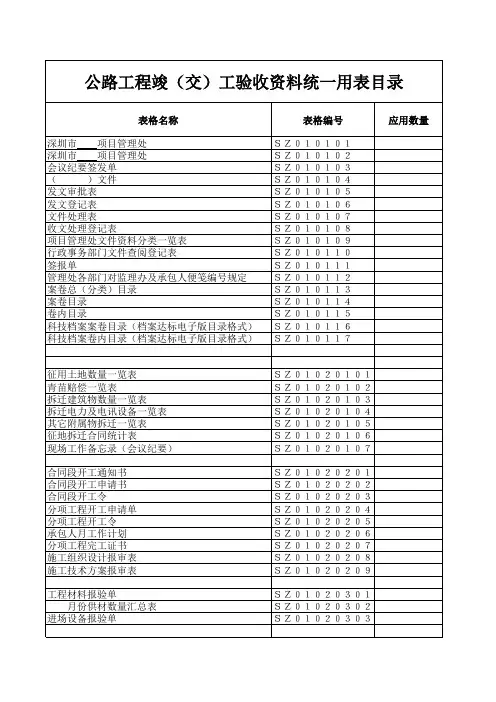

公路工程竣工验收表格
- 格式:doc
- 大小:41.00 KB
- 文档页数:10
公路工程竣工验收报告格式一、项目基本情况:本项目市条公路工程项目,占地面积约为XXX平方米,总工程量为XXX公里。
二、工程执行情况:1.建设进度:本项目于XXXX年XX月开始施工,历时X年X月,按照计划顺利完成。
2.设计指标达成情况:根据设计要求,本项目主要包括道路路面、路基、排水设施、交通标志标线等部分。
经过验收,所有设计指标均达到或超出预期要求。
3.施工质量控制:施工过程中,严格遵守施工技术规范和质量控制要求,加强现场监管,保证施工质量。
4.工程安全情况:在施工过程中,严格遵守安全规范,建立安全监控系统,加强施工现场安全管理,保证工程安全。
三、竣工验收情况:1.工程质量:通过各项质量检测与验收,本项目的工程质量达到了预期要求。
各项工程指标均符合规范要求,无影响使用及安全隐患。
2.环境影响:本项目在施工期间采取了一系列环保措施,对周边环境造成的影响进行了有效控制。
经现场监测,项目对周边环境无明显污染。
3.工程造价:经过综合评估,本项目的造价控制在合理范围之内。
施工过程中未发生较大的额外费用及超支情况。
四、存在问题及建议:经过验收,对本项目存在的问题进行总结,并提出相应的改进建议。
1.问题:(列出问题的具体描述,如施工质量不合格、工期延误、安全隐患等)2.建议:(针对存在的问题,提出相应的解决方案和改进措施,如加强施工监管、提升质量管理水平等)五、竣工验收结论:本项目经过竣工验收,符合相关技术规范和质量要求,具备正常使用条件,可进行正式交付使用。
同时,提出改进建议,在后续使用过程中进一步完善及改进相关问题。
公路工程质量评定表说明1、本套表格适用于公路工程建设上运用,包括试验、检测、评定及施工原始记录。
2、本套表格包含评定标准(F80/1-2004) 要求评分的部分项目。
事实上本套表格是工程质量检验报告单所对应项目的评分表。
目的是对工程进行最终评定结论,作为交竣工验收的重要资料。
评定标准未规定的项目不列入此表。
3、总评表是评表的汇总。
权重依据评定标准附录A 的规定,因此总评表的数据来源于评表的结果。
总评表结果即得出工程项目的评定结果。
4、由于评表的规定分有部分项目可能有增减,有的评表未填写规定分。
填表人依据实际状况填写。
5、对于路途工程可分段评定,在桩号及部位栏填上起止桩号,并在表头填上“第×段共×段”,标段评定时以路途长度加权平均。
6、数据应真实牢靠,不能及施工检查数据有冲突。
甲方代表、监理工程师应细致审核把关,并比照评定标准的外观检查项目进行评定,最终签名认可。
7、路基、柔性基层、沥青路面弯沉值评定参见附录I8、喷射混凝土抗压强度评定参见附录E9、水泥混凝土弯拉强度评定参见附录C10、路面结构层厚度评定参见附录H11、路基、路面压实评定参见附录B12、水泥混凝土抗压强度评定参见附录D13、水泥砂浆强度评定参见附录F14、单位、分部及分项工程的划分参见附录A15、分项工程质量评分,其检验内容包括基本要求、实测项目、外观鉴定和质量保证资料四个部分。
只有在其运用的原材料、半成品、成品及施工工艺符合基本要求的规定,且无严峻外观缺陷和质量保证资料真实并基本齐全时,才能对分项工程质量进行检验评定。
16、分项工程的评分值满分为100分,按实测项目接受加权平均法计算。
存在外观缺陷或资料不全时,须予减分。
Z[检查项目得分×权值]分项工程得分Z 检查项目权值分项工程评分值=分项工程得分—外观缺陷减分—资料不全减分(1)基本要求检查分项工程所列基本要求,对施工质量优劣具有关键作用,应按基本要求对工程进行细致检查。
附录A甲组文件:乙组文件:1、填表说明1、扉页样式2、封面样式2、乙组文件目录3、扉页样式3、公路工程结算文件表格4、甲组文件目录4、土地征用及拆迁补偿结算文件表格5、建设项目地理位置图5、工程监理费结算文件表格6、竣工决算报告说明书6、勘察设计结算文件表格7、交公建竣1表 ~ 竣5表7、其他乙组文件填表说明1.竣工决算文件中附录A、B、C各表所列内容只为示例,实际填写费用项目节(或要素费用项目编码)及工程量清单内容应结合相应批复概(预)算的项目节划分及合同工程量清单文件,遵循交通运输部行业标准《公路工程建设项目造价文件管理导则》(JTG A 3810-2017)等文件中工程竣工决算管理的相关要求填列。
2.交公建竣1表~交公建竣5表中“建设单位负责人”签名处一般为法定代表人签名。
附录A 公路建设项目竣工决算报告基本格式建设单位:建设项目名称:主管部门:建设项目类别:级 别: 建 设 性 质:公 路 工 程 基 本 建 设 项 目 竣 工 决 算 报 告 建设单位盖章:建设单位法定代表人:编 报 日 期: 年 月 日说明:1.“主管部门”指建设单位的主管部门;2.“建设项目名称”填写批准的项目初步设计文件中注明的项目名称;3.“建设项目类别”是指“大中型”或“小型”;4.“建设性质”是指建设项目属于新建、改建、续建、迁建和恢复划分;5.“级别”是指中央级或地方级的建设项目;6.“文件类别”是指该报告是预编制的还是正式编制的报告。
扉页样式:××公路工程竣工决算报告编制文件第 册 共 册编制:(签字并加盖执业(从业)资格印章)复核:(签字并加盖执业(从业)资格印章)审核:(签字并加盖执业(从业)资格印章)(编制单位 加盖公章及资质印章)年 月目 录一、建设项目地理位置图说明:建设项目地理位置图是表示建设项目与沿线交通网络中其他路网的关系,沿线主要城镇、工矿区、显著地标等的概略位置及县以上境界,比例尺用1:50000~1:200000。
施工单位报审、报批、报验表格样板
目录
1、施工现场质量管理检查记录表
2、工程开工/复工报审表
3、施工组织设计(方案)报审表
4、施工进度计划申报表
5、分包单位资格报审表
6、工程款支付申请表
7、工程临时延期申请表
8、工程变更单
9、费用索赔申请表
10、工程材料/构配件/设备报审表
11、报验申请表
12、工程竣工报验单
13、监理工程师通知回复单
14、监理工作联系单
施工现场质量管理检查记录表
GD2201001 开工日期: 年月日
工程开工 / 复工报审表
工程名称: GD2202001
施工组织设计(方案)报审表
工程名称: GD2202002
施工进度计划申报表
工程名称:合同号:施工单位:编号:
本表一式三份,业主、监理、施工单位各一份。
分包单位资格报审表
工程名称: GD2202003
工程款支付申请表
工程名称: GD2202005
工程临时延期申请表
工程名称: GD2202007
工程变更单
工程名称: GD2202018
费用索赔申请表
工程名称: GD2202008
工程材料/构配件/设备报审表
工程名称: GD2202009
报验申请表
工程名称: GD2202004
工程竣工报验单
工程名称: GD2202010
监理工程师通知回复单
工程名称: GD2202006
本表一式三份,施工单位、业主、监理单位各一份。
监理工作联系单
工程名称: GD2202017。
酒嘉城际一级公路(嘉峪关段)竣工资料编制办法G312线酒泉至嘉峪关城际一级公路建设项目二Ο一二年七月目录第一篇竣工文件编制要求 (3)第一章总则 (3)第二章竣工档案案卷构成及编制要求 (3)第一节术语 (3)第二节分类编号原则 (3)第三节编制要求 (4)第四节档案案卷构成及质量要求 (7)第五节案卷装订要求 (11)第六节案卷脊背的编制要求 (12)第七节借卷守则 (12)编制及报送单位一览表. ........... .. (13)公路工程竣工文件目录 (15)第二篇对部分档案目录的解释 (24)第一部分综合文件 (24)第二部分决算和审计文件 (28)第三部分监理资料 (29)第四部分施工资料 (30)第三篇竣工表格附件 (38)第一篇竣工文件编制要求第一章总则一、根据交通运输部颁发《公路工程竣交工验收办法》(2004年10月1日)特制定《国道312酒泉至嘉峪关城际一级公路(嘉峪关段)竣工资料编制办法》(以下简称《编制办法》)。
二、竣工文件,是指该工程从项目的提出、立项、审批、勘察设计、施工到竣工投入使用,全过程中所形成的文件、图表、声像等材料。
各种文件、图表、声像等材料要求完整、准确、清晰,符合组档要求。
三、竣工文件是公路工程项目全过程的真实写照,是公路工程项目交工验收、质量等级评定、养护管理的主要依据,也是公路工程项目新、改建工程及科研工作的主要参考资料,各参建单位必须认真做好竣工文件的编制工作。
四、各参建单位一定要根据本《编制办法》的要求,及时收集工程实施过程中形成的各种有关文字材料、技术数据及各项检测资料,声像材料及其电子版本,按本《编制办法》分类归档。
五、竣工文件共分四部分(综合文件,决算和审计文件,监理资料,施工资料),由各参建单位进行编制。
其具体内容详见附表1.2.1。
六、本办法由嘉峪关交通运输局酒嘉城际一级公路建设项目管理办公室负责解释。
第二章竣工档案案卷构成及编制要求第一节术语一、案卷:由互相联系的若干文件材料组成的一种档案保存单位(盒)。
公路工程质量评定资料表格(全套标准表格)(DOC61页)
概述
公路工程质量评定是工程建设中至关重要的一环,通过严格的资料记录和评定,可以确保工程质量达标。
本文档为公路工程质量评定资料表格的全套标准表格,共61页,包含了各项评定指标和记录要求,为工程质量评定提供了详细的参考依据。
表格目录
1.工程基本信息表
2.材料采购验收记录表
3.施工现场巡查记录表
4.施工质量检查记录表
5.施工单位资质评定表
6.完工验收记录表
7.工程质量评定表
…
61.总结表
表格样例
工程基本信息表
项目内容
工程名称
工程地点
建设单位
施工单位
设计单位
监理单位
工程开工日期
工程竣工日期
…
(继续填写其他表格内容)
结语
通过本文档提供的公路工程质量评定资料表格,工程建设相关人员能够依据严格的标准和规范进行质量评定工作。
这将有助于提高工程质量、降低事故风险,为公路工程建设提供优质保障。
希望各位工程从业者能够认真使用本资料表格,并不断完善工程质量管理工作,实现工程建设的可持续发展。
以上为公路工程质量评定资料表格全套标准表格,共61页内容。
附件1:公路工程交工验收检测申请书重庆市交通委员会基本建设工程质量和安全监督站:工程合同段已按合同约定完成各项内容,并经施工单位自检质量合格和监理评定合格,达到交工验收检测要求。
现拟请贵站在年月日对本工程的合同段进行交工验收检测,交工检测内容包括□路基□路面□桥梁□隧道□交通安全设施□其它等单位工程。
附件:1、施工单位(标段)划分一览表2、涵洞、大型支挡工程、桥梁、隧道工程统计表建设单位(印章):项目负责人:联系人:联系电话:年月日附件2:施工单位(合同段)划分一览表附件3—1:附件3—2:附件3-3:附件3-4:附件4:合同段单位工程统计表附件5:交(竣)工检测抽查项目表2、抽查部位、抽查频率按照交公路发〔2010〕65号文实体检测要求进行抽查.附件6:交(竣)工验收检测数据统计表注:1、在交工检测完成后,5天内将整理后的检测资料报质量监督处汇总.2、备注栏填写不合格指标或合格率明显偏低的部位和结构物。
1、提供统计表后应及时完善相应的试验检测报告。
附件7:交(竣)工验收外观检查情况汇总表注:1、单位工程、分部工程及抽查项目均按交公路发〔2004〕446号文划分。
2、扣分标准按鉴定办法进行扣分,扣分累计不得超过15分。
附件8:路基弯沉、压实度检测结果统计表工程名称:施工标段::注:1、本统计表随同交工资料一并提交质量监督主办工程师进行审查;2、检测内容包括压实度及弯沉值等。
3、备注栏填写初次检测不合格部位及处置情况.附件9:桩基检测结果统计表注:1、本统计表随同交工资料一并提交质量监督负责人进行审查;2、备注栏初次检测不合格部位及处置情况。
附件12:项目交工验收检测数据汇总表附件14:公路工程交工验收工程质量检测意见编号: CQJT交工—GS—2012XXXXXX 工程名称:监督单位:重庆市交通委员会基本建设工程质量和安全监督站二〇一X年X月XXXX项目(合同段)交工验收工程质量检测意见一、工程概况XX项目路线起自XX,途经XX、XX,终点位于XX,工程起止桩号为KXX+XXX~KXX+080,路线全长XXkm,项目概算总投资XX亿元.项目(合同段)主要技术参数。

公路工程竣(交)工用表(共33页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--竣(交)工验收用表JJ51-71交工验收流程备注:该竣(交)工流程完全按照交通部《公路工程竣(交)工验收办法实施细则》(初稿)编制,实施过程中请参照最终定稿做相应调整。
目录JJ-51 交工验收申请………………………………………………JJ-52 分部工程质量评定表…………………………………………JJ-49 单位工程质量检验评定表……………………………………JJ-50 合同段质量检验评定表………………………………………JJ-53 建设项目质量检验评定表……………………………………JJ-54 公路工程(合同段)交工验收证书…………………………JJ-55 公路工程交工验收报告………………………………………JJ-56 交工验收各合同段工程质量评分一览表……………………JJ-57 建设项目质量检验评定表……………………………………JJ-58 公路工程建设管理综合评价表………………………………JJ-59 公路工程设计工作综合评价表………………………………JJ-60 公路工程监理工作综合评价表………………………………JJ-61 公路工程施工管理综合评价表………………………………JJ-62 公路工程竣工验收鉴定书……………………………………JJ-63 竣工验收委员会名单…………………………………………JJ-64 竣工验收代表名单……………………………………………JJ-65 工程交接单位代表签名表……………………………………JJ-66 竣工验收工程质量评分表……………………………………JJ-67 竣工验收委员会工程质量评分表……………………………JJ-68 竣工验收建设项目综合评定表………………………………JJ-69 竣工验收各合同段工程质量评分一览表……………………JJ-70 项目参建单位工作综合评价等级证书………………………JJ-71 分项工程质量评定表…………………………………………附件各单位工作总结报告…………………………………………………JJ-51XXXXXXXXXXX公司建设项目XXXXXXXXXXX公路交工验收申请承包单位:合同号:JJ-52XXXXXXXXXXX公司建设项目XXXXXXXXXXX公路分部工程质量检验评定表合同段:分部工程名称:所属建设项目:工程部位:施工单位:监理单位:9JJ-49XXXXXXXXXXX公司建设项目XXXXXXXXXXX公路单位工程质量检验评定表单位工程名称:所属建设项目:路线名称:工程地点、桩号:JJ-50XXXXXXXXXXX公司建设项目XXXXXXXXXXX公路合同段质量检验评定表合同段名称: 所属建设项目:施工单位:监理单位:JJ-53XXXXXXXXXXX公司建设项目XXXXXXXXXXX公路建设项目质量检验评定表项目名称: 路线名称:起讫桩号:完工时间:JJ-54XXXXXXXXXXX公司建设项目XXXXXXXXXXX公路公路工程(合同段)交工验收证书交工验收时间:合同段交工验收证书第号JJ-55XXXXXXXXXXX公司建设项目XXXXXXXXXXX公路公路工程交工验收报告承包单位:合同号:监理单位:资料编号:JJ-56XXXXXXXXXXX公司建设项目XXXXXXXXXXX公路交工验收各合同段工程质量评分一览表项目名称: 路线名称:起讫桩号:完工时间:JJ-57XXXXXXXXXXX公司建设项目XXXXXXXXXXX公路建设项目质量检验评定表项目名称: 路线名称:注:1、本表由项目法人负责在交工验收时给予设计、施工、监理单位进行综合评价,提交竣工验收委员会审定。
公路工程竣工验收办法第一章总则第一条为了搞好公路工程竣工验收工作,根据《中华人民共和国公路管理条例》和国家计委颁布的《建设项目(工程)竣工验收办法》的有关规定,制定本办法。
第二条本办法适用于中华人民共和国境内的新建和改建的公路工程。
大修和改善工程可参照执行。
第三条公程工程验收的依据。
1.批准的工程可行性研究报告;2.批准的工程设计、概算、预算文件;3.批准的变更设计文件及图纸;4.批准或确认的招标文件及合同文本;5.上级机关对工程的指示文件;6.交通部颁布的公路工程标准、规范及国家有关规定等。
第四条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收由建设单位主持,主要是检查施工合同的执行情况和监理工作情况,提出工程质量等级建议。
竣工验收由交通部或批准工程初步设计文件的地方交通主管部门主持,主要是全面考核建设成果,总结经验教训,对建设项目进行综合评价,确定工程质量等级。
小型工程或简易工程项目,经主持竣工验收单位批准可合并为一次竣工验收。
第五条分段完成的路段或单项工程,具有独立使用价值,可分段交工,经交工验收后交付使用,全部完成后统一进行竣工验收。
第六条工程质量和建设项目均采取评分法确定等级。
其等级分为优良、合格和不合格。
综合评分85分及以上者为优良;70分以上、不足85分者为合格;70分以下者(不含70分)为不合格。
第七条未经交工验收的工程不得交付使用。
交工验收不合格的工程不得报请竣工验收。
第八条公路工程建设项目建成后,施工、监理、建设单位应负责编制工程竣工文件、图表、资料,并装订成册,其编制费用分别由施工、监理、建设单位承担。
验收工作所需的费用由建设单位承担。
第九条验收工作必须严肃认真,实事求是。
通过验收对工程质量和建设项目作出恰当的评价。
对有争议的问题,要从全局出发,充分协商,合理解决。
第二章交工验收第十条交工验收必须具备以下条件:1.工程已按施工合同和设计文件要求建成,具有独立使用价值;2.按附录A第三、四部分要求编制完成竣工文件;3.设计、施工、监理等单位已准备好总结报告材料;4.质量监督部门已完成工程质量检测、检验并编写完成了工程质量鉴定书。
第十一条施工单位在全面完成所承包的工程经监理工程师同意后,应向建设单位提出申请,建设单位核实具备交工验收条件时,应及时组织验收。
交工验收由建设、设计、施工、监理、接管养护、质量监督、造价管理等单位代表参加组成交工验收组,对工程质量进行全面验收。
第十二条工程质量检验由质量监督部门负责组织,按以下规定分标段进行全面检查:一、路线:最小平曲线半径、最大纵坡和坡长、最小视距的路段应逐一检查;其他路段的半径、纵坡、视距应检查总数的20%以上。
二、路基路面:高填深挖(填挖高度大于6米)和水文地质不良地段,对其稳定性、压实度、中心线、宽度、厚度、路拱、边坡、边沟、排水设施等,应逐一检查;其他路段每公里抽查1~2处,路面工程应每两公里抽查一个断面,检验其厚度、压实度。
三、大桥和隧道:要求对各部尺寸、标高、各部结构的施工质量、引道和导流、防护工程等应逐一检查量测。
中桥应抽查总数的50% 以上。
小桥抽查总数的20% 以上。
大桥和特大桥必要时应进行荷载试验。
四、涵洞、挡土墙及防护工程:应抽查总数的20%以上。
其中,高度在4米以上的挡土墙和孔径在2米以上的涵洞应抽查总数的30%以上。
五、互通式立交工程应按路基、路面、桥涵、挡土墙和交通安全设施逐一检查。
分离式立交及其他交叉工程应抽查总数的50%以上。
六、交通安全设施应抽查总数的30%以上。
七、沿线服务管理和养护设施、环境保护工程应检查总数的50%以上。
八、隐蔽工程和建成后不易检测的分项、分部工程,应审查施工、监理单位的原始资料。
九、对竣工图表、资料、文件、工程决算应全面检查核对。
第十三条按照《公路工程质量检验评定标准》对受检单位工程评分,按单位工程平均得分确定标段工程质量评分值,再按标段工程质量评分值采用加权平均法对建设项目的工程质量进行评分。
即:工程质量评分值=((Σ(标段工程质量评分值)/(×该标段投资额))(建设项目总投资额(建安工程)/(费总额或合同工程价款总额))第十四条交工验收组应认真听取和审议以下报告:1.建设单位关于工程项目执行情况的报告;2.设计单位关于工程设计情况的报告;3.施工单位关于工程施工情况的报告;4.监理单位关于工程监理(含变更设计)情况的报告;5.质量监督部门关于工程质量检验评定情况的报告。
交工验收组在听取报告、审查资料和实地察看的基础上,对质量监督部门提出的工程质量鉴定意见和评分进行审议和确认。
第十五条通过交工验收的工程必须写出交工验收报告(其内容见附录B),由建设单位按隶属关系报请上级交通主管部门或竣工验收主持单位核定。
对交工验收合格以上的工程,应安排养护管理。
对于交工验收不合格或有缺陷的工程及未完工程,应由原承包单位限期修复、补救、完成,其费用自理。
第三章竣工验收第十六条竣工验收必须具备以下条件:1.经过交工验收各标段均达到合格以上的工程;2.对未完工程或交工验收时提出的修复、补救工程已处理完毕,并经监理工程师和质量监督部门检验合格;3.按国家《基本建设项目档案资料管理暂行规定》和附录A要求已编制完成竣工文件;4.按规定已编制好工程竣工决算;5.施工、监理、设计、建设、监督等单位已编写完成汇报材料。
第十七条竣工验收主持单位收到建设单位申请验收报告后,应及时核查交工验收的工程及竣工文件,符合竣工验收条件的应及时组织验收。
竣工验收委员会由验收主持单位、建设单位、交工验收组代表、接管养护、质量监督、造价管理、有关银行、土地管理、环境保护等有关单位的代表组成。
大中型项目和技术复杂的工程,应邀请有关专家参加验收工作。
国防公路应邀请军队代表参加。
第十八条竣工验收委员会为全面掌握工程建设情况,应认真听取和审议如下报告:1.建设单位关于工程项目执行情况的报告;2.设计单位关于工程设计情况的报告;3.施工单位关于工程施工情况的报告;4.监理单位关于工程监理情况(含变更设计)工作的报告;5.质量监督部门关于工程质量监督工作的报告;6.交工验收组(代表)关于工程交工验收情况的报告。
以上各单位报告中应对建设管理、设计、施工、监理单位的工作情况作出综合评价。
第十九条竣工验收委员会在全面听取报告及检查有关资料、现场察看的基础上,对工程质量和建设、设计、施工、监理等单位按附录C表中所列项目进行综合评分。
第二十条工程质量的总评分值为100分,其中交工验收组确认的工程质量评分占70%、验收综合评分占30%(见附录C表1)。
按第六条规定确定工程质量等级。
建设项目的总评分值为100分,其中工程质量总评分占70%,建设管理、设计质量、监理工作、施工管理等综合评分的平均值占30%(见附表C表2~表5)。
按第六条规定确定建设项目的等级。
第二十一条竣工验收委员会对合格以上的建设项目签发《公路工程竣工验收鉴定书》(其内容和格式见附录D),由主持验收单位负责印发各有关单位。
经竣工验收的工程,各标段《工程质量鉴定书》由工程所在地公路工程质量监督部门签发。
第四章附则第二十二条按照国家《基本建设项目档案资料管理暂行规定》和《国有资产管理暂行办法》的要求,由建设单位负责向档案管理部门和公路管理机构办理档案资料和资产移交手续。
第二十三条各省(市、自治区)及计划单列市交通厅(局)可依据本办法制定实施细则。
第二十四条本办法由交通部负责解释。
第二十五条本办法自1996年1月1日起施行,交通部(88)交公路字577号文件颁布的《公路工程竣工验收办法》同时废止。
附录A竣工文件目录及归档单位竣工文件按四部分整理编制,分甲、乙组两种分别装订成册。
甲种文件包括第一、二部分,由交通主管部门归档;乙种文件包括第一、二、三、四部分,由建设单位和接管单位分别归档。
第一部分:综合文件(一) 竣工验收文件1.竣工验收鉴定书;2.交工验收报告;3.竣工验收申请、批准文件。
(二) 工程总结1.施工总结;2.监理总结;3.设计总结;4.建设管理总结;5.质量监督工作总结。
(三) 征地拆迁资料1.征地拆迁合同、协议;2.征地批文;3.征用土地数量一览表;4.占地图及土地证。
(四) 上级批准文件及有关指示(五) 建设项目承发包合同、协议文件(六) 工程交接表(工程名称、主要工程数量、固定资产价值)(七) 竣工文件缩图(比例1∶2000)第二部分:竣工决算按交通部及国家有关规定编制竣工决算。
第三部分:竣工图表竣工图表应在施工图设计文件基础上编制,施工中无变更时可直接采用施工图设计文件中的图表。
第四部分:设计、施工文件(一) 技术、设计文件1.审批的设计及有关文件;2.审批的设计变更及有关文件;3.设计、施工中重大技术问题的往来文件、会议纪要等。
(二) 施工文件1.工程质量文件(1)工程质量自检报告;(2)重大安全质量事故及处理情况报告;(3)原材料试验结果汇总表;(4)混凝土及砂浆抗压强度试验汇总表;(5)路基压实度汇总分析评价表;(6)路面分层压实度汇总分析评价表;(7)路面含灰量(水泥用量)检测结果汇总表;(8)灰土、水泥稳定土强度试验汇总表;(9)油石比检测结果汇总表;(10)路面平整度、路拱、宽度、厚度检测结果汇总表;(11)路面弯沉检验汇总表。
2.试验、检测报告(1)各种原材料试验报告;(2)混凝土及砂浆配合比试验报告;(3)混凝土及砂浆强度试验报告;(4)击实试验报告;(5)压实度试验报告;(6)稳定土强度试验报告;(7)石灰(水泥)剂量试验报告;(8)油石比试验报告;(9)筛分试验报告;(10)其他各种试验报告;(11)外购材料(产品)合格证书。
3.隐蔽工程检查记录(1)基坑(钻孔、隧道开挖等)检查记录;(2)基础(桩基等)检查记录;(3)路基、路面检查记录;(4)钢筋混凝土配筋检查表;(5)预应力张拉、压浆等检查记录;(6)其他各种中间检查记录。
4.成品、半成品检查记录(1)预制件成品检查记录;(2)外购件进场检查记录;(3)各种现浇成品检查记录;(4)各种构造物成品检查记录;(5)各种分项工程完工后检查记录;(6)桥梁竣工验收荷载试验报告。
(三) 进度控制文件(1)总进度图(表)、计划、批准文件;(2)分期进度图(表)、(月、季、半年、年)计划,批准文件;(3)开工报告和批复文件;(4)有关进度的往来文件。
(四) 投资控制文件概预算审批文件及投资增减、变化的文件等。
(五) 施工原始记录1.施工日志、监理日志;2.开、完工记录;3.天气、温度及自然灾害等记录;4.各工序施工原始记录;5.各工点、各工序测量原始记录;6.施工照片集;7.其他各种原始记录(含音像资料)。
附录B交工验收报告的主要内容一、交工验收工作的组织情况;二、工程概况;三、工程检验情况及工程质量(含各标段)评审建设;四、存在的主要问题及处理意见;五、关于修复、补救等事项的决定;六、关于交工验收及养护管理问题的意见。
