目录第一章施工方案及技术措施第二章质量保证措施及创优计划第三章施工总进度计划及保证措施第四章施工安全措施计划第五章文明施工措施计划第六章施工场地治安保卫管理计划第七章施工环境措施计划第八章冬季和雨季施工方案第九章施工现场总平面布置第十章项目组织管理机构第十一章成品保护和工程保修工作的管理措施与承诺第十二章不可预见性事件应急措施第十三章与发包人、监理及设计人的配合第一章施工方案及技术措施第一节编制依据一、编制说明本施工组织设计在编制过程中充分考虑了本工程的特点、有关的要求和我公司内部管理规章制度的要求,本着优化施工方案,强化质量管理,降低工程造价,缩短施工工期的原则,制定了本工程的施工组织机构和施工技术管理机构,并为各部分、分项机构做出了施工管理程序安排。
本设计在文明施工、环境保护、消防安全等具体措施中,贯彻了上级有关部门对加强建筑施工现场管理的精神。
二、编制内容1. 某某路建设项目施工。
三、编制目标1. 本施工组织设计方案,主要针对各分部、分项工程的材料类别及相关技术、施工方法、质量措施、安全生产、文明施工等进行阐述。
2. 本施工组织设计方案编制是以能指导施工为目的,所以阐述对象有选择、有偏重。
3. 为把本工程打造成为一个高质量的工程,除选用先进、科学合理的设计方案,高质量的制作和铺装也是非常重要的一环。
为此,针对本工程的实际和特点,我公司将使用最先进可靠的施工措施以及最科学的统筹安排,为业主保质保量、保工期地奉献一个高质量工程。
4. 本组织设计方案是针对各主要分项工程项目专门制定,内容包括本工程的劳动力配备与组织机构、施工方法、施工机械设备、施工工期及总进度计划、质量承诺等。
四、编制依据1、招标文件:建设项目施工招标文件。
2、施工图:施工图纸。
3、国家、行业和地方有关规范、规程、标准、图集及法律法规。
《城镇道路工程设计规范》《城镇道路路面设计规范》《城市道路交叉口设计规程》《无障碍设计规范》《湿陷性黄土地区建筑规范》《公路路基设计规范》《公路工程抗震设计规范》4.我公司ISO9001-2000质量管理体系及质量、技术管理文件。
施工组织设计内容一、施工组织设计1. 工程概况2.施工进度计划3.开工前准备工作4.分部分项工程施工方法5.质量保证及降低成本的硬性措施6.安全生产措施7.文明施工措施8.保证工期和赶工措施9.季节性施工保证措施10.现场环境及管线设施保护措施11.施工机械设备、材料和劳动力计划施工组织设计附表拟投入的主要施工机械设备表劳动力计划表计划开、竣工日期和施工进度横道图施工总平面图第一部分工程概况一、工程范围、规模XXX市XX路打通工程,位于XXX区,XXX、XXX路,沿XX至XXX路,本工程的第X标段起点K4+920,终点K5+660,长680米,包括道路、排水、跨河桥等工程。
该工程的实施对区域交通和整体路网交通的改善将起到重要作用,随着综合环境的改善必将推动经济和社会效益的增长。
通过改造,齿轮路将建成道路通畅,设施齐全,景观鲜明的高标准示范街路。
二、道路设计概况1.横断面设计全线道路规划红线为60米。
K4+920-K5+200段中间12米绿化带,两侧各15米机动车道,机动车道外侧为4米宽人行道,人行道外侧为0.5米宽挡墙,挡墙外侧4.5米宽绿化带。
K4+920-K5+660段中间12米绿化带,两侧各15米机动车道,机动车道外侧为4米宽人行道,人行道外侧5米宽绿化带。
2.路面结构设计(1)新建道路结构:4CM AC-16F 型中粒式沥青砼(掺博尼维)5CM AC-20F 型中粒式沥青砼6CM AC-25C 型粗粒式沥青砼20CM 三灰碎石(9.5%石灰、1.5% 水泥、19%粉煤灰、70%碎石)20CM 二灰碎石(10%石灰、20% 粉煤灰、70% 碎石)20CM 10% 石灰土总厚度75CM.(2)人行道结构:6CM 彩色防滑步道板3CM M5水泥砂浆10CM C10混凝土总厚度19CM.3.桥梁工程设计根据现有河床断面进行设计。
采用双幅桥设计,每幅桥宽19.5米,钻孔桩基础,薄壁式轻型桥台,空心板梁,简支梁桥。
市政道路、绿化及附属工程项目技术标(施工组织设计)施工组织设计一、施工组织设计包含内容:1、施工方案及技术措施2、质量保证措施和创优计划3、施工总进度计划及保证措施4、施工安全措施计划5、文明施工措施计划6、施工场地治安保卫管理计划7、施工环保措施计划8、冬季和雨季施工方案9、施工现场总平面布置10、成品保护和工程保修工作的管理措施和承诺附表一本工程的主要施工设备表附表二本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图第一章施工方案及技术措施第一节施工准备工作工程项目施工准备分为技术组织措施、劳动力组织准备、物资准备、主要施工设备准备、施工现场准备和施工场外协调。
一)、技术组织措施:根据本工程的特点,为了按期优质、高效、安全地完成本项目的施工,达到业主满意,对技术及技术准备工作做如下安排:①组织保证、制度落实选派有同类工程施工经验、组织管理能力强、技术过硬的工程管理、工程技术人员组成项目管理班子,同时公司工程管理科定期到工地进行检查,协助项目部做好技术攻关及技术管理工作,选派技术过硬、作风好的施工队伍进场施工。
②做好技术交底工作技术交底的目的是使施工管理和作业人员了解掌握施工方案、工艺要求、工程内容、技术标准、施工程序、质量标准、工期要求、安全措施等,做到心中有数,施工有据。
③做好施工测量工作工程现场控制桩,由项目部技术部门负责接收使用、保管,交接桩双方要逐一现场查看,点交桩橛,双方应在交接记录上详细注明控制桩的当前情况及存在问题的处理意见,并进行签认。
交接后,由技术负责人组织技术力量对桩位进行复测,复测精度须符合有关规定,如误差超过允许值范围,及时与业主联系落实。
二)、劳动力准备为了顺利完成该项施工任务,我公司设立现场施工项目部,协调各个部门的工作。
本项目的施工队伍均由本公司具有丰富技术、绿化种植、苗木施工等经验的职工带班。
依工程要求,成立各施工班组。

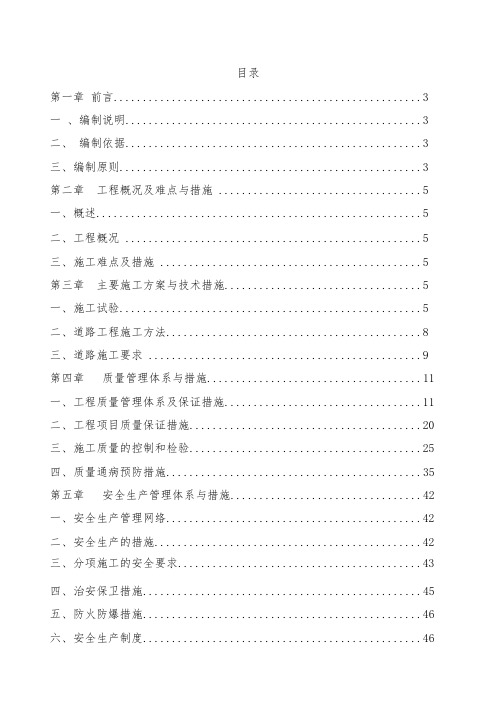

目录第一章前言 (3)一、编制说明 (3)二、编制依据 (3)三、编制原则 (3)第二章工程概况及难点与措施 (5)一、概述 (5)二、工程概况 (5)三、施工难点及措施 (5)第三章主要施工方案与技术措施 (5)一、施工试验 (5)二、道路工程施工方法 (8)三、道路施工要求 (9)第四章质量管理体系与措施 (11)一、工程质量管理体系及保证措施 (11)二、工程项目质量保证措施 (20)三、施工质量的控制和检验 (25)四、质量通病预防措施 (35)第五章安全生产管理体系与措施 (42)一、安全生产管理网络 (42)二、安全生产的措施 (42)三、分项施工的安全要求 (43)四、治安保卫措施 (45)五、防火防爆措施 (46)六、安全生产制度 (46)七、安全管理体系 (48)第六章文明施工管理体系与措施 (50)第七章环境保护管理体系措施 (52)一、环保管理目标、管理制度及组织体系 (53)二、大气污染防治 (54)三、噪声污染的防治 (55)四、油料、化学品的控制 (56)五、施工操作环保措施 (56)六、绿色环保措施 (57)第七章工程进度计划及技术组织措施 (58)一、本工程工期目标 (58)二、施工总进度计划编制 (58)三、施工总进度计划编制原则 (59)四、施工进度计划 (60)五、确保工期的技术组织措施 (60)六、抢工期预案 (64)第八章资源配置计划与先进性 (65)一、本工程投入的主要物资(材料)计划 (65)二、本工程投入的主要施工机械设备计划 (66)三、劳动力安排计划 (69)第九章附表、图 (72)第一章前言一、编制说明我公司经过认真研究招标文件和施工图纸,仔细考察工程现场,针对工程所处位置的交通状况、地上地下综合管线进行调查并结合我们在以往道路改造工程中的施工经验和施工工艺技术,组织了本工程项目经理及主要项目管理人员编制本施工组织设计。
在本工程组织设计编制中,充分考虑了各关键部位和重点工序及相互间的衔接、协调的可行性,及其实现的施工技术方案和工艺操作方法,特别是针对工程现场的交通情况、地上地下管线和可能对本工程产生的影响,作了充分的估计和准备。
某道路工程施工招标施工组织设计编制人:(盖单位章)法定代表人或其委托代理人:(签字或盖章)年月日目录第一章施工方案与技术措施 (4)第一节机械土石方及路基工程 (4)第二节道路工程 (31)第三节给水管道施工 (42)第四节排水工程 (53)第五节高压电力管及弱电管预埋工程 (79)第六节绿化施工 (99)第七节人行道施工 (115)第八节交通工程施工 (121)第九节路灯工程 (136)第十节附属设施 (140)第十一节施工平面布置图 (142)第二章质量管理体系及保证措施 (143)一、质量管理机构 (143)二、质量保证体系 (144)三、质量管理制度 (147)四、质量管理保证措施 (149)第三章安全管理体系与保证措施 (162)一、安全生产保证体系 (162)二、安全生产保证措施 (174)三、安全应急救援预案及突发事故处理 (184)四、防汛应急预案 (194)第四章环境保护管理体系与保证措施 (198)一、环境保护管理体系 (198)二、环境保护管理措施 (199)第五章工程进度计划与保证措施 (205)第一节施工进度保证措施 (205)第二节文明施工措施 (212)第三节季节性施工措施 (215)第四节管线保护措施 (221)第六章资源配备计划 (224)第一节主要材料需用量计划 (224)第二节主要施工机械设备 (224)第三节试验设备、仪器仪表 (225)第四节主要劳动力需用量计划 (225)第五节设备、人员、材料的进退场计划安排 (227)第七章主要项目管理人员 (230)第八章施工设备 (231)附表一:拟投入本标段的主要施工设备表 (231)第九章试验、检测仪器设备 (232)附表二:拟配备本标段的试验和检测仪器设备表 (232)第一章施工方案与技术措施本工程为道路工程:1、建设地点:。
2、规模:道路全长396.028米,路幅宽度为24米,为城市支路。
3、工期要求:180日历天,开工日期以招标人发布的开工令为准。
目录第一章、主要施工方法 (1)第二章、拟投入的主要物资计划 (14)第三章、拟投入的主要施工机械、设备计划 (15)第四章、劳动力安排计划 (16)第五章、确保工程质量的技术组织措施 (16)第六章、确保安全生产的技术组织措施 (18)第七章、确保工期的技术组织措施 (23)第八章、确保文明施工的技术组织措施 (24)第九章工程施工的重点和难点及保证措施 (28)第十章、施工总平面布置图 (43)附表一拟投入本标段的主要施工设备表 45 附表二劳动力计划表 46 附表三计划开、竣工日期和施工进度网络图 47 附表四施工总平面图 48第一章、主要施工方法1、编制说明本施工组织设计根据业主提供的招标文件及施工现场实地考察的具体情况进行编制,着眼于施工方法的先进性以及施工机械选择的合理性和对本工程质量、安全生产、文明施工、工期保证等各方面的管理,并对本工程重点部位的施工均编制了有针对性的施工工艺。
2、编制依据随阜阳市中清路(一道河路-淮河路)道路及附属物工程施工项目的业主招标文件、答疑文件及我公司技术人员现场勘察的实际情况。
本工程施工图及设计说明。
现行的施工验收规范、规程和标准,安徽省和阜阳市有关市政技术、质量和安全的规定。
根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析,结合本公司的工程施工经验。
3、编制原则严格遵守招标合同文件明确的设计规范、施工规范和质量评定与验收标准;全面推行贯彻ISO9001:2000标准建立和执行质量体系;做到层层按标准管理,人人按标准办事,事事按标准执行,处处按标准考核。
加强施工与业主、设计、监理及政府相关部门等方面的紧密联系、密切配合、相互支持;落实季节性的施工措施,合理安排夏季、雨季等季节性施工项目。
4、工程概况本工程为阜阳市中清路(一道河路-淮河路)道路及附属物工程施工项目,建设地点:阜阳市中清路。
建设规模:本项目在中清路(桩号K0+023.005)至(桩号K0+720),道路全长697米,该道路红线宽度40.0米,为三幅路断面形式,其中机动车道22.0米×2(双向六车道),绿化分隔带2.5米×2,慢行一体化6.5米(非机动车道3.5米+人行道3.0米)×2。
目录第一章前言第二章编制依据第三章工程概况第一节工程概况第二节管理目标第三节施工指导思想及组织原则第四节工程重、难点分析及对策第四章施工准备计划及交通疏导方案第一节施工准备计划第二节交通疏导方案第五章施工区与施工阶段的划分第一节施工区的划分第二节总体施工顺序和施工流程第六章项目组织机构第一节项目管理组织机构第二节项目施工组织机构第七章主要分部分项工程施工方案与技术措施第一节综合机械化施工方案第二节工程测量第三节钢筋混凝土排水管施工第四节路基填筑及碾压施工第五节石灰土层施工第六节石灰粉煤灰碎石层施工第七节沥青混凝土路面面层施工第八节侧石、缘石施工第九节人行便道施工第八章施工资源供应计划第一节劳动力计划第二节施工主要机具及检测设备计划第三节材料控制计划第九章施工进度控制计划及施工准备第一节编制依据及原则第二节施工准备第三节施工机械设备配置第四节材料供应计划第五节施工进度控制计划第十章施工平面总布置第一节布置的基本原则第二节施工规划及布置第三节施工水电用量计算第十一章工期的保证措施第一节工期保证机构第二节工期保证措施第十二章质量管理体系及创优措施第一节质量保证第二节质量总目标第三节企业质量保证体系第四节质量保证措施及质量承诺第十三章安全管理体系与措施第十四章文明施工、环境保护管理体系及措施第一节文明施工第二节文明施工措施第三节环境保护措施第十五章施工成本控制措施第十六章管线、房屋保护方案及措施第一节原有管线保护方案及措施第二节房屋保护方案及措施第三节花木保护方案及措施第十七章施工扬尘控制措施第一节控制目的第二节组织保证措施第三节施工现场扬尘控制措施第十八章夏季、雨季、夜间施工措施第一节夏季施工措施第二节雨季施工措施第三节夜间施工安排第十九章应急抢险措施第二十章工程质量通病防治第二十一章突发事件应急预案第二十二章违规事件的报告和处理第二十三章施工现场技术、质量管理制度第二十四章施工现场安全、文明管理制度第二十五章施工场地治安保卫管理计划第二十六章施工协调与配合第二十七章农民工工资的支付和保证措施第二十八章管理方法和新技术的应用第二十九章成品保护措施第三十章工程竣工资料管理第三十一章工程回访及保修措施附表附表一拟投入的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度表附表五施工总平面图附表六临时用地表第一章前言我司将抽调精兵强将组建管理班子,组织技术素质高、能打硬仗的劳务队伍进场,运用先进、成熟的施工工艺,科学合理的管理方法,按“质量、安全、工期、文明、服务”五个一流的要求建设本工程,特郑重承诺如下:一、对本工程施工工期的承诺根据招标文件要求,本工程总工期为73个日历天,施工工期较紧。
第一章工程概况 (2)第一章施工总体部署 (3)第三章主要工程项目施工方法 (6)第四章施工顺序 (25)第五章设备人员动员周期计划 (31)第六章确保工程质量、工期的措施 (32)第七章雨季施工的工作安排 (35)第八章安全生产、环境保护及文明施工措施 (38)第九章新技术、新产品、新工艺、新材料应用第九章附图1 •主要分项工程施工工艺框图43 第十章附图2:质量保证体系图表 (56)第一章工程概况一、工程概述西安经济技术开发区凤城七路道路、雨污水及电力管沟工程西起未央路,东至凤新路,全长1215.851m,规划道路红线宽为40m渠化段红线宽50m采用沥青混凝土路面。
工程内容由道路及各种管线工程组成。
本标段西起开元路,东至凤新路,起点K0+605.160,终点为K1+200.262。
道路全长595.102米。
二、主要工程量1、道路部分:路面结构形式采用沥青混凝土刚性路面。
路基挖方21486m3填方517m3 20cm厚厂拌二灰碎石7958m2 18+18cm厚厂拌二灰碎石13078m2 7cm中粒式沥青混凝土12096m2 5cmSBg田粒式改性沥青混凝土12096m2 4cm细粒式沥青混凝土6780m2 6cm中粒式沥青混凝土为6780m22、各种管线部分:雨水管道采用管径DN1000 600、500四种,污水管道采用管径DN400 500,其中雨水管径d500〜d800采用钢筋混凝土承插管(I级),d1000的采用钢筋混凝土钢承口管(II级),橡胶圈接口;污水管d400m叶d500mm米用钢筋混凝土承插口管(I级),橡胶圈接口。
电力管沟工程起点为DL12井,终点为DL24井,全长517米。
采用砖砌半通行管沟,管沟尺寸(宽X高)1200X 1500管沟内及检查井支架采用复合材料电缆支架,电缆支架在沟内双侧交错布置,电缆支架间距1米;管沟沟壁厚370mm本工程是一项内容多,涉及面广,综合性强的工程。
附表图
附表一拟投入本工程的主要施工设备表
附表二拟配备本工程的试验和检测仪器设备表
附表三劳动力计划表单位:人
附表四、施工网络图
附表五 施工平面布置图
工
路
路
二 期
路
标
2
程
长 色 绿 第二施工段
(路面、交通等施工)
第一施工段
(路面、交通等施工)
第四施工段
(路面、交通等施
项目经理部
水泥仓库
说明:1、临时设施由于现场场地有限,暂定在图示位置,
开工后根据具体情况定。
实线为本工程施工范围。
2、临时设施及施工用水用电由甲方指定接入。
3、 为交通值班岗, 为材料/弃土示意线路。
4、运输路线计划尽量使用原有道路做为施工便道。
第三施工段
(路面、交通等施工)
K 5+377.982
K 0+000
图例:1、项目经理办公室
2、监理办公室
3、工程部办公室
4、技术部办公室
5、经营部办公室
6、质量部办公室
7、安全部办公室
8、行政办公室
9、宿舍 10、厨房 11、食堂 12、仓库 13、工具房 14、电工房
项目经理部
平面布置简图
出入门口
9
1 2 3 4 5 6 7 8
10 11 12 13 14
第五施工段
路面、交通等施工)
料场及搅拌站
住宿工棚
廊
路
附表六临时用地表。
