首桩验收会议纪要
- 格式:docx
- 大小:14.89 KB
- 文档页数:2
桩基验收会议纪要 Document serial number【LGGKGB-LGG98YT-LGGT8CB-LGUT-万盛耀皮项目西货场至303省道跨孝子河桥梁工程桩基工程验收会议纪要参加单位及人员:建设单位:重庆万盛经济技术开发区建设局地勘单位:武汉华太岩土工程有限公司设计单位:中煤科工集团重庆设计研究院有限公司监理单位:重庆市工程管理有限公司监督单位:万盛质量监督站、安全监督站施工单位:北旺建设集团地点:工程项目部时间:2016年11月17日主持:雷伟会议主题:桩基工程验收会议会议内容:经建设单位组织各参建单位,于2016年11月17日对万盛耀皮项目西货场至303省道跨孝子河桥梁工程进行了验收,通过对本工程的现场检查、资料审核及综合评议,各方一致同意,对本工程予以验收,其具体如下:一、施工单位1.工程概况:本工程为两跨,跨度为21米预应力混凝土连续梁全桥长52.58米,桥梁宽22米,上部结构为预应力混凝土连续梁结构,单箱四室截面,上部结构梁高,顶板厚米,底板厚米,腹板厚度米,翼缘悬臂长度。
上部箱梁采用C50混凝土。
桥台采用重力式U型桥台,承台桩基础,全桥共计28根桩,其中0#桥台12根桩,桩长均为,桩底标高为,1#桥台12根桩,桩长均为,桩底标高为,中跨采用桥墩柱式墩加桩基础,中跨4根桩,桩长均为18m,桩底标高为,桩基嵌入完整中风化岩层3d以上,下部结构桩基共28根,桩基础为C30水下混凝土。
2、主要分项工程:①、钢筋分项工程:钢筋原材料及接头见证取样检测均符合要求,隐蔽工程报验及时;②、混凝土分项工程:现场取样留置混凝土试块抗压检测合格。
3、工程验收标准:该工程参照《CJJ2-2008城市桥梁工程施工与质量验收规范》、《工程测量规范GB50026-93》等一系列规范、标准组织验收,并按照相关强制性规定安排本工程阶段性验收及中间结构验收。
4、质量控制措施及现场实测情况:①、施工过程中严格把握施工中主要原材料的质量检测,对每批进场的钢筋原材,首先检查核对钢筋牌号、规格及出厂合格证、质保单,再在监理公司见证员的共同见证下对每批次钢筋进行现场取样送检,检测结果合格方准许下料使用;②、钢筋的堆放采用垫木加高并覆盖防潮,每种规格钢筋分开堆放,并在旁设置标识做标志;③、商品砼严格参照设计选用的配合比进行控制,有需要添加外加剂的事先联系好商品砼调度室做好安排工作,进场浇筑时现场取样留置砼试块做抗压检测依据;④、项目部管理人员对桩基施工进行全过程监督管理,严把工序质量关,施工过程严格控制桩位、桩身垂直度,泥浆比重、含砂率控制,对钻孔、清渣、成孔、钢筋制安、混凝土灌注等工序进行全过程质量控制。

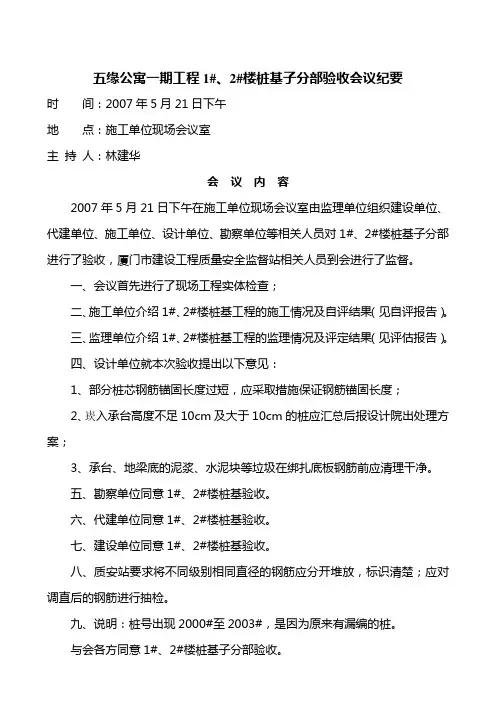

五缘公寓一期工程1#、2#楼桩基子分部验收会议纪要
时间:2007年5月21日下午
地点:施工单位现场会议室
主持人:林建华
会议内容
2007年5月21日下午在施工单位现场会议室由监理单位组织建设单位、代建单位、施工单位、设计单位、勘察单位等相关人员对1#、2#楼桩基子分部进行了验收,厦门市建设工程质量安全监督站相关人员到会进行了监督。
一、会议首先进行了现场工程实体检查;
二、施工单位介绍1#、2#楼桩基工程的施工情况及自评结果(见自评报告)。
三、监理单位介绍1#、2#楼桩基工程的监理情况及评定结果(见评估报告)。
四、设计单位就本次验收提出以下意见:
1、部分桩芯钢筋锚固长度过短,应采取措施保证钢筋锚固长度;
2、崁入承台高度不足10cm及大于10cm的桩应汇总后报设计院出处理方案;
3、承台、地梁底的泥浆、水泥块等垃圾在绑扎底板钢筋前应清理干净。
五、勘察单位同意1#、2#楼桩基验收。
六、代建单位同意1#、2#楼桩基验收。
七、建设单位同意1#、2#楼桩基验收。
八、质安站要求将不同级别相同直径的钢筋应分开堆放,标识清楚;应对调直后的钢筋进行抽检。
九、说明:桩号出现2000#至2003#,是因为原来有漏编的桩。
与会各方同意1#、2#楼桩基子分部验收。
签章栏:
建设(代建)单位:设计单位:
勘察单位:
监理单位:
施工单位:。

桩基工程会议纪要篇一:桩基工程验收会议纪要海山·应置城3.2期30#楼桩基工程竣工验收会议纪要海山·应置城3.2期30#楼桩基工程竣工验收会议纪要时间:20XX年8月9日地点:天业集团现场会议室参加单位及人员:应城海山房地产开发有限公司:徐金龙武汉和创建筑工程设计有限公司:马俊湖北核工业岩土勘察设计院:张淡民孝感市天厦工程建设监理有限公司:胡运清天业建设集团有限公司:向峰武汉鹏程基础工程有限公司:苏志文应城市建筑工程质量监督监测站:陈驰施工单位:海山·应置城3.2期32#楼桩基工程采用Φ800钻孔灌注桩,工程桩161根,桩端为后压降工艺,每根压降水泥用量不小于2.0t。
主楼单桩竖向承载力特征值为4200Kn,有效桩长≥31m,进入持力层⑥强风化泥岩,桩端进入持力层≥18m,桩身混凝土强度为c40。
本工程于20XX 年4月14日开工,至20XX年5月30日完成161根全部工程桩施工,在施工过程中严格按照设计、规范要求精心组织施工,钢筋、水泥等原材料进场后在监理的见证下取样送检,合格后才使用。
桩基工程完工后,建设单位委托武汉九方建设工程质量检测有限公司对2根试桩(84、132)进行了单桩竖向抗压静载实验,单桩竖向极限承载力均达到规范及设计要求(详见单桩竖向抗压静载实验检测报告);基坑开挖后对全部工程桩进行了低应变检测,共检测161根桩,结果为Ⅰ类桩根,占所检测桩数的,Ⅱ类桩根,占所检测桩数的,无Ⅲ、Ⅳ类桩;共抽检了16根桩(3#、14#、15#、22#、30#、36#、53#、69#、84#、89#、94#、114#、119#、132#、139#、145#)做超声波透射法检测,其结果均为类桩;公抽取三根桩做钻芯检测,桩号为32#、41#、49#,其结果为。
20XX年8月6日我公司会同监理单位和土建单位对30#楼轴线进行了检查,对桩位偏移进行了测量,其结果均小于100mm,符合规范要求,详见桩位竣工图及桩位偏移检查记录。
厦门交通枢纽控制中心工程时间:2008年4月22日10:00时主持人:李景坡地点:厦门交通枢纽控制中心交通委房建组现场会议室参加单位及人员:厦门市建设工程质量安全监督站:林梁、何文英厦门市交通委:赖家纲、林计池、王保华北京中外建建筑设计有限公司:王哲厦门市地质工程勘察院:蓝鸿达厦门高诚信建设监理有限公司:李景坡、温广陆、苏志卿福州建工(集团)公司(桩基施工):陈益魁、黄以惠、陈三都厦门广厦建设工程有限公司(地下室底板施工):曾小祥、黄国忠会议内容:参加验收各单位有关人员首先听取了施工单位的自评报告和监理单位的质量评估报告。
通过审查桩基子分部有关资料,对施工现场进行检查验收,结合现场验收情况,各相关单位提出验收意见。
厦门高诚信建设监理有限公司:施工单位在施工过程中,能够按设计要求及规范规定进行施工,施工过程中未发现违反强制性条文现象。
监理单位在施工过程中采用平行检查、巡视检查及旁站监理相结合的方式,全面跟踪施工质量及安全,使施工过程始终处于受控状态,个别桩存在桩偏位及桩顶标高未达到设计要求的,及时与设计单位联系处理,均满足设计要求,桩承载力抗压、抗拔检测及桩身完整性检测结果满足设计要求及规范规定,同意验收。
北京中外建建筑设计有限公司:施工单位严格按设计要求及规范规定进行施工,施工过程中出现的桩位偏差及桩顶标高偏差已按设计要求进行处理,桩承载力检测及桩身完整性检测均满足设计要求及规范规定,同意验收。
厦门地质工程勘察院:根据桩承载力及桩身完整性检测结果,均达到承载力要求,同意验收。
厦门市交通委:施工单位在施工过程中能够按设计图纸要求及规范规定进行施工,个别桩位偏差及桩顶标高未达到设计要求的,也经设计单位进行处理,桩承载力及桩身完整性检测均符合设计要求,同意验收。
厦门市质量安全监督站:1、本次验收会议符合验收程序要求,通过核查桩承载力抗压、抗拔检测及桩身完整性检测报告及施工资料,认为桩基施工质量满足设计要求及规范规定,同意对该子分部进行验收;2、个别欠缺资料应及时进行补充完善,并报市质监站;①、施工单位竣工报告上设计单位名称有误,应更正;②、资料上应体现对于钢筋防腐的处理;③、工作联系单应加盖单位公章,桩位偏差应经设计单位签字盖章确认。

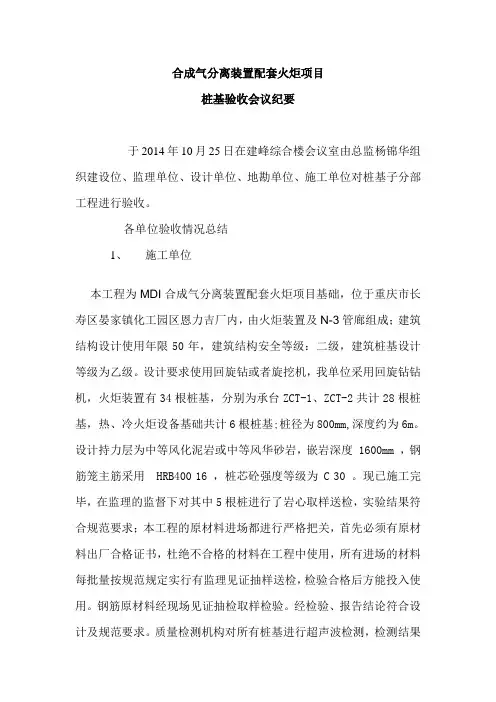

合成气分离装置配套火炬项目桩基验收会议纪要于2014年10月25日在建峰综合楼会议室由总监杨锦华组织建设位、监理单位、设计单位、地勘单位、施工单位对桩基子分部工程进行验收。
各单位验收情况总结1、施工单位本工程为MDI合成气分离装置配套火炬项目基础,位于重庆市长寿区晏家镇化工园区恩力吉厂内,由火炬装置及N-3管廊组成;建筑结构设计使用年限50年,建筑结构安全等级:二级,建筑桩基设计等级为乙级。
设计要求使用回旋钻或者旋挖机,我单位采用回旋钻钻机,火炬装置有34根桩基,分别为承台ZCT-1、ZCT-2共计28根桩基,热、冷火炬设备基础共计6根桩基;桩径为800mm,深度约为6m。
设计持力层为中等风化泥岩或中等风华砂岩,嵌岩深度 1600mm ,钢筋笼主筋采用 HRB400 16 ,桩芯砼强度等级为 C 30 。
现已施工完毕,在监理的监督下对其中5根桩进行了岩心取样送检,实验结果符合规范要求;本工程的原材料进场都进行严格把关,首先必须有原材料出厂合格证书,杜绝不合格的材料在工程中使用,所有进场的材料每批量按规范规定实行有监理见证抽样送检,检验合格后方能投入使用。
钢筋原材料经现场见证抽检取样检验。
经检验、报告结论符合设计及规范要求。
质量检测机构对所有桩基进行超声波检测,检测结果符合规范要求;2、勘察单位本工程的持力层为中等风化泥岩或中等风华砂岩与地勘报告吻合,符合要求,同意验收。
3、设计单位施工单位基本按图施工,在孔桩开挖至持力层时,有组织持力层验收,能满足设计要求,同意验收。
4、监理单位:受业主委托对合成器分离装置火炬配套项目实施监理。
本工程回旋桩基础持力层都为中风化砂岩或中风化泥岩,回旋桩挖至持力层后组织参建各方进行持力层的确认,符合设计要求。
回旋桩桩芯混凝土强度等级为C30,钢筋笼主筋采用 HRB400 16。
基桩总根数为34根,质量检测机构对本工程桩基进行了岩心取样、超声波检测,检测结果满足设计要求。
验收会议纪要验收会议纪要15篇在学习、工作、生活中,会议纪要在处理事务上起到的作用越来越大,会议纪要是在会议记录基础上经过加工、整理出来的一种记叙性和介绍性的文件。
拟起会议纪要来就毫无头绪?以下是小编整理的验收会议纪要,仅供参考,欢迎大家阅读。
验收会议纪要1参加人员:会议主题:汇报沟通工作中进度检查、质量动态、组织建设、造价变动、部门协调及上周例会追踪等工作;会议内容:一、xx二期1、上周例会问题跟进:2、进度检查:(1)1#楼(xxx公司)5层砼浇筑完成,东单元六层完成60%;2#楼7层砼浇筑完成,东单元8层完成,南面回填土完成80%,,土方开挖西半部完成40%,本月进度计划可控;3#楼(xxx公司)4层完成,5层东单元完成80%;4#楼东单元8层完成50%,西单元7层完成50%;5#楼(河南三建)32层钢筋、模板完成70%,16层以下砌体完成,构造柱13-14层完成;6#楼32层完成90%,中、东单元19层-20层砌筑完成;7#楼(xxx公司)砌体东单元19层完成,中单元18层、西单元13层完成,粉刷内墙7层完成;8#楼砌体13层完成;9#楼(xxx公司)23层完成,砌体13层完成80%,地下车库顶板浇筑完成1/5(第一段完成),第二段钢筋绑扎完成,第三、四段顶板钢筋绑扎完成20%;10#楼20层完成,21层钢筋模板完成70%;11#楼18层完成60%(木工紧张),地库南半部顶板钢筋完成,北半部钢筋完成30%;12#楼20层完成,5层砌体完成。
(2)幼儿园下周二可以拿到规划许可证。
(3)现在通知幼儿园消防公司及时办理消防审查意见书。
(4)天然气8月中下旬能完成。
3、质量动态:(1)7#、8#主体验收提出的问题,已安排整改,23日要求对整改情况进行验收,5#、6#路外墙质量缺陷要求监理单位派专人检查跟踪整改,沉降观测工作正在进行。
(2)蒸压砖加渣红砖颗粒问题,现场已全面排查,已经进场的砖全部退场。

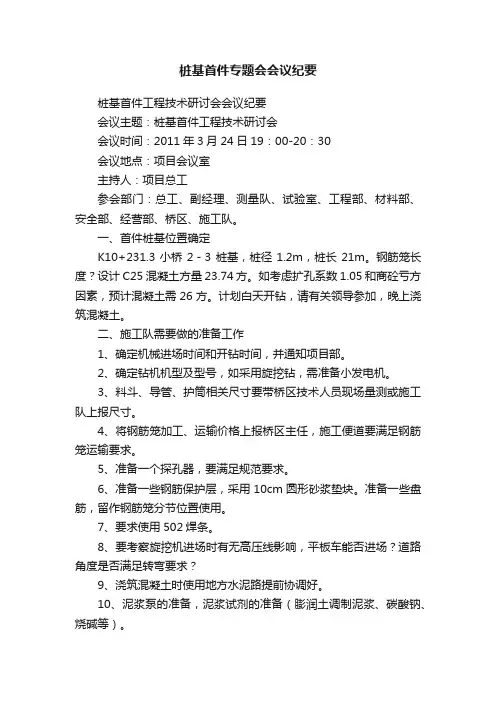

桩基首件专题会会议纪要桩基首件工程技术研讨会会议纪要会议主题:桩基首件工程技术研讨会会议时间:2011年3月24日19:00-20:30会议地点:项目会议室主持人:项目总工参会部门:总工、副经理、测量队、试验室、工程部、材料部、安全部、经营部、桥区、施工队。
一、首件桩基位置确定K10+231.3小桥2-3桩基,桩径1.2m,桩长21m。
钢筋笼长度?设计C25混凝土方量23.74方。
如考虑扩孔系数1.05和商砼亏方因素,预计混凝土需26方。
计划白天开钻,请有关领导参加,晚上浇筑混凝土。
二、施工队需要做的准备工作1、确定机械进场时间和开钻时间,并通知项目部。
2、确定钻机机型及型号,如采用旋挖钻,需准备小发电机。
3、料斗、导管、护筒相关尺寸要带桥区技术人员现场量测或施工队上报尺寸。
4、将钢筋笼加工、运输价格上报桥区主任,施工便道要满足钢筋笼运输要求。
5、准备一个探孔器,要满足规范要求。
6、准备一些钢筋保护层,采用10cm圆形砂浆垫块。
准备一些盘筋,留作钢筋笼分节位置使用。
7、要求使用502焊条。
8、要考察旋挖机进场时有无高压线影响,平板车能否进场?道路角度是否满足转弯要求?9、浇筑混凝土时使用地方水泥路提前协调好。
10、泥浆泵的准备,泥浆试剂的准备(膨润土调制泥浆、碳酸钠、烧碱等)。
二、试验室需要做的准备工作1、C25砼配比报告。
2、钢筋、砂石料等原材报告。
3、钢筋焊接报告。
4、将报验单上报监理组,监理签字后交至工程部。
5、人员现场试验提前进行培训,坍落度检测,泥浆比重、含砂率检测,做混凝土试块。
三、测量队需要做的准备工作1、2-3桩基桩位复核,桩位放样并报验。
2、钢筋笼定位,需用的十字架、护桩、钉子、绳筋、油漆等。
3、测量放样报验单监理签字后交至工程部。
四、安全部需要做的准备工作1、现场施工人员安全教育。
2、泥浆池防护:安全防护网以及安全标识牌。
3、督促现场人员带好安全帽,要求施工队上报兼职安全员信息。

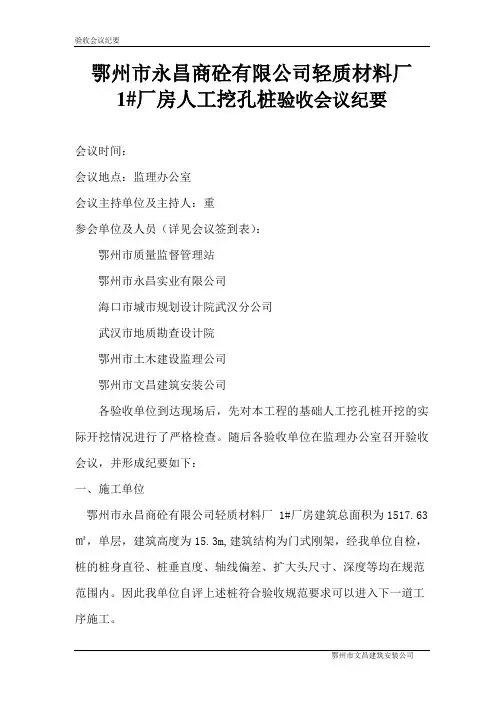

鄂州市永昌商砼有限公司轻质材料厂1#厂房人工挖孔桩验收会议纪要会议时间:会议地点:监理办公室会议主持单位及主持人:重参会单位及人员(详见会议签到表):鄂州市质量监督管理站鄂州市永昌实业有限公司海口市城市规划设计院武汉分公司武汉市地质勘查设计院鄂州市土木建设监理公司鄂州市文昌建筑安装公司各验收单位到达现场后,先对本工程的基础人工挖孔桩开挖的实际开挖情况进行了严格检查。
随后各验收单位在监理办公室召开验收会议,并形成纪要如下:一、施工单位鄂州市永昌商砼有限公司轻质材料厂 1#厂房建筑总面积为1517.63㎡,单层,建筑高度为15.3m,建筑结构为门式刚架,经我单位自检,桩的桩身直径、桩垂直度、轴线偏差、扩大头尺寸、深度等均在规范范围内。
因此我单位自评上述桩符合验收规范要求可以进入下一道工序施工。
一、地勘单位根据地勘报告,按设计施工图的施工要求及规范进行扩孔,安装钢筋笼时要求对孔底进行清理方可下放安装。
三、设计单位同意地勘单位意见,但是桩的扩孔尺寸较大,注意安全,同意验收。
四、监理单位加强安全文明施工,严格按设计施工图纸及地勘要求和相关规范规定进行施工,加强自检,同意验收。
五、建设单位逐孔验收,扩孔尺寸严格按图施工;桩基开挖中遇到有裂缝的特殊情况以及扩孔时与地勘报告相差过大时立即通知地勘等相关单位进行查看,严禁擅自处理;对各个人工挖孔桩相邻桩位较近的扩孔应跳开施工,保证安全,同意验收。
六、质监站本次验收桩与地勘、设计相符合,同意验收。
要求下道工序施工时监理及建设单位现场代表逐桩进行检查,检查符合要求后方能进行下道工序施工,钢筋笼的制作安装要符合设计及规范要求,孔内的积水要抽干、孔底要清理干净,资料与现场施工同步且要与现场施工吻合。
七、会议共识各验收单位就鄂州市永昌商砼有限公司轻质材料厂 1#厂房本次验收桩达成一致共识:本次验收的基础人工挖孔桩符合验收规范,同意验收。

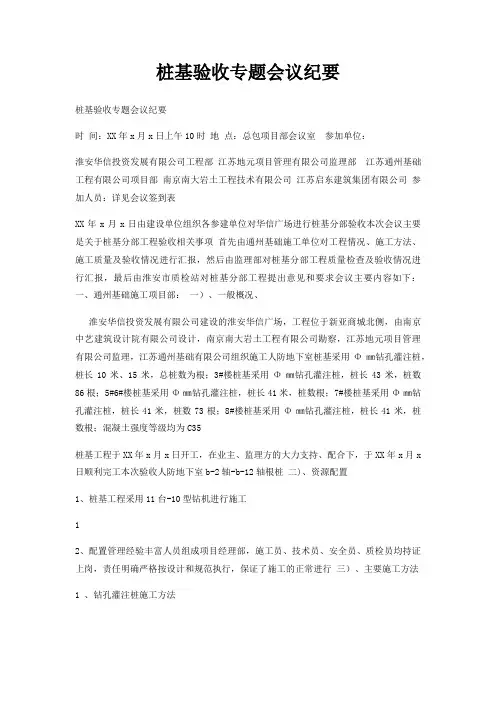

桩基验收专题会议纪要桩基验收专题会议纪要时间:XX年x月x日上午10时地点:总包项目部会议室参加单位:淮安华信投资发展有限公司工程部江苏地元项目管理有限公司监理部江苏通州基础工程有限公司项目部南京南大岩土工程技术有限公司江苏启东建筑集团有限公司参加人员:详见会议签到表XX年x月x日由建设单位组织各参建单位对华信广场进行桩基分部验收本次会议主要是关于桩基分部工程验收相关事项首先由通州基础施工单位对工程情况、施工方法、施工质量及验收情况进行汇报,然后由监理部对桩基分部工程质量检查及验收情况进行汇报,最后由淮安市质检站对桩基分部工程提出意见和要求会议主要内容如下:一、通州基础施工项目部:一)、一般概况、淮安华信投资发展有限公司建设的淮安华信广场,工程位于新亚商城北侧,由南京中艺建筑设计院有限公司设计,南京南大岩土工程有限公司勘察,江苏地元项目管理有限公司监理,江苏通州基础有限公司组织施工人防地下室桩基采用Φ㎜钻孔灌注桩,桩长10米、15米,总桩数为根;3#楼桩基采用Φ㎜钻孔灌注桩,桩长43米,桩数86根;5#6#楼桩基采用Φ㎜钻孔灌注桩,桩长41米,桩数根;7#楼桩基采用Φ㎜钻孔灌注桩,桩长41米,桩数73根;8#楼桩基采用Φ㎜钻孔灌注桩,桩长41米,桩数根;混凝土强度等级均为C35桩基工程于XX年x月x日开工,在业主、监理方的大力支持、配合下,于XX年x月x 日顺利完工本次验收人防地下室b-2轴-b-12轴根桩二)、资源配置1、桩基工程采用11台-10型钻机进行施工12、配置管理经验丰富人员组成项目经理部,施工员、技术员、安全员、质检员均持证上岗,责任明确严格按设计和规范执行,保证了施工的正常进行三)、主要施工方法1 、钻孔灌注桩施工方法、定位:用全站仪测放桩位、埋设护筒,机架就位对中、钻孔:采用泥浆护壁、正循环排渣工艺、第一次清孔:钻到设计标高后,基本清除孔中沉渣,后拔钻、下钢筋笼:钢筋笼接头采用搭接焊,箍筋电弧焊钢筋笼孔口分段焊接、二次清孔:下放导管Фcm,离孔底30—50cm 、浇灌砼:砼为商品砼,首灌料保证导管埋入以上、浇灌桩顶砼标高比设计桩顶高米以上,专人测量,保证桩顶砼质量四)、工程施工质量1、各项工程参数均根据设计要求,按图施工2、施工过程参数严格按设计和规范执行,偏差值控制在规范范围内3、进场原材料均具质保书,且复检合格4、从工程测量定位、桩位测放、原材料进场到钢筋笼加工验收、钻机对中就位、钻进成孔到钢筋笼吊安、水下砼灌注、试压块制作、保养全过程现场旁站监理,各道工序及时办理了报验批准手续5、本工程未出现质量事故五)、安全、文明施工施工过程中,现场全体施工人员高度重视安全生产,严格遵守业主和本公司的各项规章制度设置专职安全员每天巡查,每周组织进行安全大检查,发现安全隐患及时整改,本工程安全无事故六)、桩基验收情况:1、本桩基工程进行了 4 根施工前试桩的抗压静载试验,3 根施工前试桩的抗拔静载试验,根据检测结果均满足设计要求;进行了 2根施工后工程桩的抗拔试验根据检测结果满足设计要求;23#楼进行了 4根工程桩的抗压试验根据检测结果满足设计要求2、 3#楼和人防地下室b-2轴-b-12轴桩基进行了根低应变检测,检测数量及结果均符合规范要求3、3#楼进行了10根声波透析检测,根据检测结果满足设计要求4、对人防地下室b-2轴-b-12轴桩基进行了桩位偏差的测量,测量结果符合规范要求5、桩身混凝土试块经检测均符合设计强度,经评定混凝土强度合格七)、桩基施工自我评定:本工程按下列规范施工及验收符合设计和规范要求1、按规范要求对桩基砼试块、钢筋原材、钢筋焊接等进行检验试验结果均符合要求2、承载力、桩身完整性按桩基检测要求规定进行检测,均达到设计、规范要求3、桩位、桩顶平面位置检测检测均满足设计和规范要求4、施工过程中控制记录、竣工齐全5、本次验收的桩基工程自检合格,申请验收二、江苏地元监理部:一)、监理依据1、国家现行有关法律、法规及强制性条文2、图纸设计文件3、国家现行有关验收规范二)、监理工作及程序桩基础是建筑工程中至关重要的结构部分,属于隐蔽工程,监理人员对每根桩隐蔽均旁站检查,确保每根桩的施工质量1、施工前的控制参加设计交底,了解设计意图,掌握质量标准31质量保审查施工单位上报的施工组织设计和施工方案,审查重点:○2施工机械、设备配备的性能、型号、等合理与否;证和安全保证的技术措施;○3测量放样桩的方法及保证桩位置精度的措施;○4施工流程的安排;○5施工计划○6质量标准和保证工期的措施;○参与检查现场的测量标高、建筑物的定位及水准点的精度了解施工桩场地附近的地下管线等市政设计情况,审查环境保护措施检查原材料的质保资料和外观质量,并按要求现场见证取样送检,必须检测合格后方可使用2、施工过程中的质量控制桩位放样施工单位放桩位点时同步复测,每成桩一根做好标记,确保无漏桩现象严格控制桩的施工流程和隐蔽验收,要求施工单位严格按照施工组织设计确定的流程进行施工3、施工完成后的验收审查施工单位上报的资料,经过审查施工单位上报的资料齐全基坑土方开挖到设计标高后,监理人员跟踪检查施工单位对桩位的桩顶标高、桩位偏差实测和绘制竣工图,经对桩位偏差现场实测,桩位偏差在规范规定的允许偏差范围内桩基施工完毕后严格按照现行有关规范对工程桩进行单桩承载力检测和桩身质量检测三)、质量总体结论1、桩基检测:本桩基工程进行了 4 根施工前试桩的抗压静载试验,3 根施工前试桩的抗拔静载试验,根据检测结果均满足设计要求;进行了 2根施工后工程桩的抗4拔试验根据检测结果满足设计要求;3#楼进行了 4根工程桩的抗压试验根据检测结果满足设计要求2、工程质量控制资料完整2、对照《统一验收标准》该桩基工程为合格我监理部在淮安华信广场桩基工程监理中,受到市质检站领导亲临工地检查,督促和指导,得到业主各级领导的大力支持,同时得到施工单位的密切配合,使我监理工作取得了一定成绩在此我监理部全体人员表示衷心的感谢三、淮安市质检站:1、人员组织应提前通知到位,各方汇报材料没有提出资料准备情况、验收总体情况及施工现场存在问题资料准备工作要做到细致、闭合2、对现场沉降较大、变形较大的数据监理分析原因进行控制到位3、现场桩顶标高控制存在问题,局部已经超挖下去,应采取措施4、对冬季施工,现场存在积雪现象,应考虑好采取处理措施5、施工方式、方法以及施工区或的划分现场要有针对性组织好三区存在危险性较大,应先行抢施工。
乌牛街道电力路东段道路及给排水工程
桩位验收会议纪要
时间:2013年6月24日
地点:工地会议室
参加单位:温州弘大市政工程建设有限公司、温州嘉成工程项目管理有限公
司、浙江新中环建筑设计有限公司、浙江中鑫工程勘察有限公司、瓯北城市新
区管委会、建设局质监站。(人员见会议签到表)
本次会议由总监理工程师汪锦益主持。
具体会议内容如下:
一、施工单位:1、桩基超声波已经检测合格;2、桩位偏差经现场实测,均在
规范范围内。
二、监理单位:经我单位对现场及资料复核:1、施工单位数据测量准确;2、
钢筋安装前将桩头混凝土松散层凿去。
三、勘察、设计单位:数据基本符合要求。
四、监督单位:以后钢筋施工不能出现上次同样问题。
五、业主单位:同意设计、监督站意见,同意验收。
温州嘉成工程管理有限公司
乌牛街道电力路东段道路及给排水工程监理部
2013年6月24日
桩基验收会议纪要桩基验收会议纪要⼤型客机研制保障条件建设项⽬⼀期钣⾦加⼯中⼼桩基⼦分部⼯程验收会议纪要⼯程名称:⼤型客机研制保障条件建设项⽬⼀期钣⾦加⼯中⼼时间:2011年 5 ⽉ 20 ⽇下午13:30地点:业主指挥部会议室参加单位:建设单位:上海飞机制造有限公司负责⼈:董康设计单位:中国航空规划建设发展有限公司负责⼈:王玮勘察单位:上海市民防地基勘察院有限公司负责⼈:徐华监理单位:上海上咨建设⼯程咨询有限公司负责⼈:程⼩娇总包单位:中国建筑第⼋⼯程有限公司负责⼈:韩淼兵与会⼈员:详见会议签到表会议内容:2011年5⽉20⽇下午,业主组织参建各⽅对钣⾦加⼯中⼼桩基⼦分部⼯程进⾏了验收。
参与验收各⽅⼈员先到现场对实物质量进⾏了查验,然后对内业资料进⾏了查验,与会各⽅针对本⼯程桩基⼦分部⼯程验收实际情况均发表了⾃⼰的看法及验收意见。
⼀、⼯程概况:钣⾦加⼯中⼼⼯程由钣⾦⼚房和附楼组成,总长145.25m,占地⾯积为10558平⽅⽶,建筑⾯积为11920平⽅⽶,⾼度为15.5⽶,主⼚房采⽤门式刚架结构体系,跨度为24⽶,长度为136.2⽶,柱距为7.5⽶,刚架梁底标⾼12⽶,刚架钢梁边柱处⾼0.8⽶,跨中⾼0.9⽶,中柱处为0.9⽶,与钢柱刚接。
附楼共分2个区,均为钢筋混凝⼟框架结构,B区⼀层,层⾼4.45⽶,平⾯柱⽹尺⼨为9M×(7.25M,8 M,8.55 M,7.45 M,8 M,7.45 M,8.55 M,8 M,7.25 M)。
C区为三层,层⾼⼀层4.4M,⼆层4.1M,三层3M。
平⾯柱⽹尺⼨为8.4M×(8M×9)。
1、桩基采⽤先张法预应⼒400MM混凝⼟管桩,桩⾝强度等级为C80,壁厚95MM总数361根。
2、桩基⼯程⼀览表序编号总长度型号桩底标⾼设计桩顶标⾼ ZJ-1~13 1 30⽶ PHC AB400 80 10+10+10 -32.9⽶ -2.9⽶ ZJ-14~15 2 30⽶ PHC AB400 80 10+10+10 -33.9⽶ -3.9⽶ ZJ-16~18 3 29⽶ PHC AB400 80 9+10+11 -33.4⽶ -4.4⽶ 1) ⾼程设定:本⼯程设计标⾼?0.000相当于绝对标⾼,4.95⽶。
首桩验收会议纪要
工程名称:九龙坡区精神卫生中心迁建项目编号:17-06-14会议时间:2017年6月14日上午(星期三)
会议地点:九龙坡区精神卫生中心迁建项目现场一层会议室
参加人员:见签到表
主持人:总监汪晓兰
会议主要内容:关于旋挖桩首桩(122#桩基)验收
施工单位首桩验收汇报:
该工程规划用地面积约17743.00㎡。
工程主要包括门诊综合楼、医技楼、住院楼及地下车库,均为1~6F的多层建筑,总建筑面积为16117.77㎡。
本工程桩基础设计等级为甲级,桩基安全等级为一级,场地类别为Ⅲ类,设计特征周期为0.45s。
建筑物基础采用机械旋挖桩基础,桩径为1.0m~2.1m,桩端支承于中风化泥岩和中风化砂岩,桩端承载力标准值qp=4.58MPa,桩芯混凝土设计强度等级为C30。
建筑物设计合理使用年限为50年。
根据地勘报告,本工程拟建场地原状地形较平缓,地形坡角为1°~15°,原地面高程309.72m~331.07m,相对高差最大约22.0m,基坑内最大填方高度10.5m。
现场放桩开挖顺序按周边挡墙桩全部开挖,以确定桩的实际深度及计算刚性角是否满足设计规范要求,然后由B轴向Q轴开挖。
钢材:采用江西萍钢和四川达州生产的钢材,抽样送检5组合格。
混凝土:采用重庆驰旭混凝土有限公司的商品砼,用混凝土运输车运入场。
本项目共有钻孔灌注桩125根,桩基首桩选在122#桩,桩径1300mm,岩芯采集点为12m处,终孔14.6m基础持力层为中风化泥岩。
岩芯送九龙坡检测所检测结果为13.3MPa,满足地勘及设计要求;经实测终孔桩位偏差为30mm;桩径偏差+10mm;桩身垂直度偏差70mm;沉渣厚度符合规范规定;以上各项指标满足现行规范及设计要求,资料齐全,经自检合格,申请进入下一道工序,请参建各单位进行首桩验收并提出意见。
监理单位验收意见:嵌岩深度达到设计要求,岩芯强度达到设计要求;桩位、垂直度、桩径及沉渣厚度满足允许偏差要求;钢筋原材料检测合格。
同意进行下道工序施工。
地勘单位验收意见:本工程地勘2015年开钻,风化深度已加深,强风化层多次裸露,已发生变化,原始地貌与勘察时已发生重大变化,地勘不是每桩钻孔,位置也不一定与设计桩位重合,现场实际取值偏高,已经超过设计推荐值,是否补充钻探需要建设方协定,
同意进入下道工序。
设计单位验收意见:在场地的最深处作控制桩,计算刚性角,岩芯报告超过设计值,进入中风化泥岩能进行控制,桩深以声测为准,100%声测,其余检测按监理及质监要求,桩的尺寸和定位应准确,桩的垂直度,沉渣渣厚度应符合要求,用钢钎试一下,对有水浸泡的桩应排水后再下钻50cm,最后取芯提那一节岩石放在桩边,同意进行下道工序。
建设单位验收意见:6月8日进场开钻,工程所用材料必须满足招标文件要求,施工中注意清理护壁边缘浮土;桩内抽水,密切观察;所有十字线放好,仪器架上复测好桩位。
桩的验收以地勘、设计确认,监理质量复核。
同意验收。
质量监督单位验收意见:袁工:地勘野外见证作业提供;资料中全部反映出检查孔的柱状图并进行列表;核查深度情况,钢筋作焊接工艺试件。
耿工:地勘的勘察深度补资料,基础验收出基底3d及5m的检测报告,旋挖桩塌孔,做好安全、质量措施;住院部角部高填方处进行验槽,监理安排;本次验收程序、人员符合要求。
施工单位:重庆建工第四建设有限责任公司代表:
监理单位:重庆新鲁班工程监理有限公司代表:
地勘单位:中煤科工集团重庆设计研究院有限公司代表:
设计单位:中国建筑东北设计研究院有限公司代表:
建设单位:九龙坡区精神卫生中心
重庆九力建设工程有限公司代表:
2017年6月14日。
