铁路隧道施工质量管理
- 格式:doc
- 大小:25.00 KB
- 文档页数:6
铁路隧道工程施工管理规定一、总则为规范铁路隧道工程施工行为,确保施工质量、安全和进度,特制定本管理规定。
二、施工组织1. 项目经理负责全面管理项目施工工作,负责组织、协调和监督施工全过程。
2. 施工单位应当设立项目部,由专业技术人员组成,并配备足够的管理和技术人员。
3. 施工单位应当按照施工计划,合理组织施工人员,确保施工过程顺利进行。
4. 施工单位应当制定施工组织设计,明确施工方案和施工步骤。
5. 施工单位应当建立健全施工信息管理系统,及时记录施工过程中的关键信息,确保施工质量和安全。
三、施工技术1. 施工单位应当按照国家相关规范和标准进行施工,确保施工质量符合要求。
2. 施工单位应当组织施工员工进行安全教育和培训,提升员工安全意识和技术水平。
3. 施工单位应当确保施工设备和工具的运行良好,定期检查维护。
4. 施工单位应当严格执行施工计划,确保工程进度。
5. 施工单位应当建立施工质量管理制度,做好施工过程中的质量检查和验收。
四、安全管理1. 施工单位应当制定施工安全管理方案,明确安全管理责任人和工作流程。
2. 施工单位应当建立健全安全生产标准,确保施工安全。
3. 施工单位应当配备足够的安全设施和防护装备,保障员工安全。
4. 施工单位应当定期进行安全检查和排查,及时消除安全隐患。
5. 施工单位应当加强安全教育和培训,提升员工安全防护意识。
五、环境管理1. 施工单位应当按照国家环保法规要求,做好环保工作。
2. 施工单位应当做好施工现场卫生管理,减少污染。
3. 施工单位应当合理利用资源,促进绿色施工。
4. 施工单位应当建立环境监测系统,加强环境监测和数据记录。
5. 施工单位应当配合相关部门进行环境保护工作,避免对环境造成不良影响。
六、施工验收1. 施工单位应当按照相关规范和标准进行施工验收,确保工程质量。
2. 施工单位应当配合监理单位进行验收工作,认真提供验收资料。
3. 施工单位应当积极改进施工技术和工艺,提高施工质量。
铁路隧道施工及验收标准铁路隧道作为铁路交通重要的组成部分,其施工及验收标准至关重要。
本文将详细介绍铁路隧道施工及验收标准,以确保铁路隧道的安全和可靠运行。
一、隧道施工标准铁路隧道施工需要符合一定的标准,以保证隧道工程的质量和安全性。
首先,施工单位必须具备相关资质和技术实力,严格按照设计图纸和施工方案进行施工。
其次,隧道施工应符合国家相关规定和标准,包括土建施工、钢结构施工、轨道铺设等各个环节。
此外,施工中应注意人员安全和环境保护,确保施工现场的秩序和整洁。
二、隧道验收标准铁路隧道的验收标准是保证隧道工程质量和安全的重要环节。
在验收前,需要对隧道结构、轨道、电气设施等进行全面检查和测试。
验收标准包括但不限于以下几个方面:1. 结构验收:检查隧道结构是否符合设计要求,包括隧道内部支护结构、排水系统等;2. 轨道验收:检查轨道的铺设质量和轨道线路的水平、垂直偏差是否符合标准;3. 电气设施验收:检查隧道内的照明、通风、信号设备等是否正常运行;4. 安全设施验收:检查应急疏散通道、防火设施等是否完善。
三、隧道维护及管理除了施工和验收标准外,隧道的维护和管理也至关重要。
隧道的定期检测和维护可延长其使用寿命,提高安全性。
同时,建立健全的管理制度,确保隧道的日常运行安全和畅通。
综上所述,铁路隧道施工及验收标准对于铁路交通的安全和可靠运行具有重要意义。
各相关单位应严格按照标准要求进行施工和验收,确保隧道工程的质量和安全性。
同时,加强隧道的维护和管理,最大限度地提高隧道的使用寿命和安全系数。
只有如此,铁路交通才能更加顺畅高效地运行,为人们的出行提供更加便利的条件。
铁路隧道工程施工管理办法一、施工概述铁路隧道是铁路线路中的重要组成部分,其施工质量和进度直接关系到铁路运营的安全和效率。
为了保证隧道工程施工质量,提高工程进度,合理利用资源,降低施工成本,制定本《铁路隧道工程施工管理办法》。
二、施工前准备1.施工组织设计:各施工单位应编制详细的施工组织设计方案,明确施工流程,制定工作责任分工,并交由相关部门审核确认。
2.人员资质:施工单位应审查施工人员的资质和证件,确保相关人员具备相应的施工技术和经验。
3.施工设备检查:施工前对施工设备进行全面检查,确保设备完好并符合相关标准要求。
4.物资储备:合理储备所需施工物资,确保施工过程中供应充足。
三、施工管理1.安全管理:严格遵守相关的安全规定和标准,建立完善的安全管理制度,加强安全教育和培训,做好施工现场的安全防护。
2.质量管理:严格执行质量管理标准,对每个施工环节进行全程监控,确保施工质量符合相关标准。
3.进度管理:合理安排施工进度,制定详细的施工计划,实施全程监控,及时调整施工进度。
4.成本管理:合理分配资源,降低施工成本,做到合理利用施工资源,减少浪费。
5.协调管理:加强施工单位之间的沟通协调,及时解决施工中的问题,确保施工进展顺利进行。
四、施工过程监控1.施工过程监控:定期进行施工现场检查和巡视,了解施工情况,及时发现和解决问题。
2.质量把关:加强质量检查,对施工质量进行把关,确保施工达到相关标准要求。
3.进度监控:定期检查施工进度,及时调整工作计划,保证施工进度顺利。
4.安全检查:定期进行安全检查,发现隐患及时处理,确保施工安全。
5.成本控制:加强成本管理,降低施工成本,做到合理利用资源。
五、施工验收和交付1.施工验收:施工完成后,应按照相关程序对隧道工程进行验收,确保施工质量符合要求。
2.整改完善:如有不合格的地方,应及时整改完善,符合相关标准后才能进行交付。
3.交付程序:完成隧道工程验收后,应完成相关手续,将工程交付给相关部门,确保工程顺利投入使用。
铁路建设工程建设单位施工现场质量、安全检查标准化管理办法(初稿)第一章总则第一条为加强铁路建设工程施工现场安全质量检查的行为管理,规范建设单位对施工现场的日常检查监管,根据铁路建设工程质量、安全管理及标准化管理等规定制定本办法.第二条建设工程施工现场是参建各方的管理行为及工程实体质量的最集中、最全面、最彻底的体现场所。
现场检查是对参建各方管理体系活动和结果的符合性和有效性的监测活动,通过检查掌握参建各方管理运行状态,及时发现并纠正管理运行活动或结果的偏差,切实提高施工现场管理水平。
第三条建设工程现场检查必须坚持“三全”原则,即建设单位对施工现场的全员、全过程、全项目的检查。
通过检查进一步深入查找施工、监理单位存在的不足,督促参建单位进一步完善机制、健全体系,不断提高施工现场管理水平。
第四条本办法适用于铁路新建、改建大中型建设项目的施工现场检查。
第二章检查形式第五条全面检查.各项目每月25~30日要开展一次由指挥长(总经理)亲自带队徒步全面检查.分组对现场进行全面平推检查,全面掌握工程现场情况,找准月度工作着力点,制定下月度工作计划.第六条重点检查。
每月15~18日指挥长(总经理)亲自组织开展对上月布置的重点任务、重点工作进行抽查。
及时消除施工现场出现的安全质量问题,确保月度目标实现。
第七条专项检查。
每月各项目管理机构要至少组织1次针对重点施工、阶段性施工、季节施工、专项施工的专项检查,针对检查对象特点安排检查人员,对检查结果进行综合分析,及时发现、消除安全质量隐患。
第八条突击检查。
建设单位各级管理人员要强化日常的突击检查,随时发现、解决施工现场出现的各类问题和隐患,真正掌握现场情况,做到了如指掌、处置及时。
第三章检查流程第九条制定计划。
各指挥部(合资公司)要结合项目建设情况定期分析、研究,针对建设施工实际情况制定检查计划,明确检查任务。
第十条成立组织.组织具备资格的人员成立检查组.检查组成员要熟悉规章制度、标准及规范,明确分工,配备必要的检查、测试工具开展检查。
铁路桥梁隧道工程施工技术与安全管控摘要:因特殊的地理环境,当前铁路、桥梁施工正面临着巨大的挑战。
随着施工环境的改变,对施工的要求越来越高,铁路隧道道的施工工艺也随之改变。
因此,在铁路隧道道的建设中,应加强对铁路隧道的建设,加强对铁路隧道的建设。
本文正是在这样的背景下,论述了铁路、桥梁、隧道等项目的施工工艺和安全控制。
关键字:铁路隧道工程;施工工艺;安全控制1.铁路桥梁隧道工程施工技术的具体应用1.1 洞口施工技术在隧道开挖过程中,必须采取由上向下倾斜的方式,以开挖为主,尽可能不使用爆破工具;用挖掘机将地表碾碎,使坑道变得平整,遇有硬岩石时,可采用人工钻眼进行爆破。
卡车是必须的交通工具,而挖出的土石则被放置在特定的堆放处。
在开凿隧道时,必须与开凿隧道的施工需求相结合,对材料堆放场、设施及机械停放场进行合理、高效的布置。
同时,应根据斜坡设计方案,对开挖、防护、养护等环节进行高效的施工,并对其进行挂网防护,以避免雨水对围岩的渗入和风化。
在墙体、明洞拱门及洞内相邻墙体和拱门的衬砌中,应将其与施工环节有机的结合起来。
按照工程要求,在洞口和周围布置了截流和排水管道,并与外部排水管道相连,以避免地面水流对洞口的侵蚀。
1.2 支护技术在铁路、桥梁、隧道等工程建设中,支护技术因其独特的优势而备受关注。
其中,锚喷支护技术是一项重要的技术,它能有效地控制坍塌,并能预防其它隧道施工中的安全事故。
此外,对于基坑围岩的三阶开挖,初支护,均需同步实施,且需对基坑围岩进行全面的监测,以防止发生工程安全事故。
1.3超短台阶施工技术为了保证超短台阶施工的稳定,建议在混凝土结构中采用5-8m以内,循环尺度控制在0.5-0.75之间。
在具体的施工中,也应该优先于上台阶,其次才是下台阶,这时要注重台阶的错落有致,以确保施工时的稳定效果。
同时,在阶梯的左侧和右侧均可设置两根钢架,以改善其受力性能。
由于台阶围岩暴露时间不能大于4个小时,所以,在施工前期,必须采取有效的方法,保证台阶围岩与工作面的结合。
隧道施工易发生的质量安全问题及处理方法一、洞口及洞门1.边仰坡防护施做不及时,造成坍滑、落石。
处理:洞口工程施工前,首先做好洞口范围内地表防排水工作,填平洼地和积水坑,防止地面水渗透;及时施做洞口工程系统截水沟、排水沟,尽可能与洞口路基排水系统形成整体。
宜在雨季前及边、仰坡开挖前完成;隧道边、仰坡土石方开挖作业尽可能采用非爆破或弱爆破方法自上而下分部进行,减少对洞口围岩的扰动;开挖后对边、仰坡及时进行防护;隧道门端墙处土石方开挖施工完成后及时施作洞门端墙及挡护工程;洞门施作尽量避开雨季进行,尽早施作洞门和洞口段衬砌,保证洞门边坡稳定;施工期间,保持对边仰坡及洞顶山坡体进行监测和观察,及时掌握洞口的安全状况,以便迅速采取有效的安全对策。
2、不进行地基承载力检测,或地基承载力不满足设计要求。
处理:不进行地基承载力检测不得进行下道工序施工,承载力不满足设计要求时,应采取加固或换填处理措施,确保承载力满足设计要求。
3、不按设计方案进洞,随意变更洞口位置。
处理:发现后应当立即进行制止,必要时下发监理工程师通知单,责令按设计方案进洞;对随意变更洞口位置的,应及时向上级领导部门反映,并要求施工方及时联系设计部门,协商处理方案,必要时采用变更形式进行更改洞口位置。
二、开挖4、随意改变开挖方法,不按设计及施组施工。
处理:开挖方法是经审核批复的,不得随意改变,发现施工方私自改变开挖方法后应立即制止,要求严格按设计的开挖方法施工,认为有必要改变开挖方法的,可以采取变更设计形式进行开挖方法的改变,未进行变更批复的,仍应按原设计施工。
5、不做钻爆设计,不按爆破设计施工,爆破效果差,甚至坍塌。
处理:施工前应要求施工单位做钻爆设计,监理进行审查后方可进行爆破作业,施工中应严格执行钻爆设计要求,爆破人员需持证上岗,并严格控制钻孔数量、间距、深度及装药量,未做爆破设计的,不得进行爆破作业。
6、欠挖不处理;超挖不按标准要求回填,留有空洞或回填杂物。

铁路隧道工程施工管理办法铁路隧道工程是铁路建设的重要组成部分,其施工质量、安全和管理水平直接影响到铁路运输的安全、稳定和高效。
为了确保铁路隧道工程施工的顺利进行,提高施工质量,保障施工安全,制定本办法。
一、组织管理1. 施工项目的组织管理应遵循项目法人责任制、项目经理负责制和工程质量、安全、进度、投资控制目标责任制。
2. 项目法人应对铁路隧道工程的施工进行全面组织和管理,确保工程质量、安全、进度和投资控制目标的实现。
3. 项目经理应对施工项目的日常管理工作负责,组织施工队伍按照设计文件和施工方案进行施工。
4. 施工单位应根据工程特点和施工规模,设立相应的管理机构,明确各部门的职责和权限,确保施工顺利进行。
二、施工准备1. 施工前,项目法人应组织对施工图纸、设计文件和施工方案进行审查,确保设计合理、施工可行。
2. 施工单位应根据施工图纸、设计文件和施工方案,编制详细的施工组织设计,明确施工工艺、施工顺序、施工进度和质量、安全措施。
3. 施工单位应组织对施工人员进行技术培训和安全教育,确保施工人员掌握施工技术和安全知识。
4. 施工前,项目法人应组织对施工现场进行调查,了解地质、水文、气象等情况,制定相应的施工措施。
三、施工过程管理1. 施工单位应按照施工组织设计进行施工,确保施工质量、安全和进度。
2. 施工过程中,项目法人应加强对施工现场的监督检查,及时发现和解决问题。
3. 施工单位应加强对施工质量、安全、进度和投资控制的管理,确保工程目标的实现。
4. 施工单位应建立健全施工质量、安全、进度和投资控制的信息管理体系,及时、准确、完整地记录施工过程中的各项数据。
四、施工质量管理1. 施工单位应建立健全施工质量管理体系,加强对施工过程的质量控制。
2. 施工单位应按照设计文件和施工方案进行施工,确保工程质量符合国家标准和设计要求。
3. 施工过程中,项目法人应组织对施工质量进行监督检查,对不合格的工程应及时整改。

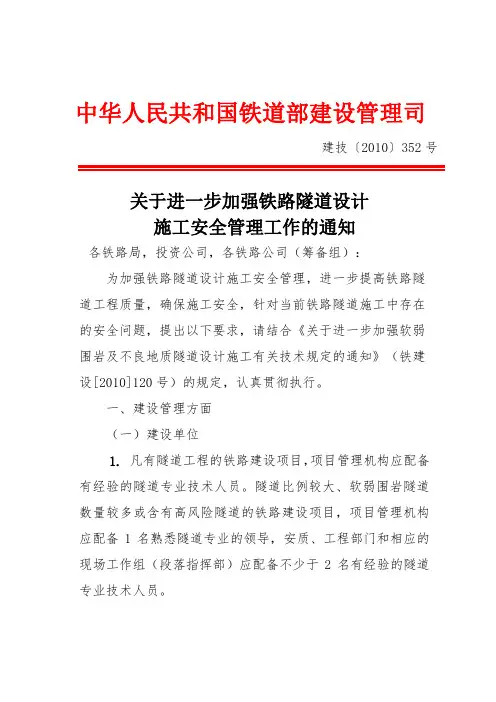

中华人民共和国铁道部建设管理司建技〔2010〕352号关于进一步加强铁路隧道设计施工安全管理工作的通知各铁路局,投资公司,各铁路公司(筹备组):为加强铁路隧道设计施工安全管理,进一步提高铁路隧道工程质量,确保施工安全,针对当前铁路隧道施工中存在的安全问题,提出以下要求,请结合《关于进一步加强软弱围岩及不良地质隧道设计施工有关技术规定的通知》(铁建设[2010]120号)的规定,认真贯彻执行。
一、建设管理方面(一)建设单位1. 凡有隧道工程的铁路建设项目,项目管理机构应配备有经验的隧道专业技术人员。
隧道比例较大、软弱围岩隧道数量较多或含有高风险隧道的铁路建设项目,项目管理机构应配备1名熟悉隧道专业的领导,安质、工程部门和相应的现场工作组(段落指挥部)应配备不少于2名有经验的隧道专业技术人员。
2.建设单位应严格执行有关事故报告制度。
发生等级事故或多次发生影响工程质量安全非等级事故的建设项目,建设单位和安全质量监督部门必须认真分析事故原因,并形成整改报告,分别向部有关部门报告。
3.建设单位要严格隧道开工条件审查,不符合条件的严禁开工;施工过程中要加强复查和认定,不符合要求的停工整顿。
4.建设单位应结合合同管理,运用信用评价等手段,制订相关奖罚管理办法,加大经济奖惩力度,促进参建单位认真履约,确保工程质量安全。
(二)施工单位1.铁路隧道工程施工单位的上级管理单位应成立巡视组,定期检查督导,解决现场存在问题,分析事故原因。
2.铁路隧道工程项目要成立局级督导组,及时解决现场存在的问题。
对高风险隧道及隧道相对集中的项目,应成立局级安全质量包保组,落实到责任人。
3.铁路隧道施工单位项目部必须指定1名领导负责超前地质预报和监控量测工作,确保数据真实,分析认真,反馈及时。
4.铁路隧道工程施工单位要按合同要求、投标承诺配备隧道专业、地质专业技术人员和机械设备。
施工现场采用架子队管理模式,架子队九大员必须由从事过隧道施工的人员担任。
浅谈铁路隧道施工质量管理
摘要:隧道施工,质量控制是关键,由于施工质量问题,造成隧道坍塌的事故时有发生,轻则造成经济损失,重则造成人员伤亡。
有效控制好各个环节的施工质量,将对防止与隧道相关的事故,特别是隧道施工的安全事故起到极其重要的作用。
关键词:隧道;施工质量;管理
1 建立健全各项管理制度是质量管理的关键
根据隧道施工的具体特点,制定切实可行的管理办法、实施细则、岗位责任制和各项规章制度,进行全面标准化管理。
根据项目的实际情况,建立各种人员的岗位责任制,明确管理人员的职责,且设置标识牌于隧道洞口,以便对照执行。
同时明确各种设备、用电、台车等设备的操作和维修制度,由专人负责,专人管理,保证各项工作到位,责任落实到人。
建立严格的奖惩制度,在保证安全和质量的前提下,项目部根据隧道施工质量进行考核、奖罚。
做到“奖就奖的眼红,罚就要罚的心疼”,使各项工作都能认真落实。
2 组织有序施工,加强对隧道施工一线工人的管理,抓好工程质量管理
在隧道施工过程中,必须严格搞好工程质量管理,要把一个施工现场的许多队伍组织起来,有序、均衡地进行施工。
隧道无轨运输施工工序有测量、钻爆、排烟、出碴、初期支护、高压风水管、通风筒安装,任何一个环节抓得不紧或衔接不好,都将影响整个施工进度;均衡施工,组织多工序平行作业,尽量减少循环时间,在打
眼的同时进行初期支护、通风筒的安装;在出碴后完成测量、风水管的安装。
对每一个环节实行定人、定岗、定时、定量、定标准,使各工序程序化作业。
要提高质量管理水平,首先要提高管理意识。
由于隧道施工工人流动性大,普遍技术素质差,质量意识薄弱,施工队伍只重工作进度,忽视工程质量。
在提高管理人员意识的基础上,对现场工人也要加强管理。
对施工队伍按“优胜劣汰”的原则,对那些安全意识差、技术素质低、不服从管理的队伍、生产工人淘汰。
对工人上岗前必须实行“三级教育”,持证上岗。
对各施工班组工人必须实行奖罚分明的制度,以充分调动工人的积极性,发挥工人的主导作用。
在施工前必须向工人做好各项技术交底工作,在施工过程中严格控制每道工序,实行跟踪、监督、记录、复查或抽查,从技术措施到实际操作中严格把好质量关。
坚持自检、互检、抽检相结合;坚持上道工序不合格严禁下一道工序施工的具体做法,特别对容易发生质量通病的工种及工序进行专职跟踪施工,以强制的手段来克制质量通病,改变不规范的做法。
3 加强材料的质量管理,从源头控制隧道质量
必须掌握了解材料的市场行情,实行货比三家。
对工程的主要材料,进场必须有正式的出厂合格证及检验报告书。
钢筋砼及预应力砼构件,应按规定进行抽样检验。
对砼、砂浆、防水材料、防腐材料等,应保证材料的配合比,按规定做好试配,经试验室试配合格后方可使用。
所有工程材料必须符合设计要求,经检验合格后才能
使用。
加强材料的质量控制是提高工程质量重要保证,也是创造正常施工条件的前提。
4 加强不良地质监控,采用信息化施工,严防隧道坍塌事故
必须掌握了解施工地质情况,采用信息化动态施工技术,加强施工量测,及时反馈信息,及时修正支护参数和施工方案,确保施工和洞身结构安全。
在施工接近设计提供的不良地质地段时,加强地质预报;充分利用超前预报,提前探明地质;分部开挖施工时,按“先预报、管超前、短进尺、控爆破、早支护、快封闭、勤量测”原则,开挖后及时支护,做到随挖随护;缩短循环进尺,采用无爆开挖或微差控制爆破技术,尽可能减少对围岩的扰动;加强施工组织管理,严格施工工序,并组织好物资材料供应工作。
5 加强施工过程的控制,提高工程质量
5.1 开工前,进行隧道控制测量,洞外、洞内控制测量均采用导线测量,在洞口附近测设不少于三个平面控制点和二个水准点,保证贯通精度。
洞口开挖要满足《铁路隧道设计规范》、《铁路隧道工程施工技术指南》要求,早进洞,晚出洞,避免大挖大刷,在保证边、仰坡稳定的情况下,及时施作洞口,要尽量减少对岩体扰动,提高洞口岩体和边仰坡的稳定性。
进洞前,结合实际,先要施工洞口地表的防排水措施。
当洞口位于软弱或堆积层、松散地层时,要采用地表预注浆、超前长管棚注浆等预加固等措施加固,确保围岩处于稳定状态再开挖。
5.2 进洞施工要严格遵循“短进尺,弱爆破,早喷锚、早封闭”
的原则,减少对围岩的扰动。
铁路隧道一般采用锚喷支护,在围岩较差的地段采用钢支撑,包括格栅拱架、型钢拱架等。
钢支撑的施工质量从材料质量、加工质量、安装质量三方面控制。
5.3 采用光面爆破技术。
根据地质条件、开挖断面尺寸、开挖方法、掘进循环进尺、钻眼机具和爆破器材等制定钻爆方案。
根据地质情况和爆破效果,调整钻爆参数。
钻眼严格控制外插角的角度,按照设计控制开挖断面,控制超欠挖。
5.4 锚喷支护施工质量主要包括锚杆的加工质量、安装质量及喷射混凝土原材料质量和喷射施工质量。
①锚杆的加工质量主要包括规格、型号、抗拉强度、延展性、弹性,以及长度、锚杆车丝、热锻、焊接质量等,要符合设计和规范要求;②锚杆的安装质量主要包括锚杆间距、排距及钻孔的深度、角度、直径、孔形、冲孔质量、吹孔质量以及锚杆入孔深度、注浆饱满度等;③喷射混凝土的质量主要包括混凝土的原材料质量是否满足设计要求,配合比是否满足规定的配合比要求;④混凝土喷射施工质量主要包括喷射面的清洁度、喷射厚度、喷射混凝土表面的平整度、喷射混凝土的养护等。
施工过程要严格控制,确保施工质量。
5.5 注意“欠脚”给初期支护造成的质量危害
实际施工中,经常存在“欠脚”,即在开挖中,人为留下墙脚或墙脚、拱脚开挖不到位的情况。
主要是因围岩不好,初期支护后,格栅位移或虚立而引起坍方。
开挖仰拱时如不彻底清除初期支护厚度内的围岩或虚碴,将会造成墙脚复合衬砌厚度不够;同样,在分
上下台阶施工时,拱脚“欠脚”和喷护堆积体清理不干净,将直接造成墙脚复合衬砌厚度不够,在施工中,也将带来产生的安全隐患。
5.6 仰拱衬砌施工前,对中线、高程、断面尺寸和净空大小进行仔细检查核对,必须准确无误符合设计要求后,方可灌筑混凝土。
衬砌混凝土必须在无水情况下进行施作。
混凝土应按设计采用掺外加剂的防水混凝土。
防水混凝土应连续灌筑,施工缝按设计留设,尽量不留或少留施工缝。
混凝土灌筑前,对钢模台车、钢筋和预埋件进行仔细检查,符合要求后方能灌筑。
施工中严格控制混凝土坍落度,衬砌配筋安装过程中,钢筋头应加塑料套,防止搬运和安装钢筋时碰破防水板,并注意预埋件安装正确牢固。
衬砌采用全断面液压钢模台车,泵送砼连续对称浇筑,厚度符合设计。
挡头模和附属洞室使用制式钢模,衬砌砼做到内实外美。
保证隧道净空尺寸。
6 结束语
我们在隧道施工质量控制方面取得了一定的经验,但隧道地形、地貌及工程地质情况不尽相同,在具体施工过程中要根据隧道的工程特点、地质情况,制定针对性制度、措施,才能有效预防质量事故发生。
参考文献
[1]程崇国.公路隧道施工质量问题与控制探讨[j].公路交通技术,2008年06期.
[2]周祥鑫.探讨公路隧道施工质量的有效控制[j].四川建材,2011年01期.
[3]成飞.关于隧道施工质量控制措施的探讨[j].科技资讯,2011年04期.
作者简介:石永芹(1970,6-),女,现任中铁十二局集团第三工程有限公司经营中心副主任,工程师。
