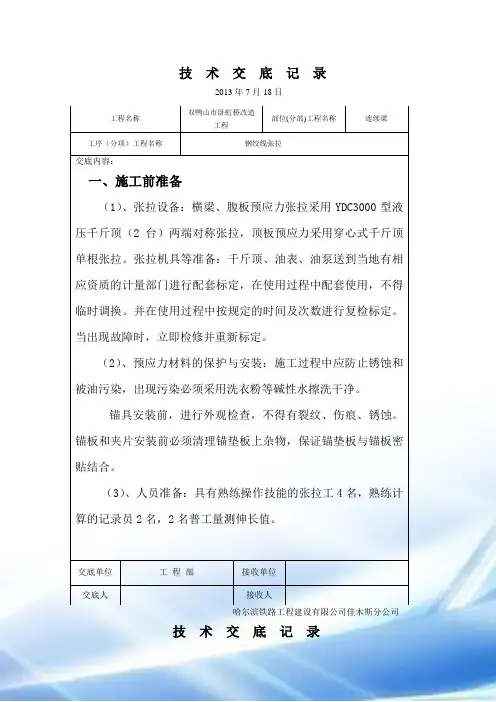

连续梁张拉技 术 交 底 记 录2013年7月18日工程名称 双鸭山市卧虹桥改造工程部位(分部)工程名称 连续梁工序(分项)工程名称钢绞线张拉交底内容:一、施工前准备(1)、张拉设备:横梁、腹板预应力张拉采用YDC3000型液压千斤顶(2台)两端对称张拉,顶板预应力采用穿心式千斤顶单根张拉。
张拉机具等准备:千斤顶、油表、油泵送到当地有相应资质的计量部门进行配套标定,在使用过程中配套使用,不得临时调换。
并在使用过程中按规定的时间及次数进行复检标定。
当出现故障时,立即检修并重新标定。
(2)、预应力材料的保护与安装:施工过程中应防止锈蚀和被油污染,出现污染必须采用洗衣粉等碱性水擦洗干净。
锚具安装前,进行外观检查,不得有裂纹、伤痕、锈蚀。
锚板和夹片安装前必须清理锚垫板上杂物,保证锚垫板与锚板密贴结合。
(3)、人员准备:具有熟练操作技能的张拉工4名,熟练计算的记录员2名,2名普工量测伸长值。
交底单位工程部接收单位交底人接收人哈尔滨铁路工程建设有限公司佳木斯分公司技 术 交 底 记 录2013年7月18日工程名称双鸭山市卧虹桥改造工程部位(分部)工程名称 连续梁工序(分项)工程名称钢绞线张拉哈尔滨铁路工程建设有限公司佳木斯分公司交底内容:(4)、其他机具配备:压浆机1台、搅拌机1台、对讲机2台、手动切割机2台、防护用品。
(5)、其他工作:检查压浆孔、排气孔是否通畅;再次活动预应力束,确保无堵塞。
出现堵塞现象必须先处理。
二、张拉施工砼强度达到设计要求后,由试验室出具书面的张拉强度通知单后,预应力达到设计强度85%后经主管工程师检查各项准备工作满足施工要求后方可进行。
(1)张拉顺序:根据设计文件, 先张拉横梁预应力钢束N2(上排),再张拉纵向腹板预应力钢束,再张拉横梁预应力钢束N1(下排),最后张拉纵向顶板预应力钢束。
预应力钢束张拉宜以均匀原则进行。
(2) 预应力束张拉程序如下:① 0→初应力(10%σcon )→控制应力σcon (0.75f pk )→持荷2分钟→锚固;控制张拉应力σcon=1395MPa,预应力束张拉交底单位 工 程 部接收单位 交底人接收人技术交底记录2013年7月18日哈尔滨铁路工程名称双鸭山市卧虹桥改造工程部位(分部)工程名称连续梁工序(分项)工程名称钢绞线张拉交底内容:采用双控,以张拉为主,引伸量为辅。
技 术 交 底 记 录2013年7月18日技 术 交 底 记 录工程名称双鸭山市卧虹桥改造工程 部位(分部)工程名称 连续梁 工序(分项)工程名称 钢绞线张拉交底内容:一、施工前准备(1)、张拉设备:横梁、腹板预应力张拉采用YDC3000型液压千斤顶(2台)两端对称张拉,顶板预应力采用穿心式千斤顶单根张拉。
张拉机具等准备:千斤顶、油表、油泵送到当地有相应资质的计量部门进行配套标定,在使用过程中配套使用,不得临时调换。
并在使用过程中按规定的时间及次数进行复检标定。
当出现故障时,立即检修并重新标定。
(2)、预应力材料的保护与安装:施工过程中应防止锈蚀和被油污染,出现污染必须采用洗衣粉等碱性水擦洗干净。
锚具安装前,进行外观检查,不得有裂纹、伤痕、锈蚀。
锚板和夹片安装前必须清理锚垫板上杂物,保证锚垫板与锚板密贴结合。
(3)、人员准备:具有熟练操作技能的张拉工4名,熟练计算的记录员2名,2名普工量测伸长值。
交底单位工 程 部 接收单位 交底人 接收人哈尔滨铁路工程建设有限公司佳木斯分公司 技 术 交 底 记 录 工程名称双鸭山市卧虹桥改造工程 部位(分部)工程名称 连续梁工序(分项)工程名称 钢绞线张拉 交底内容:(4)、其他机具配备:压浆机1台、搅拌机1台、对讲机2台、手动切割机2台、防护用品。
(5)、其他工作:检查压浆孔、排气孔是否通畅;再次活动预应力束,确保无堵塞。
出现堵塞现象必须先处理。
二、张拉施工砼强度达到设计要求后,由试验室出具书面的张拉强度通知单后,预应力达到设计强度85%后经主管工程师检查各项准备工作满足施工要求后方可进行。
(1)张拉顺序:根据设计文件, 先张拉横梁预应力钢束N2(上排),再张拉纵向腹板预应力钢束,再张拉横梁预应力钢束N1(下排),最后张拉纵向顶板预应力钢束。
预应力钢束张拉宜以均匀原则进行。
(2) 预应力束张拉程序如下:① 0→初应力(10%σcon )→控制应力σcon (0.75f pk )→持荷2分钟→锚固;控制张拉应力σcon=1395MPa,预应力束张拉 交底单位工 程 部 接收单位 交底人 接收人哈尔滨铁路工程建设有限公司佳木斯分公司 技 术 交 底 记 录 工程名称双鸭山市卧虹桥改造工程 部位(分部)工程名称 连续梁工序(分项)工程名称 钢绞线张拉 交底内容:采用双控,以张拉为主,引伸量为辅。
后张法预应力钢绞线伸长量的计算与现场测量控制预应力钢绞线施工时,采用张拉应力和伸长值双控,实际伸长值与理论伸长值误差不得超过6%,后张预应力技术一般用于预制大跨径简支连续梁、简支板结构,各种现浇预应力结构或块体拼装结构。
预应力施工是一项技术性很强的工作,预应力筋张拉是预应力砼结构的关键工序,施工质量关系到桥梁的安全和人身安全,因此必须慎重对待。
一般现行常接触到的预应力钢材主要:有预应力混凝土用钢绞线、PC光面钢丝、刻痕钢丝、冷拔低碳钢丝、精轧螺纹钢等材料。

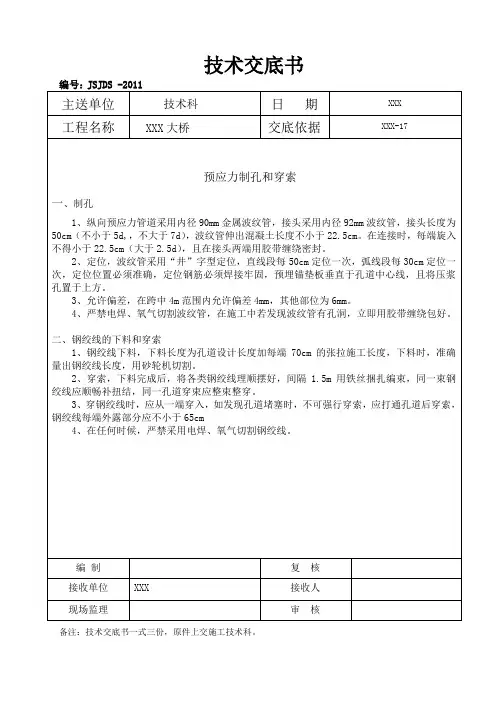

对于后张法预应力施工时孔道成型方法主要有:金属螺旋管、胶管抽芯、钢管抽芯、充气充水胶管抽芯等方法。
本人接触多的是混凝土预应力钢绞线(PCstrand、1×7公称直径15,24mm,f pk=1860Mpa,270级高强底松弛),成孔方法多采用金属螺旋管成孔,本文就以此两项先决条件进行论述。
1 施工准备:1.1 熟悉图纸:拿到施工图纸应先查阅施工说明中关于预应力钢绞线的规格,一般预应力钢束采用ASTMA416-270级低松弛钢绞线,其标准强度为f pk=1860Mpa,1×7公称直径15,24mm,锚下控制力为Δk=0.75 f pk Mpa。
1.2 根据施工方法确定计算参数:注:摘自《公路桥涵施工技术规范》(JTJ 041-2000)附录G-8根据钢绞线试验结果取得钢绞线实际弹性模量Ep(一般为1.9~2.04×105Mpa)1.3 材料检测:金属螺旋管根据《公路桥涵施工技术规范》(JTJ 041-2000)附录G-7之要求检测;锚具根据《公路桥梁预应力钢绞线用YM锚具、连接器规格系列》(JT/T 329.1-1997)及《公路桥梁预应力钢绞线用锚具、连接器试验方法及检验规则》(JT/T 329.2-1997)之要求检测;钢绞线根据《预应力混凝土用钢绞线》GB/T5224-2003之要求检测2 理论伸长量计算:后张法预应力钢绞线在张拉过程中,主要受到以下两方面的因素影响:一是管道弯曲影响引起的摩擦力,二是管道偏差影响引起的摩擦力;两项因素导致钢绞线张拉时,锚下控制应力沿着管壁向跨中逐渐减小,因而每一段的钢绞线的伸长值也是不相同的。
