高炉炉壳安装方案

  • 格式:doc
  • 大小:947.50 KB
  • 文档页数:28

编制依据:1、《钢结构工程施工质量验收规》GB50205—2001。

2、《建筑钢结构焊接技术规程》JGJ81-2002。

3、高炉炉壳施工详图。

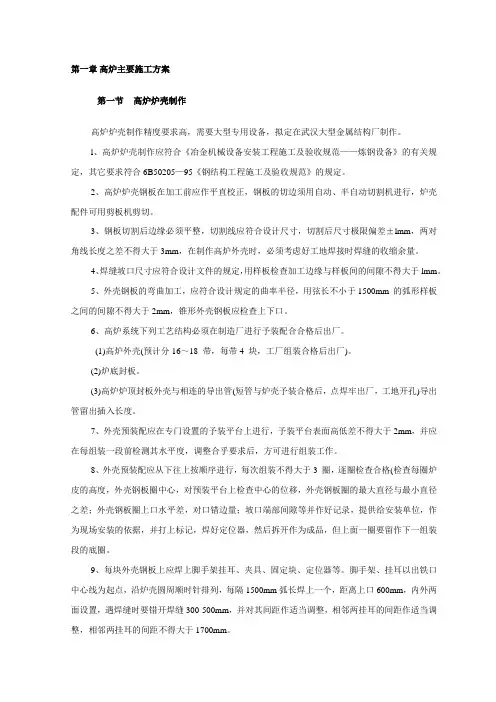

4、《冶金机械设备安装工程施工及验收规炼铁设备》YBJ208-855 高炉总体施工案目录一、工程概况-3-二、组织机构-4-三、吊装机具选用-4-四、人力配备-6-五、炉壳拼装及注意事项-6-六、炉壳吊装及注意事项-6-七、焊接法及注意事项-8-八、安全措施-21-共24页一、工程概况唐钢3200m2高炉炉壳1-19带总重800.842吨,高炉炉壳共分23带,底标高4.755米,炉口标高46.5米,第三、四带质量最大,为65.027吨。

各项数据如下项目数据备注炉缸直径(径)15.100m炉腹直径(径)15.100m炉喉直径(径)10.200m炉顶法兰直径(径) 3.100m风口中心标高▽14.800m铁口中心标高▽10.500m铁口数4个风口数32个炉壳厚度最小δ=45mm;最大δ=80mm炉壳总重约1016t高炉炉壳各带参数详见下表。

高炉炉壳各带参数.. . word... . word.二、组织机构组长:金光泽副组长;琦、振国、袁龙金组员:迪、春武、太国、林凯、龙、伟、志刚、义备注:炉壳安装由振国总指挥。

φ22.22mm钢丝绳单根承重4.278吨。

计算公式:T=52d2/6四焊接设备配置4000tm塔吊的布置位置如下图所示五、炉壳拼装及注意事项炉壳组圈的程序:1、对拼装平台的要求:1.1拼装平台必须设在坚实、平整的地面上,平台在铺设时用水准仪找平,平台工作面高低差不大于4mm。

在拼装过程中,平台若产生不均匀沉降,应及时调平。

使用胎具、卡具应牢固可靠。

1.2在平台上作出中心标记和相互垂直的两条轴线,用盘尺辅助画出待组装炉壳下口的外径圆弧线,按炉壳的外径(D外+焊接收缩量)放样,每道口预留3mm的焊接收缩量,检查确认圆弧所在平面的高低差不在于2mm时,必要时用钢板调平,沿圆弧外缘焊上定位挡块,定位挡块每间隔2m一个。

0°炉壳组装放线2、炉壳运到现场后,在水平度≤4.0mm的平台上进行每带装配和焊接,然后进行吊装单元的组装焊接,每带炉壳为一个吊装单元。

2.1炉壳单瓦进场后,用25吨液压吊在拼装平台附近卸车,选用φ31.75mm 钢丝绳两根,长度20米,8吨卡环两个。

2.2用样板检查每瓦炉壳的的曲度,不合格的用火焰矫正。

用样板对每瓦炉壳进行调整,3、将矫正后的炉壳按制造厂出厂时的排版图及编号进行组装。

3.1用吊车将出厂瓦块吊运至拼装平台上投放好的圆弧线上,每块瓦块用不少于3个固定角钢支撑固定,(角钢为L100*8),固定角钢的上、下与壳体、平台焊接固定。

固定角钢的长度根据每带炉壳的高度和斜度确定,支撑固定角度大于45度。

第二个瓦块吊就位后,两个瓦块之间调整好焊口间隙、错边量、上口平面度后,用不少于三个立缝定位卡对焊口固定,后续瓦块同上。

3.2炉壳尺寸检查(1)外壳钢板圈中心对拼装平台上检查中心≤H/1000;(2)外壳钢板圈的最大直径与最小直径之差≤2D/1000;(3)外壳钢板圈上口圆各点相对高低差不大于4mm;至少8各点(4)外壳钢板高度允偏差H/500且不大于6mm;(5)瓦块间错边量:t/10且不大于6mm (t为炉壳钢板厚度)(6)拉钢线吊线锤检查炉壳中心与平台上投放中心位移:2mm(7 )拉钢尺加弹簧拉力器检查椭圆度:2d/1000注:d-炉壳设计直径。

3.3调整法:(1) 当炉壳椭圆度偏差过大时,用倒链拉拽找圆。

(2 )错口超差用半门型卡打楔子,无法调整时,用磨光机打磨。

(3) 直径(长)超差时,均匀调整各焊口间隙。

(4) 上口水平度超差时,视超差量大小采取不同处理办法:超差不大时用砂轮打磨或均匀调整各瓦块高度;超差过大无法调整时,用气割处理高出部分的环缝焊口,处理后要用砂轮打磨至原来精度。

4、各项指标均调整无误用门型卡固定后进行焊接。

半门卡楔子,错口大时用千斤顶炉壳瓦块向炉壳瓦块楔子,错口大时用千斤顶 半门卡炉壳瓦块间错边调整六、炉壳吊装炉壳吊装程序:1、吊装法及绳扣选用1.1 利用DBQ4000型塔式起重机配吊具进行吊装;1.1.1 吊具绳扣选择:(1) 第3、4带炉壳吊装时,其吊具绳扣选用φ50.8mm钢丝绳,绳长20m,4根.(2) 其它各带焊壳吊装时,其吊具绳扣选用φ31.75mm钢丝绳,绳长30m,4根(每根折过来双用,实长为15m.).1.1.2 炉壳绳扣选择:所用炉壳吊装绳扣均选用φ31.75mm钢丝绳,绳长12m,4根(每根折来双用,实长为6m).1.2吊装法:采用四点焊吊耳法吊装,吊耳焊接在每带炉壳上口下0.3米的位置。

吊耳形式已在高炉炉壳施工详图中给出。

为防止炉壳变形选用吊具进行吊装,吊具示意图如下:2、吊装前准备工作2.1再次对高炉基础及水冷炉底进行全面复测,包括外形尺寸、中心点位移、上表面标高、基础沉降观测点等。

2.2将炉体设备安装位线及炉体十字中心线投放至基础以外的指定点上。

2.3 准备好各种吊装用机具、卡具、绳扣等。

2.4 各种临时固定措施准备好,并按使用要求吊运并固定于炉壳上。

2.5在炉底板环板上面画出第一带炉壳外皮下口的圆线,并在圆线上均匀布置定位钢板,以便于炉壳的就位。

3、第一带炉壳吊装3.1布设作业平台及安全通道,经检查确认可靠(详见安全措施)。

3.2检查确认吊装设备处于良好状态,起吊。

3.3就位:将炉壳就位于事先投放好的炉壳外缘线上,与炉底板定位焊,定位焊焊缝长度不大于40mm,间距为500~600mm,定位焊焊缝厚度不宜超过设计焊缝厚度的2/3;3.4尺寸检查及调整(1)用钢尺检查任意两直径之差:外壳钢板圈的最大直径与最小直径之差3D/1000(D-外壳钢板圈直径)。

(2)利用事先固定于炉壳上,且于炉壳中心准确对位的测心桥吊线锤测量,当线锤与炉底中心重合时,确认中心对位。

允偏差:2(H-h)/1000且不大于30mm,(H-外壳钢板圈标高;h-炉底标高)。

(3)用水准仪检查外壳钢板圈上口高低差,允偏差4mm。

用砂轮打磨高出部分,也可对炉壳底部间隙作小量调整。

4、第二带及后续炉壳安装4.1布设作业平台及安全通道,经检查确认可靠(详见安全措施)。

4.2在已安装好的前带炉壳上口等距放置落位板(即间隙垫),间隔1.5~2m,检查确认吊装设备处于良好状态,起吊。

4.3尺寸检查及调整(1)用钢尺检查对口错边量应不大于6mm。

在不镝钩的情况下,用半门型卡打楔子法调整,因上下口径存在误差而无法完全调整到位时,用砂轮打磨突出部分使其平滑过渡.(2)利用事先固定于炉壳上,且于炉壳中心准确对位的测心桥吊线锤测量,当线锤与炉底中心重合时,确认中心对位。

允偏差2(H-h)/1000且不大于30mm ,(H-外壳钢板圈标高;h-炉底标高)。

(3)用水准仪检查外壳钢板圈上口高低差,允偏差4mm 。

用砂轮打磨高出部分。

(4)用塞尺检查坡口端部间隙允偏差:+3 -0落位板-3 炉壳上段炉壳下段炉壳下段 炉壳上段落位板-34.4调整无误后进行焊接。

5、考虑到环缝焊接要求,连续安装不得超过两带,即焊接位置与安装位置焊口不得超过两道。

七、焊接法及注意事项1.高炉炉壳材质为BB503,炉壳拼装采用气电立焊,安装环缝:里口采用环缝自动焊机焊接,外口采用CO2气体保护焊焊接。

2.焊接一般要求(1).高炉炉壳的焊接应有相应的焊接工艺评定报告。

并根据焊接工艺评定报告编制焊接作业指导书。

(2).焊工必须经考试合格并取得合格证书。

持证焊工必须在其考试合格项目及认可围施焊。

(3).立缝气电立焊时焊接材料品种、规格、性能必须符合本规程中的规格及型号,当采取其它焊接法时,其焊接材料及规格必须符合设计技术文件和现行产品标准及《建筑钢结构焊接技术规程》JGJ81的规定.且对焊条、焊剂、在使用前应按产品说明书及焊接工艺文件的规定进行烘干和存放。

(4)焊缝质量等级必须符合设计技术文规定。

无规定时,焊缝质量等级应符合《现场设备、工业管道焊接工程施工及验收规》GB50236中三级规定的《钢焊缝手工超声波探伤法和探伤结果分级法》GB11345中B类二级的规定。

(5)焊缝表面不应有裂纹、焊瘤、表面气、夹渣、弧坑裂纹、电弧擦伤等缺陷。

(6)焊接前应由完整的工序交接记录。

(7) 焊前要彻底清除焊道及边的污物及油渍.(8) 焊前预热人员要具备相应的专业技术,用电加热设备加热时,其操作人员要经过专业培训.(9) 焊工要按焊接工艺规程中规定的工艺法、焊接参数、焊接顺序进行焊接,当遇到焊接准备条件、环境条件、设备条件等不符合焊接工艺法要求时,要向技术负责人提出采取相应整改措施,否则不得施焊。

3.环缝焊接八炉壳安装允偏差:(唐钢3200m3高炉就没写,这次要添上)八、安全措施1、进入现场施工人员进行一次全员的全面的安全教育。

每天施工前进行安全技术交底。

2、各工种施工人员必须格遵守本工种的各项安全技术操作规程,禁违规作业。

3、作业人员必须戴好安全帽,穿绝缘鞋。

高空作业人员必须带安全带,安全带高挂低用,系挂到安全绳等牢固可靠之处。

4、建立安全通道,由出铁厂到炉底基础设置直梯,直梯应设栏杆防护。

5、在构件起吊过程中应设专人看护,禁有人在构件下走动或滞留。

6、构件起吊时应设起重工指挥吊车,指挥人员的手势与指挥旗帜所代表的意思应统一明确,并与吊车司机达成一致。

7、吊装就位后必须连接可靠后可摘钩,回钩时必须缓慢。

8、临时操作平台沿炉壳四均匀设置,上铺设双跳板并以8#铁丝绑扎牢固,四设置安全绳,高度不小于900㎜。

9、每带炉壳均设直爬梯,爬梯应设有护栏。

爬梯焊接与正式焊接等同,必10、安装中使用的绳扣、卡环、爬梯、跳板等应有足够的安全系数。

在使用前应认真检查,及时排除安全隐患。

11、禁高空坠物,小型工具、材料要用安全绳拴好,零部件应绑扎牢固,禁止随意乱扔杂物,如焊条头等。

12、认真做好所有电器线路的维护和管理工作,确保绝缘,防漏电。

施工用电缆必须架空或埋入地下500㎜。

电焊机须设接地保护,并设防护罩搭防雨棚。

13、施工现场用电及照明应良好,并设专人(电工)看管、维护。

14、风力大于五级及雨天,停止高空作业。

15、整个施工过程必须设专职安全员监督检查,如发现隐患应立即停工整顿,排除隐患后在施工。
