流水施工习题课
- 格式:ppt
- 大小:1.27 MB
- 文档页数:3

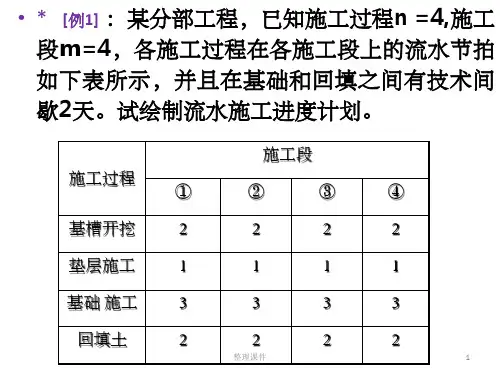

课内实训作业一、完成下列表格:流水施工组织方式比较表二、 计算题:1.一个建筑群,划分为五个流水段,组织等节奏流水,施工过程有六个,分别为A 、B 、C 、D 、E 、F 。
现设流水节拍为三天,求这个建筑群总工期是多少天?用横道图画出施工进度计划表。
解:n=6,m=5,t=3T=(m+n-1)t=(5+6-1)*3=302.某建筑楼工程分为五个单元,由四道工序组成,各工序在每个单元的作业时间分别为基础4天,构件安装8天,木结构安装4天,室内清理和装修8天,基础完工后,需养护4天方可进行构件安装。
在人工紧缺的情况下,试计算各流水参数、总工期,绘出进度计划表。
解:K={4,8,4,8}=411=b , 22=b , 13=b , 24=b 61=nT=(m+1n -1)K=(4+6-1)*4+4=403.混疑土框架为三层,平面尺寸为17.5m×l92m,沿长度方向每隔48米留伸缩缝一道。
且已知每层支模板、绑扎钢筋、浇混凝土各需8天,层间技术间歇时间为2天,组织等节奏流水施工。
要求:(1)确定施工段; (2)确定各工序流水节拍; (3)确定流水步距和工期,绘制进度计划表。
4.某工程划分为A、B、C、D、E五个施工过程,六个施工段,流水节拍分别为t A=3天,t B=5天, t C=3天,t D=4天,t E=2天。
计算:(1)流水步距;(2)总工期;(3)绘制进度计划表。
5.某工程划分为六个施工段,有三个施工队进行流水作业。
第一队在各个施工段所需的时间依次为:3,3,2,2,2,2(天);第二队在各个施工段所需的时间依次为:4,2,3,2,2,3(天);第三队在各个施工段所需的时间依次为:2,2,3,3,2,2(天)。
计算各施工队之间的流水步距、总工期,画出施工进度计划表。
6. 某玻璃幕墙工程划分为连接件安装、竖梁安装、横梁安装、玻璃安装四个施工过程,分四个施工段组织流水施工,各施工过程的流水节拍分别为: t连=3天,t竖=4天,t横=5天,t玻=3天;竖梁安装完成后需有2天的间歇时间。
第二章流水施工原理考纲要求了解:组织施工的方式及其特点。
熟悉:固定节拍、成倍节拍流水施工的特点和流水施工工期的计算方法。
掌握:流水施工参数的概念;非节奏流水施工的特点、流水步距及流水施工工期的计算方法。
试题分布高频考点一、三种施工组织方式的特点(了解 P17~P18)1.建设工程施工通常按流水施工方式组织,是因其具有()的特点。
(应试指南P17[例2·单选题])A.单位时间内所需用的资源量较少B.使各专业工作队能够连续施工C.施工现场的组织、管理工作简单D.同一施工过程的不同施工段可以同时施工『正确答案』B『答案解析』本题考查流水施工的特点。
流水施工方式具有以下特点:①尽可能地利用工作面进行施工,工期比较短;②各工作队实现了专业化施工,有利于提高技术水平和劳动生产率,也有利于提高工程质量;③专业工作队能够连续施工,同时使相邻专业队的开工时间能够最大限度地搭接;④单位时间内投入的劳动力、施工机具、材料等资源量较为均衡,有利于资源供应的组织;⑤为施工现场的文明施工和科学管理创造了有利条件。
选项A为依次施工的特点,流水施工资源量较为均衡;选项C为依次施工的特点;选项D为平行施工的特点。
2.建设工程流水施工方式的特点之一是()。
(2010、2009、2008年)A.单位时间内投入的劳动力较少B.专业工作队能够连续施工C.能够充分地利用工作面进行施工D.施工现场的组织管理比较简单『正确答案』B『答案解析』参见教材P18。
3.建设工程平行施工的特点包括()。
(2011、2007、2006、2005年)A.可以充分利用工作面进行施工B.单位时间内投入的资源量较少C.施工现场的组织管理比较简单D.劳动力及施工机具等资源无法均衡使用E.各专业工作队能够连续作业『正确答案』AD『答案解析』参见教材P18。
4.建设工程组织依次施工时,其特点包括()。
(2004年)A.没有充分地利用工作面进行施工,工期长B.如果按专业成立工作队,则各专业队不能连续作业C.施工现场的组织管理工作比较复杂D.单位时间内投入的资源量较少,有利于资源供应的组织E.相邻两个专业工作队能够最大限度地搭接作业『正确答案』ABD『答案解析』参见教材P18。
第2章建筑工程流水施工试题答案一、填空1.建筑工程施工中常用的组织方式有三种:顺序施工、平行施工和流水施工。
2.流水施工的表示方法有三种:水平图表(横道图)、垂直图表(斜线图)和网络图。
3.根据组织流水施工的工程对象范围的大小,流水施工可以划分为分项工程流水施工、分部工程流水施工、单位工程流水施工、群体工程流水施工和分别流水。
4.流水施工的基本参数包括工艺参数、时间参数和空间参数。
5.工艺参数包括流水过程(数)和流水强度。
6.时间参数包括流水节拍、流水步距、间歇时间、搭接时间、流水工期。
7.空间参数包括工作面(大小)、施工段(数)和施工层(数)。
8.根据流水施工的节奏特征,流水施工可划分为有节奏流水施工和无节奏流水施工。
9.有节奏流水施工又可分为等节拍流水施工、异节拍流水施工和成倍节拍流水施工。
10.流水施工的分类是组织流水施工的基础,其分类方法是按不同的流水特征来划分。
11.分部工程流水施工是组织流水施工的基本方法。
12.分别流水法是组织单位工程或群体工程流水施工的重要方法。
13.分项工程流水是组织流水施工的基本单元。
14.根据工艺性质不同,可以把施工过程分为制备类、运输类和砌筑安装类三类施工过程。
15.砌筑安装类施工过程按其在工程项目生产中的作用划分,有主导施工过程和穿插施工过程两类。
16.砌筑安装类施工过程按其工艺性质划分,有连续施工过程和间断施工过程。
17.砌筑安装类施工过程按其施工复杂程度划分,有简单施工过程和复杂施工过程。
18.流水强度分为机械施工流水强度和手工作业流水强度。
19.为了避免施工队转移时浪费工时,流水节拍在数值上最好为半个班的整数倍。
20.异节奏流水施工又可分为成倍节拍流水施工和不等节拍流水施工。
21.有层间关系的工程中组织流水施工时,施工段数(m)和施工过程数(n)的正确关系是m≥n。
22.组织流水施工时,一个施工班组在一个流水段上完成施工任务所需要的时间,称为流水节拍。

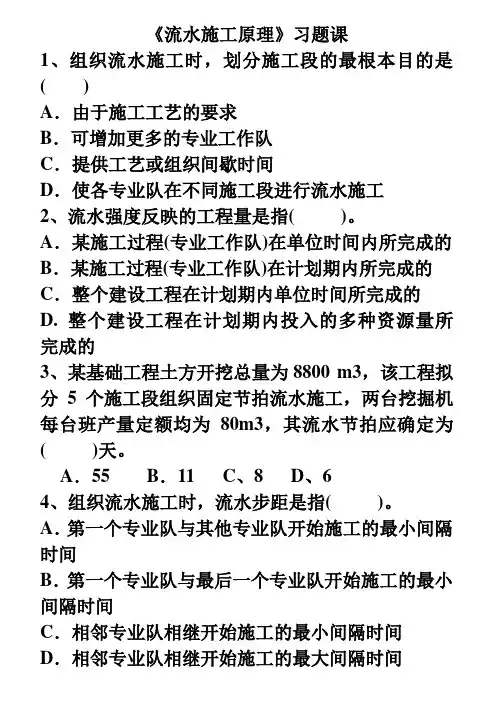

《流水施工原理》习题课1、组织流水施工时,划分施工段的最根本目的是( )A.由于施工工艺的要求B.可增加更多的专业工作队C.提供工艺或组织间歇时间D.使各专业队在不同施工段进行流水施工2、流水强度反映的工程量是指( )。
A.某施工过程(专业工作队)在单位时间内所完成的B.某施工过程(专业工作队)在计划期内所完成的C.整个建设工程在计划期内单位时间所完成的D. 整个建设工程在计划期内投入的多种资源量所完成的3、某基础工程土方开挖总量为8800 m3,该工程拟分5个施工段组织固定节拍流水施工,两台挖掘机每台班产量定额均为80m3,其流水节拍应确定为( )天。
A.55 B.11 C、8 D、64、组织流水施工时,流水步距是指( )。
A.第一个专业队与其他专业队开始施工的最小间隔时间B.第一个专业队与最后一个专业队开始施工的最小间隔时间C.相邻专业队相继开始施工的最小间隔时间D.相邻专业队相继开始施工的最大间隔时间5、固定节拍流水施工的特点是( )。
A.所有专业队只在第一段采用固定节拍B.所有施工过程在各个施工段的流水节拍均相等C.专业队数等于施工段数D.各个专业队在各施工段可间歇作业6、基础工程划分为4个施工过程(挖基槽、垫层、混凝土浇筑、回填土),在5个施工段组织固定节拍流水施工,流水节拍为3天,要求混凝土浇筑2天后才能进行回填土,该工程的流水施工工期为( )天。
A.39 B.29 C.26 D.147、成倍节拍流水施工的特点是( )。
A、同一施工过程中各施工段的流水节拍相等,不同施工过程的流水节拍为倍数关系B.同一施工过程中各施工段的流水节拍不尽相等,其值为倍数关系C.专业工作队数等于施工过程数D.专业工作队在各施工段之间可能有间歇时间8、在流水施工方式中,加快的成倍节拍流水施工的特点之一是( )。
A.相邻专业工作队之间的流水步距相等,且等于流水节拍的最大公约数B.相邻专业工作队之间的流水步距相等,且等于流水节拍的最小公倍数C.相邻专业工作队之间的流水步距不尽相等,但流水步距之间为倍数关系D.相邻专业工作队之间的流水步距不尽相等,但流水步距是流水节拍的倍数9、某装饰工程划分为3个施工过程在5个施工段组织加快的成倍节拍流水施工,流水节拍值分别为4、2、6天,该工程的流水施工工期为( )天。

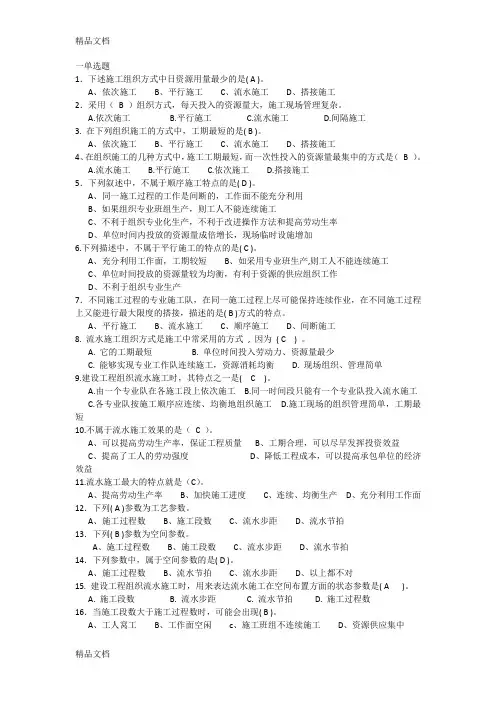

一单选题1.下述施工组织方式中日资源用量最少的是( A )。
A、依次施工B、平行施工C、流水施工D、搭接施工2.采用(B )组织方式,每天投入的资源量大,施工现场管理复杂。
A.依次施工B.平行施工C.流水施工D.间隔施工3. 在下列组织施工的方式中,工期最短的是( B )。
A、依次施工B、平行施工C、流水施工D、搭接施工4、在组织施工的几种方式中,施工工期最短,而一次性投入的资源量最集中的方式是(B )。
A.流水施工B.平行施工C.依次施工D.搭接施工5.下列叙述中,不属于顺序施工特点的是( D )。
A、同一施工过程的工作是间断的,工作面不能充分利用B、如果组织专业班组生产,则工人不能连续施工C、不利于组织专业化生产,不利于改进操作方法和提高劳动生率D、单位时间内投放的资源量成倍增长,现场临时设施增加6.下列描述中,不属于平行施工的特点的是( C )。
A、充分利用工作面,工期较短B、如采用专业班生产,则工人不能连续施工C、单位时间投放的资源量较为均衡,有利于资源的供应组织工作D、不利于组织专业生产7.不同施工过程的专业施工队,在同一施工过程上尽可能保持连续作业,在不同施工过程上又能进行最大限度的搭接,描述的是( B )方式的特点。
A、平行施工B、流水施工C、顺序施工D、间断施工8. 流水施工组织方式是施工中常采用的方式, 因为( C ) 。
A. 它的工期最短B. 单位时间投入劳动力、资源量最少C. 能够实现专业工作队连续施工,资源消耗均衡D. 现场组织、管理简单9.建设工程组织流水施工时,其特点之一是( C )。
A.由一个专业队在各施工段上依次施工B.同一时间段只能有一个专业队投入流水施工C.各专业队按施工顺序应连续、均衡地组织施工D.施工现场的组织管理简单,工期最短10.不属于流水施工效果的是(C )。
A、可以提高劳动生产率,保证工程质量B、工期合理,可以尽早发挥投资效益C、提高了工人的劳动强度D、降低工程成本,可以提高承包单位的经济效益11.流水施工最大的特点就是(C)。

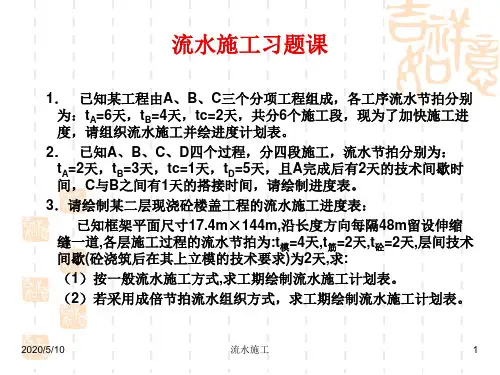

第2章流水施工(单元作业题2)【标准答案】由于流水节拍不全等,可以组织无节奏流水施工。
(1)采用大差法计算流水步距:a作业队累加数列:4 6 9b作业队累加数列: 4 6 9c作业队累加数列: 4 6 9K a b=4天K b c=4天(2)计算工期:T=4+4+4+2+3=17天。
注意:累加数列指的是同一施工过程的累加数列;2、某砖混结构住宅工程的基础工程,分两段组织施工,各分项工程施工过程及劳动量见表所示,已知垫层混凝土和条形基础混凝土浇筑后均需养护1天后方可进行下一道工序施工。
问题(1)试述等节奏流水施工的特点与组织过程。
(2)为了保证工作队连续作业,试确定流水步距、施工段数、计算工期。
(3)绘制流水施工进度表。
(4)若基础工程工期已规定为15天,试组织等节奏流水施工。
【标准答案】(1)等节奏流水施工的特点:所有的施工过程在各个施工段上的流水节拍均相等(是一个常数)。
组织全等节拍流水施工的要点是让所有施工过程的流水节拍均相等。
其组织过程是:第一,把流水对象(项目)划分为若干个施工过程;第二,把流水对象(项目)划分为若干个工程量大致相等的施工段(区);第三,通过调节施工班组人数使其他施工过程的流水节拍与主导施工过程的流水节拍相等;第四,各专业队依次、连续地在各施工段上完成同样的作业;第五,如果允许,各专业队的工作可以适当地搭接起来。
(2)由题意应组织等节奏流水施工,其流水参数为:1)确定施工过程由于混凝土垫层的劳动量较小,故将其与相邻的基槽挖土合并为一个施工过程“基槽挖土、垫层浇筑”;将工程量较小的钢筋绑扎与混凝土浇筑合并为一个施工过程“混凝土基础”;将工种相同的基槽回填土与室内地坪回填土合并为一个施工过程“回填土”。
2)确定主导施工过程的施工班组人数与流水节拍本工程中,基槽挖土、混凝土垫层的合并劳动量最大,所以是主导施工过程。
根据工作面、劳动组合和资源情况,该施工班组人数确定为35人,将其填入表1。

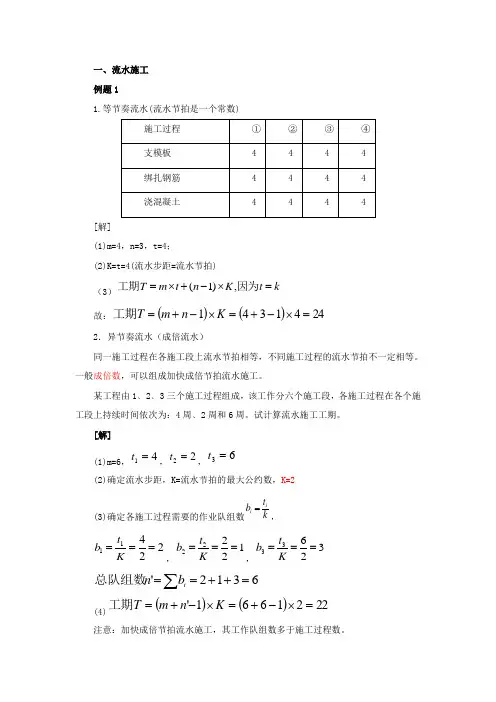

一、流水施工 例题11.等节奏流水(流水节拍是一个常数)施工过程 ① ② ③ ④ 支模板 4 4 4 4 绑扎钢筋 4 4 4 4 浇混凝土4444[解](1)m=4,n=3,t=4;(2)K=t=4(流水步距=流水节拍) (3)k t K n t m T =⨯-+⨯=因为工期,)1(故:()()2441341=⨯-+=⨯-+=K n m T工期2.异节奏流水(成倍流水)同一施工过程在各施工段上流水节拍相等,不同施工过程的流水节拍不一定相等。
一般成倍数,可以组成加快成倍节拍流水施工。
某工程由1﹑2﹑3三个施工过程组成,该工作分六个施工段,各施工过程在各个施工段上持续时间依次为:4周﹑2周和6周。
试计算流水施工工期。
[解] (1)m=6,41=t ,22=t ,63=t(2)确定流水步距,K=流水节拍的最大公约数,K=2(3)确定各施工过程需要的作业队组数k t b ii =,22411===K t b ,12222===K t b ,32633===K t b6312'=++==∑i b n 总队组数(4)()()2221661'=⨯-+=⨯-+=K n m T 工期注意:加快成倍节拍流水施工,其工作队组数多于施工过程数。
3.无节奏性流水:流水节拍没有规律。
组织的原则是使施工队连续施工。
(工作面可能有空闲)流水步距的确定方法:累加数列,错位相减,取大差。
例题某工程,施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:问题:计算A、B、C、D四个施工过程之间的流水步距分别是多少天?计划工期多少天?参考答案1.按照累加数列错位相减取大差法(6分)A、B之间的流水步距2.计划工期T=(12+18+52)+(12+13+15+14)=136二、双代号网络计划关键线路,关键工作判断及计算工期,计划工期,总时差等基本概念及计算方法。
一.单选题1.组织流水施工时划分施工段的根本目的是()A.由于施工工艺的要求B.可增加更多的专业工作队C. 提供工艺和组织、间歇时间D. 便于专业队在个施工段连续均衡施工2.组织等节奏流水施工的前提条件是()A.各施工段的工期相等B.各施工段的施工过程数相等C.各施工过程的施工队人数相等D.各施工过程在各段的持续时间相等3.下列各项中属于流水施工中空间参数的是()A.流水强度B.施工队数C.操作层数D. 施工过程数4.组织流水施工时,流水步距是指()A.第一个专业队与其他专业队开始施工的最小间隔时间B.第一个专业队与最后一个专业队开始施工的最小间隔时间C.相邻专业队相继开始施工的最小间隔时间D.相邻专业队相继开始施工的最大间隔时间5.在无节奏的流水施工中,通常用来计算流水步距的方法是()A.累加数列错位相减取差值最大值B.累加数列错位相加取和值最小值C.累加数列对应相减取差值最大值D.累加数列对应相减取差值最小值6.下列属于异节奏流水施工特点的是()A.流水步距等于流水节拍B.专业队数目大于施工过程数目C.所有施工过程在各施工段上的流水节拍均相等D.不同施工过程在同一施工段上的流水节拍都相等7.某分项工程实物工程量为1500平方米,该分项工程人工时间定额为每平方米0.1工日,计划每天安排2班,每班5人完成该分项工程,则在组织流水施工时其流水节拍为()天A. 15B. 30C.75D.1508.基础工程划分为4个施工过程(基槽开挖、垫层、混凝土浇筑、回填土)在5个施工流水段组织固定节拍流水施工,流水节拍为3天,要求砼浇筑3天后才能进行回填土,其中基槽开挖与垫层施工搭接1天,该工程的流水工期为()天。
A.14B.26C.29D.399.某工程划分为3个施工过程在5个流水段组织加快的成倍节拍流水施工,流水节拍值分别为4、2、6天,该工程的施工总工期为()天A.14B.16C.20D.2810.某基础工程开挖与浇筑砼共两个施工过程在4个施工段组织流水施工,流水节拍分别为4、3、2、5与3、2、4、3,则流水步距与流水施工工期分别为()天。
