煤矿建设工程联合试运转收集资料清单(13.4.8)
- 格式:doc
- 大小:55.00 KB
- 文档页数:1

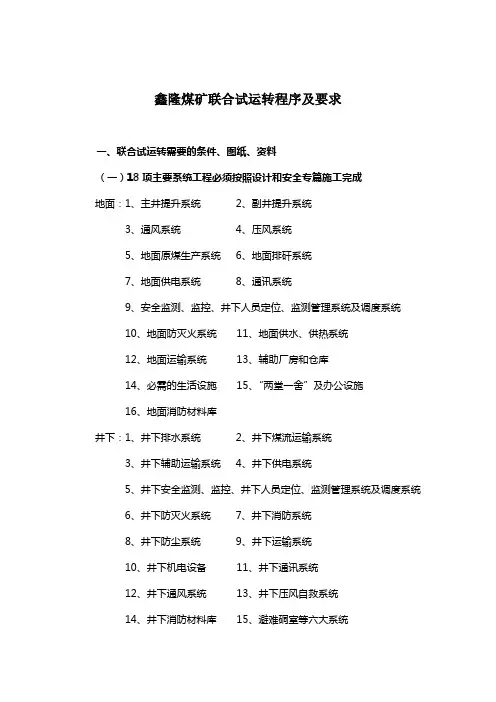

鑫隆煤矿联合试运转程序及要求一、联合试运转需要的条件、图纸、资料(一)18项主要系统工程必须按照设计和安全专篇施工完成地面:1、主井提升系统2、副井提升系统3、通风系统4、压风系统5、地面原煤生产系统6、地面排矸系统7、地面供电系统8、通讯系统9、安全监测、监控、井下人员定位、监测管理系统及调度系统10、地面防灭火系统11、地面供水、供热系统12、地面运输系统13、辅助厂房和仓库14、必需的生活设施15、“两堂一舍”及办公设施16、地面消防材料库井下:1、井下排水系统2、井下煤流运输系统3、井下辅助运输系统4、井下供电系统5、井下安全监测、监控、井下人员定位、监测管理系统及调度系统6、井下防灭火系统7、井下消防系统8、井下防尘系统9、井下运输系统10、井下机电设备11、井下通讯系统12、井下通风系统13、井下压风自救系统14、井下消防材料库15、避难硐室等六大系统(二)符合矿井实际的20种矿图(一式四份)1、矿井地质地形图2、矿井水文地质图3、煤岩层综合柱状图4、各井筒断面布置图5、采掘工程平面图6、井上下对照图7、矿井充水性图8、安全监控系统图及断电控制图9、采煤工作面布置图10、安全监控监测装备布置图11、运输系统图12、通风系统图13、井上下通讯系统图14、通风系统立体图和网络图15、排水系统图16、消防、洒水管路布置图17、井上下供电系统图18、压风自救系统图(包括躲避硐室)19、井下避灾线路图20、反风操作示意图(三)其它资料1、采矿许可证在有效期内;2、营业执照在有效期内;3、“六长”矿长资格证、安全资格证齐全有效;4、最终设计资料及批复文件完备;5、矿领导班子已组建、结构符合要求;6、安全生产科室、队、班(组)已组建、满足生产要求;7、工作人员已全员培训、并考试合格取得上岗证;8、特种作业人员配置满足要求,取得操作证;9、专职安全人员按要求配置;10、安全劳动合同已签订;11、救护协议已签订;12、相关保险费用已缴纳;13、井下劳动定员按需要配置、并已经市局批复;14、主要机电设备、连接装置(钢丝绳、楔形连接)等检测报告、准用证;15、相关的生产管理制度、安全生产措施、各项作业规程、各工种操作规程已制定,并已学习贯彻落实;16、必需的生产物资储备量满足生产需要;17、矿井重大安全生产隐患自查表(申报试运转时);18、合格的联合试运转方案及安全保障措施;19、质量认证书和工作监理质量评估报告;20、联合试运转申请报告。
鑫隆煤矿联合试运转程序及要求一、联合试运转需要的条件、图纸、资料(一)18项主要系统工程必须按照设计和安全专篇施工完成地面:1、主井提升系统2、副井提升系统3、通风系统4、压风系统5、地面原煤生产系统6、地面排矸系统7、地面供电系统8、通讯系统9、安全监测、监控、井下人员定位、监测管理系统及调度系统10、地面防灭火系统11、地面供水、供热系统12、地面运输系统13、辅助厂房和仓库14、必需的生活设施15、“两堂一舍”及办公设施16、地面消防材料库井下:1、井下排水系统2、井下煤流运输系统3、井下辅助运输系统4、井下供电系统5、井下安全监测、监控、井下人员定位、监测管理系统及调度系统6、井下防灭火系统7、井下消防系统8、井下防尘系统9、井下运输系统10、井下机电设备11、井下通讯系统12、井下通风系统13、井下压风自救系统14、井下消防材料库15、避难硐室等六大系统(二)符合矿井实际的20种矿图(一式四份)1、矿井地质地形图2、矿井水文地质图3、煤岩层综合柱状图4、各井筒断面布置图5、采掘工程平面图6、井上下对照图7、矿井充水性图8、安全监控系统图及断电控制图9、采煤工作面布置图10、安全监控监测装备布置图11、运输系统图12、通风系统图13、井上下通讯系统图14、通风系统立体图和网络图15、排水系统图16、消防、洒水管路布置图17、井上下供电系统图18、压风自救系统图(包括躲避硐室)19、井下避灾线路图20、反风操作示意图(三)其它资料1、采矿许可证在有效期内;2、营业执照在有效期内;3、“六长”矿长资格证、安全资格证齐全有效;4、最终设计资料及批复文件完备;5、矿领导班子已组建、结构符合要求;6、安全生产科室、队、班(组)已组建、满足生产要求;7、工作人员已全员培训、并考试合格取得上岗证;8、特种作业人员配置满足要求,取得操作证;9、专职安全人员按要求配置;10、安全劳动合同已签订;11、救护协议已签订;12、相关保险费用已缴纳;13、井下劳动定员按需要配置、并已经市局批复;14、主要机电设备、连接装置(钢丝绳、楔形连接)等检测报告、准用证;15、相关的生产管理制度、安全生产措施、各项作业规程、各工种操作规程已制定,并已学习贯彻落实;16、必需的生产物资储备量满足生产需要;17、矿井重大安全生产隐患自查表(申报试运转时);18、合格的联合试运转方案及安全保障措施;19、质量认证书和工作监理质量评估报告;20、联合试运转申请报告。

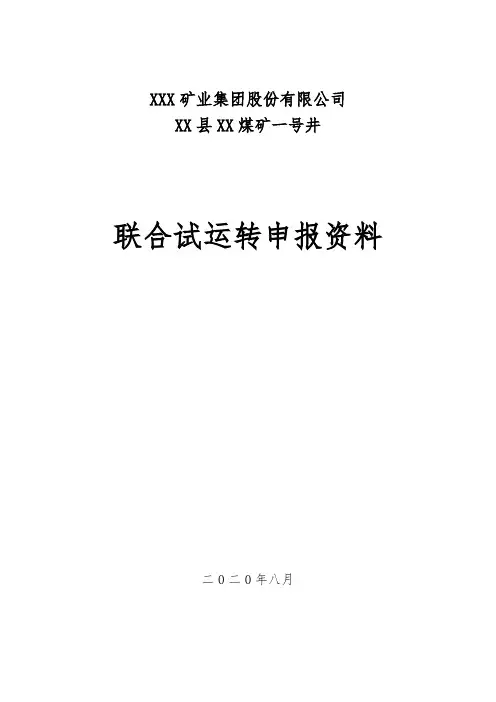

XXX矿业集团股份有限公司
XX县XX煤矿一号井
联合试运转申报资料
二0二0年八月
申报资料目录
(一)xx煤矿联合试运转方案
(二)当地主管部门向省能源局申报进行联合试运转的报告(三)xx煤矿(兼并重组)初步设计及安全设施设计的批复(四)采矿许可证、工商营业执照
(五)开工备案登记表
(六)救护协议、供电合同
(七)工伤保险(附最近几个月的工伤保险缴费凭证)
(八)安全管理人员任命及文件
(九)五职矿长安全资格证(附有效期内的证件照片)
(十)特种作业人员证照(附有效期内的证件照片)
(十一)从业人员合格证明(附培训合格证明)
(十二)煤矿安全管理机构文件
(十三)煤矿安全生产管理制度(只需附汇编的管理制度封面及目录)
(十四)瓦斯等级鉴定批文、煤与瓦斯突出鉴定、煤层自燃倾向性和爆炸性鉴定(装订的版本只需附鉴定报告的封面和鉴定结果,刻盘的时候可以刻全套)。
以上资料为需要装订的纸质版资料。
备注:1、《灾害处置计划》没有要求,《应急预案》在试运转方案里面说明遵照矿上编制的《应急预案》执行即可,不
需上交。
另外,由于设计已经批准了,《储量核实报告》和《兼并重组的批复》不需要。
现场实测图纸也没有要求。
2、当地主管部门向省能源局申报进行联合试运转的报告需单独装订一份。
(刻盘时也需单独列出来)。
3、刻盘的资料除以上资料外,还需要把《初步设计》电子版全套(包括文本、图纸、附件等)资料刻盘。
4、刻盘资料按文件夹模板分开列出。

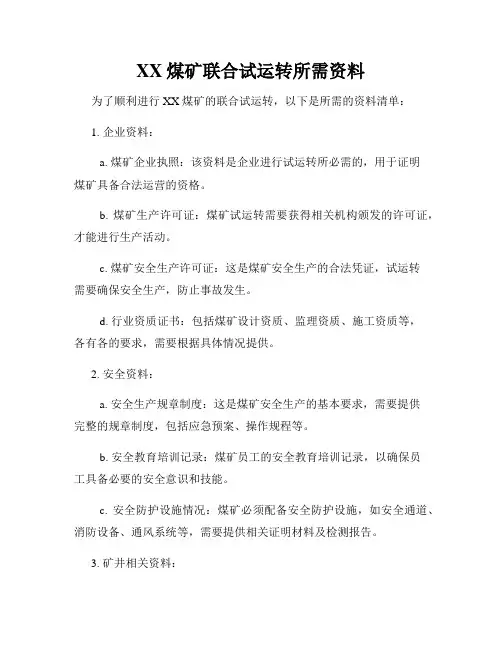

XX煤矿联合试运转所需资料为了顺利进行XX煤矿的联合试运转,以下是所需的资料清单:1. 企业资料:a. 煤矿企业执照:该资料是企业进行试运转所必需的,用于证明煤矿具备合法运营的资格。
b. 煤矿生产许可证:煤矿试运转需要获得相关机构颁发的许可证,才能进行生产活动。
c. 煤矿安全生产许可证:这是煤矿安全生产的合法凭证,试运转需要确保安全生产,防止事故发生。
d. 行业资质证书:包括煤矿设计资质、监理资质、施工资质等,各有各的要求,需要根据具体情况提供。
2. 安全资料:a. 安全生产规章制度:这是煤矿安全生产的基本要求,需要提供完整的规章制度,包括应急预案、操作规程等。
b. 安全教育培训记录:煤矿员工的安全教育培训记录,以确保员工具备必要的安全意识和技能。
c. 安全防护设施情况:煤矿必须配备安全防护设施,如安全通道、消防设备、通风系统等,需要提供相关证明材料及检测报告。
3. 矿井相关资料:a. 矿井设计图纸:包括整个矿井的平面布置、采场及开拓巷道、通风系统等设计图纸。
b. 采矿许可证:矿区内需要有合法的采矿许可证,用于合法开展采矿活动。
c. 矿井地质报告:包括煤层地质条件、地质构造、水文地质情况等,以确保矿井开采的安全性。
4. 设备资料:a. 设备清单:列明所有参与试运转的设备的名称、型号及相关参数。
b. 设备购置及检验记录:设备购置和检验记录,以证明设备的质量符合相关标准。
c. 设备安全操作手册:各设备的安全操作规程和维护方法,供操作人员参考。
5. 人员资料:a. 人员名单:列明各岗位人员的姓名、职务及相关证书。
b. 从业资格证书:各种与煤矿相关的从业人员需要持有相应的资格证书,如矿长、工程师、电工等。
c. 员工健康体检报告:试运转前,员工需要进行健康体检,以确保身体健康且适合从事矿山工作。
以上是进行XX煤矿联合试运转所需的资料清单。
准备齐全这些资料,有助于保证试运转的顺利进行,并确保在运营过程中达到安全生产的要求。

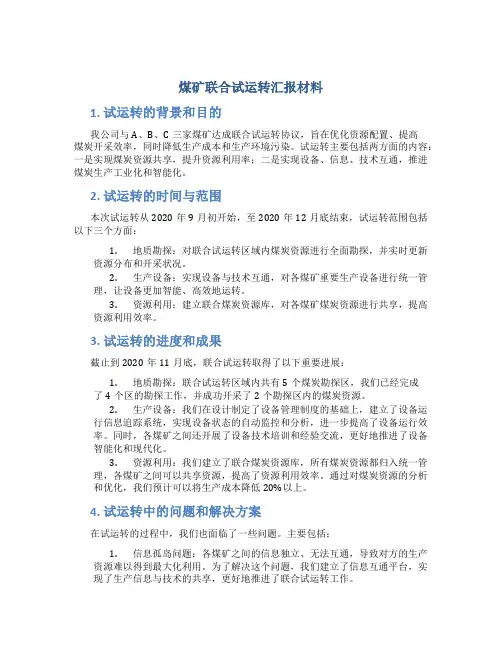

煤矿联合试运转汇报材料1. 试运转的背景和目的我公司与A、B、C三家煤矿达成联合试运转协议,旨在优化资源配置、提高煤炭开采效率,同时降低生产成本和生产环境污染。
试运转主要包括两方面的内容:一是实现煤炭资源共享,提升资源利用率;二是实现设备、信息、技术互通,推进煤炭生产工业化和智能化。
2. 试运转的时间与范围本次试运转从2020年9月初开始,至2020年12月底结束,试运转范围包括以下三个方面:1.地质勘探:对联合试运转区域内煤炭资源进行全面勘探,并实时更新资源分布和开采状况。
2.生产设备:实现设备与技术互通,对各煤矿重要生产设备进行统一管理,让设备更加智能、高效地运转。
3.资源利用:建立联合煤炭资源库,对各煤矿煤炭资源进行共享,提高资源利用效率。
3. 试运转的进度和成果截止到2020年11月底,联合试运转取得了以下重要进展:1.地质勘探:联合试运转区域内共有5个煤炭勘探区,我们已经完成了4个区的勘探工作,并成功开采了2个勘探区内的煤炭资源。
2.生产设备:我们在设计制定了设备管理制度的基础上,建立了设备运行信息追踪系统,实现设备状态的自动监控和分析,进一步提高了设备运行效率。
同时,各煤矿之间还开展了设备技术培训和经验交流,更好地推进了设备智能化和现代化。
3.资源利用:我们建立了联合煤炭资源库,所有煤炭资源都归入统一管理,各煤矿之间可以共享资源,提高了资源利用效率。
通过对煤炭资源的分析和优化,我们预计可以将生产成本降低20%以上。
4. 试运转中的问题和解决方案在试运转的过程中,我们也面临了一些问题。
主要包括:1.信息孤岛问题:各煤矿之间的信息独立、无法互通,导致对方的生产资源难以得到最大化利用。
为了解决这个问题,我们建立了信息互通平台,实现了生产信息与技术的共享,更好地推进了联合试运转工作。
2.参与度不足问题:有些煤矿没有完全参与到联合试运转中,导致资源利用效率不高。
为了解决这个问题,我们采取了一些激励措施,提高各煤矿参与的积极性,并对积极参与的煤矿进行奖励。
鑫隆煤矿联合试运转程序及要求一、联合试运转需要的条件、图纸、资料(一)18项主要系统工程必须按照设计和安全专篇施工完成地面:1、主井提升系统 2、副井提升系统3、通风系统4、压风系统5、地面原煤生产系统6、地面排矸系统7、地面供电系统 8、通讯系统9、安全监测、监控、井下人员定位、监测管理系统及调度系统10、地面防灭火系统 11、地面供水、供热系统12、地面运输系统 13、辅助厂房和仓库14、必需的生活设施 15、“两堂一舍”及办公设施16、地面消防材料库井下:1、井下排水系统 2、井下煤流运输系统3、井下辅助运输系统4、井下供电系统5、井下安全监测、监控、井下人员定位、监测管理系统及调度系统6、井下防灭火系统7、井下消防系统8、井下防尘系统 9、井下运输系统10、井下机电设备 11、井下通讯系统12、井下通风系统 13、井下压风自救系统14、井下消防材料库 15、避难硐室等六大系统(二)符合矿井实际的20种矿图(一式四份)1、矿井地质地形图2、矿井水文地质图3、煤岩层综合柱状图4、各井筒断面布置图5、采掘工程平面图6、井上下对照图7、矿井充水性图 8、安全监控系统图及断电控制图9、采煤工作面布置图 10、安全监控监测装备布置图11、运输系统图 12、通风系统图13、井上下通讯系统图 14、通风系统立体图和网络图15、排水系统图 16、消防、洒水管路布置图17、井上下供电系统图 18、压风自救系统图(包括躲避硐室)19、井下避灾线路图 20、反风操作示意图(三)其它资料1、采矿许可证在有效期内;2、营业执照在有效期内;3、“六长”矿长资格证、安全资格证齐全有效;4、最终设计资料及批复文件完备;5、矿领导班子已组建、结构符合要求;6、安全生产科室、队、班(组)已组建、满足生产要求;7、工作人员已全员培训、并考试合格取得上岗证;8、特种作业人员配置满足要求,取得操作证;9、专职安全人员按要求配置; 10、安全劳动合同已签订;11、救护协议已签订; 12、相关保险费用已缴纳;13、井下劳动定员按需要配置、并已经市局批复;14、主要机电设备、连接装置(钢丝绳、楔形连接)等检测报告、准用证;15、相关的生产管理制度、安全生产措施、各项作业规程、各工种操作规程已制定,并已学习贯彻落实;16、必需的生产物资储备量满足生产需要;17、矿井重大安全生产隐患自查表(申报试运转时);18、合格的联合试运转方案及安全保障措施;19、质量认证书和工作监理质量评估报告;20、联合试运转申请报告。
关于六盘水市地方煤矿进一步规范联合试运转工作的通知各县、区、特区、煤炭局:一、矿井编制联合试运转方案的前提条件根据国家煤矿安全监察局《关于加强煤矿建设项目安全设施设计审查与竣工验收工作的通知》(煤安监监察[2007]44号)、贵州省煤炭管理局《关于进一步加强和规范我省煤炭建设项目管理工作的通知》(黔煤建监字[2009]222号)、六盘水市人民政府《关于做好2009年煤炭工作的意见》(市府发[2009]9号)以及六盘水市安委会《关于切实加强地方煤矿整合技改矿井安全监管工作的通知》(市安委通字[2009]4号)等文件精神要求,并结合地方煤矿工作实际,对全市新建、技改、整合煤矿建设项目申请联合试运转提出以下要求:一、矿井编制联合试运转方案的前提条件煤矿建设项目竣工后、申请验收前,完成以下工作后必须申请联合试运转:1、煤矿生产系统和安全设施已按设计建设完工;2、安全管理机构及安全生产管理制度健全;3、矿长具备安全资格、配齐足够的特种作业人员、其他入井人员培训合格;4、矿井已建立矿山救护队或已与具有资质的专业救护队签订救护协议。
二、煤矿联合试运转审批程序1、国有及国有控股设计生产能力45万吨/年及以上的矿井,在其上级主管公司出具申报意见后,由省煤炭管理局负责审批;民营设计生产能力45万吨/年及以上的矿井,经市级煤炭管理部门初步审查,合格后报省煤炭管理局审批。
2、列入省规划重点建设的名营45万吨/年以下能力的矿井,经市级煤炭管理部门初步审查,合格后报省煤炭管理局审批。
3、国有及国有控股的设计生产能力30万吨/年及以下的矿井,在其上级主管公司出具申报意见后,由所在县级煤炭管理部门初步审查,合格后报市级煤炭管理部门审批;民营设计生产能力30万吨/年及以下的矿井,煤矿提出申请后,经所在县级煤炭管理部门初步审查,合格后上报市及煤炭管理部门审批。
三、煤矿联合试运方案应当包括以下内容1、联合试运转的系统、范围和期限;2、联合试运转的测试项目、测试方法、测试机构和人员;3、联合试运转的预期目标和效果;4、联合试运转期间产量计划与劳动组织;5、应急预案与安全技术措施;6、其他规定的事项。

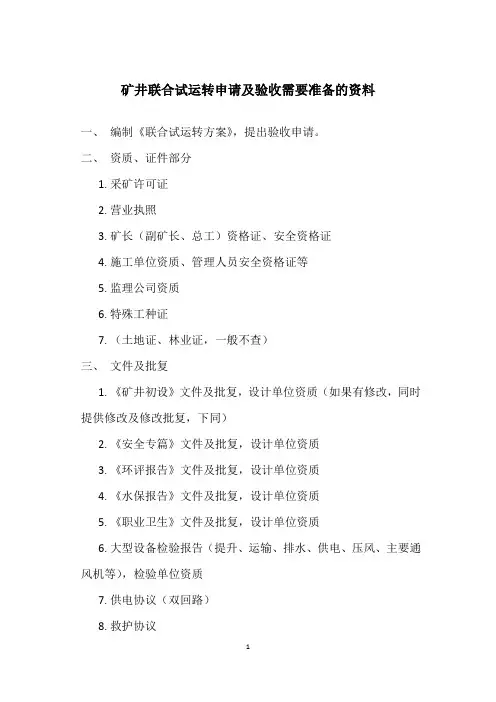

矿井联合试运转申请及验收需要准备的资料一、编制《联合试运转方案》,提出验收申请。
二、资质、证件部分1.采矿许可证2.营业执照3.矿长(副矿长、总工)资格证、安全资格证4.施工单位资质、管理人员安全资格证等5.监理公司资质6.特殊工种证7.(土地证、林业证,一般不查)三、文件及批复1.《矿井初设》文件及批复,设计单位资质(如果有修改,同时提供修改及修改批复,下同)2.《安全专篇》文件及批复,设计单位资质3.《环评报告》文件及批复,设计单位资质4.《水保报告》文件及批复,设计单位资质5.《职业卫生》文件及批复,设计单位资质6.大型设备检验报告(提升、运输、排水、供电、压风、主要通风机等),检验单位资质7.供电协议(双回路)8.救护协议四、矿安全组织机构1、提供矿井组织机构图表,有专职安全管理机构。
2、提供矿井安全管理机构及人员情况,符合要求(安全管理、防治水、顶板、一通三防、提升运输等)3、提供矿井救护队长、专职救护队员、辅助救护队员资质。
五、提供矿井有关安全文件、规章制度1.各工种《操作规程》,学习贯彻记录2.首采工作面《作业规程》,学习贯彻记录3.各管理岗位、各工种安全岗位责任制4.主要的规章制度(1)安全办公会议制度。
(2)隐患排查分析制度。
(3)矿领导带班、交接班制度。
(4)入井检身和出入井人员清点制度。
(5)安全教育及培训制度。
(6)安全奖惩制度。
(7)安全质量标准化管理制度。
(8)工伤申报、事故统计分析上报制度(9)安全生产事故(三违)处罚制度(10)安全费用提取、使用管理制度。
(11)作业规程、安全技术措施编制审批制度(12)各专业(一通三防、防治水、机电、顶板、运输等)安全管理制度(13)各岗位安全生产责任制5.矿井灾害预防及处理计划,(学习考试记录)6.应急救援预案,(学习考试记录)六、硬件部分对照《初设》,《安全专篇》联合试运转时验收人员现场查看,矿井应具备的硬件条件。
1.对照《初设》,完成矿井到首采工作面的开拓工程、盘区工程,形成完整的系统,首采工作面安装,符合初设的要求2.完成中央变电所、水泵房工程、安装,并投入运行3.完成提升、运输等工程及机电设备安装。

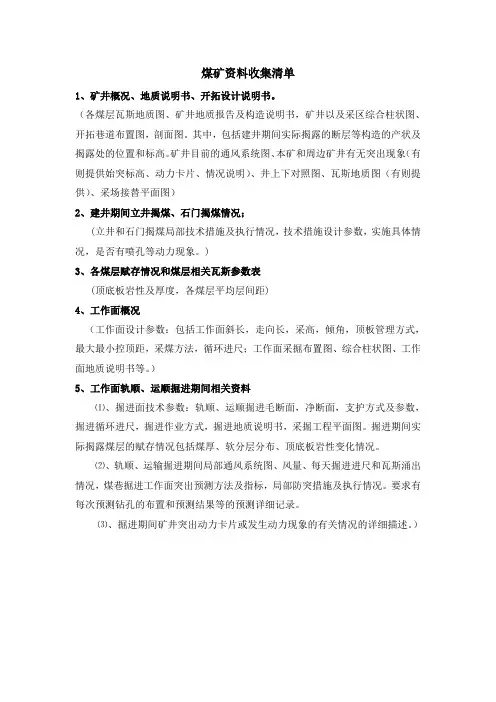

煤矿资料收集清单
1、矿井概况、地质说明书、开拓设计说明书。
(各煤层瓦斯地质图、矿井地质报告及构造说明书,矿井以及采区综合柱状图、开拓巷道布置图,剖面图。
其中,包括建井期间实际揭露的断层等构造的产状及揭露处的位置和标高。
矿井目前的通风系统图、本矿和周边矿井有无突出现象(有则提供始突标高、动力卡片、情况说明)、井上下对照图、瓦斯地质图(有则提供)、采场接替平面图)
2、建井期间立井揭煤、石门揭煤情况;
(立井和石门揭煤局部技术措施及执行情况,技术措施设计参数,实施具体情况,是否有喷孔等动力现象。
)
3、各煤层赋存情况和煤层相关瓦斯参数表
(顶底板岩性及厚度,各煤层平均层间距)
4、工作面概况
(工作面设计参数:包括工作面斜长,走向长,采高,倾角,顶板管理方式,最大最小控顶距,采煤方法,循环进尺;工作面采掘布置图、综合柱状图、工作面地质说明书等。
)
5、工作面轨顺、运顺掘进期间相关资料
⑴、掘进面技术参数:轨顺、运顺掘进毛断面,净断面,支护方式及参数,掘进循环进尺,掘进作业方式,掘进地质说明书,采掘工程平面图。
掘进期间实际揭露煤层的赋存情况包括煤厚、软分层分布、顶底板岩性变化情况。
⑵、轨顺、运输掘进期间局部通风系统图、风量、每天掘进进尺和瓦斯涌出情况,煤巷掘进工作面突出预测方法及指标,局部防突措施及执行情况。
要求有每次预测钻孔的布置和预测结果等的预测详细记录。
⑶、掘进期间矿井突出动力卡片或发生动力现象的有关情况的详细描述。
)。
附件2:遵义市煤矿煤矿建设项目联合试运转方案编制内容第一部分:矿井概况1、矿井交通及地理位置;2、井田面积、煤层赋存及围岩情况;3、矿井设计能力、服务年限、开拓方式及地表小窑开采情况;4、矿井水、火、瓦斯、煤尘、顶板等灾害因素情况。
第二部分:矿井设计及建设情况概述1、矿井开拓系统设计及建设情况;2、矿井采掘系统设计和建设情况;3、矿井通风系统设计和建设情况;4、矿井提升、运输系统设计及建设情况;5、矿井给、排水系统设计及建设情况;6、矿井供电系统设计及建设情况;7、矿井安全监测监控、通讯及人员定位系统设计及建设情况;8、矿井防尘、防灭火系统设计及建设情况;9、矿井压风系统设计及建设情况;10、瓦斯防治系统设计及建设情况;11、其他安全设施设计及建设情况;12、批准的设计图件和建成的实测图件(井上下对照图、采掘工程平面图、通风系统图、供电系统图、避灾路线图等)。
第三部分:联合试运转方案1、联合试运转的系统、范围和期限;2、联合试运转的测试项目、测试方法、测试机构和人员;3、联合试运转的目标、预期效果;4、联合试运转期间产量计划与劳动组织;5、其他规定事项。
第四部分:联合试运转的安全技术措施与应急预案1、试运转的管理机构、管理人员分工和安全生产责任制;2、采掘作业的安全技术措施及应急预案;3、“一通三防"的安全技术措施及应急预案;4、防治透水的安全技术措施及应急预案;5、机电管理的安全技术措施及应急预案;6、防治顶板事故的安全技术措施及应急预案;7、防治放炮事故的安全技术措施及应急预案;8、加强提升、运输管理,防止跑车事故的安全技术措施及应急预案;9、其他安全技术措施及应急预案。
第五部分:项目建设手续和矿山救护能力证明、人员资质(资格)证明等附件(复印件,但需加盖县级煤炭行业管理部门公章证实)1、采矿许可证;2、开采方案设计批准文件;3、安全设施设计批准文件;4、环评报告批准文件;5、地灾评估报告批准文件:6、水土保持方案批准文件;7、项目核(批)准文件;8、工商营业执照;9、煤矿已自建有矿山救护队证明文件或与具有资质的矿山救护队签订的救护协议;10、所有管理人员的资质证;11、所有技术人员的资质证;。
一、记录1、测风记录;2、反风演习记录;3、密闭台帐及检修记录;4、测尘记录;5、一氧化碳、温度观测记录;6、提升设备检修记录;7、出入井检身与矿灯发放(记录);8、主扇运行记录并完整保存(矿长和工程师每天签字);9、炸材管理记录;10、安全办公会议记录;11、会议传达记录;12、班前会记录;13、调度记录;14、管理人员跟班并有记录;15、瓦斯三对帐记录;16、“一炮三检”记录;17、班中汇报记录;18、瓦斯抽放记录;19、瓦斯超限记录和一氧化碳异常记录及分析记录;20、探放水记录;21、每天试运转检测表;22、机电设备日常巡检、按制度检修、检修合格、设备入井记录;设立设备台账;23、职工教育、培训、考核记录;24、单体液压支柱入井使用前必须逐根进行压力实验记录;25、防灭火所有检测分析结果必须记录在专用的防火记录簿内,并定期检查、分析整理;26、防灭火台帐、注浆等防灭火纪录;27、防突台帐、记录;28、局部通风机切换实验记录;29地面中心站遥控断电试验记录;30、新工人教育培训不少于72小时,所有从业人员每年在职教育培训不少于20小时;31、上年度突出矿井基本情况调查表、煤与瓦斯突出记录卡、矿井煤与瓦斯突出汇总表;32、抽放达标计算分析;33、锚杆必须按规定做拉力试验。
煤巷还必须进行顶板离层监测,并用记录牌板显示。
对喷体必须做厚度和强度检查,并有检查和试验记录。
在井下做锚固力试验时,必须有安全措施;34、每10天至少进行一次甲烷风电闭锁试验,每天应进行一次正常工作的局部通风机与备用局部通风机自动切换试验,试验期间不得影响局部通风,试验记录要存档备查;35、泵房必须有专人值班,经常检测各参数,做好记录;36、必须有专人定期观测与分析采空区和火区的漏风量、漏风方向、空气温度、防火墙内外空气压差等的状况,并记录在专用的防火记录簿内;37、提升装置的各部分,包括提升容器、连接装置、防坠器、罐耳、罐道、阻车器、罐座、摇台、装卸设备、天轮和钢丝绳,以及提升绞车各部分,包括滚筒、制动装置、深度指示器、防过卷装置、限速器、调绳装置、传动装置、电动机和控制设备以及各种保护和闭锁装置等,每天必须由专职人员检查1次,每月还必须组织有关人员检查1次。
