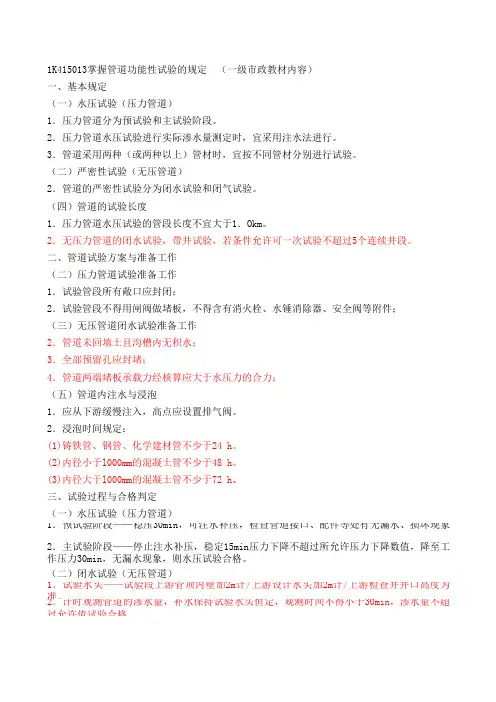

1K415013掌握管道功能性试验的规定 (一级市政教材内容)一、基本规定(一)水压试验(压力管道)1.压力管道分为预试验和主试验阶段。
2.压力管道水压试验进行实际渗水量测定时,宜采用注水法进行。
3.管道采用两种(或两种以上)管材时,宜按不同管材分别进行试验。
(二)严密性试验(无压管道)2.管道的严密性试验分为闭水试验和闭气试验。
(四)管道的试验长度1.压力管道水压试验的管段长度不宜大于1.Okm。
2.无压力管道的闭水试验,带井试验,若条件允许可一次试验不超过5个连续井段。
二、管道试验方案与准备工作(二)压力管道试验准备工作1.试验管段所有敞口应封闭;2.试验管段不得用闸阀做堵板,不得含有消火栓、水锤消除器、安全阀等附件;(三)无压管道闭水试验准备工作2.管道未回填土且沟槽内无积水;3.全部预留孔应封堵;4.管道两端堵板承载力经核算应大于水压力的合力;(五)管道内注水与浸泡1.应从下游缓慢注入,高点应设置排气阀。
2.浸泡时间规定:(1)铸铁管、钢管、化学建材管不少于24 h。
(2)内径小于l000mm的混凝土管不少于48 h。
(3)内径大于l000mm的混凝土管不少于72 h。
三、试验过程与合格判定(一)水压试验(压力管道)1.预试验阶段——稳压30min,可注水补压,检查管道接口、配件等处有无漏水、损坏现象。
2.主试验阶段——停止注水补压,稳定15min压力下降不超过所允许压力下降数值,降至工作压力30min,无漏水现象,则水压试验合格。
(二)闭水试验(无压管道)1.试验水头——试验段上游管顶内壁加2m计/上游设计水头加2m计/上游检查井井口高度为准。
2.计时观测管道的渗水量,补水保持试验水头恒定,观测时间不得小于30min,渗水量不超过允许值试验合格。

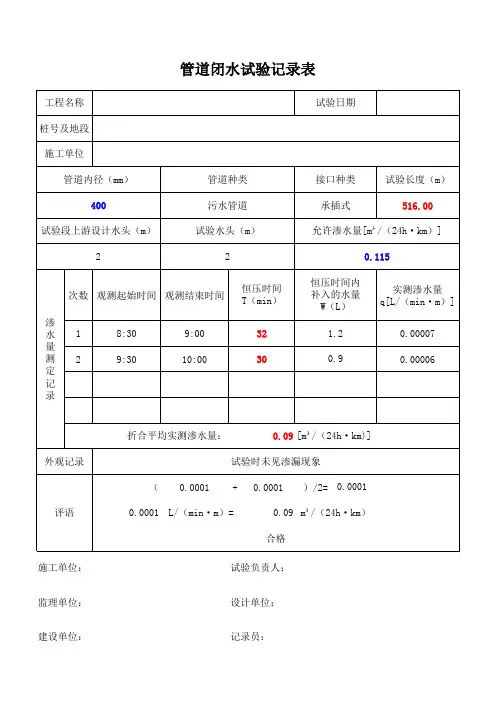

管道闭水试验记录表
工程名称宁乡县大成桥镇沉陷区安置区
实验日期2012年月日道路维修提质改造工程
桩号及地段号井至号井段,带号井
管道内径
管材种类接口种类试验段长度
(mm)(m)
DN1200钢筋混凝土管平接口52.0
试验段上游
设计水头试验水头( m)允许渗水量( m3/24h·km)(m)
2.04
3.3
观测起始观测结束恒压时间t恒压时间内补入实测渗水量
次数q 渗时间t1时间t2(min)的水量 W(L)(L/(min ·m)水
量18 :38: 129 6.180.0132测
28 :228: 3210 6.760.013
定
记
38 :448: 5410 6.500.0125
录
折合平均实测渗水量18.6(m3/24h·km)外观记录管外表、接缝外表无明显渗水迹象
鉴定意见该段排水管道闭水试验合格
建设单位监理单位项目经理质检员
参加单位
及人员。
