(完整版)断热铝合金窗施工方案
- 格式:doc
- 大小:973.01 KB
- 文档页数:19
断桥隔热铝合金门窗施工方案详细一、前期准备工作:1.确定门窗的设计方案,包括尺寸、样式、颜色等。
2.测量施工现场的尺寸,确保门窗的尺寸准确无误。
3.采购所需的材料和工具,包括铝合金型材、断桥隔热条、玻璃、五金配件等。
4.确定施工队伍,包括施工人员和技术人员,确保施工顺利进行。
二、门窗制作:1.首先,根据设计方案,将铝合金型材进行切割、打磨,制作门窗的框架。
2.在门窗框架的间隙处安装断桥隔热条,以提高门窗的隔热性能。
3.将制作好的门窗框架进行焊接,确保门窗的牢固性。
4.安装门窗的五金配件,包括执手、合页、密封条等。
三、玻璃安装:1.根据门窗的设计要求,将玻璃进行切割成合适的尺寸。
2.在门窗框架的玻璃槽中涂抹一层密封胶,以增加玻璃的稳定性。
3.将玻璃安放到门窗框架的玻璃槽中,并确保玻璃与框架之间没有间隙。
4.用玻璃胶固定玻璃与门窗框架的连接部位,以增加门窗的密封性能。
四、涂装处理:1.对制作好的门窗进行涂装处理,包括底漆、面漆等。
2.在涂装前,先进行表面处理,包括去除油污、铝屑等,并进行打磨处理。
3.应根据门窗的使用环境选择合适的涂料种类和颜色。
4.在涂装过程中,要均匀涂刷,确保门窗的表面平整美观,颜色均一五、安装调试:1.将制作好的门窗安装到预留的门窗洞口中,确保门窗与墙体的连接紧密。
2.调整门窗的位置和水平,以及门窗之间的间隙,确保安装效果。
3.安装门窗的五金配件,包括合页、执手、密封条等,确保其功能正常。
4.进行门窗的开闭测试,确保其操作顺畅,无卡阻现象。
六、后期清理:1.对施工现场进行清理,包括清理门窗施工过程中产生的垃圾、杂物等。
2.对门窗进行整理,包括清洁门窗的表面,擦拭玻璃等。
3.对门窗的使用说明进行详细介绍,包括开启方式、使用注意事项等。
这是一个简要的断桥隔热铝合金门窗施工方案,如果要进行更加详细的施工,还需要考虑更多的细节,如材料选型、施工工艺、施工途径等。
在实际施工中,还需要根据具体情况进行调整和补充。
第1篇一、工程概况1. 工程名称:XX项目铝合金门窗工程2. 工程地点:XX市XX区XX项目3. 工程规模:本工程共涉及铝合金门窗安装面积约XXX平方米,包含门窗框、扇、配件等。
4. 工程期限:根据合同约定,本工程计划在XXX天内完成。
二、施工准备1. 施工图纸及技术资料:熟悉并掌握施工图纸及有关技术资料,了解门窗的设计要求、尺寸、材料及施工工艺。
2. 施工组织设计:根据工程实际情况,编制详细的施工组织设计,明确施工顺序、施工方法、质量要求、安全措施等。
3. 人员配备:组织专业施工队伍,包括施工负责人、技术人员、质量员、安全员等,确保施工人员具备相应的技能和资质。
4. 材料设备:提前采购铝合金门窗框、扇、配件、密封胶、型材、玻璃等材料,并确保材料质量符合国家及行业标准。
5. 施工现场:确保施工现场平整、干净,符合施工要求,做好临时用电、用水、排水等设施。
三、施工工艺及方法1. 门窗安装顺序(1)测量放线:根据设计图纸,确定门窗安装位置,进行测量放线。
(2)预埋件安装:根据测量放线结果,安装门窗预埋件,确保预埋件位置准确、牢固。
(3)门窗框安装:将门窗框与预埋件进行连接,确保连接牢固,调整门窗框水平、垂直度,使其符合设计要求。
(4)门窗扇安装:将门窗扇安装到门窗框上,调整门窗扇开启、关闭状态,确保门窗扇与门窗框的密封性。
(5)密封处理:对门窗框、扇接缝处进行密封处理,确保密封性能良好。
(6)玻璃安装:根据门窗扇尺寸,裁剪玻璃,安装到门窗扇上,确保玻璃安装牢固、平整。
2. 施工方法(1)门窗框安装:采用电钻、螺丝、胶粘剂等工具,将门窗框与预埋件连接,确保连接牢固。
(2)门窗扇安装:采用螺丝、密封胶等工具,将门窗扇安装到门窗框上,确保门窗扇开启、关闭灵活。
(3)密封处理:采用密封胶、发泡胶等材料,对门窗框、扇接缝处进行密封处理,确保密封性能良好。
(4)玻璃安装:采用专用工具,将玻璃安装到门窗扇上,确保玻璃安装牢固、平整。
断桥隔热铝合金窗施工方案1. 引言断桥隔热铝合金窗是一种新型的建筑装饰材料,具有隔热、保温、防水、防火等特点。
它由铝合金和隔热条组成,具有良好的隔热性能,能够显著提高室内环境的舒适度。
本文将详细介绍断桥隔热铝合金窗的施工方案。
2. 施工前的准备工作在进行断桥隔热铝合金窗的施工之前,需要进行以下准备工作:2.1 材料准备准备好所需的断桥隔热铝合金窗材料,包括铝合金型材、玻璃、密封胶等。
2.2 工具准备准备好常用的施工工具,包括锯子、尺子、电钢丝锯等。
2.3 规划施工流程根据具体的施工情况,规划好合理的施工流程,确保施工的顺利进行。
3. 施工步骤3.1 确定窗户尺寸首先,根据预留的窗洞大小和设计要求,测量窗户的准确尺寸。
3.2 制作窗户框架根据窗户的尺寸,使用锯子等工具将铝合金型材进行切割,并进行加工成窗户框架。
3.3 进行隔热处理将窗户框架与断桥隔热条进行组合,确保隔热条完全贴合窗户框架。
3.4 安装玻璃将预先准备好的玻璃安装到窗户框架中,保证玻璃牢固且不易脱落。
3.5 密封处理在窗户框架的内侧涂抹密封胶,确保窗户与窗洞之间严密密封,防止水、气渗透。
3.6 定位安装将窗户框架准确定位于窗洞中,并使用固定螺丝进行牢固固定。
3.7 清洁整理工作完成窗户的安装后,进行清洁整理,清除施工过程中产生的垃圾和污垢。
4. 施工注意事项4.1 安全第一在进行断桥隔热铝合金窗施工时,务必要注意自身安全,佩戴好安全帽、手套等防护用品。
4.2 施工合理顺序在进行窗户施工时,应按照合理的顺序进行,避免因施工顺序不当而影响整体工程质量。
4.3 施工细节在施工过程中,应注意细节处理,确保窗户的品质和外观。
4.4 施工环境施工时应尽量确保施工环境的整洁和干净,免得杂物和灰尘对窗户施工产生不良影响。
5. 施工质量控制5.1 质量检查在窗户施工完毕后,进行质量检查,确保窗户的安装符合要求。
5.2 质量记录对窗户施工的质量情况进行记录,以备后续的维护和修理。
断热铝合金窗安装施工方案断热铝合金窗是一种高性能材料,能够提供良好的隔热、隔音和防水性能,是现代建筑中广泛使用的窗户类型之一。
安装断热铝合金窗需要严谨的施工方案,以确保安装质量和使用效果。
下面介绍一种常见的断热铝合金窗的安装施工方案。
一、准备工作1.施工前,要认真检查安装位置和大小,确保窗户与开口尺寸相符合。
2.在施工现场考虑安装窗口的高度和方位,确定是否需要使用脚手架、吊篮等安全设备。
3.将所有需要安装的窗户部品清洗干净,拆卸有害物质和污垢,并对窗户部品进行组装和调整。
4.在进行安装之前,要对外墙进行拆解保护。
在拆除过程中需要小心,防止扰动建筑结构。
二、测量1.安装窗户前需要进行测量,以确保窗户能够准确拟合墙洞。
2.使用水平仪和垂直仪进行测量,并在需要的地方打上标记和划线。
3.检查门窗框和墙体之间的间隙是否一致,并进行必要的补充,以便安装窗户时变得容易。
三、安装窗户1.确保墙洞内部没有凸出或凹陷的物体,因为这些物体可能会影响窗户安装的平直度。
2.将铝合金窗框板中央放置在墙壁窗口的中心位置。
使用木制塞头将窗框板定位。
3.再次检查窗框是否垂直仪器水平。
当决定安装窗户后,将窗户安装到窗框板上,并用螺丝固定。
4. 安装窗户时需要注意,要确保窗户是否有适当的寸头和螺栓,使窗户具有适当的结构强度。
5.固定窗户和墙壁之间的初始扫除物时,请确保与墙壁连接处有适当的间隙。
这个间隙使窗户更加松散,并且可以用填充材料填补。
四、固定墙面1.确保安装墙洞与窗框之间能够更好地效应。
2.使用固定物将窗户与墙体紧密结合,因为这可以帮助稳定窗户,并防止不必要的运动。
3.使用密封材料防水缝填补墙面,以确保窗户与立面紧密连接,并且防止雨水渗入。
五、涂料处理1.在完成窗户安装之后,需要对外部涂装涂层进行处理,并清除任何多余的涂漆。
2.应将窗户的边缘和墙体面进行防水处理和涂料处理,以增加窗户的防水性能和使用寿命。
3.在涂装窗户前,需要确保窗户表面完全干燥,以确保维护和清洗窗户的有效性。
断热铝合金窗安装工程施工方案1、施工准备(1)检查窗户包装是否完好,窗户及配件是否完整,如有缺损或损坏要及时更换或维修;(2)清理窗洞内部的灰尘、油污或其它污染物,窗户安装面必须平整、整洁、干燥,无障碍物;(3)用工具测量窗洞尺寸,必须严格按照设计图纸规定的尺寸准备窗洞和窗位;(4)分配好施工人员并安排好施工任务,保证作业顺利、有序进行。
2、窗型尺寸确认(1)测量窗口宽度,在窗洞的左、中、右位置各进行一次测量,取其中的最小值作为窗通宽度的正确值;(2)测量窗口高度,在窗洞的上、中、下位置各进行一次测量,取其中的最小值作为窗通高度的正确值;(3)比较窗型尺寸与窗口尺寸,根据差异做出相应的调整。
3、安装窗框(1)预先制作好连接窗框的支撑件,将主框依次安装,首先固定下方接口连片,接下来依次固定其他角落和中部的部件;(2)调整水平垂直以保证窗框对称和平直;(3)用螺丝钉固定窗框,并在四周用填料封缝处填充钢化胶;(4)必要时添加支撑件,避免窗框在使用时候发生变形或松动。
4、安装玻璃(1)确认玻璃的尺寸和数量,并进行检查;(2)再次检查玻璃是否符合安装要求;(3)用专业的安装工具将玻璃放入窗框中;(4)安装好玻璃后,用氯丁胶密封。
5、安装档条(1)根据尺寸制作好档条,靠窗框的一面加装后把另外一面固定上;(2)确定档条的位置和数量,必要时加装小钢条增加强度;(3)用螺丝紧固档条并用填料封缝孔洞处。
6、安装五金件(1)安装好五金件,包括门把手、合页等等连接件;(2)调整五金件的位置,使之平直且使用方便;(3)紧固螺丝并涂上膜封胶。
7、验收及整理(1)完成施工后,工程验收人员必须进行全面检验;(2)完善工程材料清单,挑选好工具,确定好资料;(3)施工结束后,对施工现场进行清理,保持一定的整洁程度。
施工结束后,要做好窗户保养工作,经常检查维护和防潮处理。
断桥隔热铝合金门窗施工方案施工前的准备工作总是令人紧张又期待,想象着那一幅幅隔热铝合金门窗完工后的美景,仿佛已经能感受到那份隔热、隔音、美观的享受。
咱们就一步一步地来详细聊聊这个“断桥隔热铝合金门窗施工方案”。
一、项目概述得明确,这个施工项目是为了提升建筑物的能效,降低能耗,同时提升居住舒适度。
咱们要施工的隔热铝合金门窗,具有优异的隔热性能,能够有效隔绝室内外温差,减少能量损失。
二、施工材料1.断桥隔热铝合金门窗:选材要讲究,必须是正规厂家生产,符合国家标准的高质量产品。
2.密封胶条:要选择耐老化、抗拉伸的优质胶条,确保门窗密封性能。
3.五金配件:包括执手、合页、锁点等,必须选用高品质、耐用、安全的配件。
三、施工工具1.铝合金门窗切割机:用于切割门窗框架,要求切割精准、速度快。
2.电钻:用于钻孔、安装五金配件。
3.铝合金门窗组角机:用于组角、拼接门窗框架。
4.玻璃胶枪:用于填充玻璃与框架之间的缝隙。
5.水平尺、卷尺等测量工具:确保门窗安装位置准确。
四、施工流程1.测量与放样施工前要对门窗洞口进行精确测量,确保尺寸无误。
然后根据测量结果进行放样,确定门窗安装位置。
2.门窗框架制作根据放样结果,使用铝合金门窗切割机对门窗框架进行切割,确保切割尺寸准确。
然后使用铝合金门窗组角机进行组角、拼接,形成完整的门窗框架。
3.门窗安装4.五金配件安装在门窗框架安装完成后,开始安装五金配件。
包括执手、合页、锁点等,确保安装牢固、美观。
5.玻璃安装将玻璃放置在门窗框架内,调整位置,确保玻璃与框架之间的缝隙均匀。
然后用玻璃胶枪填充玻璃与框架之间的缝隙,确保密封性能。
6.清理与验收施工完成后,对现场进行清理,确保施工现场干净整洁。
然后对门窗进行检查,确保门窗开关灵活、密封性能良好。
五、施工注意事项1.施工过程中,要严格遵守安全操作规程,确保施工安全。
2.门窗框架制作时,要确保切割尺寸准确,避免出现误差。
3.五金配件安装时,要确保安装牢固,避免出现松动现象。
断桥铝门窗施工方案一、断热铝合金门窗安装技术本工程门窗采用,断热灰黑色彩喷铝合金门窗,有关施工技术上的问题作以下布置:1、门窗制作应符合设计和断热铝合金门窗安装及验收规范要求,断热铝合金门窗框应安装牢固门窗应推拉、开启灵活,窗台处应有泄水孔,并应设置限位装置。
紧固件应符合有关技术规程的规定;五金件型号、规格和性能均应符合国家现行标准的规定。
(1)安装程序:窗框就位→框固定→填塞缝隙→安五金配件→安玻璃→打胶、清理。
(2)施工要点:a、各楼层窗框安装时均应横向、竖向拉通线,各层水平一致,上下顺直。
b、窗框与墙体固定时,先固定上框,后固定边框,采用塑料膨胀螺栓固定.c、框与洞口之间的伸缩缝内腔均采用闭孔泡沫塑料,发泡剂等弹性材料填塞,表面用密封胶密封.2、断热铝合金门窗安装:(1)门窗安装必须牢固,预埋件的数量、位置、埋设连接方法必须符合设计要求,用于固定每根增强型钢的紧固件不得小于3个,其间距应不大于300mm,距型钢端头应不大于100mm;增强型钢、紧固件及五金件除不锈钢外,其表面均应经耐腐蚀镀膜处理.(2)门窗及玻璃的安装应在墙体湿作业法完工且硬化后进行,门窗应采用预留洞口法预留洞口法安装;当门窗安装时,其环境温度不宜低于5℃;(3)窗与墙体固定时,应先固定上框,后固定边框:A.混凝土洞口应采用射钉或塑料膨胀螺栓固定;B。
砖墙洞口应采用塑料膨胀螺栓固定,并不得固定在砖缝处;C.设有预埋铁件的洞应采用焊接的方法固定,或先在预埋件上按紧固件规格打基孔,然后用紧固件固定;(4)安装组合窗时,给合窗的洞口应拼樘料的对应位置设预埋件或预留洞口。
拼樘料与洞口的连接:A.拼樘料与混凝土过梁或柱子的连接应设预埋铁件,采用焊接的方法固定,或在预埋件上按紧固件打基孔,然后用紧固件固定;B.拼樘料与砖墙连接时,应先将拼樘料两端插入预留洞口中,然后用C20细石砼浇灌固定;C.应将两窗框与拼樘料卡接,卡接后用紧固件双向拧紧,其间距应≤400mm.紧固件端头及拼樘料与窗杠间的颖隙采用密封条进行密封处理;(5)当门窗采用预埋木砖法与墙体连接时,木砖应进行防腐处理;(6)窗框与洞口之间的伸缩缝内腔应采用闭孔泡沫塑料、发泡聚苯乙燃等弹性材料分层填塞,表面用密封胶密封.对保温、隔声要求较高的工程,应采用相应的隔热、隔声材料填塞。
断热铝合金窗施工方案
一、前言
断热铝合金窗作为一种新型建筑门窗材料,具有保温隔热、防水防尘、耐腐蚀等优点,广泛应用于建筑行业。
本文将介绍断热铝合金窗的施工方案,以帮助施工人员正确、高效地进行施工。
二、材料准备
在进行断热铝合金窗的施工前,首先需要准备以下材料: 1. 断热铝合金窗框材料 2. 玻璃 3. 紧固件 4. 密封胶 5. 施工工具:螺丝刀、尺子、打气枪等
三、施工步骤
3.1 玻璃安装
1.确保玻璃尺寸与窗框尺寸一致。
2.在窗框内侧涂抹一层密封胶,然后将玻璃小心安装到窗框内。
3.使用紧固件将玻璃固定在窗框上,确保玻璃安装牢固。
3.2 窗框安装
1.将断热铝合金窗框按照设计要求放置在安装位置上。
2.使用螺丝刀和紧固件将窗框固定在墙体上。
3.检查窗框与墙体之间的间隙,使用密封胶进行填充,确保窗框与墙体
之间无缝隙。
3.3 调试与清理
1.调整窗框的开启方向与力度,确保窗户的开启与关闭顺畅。
2.清理施工现场,清除多余的胶水和杂物,保持窗框的整洁。
四、验收与保养
4.1 验收
1.检查窗户的开启与关闭是否畅顺。
2.检查窗户与玻璃之间是否密封良好,有无漏风漏水现象。
4.2 保养
1.定期清洁窗户表面,保持窗框的清洁。
2.使用专门的维护保养液保养窗框,延长使用寿命。
五、总结
断热铝合金窗在现代建筑中具有重要的应用价值,正确的施工方案和维护措施能够保证窗户的正常使用和长久保存。
希望本文的介绍能够帮助施工人员更好地进行断热铝合金窗的施工工作。

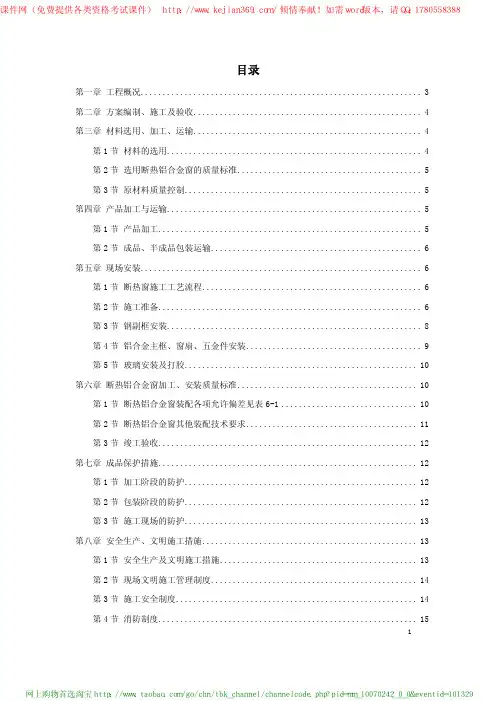

中国乒协西部国际培训中心提升改造建设项目断热桥铝合金门窗施工方案编制人:审核人:审批人:成都市第五建筑工程公司目录第一章编制依据.................................. 错误!未定义书签。
第二章工程概况 (1)一、建设概况 (1)二、工程简介 (2)三、施工部位 (2)四、门窗选材和做法 (2)五、断热桥隔热铝合金门窗质量标准 (3)第三章加工制作和技术标准 (4)一、加工制作 (4)二、技术标准 (4)第四章施工部署 (5)一、选择专业厂家 (5)二、材料、机具按计划进场 (6)三、现场准备 (6)四、施工机械设备 (7)第五章主要施工程序及施工方法 (7)一、包装 (7)二、运输及搬运 (7)三、存放 (8)四、现场安装 (8)五、关键工序及土建配合 (11)六、门窗防护措施 (11)七、安装质量标准 (11)八、技术质量及通病防治措施 (12)第六章质量保证措施 (15)一、质量目标 (15)二、质量管理组织机构及主要职责 (15)三、质量管理措施 (16)四、质量薄弱环节及措施 (17)五、与甲方、监理、其他专业承包商的协调 (17)第七章安全文明目标及保证措施 (18)第八章工程验收 (20)第九章成品保护 (21)第十章门窗保修期内的维修 (22)第一章编制依据1、经审查合格的本工程设计图纸和施工组织设计2、《建筑装饰装修工程施工质量验收规范》GB50210—20013、《住宅建筑门窗应用技术规范》DBJ01-79—20044、《铝合金门窗工程技术规范》GB8478-2003、 GB8479-20035、《铝合金建筑型材》GB/T5237.4-20086、《铝合金门窗工程设计施工及验收规范》DBJ15-30-20027、《塑料门窗用密封条》GB/T 120028、《硅酮建筑密封胶》GB/T14683—20039、《建筑外窗抗风压性能分级及检测方法》GB7106—200210、《建筑外窗气密性能分级及检测方法》GB7107—200211、《建筑外窗水密性能分级及检测方法》GB7108—200212、《建筑外窗保温性能分级及检测方法》GB8484-200213、《建筑外窗保温性能分级及检测方法》GB8484—200214、《建筑玻璃应用技术规程》JGJ 113—200915、《中空玻璃》GB11944-200216、《建筑用安全玻璃第二部分:钢化玻璃》17、《施工现场临时用电安全技术规范》JGJ46-200518、《建筑施工高空作业安全技术规范》JGT80-2016第二章工程概况一、建设概况中国乒协西部国际培训中心提升改造建设项目建设地点位于成都金牛区,成都市乒乓球运动管理中心区域内,紧邻乒乓球训练馆和运动员酒店。
断热铝合金窗安装工程施工方案一、引言随着建筑行业的发展,人们对建筑门窗的要求越来越高。
断热铝合金窗作为一种新型门窗,具有优良的隔热、隔音性能,受到了广大用户的青睐。
然而,要想充分发挥断热铝合金窗的优势,科学合理的安装施工方案至关重要。
本文将针对断热铝合金窗安装工程施工方案展开讨论,以期为相关从业人员提供参考。
二、施工准备1.熟悉图纸:施工人员应充分了解门窗安装的图纸,明确门窗的规格、型号、位置等信息,为后续施工提供准确依据。
2.材料准备:根据图纸准备相应数量的断热铝合金窗型材、密封胶、防水胶等材料,确保材料的质量符合国家标准。
3.工具准备:准备铝合金切割机、电钻、螺丝刀等安装工具,并确保工具的性能良好。
4.现场勘察:对安装现场进行勘察,确认门窗安装位置的结构是否满足安装要求,如有问题,应及时进行处理。
三、施工步骤1.测量放线:根据图纸,对门窗洞口进行测量,确定门窗安装位置,并进行放线标记。
2.安装门窗框:将断热铝合金窗框放入洞口中,调整位置使其与标记线对齐,然后使用螺丝将窗框固定在墙上。
3.安装门窗扇:将门窗扇放入窗框内,调整位置使其与窗框紧密贴合,然后使用螺丝将门窗扇固定在窗框上。
4.安装密封胶条:在门窗框与扇的接缝处安装密封胶条,确保门窗的密封性能。
5.打胶处理:在门窗框与墙体的接缝处打上防水胶,确保门窗的防水性能。
6.清理现场:清理施工现场,将产生的垃圾运走,保持现场整洁。
四、质量验收1.检查门窗的开启是否灵活,关闭是否严密。
2.检查门窗框与墙体的连接是否牢固,密封胶条是否安装到位。
3.检查门窗的防水、隔热性能是否达到设计要求。
4.对验收合格的门窗进行保护,防止在后续施工中损坏。
五、总结断热铝合金窗安装工程的施工方案对于保证门窗的性能和使用寿命具有重要意义。
施工人员应充分了解门窗的性能特点,严格遵循施工流程,确保门窗安装的质量。
同时,业主和监理人员也应加强对门窗安装工程的监督和验收,共同促进建筑门窗行业的健康发展。
一、工程概况工程名称:沈阳国际外商公寓工程9#楼工程地点:沈阳市皇姑区黄河南大街38号工程内容:9#楼断热铝合金窗安装工程工程量: 9#楼断热铝合金窗工程量见下表二、方案编制、施工及验收依据为确保本工程的质量、工期达到业主要求及确保施工现场人员安全,经认真研究本工程的建施图和外装饰图,编制本施工方案以期指导施工生产。
由于现在国家尚没有颁布与断热铝合金窗加工、安装相对应的施工规范、操作标准,因此本方案的编制参考了现行的钢窗施工规范、铝合金窗施工规范、沈阳金都铝业公司企业标准及业主招标书的相关要求。
具体如下:1、“沈阳克莱斯特国际外商公寓9#楼”工程建施图2、“沈阳克莱斯特国际外商公寓9#楼”外装饰工程设计施工图及工程施工量3、《建筑装饰装修工程质量验收规范》GB50210-20014、《建筑施工高处作业安全技术规范》JGJ80-915、《平开铝合金窗》GB/T8479-876、《铝合金建筑型材》GB/T5237-20007、《建筑结构荷载规范》GBJ9-878、《钢结构技术规范》 GBJ17-889、《建筑玻璃应用技术规范》JGJ113-9710、《建筑抗震设计规范》GBJ11-8911、《建筑防雷设计规范》GBJ50057-9412、《建筑结构静力计算手册》13、《民用建筑热工设计规范》 GB50176-9314、《高层民用建筑设计防火规范》GB50045-9515、《浮法玻璃》GB11614-8916、《中空玻璃》GB11944-8717、《中空玻璃测试法则》GB7020-8618、《建筑玻璃可见光透射比、太阳光直接透射比、太阳能透射比、紫外线透射比及有关窗玻璃参数测定》GB/T2680-9419、《采光测量方法》GB5699-8520、《建筑外窗抗风压性能分级及其检测方法》GB7106-8621、《建筑外窗抗保温性能分级及其检测方法》GB8484-8722、《建筑外窗抗空气渗透性能分级及其检测方法》GB7107-8623、《建筑外窗抗雨水渗透性能分级及其检测方法》GB7108-8624、《建筑外窗抗空气隔声性能分级及其检测方法》GB8485-8725、《建筑施工安全检查标准》JGJ59-9926、类似工程施工经验资料三、材料选用、加工、运输1、材料的选用本工程使用的各种材料,均根据施工图纸和业主招标文件要求选定。
9#楼断热铝合金窗型材、隔热条、平开窗开启系统、平开内倾窗及单内倾窗开启系统、密封胶条、中空玻璃、钢化玻璃、组角胶等选用型号、生产厂家如下所述:断热铝合金窗型材选用辽沈铝材有限公司生产的丽格牌64、53系列喷涂隔热型材(基本壁厚1.5mm),符合GB5237—2000要求,材质要求6063—T5;铝合金粉末喷涂型材颜色外侧为:7248FTG5 ,内侧:RAL9016。
隔热条选用泰诺风PA66(德国或日本生产)。
平开窗开启系统选用大连汇荣配件,符合GB9298—88要求。
平开内倾窗及单内倾窗开启系统选用德国诺托配件,符合德国DIN工业标准及中国相关标准GB9298—88(质量保证:客户从购买之日起,十年内出现质量问题,诺托公司负责免费更换)。
密封胶条选用沈阳海慧产优质三元乙丙胶条,符合GB/T10712—89。
中空玻璃选用秦皇岛耀华产优质双道密封中空玻璃,钢化玻璃符合GB9963,中空玻璃符合GB11944(从竣工验收算起,中空玻璃质保期10年)。
组角胶选用德国奥托单组份P86组角胶。
其他附件及镀锌方钢管选用国产优质产品。
2、选用断热铝合金窗的质量标准2.1保温性能K≤3.0w/㎡·k;2.2空气隔声性能≥35dB;2.3抗风压性能≥3500pa;2.4抗空气渗透性≤1.0m3/m·h;2.5抗雨水渗漏性≥400pa;2.6尺寸及对角线尺寸公差等级不低于GB12003-89一级标准;2.7力学性能及外观质量必须符合GB8479-87等规范合格标准。
3、原材料质量控制在购料前,工程技术人员首先对材料的材质及性能进行详细的检查、检测,符合要求始进行订货。
材料进场后质量部对材料的表观质量及尺寸按检验标准进行检验,各种材料生产厂家的产品质量证明书,检查确认合格方可进行加工。
关键性材料(譬如∶隔热条、五金件、中空玻璃等)除检查上述证明外,还要检查其保用年限是否满足招标文件要求。
四、产品加工与运输4.1产品加工4.1.1加工前检查加工现场使用的各类量具是否均经过检测部门检测并在有效期内,确保测量工具的精度;其它工具定期或随时检查。
4.1.2严格按业主审批后的设计施工图纸进行钢副框、铝合金主框、窗扇及玻璃加工。
4.1.3零部件安装前检验其质量及型号是否符合现行有关标准及业主招标文件的规定,不符合或不合格的禁用。
4.1.4各构件的加工精度允许偏差严格按行业标准执行。
4.1.5加工完毕的构件,按其5%抽样检查,且每种不得少于5件;当其中一件不合格时,加倍抽检,复检合格后方可验收。
4.1.6成品、半成品出厂进入施工现场时,应附有出厂合格证及检验人员的签章。
4.2成品、半成品包装运输4.2.1因为断热窗是用来作装饰用的,因此对出厂的铝合金主框、窗扇等均采取用工程保护胶带粘贴在材料表面,带包装运到现场。
以防止在运输、安装后受到磕、碰、磨损等损害。
4.2.2玻璃运到工地现场后,放到作业棚或仓库内进行特殊保护。
4.2.3所有材料运到工地现场,都将放在通风避雨的地方临时存放。
4.2.4需要吊运组装后的铝窗,•应用非金属绳索捆绑,严禁碰撞、挤压,以防铝窗损伤和变形。
4.2.5型材包装后装车时,应沿车箱长度方向摆放;摆放要严密整齐、不留空隙,防止车辆行驶中发生撺动。
型材摆放高度超出车箱板时,须捆扎牢固、防止脱落;型材与钢件等硬质材料混装时,必须采取有效措施进行隔离。
4.2.6玻璃装车时需要立方,下部垫草垫,两块玻璃之间用胶条隔离,根据需要每二十块左右的玻璃应捆扎一次,以确保车辆行驶中的震动和晃动不致造成玻璃破损。
4.2.7运输途中应尽量保持车辆行驶平稳,路况不好时应注意慢行。
4.2.8对于组装后的铝合金窗框、窗扇或副框等尺寸较小者可用编织带包裹,尺寸较大不便包裹者,可用厚胶条分隔,避免相互磕碰。
五、现场安装5.1断热窗施工工艺流程准备工作测量、放线确认安装基准安装钢副框校正固定钢副框土建抹灰收口安装铝合金窗框安装铝合金窗扇填充发泡剂塞海绵棒窗外周圈打胶安装窗五金件清理、清洗铝合金窗检查验收5.2施工准备(一)技术准备5.2.1施工组织准备安装作业人员在接到图纸后,先对图纸进行熟悉了解。
不仅要对铝合金隔热窗施工图,对土建建筑结构图也需了解,主要了解以下几个方面内容:(1)对图纸内容进行全面的了解;(2)找出设计的主导尺寸(分格),不可调整尺寸和可调节尺寸;(3)对照土建图纸验证施工方案及设计;(4)了解立面变化的位置、标高变化的特点。
5.2.2上墙安装前,首先检查洞口表面平整度、垂直度应符合施工规范,对土建提供的基准线进行复核。
事先与土建队协商安装时机、上墙步骤、技术要求等,做到相互配合,确保产品安装质量。
5.2.3根据土建队弹出的窗子安装标高控制线及平面中心位置线测出每个窗洞口的平面位置、标高及洞口尺寸等偏差。
要求洞口宽度、高度允差±10mm ,洞口垂直水平度偏差全长最大不超过10mm 。
否则土建队在窗副框安装前对超差洞口进行修补。
5.2.4根据实测的窗洞口偏差值,进行数理统计,根据统计结果最终确定每个窗子安装的平面位置及标高。
(1)窗安装平面位置的确定根据每层同一部位窗洞口平面位置偏差统计数据,求得该部位窗子平面位置偏差值的平均数V 1(本值有方向);然后统计出窗洞口中心线位置偏差出现概率最大的偏差值Q 1。
当出现概率最大的偏差值Q 1的出现概率小于50%时,窗子安装平面位置为:窗洞中心线理论位置加上窗洞平面位置偏差值的平均数V 1;当出现概率最大的偏差值Q 1的出现概率大于50%时,窗子安装平面位置为:窗洞中心线理论位置加上出现概率最大的偏差值Q 1。
(2)窗安装标高确定飘窗与“一”字形窗设计高度不一样,只是在安装上窗楣取平。
窗子的安装标高,每层一确定,且确保同一层不同类型窗子的窗楣在同一标高。
由窗子的标高控制线测出的窗洞上口标高偏差值A 。
根据本楼层所有窗子标高偏差值求得偏差值平均数V 2(本值有方向)及出现概率最大的偏差值Q 2。
当出现概率最大的偏差值Q 2的出现概率小于50%时,本楼层窗子的安装标高为:窗洞理论位置标高加上窗洞标高偏差值的平均数V 2;当出现概率最大的偏差值Q 2的出现概率大于50%时,本楼层窗子的安装标高为:窗洞理论位置标高加上出现概率最大的偏差值Q 2。
5.2.5向业主索取窗在墙体内进出位置。
本工程各种系列、形状的断热铝合金窗主框安装成活后距离结构墙体外边线统一确定为20mm ;从而,64系列窗钢副框安装完毕后外立面距离结构墙体外边线为36mm ,53系列窗钢副框安装完毕后外立面距离结构墙体外边线为24mm 。
5.2.6逐个清理洞口。
(二)人员准备5.2.7施工管理人员及工人安装人员都必须经过专业技术培训,本工程配备24名经考核合格的技术工人。
5.2.8岗前培训(1)工人进场后由项目经理对进场全部施工人员讲解本工程的重要性,使全体施工人员了解工程大致情况及工地的各项要求。
(2)由施工员向操作工人详细讲解相关的标准、规范及施工现场安全管理有关规定及安全生产准则等。
(3)向施工人员进行施工方案、技术、安全等方面的交底,使工人在施工前做到心中有数,熟知各个环节的施工质量标准,以做到施工过程中严格控制。
(三)、加工、安装拟投入施工机具5.2.9厂内投入机械设备55.3钢副框安装5.3.1钢副框在外墙保温及室内抹灰施工前进行。
按照作业计划将即将安装的钢副框运到指定位置,同时注意其表面的保护。
5.3.2将固定片镶入组装好的钢副框,四角各一对,距端部50~100mm。
严格按照图纸设计安装点采用膨胀螺栓和固定片安装。
固定片按不同安装位置及工程要求分别选用150×20×1.5及75×20×1.5两种;射钉M5×32加强钉。
5.3.3将副框放入洞口,按照调整后的安装基准线准确安装副框,按照《隔热铝合金窗工艺标准》的要求将副框找正。
将副框与主体结构用固定片和膨胀螺栓连接,安装点间距为500mm(洞口高1950mm的窗子侧面副框均匀设置4个膨胀螺栓固定;窗洞口高1500mm侧面副框中间位置为膨胀螺栓,上下两端为固定片,安装点间距控制在700mm以内)。
根据所用位置不同,膨胀螺栓分别选用M6×100及M6×80两种,保证进入结构墙体的长度不小于50mm;安装就位后,在膨胀螺栓钉帽处将膨胀螺栓与钢副框点焊连接,以防止膨胀螺栓在外力作用下松动。
