人工湿地施工组织设计
- 格式:doc
- 大小:640.00 KB
- 文档页数:126

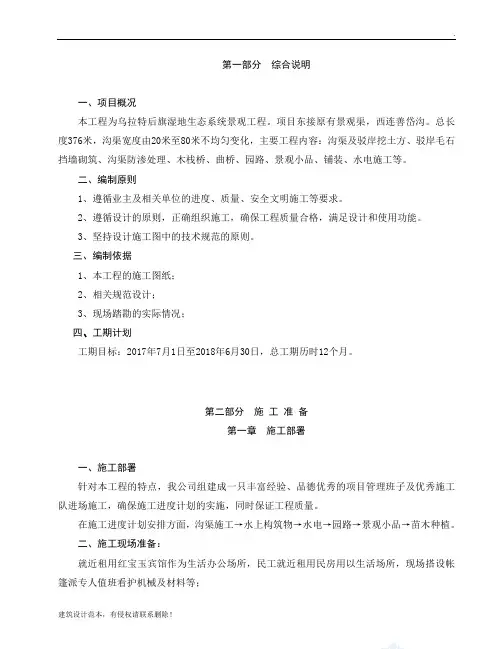

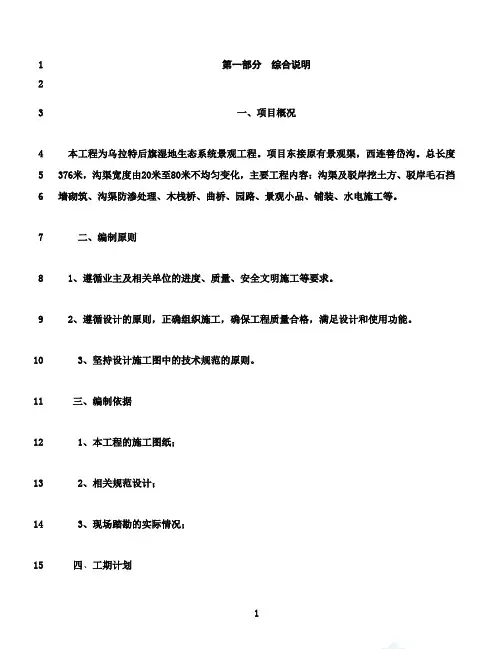

第一部分综合说明一、项目概况本工程为乌拉特后旗湿地生态系统景观工程。
项目东接原有景观渠,西连善岱沟。
总长度376米,沟渠宽度由20米至80米不均匀变化,主要工程内容:沟渠及驳岸挖土方、驳岸毛石挡墙砌筑、沟渠防渗处理、木栈桥、曲桥、园路、景观小品、铺装、水电施工等。
二、编制原则1、遵循业主及相关单位的进度、质量、安全文明施工等要求。
2、遵循设计的原则,正确组织施工,确保工程质量合格,满足设计和使用功能。
3、坚持设计施工图中的技术规范的原则。
三、编制依据1、本工程的施工图纸;2、相关规范设计;3、现场踏勘的实际情况;四、工期计划工期目标:2017年7月1日至2018年6月30日,总工期历时12个月。
第二部分施工准备第一章施工部署一、施工部署针对本工程的特点,我公司组建成一只丰富经验、品德优秀的项目管理班子及优秀施工队进场施工,确保施工进度计划的实施,同时保证工程质量。
在施工进度计划安排方面,沟渠施工→水上构筑物→水电→园路→景观小品→苗木种植。
二、施工现场准备:就近租用红宝玉宾馆作为生活办公场所,民工就近租用民房用以生活场所,现场搭设帐篷派专人值班看护机械及材料等;复核和引测建设方提供的永久性坐标及高程控制点,测设施工现场控制网,布置控制桩,复核无误后用混凝土加以固定保护,并插入旗帜明示,以免破坏。
按照提供的施工图纸计算工程量和材料分析,根据计算结果有计划地组织机械设备和材料进场,堆放于指定地点;施工用电设置总配电箱,总配电箱、二级配电箱、三级配电箱采用三相五线制、照明用电为单相三线制,除了工作零线外,增加一根重复接地线。
所有的配电箱均使用标准箱。
三、劳动力组织计划的准备现场管理组织机构已配足管理人员,同时制定管理制度。
进场施工人员已落实入场教育,包括我公司及项目部管理制度的学习,安全知识教育,基本施工规程的学习等。
第二章进场主要施工机械及周转材料配备为保证工程能顺利进行,已做好施工前准备工作,制定切实可行的质量工作计划,对施工机具设备、材料检验及成品检查、机具检查以及生活临时设施布置的各项工作应按要求完成,落实到责任人,并明确完成时间。
1第一部分综合说明23一、项目概况4本工程为乌拉特后旗湿地生态系统景观工程。
项目东接原有景观渠,西连善岱沟。
总长度5376米,沟渠宽度由20米至80米不均匀变化,主要工程内容:沟渠及驳岸挖土方、驳岸毛石挡6墙砌筑、沟渠防渗处理、木栈桥、曲桥、园路、景观小品、铺装、水电施工等。
7二、编制原则81、遵循业主及相关单位的进度、质量、安全文明施工等要求。
92、遵循设计的原则,正确组织施工,确保工程质量合格,满足设计和使用功能。
103、坚持设计施工图中的技术规范的原则。
三、编制依据11121、本工程的施工图纸;2、相关规范设计;13143、现场踏勘的实际情况;15四、工期计划16工期目标:2017年7月1日至2018年6月30日,总工期历时12个月。
171819第二部分施工准备20第一章施工部署2122一、施工部署23针对本工程的特点,我公司组建成一只丰富经验、品德优秀的项目管理班子及优秀施工队进场施工,确保施工进度计划的实施,同时保证工程质量。
2425在施工进度计划安排方面,沟渠施工→水上构筑物→水电→园路→景观小品→苗木种植。
26二、施工现场准备:27就近租用红宝玉宾馆作为生活办公场所,民工就近租用民房用以生活场所,现场搭设帐篷28派专人值班看护机械及材料等;29复核和引测建设方提供的永久性坐标及高程控制点,测设施工现场控制网,布置控制桩,复核无误后用混凝土加以固定保护,并插入旗帜明示,以免破坏。
3031按照提供的施工图纸计算工程量和材料分析,根据计算结果有计划地组织机械设备和材料32进场,堆放于指定地点;施工用电设置总配电箱,总配电箱、二级配电箱、三级配电箱采用三相五线制、照明用电3334为单相三线制,除了工作零线外,增加一根重复接地线。
所有的配电箱均使用标准箱。
35三、劳动力组织计划的准备36现场管理组织机构已配足管理人员,同时制定管理制度。
37进场施工人员已落实入场教育,包括我公司及项目部管理制度的学习,安全知识教育,基38本施工规程的学习等。

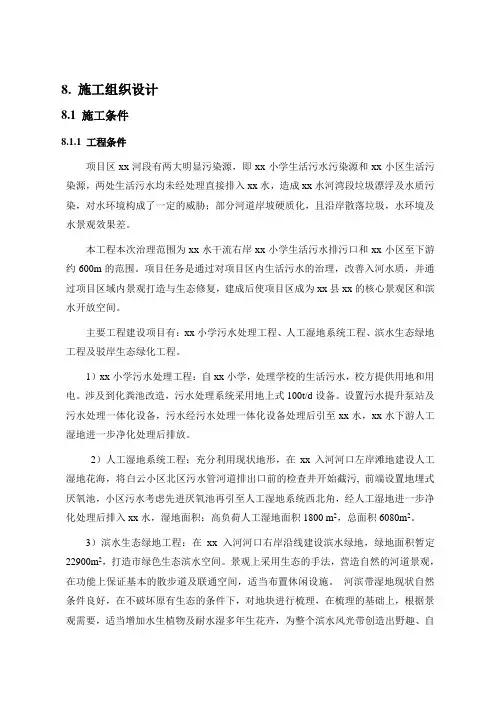

8. 施工组织设计8.1 施工条件8.1.1 工程条件项目区xx河段有两大明显污染源,即xx小学生活污水污染源和xx小区生活污染源,两处生活污水均未经处理直接排入xx水,造成xx水河湾段垃圾漂浮及水质污染,对水环境构成了一定的威胁;部分河道岸坡硬质化,且沿岸散落垃圾,水环境及水景观效果差。
本工程本次治理范围为xx水干流右岸xx小学生活污水排污口和xx小区至下游约600m的范围。
项目任务是通过对项目区内生活污水的治理,改善入河水质,并通过项目区域内景观打造与生态修复,建成后使项目区成为xx县xx的核心景观区和滨水开放空间。
主要工程建设项目有:xx小学污水处理工程、人工湿地系统工程、滨水生态绿地工程及驳岸生态绿化工程。
1)xx小学污水处理工程:自xx小学,处理学校的生活污水,校方提供用地和用电。
涉及到化粪池改造,污水处理系统采用地上式100t/d设备。
设置污水提升泵站及污水处理一体化设备,污水经污水处理一体化设备处理后引至xx水,xx水下游人工湿地进一步净化处理后排放。
2)人工湿地系统工程:充分利用现状地形,在xx入河河口左岸滩地建设人工湿地花海,将白云小区北区污水管河道排出口前的检查井开始截污, 前端设置地埋式厌氧池,小区污水考虑先进厌氧池再引至人工湿地系统西北角,经人工湿地进一步净化处理后排入xx水,湿地面积:高负荷人工湿地面积1800 m2,总面积6080m2。
3)滨水生态绿地工程:在xx入河河口右岸沿线建设滨水绿地,绿地面积暂定22900m2,打造市绿色生态滨水空间。
景观上采用生态的手法,营造自然的河道景观,在功能上保证基本的散步道及联通空间,适当布置休闲设施。
河滨带湿地现状自然条件良好,在不破坏原有生态的条件下,对地块进行梳理,在梳理的基础上,根据景观需要,适当增加水生植物及耐水湿多年生花卉,为整个滨水风光带创造出野趣、自然的湿地景观;滨水绿地现状条件良好,本次设计坚持最小干预的原则,在保证基本交通的情况下,适当的布置游道及休闲设施,种植特征以观赏花色和芳香植物为主,以靓丽的色彩营造鲜明的特点。

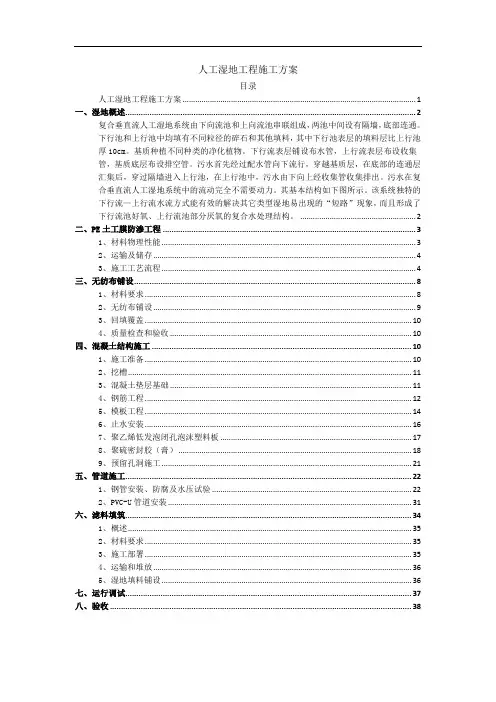

人工湿地工程施工方案目录人工湿地工程施工方案 (1)一、湿地概述 (2)复合垂直流人工湿地系统由下向流池和上向流池串联组成,两池中间设有隔墙,底部连通。
下行池和上行池中均填有不同粒径的碎石和其他填料,其中下行池表层的填料层比上行池厚10cm。
基质种植不同种类的净化植物。
下行流表层铺设布水管,上行流表层布设收集管,基质底层布设排空管。
污水首先经过配水管向下流行,穿越基质层,在底部的连通层汇集后,穿过隔墙进入上行池,在上行池中,污水由下向上经收集管收集排出。
污水在复合垂直流人工湿地系统中的流动完全不需要动力。
其基本结构如下图所示。
该系统独特的下行流—上行流水流方式能有效的解决其它类型湿地易出现的“短路”现象,而且形成了下行流池好氧、上行流池部分厌氧的复合水处理结构。
(2)二、PE土工膜防渗工程 (3)1、材料物理性能 (3)2、运输及储存 (4)3、施工工艺流程 (4)三、无纺布铺设 (8)1、材料要求 (8)2、无纺布铺设 (9)3、回填覆盖 (10)4、质量检查和验收 (10)四、混凝土结构施工 (10)1、施工准备 (10)2、挖槽 (11)3、混凝土垫层基础 (11)4、钢筋工程 (12)5、模板工程 (14)6、止水安装 (16)7、聚乙烯低发泡闭孔泡沫塑料板 (17)8、聚硫密封胶(膏) (18)9、预留孔洞施工 (21)五、管道施工 (22)1、钢管安装、防腐及水压试验 (22)2、PVC-U管道安装 (31)六、滤料填筑 (34)1、概述 (35)2、材料要求 (35)3、施工部署 (35)4、运输和堆放 (36)5、湿地填料铺设 (36)七、运行调试 (37)八、验收 (38)一、湿地概述1、湿地工艺说明本工程采用潜流型人工湿地,具体工艺包括垂直流和水平流,具有多种组合,包括复合垂直流湿地、水平流+上行流湿地。
复合垂直流人工湿地系统由下向流池和上向流池串联组成,两池中间设有隔墙,底部连通。
第一章工程概况及综合说明1.1编制说明本项目位于金乡县莱河、东沟河流域(金乡县莱河、东沟河及延伸段)。
主要施工内容包含水草种植及土方调运等内容。
其中,(1)河道部分:采用近自然的手法,对工程所处河段进行整治,打造生态护岸的同时丰富景观。
本工程共治理河道为莱河湿地走廊区域(金鱼湖至开元大道),结合湿地管委会对河道的整体治理规划,在河边浅水区种植荷花等观赏水生植物。
这样既能净化水质,又能起到美化环境的效果。
(2)湿地部分:对该处的芦苇荡进行改造,通过土方调整、水力疏浚、水生植物栽植建设具有景观功能的表面流湿地区,营造生物岛与开阔水面、芦苇与荷花交相呼应,对河道两侧地开挖整形,滩地高程调整至34.00~34.50m,宽度约5-15m,在此浅水区种植莲藕,形成条带状的荷花带。
浅水区栽种芦苇、香蒲、睡莲等挺水、浮叶水生植物。
拟建工程地址位于本项目。
在满足出水处理要求的条件下,种植水生经济植物,提高湿地经济效益。
人工湿地出水可回用于景观补水和农田灌溉用水,提高水资源利用率。
人工湿地将环境效益、经济效益和社会效益三者的统一,以实现人、社会与生态环境的协调、可持续发展。
本施工组织设计是针对本项目人工湿地水质净化工程而编制,施工内容包括工程图纸范围内的所有工程。
1.2编制依据1.2.1本项目施工招标(招标编号: JXZB2014-SG-0058)的招标文件、施工图纸及本项目人工湿地水质净化工程施工招标答疑文件。
1.2.2国家及地方现行的有关政策、法律、法令、法规。
1.2.3国家现行强制性技术质量标准、施工验收规范和规程。
1.2.4我公司在类似工程的施工组织设计、我公司现有的施工管理能力、技术水平和施工经验。
1.3编制原则以招标文件、施工图纸、工程质量验收规范为依据,结合本工程实际情况,本着科学严谨的态度,编制施工组织设计,编制原则如下:(1)认真贯彻执行国家对工程建设的各项方针,严格执行建设程序。
(2)遵循建筑施工工艺及其技术规律,坚持合理的施工程序和施工顺序。
某人工湿地施工组织设计施工组织设计某人工湿地水质净化工程施工组织设计投标人:目录施工组织设计1某人工湿地水质净化工程1施工组织设计1第一章综合说明1第一节编制依据和原则1第二节质量、工期、安全文明施工等目标2 第三节工程简况说明3第二章施工前准备3第一节施工现场准备3第二节技术准备3第三节机械准备计划4第四节材料准备计划4第三章工程进度计划与措施4第一节工期目标4第二节工期计划5第三节工期保证措施5第四章劳动力与材料投入供应及保证措施6 第一节工程管理组织机构6第二节劳动力投入计划及保证措施7第三节材料投入计划及保证措施9第五章投入主要机械设备情况及检验设备9 第六章现场总平面布置图及临时设施9第一节施工总平面布置9第二节施工管理及生活营地建设10第三节施工道路布置及要求10第四节主要施工辅助设施布置10第五节施工用水、电10第六节其他设施10第七节临时设施的拆除11第七章施工方案和各分部分项工程措施11第一节施工测量11第二节清表工程12第三节土方开挖工程13第四节土方回填工程15第五节砌筑施工17第六节园林景观(栈道、生态浮岛及生物基等)施工20第六节园路、平台工程施工24第八章关键施工技术、工艺及工程工程实施的难点及解决方案26 26第一节放线测量第二节土方开挖和回填工程27第三节钢筋及混凝土工程关键技术27第四节降低工程造价的主要措施28第五节季节施工措施29第六节工序衔接措施30第九章新技术、新材料、新工艺、新设备的应用30第十章质量通病防止措施31第一节钢筋工程31第二节模板工程32第三节砼工程33第四节砌筑工程34第五节抹灰工程34第十一章质量管理体系与措施及承诺35第一节工程质量目标35第二节质量保证体系,36第三节质量保证措施37第四节质量保证技术措施39第五节植物种植质量控制40第六节质量技术组织措施及承诺41第十二章安全管理体系与施工技术措施42第一节安全管理目标42第二节安全保证体系及主要职责42第三节安全管理制度及办法44第四节安全施工保证技术措施44第五节临时用电,防火、防汛、机械设备安全管理措施45 第六节机械设备使用安全措施48第七节预防电气火灾措施48第八节消防保卫措施保证49第十三章确保文明施工技术措施49第一节环境保护措施编制内容49第二节施工区环境保护设计49第三节水土保持措施50第四节噪声、粉尘、废气等污染防治措施50第五节施工区的卫生设施以及垃圾的治理措施51第六节完工后的场地清理51第十四章环境、职业健康安全管理方针及措施52第一节环保、职业健康安全方针52第二节环保、职业健康安全管理目标52第三节组织机构及主要职责52第四节职业健康管理措施54第十五章成品保护和工程保修管理措施54第一节混凝土工程54第二节植物养护5657第三节维护方案及承诺第十六章劳务用工制度57第一节总则57第二节组织管理57第三节劳务服务合同管理58第四节劳务用工管理58第五节劳务服务费用及保险59第六节劳务工福利59第十七章现场突发事件应急措施60第一节编制依据60第二节应急预案的组织措施60第三节突发事件/事故处理应急原则60第四节医疗设施和急救设施计划60第五节触电事故的应急处理原则61第六节火灾的应急处理原则61第七节防汛应急原则62第十八章资料管理措施62第一节施工技术资料收集整理的要求62第二节资料保证措施63第三节竣工资料编制63第十九章与业主、监理及设计方协调措施63第一节与业主的配合、协调措施63第二节与设计单位间的工作协调64第三节与监理工程师的工作协调64第二十章附图、附表65附表一:工期进度计划网络图66附表二:本工程拟投入劳动力计划表67附表三:本工程拟投入机械设备安排计划表67附表四:本工程拟配备的实验和检测仪器设备表68 附图五:施工总平面布置图7071附图六:《临时建设设施平面图》第一章综合说明第一节编制依据和原则一、编制依据(一)某人工湿地水质净化工程工程招标文件;(二)国家及地方有关水工施工规范、标准及法律、法规;《人工湿地污水处理工程技术规范》HJ 2005-2010 《人工湿地污水处理技术导则》RIS NTG00 62009 《地表水环境质量标准》GB3838-2002 《城镇污水处理厂污染物排放标准》GB18918—2002 《建设工程基础管理规范》GB/T0 5326-2001 《建筑工程施工质量验收统一标准》GB50300-2001 《砌体工程施工质量验收规范》GB50203-2002 《地下防水工程质量验收规范》GB50208-2002 《建筑地面工程施工质量验收规范》GB50209-2002 《工程测量规范》GB50026-93《建筑工程冬期施工规程》JGJ/T104-97《建筑机械使用安全技术规程》JGJ33-86《施工现场临时用电安全技术规范》JGJ46-2005《建筑施工安全检查技术规范》JGB59-99《水利水电工程施工测量规范》SL52-93《施工现场临时用电安全技术规范》JGJ46-2005《水利水电工程施工组织设计规范》SL303-2004《园林绿化工程规范手册》《城市园林绿化养护管理标准》《园林设计施工技术手册之植栽规范》《园林设计施工技术手册之植栽规范》(三)公司内部相关制度和管理水平1、各项制度与规定编制过程有针对性的结合公司管理的各项制度与规定;如《工程工程管理责任制度》、《安全生产管理责任制度》、《科技管理制度》、《劳动合同管理制度》、《组织管理制度》、《人事管理制度》、《经营管理制度》等公司制度。

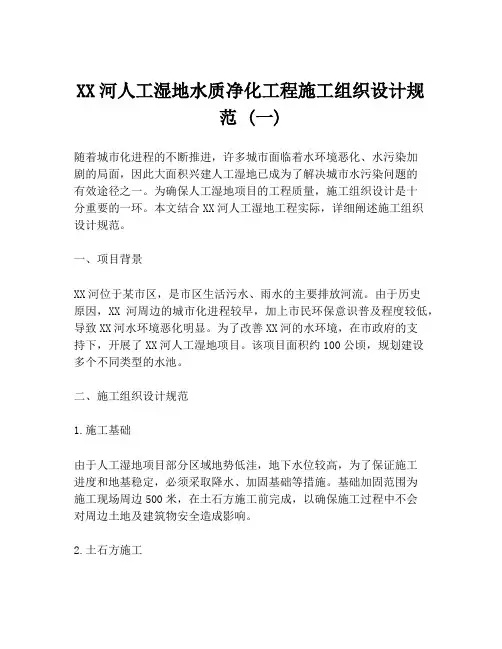

XX河人工湿地水质净化工程施工组织设计规范 (一)随着城市化进程的不断推进,许多城市面临着水环境恶化、水污染加剧的局面,因此大面积兴建人工湿地已成为了解决城市水污染问题的有效途径之一。
为确保人工湿地项目的工程质量,施工组织设计是十分重要的一环。
本文结合XX河人工湿地工程实际,详细阐述施工组织设计规范。
一、项目背景XX河位于某市区,是市区生活污水、雨水的主要排放河流。
由于历史原因,XX河周边的城市化进程较早,加上市民环保意识普及程度较低,导致XX河水环境恶化明显。
为了改善XX河的水环境,在市政府的支持下,开展了XX河人工湿地项目。
该项目面积约100公顷,规划建设多个不同类型的水池。
二、施工组织设计规范1.施工基础由于人工湿地项目部分区域地势低洼,地下水位较高,为了保证施工进度和地基稳定,必须采取降水、加固基础等措施。
基础加固范围为施工现场周边500米,在土石方施工前完成,以确保施工过程中不会对周边土地及建筑物安全造成影响。
2.土石方施工土石方挖填坑深度:填筑高程与周边地表相差0.5米左右。
在挖掘边坡时,应逐层进行,防止边坡塌方的现象发生。
同时,为确保挖方和填方之间的水流不互相干扰,需要在填方之前进行挖方的人工防渗措施。
3.水泥混凝土结构施工人工湿地中的构筑物大多以水泥混凝土为主,因此施工过程中要进行施工定型处理,确保结构的稳定性和牢固性。
要根据工程需求,建立混凝土浇筑、养护等工作流程图,严格按照程序进行,并在施工前进行技术培训,以提高施工质量。
4.配电系统配电系统是人工湿地运行和维护的重要保障,因此在施工过程中,配电系统的施工更要注意安全和可靠性。
如在施工现场,应设置专人负责电气安全,确保变压器运行稳定,加强与电力公司的沟通联系,随时协调解决各种电力问题。
5.废弃物处理在土石方、混凝土结构施工过程中产生的建筑垃圾要整理归类,可回收物的部分要回收利用,其余应统一堆放就近处理。
三、总结通过对施工组织设计规范的详细阐述,可以看出,在人工湿地项目中,各项规范的制定和实施,对保证工程顺利进行和质量的提升起到重要的作用。

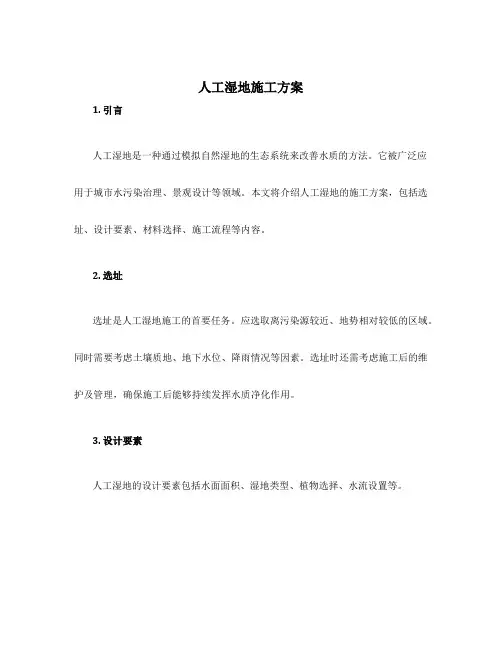

人工湿地施工方案1. 引言人工湿地是一种通过模拟自然湿地的生态系统来改善水质的方法。
它被广泛应用于城市水污染治理、景观设计等领域。
本文将介绍人工湿地的施工方案,包括选址、设计要素、材料选择、施工流程等内容。
2. 选址选址是人工湿地施工的首要任务。
应选取离污染源较近、地势相对较低的区域。
同时需要考虑土壤质地、地下水位、降雨情况等因素。
选址时还需考虑施工后的维护及管理,确保施工后能够持续发挥水质净化作用。
3. 设计要素人工湿地的设计要素包括水面面积、湿地类型、植物选择、水流设置等。
3.1 水面面积水面面积是人工湿地的重要参数。
一般来说,水面面积越大,对水质的净化效果越好。
根据实际情况,可以选择适当的水面面积。
3.2 湿地类型常见的人工湿地类型包括自由水面湿地、潜流湿地和表层流湿地等。
不同湿地类型适用于不同的地理环境和治理目标。
在设计中需要根据具体情况选择合适的湿地类型。
3.3 植物选择植物在人工湿地中起到重要的生态修复和水质净化作用。
选取适应当地气候和水环境的植物,如芦苇、马蹄莲等。
植物的根系能够吸收底部泥沙中的营养物质和重金属等有害物质,同时提供大量氧气。
3.4 水流设置水流设置是人工湿地设计的关键要素。
通过合理设置水流路径和速度,可以提高水质的净化效果。
常用的水流设置方式包括人工湖泊、棕地、人工溪流等。
4. 材料选择在人工湿地施工中,需要选择合适的材料,包括湿地底材、生物材料和过滤材料等。
4.1 湿地底材湿地底材是湿地生态系统的基础。
常用的湿地底材有砾石、河沙等。
选择适宜的湿地底材有助于提高湿地系统的生态效益。
4.2 生物材料生物材料是人工湿地中重要的组成部分,它可以提供生物附着面积,为湿地中的生物提供生长和繁殖的条件。
常用的生物材料包括竹片、竹篾等。
4.3 过滤材料过滤材料主要用于去除水体中的悬浮物和溶解物。
常用的过滤材料有粗砂、炭层等。
通过合理选择过滤材料,可以提高人工湿地的净化效果。
5. 施工流程人工湿地的施工流程主要包括如下几个步骤:5.1 现场准备在施工前,需要进行现场勘测和标记。
人工湿地工程施工方案一、工程概况人工湿地工程是一种新型的生态污水处理技术,通过模拟自然湿地生态系统,利用植物、微生物和土壤等多重生物降解和物理过滤作用,实现对污水的深度净化。
本工程位于某城市污水处理厂附近,占地面积约100亩,主要目的是对污水处理厂尾水进行深度处理,使其达到地表水环境质量标准。
二、施工准备1. 施工前,应进行详细的现场勘察,了解地形、地貌、土壤、水源等情况,为施工提供基础数据。
2. 根据设计图纸,进行施工放样,确定湿地区域的边界和各个功能区的位置。
3. 准备必要的施工设备和材料,包括挖掘机、推土机、混凝土泵、钢筋等。
4. 组织施工人员,进行技术培训和安全教育。
三、施工流程1. 湿地基坑开挖:根据设计图纸,进行基坑开挖,开挖深度应满足设计要求。
在开挖过程中,应注意保持基坑的稳定,防止坍塌。
2. 湿地池体建造:采用现浇混凝土结构,按照设计图纸进行施工。
在建造过程中,应注意池体的防水、防渗处理。
3. 湿地植物种植:选择适合湿地环境的植物,按照设计要求进行种植。
种植前,应对植物进行修剪、清理,保证植物的健康生长。
4. 湿地系统调试:在湿地工程完成后,进行系统调试,包括水循环系统、曝气系统、喷灌系统等。
通过调试,确保湿地系统正常运行,达到预期的处理效果。
5. 景观绿化:在湿地周边进行景观绿化,设置步行道、观景台等设施,提升湿地环境的观赏性。
四、质量控制1. 严格把控施工材料的质量,确保材料符合设计要求。
2. 对施工过程进行严格监控,确保施工质量符合设计规范。
3. 定期对湿地工程进行维护和保养,确保湿地系统长期稳定运行。
五、安全施工1. 制定详细的安全施工方案,明确安全措施和责任。
2. 对施工现场进行定期安全检查,及时发现并消除安全隐患。
3. 对施工人员进行安全教育培训,提高安全意识。
总之,人工湿地工程施工需要充分准备,严格控制施工质量,加强安全管理,通过合理的施工流程和工艺,确保湿地工程达到预期的处理效果和景观效果。

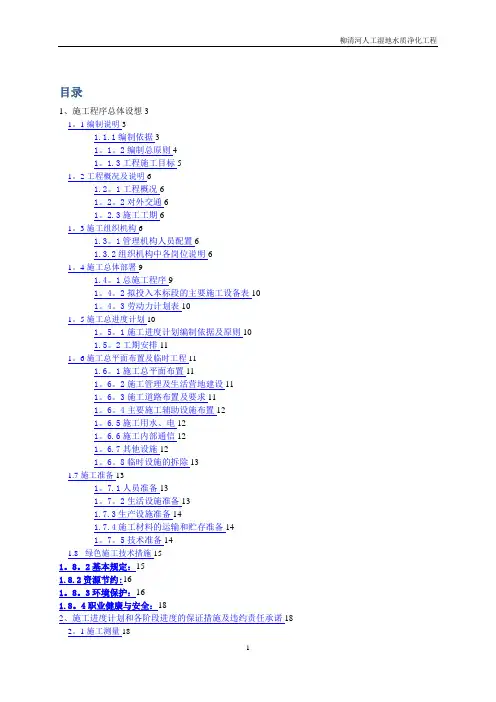

目录1、施工程序总体设想31。
1编制说明31.1.1编制依据31。
1。
2编制总原则41。
1.3工程施工目标51。
2工程概况及说明61.2。
1工程概况61。
2。
2对外交通61。
2.3施工工期61。
3施工组织机构61.3。
1管理机构人员配置61.3.2组织机构中各岗位说明61。
4施工总体部署91.4。
1总施工程序91。
4。
2拟投入本标段的主要施工设备表101。
4。
3劳动力计划表101。
5施工总进度计划101。
5。
1施工进度计划编制依据及原则101.5。
2工期安排111。
6施工总平面布置及临时工程111.6。
1施工总平面布置111。
6。
2施工管理及生活营地建设111。
6。
3施工道路布置及要求111。
6。
4主要施工辅助设施布置121。
6.5施工用水、电121。
6.6施工内部通信121。
6.7其他设施121。
6。
8临时设施的拆除131.7施工准备131。
7.1人员准备131。
7。
2生活设施准备131.7.3生产设施准备141.7.4施工材料的运输和贮存准备141。
7。
5技术准备141.8绿色施工技术措施151。
8。
2基本规定:151.8.2资源节约:161。
8。
3环境保护:161.8。
4职业健康与安全:182、施工进度计划和各阶段进度的保证措施及违约责任承诺18 2。
1施工测量182。
1。
1测量的准备工作182.1。
2定位及高程控制测量182。
1。
3施工测量注意事项192.1.4测量质量保证措施192。
2拆除工程192.3土方开挖工程202.4植物种植222。
4.1施工内容222。
4。
2施工准备222。
4。
3施工技术方案231、水葱的种植242、千屈菜的种植243、黄花鸢尾的种植254、芦苇的种植255、香蒲的种植266、茭白的种植267、黑藻278、菹草2710、睡莲的种植2811、菱角的种植2812、莲的种植292.4。
4养护管理方案342.5季节性施工方案342。
5.1防雨雪准备342。
5。
2植物种植352。
人工湿地施工组织
设计
施工组织设计
某人工湿地水质净化工程
施工组织设计
投标人:
目录
施工组织设计 ................................................................ 错误!未定义书签。
某人工湿地水质净化工程 ............................................ 错误!未定义书签。
施工组织设计 ................................................................ 错误!未定义书签。
第一章综合说明....................................................... 错误!未定义书签。
第一节编制依据和原则.......................................... 错误!未定义书签。
第二节质量、工期、安全文明施工等目标........... 错误!未定义书签。
第三节工程概况说明.............................................. 错误!未定义书签。
第二章施工前准备 ....................................................... 错误!未定义书签。
第一节施工现场准备.............................................. 错误!未定义书签。
第二节技术准备 ..................................................... 错误!未定义书签。
第三节机械准备计划.............................................. 错误!未定义书签。
第四节材料准备计划.............................................. 错误!未定义书签。
第三章工程进度计划与措施........................................ 错误!未定义书签。
第一节工期目标 ..................................................... 错误!未定义书签。
第二节工期计划 ..................................................... 错误!未定义书签。
第三节工期保证措施.............................................. 错误!未定义书签。
第四章劳动力与材料投入供应及保证措施 ................ 错误!未定义书签。
第一节项目管理组织机构...................................... 错误!未定义书签。
第二节劳动力投入计划及保证措施 ...................... 错误!未定义书签。
第三节材料投入计划及保证措施 .......................... 错误!未定义书签。
第五章投入主要机械设备情况及检验设备 ................ 错误!未定义书签。
第六章现场总平面布置图及临时设施 ........................ 错误!未定义书签。
第一节施工总平面布置.......................................... 错误!未定义书签。
第二节施工管理及生活营地建设 .......................... 错误!未定义书签。
第三节施工道路布置及要求 .................................. 错误!未定义书签。
第四节主要施工辅助设施布置 .............................. 错误!未定义书签。
第五节施工用水、电.............................................. 错误!未定义书签。
第六节其它设施 ..................................................... 错误!未定义书签。
第七节临时设施的拆除.......................................... 错误!未定义书签。
第七章施工方案和各分部分项工程措施 .................... 错误!未定义书签。
第一节施工测量 ..................................................... 错误!未定义书签。
第二节清表工程 ..................................................... 错误!未定义书签。
第三节土方开挖工程.............................................. 错误!未定义书签。
第四节土方回填工程.............................................. 错误!未定义书签。
第五节砌筑施工 ..................................................... 错误!未定义书签。
第六节园林景观(栈道、生态浮岛及生物基等)施工错误!未定义
书签。
第六节园路、平台工程施工 .................................. 错误!未定义书签。
第八章关键施工技术、工艺及工程项目实施的难点及解决方案 . 错误!未定义书签。
第一节放线测量 ..................................................... 错误!未定义书签。
第二节土方开挖和回填工程 .................................. 错误!未定义书签。
第三节钢筋及混凝土工程关键技术 ...................... 错误!未定义书签。
第四节降低工程造价的主要措施 .......................... 错误!未定义书签。
第五节季节施工措施.............................................. 错误!未定义书签。
第六节工序衔接措施.............................................. 错误!未定义书签。
第九章新技术、新材料、新工艺、新设备的应用..... 错误!未定义书签。
第十章质量通病防止措施............................................ 错误!未定义书签。
第一节钢筋工程 ..................................................... 错误!未定义书签。
第二节模板工程 ..................................................... 错误!未定义书签。
第三节砼工程 ......................................................... 错误!未定义书签。
第四节砌筑工程 ..................................................... 错误!未定义书签。
第五节抹灰工程 ..................................................... 错误!未定义书签。
第十一章质量管理体系与措施及承诺 ........................ 错误!未定义书签。
第一节工程质量目标.............................................. 错误!未定义书签。
第二节质量保证体系,.......................................... 错误!未定义书签。
第三节质量保证措施.............................................. 错误!未定义书签。
第四节质量保证技术措施...................................... 错误!未定义书签。
第五节植物种植质量控制...................................... 错误!未定义书签。
第六节质量技术组织措施及承诺 .......................... 错误!未定义书签。
第十二章安全管理体系与施工技术措施 .................... 错误!未定义书签。
第一节安全管理目标.............................................. 错误!未定义书签。
第二节安全保证体系及主要职责 .......................... 错误!未定义书签。
第三节安全管理制度及办法 .................................. 错误!未定义书签。
