误区:交底给劳务队伍负责人或
班长交底即可,施工人员的行为由 劳务队伍班组来监督、控制?
注意:施工编写技术交底必须响
应施工方案及图纸设计要求,避免 交底内容有误,造成返工。
25
五、施工阶段施工员的岗位职责剖析
(二)质量和安全管理
2、认真熟悉图纸,严格按图纸设计进 行施工放线,及时校验工程基线(轴线) 和工程标高,并保存复核记录。
项目启动
项目投标阶段
项目策划阶段
项目实施阶段
竣工交付及保修
3
一、项目生命周期全过程简述
项目目标责任管理 合同管理
项目绩效考核评价
工 工程 程承 项包 目合 的同 投的 标签

项项 目目 策经 划理 管部 理创
建 、
行政事物管理、信息管理、 资金管理、成本管理、人力资源管理
分包管理、试验管理、计量管理
11
五、施工阶段施工员的岗位职责剖析
(一)现场协调与进度管理
3、资源计划是施工员的核心工作,项目资源需求在什么阶段提出? 开工准备阶段:按照公司资源配置准备流程,为满足工程施工进度,项目开工策划阶段
将本工程所需的资源全部进行计算。结合项目总进度计划,分析每月完成的工程施工部位 和工程实体,计算出完成当月所需的人、材料和机械,形成本工程总的资源需求计划及每 月需求量;
没有相关的知识技能,不清楚施工的重点和 难点,你如何指导队伍?久而久之,你就成了 一个摆设,成为签字的工具而已。
16
五、施工阶段施工员的岗位职责剖析
(一)现场协调与进度管理
6、协调时施工员管理最为频繁。最难的一项工作,现场需要协调什么? A 协调工序的交接和穿插,最大限度的减少持续时间(尤其是分包业主); B 施工所需要的材料领用; C 与机管员协调机械设备的使用; D 协调影响施工进度的其它问题;
材料等; 误区:为满足完成当月计划所需材料用量,只要不本工程总的材料量,尽量多提点计划? 劳动力部分: 以施工进度计划。工程实体工程量和定额工(平均功工效)为依据,分别计算各工种劳动力。同
时,要考虑非工程实体用工劳动力,如文明施工、安全防护、CI形象等。也应充分考虑雨天等影响因 素。
误区:为最大限度的保证进度计划完成和现场整洁,多提点劳动力计划?
施工准备
施工过程控制
工程质量管理 工程安全管理 项目风险管理
进度管理、技术管理 物资管理、设备管理
项目预结算管理

工 程 成 品 保 护 和 竣 工 交 付













访












4
二、施工员应具备的职业素质
施工员是建筑行业管理者中最基层的一 线管理人员,是五大员中综合性最强的一 个管理岗位,深入现场、管控施工动态、 能服务、指导、监督分包队伍施工活动是 施工员的最基本、最为重要的的工作职能, 履行该职能,务必要具备不怕吃苦、不怕 累、不怕脏、任劳任怨、爱岗敬业的职业 素质。
28
五、施工阶段施工员的岗位职责剖析
(二)质量和安全管理
5、协助质量管理小组做好工程各分部、分项工程的质量自检、互检和交接检工作,严格执行项目 部质量检查制度,以确保各工序质量满足设计和规范要求。
注意:工序交接验收、三检制度落实是工程最为常态化的工作之一,通过该活动开展,提高施工 质量。避免管控环节偏少,形成质量意识涣散的不良现象。
7、发生生产安全事故,要立即向项目经理报 告,组织抢救伤员和人员疏散,并保护好现场, 配合事故调查,认真落实防范措施。
24
五、施工阶段施工员的岗位职责剖析
(二)质量和安全管理
Ⅱ、施工员质量职责是什么?
1、负责认真贯彻Байду номын сангаас工组织设计、创 优策划、施工方案和作业指导书, 对作业班组进行详细的书面技术交 底,明确施工质量要求,做好交底 记录,保证项目部质量目标的贯彻 落实。
务必坚持管生产必须管安全的原则。 2、严格执行制订的安全,按照施工技术措 施和安全技术操作规程的要求,结合负责施工 的工程特点,以书面方式逐条向班组进行安全 技术交底,履约签字手续,做好交底记录。
22
五、施工阶段施工员的岗位职责剖析
(二)质量和安全管理
误区:整天协调事情太多,无心拟写安全技术交底,为应付检查,随便写几条并找一人签字或代 替签字?主体结构交底一次就够了?
如何做好一名施工员
How to be a qualified construction member
1
目录

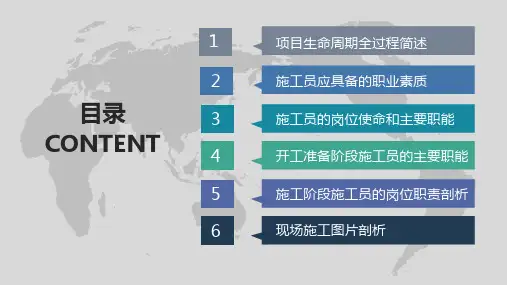

1 项目生命周期全过程概述 2 施工员应具备的职业素质 3 施工员的岗位使命和主要职能 4 开工准备阶段施工员的主要职能 5 施工阶段施工员的岗位职责剖析
2
一、项目生命周期全过程简述
项目生命发展全过程的管理分为五个阶段:
指导的依据:施工图纸、施工方案、作业指 导书、技术交底、规范等。
15
五、施工阶段施工员的岗位职责剖析
(一)现场协调与进度管理
因此,每一分部分项工程在施工前,施工员 必须要掌握以上资料,清楚施工内容的重点和 难点,做好事前交底工作,为过程监督、指导 做到心中有数。
误区:施工队伍也有管理人员,仅需做些交 底工作,具体施工中队伍比我们有经验,无需 过多管理?
17
五、施工阶段施工员的岗位职责剖析
(一)现场协调与进度管理
误区:要求分包队伍自己去找材料部门、机管员等,没有超前的计划和安排,缺少服务意识,如 何让队伍服从于你?
协调与管理队伍靠的是人格魅力和威信,威信是自己建立的,不是职责赐予你的,更不是出发换 来的。在树立威信的同时,你是否想到了给分包队伍有多少服务、过程是否参与了指导、是否监督了 分包队伍的施工行为,不要一味地用最后的施工成品去职责分包队伍的不是,或拿出处罚的手段来恐 吓分包队伍做好,这些一言一行正是你人格魅力和威信的丧失。公众会对你的行为给你一个最佳的评 判。
18
五、施工阶段施工员的岗位职责剖析
(一)现场协调与进度管理
7、施工员在关键施工工序时要注意些什么? 关键工序是指对本分部分项工程质量、进度、安全等方面起着重要的作用的工序。因此,我们要
做好如下几点: A 关键工序部位要深入现场交底、签字; B 必须坚持样板引路,验收合格方可继续施工; C 跟班作业,做好指导监督工作,及时解决问题; 误区:有交底即可,如队伍未按交底施工,要求返工或予以处罚? 既耽误了工期又加大了成本,得不偿失。
8
五、施工阶段施工员的岗位职责剖析
(一)现场协调与进度管理 (三)成本控制和签证管理
(二)质量和安全管理 (四)技术与内业资料管理
9
五、施工阶段施工员的岗位职责剖析
(一)现场协调与进度管理
1、作为一名施工员,你的进度管理责任是什么? 参与辖区内进度计划编制工作,按审批的进度计划督促分包方去完成。 误区:计划编制是生产经理的事情,落实进度主要是点人数,无序地催促队伍加紧施
3、检查施工人员执行安全技术操作规程的情况,制止不顾人身安全,违章冒险蛮干的行为。 误区:安全技术交底已完成签字手续,施工人员不按交底执行,我已没有太大责任?再者,施工 人员都很野蛮,说了不听,也不想下发整改,多一事不如少一事。 4、参与管辖范围内的机械设备、电力设备、安全防护设施和消防设施的验收,并负责对设施的完 好情况进行监控。 误区:该部分均有相关管理人员来管理,此条责任应不纳入施工员的职责? 管辖范围内的施工环境要熟悉。
19
五、施工阶段施工员的岗位职责剖析
(一)现场协调与进度管理
8、施工员如何做好过程进度控制,保证各计划的完成? 每天深入现场,对所管辖施工区域进行跟班作业和监督,及时解决影响施工进度的各种问题。掌
控每天的施工进度,保证当日问题当日消化,当日工作内容当日完成,能保证每天计划的完成,周计 划、月计划、季度计划、节点计划、总体进度计划的目标方能逐一实现。
12
五、施工阶段施工员的岗位职责剖析
(一)现场协调与进度管理
实施阶段:因工程变更或进度滞后,致使前期准备阶段 资源需求计划改变。按照物资月度需用计划流程在每月的 20日结合当月生产经理进度计划计算资源需求工程量, 并提出月度资源需求计划。根据实际施工进度,提前告知 (书面)物资部门组织进场。
误区:根据工程当期进度情况,提前三、五天提资源需 求计划即可。
误区:现施工放线工作多数由队伍来 完成,施工员需做好该部分资料即可?
注意:以施工员为主开展放线工作, 同时,对钢筋偏位、临边墙体偏位情况 进行检验,及时报技术总工拟定纠偏措 施。
26
五、施工阶段施工员的岗位职责剖析
(二)质量和安全管理
3、旁站检查、指导班组严格依照施工图纸、施工规范及施工组织设计(或施工方案)进行施工, 及时发现问题,及时指正,对施工班组的施工质量负监督、检查的责任。
掌握监督与实施者的关系。 Ⅰ、施工员安全职责是什么? 1、施工员对其管理的单位工程(施工区域或专 业)范围内的安全生产、文明施工全面负责。
21
五、施工阶段施工员的岗位职责剖析
(二)质量和安全管理
误区:为满足施工进度,部分安全行为可以 忽视(如:外架防护高度未超过作业层?满堂 架未按方案要求搭设等)的误区?现场文明施 工差点不影响施工进度?
误区:对质量的监督、检查多数由质检员来完成,试想?我既管质量又管安全,还要管进度,一 个人哪忙得过来?
注意:对任何一项工序或分项工程施工前,坚持样板引路制度,以验收的样板为标准,开展大面 施工活动。
27
五、施工阶段施工员的岗位职责剖析
(二)质量和安全管理
4、发现质量隐患要及时报告项目部,并协助项目部做好分析、调查工作。 误区:该质量缺陷是一般质量问题,安排队伍处理即可。 注意:专题对质量缺陷造成的原因进行分析、总结,制订防范措施,组织对班组进行交底,减少 该质量缺陷发生。
工? 2、如何保证进度计划的实施?
资源:劳动力、材料及机械; 协调与管理:合理安排施工工序的交接和穿插施工;
10
五、施工阶段施工员的岗位职责剖析
(一)现场协调与进度管理
误区:只有赶工,加班加点,多投入劳 动力,同时施工等?
优化施工进度:既要做到资源的合理投 入(最大限度的减少窝工,成本投入最小), 又要做到满足合同约定进度计划,同时还要 考虑质量和安全的保障。
技术与内业资料管理。
7
四、开工准备阶段施工员的主要职能
1、熟悉图纸,参与项目图纸会审; 2、结合所在工程特点,有针对性学习规范、工艺等资料; 3、计算工程量:根据周转材料配置方案计算周转材料需用量,分层分区计算主要材料工程 量、钢筋翻样(钢筋工长)等; 4、参与项目施工组织设计、各施工方案、进度、质量、安全等策划的编制,清楚自己角色 定位; 5、按计划实施临建施工方案,严把施工质量。
资源计划的编制,有效的将上级机关部门捆绑起来,为 项目的资源保障提前做好准备。
13
五、施工阶段施工员的岗位职责剖析
(一)现场协调与进度管理
4、项目资源需求如何计算? 材料部分: A 工程实体需用材料:以图纸为依据计算,如:砼、钢筋、水泥、砂、石子、装修材料等; B 制造工程实体需用材料:以施工方案和相关保证措施为依据计算,如:周转材料、扫把、养护
误区:对当天施工进度完成的工程量不清晰?没有完成当天施工进度是劳务队伍原因造成? 任何问题的发生都有千万个理由,不要仅是找分包队伍的缺陷,矛盾的激化只会让你的管理更加 艰难。
20
五、施工阶段施工员的岗位职责剖析
(二)质量和安全管理
误区:项目有质检员和安全员,顾名思义,项 目质量和安全是质检员和安全员的事情,过程的质 量和安全管理与施工员没有太大关系?
5
三、施工员的岗位使命和只要职能
施工员的岗位使命是什么?主要职能是什么?
岗位使命:落实生产管理制度,在保证质量、 安全的前提下,最大限度降低项目成本,协调 项目资源,保证施工进度计划的顺利实施。
6
三、施工员的岗位使命和只要职能
四大职能: 现场协调与进度管理; 质量和安全管理; 成本控制和签证管理;
14
五、施工阶段施工员的岗位职责剖析
(一)现场协调与进度管理
机械部分:以施工方案、施工进度计划为依 据,完成工程实体工程量或采取相关措施所需 机械种类和数量。如:塔吊、吊篮、水泵、切 割机等;
此部分需用量相对较固化,主要是对使用的 时间上要注意。 5、作为一名施工员,指导队伍施工要具备哪 些知识?
23
五、施工阶段施工员的岗位职责剖析
(二)质量和安全管理
5、参与项目组织的安全生产、文明施工检查, 对管辖范围内的安全隐患制订整改措施并落实。
误区:参与检查可以,对存在问题应由安全员 落实即可,我们可以协助管理或提供施工人员。
6、在危险性较大的工程施工中,负责现场的 指导和监督。
误区:危险性较大工程,安全员也会重点关注, 施工员以进度为重?
