污水处理厂一般调试工作简述
- 格式:doc
- 大小:37.50 KB
- 文档页数:5
污水处理调试总结一、引言污水处理是保护环境、维护生态平衡的重要环节。
为了确保污水处理设备的正常运行和高效处理效果,进行调试工作是必不可少的。
本文将对污水处理调试的过程、方法和结果进行总结,并提出改进建议。
二、调试过程1. 设备安装与连接:首先,对污水处理设备进行安装和连接,确保设备与进水管道、出水管道等正常连接,防止漏水和泄露现象。
2. 设备调试:根据设备的使用说明,逐步进行设备调试。
包括启动设备、调整设备的运行参数、检查设备的运行情况等。
同时,对设备进行负荷测试,以确定设备的处理能力和稳定性。
3. 水质监测:在调试过程中,需要对进水和出水的水质进行监测和分析。
通过监测数据,可以了解设备的处理效果,及时调整设备的运行参数,以达到处理要求。
4. 故障排除:在调试过程中,可能会出现设备故障或异常情况。
需要及时发现问题,并进行故障排除。
可以通过检查设备的传感器、阀门、管道等部件,找出故障原因,并进行修复或更换。
三、调试方法1. 逐步调试法:按照设备调试的步骤和顺序,逐步进行调试。
先调试设备的基本功能,再逐步调整设备的运行参数,最后进行负荷测试和水质监测。
2. 对照法:将调试设备的运行参数与设备的使用说明、标准要求进行对照。
根据要求进行调整和测试,确保设备的运行参数符合要求。
3. 经验法:根据以往的调试经验,结合实际情况进行调试。
通过观察设备的运行情况和水质监测数据,判断设备是否正常运行,并进行相应的调整。
四、调试结果经过调试,污水处理设备能够正常运行,并达到了预期的处理效果。
进水水质经过处理后,出水水质符合相关标准要求。
设备的处理能力和稳定性得到了验证。
五、改进建议1. 定期维护:为了保持设备的正常运行和高效处理效果,建议定期进行设备的维护和保养。
包括清洗设备、更换易损件、检查设备的运行情况等。
2. 进一步优化:根据实际情况,进一步优化污水处理设备的运行参数和工艺流程,提高处理效率和降低运行成本。
3. 加强监测:加强对进水和出水水质的监测和分析,及时发现问题并进行调整。
污水处理厂调试方案背景介绍污水处理厂是一种用来处理工业和日常生活中产生的污水的设施。
其主要目的是将污水中的有害物质去除或转化,以减少对环境的污染。
在建成之前,污水处理厂需要进行调试,以确保其正常运行和达到预期的处理效果。
本文将介绍污水处理厂调试方案。
调试目标污水处理厂调试的主要目标是确保设备和工艺流程的正常运行,以达到预期的出水水质要求。
具体包括以下几个方面: - 确定设备的工作状态和参数,如污水泵的流量、压力;曝气设备的通气量、氧化罐中的DO值等。
- 验证各个处理单元的处理效果,如沉淀池的沉淀效果、接触氧化池的COD去除率等。
- 检查并调整污泥处理系统,确保其正常运行和污泥干化效果良好。
调试步骤1. 准备工作在进行污水处理厂调试之前,需要进行一些准备工作,以确保调试工作的顺利进行。
具体包括: - 检查设备的安装和连接是否符合要求,确保设备之间的连通性和电气连接的正确性。
- 了解污水处理厂的工艺流程和各个处理单元的原理,熟悉设备的操作和控制方式。
- 检查调试所需的工具和仪器设备是否齐全,并做好相应的校准工作。
2. 小范围试运行在正式运行之前,可以先进行小范围的试运行,以便发现和解决一些潜在的问题。
具体步骤包括: - 启动污水泵,并观察其运行状态和流量情况。
- 检查曝气设备的通气量和氧化罐中的DO值是否在合理范围内。
- 检查沉淀池的沉淀效果,确定污泥的浓度是否符合要求。
3. 正式调试运行在小范围试运行没有问题后,可以进行正式的调试运行。
具体步骤包括: - 按照设备和工艺流程的要求,逐步启动和调整各个处理单元,确保其正常运行并达到预期效果。
- 监测并记录各个处理单元的关键参数,如流量、浓度、温度等,以便进行后续的分析和比较。
- 定期对处理单元的设备进行检查和维护,确保设备运行的稳定性和可靠性。
- 根据观察和数据分析,对不符合要求的处理单元进行调整和改进,以提高处理效果。
4. 水质监测和调整在污水处理厂正式运行后,需要进行水质监测和调整,以确保出水水质达到要求。

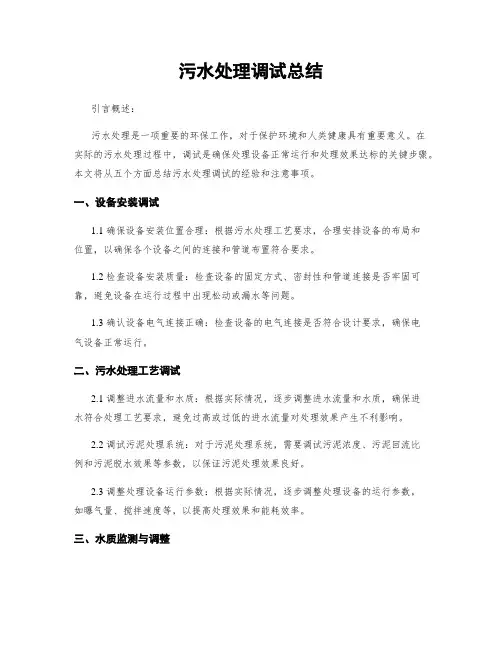

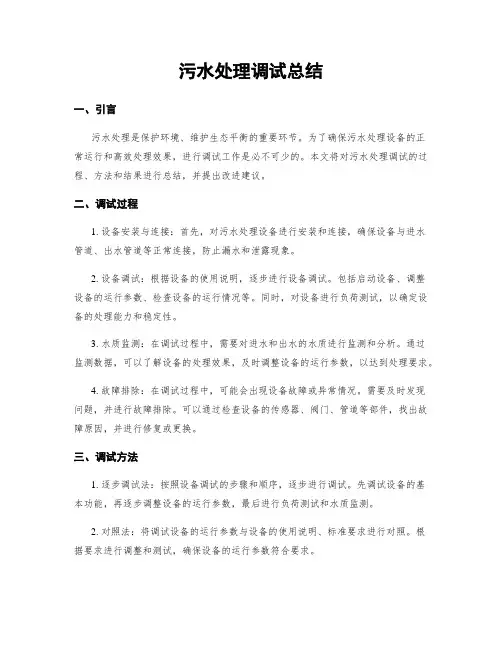

污水处理调试总结一、引言污水处理是保护环境、维护生态平衡的重要环节。
为了确保污水处理设施的正常运行,调试工作是必不可少的。
本文将对某污水处理厂的调试工作进行总结,包括调试目标、调试过程、调试结果以及存在的问题和改进措施。
二、调试目标1. 确保设备正常运行:调试过程中需要检查设备的运行状态,确保各个部件正常工作,如污水泵、曝气系统、沉淀池等。
2. 优化处理效果:通过调试,调整处理工艺参数,使处理效果达到最佳状态,如COD、氨氮、悬浮物等指标的降低。
3. 提高处理能力:根据实际情况,适当提高处理设备的处理能力,以满足日益增长的污水处理需求。
三、调试过程1. 设备检查:对污水处理设备进行全面检查,包括设备的机械结构、电气设备以及管道连接等,确保设备无损坏或者漏水等问题。
2. 调整工艺参数:根据实际情况,调整处理工艺参数,如曝气量、污泥回流比例等,以提高处理效果。
3. 水质监测:对进水和出水进行水质监测,分析处理效果,并根据监测结果进行相应的调整。
4. 操作培训:对操作人员进行培训,使其熟悉设备的操作流程和维护方法,提高设备的使用效率和维护质量。
四、调试结果1. 设备正常运行:经过调试,污水处理设备正常运行,各个部件工作稳定,无漏水、阻塞等问题。
2. 处理效果优化:通过调整工艺参数,处理效果得到了显著改善,COD、氨氮、悬浮物等指标降低明显。
3. 处理能力提升:根据实际需求,适当提高处理设备的处理能力,使其能够应对更大的污水处理量。
五、存在的问题和改进措施1. 设备老化:部份设备已经使用多年,存在一定的老化问题,需要及时更换或者维修,以保证设备的长期稳定运行。
2. 操作人员技术水平不高:部份操作人员技术水平有待提高,需要加强培训,提高其操作和维护设备的能力。
3. 工艺流程不完善:当前的工艺流程还有待改进,需要进一步优化处理工艺,提高处理效果和能力。
针对上述问题,我们将采取以下改进措施:1. 设备维护计划:建立设备维护计划,定期检查设备状态,及时更换老化设备,确保设备的正常运行。

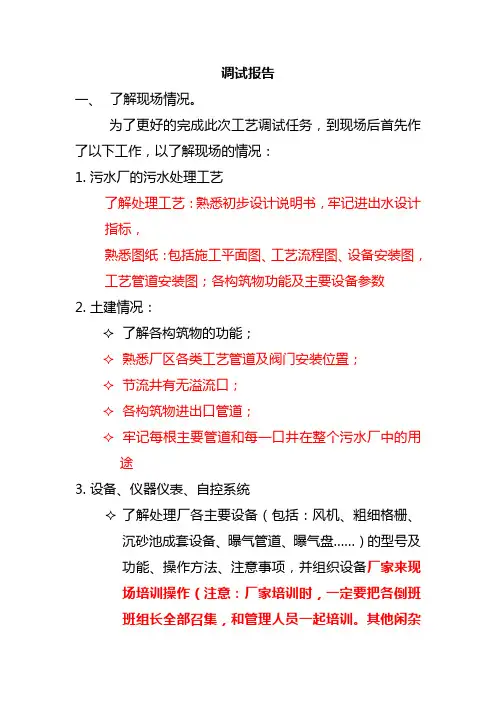

调试报告一、了解现场情况。
为了更好的完成此次工艺调试任务,到现场后首先作了以下工作,以了解现场的情况:1.污水厂的污水处理工艺了解处理工艺:熟悉初步设计说明书,牢记进出水设计指标,熟悉图纸:包括施工平面图、工艺流程图、设备安装图,工艺管道安装图;各构筑物功能及主要设备参数2.土建情况:✧了解各构筑物的功能;✧熟悉厂区各类工艺管道及阀门安装位置;✧节流井有无溢流口;✧各构筑物进出口管道;✧牢记每根主要管道和每一口井在整个污水厂中的用途3.设备、仪器仪表、自控系统✧了解处理厂各主要设备(包括:风机、粗细格栅、沉砂池成套设备、曝气管道、曝气盘……)的型号及功能、操作方法、注意事项,并组织设备厂家来现场培训操作(注意:厂家培训时,一定要把各倒班班组长全部召集,和管理人员一起培训。
其他闲杂人等不需要进场,避免影响培训效果);✧参考主要设备说明书并在厂家指导下操作设备✧设备在以厂家为主的情况下完成单机试车和全厂的联动调试✧了解并掌握自控系统的控制流程及部分参数的调节方法✧了解污水厂仪器仪表的种类和功能、仪表的校正及监测4.操作人员的安排✧安排现场操作人员倒班✧培训现场操作人员应急处理措施✧安排现场操作人员的工作内容(如24小时巡视记录进水水质、水量(包括进水的颜色、气味),并做好相应记录,每天的镜检等)5.调试物资的准备✧根据进水水质准备好调试所必须营养✧准备调试所需的各种药剂二、确定培养方案在污水厂单机试车合格,联动试车完成后,正式开始工艺调试。
a)连续式的活性污泥工艺1. 根据进水量,能装几个池装几个池,每个池尽可能多的装水,装至工作液位后,关闭进出水闸门,将该池静置数日,待池中污水发黑发臭,完全厌氧腐败,再开始闷曝。
2. 第一次闷曝以24小时为宜,停曝之前先做一个镜检和SV30,根据SV30确定本次停曝后的沉淀时间,以在最短时间内尽可能沉淀最多菌种为标准※镜检可以看看到底曝了些什么出来,估计应该以游离细菌为主,可能有很细碎的新生菌胶团,运气好能看到点鞭毛虫,如果看到很多活动的小亮点,那是好事※连续两到三个24小时闷曝之后,可将周期缩短为12小时,停曝沉淀时间依然根据SV30确定,此时镜检可能会见到一定数量鞭毛虫、漫游虫,逐渐大起来的菌胶团3. 待SV30累积到一定数量,则将进水调为连续,曝气周期调为设定周期,正常运行B.序批式活性污泥工艺1.将选定的培养池作为平流沉淀池,先平流几日后,升起滗水器,小气量曝起该池,曝气时间以刚好缓解池中厌氧为宜2.继续平流小气量曝气几次后,关闭进水闸门,升起滗水器,将该池静置数日,至该池彻底厌氧发黑发臭,再行小气量曝气,进入24小时闷曝换水周期3.根据镜检、SV30、出水、池面情况,逐渐缩短曝气时间,最终达到设计运行周期培养时需注意的问题:※曝气量经验值是设计气量的二分之一,实际控制应当以池面曝开状态为准。

污水处理调试总结一、引言污水处理是保护环境、维护健康的重要工作之一。
为了确保污水处理设备的正常运行和高效处理污水,调试工作显得尤其重要。
本文将对污水处理调试的过程、方法和结果进行详细总结。
二、调试过程1. 设备检查在调试之前,首先需要对污水处理设备进行全面的检查。
包括检查设备的完整性、连接的紧固情况、电气系统的正常运行等。
确保设备没有任何故障或者损坏。
2. 参数设置根据污水处理设备的要求,设置合适的参数。
包括进水流量、进水浓度、溶解氧浓度、曝气时间等。
确保设备能够根据不同的污水特性进行处理。
3. 运行监测在调试过程中,需要对设备的运行状态进行实时监测。
包括监测进水和出水的水质参数、设备的运行状态等。
通过监测数据的变化,及时调整设备的参数,保证污水处理效果的稳定性和可靠性。
4. 故障排除如果在调试过程中浮现设备故障或者异常,需要及时进行故障排除。
可以根据设备的故障代码或者报警信息进行判断,并采取相应的处理措施。
确保设备的正常运行。
5. 调整优化根据调试过程中的监测数据和运行情况,对设备的参数进行适时调整和优化。
例如,根据出水水质的要求,调整曝气时偶尔添加化学药剂等。
提高污水处理效果和设备的运行效率。
三、调试方法1. 逐步调试法采用逐步调试法,即先调试一部份设备,再逐步扩大范围。
这样可以降低调试过程中浮现问题的风险,并且可以更好地掌握设备的运行情况。
2. 摹拟实验法通过摹拟实验,摹拟不同水质和水量的情况,对设备进行调试。
可以根据实验结果,优化设备的参数设置,提高设备的适应性和处理效果。
3. 数据分析法通过对调试过程中的监测数据进行分析,找出问题所在,并提出相应的解决方案。
可以借助数据分析软件,对数据进行统计和绘图,更直观地了解设备的运行情况。
四、调试结果经过调试,污水处理设备能够稳定运行,处理效果良好。
出水水质符合国家标准,满足环保要求。
设备运行稳定,能够适应不同水质和水量的处理需求。
在调试过程中,发现并解决了一些设备故障和异常情况,提高了设备的可靠性和稳定性。
污水处理厂调试方案及故障解决1.调试方案1.1前期准备工作在进行污水处理厂的调试之前,需要进行一些前期准备工作。
包括但不限于:检查设备和管道的安装情况,确认设备是否连接正确,检查电气设备的接线是否牢固可靠,检查控制系统和自动化设备是否正常运行。
1.2启动系统首先,需要按照处理工艺图和工艺流程进行系统的启动。
包括启动泵站和输送系统,启动调节阀和控制阀,启动反应槽和沉淀池等设备。
同时,需要确认水质传感器和流量计的准确性和可靠性。
1.3调试参数根据处理工艺的设计要求,进行参数的调试。
包括但不限于调整进水流量、调整进水污染物浓度、控制反应槽中的曝气和搅拌速度、调整沉淀池的污泥浓度等。
通过调试参数,可以确保处理过程中的各个环节正常运行和协调配合。
1.4联调测试在调试的过程中,需要对系统的各个部分进行联调测试。
包括但不限于检测排放水质的净化效果、检测各个设备和设施的运行状态、检测水位、压力、温度等参数是否正常、检测电气系统的工作状态等。
通过联调测试,可以及时发现问题,保证整个系统的正常运行。
2.故障解决2.1感应器故障2.2异常噪音在污水处理厂的运行过程中,如果出现异常噪音,可能是由于管道或设备松动或老化导致。
解决该问题可先进行设备和管道的检查和紧固,若仍有噪音产生,可能需要更换部分设备和管道。
2.3水质净化效果下降如果污水处理厂的水质净化效果下降,可能是由于反应槽内的氧气不足或污泥浓度过高导致。
解决该问题可先增加反应槽的曝气量和搅拌速度,减少污泥量或增加沉淀池的排泥频次。
若仍无法恢复正常,可能需要进一步检查设备和工艺的配合情况。
2.4设备损坏在运行过程中,如果设备损坏,可能会影响整个系统的正常运行。
解决该问题可先进行设备检查、维护和维修。
如果设备无法修复,可能需要考虑更换设备。
2.5输送系统堵塞总之,污水处理厂的调试方案及故障解决工作是确保其正常运行的关键。
通过合理的调试方案和及时的故障解决,可以保证污水处理厂的操作规范、水质净化效果和设备设施的使用寿命。
污水处理调试污水处理调试是污水处理设施建成后的一个必要环节。
调试的目的是保证处理设施的正常运行,达到排放稳定、水质达标的标准。
下面是一份污水处理调试的文档,详细介绍了调试的流程、注意事项以及调试结束标准等。
一、调试流程1. 准备工作调试前,需要对设施进行一次全面检查,保证设施的安全,如检查设施各部位是否安装完整,管道是否正常,梯子、栏杆是否完好等等。
2. 参数设定调试之前,需要先确定好处理设施的参数,如调节好曝气量、污泥浓度、氧化剂投加量等。
3. 运行设施根据参数设定开始运行设施,关注进水、出水口的情况,观察各分流箱、曝气池、沉淀池等单元的运行情况以及水量、气量、污泥浓度的变化情况,同时注意设备是否正常工作、流量变化情况等是否在正常范围之内。
4. 处理调整根据运行结果,对设施中出现的问题及时进行调整,如调节曝气量、污泥浓度以及不足的氧化剂等,直至设施达到正常运行状态。
5. 验收评估经过一段时间的运行之后,对其进行全面的验收和评估,如果能够达到排放标准要求,则完成调试,如果不符合要求,还需继续调整并重新运行,直到达到标准要求为止。
二、注意事项1. 调试设施时,需安排专业人员进行,确保操作正确。
2. 操作过程中,需严格遵循相应的安全操作规程,避免操作失误和工作安全事故的发生。
3. 注意设备和管道的清洁,避免外部杂质对系统的影响。
4. 对于特殊的处理设施及参数设定,需严格遵循设备使用手册的规定,并听取设备生产商的专业建议。
5. 在调试设施时,需把握好时间和节奏,尽力保证调试过程的顺利进行,同时保证系统稳定和水质达标的要求。
三、调试结束标准1. 有序排放满足环保要求,水质达到设定标准。
2. 每个处理单元中的污泥浓度能够达到最佳状态。
3. 系统在长时间运行下来,没有出现设备故障、管道堵塞、水量不足等问题。
4. 操作人员熟练掌握设备、了解参数,并能够快速发现和排除问题。
4. 加强设备维护工作,确保设备的长期稳定运行。
污水处理厂调试方案一、调试前准备工作1.确认项目目标:明确污水处理厂的设计要求和目标,了解处理厂的工艺流程和设备配置。
2.准备检测设备和材料:包括水质分析仪、气体检测仪、温度计、流量计等必备设备,以及试剂、标准物质等检测材料。
3.编制调试计划:根据实际情况,制定详细的调试计划,包括调试的每个阶段、目标、内容、方法和时限。
二、初步调试阶段1.检查设备:确认各设备安装是否正确,接线是否稳固,设备运行是否正常。
2.调试观察:观察污水处理的各个阶段,包括预处理、曝气、沉淀等,确定每个阶段的运行情况。
3.检测水质参数:使用水质分析仪器检测水源的各项指标,包括COD、BOD、氨氮、总磷、总氮等。
三、优化调试阶段1.调节曝气和沉淀:根据初步调试的情况,根据水质分析结果,调节曝气和沉淀的运行参数,包括曝气时间、曝气量、污泥回流比例等。
2.调整污泥浓度:根据初步调试的情况,调整污泥浓度,以提高处理效果。
3.检测处理效果:根据调整后的运行参数,再次检测水质指标,评估处理效果。
4.优化运行参数:根据检测结果和实际情况,进一步优化曝气和沉淀的运行参数,以提高处理效果。
四、稳定运行阶段1.监控运行参数:通过监测设备和仪器,实时监控处理厂的运行参数,包括水质指标、设备运行状态等。
2.定期维护保养:对设备进行定期维护保养,保持设备的正常运行状态。
3.定期检测水质指标:定期对污水的水质指标进行检测,评估处理效果。
4.处理异常情况:及时处理运行中的异常情况,保证处理厂的正常运行。
五、总结与改进1.总结调试经验:根据实际情况,总结调试过程中的经验和教训,形成调试经验。
2.改进措施:根据调试经验,提出改进措施,以提高污水处理厂的处理效果和运行稳定性。
3.优化调试方案:根据实际情况和改进措施,对调试方案进行优化,以便在以后的调试工作中能更加高效和有效地进行。
4.做好文件整理:对调试过程中的资料、记录进行整理,形成调试报告和档案,以备日后参考和查阅。
污水处理调试总结一、引言污水处理是保护环境和人类健康的重要措施之一。
为了确保污水处理设施的正常运行,调试工作显得尤其重要。
本文将对某污水处理厂的调试工作进行总结,包括调试目标、调试方法、调试过程中遇到的问题以及解决方案等内容。
二、调试目标1. 确保设备正常运行:调试过程中,首要目标是确保污水处理设备的正常运行。
包括调试各种设备的启动、住手、自动控制等功能,确保设备能够按照预定的程序运行。
2. 优化处理效果:通过调试,优化处理工艺和设备参数,以提高污水处理效果。
包括调整曝气量、搅拌速度、沉淀时间等参数,以达到更好的去除污染物效果。
3. 确保安全运行:调试过程中,要确保设备的安全运行。
包括检查设备的防护装置、泄漏情况、电气设备的接地等,确保设备符合安全标准。
三、调试方法1. 设备检查:首先对污水处理设备进行全面的检查,包括设备的外观、密封性、电气设备的接线等。
确保设备没有损坏和漏水等问题。
2. 启动设备:按照设备操作手册的要求,启动各个设备,包括进水泵、曝气设备、搅拌设备等。
检查设备启动是否正常,是否有异常声音或者振动。
3. 参数调整:根据实际情况,逐步调整设备的参数。
比如调整曝气设备的气泡大小和曝气量,调整搅拌设备的转速和时间,以及调整沉淀池的沉淀时间等。
通过不断调整,优化处理效果。
4. 自动控制测试:对自动控制系统进行测试,确保设备能够根据预设的参数自动运行。
包括测试设备的自动启停、报警功能、设备状态监测等。
5. 水质监测:在调试过程中,要对污水的水质进行监测。
包括测量进水、出水的悬浮物、化学需氧量(COD)、氨氮等指标,以评估处理效果。
四、调试过程中遇到的问题及解决方案1. 设备启动难点:在调试过程中,有时会遇到设备启动难点的情况。
可能是设备浮现故障或者电源不稳定等原因。
解决方案是先检查设备的电源和电路是否正常,排除电气故障;然后检查设备的机械部件是否正常,如轴承是否润滑、传动装置是否松动等。
污水处理调试总结引言概述:污水处理是一项重要的环保工作,对于保护环境和人类健康具有重要意义。
在实际的污水处理过程中,调试是确保处理设备正常运行和处理效果达标的关键步骤。
本文将从五个方面总结污水处理调试的经验和注意事项。
一、设备安装调试1.1 确保设备安装位置合理:根据污水处理工艺要求,合理安排设备的布局和位置,以确保各个设备之间的连接和管道布置符合要求。
1.2 检查设备安装质量:检查设备的固定方式、密封性和管道连接是否牢固可靠,避免设备在运行过程中出现松动或漏水等问题。
1.3 确认设备电气连接正确:检查设备的电气连接是否符合设计要求,确保电气设备正常运行。
二、污水处理工艺调试2.1 调整进水流量和水质:根据实际情况,逐步调整进水流量和水质,确保进水符合处理工艺要求,避免过高或过低的进水流量对处理效果产生不利影响。
2.2 调试污泥处理系统:对于污泥处理系统,需要调试污泥浓度、污泥回流比例和污泥脱水效果等参数,以保证污泥处理效果良好。
2.3 调整处理设备运行参数:根据实际情况,逐步调整处理设备的运行参数,如曝气量、搅拌速度等,以提高处理效果和能耗效率。
三、水质监测与调整3.1 定期监测出水水质:对处理后的出水进行定期监测,检测项目包括悬浮物、COD、氨氮等指标,确保出水水质符合排放标准。
3.2 根据监测结果调整处理参数:根据监测结果,及时调整处理参数,如曝气量、投药量等,以保证出水水质稳定达标。
3.3 处理异常情况的应对措施:当出水水质超标或处理设备出现异常时,需要及时采取相应措施,如增加投药量、调整曝气时间等,以恢复处理效果。
四、设备维护保养4.1 定期清洗设备:定期清洗处理设备,包括曝气器、搅拌器、过滤器等,以去除附着在设备表面的污物,保证设备正常运行。
4.2 检查设备运行状态:定期检查设备的运行状态,如电机运转是否正常、设备是否有异常声音等,及时发现问题并进行维修。
4.3 更换易损件:根据设备维护计划,定期更换易损件,如橡胶密封圈、滤网等,以保证设备的长期稳定运行。

污水处理站调试方案一、前期准备工作在进行污水处理站调试之前,需要进行一些前期准备工作,包括:1.设备安装检查:检查污水处理站的各个设备是否已经正确安装并连接好,确保各个设备之间的管道和电气连接是否正常。
2.数据采集系统检查:检查数据采集系统是否已经安装好并能正常采集和传输数据,如果有问题需要及时修复。
3.提前编写调试方案:编写一份详细的调试方案,包括调试步骤、调试过程中需要注意的事项以及可能出现的问题和解决办法。
二、调试步骤1.设备自检和功能测试:首先对污水处理站的各个设备进行自检和功能测试,确保各个设备能正常运行。
例如,检查泵站的泵能否正常启动和停止,风机能否正常工作等。
2.运行参数设定:根据设计要求,设置运行参数,包括曝气量、搅拌速度、曝气回程周期等。
3.水质检测:在设备正常运行的情况下,进行水质检测,检查出水水质是否符合设计要求,包括悬浮物浓度、化学需氧量(COD)、氨氮等指标。
4.故障模拟和处理:模拟可能出现的故障情况,如泵故障、电力故障等,检查系统的自动切换和应急处理能力。
5.运营调试:根据污水处理站的实际运行情况,对设备进行调试和优化。
可以根据运行数据,对曝气量、曝气周期进行调整,以达到更好的处理效果。
三、调试过程中的注意事项1.安全第一:在进行调试时,务必确保人员的安全,严格遵守相关的操作规程,佩戴好必要的防护用品。
2.设备保护:调试过程中要注意保护设备,尽量避免出现人为操作不当导致设备受损的情况。
3.数据记录和分析:在调试过程中,及时记录运行数据,包括进水水质、出水水质、设备参数等,并对数据进行分析,以便优化运行参数。
4.及时处理问题:如果在调试过程中发现问题,需要及时处理,找出问题的原因并采取相应的措施修复。
5.调试结束后整理资料:调试结束后,整理调试过程中的资料和数据,编写调试报告,包括系统的运行情况、调试过程中出现的问题和解决办法等。
四、可能出现的问题和解决办法1.设备无法启动:检查电源是否正常连接,设备的开关是否打开,同时检查设备的保险丝是否损坏。

污水处理调试总结一、背景介绍污水处理是保护环境、维护生态平衡的重要工作之一。
为了确保污水处理设备的正常运行和高效处理效果,需要进行调试工作。
本文将对污水处理调试进行总结,包括调试目的、调试步骤、调试结果等方面的内容。
二、调试目的1. 确保设备运行正常:通过调试,检查污水处理设备各个部件的运行情况,发现并解决潜在问题,确保设备能够正常运行。
2. 确保处理效果达标:调试过程中,需要对处理效果进行监测和评估,确保出水水质符合相关标准要求。
三、调试步骤1. 设备检查:对污水处理设备进行全面检查,包括设备外观、设备连接情况、设备运行状态等方面。
确保设备完好无损,各个部件连接紧固,无漏水、漏气等情况。
2. 设备启动:按照设备操作手册的要求,逐步启动污水处理设备。
注意观察设备启动过程中的各项指标,确保设备能够正常启动。
3. 参数调整:根据设备的设计要求和实际情况,对设备的各项参数进行调整。
包括进水流量、进水浓度、曝气量、曝气时间等参数的调整。
通过不断调整参数,使设备运行达到最佳状态。
4. 处理效果监测:在调试过程中,需要对处理效果进行监测。
通过取样、化验等方法,检测出水水质,与相关标准进行对比,评估处理效果是否达标。
5. 故障排除:在调试过程中,可能会出现一些故障情况,如设备运行不稳定、水质处理效果不达标等。
需要及时发现问题,并进行排除,确保设备能够正常运行。
四、调试结果经过调试,污水处理设备运行正常,处理效果达到了相关标准要求。
具体结果如下:1. 设备运行稳定:经过调试,设备运行稳定,无异常噪音和振动,各个部件正常工作。
2. 处理效果达标:经过处理后的污水水质监测,出水水质符合相关标准要求,达到了预期的处理效果。
3. 参数调整合理:通过调试过程中的参数调整,设备的各项参数经过优化,达到了最佳状态,能够高效处理污水。
五、调试总结本次污水处理调试工作取得了良好的效果,但也存在一些问题和经验教训:1. 设备维护保养:在调试过程中,发现一些设备部件存在磨损和老化现象,需要及时进行维护和更换,以确保设备的长期稳定运行。
污水处理调试总结一、背景介绍污水处理是指将生活污水、工业废水等含有有机物、无机物、悬浮物、重金属等污染物的水体经过一系列处理工艺,使其达到国家排放标准或再利用标准的过程。
为了保证污水处理设备的正常运行和处理效果的达标,调试工作显得尤为重要。
本文将对某污水处理厂的调试过程进行总结,以供参考。
二、调试目标1. 确保设备正常运行:通过调试,检查设备的运行状态,确保各设备正常启停、运转,并解决运行过程中出现的异常情况。
2. 确保处理效果达标:调试过程中,对处理设备进行调整和优化,以达到国家排放标准或再利用标准。
3. 确保操作人员熟悉设备:调试过程中,操作人员将学习和掌握设备的操作方法和维护知识,以便日后正常运行和维护设备。
三、调试步骤及结果1. 初步检查:对处理设备进行初步检查,包括检查设备的电气连接、管道连接、阀门开闭情况等。
结果显示,设备连接良好,无明显异常。
2. 设备启动:按照操作手册的要求,逐个启动处理设备。
启动过程中,发现一台设备启动缓慢,经检查发现电机故障,更换后问题解决。
3. 调整操作参数:根据处理工艺要求,调整处理设备的操作参数,如曝气量、混合时间、沉淀时间等。
经过多次调整,最终确定了合适的操作参数,处理效果明显改善。
4. 水质监测:在调试过程中,对处理前后的水质进行监测和分析。
结果显示,处理后的水质指标明显改善,达到了国家排放标准。
5. 操作培训:调试过程中,对操作人员进行操作培训,包括设备的启停操作、异常情况处理、设备维护等。
操作人员熟悉了设备的操作流程,并能独立进行设备的日常操作和维护。
四、调试总结通过对污水处理设备的调试,我们成功解决了设备启动缓慢和处理效果不达标的问题,同时提高了操作人员的技能水平。
调试过程中,我们发现了设备故障并及时解决,优化了处理工艺参数,最终实现了设备的正常运行和处理效果的达标。
在今后的运行中,我们将继续关注设备的运行情况,及时进行维护和调整,以确保污水处理工作的稳定和可靠性。
污水处理调试污水处理调试引言污水处理是保护环境和人类健康的重要工作之一。
在污水处理过程中,调试是一个关键的环节,它确保污水处理设备的正常运行和有效处理污水。
调试目标污水处理的调试目标是确保设备各部分的正常工作,包括机械装置、电气系统和化学处理等。
调试还包括调整设备的参数和操作条件,以达到处理效果的最优化。
调试步骤1. 设备检查:检查污水处理设备的机械装置,包括搅拌器、泵站、滤网等。
确保设备没有故障和损坏,并进行必要的清洁和维护。
2. 电气系统调试:检查电气系统的接线和电源情况,确保设备能够正常运行。
调试过程中可能需要调整电气参数,如电压和频率。
3. 化学处理调试:检查化学处理剂的投加情况和浓度。
根据处理效果,调整化学剂的投加量和投加时间,以达到最佳的处理效果。
4. 水质监测:通过水质监测仪器对进水、出水和各处理单元的水质进行监测和测试。
根据监测结果,调整设备操作参数和化学剂投加量,以保证出水水质符合标准要求。
5. 设备优化:根据调试过程中的实际情况,优化设备操作参数和工艺流程。
通过调整设备的运行方式和流量控制,提高处理效率和处理效果。
调试注意事项1. 安全第一:在进行污水处理设备调试时,要确保自身安全和设备的安全。
遵守操作规程和安全标准,佩戴必要的安全装备。
2. 数据记录:调试过程中要及时记录各项参数和数据,包括水质监测数据和设备运行参数。
这些数据对于后续的分析和优化非常重要。
3. 专业指导:如果对污水处理设备不熟悉或遇到问题,应及时寻求专业人员的指导和帮助。
他们可以提供有针对性的建议和解决方案。
污水处理的调试是一个复杂的过程,需要仔细的计划和操作。
通过调试,可以确保设备的正常运行和处理效果的最优化。
在污水处理工作中,调试是不可或缺的一环,它对于保护环境和人类健康有着重要的作用。
污水处理调试总结一、引言污水处理是保护环境、维护人类健康的重要环节。
为了确保污水处理设备的正常运行和高效处理污水,对污水处理系统进行调试是必不可少的工作。
本文将对某污水处理系统的调试过程和总结进行详细描述。
二、调试目标1. 确保各设备正常运行:包括进水泵、曝气系统、混凝剂投加系统等;2. 优化处理效果:通过调整曝气量、混凝剂投加量等参数,达到污水处理指标要求;3. 确保系统稳定运行:调试过程中,要解决可能出现的故障和问题,保证系统长期稳定运行。
三、调试步骤1. 设备检查和准备a. 检查各设备是否安装正确,连接是否牢固;b. 检查电气设备是否正常工作,如电机、传感器等;c. 检查曝气系统、混凝剂投加系统的管道是否通畅。
2. 进水泵调试a. 启动进水泵,观察水流情况,确保泵正常吸水;b. 检查进水泵的进水压力,调整泵的出水量,使其满足处理要求。
3. 曝气系统调试a. 启动曝气系统,检查气泡产生情况,确保曝气系统正常工作;b. 根据实际情况,调整曝气量和曝气时间,以达到污水处理效果的要求。
4. 混凝剂投加系统调试a. 启动混凝剂投加系统,检查投加量是否准确,调整投加量以达到理想的絮凝效果;b. 注意混凝剂的种类和投加位置,确保投加系统正常运行。
5. 水质监测和调整a. 定期对处理后的水质进行监测,包括悬浮物、COD、氨氮等指标;b. 根据监测结果,调整处理参数,如曝气量、混凝剂投加量等,以达到污水处理指标要求。
6. 故障排除和维护a. 针对可能出现的故障,制定相应的排除方案;b. 定期对设备进行维护,清洗管道、更换滤网等,确保设备正常运行。
四、调试总结在污水处理调试过程中,我们遇到了一些挑战和问题,但通过团队的努力和合作,我们成功地完成了调试工作。
以下是我们的总结:1. 设备检查和准备是调试的基础,要仔细检查设备的安装和连接情况,确保设备正常工作。
2. 曝气系统和混凝剂投加系统是影响处理效果的重要因素,需要根据实际情况进行调整。
污水处理调试总结一、引言污水处理是保护环境、维护人类健康的重要工作之一。
为了确保污水处理设施的正常运行,调试工作是必不可少的环节。
本文将对某污水处理厂的调试工作进行总结,包括调试目的、调试过程、调试结果以及存在的问题和解决方案。
二、调试目的1. 确保污水处理设施的各个单元能够按照设计要求正常运行。
2. 调整和优化设备参数,提高处理效果和能源利用率。
3. 检测设备运行中的故障和问题,并及时解决。
三、调试过程1. 初步检查:对污水处理设施的各个单元进行外观检查,确保设备安装正确、连接紧密,并检查设备是否存在损坏或磨损的情况。
2. 设备调整:根据设备说明书和设计要求,调整设备的运行参数,包括流量、温度、浓度等。
3. 运行测试:启动设备,观察设备运行情况,包括水质、气味、噪音等指标的变化。
同时,通过对进出水样品的采集和分析,评估设备的处理效果。
4. 故障排除:如果设备运行中出现故障或问题,及时进行排查和修复。
可以借助设备自身的故障诊断系统,或者请专业技术人员进行维修。
5. 数据记录:对每个调试过程的参数、运行情况以及采样分析结果进行记录,以便后续分析和总结。
四、调试结果1. 设备运行正常:经过调试,污水处理设施的各个单元能够按照设计要求正常运行,处理效果达到预期。
2. 参数优化:通过调整设备参数,提高了处理效果和能源利用率,降低了运行成本。
3. 故障排除:针对设备运行中的故障和问题,及时进行了排查和修复,保证了设备的稳定运行。
五、存在的问题和解决方案1. 设备故障频发:某些设备存在故障频发的问题,可能是由于设备质量不过关或者使用不当造成的。
解决方案是替换故障设备并加强操作培训。
2. 处理效果不稳定:某些时段处理效果不稳定,可能是由于进水水质波动较大或者设备负荷过高造成的。
解决方案是加强进水水质监测和调整设备负荷。
3. 能源消耗较高:某些设备能源消耗较高,可能是由于设备运行参数不合理造成的。
解决方案是优化设备运行参数,降低能源消耗。
污水处理调试总结一、引言污水处理是现代城市建设和环境保护的重要组成部分。
为了确保污水处理设备的正常运行和高效处理效果,调试工作显得尤为重要。
本文将对某污水处理厂的调试工作进行总结,包括调试目标、调试过程、调试结果以及存在的问题和改进措施。
二、调试目标1. 确保设备正常运行:调试过程中要确保各设备能够正常启动、停止和运行,检查设备的机械、电气、液压等方面是否正常。
2. 确保处理效果达标:调试过程中要检测处理后的水质指标是否符合国家和地方相关标准,如COD、BOD、氨氮等。
3. 确保设备稳定性:调试过程中要检查设备的稳定性和可靠性,确保设备在长时间运行中不会出现故障或异常情况。
三、调试过程1. 设备检查:首先对污水处理设备进行全面检查,包括各设备的机械连接、电气接线、液压管路等,确保设备安装正确、连接牢固。
2. 设备启动:按照设备操作手册的要求,依次启动各设备,包括进水泵、曝气系统、搅拌器等。
记录设备启动的时间和运行状态。
3. 水质监测:在进水口、出水口等关键位置设置水质监测仪器,实时监测水质指标,并记录监测数据。
4. 调节操作:根据水质监测结果,对设备进行操作调节,如调节进水量、曝气量、搅拌时间等,以达到处理效果要求。
5. 故障排除:若在调试过程中出现设备故障或异常情况,及时进行排除,确保设备正常运行。
6. 调试记录:对调试过程中的关键数据、操作和问题进行详细记录,以备后续参考。
四、调试结果1. 设备正常运行:经过调试,各设备能够正常启动、停止和运行,设备的机械、电气、液压等方面均正常。
2. 处理效果达标:经过调试,处理后的水质指标符合国家和地方相关标准,COD、BOD、氨氮等指标均在合理范围内。
3. 设备稳定性:经过长时间运行观察,设备运行稳定,未出现故障或异常情况。
五、存在的问题和改进措施1. 水质监测仪器精度不高:在调试过程中发现水质监测仪器的精度不够高,导致监测结果存在一定误差。
为了提高监测准确性,需要更换高精度的水质监测仪器。
污水处理厂一般调试工作简述
污水厂投产前的工艺调试是一项重要工作,其重要性表现在以下几个方面:一是发现并解决设备、设施、控制、工艺等方面出现的问题,使污水厂投入正常运行;二是实现工艺设计目标,即出水各项指标达到设计要求;三是确定符合实际进水水量和水质的各项控制参数,在出水水质达到设计要求的前提下,尽可能的降低运行成本。
一、调试内容及目的
调试的主要内容有:第一,带负荷试车,解决影响连续运行的各种问题,为下一步工作打好基础;第二,活性污泥培养,主要是积累处理所需微生物的量;第三,活性污泥驯化,其目的是选择适应实际水质情况的微生物,淘汰无用的微生物;第四,确定符合实际进水水质水量的工艺控制参数,在确保出水水质达标的前提下,尽可能降低能耗;第五,编制工艺控制规程,以指导今后的运行。
二、调试方法
(一)准备工作
1.人员准备:
a.工艺、化验、设备、自控、仪表等相关专业技术人员各一人。
b.接受过培训的各岗位人员到位,人数视岗位设置和可以进行轮班而定。
2.其他准备工作:
a.收集工艺设计图及设计说明、自控、仪表和设备说明书等相关资料。
b.检查化验室仪器、器皿、药品等是否齐全,以便开展水质分析。
c.检查各构筑物及其附属设施尺寸、标高是否与设计相符,管道及构筑物中有无堵塞物。
d.检查总供电及各设备供电是否正常。
e.检查动力设备能否正常开机,各种闸阀能否正常开启和关闭。
f.检查仪表、传感器及自动控制系统是否正常。
g.检查维修、维护工具是否齐全,常用易损件和零部件有无准备。
h.购置各种絮凝剂和其它相关药剂。
(二)带负荷试车
开启水处理设施、管道中所有阀门和闸阀,启动进水泵送水,根据各构筑物进水情况,沿工艺流程适时启动其他设备。
在此过程中应做好以下几方面工作:第一、检查进线总电流是否符合要求,变配电设备工作是否正常,各种设备工作情况是否正常以及能否满足设计要求,仪器仪表工作是否正常,自控系统能否满足设计要求。
第二、用容积法校核进出水、回流以及剩余污泥流量计计量是否准确,校核各种仪表,检测进水水质,测量流速,测量并记录设备的电压、电流、功率和转速。
第三、及时解决试车过程中发现的问题。
第四、编制设备操作规程。
(三)活性污泥培养
活性污泥培养的实质就是在一段时间内,通过一定的手段,使处理系统中产生并积累一定量的微生物,其培养方式主要有连续式和间歇式。
1.连续式培养:连续式培养是指在连续进水、连续出水的情况下进行的活性污泥培养方式。
选择该种培养方式的条件是要有足够的进水,即日进水量至少可以满足一台进水泵24小时的水量,连续式培养的优点是培养时间短,微生物所需驯化时间短。
其具体操作方法是根据来水量的大小确定进水泵开机台数和生物池开启组数,格栅机、沉砂池、二沉池全开,开启外回流泵(若有内回流泵,选择不开),回流量控制在大于100%,
曝气区溶解氧大于2mg/l,生物池流速平均不小于0.3m/s,绝对流速不小于0.2m/s,连续运行。
在此过程中,每天做好各项水质指标和控制参数的测定。
当sv%达到10%以上时,活性污泥培养即告成功,此时的出水BOD5、SS、COD等指标一般可达到设计要求。
2.间歇式培养:间歇式培养是按进水、曝气、沉淀、撇除上清液等四个阶段往复循环的培养方式,是在进水量小不能满足连续运行的一种培养方式。
其特点是微生物积累周期长,驯化时间长,操作工作量大。
其具体操作方法是同时开启进水泵、格栅机、沉砂池,待生物池充满水后开始曝
气,同时停止进水,定时测量生物池,当COD、SS明显小于进水时停止曝气,沉淀2小时后再进水,同时撇除上清液。
在此过程中的水质指标和控制参数的测定及完成的标志同连续式培养。
(四)活性污泥驯化
驯化的目的是选择适应实际水质情况的微生物,淘汰无用的微生物,
对于有脱氮除磷功能的处理工艺,通过驯化使硝化菌、反硝化菌、聚磷菌成为优势菌群。
具体做法是首先保持工艺的正常运转,然后,严格控制工
艺控制参数,DO在厌氧池控制在0.1mg/l以下,在缺氧池控制在0.5m g/l以下,在好氧池控制在2-3mg/l,好氧池曝气时间不小于5小时,外回流比50%~100%,内回流比200%~300%,并且,每天排除日产泥量30%~50%的剩余污泥。
在此过程中,每天测试进出水水质指标,直到出水各指标达到设计要求。
(五)工艺控制参数的确定
设计中的工艺控制参数是在预测的水量、水质条件下确定的,而实际
投入运行时的污水厂其水量水质往往与设计有较大的差异,因此,必须根据实际水量水质情况来来确定合适的工艺控制参数,以保证运行的正常进行和使出水水质达标的的同时尽可能降低能耗。
1.工艺参数内容:
需确定的重要工艺参数有进水泵房的控制水位、沉砂池排砂周期、生物池溶解氧DO及氧化还原电位ORP、污泥回流比R、污泥浓度MLVSS,污泥沉降比SV%、污泥指数SVI、污泥龄SRT、剩余污泥排放周期及日排放量、二沉池泥面高度等,其中影响能耗大小的主要因素是进水水位的高低和污泥浓度MLVSS的大小,影响脱氮除磷效果的主要因素是溶解氧DO 和污泥龄SRT。
2.确定方法:
进水泵房水位在保证进水系统不溢流的前提下尽可能控制在高水位
运行。
用每天排除大海量的体积与集砂容积对比来确定排砂周期,排砂量
体积小于集砂容积。
生物池DO及ORP根据厌氧池放磷情况、缺氧池反硝化情况、好氧池吸磷和硝化情况来确定,一般情况下厌氧池的DO小于0. 1mg/l,缺氧池的DO小于0.5mg/l,好氧池的DO控制在2~3mg/l之间,厌氧池ORP小于-250mv,缺氧池ORP在-100mv左右,好氧池ORP 大于40mv。
回流比R的大小应根据污泥在二沉池的停留时间和磷的释放来确定,一般情况下80%左右较合适。
污泥浓度MLVSS通过污泥负荷来确定,脱氮除磷工艺的污泥负荷一般在0.12kgBOD5/(kgMLVSS*d)左右较合适。
污泥龄SRT要考虑设计水质的要求,对脱氮除磷工艺而言,其一般控制在8天左右。
(六)工艺控制规程:
工艺控制规程主要是用来指导生产运行的,是工艺运行的主要依据,
其主要包含以下几方面的内容:第一,各构筑物的基本情况;第二,各构筑物运行控制参数;第三,设施设备运行方式;第四,工艺调整方法;第五,处理设施维护维修方式。
工艺控制规程应在工艺参数确定后编制。
(七)调试中的其他工作:
污水厂要正确运行,还应有一套完善的制度,其主要包括管理制度、
岗位职责、操作规程、运行记录、设备设施档案等,在调试过程中可分步完成上述工作。
三、应注意的问题
1.通过前对所有设施、管道及水下设备进行检查,彻底清理所有杂
物,以避免通水后管道、设备堵塞和维修水下设备影响调试的顺利进行。
通水后进行水下设施设备的维护困难相当大,主要是因为维修需将水池放空,而水池的容积小则几千个立方,大则上万立方,放空一次相当费时费工,特别是有活性污泥后,水往哪放本身就是个问题,放出去会发生污染
事故,放到别的池子往往又装不下。
因此,在通水前一定要认真检查、清理。
2.对进水水质严格进行监控,尤其是水温、PH值超过要求时应立即采取相应措施,否则会使培菌工作前功尽弃。
3.培菌初期,曝气池会出现大量的白色泡沫,严重时会堆积两三米
高,污染走道和现场仪器仪表,这一问题是培菌初期的必然现象,只要控制好溶解氧和采取适当的消泡措施就可以解决。
4.自来水水量和压力大小往往容易被大家忽视,在调试过程中,化
验室和污泥脱水的一些仪器、设备对水量和水压有严格的要求,若达不到要求,这些仪器、设备将无法使用。
污水厂一般远离城市,处于自来水的管网末梢,水量水压通常很小,因此,应设置一定的装置以提高水量水压。
