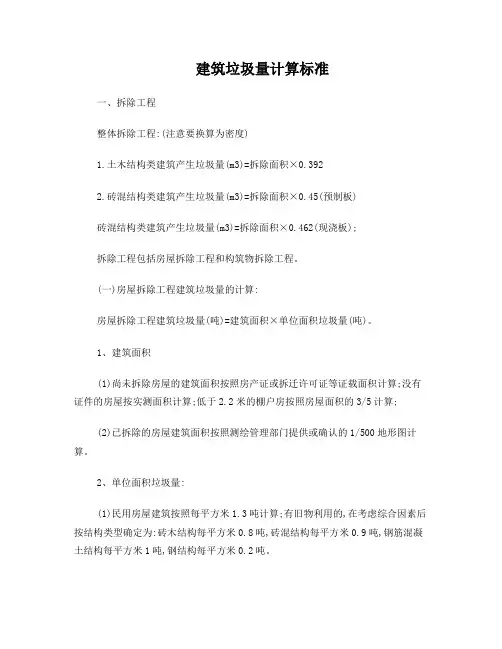

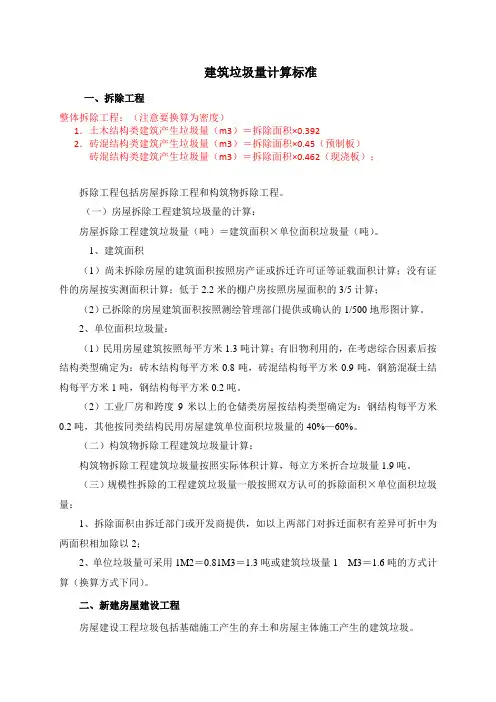

建筑垃圾量计算标准一、拆除工程整体拆除工程:(注意要换算为密度)1.土木结构类建筑产生垃圾量(m3)=拆除面积×0.3922.砖混结构类建筑产生垃圾量(m3)=拆除面积×0.45(预制板)砖混结构类建筑产生垃圾量(m3)=拆除面积×0.462(现浇板);拆除工程包括房屋拆除工程和构筑物拆除工程。
(一)房屋拆除工程建筑垃圾量的计算:房屋拆除工程建筑垃圾量(吨)=建筑面积×单位面积垃圾量(吨)。
1、建筑面积(1)尚未拆除房屋的建筑面积按照房产证或拆迁许可证等证载面积计算;没有证件的房屋按实测面积计算;低于2.2米的棚户房按照房屋面积的3/5计算;(2)已拆除的房屋建筑面积按照测绘管理部门提供或确认的1/500地形图计算。
2、单位面积垃圾量:(1)民用房屋建筑按照每平方米1.3吨计算;有旧物利用的,在考虑综合因素后按结构类型确定为:砖木结构每平方米0.8吨,砖混结构每平方米0.9吨,钢筋混凝土结构每平方米1吨,钢结构每平方米0.2吨。
(2)工业厂房和跨度9米以上的仓储类房屋按结构类型确定为:钢结构每平方米0.2吨,其他按同类结构民用房屋建筑单位面积垃圾量的40%—60%。
(二)构筑物拆除工程建筑垃圾量计算:构筑物拆除工程建筑垃圾量按照实际体积计算,每立方米折合垃圾量1.9吨。
(三)规模性拆除的工程建筑垃圾量一般按照双方认可的拆除面积×单位面积垃圾量:1、拆除面积由拆迁部门或开发商提供,如以上两部门对拆迁面积有差异可折中为两面积相加除以2;2、单位垃圾量可采用1M2=0.81M3=1.3吨或建筑垃圾量1M3=1.6吨的方式计算(换算方式下同)。
二、新建房屋建设工程房屋建设工程垃圾包括基础施工产生的弃土和房屋主体施工产生的建筑垃圾。
(一)基础施工产生弃土量计算:1、已进行招投标工程的基础弃土量,可根据施工图预算中的相关子目计算;2、不能提供施工图预算的工程,基础弃土量由具有资质的中介机构根据施工图纸计算;有特殊情况的,申请单位应提交相关依据,据实核减;基础弃土量=(基础开挖量-回填量)×单位体积弃土量3、单位体积弃土量按粘土类别计算,每立方米1.6吨;4、对于提前介入弃土核量的过程应采用公式:基础弃土量=建筑占地面积×深度×1.3倍(1.3倍为工程挖土周边放坡和周边占地系数)。
建筑垃圾量计算标准一、拆除工程整体拆除工程:(注意要换算为密度)1.土木结构类建筑产生垃圾量(m3)=拆除面积×0.3922.砖混结构类建筑产生垃圾量(m3)=拆除面积×0.45(预制板)砖混结构类建筑产生垃圾量(m3)=拆除面积×0.462(现浇板);拆除工程包括房屋拆除工程和构筑物拆除工程。
(一)房屋拆除工程建筑垃圾量的计算:房屋拆除工程建筑垃圾量(吨)=建筑面积×单位面积垃圾量(吨)。
1、建筑面积(1)尚未拆除房屋的建筑面积按照房产证或拆迁许可证等证载面积计算;没有证件的房屋按实测面积计算;低于2.2米的棚户房按照房屋面积的3/5计算;(2)已拆除的房屋建筑面积按照测绘管理部门提供或确认的1/500地形图计算。
2、单位面积垃圾量:(1)民用房屋建筑按照每平方米1.3吨计算;有旧物利用的,在考虑综合因素后按结构类型确定为:砖木结构每平方米0.8吨,砖混结构每平方米0.9吨,钢筋混凝土结构每平方米1吨,钢结构每平方米0.2吨。
(2)工业厂房和跨度9米以上的仓储类房屋按结构类型确定为:钢结构每平方米0.2吨,其他按同类结构民用房屋建筑单位面积垃圾量的40%—60%。
(二)构筑物拆除工程建筑垃圾量计算:构筑物拆除工程建筑垃圾量按照实际体积计算,每立方米折合垃圾量1.9吨。
(三)规模性拆除的工程建筑垃圾量一般按照双方认可的拆除面积×单位面积垃圾量:1、拆除面积由拆迁部门或开发商提供,如以上两部门对拆迁面积有差异可折中为两面积相加除以2;2、单位垃圾量可采用1M2=0.81M3=1.3吨或建筑垃圾量1M3=1.6吨的方式计算(换算方式下同)。
二、新建房屋建设工程房屋建设工程垃圾包括基础施工产生的弃土和房屋主体施工产生的建筑垃圾。
(一)基础施工产生弃土量计算:1、已进行招投标工程的基础弃土量,可根据施工图预算中的相关子目计算;2、不能提供施工图预算的工程,基础弃土量由具有资质的中介机构根据施工图纸计算;有特殊情况的,申请单位应提交相关依据,据实核减;基础弃土量=(基础开挖量-回填量)×单位体积弃土量3、单位体积弃土量按粘土类别计算,每立方米1.6吨;4、对于提前介入弃土核量的过程应采用公式:基础弃土量=建筑占地面积×深度×1.3倍(1.3倍为工程挖土周边放坡和周边占地系数)。

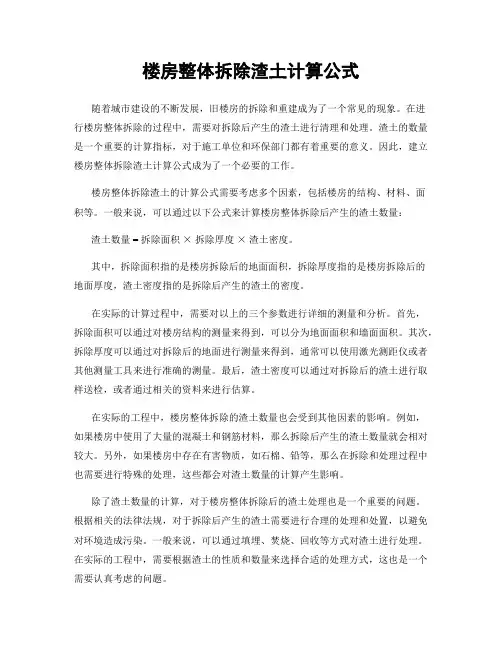

楼房整体拆除渣土计算公式随着城市建设的不断发展,旧楼房的拆除和重建成为了一个常见的现象。
在进行楼房整体拆除的过程中,需要对拆除后产生的渣土进行清理和处理。
渣土的数量是一个重要的计算指标,对于施工单位和环保部门都有着重要的意义。
因此,建立楼房整体拆除渣土计算公式成为了一个必要的工作。
楼房整体拆除渣土的计算公式需要考虑多个因素,包括楼房的结构、材料、面积等。
一般来说,可以通过以下公式来计算楼房整体拆除后产生的渣土数量:渣土数量 = 拆除面积×拆除厚度×渣土密度。
其中,拆除面积指的是楼房拆除后的地面面积,拆除厚度指的是楼房拆除后的地面厚度,渣土密度指的是拆除后产生的渣土的密度。
在实际的计算过程中,需要对以上的三个参数进行详细的测量和分析。
首先,拆除面积可以通过对楼房结构的测量来得到,可以分为地面面积和墙面面积。
其次,拆除厚度可以通过对拆除后的地面进行测量来得到,通常可以使用激光测距仪或者其他测量工具来进行准确的测量。
最后,渣土密度可以通过对拆除后的渣土进行取样送检,或者通过相关的资料来进行估算。
在实际的工程中,楼房整体拆除的渣土数量也会受到其他因素的影响。
例如,如果楼房中使用了大量的混凝土和钢筋材料,那么拆除后产生的渣土数量就会相对较大。
另外,如果楼房中存在有害物质,如石棉、铅等,那么在拆除和处理过程中也需要进行特殊的处理,这些都会对渣土数量的计算产生影响。
除了渣土数量的计算,对于楼房整体拆除后的渣土处理也是一个重要的问题。
根据相关的法律法规,对于拆除后产生的渣土需要进行合理的处理和处置,以避免对环境造成污染。
一般来说,可以通过填埋、焚烧、回收等方式对渣土进行处理。
在实际的工程中,需要根据渣土的性质和数量来选择合适的处理方式,这也是一个需要认真考虑的问题。
总的来说,楼房整体拆除渣土计算公式是一个重要的工具,它可以帮助施工单位和环保部门对拆除后产生的渣土进行合理的评估和处理。
在实际的工程中,需要对楼房的结构、材料、面积等因素进行详细的分析和测量,以得到准确的渣土数量。

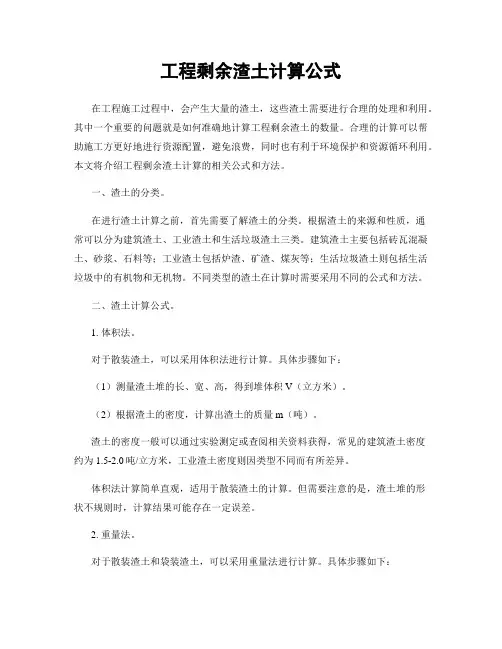

工程剩余渣土计算公式在工程施工过程中,会产生大量的渣土,这些渣土需要进行合理的处理和利用。
其中一个重要的问题就是如何准确地计算工程剩余渣土的数量。
合理的计算可以帮助施工方更好地进行资源配置,避免浪费,同时也有利于环境保护和资源循环利用。
本文将介绍工程剩余渣土计算的相关公式和方法。
一、渣土的分类。
在进行渣土计算之前,首先需要了解渣土的分类。
根据渣土的来源和性质,通常可以分为建筑渣土、工业渣土和生活垃圾渣土三类。
建筑渣土主要包括砖瓦混凝土、砂浆、石料等;工业渣土包括炉渣、矿渣、煤灰等;生活垃圾渣土则包括生活垃圾中的有机物和无机物。
不同类型的渣土在计算时需要采用不同的公式和方法。
二、渣土计算公式。
1. 体积法。
对于散装渣土,可以采用体积法进行计算。
具体步骤如下:(1)测量渣土堆的长、宽、高,得到堆体积V(立方米)。
(2)根据渣土的密度,计算出渣土的质量m(吨)。
渣土的密度一般可以通过实验测定或查阅相关资料获得,常见的建筑渣土密度约为1.5-2.0吨/立方米,工业渣土密度则因类型不同而有所差异。
体积法计算简单直观,适用于散装渣土的计算。
但需要注意的是,渣土堆的形状不规则时,计算结果可能存在一定误差。
2. 重量法。
对于散装渣土和袋装渣土,可以采用重量法进行计算。
具体步骤如下:(1)称量渣土的重量m(吨)。
(2)根据渣土的密度,计算出渣土的体积V(立方米)。
重量法计算精确度高,适用于各种类型的渣土。
但需要注意的是,称量时要采用准确的称重设备,并注意减去包装袋的重量,以确保计算结果的准确性。
三、渣土计算实例。
假设某工程施工现场需要处理一批建筑渣土,渣土堆的长、宽、高分别为10米、5米、3米,密度为1.8吨/立方米。
现需要计算该批渣土的质量和体积。
按照体积法计算,渣土的体积V=1053=150立方米,质量m=1501.8=270吨。
按照重量法计算,假设称量得到渣土的重量为260吨,根据密度计算得到渣土的体积V=260/1.8=144立方米。
建筑垃圾量计算方法一、拆除工程拆除工程包括房屋拆除工程与构筑物拆除工程。
(一)房屋拆除工程建筑垃圾量计算房屋拆除工程建筑垃圾量=建筑面积×单位面积垃圾量1、建筑面积(1)尚未拆除房屋得建筑面积按照房产证或拆迁许可证等得证载面积计算,没有证件得房屋按照实测面积计算;(2)已拆除得房屋建筑面积按照测绘管理部门提供或确认得1/500地形图计算;2、单位面积垃圾量(1)民用房屋建筑按照每平方米1、3吨计算;有旧物利用得,在考虑综合因素后按结构类型确定为:砖木结构每平方米0、8吨,砖混结构每平方米0、9吨,钢筋混凝土结构每平方米1吨,钢结构每平方米0、2吨。
(2)工业厂房与跨度9米以上得仓储类房屋按结构类型确定为:钢结构每平方米0、2吨,其她按同类结构民用房屋建筑单位面积垃圾量得40-60%。
(二)构筑物拆除工程建筑垃圾量计算构筑物拆除工程建筑垃圾量按照实际体积计算,每立方米折合垃圾量1、9吨。
二、房屋建设工程房屋建设工程垃圾包括基础施工产生得弃土与房屋主体施工产生得建筑垃圾。
(一)基础施工产生弃土量计算1、已进行招投标工程得基础弃土量,可根据施工图预算中得相关子目计算;2、不能提供施工图预算得工程,基础弃土量由具有资质得中介机构根据施工图纸计算;有特殊情况得,申请单位应提交相关依据,据实核减; 基础弃土量=(基础开挖量-回填量)×单位体积弃土量3、单位体积弃土量按粘土类别计算,每立方米1、6吨。
(二)房屋主体施工产生建筑垃圾计算房屋主体施工产生建筑垃圾量=建筑面积×单位面积垃圾量1、建筑面积按照施工图中得建筑面积计算;2、单位面积垃圾量(1)砖混结构按每平方米0、05吨;(2)钢筋混凝土结构每平方米0、03吨。
三、道路、管沟建设工程1、已进行招投标工程得道路、管沟建设工程弃土量,可根据施工图预算中得相关子目计算;2、不能提供施工图预算得道路、管沟工程,弃土量由具有资质得中介机构根据施工图纸计算;有特殊情况得,申请单位应提交相关依据,据实核减;道路、管沟建设工程弃土量=(道路、管沟开挖量-回填量)×单位体积弃土量3、单位体积弃土量按粘土类别计算,每立方米1、6吨。

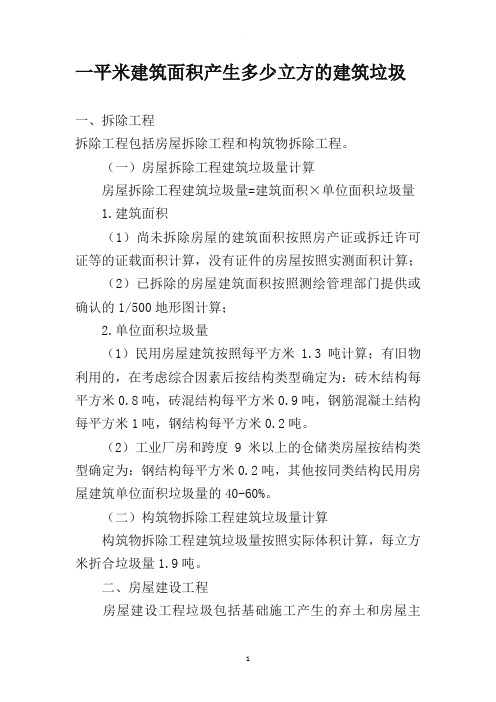

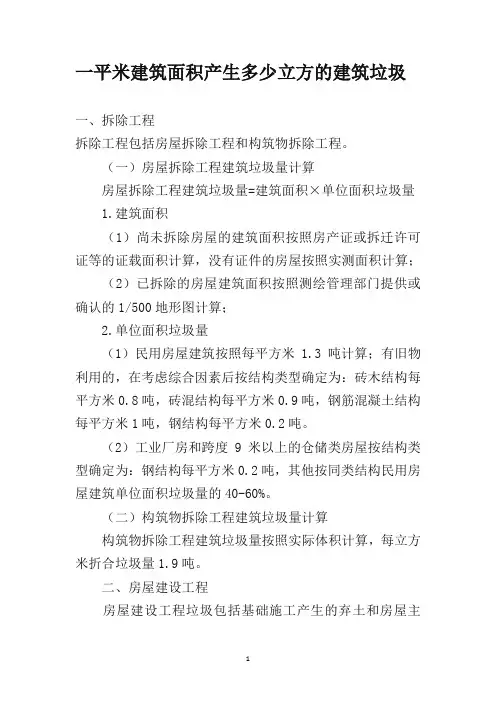

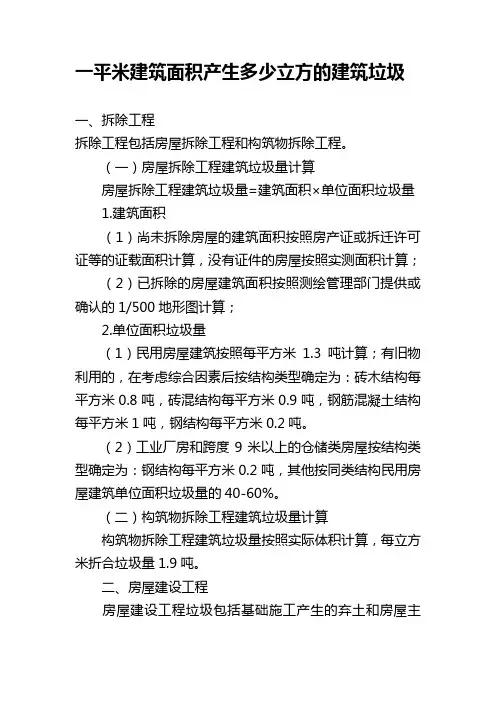

一平米建筑面积产生多少立方的建筑垃圾一、拆除工程拆除工程包括房屋拆除工程和构筑物拆除工程。
(一)房屋拆除工程建筑垃圾量计算(二)房屋拆除工程建筑垃圾量=建筑面积×单位面积垃圾量(三) 1.建筑面积(四)(1)尚未拆除房屋的建筑面积按照房产证或拆迁许可证等的证载面积计算,没有证件的房屋按照实测面积计算;(五)(2)已拆除的房屋建筑面积按照测绘管理部门提供或确认的1/500地形图计算;(六) 2.单位面积垃圾量(七)(1)民用房屋建筑按照每平方米1.3吨计算;有旧物利用的,在考虑综合因素后按结构类型确定为:砖木结构每平方米0.8吨,砖混结构每平方米0.9吨,钢筋混凝土结构每平方米1吨,钢结构每平方米0.2吨。
(八)(2)工业厂房和跨度9米以上的仓储类房屋按结构类型确定为:钢结构每平方米0.2吨,其他按同类结构民用房屋建筑单位面积垃圾量的40-60%。
(九)(二)构筑物拆除工程建筑垃圾量计算(十)构筑物拆除工程建筑垃圾量按照实际体积计算,每立方米折合垃圾量1.9吨。
(十一)二、房屋建设工程(十二)房屋建设工程垃圾包括基础施工产生的弃土和房屋主体施工产生的建筑垃圾。
(十三)(一)基础施工产生弃土量计算(十四) 1.已进行招投标工程的基础弃土量,可根据施工图预算中的相关子目计算;(十五) 2.不能提供施工图预算的工程,基础弃土量由具有资质的中介机构根据施工图纸计算;有特殊情况的,申请单位应提交相关依据,据实核减;(十六)基础弃土量=(基础开挖量-回填量)×单位体积弃土量(十七) 3.单位体积弃土量按粘土类别计算,每立方米1.6吨。
(十八)(二)房屋主体施工产生建筑垃圾计算(十九)房屋主体施工产生建筑垃圾量=建筑面积×单位面积垃圾量(二十) 1.建筑面积按照施工图中的建筑面积计算;(二十一) 2.单位面积垃圾量(二十二)(1)砖混结构按每平方米0.05吨;(二十三)(2)钢筋混凝土结构每平方米0.03吨。
一平米建筑面积产生多少立方的建筑垃圾一、拆除工程拆除工程包括房屋拆除工程和构筑物拆除工程。
(一)房屋拆除工程建筑垃圾量计算房屋拆除工程建筑垃圾量=建筑面积×单位面积垃圾量1.建筑面积(1)尚未拆除房屋的建筑面积按照房产证或拆迁许可证等的证载面积计算,没有证件的房屋按照实测面积计算;(2)已拆除的房屋建筑面积按照测绘管理部门提供或确认的1/500地形图计算;2.单位面积垃圾量(1)民用房屋建筑按照每平方米1.3吨计算;有旧物利用的,在考虑综合因素后按结构类型确定为:砖木结构每平方米0.8吨,砖混结构每平方米0.9吨,钢筋混凝土结构每平方米1吨,钢结构每平方米0.2吨。
(2)工业厂房和跨度9米以上的仓储类房屋按结构类型确定为:钢结构每平方米0.2吨,其他按同类结构民用房屋建筑单位面积垃圾量的40-60%。
(二)构筑物拆除工程建筑垃圾量计算构筑物拆除工程建筑垃圾量按照实际体积计算,每立方米折合垃圾量1.9吨。
二、房屋建设工程房屋建设工程垃圾包括基础施工产生的弃土和房屋主体施工产生的建筑垃圾。
(一)基础施工产生弃土量计算1.已进行招投标工程的基础弃土量,可根据施工图预算中的相关子目计算;2.不能提供施工图预算的工程,基础弃土量由具有资质的中介机构根据施工图纸计算;有特殊情况的,申请单位应提交相关依据,据实核减;基础弃土量=(基础开挖量-回填量)×单位体积弃土量3.单位体积弃土量按粘土类别计算,每立方米1.6吨。
(二)房屋主体施工产生建筑垃圾计算房屋主体施工产生建筑垃圾量=建筑面积×单位面积垃圾量1.建筑面积按照施工图中的建筑面积计算;2.单位面积垃圾量(1)砖混结构按每平方米0.05吨;(2)钢筋混凝土结构每平方米0.03吨。
三、道路、管沟建设工程1.已进行招投标工程的道路、管沟建设工程弃土量,可根据施工图预算中的相关子目计算;2.不能提供施工图预算的道路、管沟工程,弃土量由具有资质的中介机构根据施工图纸计算;有特殊情况的,申请单位应提交相关依据,据实核减;道路、管沟建设工程弃土量=(道路、管沟开挖量-回填量)×单位体积弃土量3.单位体积弃土量按粘土类别计算,每立方米1.6吨。

一级公路隧道渣土计算公式隧道工程是公路建设中重要的组成部分,而在隧道施工过程中,渣土的计算是至关重要的一环。
一级公路隧道渣土计算公式是根据隧道工程的具体情况和要求而制定的,它可以帮助工程师和施工人员准确地计算隧道渣土的数量,从而为后续的施工工作提供重要的参考依据。
在进行一级公路隧道渣土计算之前,首先需要对隧道工程的设计图纸进行详细的分析和测量。
根据设计图纸中的隧道断面尺寸和长度等参数,可以确定隧道的体积和形状,从而为后续的渣土计算提供基础数据。
一级公路隧道渣土计算公式通常包括以下几个方面的内容:1. 隧道渣土的体积计算公式。
隧道渣土的体积计算是一级公路隧道渣土计算中最基本的内容之一。
根据设计图纸中的隧道断面尺寸和长度等参数,可以使用以下公式来计算隧道渣土的体积:V = A × L。
其中,V表示隧道渣土的体积,A表示隧道断面的面积,L表示隧道的长度。
通过这个公式,可以快速准确地计算出隧道渣土的体积,为后续的施工工作提供重要的参考依据。
2. 隧道渣土的重量计算公式。
隧道渣土的重量计算是一级公路隧道渣土计算中的另一个重要内容。
根据设计图纸中的隧道断面尺寸和长度等参数,可以使用以下公式来计算隧道渣土的重量:W = V ×γ。
其中,W表示隧道渣土的重量,V表示隧道渣土的体积,γ表示渣土的密度。
通过这个公式,可以快速准确地计算出隧道渣土的重量,为后续的施工工作提供重要的参考依据。
3. 隧道渣土的运输量计算公式。
隧道渣土的运输量计算是一级公路隧道渣土计算中的另一个重要内容。
根据设计图纸中的隧道断面尺寸和长度等参数,可以使用以下公式来计算隧道渣土的运输量:T = W / C。
其中,T表示隧道渣土的运输量,W表示隧道渣土的重量,C表示渣土的运输能力。
通过这个公式,可以快速准确地计算出隧道渣土的运输量,为后续的施工工作提供重要的参考依据。
在实际的一级公路隧道渣土计算中,以上公式可以根据具体的隧道工程情况进行调整和修改,以满足实际施工的需要。

建筑垃圾量计算标准建筑垃圾是指建筑施工过程中产生的废弃物,包括混凝土、砖瓦、木材、金属、塑料等材料。
建筑垃圾的处理对于城市环境和资源利用具有重要意义,因此建筑垃圾量的准确计算和标准化管理显得尤为重要。
一、建筑垃圾量计算的基本原则。
建筑垃圾量计算应当遵循以下基本原则:1. 统一计量单位,建筑垃圾量的计算应当统一采用重量或体积作为计量单位,以确保数据的准确性和可比性。
2. 全面统计,建筑垃圾量计算应当对所有施工过程中产生的废弃物进行全面统计,包括施工现场、装修、拆除和清理等环节产生的建筑垃圾。
3. 精确测量,建筑垃圾量的计算应当采用精确的测量方法,避免因估算或不准确的数据导致建筑垃圾量计算的误差。
二、建筑垃圾量计算的具体方法。
建筑垃圾量的计算可以采用以下具体方法:1. 重量法,通过对建筑垃圾进行称重,得出建筑垃圾的重量,是一种常用的计量方法。
在实际操作中,可以利用称重设备对建筑垃圾进行称重,然后按照不同材料的密度进行换算,得出建筑垃圾的体积。
2. 体积法,通过对建筑垃圾进行体积测量,得出建筑垃圾的体积,是另一种常用的计量方法。
在实际操作中,可以利用测量工具对建筑垃圾进行体积测量,然后按照不同材料的密度进行换算,得出建筑垃圾的重量。
三、建筑垃圾量计算标准的制定。
建筑垃圾量计算标准的制定应当考虑以下因素:1. 地区差异,不同地区的建筑垃圾产生量和处理方式可能存在差异,建筑垃圾量计算标准应当充分考虑地区差异,确保其适用性和可操作性。
2. 材料分类,建筑垃圾包括多种不同材料,建筑垃圾量计算标准应当对不同材料进行分类计量,以便进行有效的资源利用和环境保护。
3. 监管要求,建筑垃圾量计算标准应当符合相关的监管要求,确保建筑垃圾的计量数据真实可靠,避免因计量不准确而导致的资源浪费和环境污染。
四、建筑垃圾量计算标准的应用。
建筑垃圾量计算标准的应用可以在以下方面发挥作用:1. 施工管理,建筑垃圾量计算标准可以作为施工管理的重要依据,帮助施工单位合理安排建筑垃圾的处理和处置,确保施工现场的环境卫生和安全生产。

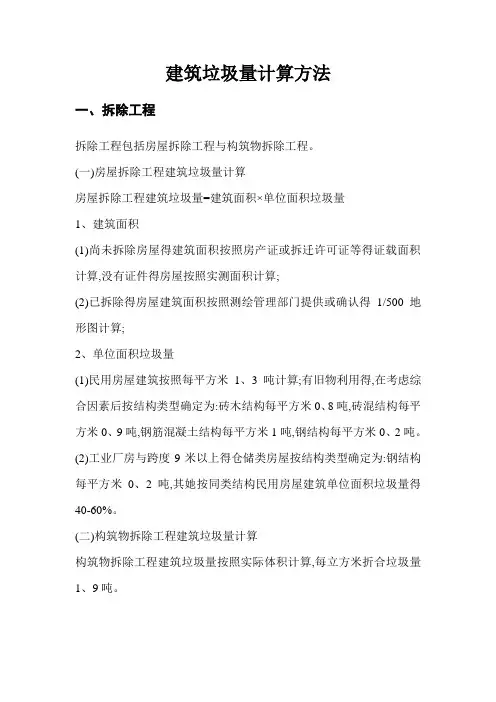

建筑垃圾量计算方法一、拆除工程拆除工程包括房屋拆除工程和构筑物拆除工程。
(一)房屋拆除工程建筑垃圾量计算房屋拆除工程建筑垃圾量=建筑面积×单位面积垃圾量1.建筑面积(1)尚未拆除房屋的建筑面积按照房产证或拆迁许可证等的证载面积计算,没有证件的房屋按照实测面积计算;(2)已拆除的房屋建筑面积按照测绘管理部门提供或确认的1/500地形图计算;2.单位面积垃圾量(1)民用房屋建筑按照每平方米1.3吨计算;有旧物利用的,在考虑综合因素后按结构类型确定为:砖木结构每平方米0.8吨,砖混结构每平方米0.9吨,钢筋混凝土结构每平方米1吨,钢结构每平方米0.2吨。
(2)工业厂房和跨度9米以上的仓储类房屋按结构类型确定为:钢结构每平方米0.2吨,其他按同类结构民用房屋建筑单位面积垃圾量的40-60%。
(二)构筑物拆除工程建筑垃圾量计算构筑物拆除工程建筑垃圾量按照实际体积计算,每立方米折合垃圾量1.9吨。
二、房屋建设工程房屋建设工程垃圾包括基础施工产生的弃土和房屋主体施工产生的建筑垃圾。
(一)基础施工产生弃土量计算1.已进行招投标工程的基础弃土量,可根据施工图预算中的相关子目计算;2.不能提供施工图预算的工程,基础弃土量由具有资质的中介机构根据施工图纸计算;有特殊情况的,申请单位应提交相关依据,据实核减;基础弃土量=(基础开挖量-回填量)×单位体积弃土量3.单位体积弃土量按粘土类别计算,每立方米1.6吨。
(二)房屋主体施工产生建筑垃圾计算房屋主体施工产生建筑垃圾量=建筑面积×单位面积垃圾量1.建筑面积按照施工图中的建筑面积计算;2.单位面积垃圾量(1)砖混结构按每平方米0.05吨;(2)钢筋混凝土结构每平方米0.03吨。
三、道路、管沟建设工程1.已进行招投标工程的道路、管沟建设工程弃土量,可根据施工图预算中的相关子目计算;2.不能提供施工图预算的道路、管沟工程,弃土量由具有资质的中介机构根据施工图纸计算;有特殊情况的,申请单位应提交相关依据,据实核减;道路、管沟建设工程弃土量=(道路、管沟开挖量-回填量)×单位体积弃土量3.单位体积弃土量按粘土类别计算,每立方米1.6吨。

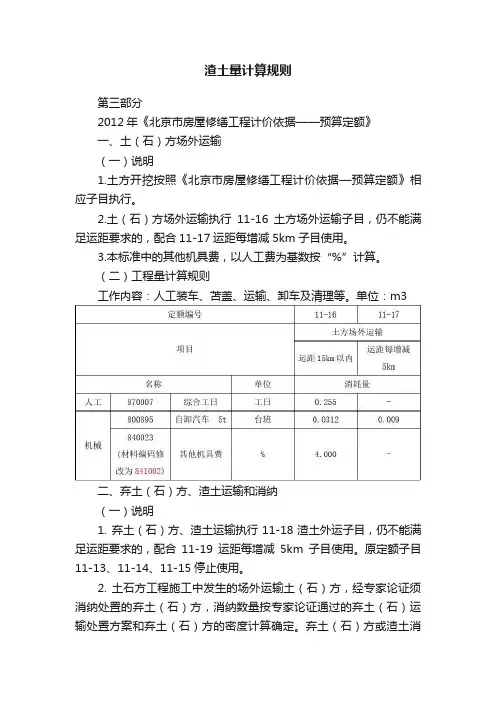

渣土量计算规则第三部分2012年《北京市房屋修缮工程计价依据——预算定额》一、土(石)方场外运输(一)说明1.土方开挖按照《北京市房屋修缮工程计价依据—预算定额》相应子目执行。
2.土(石)方场外运输执行11-16土方场外运输子目,仍不能满足运距要求的,配合11-17运距每增减5km子目使用。
3.本标准中的其他机具费,以人工费为基数按“%”计算。
(二)工程量计算规则工作内容:人工装车、苫盖、运输、卸车及清理等。
单位:m3二、弃土(石)方、渣土运输和消纳(一)说明1. 弃土(石)方、渣土运输执行11-18渣土外运子目,仍不能满足运距要求的,配合11-19运距每增减5km子目使用。
原定额子目11-13、11-14、11-15停止使用。
2. 土石方工程施工中发生的场外运输土(石)方,经专家论证须消纳处置的弃土(石)方,消纳数量按专家论证通过的弃土(石)运输处置方案和弃土(石)方的密度计算确定。
弃土(石)方或渣土消纳单价按《北京市发展和改革委员会北京市市政市容管理委员会关于调整本市非居民垃圾处理收费有关事项的通知》(京发改〔2013〕2662号)的规定执行。
(二)工程量计算规则工作内容:人工装车、苫盖、运输、卸车、清理及消纳等。
单位:m3施工中拆除的渣土废弃材料,按照表中渣土发生量计算简表进行换算,表中未说明的渣土量按照各分项工程渣土实际发生量计算;渣土发生量计算简表计量单位:m3续表续表三、施工垃圾运输及消纳(一)说明施工垃圾运输及消纳按《北京市房屋修缮工程计价依据—预算定额》措施项目中的第三章其他措施费3-37、3-38、3-39相应子目执行。
(二)工程量计算规则1.土建工程以除税预算价(不含措施费)为计算基数。
安装工程及古建筑工程以人工费(不含措施费中相应部分人工费)为计算基数。
2.其他措施费注:施工垃圾场外运输和消纳费用中的人工费占28%。
一般挖土方计算公式(一)一般挖土方计算公式挖土方计算公式的意义在建筑工程中,挖土方是指在土地上进行削土或填土的工作,通过计算挖土方的容积可以确定需要挖掘或填充的土方数量,方便工程规划和预算。
挖土方计算公式1.挖土量计算公式:挖土量 = 面积× 出土深度–挖土量:挖土的总量,单位为立方米(m³)–面积:需要挖土的区域的表面积,单位为平方米(㎡)–出土深度:挖土的深度,单位为米(m)例如:如果一个建筑工地需要挖掘一个面积为1000平方米,挖土深度为2米的基坑,则挖土量为2000立方米。
2.渣土量计算公式:渣土量 = 填方体积× 扣减系数–渣土量:需要清除的渣土总量,单位为立方米(m³)–填方体积:填方区域的容积,单位为立方米(m³)–扣减系数:考虑到填方土壤的松紧程度和填土的沉降量等因素,一般会有一个扣减系数,为小于1的正数。
例如:在一个填土工程中,填方体积为5000立方米,扣减系数为,则渣土量为4000立方米。
3.挖填方计算公式:挖填方量 = 填方体积 - 挖方体积–挖填方量:挖土和填土总量的差值,单位为立方米(m³)–填方体积:填方区域的容积,单位为立方米(m³)–挖方体积:挖土区域的容积,单位为立方米(m³)例如:在工程中,填方体积为5000立方米,挖方体积为3000立方米,则挖填方量为2000立方米。
总结挖土方计算公式是建筑工程中常用的计算方法,通过计算挖土量、渣土量和挖填方量等指标,可以帮助工程师进行准确的土方计算和规划。
在具体的工程实践中,还需要考虑土方的堆放和处理方式,以确保工程的顺利进行。

建筑垃圾量计算方法一、拆除工程拆除工程包括房屋拆除工程和构筑物拆除工程。
(一)房屋拆除工程建筑垃圾量计算房屋拆除工程建筑垃圾量=建筑面积×单位面积垃圾量1.建筑面积(1)尚未拆除房屋的建筑面积按照房产证或拆迁许可证等的证载面积计算,没有证件的房屋按照实测面积计算;(2)已拆除的房屋建筑面积按照测绘管理部门提供或确认的1/500地形图计算;2.单位面积垃圾量(1)民用房屋建筑按照每平方米吨计算;有旧物利用的,在考虑综合因素后按结构类型确定为:砖木结构每平方米吨,砖混结构每平方米吨,钢筋混凝土结构每平方米1吨,钢结构每平方米吨。
(2)工业厂房和跨度9米以上的仓储类房屋按结构类型确定为:钢结构每平方米吨,其他按同类结构民用房屋建筑单位面积垃圾量的40-60%。
(二)构筑物拆除工程建筑垃圾量计算构筑物拆除工程建筑垃圾量按照实际体积计算,每立方米折合垃圾量吨。
二、房屋建设工程房屋建设工程垃圾包括基础施工产生的弃土和房屋主体施工产生的建筑垃圾。
(一)基础施工产生弃土量计算1.已进行招投标工程的基础弃土量,可根据施工图预算中的相关子目计算;2.不能提供施工图预算的工程,基础弃土量由具有资质的中介机构根据施工图纸计算;有特殊情况的,申请单位应提交相关依据,据实核减;基础弃土量=(基础开挖量-回填量)×单位体积弃土量3.单位体积弃土量按粘土类别计算,每立方米吨。
(二)房屋主体施工产生建筑垃圾计算房屋主体施工产生建筑垃圾量=建筑面积×单位面积垃圾量1.建筑面积按照施工图中的建筑面积计算;2.单位面积垃圾量(1)砖混结构按每平方米吨;(2)钢筋混凝土结构每平方米吨。
三、道路、管沟建设工程1.已进行招投标工程的道路、管沟建设工程弃土量,可根据施工图预算中的相关子目计算;2.不能提供施工图预算的道路、管沟工程,弃土量由具有资质的中介机构根据施工图纸计算;有特殊情况的,申请单位应提交相关依据,据实核减;道路、管沟建设工程弃土量=(道路、管沟开挖量-回填量)×单位体积弃土量3.单位体积弃土量按粘土类别计算,每立方米吨。
一平米建筑面积产生多少立方的建筑垃圾一、拆除工程拆除工程包括房屋拆除工程和构筑物拆除工程。
(一)房屋拆除工程建筑垃圾量计算房屋拆除工程建筑垃圾量=建筑面积×单位面积垃圾量1.建筑面积(1)尚未拆除房屋的建筑面积按照房产证或拆迁许可证等的证载面积计算,没有证件的房屋按照实测面积计算;(2)已拆除的房屋建筑面积按照测绘管理部门提供或确认的1/500地形图计算;2.单位面积垃圾量(1)民用房屋建筑按照每平方米1.3吨计算;有旧物利用的,在考虑综合因素后按结构类型确定为:砖木结构每平方米0.8吨,砖混结构每平方米0.9吨,钢筋混凝土结构每平方米1吨,钢结构每平方米0.2吨。
(2)工业厂房和跨度9米以上的仓储类房屋按结构类型确定为:钢结构每平方米0.2吨,其他按同类结构民用房屋建筑单位面积垃圾量的40-60%。
(二)构筑物拆除工程建筑垃圾量计算构筑物拆除工程建筑垃圾量按照实际体积计算,每立方米折合垃圾量1.9吨。
二、房屋建设工程房屋建设工程垃圾包括基础施工产生的弃土和房屋主体施工产生的建筑垃圾。
(一)基础施工产生弃土量计算1.已进行招投标工程的基础弃土量,可根据施工图预算中的相关子目计算;2.不能提供施工图预算的工程,基础弃土量由具有资质的中介机构根据施工图纸计算;有特殊情况的,申请单位应提交相关依据,据实核减;基础弃土量=(基础开挖量-回填量)×单位体积弃土量3.单位体积弃土量按粘土类别计算,每立方米1.6吨。
(二)房屋主体施工产生建筑垃圾计算房屋主体施工产生建筑垃圾量=建筑面积×单位面积垃圾量1.建筑面积按照施工图中的建筑面积计算;2.单位面积垃圾量(1)砖混结构按每平方米0.05吨;(2)钢筋混凝土结构每平方米0.03吨。
三、道路、管沟建设工程1.已进行招投标工程的道路、管沟建设工程弃土量,可根据施工图预算中的相关子目计算;2.不能提供施工图预算的道路、管沟工程,弃土量由具有资质的中介机构根据施工图纸计算;有特殊情况的,申请单位应提交相关依据,据实核减;道路、管沟建设工程弃土量=(道路、管沟开挖量-回填量)×单位体积弃土量3.单位体积弃土量按粘土类别计算,每立方米1.6吨。
建筑垃圾计算方法一平米建筑面积产生多少立方的建筑垃圾一、拆除工程拆除工程包括房屋拆除工程和构筑物拆除工程。
(一)房屋拆除工程建筑垃圾量计算房屋拆除工程建筑垃圾量=建筑面积×单位面积垃圾量1.建筑面积(1)尚未拆除房屋的建筑面积按照房产证或拆迁许可证等的证载面积计算,没有证件的房屋按照实测面积计算;(2)已拆除的房屋建筑面积按照测绘管理部门提供或确认的1/500地形图计算;2.单位面积垃圾量(1)民用房屋建筑按照每平方米1.3吨计算;有旧物利用的,在考虑综合因素后按结构类型确定为:砖木结构每平方米0.8吨,砖混结构每平方米0.9吨,钢筋混凝土结构每平方米1吨,钢结构每平方米0.2吨。
(2)工业厂房和跨度9米以上的仓储类房屋按结构类型确定为:钢结构每平方米0.2吨,其他按同类结构民用房屋建筑单位面积垃圾量的40-60%。
(二)构筑物拆除工程建筑垃圾量计算构筑物拆除工程建筑垃圾量按照实际体积计算,每立方米折合垃圾量1.9吨。
二、房屋建设工程房屋建设工程垃圾包括基础施工产生的弃土和房屋主体施工产生的建筑垃圾。
(一)基础施工产生弃土量计算1.已进行招投标工程的基础弃土量,可根据施工图预算中的相关子目计算;2.不能提供施工图预算的工程,基础弃土量由具有资质的中介机构根据施工图纸计算;有特殊情况的,申请单位应提交相关依据,据实核减;基础弃土量=(基础开挖量-回填量)×单位体积弃土量3.单位体积弃土量按粘土类别计算,每立方米1.6吨。
(二)房屋主体施工产生建筑垃圾计算房屋主体施工产生建筑垃圾量=建筑面积×单位面积垃圾量1.建筑面积按照施工图中的建筑面积计算;2.单位面积垃圾量(1)砖混结构按每平方米0.05吨;(2)钢筋混凝土结构每平方米0.03吨。
三、道路、管沟建设工程1.已进行招投标工程的道路、管沟建设工程弃土量,可根据施工图预算中的相关子目计算;2.不能提供施工图预算的道路、管沟工程,弃土量由具有资质的中介机构根据施工图纸计算;有特殊情况的,申请单位应提交相关依据,据实核减;道路、管沟建设工程弃土量=(道路、管沟开挖量-回填量)×单位体积弃土量3.单位体积弃土量按粘土类别计算,每立方米1.6吨。
建筑垃圾量计算方法一、拆掉工程拆掉工程包含房子拆掉工程和修建物拆掉工程。
(一)房子拆掉工程建筑垃圾量计算房子拆掉工程建筑垃圾量=建筑面积×单位面积垃圾量1.建筑面积(1)还没有拆掉房子的建筑面积依照房产证或拆迁允许证等的证载面积计算,没有证件的房子依如实测面积计算;(2)已拆掉的房子建筑面积依照测绘管理部门供给或确认的1/500地形图计算;2.单位面积垃圾量(1)民用房子建筑依照每平方米 1.3 吨计算;有旧物利用的,在考虑综合要素后按构造种类确立为:砖木构造每平方米 0.8 吨,砖混构造每平方米 0.9 吨,钢筋混凝土构造每平方米 1 吨,钢构造每平方米0.2 吨。
(2)工业厂房和跨度9 米以上的仓储类房子按构造种类确立为:钢构造每平方米0.2 吨,其余按同类构造民用房子建筑单位面积垃圾量的 40-60%。
(二)修建物拆掉工程建筑垃圾量计算修建物拆掉工程建筑垃圾量依如实质体积计算,每立方米折合垃圾量1.9 吨。
二、房子建设工程房子建设工程垃圾包含基础施工产生的弃土和房子主体施工产生的建筑垃圾。
(一)基础施工产生弃土量计算1.已进行招招标工程的基础弃土量,可依据施工图估算中的有关子目计算;2.不可以供给施工图估算的工程,基础弃土量由拥有资质的中介机构根据施工图纸计算;有特别状况的,申请单位应提交有关依照,据实核减;基础弃土量 =(基础开挖量 -回填量)×单位体积弃土量3.单位体积弃土量按黏土类型计算,每立方米 1.6 吨。
(二)房子主体施工产生建筑垃圾计算房子主体施工产生建筑垃圾量=建筑面积×单位面积垃圾量1.建筑面积依照施工图中的建筑面积计算;2.单位面积垃圾量(1)砖混构造按每平方米 0.05 吨;(2)钢筋混凝土构造每平方米 0.03 吨。
三、道路、管沟建设工程1.已进行招招标工程的道路、管沟建设工程弃土量,可依据施工图预算中的有关子目计算;2.不可以供给施工图估算的道路、管沟工程,弃土量由拥有资质的中介机构依据施工图纸计算;有特别状况的,申请单位应提交有关依照,据实核减;道路、管沟建设工程弃土量=(道路、管沟开挖量-回填量)×单位体积弃土量3.单位体积弃土量按黏土类型计算,每立方米 1.6 吨。
建筑垃圾方量计算公式建筑垃圾是指在建筑过程中产生的废弃物和废弃材料,包括混凝土、砖块、钢筋、木材等。
为了对建筑垃圾进行有效管理和处理,需要对其方量进行准确计算。
下面将介绍建筑垃圾方量计算的公式和相关内容。
一、建筑垃圾方量计算公式建筑垃圾方量计算的公式为:建筑垃圾方量= (A + B + C) × D其中,A表示建筑物结构废弃物的体积;B表示装修废弃物的体积;C表示建筑设备废弃物的体积;D表示建筑垃圾的密度。
二、建筑垃圾方量计算的具体步骤1. 计算建筑物结构废弃物的体积(A):建筑物结构废弃物主要包括混凝土、砖块、钢筋等材料。
可以根据建筑物平面图和高程图计算建筑物结构的体积,并根据结构材料的密度计算出废弃物的体积。
2. 计算装修废弃物的体积(B):装修废弃物主要包括瓷砖、木材、油漆桶等材料。
可以根据装修材料的种类和数量,结合其体积计算出装修废弃物的总体积。
3. 计算建筑设备废弃物的体积(C):建筑设备废弃物包括各类施工设备、机械设备等。
可以根据设备的种类和数量,结合其体积计算出建筑设备废弃物的总体积。
4. 计算建筑垃圾的密度(D):建筑垃圾的密度可以通过实际测量或参考相关标准确定。
根据建筑垃圾的种类和组成,选择合适的密度数值进行计算。
5. 将计算得到的A、B、C代入公式,计算建筑垃圾方量。
三、注意事项1. 在计算建筑垃圾方量时,需要准确记录各类垃圾的体积和密度,以确保计算结果的准确性。
2. 建筑垃圾方量的计算结果可作为建筑垃圾处理和管理的依据,有助于合理安排垃圾运输和处理的资源。
3. 建筑垃圾处理应符合相关法律法规和环保要求,采取合理有效的处理方式,避免对环境造成污染。
四、建筑垃圾处理的重要性建筑垃圾对环境和人类健康都造成一定的影响,因此合理处理建筑垃圾至关重要。
1. 环境保护:建筑垃圾若不得当处理,可能会造成土壤和水体的污染,影响生态环境的平衡和可持续发展。
2. 资源回收利用:建筑垃圾中的部分材料仍然具有再利用价值,如混凝土碎石可以用于路基填充,钢筋可以回收再利用等。
渣土容积计算公式在土地开发和建筑施工过程中,渣土处理是一个重要的环节。
渣土容积的计算对于合理的处理和利用渣土具有重要的意义。
本文将介绍渣土容积的计算公式及其应用。
渣土容积的计算公式可以根据渣土的形状和尺寸来确定。
一般来说,渣土可以分为规则形状和不规则形状两种情况。
对于规则形状的渣土,例如方形、长方形、圆柱形等,其容积可以通过简单的公式计算得出。
以方形渣土为例,其容积计算公式为V = l w h,其中V表示容积,l表示长度,w表示宽度,h表示高度。
对于长方形渣土,其容积计算公式为V = lw h。
对于圆柱形渣土,其容积计算公式为V = π r^2 h,其中π表示圆周率,r表示半径,h表示高度。
对于不规则形状的渣土,可以采用体积测量法进行计算。
首先将渣土放入一个容器中,然后用水倒入容器直至渣土完全浸没,记录水的体积即为渣土的容积。
这种方法适用于各种形状和尺寸的渣土,但需要注意测量时要确保渣土完全浸没在水中,以确保测量结果的准确性。
在实际工程中,渣土容积的计算常常涉及大量的数据和复杂的计算过程。
为了提高计算的效率和准确性,可以借助计算机软件进行渣土容积的计算。
目前市面上有许多专门用于土方工程计算的软件,可以根据不同的渣土形状和尺寸进行容积计算,并生成相应的报表和图表,大大提高了工作效率。
渣土容积的计算在土地开发和建筑施工中具有重要的应用价值。
首先,渣土容积的准确计算可以帮助工程师合理规划渣土的处理和利用方案,避免浪费和污染环境。
其次,渣土容积的计算也是施工进度和成本控制的重要依据,可以帮助项目管理者合理安排施工进度和预算,确保工程顺利进行。
除了渣土容积的计算,渣土的处理和利用也是一个重要的环节。
目前,对于渣土的处理和利用有许多成熟的技术和方法,例如填埋、回填、再生利用等。
在进行渣土处理和利用时,需要综合考虑渣土的性质、数量和成本等因素,选择合适的处理和利用方案,以实现资源的最大化利用和环境的最小化影响。
第三部分
2012年《北京市房屋修缮工程计价依据——预算定额》
一、土(石)方场外运输
(一)说明
1.土方开挖按照《北京市房屋修缮工程计价依据—预算定额》相应子目执行。
2.土(石)方场外运输执行11-16土方场外运输子目,仍不能满足运距要求的,配合11-17运距每增减5km子目使用。
3.本标准中的其他机具费,以人工费为基数按“%”计算。
(二)工程量计算规则
工作内容:人工装车、苫盖、运输、卸车及清理等。
单位:m³
二、弃土(石)方、渣土运输和消纳
(一)说明
1. 弃土(石)方、渣土运输执行11-18渣土外运子目,仍不能满足运距要求的,配合11-19运距每增减5km子目使用。
原定额子目11-13、11-14、11-15停止使用。
2. 土石方工程施工中发生的场外运输土(石)方,经专家论证须消纳处置的弃土(石)方,消纳数量按专家论证通过的弃土(石)运输处置方案和弃土(石)方的密度计算确定。
弃土(石)方或渣土消纳单价按《北京市发展和改革委员会北京市市政市容管理委员会关于调整本市非居民垃圾处理收费有关事项的通知》(京发改〔2013〕2662号)的规定执行。
(二)工程量计算规则
工作内容:人工装车、苫盖、运输、卸车、清理及消纳
等。
单位:m³
施工中拆除的渣土废弃材料,按照表中渣土发生量计算简表进行换算,表中未说明的渣土量按照各分项工程渣土实际发生量计算;
渣土发生量计算简表
计量单位:m3
续表
续表
三、施工垃圾运输及消纳
(一)说明
施工垃圾运输及消纳按《北京市房屋修缮工程计价依据—预算定额》措施项目中的第三章其他措施费3-37、3-38、3-39相应子目执行。
(二)工程量计算规则
1.土建工程以除税预算价(不含措施费)为计算基数。
安装工程及古建筑工程以人工费(不含措施费中相应部分人工费)为计算基数。
2.其他措施费
注:施工垃圾场外运输和消纳费用中的人工费占28%。
