卷烟厂施工组织设计第一章工程概况第二章编制依据第三章资源配备打算与先进性第一节、项目施工治理组织机构第二节、劳动力安排打算第三节、要紧施工机械配备打算第四节、工程材料进场打算第四章施工平面布置和临时设施布置第五章要紧施工方法及施工工艺第一节、测量、定位放线第二节、土石方施工方案第三节、钢筋工程第四节、模板工程第五节、脚手架工程第六节、砼工程第七节、重力式挡墙施工第八节、地基注浆加固第九节、格构护坡施工第十节、板肋式锚杆挡墙施工第十一节、喷锚支护施工第十二节、边坡附属工程第十三节、边坡监测第六章质量治理体系与措施第一节、建立质量治理机构第二节、质量操纵措施第七章施工进度及工期保证措施第八章安全、文明、环境爱护施工措施第九章季节性施工措施第十章工程保修建立质量回访及修理制度附表一:拟投入本标段的要紧施工设备表附表二:拟配备本标段的试验和检查仪器设备表附表三:劳动力打算表附表四:打算开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表施工组织设计第一章工程概况1、项目名称:重庆烟草工业有限责任公司涪陵分厂易地技术改造项目边坡治理及高切坡处理工程。
2、项目地点:重庆市涪陵区李渡工业园区3、该工程要紧施工范畴为重庆烟草工业有限责任公司涪陵分厂易地技术改造项目边坡治理及高切坡处理工程施工图图纸、工程量清单所包括的的所有工程内容。
4. 质量要求:合格。
5. 工期要求:打算总工期:180日历天,实际开工日期以现场公布的开工令为准。
第二章编制依据一、重庆烟草工业有限责任公司涪陵分厂易地技术改造项目边坡治理及高切坡处理工程招标文件。
二、重庆烟草工业有限责任公司涪陵分厂易地技术改造项目边坡治理及高切坡处理工程设计图纸。
二、重庆烟草工业有限责任公司涪陵分厂易地技术改造项目边坡治理及高切坡处理工程项目工程量清单。
四、现场实地考察情形。
五、我公司技术治理水平和机械设备装备能力。
六、本施工组织设计依据的要紧技术标准、规范、规程、规定。
烟站施工组织设计一、工程概况本烟站建设项目位于具体地点,总建筑面积为具体面积平方米。
主要建筑包括烟叶收购仓库、办公区、生活区等。
烟站的建设旨在为当地烟叶的收购、储存和加工提供便利的场所,促进烟草产业的发展。
二、施工部署(一)施工目标1、质量目标:确保工程质量达到国家验收合格标准,力争优质工程。
2、工期目标:根据合同要求,合理安排施工进度,确保在规定的时间内完成工程建设。
3、安全目标:杜绝重大伤亡事故,轻伤事故发生率控制在具体百分比以内。
(二)施工组织机构成立项目经理部,项目经理全面负责工程的施工组织和管理。
项目部下设工程技术部、质量安全部、物资设备部、综合办公室等部门,各部门分工明确,密切配合,共同完成施工任务。
(三)施工任务划分将工程划分为多个施工区域,分别组织施工队伍进行施工。
其中,基础工程、主体结构工程、装饰装修工程等由专业施工队伍负责施工,水电安装工程等由专业分包单位负责施工。
三、施工准备(一)技术准备1、熟悉施工图纸,进行图纸会审,编制施工组织设计和专项施工方案。
2、做好技术交底工作,将施工技术要求和质量标准传达给施工人员。
(二)现场准备1、平整施工场地,修筑临时道路和排水设施。
2、搭建临时办公和生活设施,满足施工人员的工作和生活需要。
(三)材料准备1、根据施工进度计划,编制材料采购计划,确保材料按时供应。
2、对进场材料进行检验和试验,确保材料质量符合要求。
(四)机械设备准备1、根据施工需要,配备足够的施工机械设备,如塔吊、搅拌机、电焊机等。
2、对机械设备进行调试和维护,确保其性能良好,能够正常运行。
四、主要施工方法(一)基础工程1、土方工程采用机械开挖和人工清理相结合的方式进行土方开挖,确保基底土不受扰动。
开挖完成后,及时进行验槽和地基处理。
2、基础钢筋工程钢筋在加工场加工制作,运至现场绑扎安装。
钢筋的连接方式根据设计要求采用焊接或绑扎连接。
3、基础混凝土工程基础混凝土采用商品混凝土,泵送浇筑。
XX卷烟厂联合易地技术改造项目三标段安全施工组织设计编制:审核:审批:XX卷烟厂联合易地技术改造项目部2012.07.01目录第一章工程概况 (1)一、编制依据 (1)二、建筑概况 (1)第二章安全施工组织设计 (1)一、安全管理目标 (1)1、安全管理目标 (1)2、文明施工目标 (1)3、具体目标 (1)二、安全生产管理体系 (1)1、施工组织管理 (1)三、保证安全施工的组织措施 (2)第三章现场安全规章制度 (3)1、安全生产方针、原则 (3)2、现场安全生产责任制 (3)3、安全检查制度 (5)4、安全生产教育制度 (6)5、工伤事故报告处理制度 (7)6、班组安全活动记录填写须知制度 (8)7、工地现场文明施工要求 (9)8、工地安全作业纪律 (9)9、工地十项安全技术措施 (10)10、工地保卫防火制度 (10)11、施工现场卫生管理制度 (11)第四章安全防护措施 (12)1、安全通道防护 (12)2、临边防护措施 (12)3、施工垂直升降机接料平台临边防护 (12)4、洞口防护 (12)5、工作面安全防护 (13)6、交叉作业防护 (14)7、施工临时用电安全技术措施 (14)8、施工机具安全防护措施 (14)9、高空作业安全防护 (15)10、消防措施 (16)11、工地安全作业纪律、防火制度 (16)第五章特殊专项施工方案及措施 (17)第六章各工种安全技术操作规程 (18)(一)高处作业安全技术操作规程 (18)(二)普通工安全技术操作规程 (18)(三)木工安全技术操作规程 (19)(四)钢筋工安全技术操作规程 (19)(五)砼工技术操作规程 (20)(六)泥工安全技术操作规程 (20)(七)架子工安全技术操作规程 (21)(八)抹灰工安全技术操作规程 (22)(九)油漆、玻璃工安全技术操作规程 (22)(十)防水工安全技术操作规程 (23)(十一)电工安全技术操作规程 (24)(十二)电焊工安全技术操作规程 (25)第七章各分部(分项)安全交底 (26)(一)土方开挖 (26)(二)钢筋工程施工安全 (26)(三)模板工程施工安全 (27)(四)脚手架搭设拆除工程施工安全 (29)(五)混凝土工程施工安全 (30)(六)砌砖工程施工安全 (31)第八章安全施工主要分项: (32)第九章季节性施工安全技术措施: (35)第十章安全事故应急救援预案 (35)安全施工组织设计第一章工程概况一、编制依据1、《中华人民共和国安全生产法》2、《建设工程安全生产管理条例》3、《中华人民共和国建筑法》4、建筑工程施工现场管理规定5、《建筑施工安全检查标准》6、《施工现场临时用电安全技术规程》7、《建筑施工高处作业安全技术规程》8、国家有关部门公布的各项标准规范9、河南五建建设集团有限公司的各项安全制度和安全生产责任制规定。
XX 卷烟厂施工组织设计第一章 工程概况1.工程简介本工程是是XX 卷烟厂2000~2002年技术改造联合工房的扩建工程。
XX 卷烟厂位于黔河新建桥北,沙南路与步行街之间,该联合工房由八个分区建筑组成,建筑总面积23165m 2,占地面积14908m 2,联合工房各分区建筑平面布置如下图所示:联合工房的核心建筑是一、二分区建筑;联合工房的配套建筑是三、四、五、六、七、八分区建筑;联合工房的看面工程是一、六、五、七分区临步行街的建筑;各分区建筑的结构形式、建筑标准详见下表。
2.主要施工的技术重点针对本工程特点结合我们多年积累的施工经验,我们把本工程砼结构达到里实外光、梁柱接头通顺光滑,砌体垂直度,砂浆饱满度,柱墙筋埋设,花岗石地面安装。
外墙贴面砖的质量控制作为质量、技术管理的重点之外,又结合其一、二分区的球形钢结网架对标高的中心线,标高要求严格准确的情况以及各分区建筑的边界轴线相互平行穿串的特点,我们还把施工测量的质量控制也列为本工程施工质量控制的一大重点。
同时由于烟草生产工艺及产品储存对建筑物的防潮功能有很高的要求,施工中如何做到地面、墙面的防潮,屋面和墙面的防水防漏,防水节点要求精心施工应是本工程质量控制的重中之重。
3.施工现场现状 二 区三 区四 区五 区七区八 区一 区六 区原有厂房场地位于厂区围墙内,联合工房的西南部,即1、6、8区与原有厂房比邻,6区建筑的南面是设计的厂区花园,施工时不允许材料进入,工房的东边临步行街,施工中拟采取安全隔离措施联合工房的西边至围墙地带约40m宽,可考虑主要的施工暂设搭建点,施工用电。
甲方指定在建筑物的西南侧接入现场。
目前,地基的换土回填工作正在进行,回填完工后,施工基础时,设防护栏杆,并考虑排水设施。
第二章施工部署1.施工组织体系XX卷烟厂联合工房扩建工程虽是该厂2000~2002年的重大技术改造项目,亦是XX地区最重要的工程项目,该项目的建成投产,标志着XX卷烟厂新世纪经济腾飞的起点,为了优质、高效地完成本工程,我公司将精心组织施工力量,抽调经验丰富、年富力强的工程技术管理人员,成立工程项目部,实行项目法管理。
工程名称:编制单位:审批人:工程负责人:编制人:编制时间:2022 年 2 月 12 日一、工程概况与工程质量目标和要求(一)工程概况1、工程简介工程名称:建设单位名称:设计单位名称:工程施工单位:工程地址:工程装修面积:工程装修范围:(1)(2)本工程项目由我公司项目部独立完成,没有分包。
工程开工: 2022 年 2 月 7 日工程竣工: 2022 年 4 月 22 日合同签定日期: 2022 年 2 月 7 日工程造价: 1057115.79 元2、工程施工条件工程施工用水、电、运输搬运、办公、库房、员工吃住自行解决。
(1)施工用水、电自动由工地配电箱及水头接拉到 1 层,然后接到每层暂时配电箱及水管。
(2)运输:由乙方统一安排运输,解决各种材料搬运、垃圾废物运输问题。
(3)库房、物质堆房地,设在地面层。
(4)工人、管理人员吃住自行在工地以外解决。
3、工程特点(1)室内用料造型较为统一。
(2)工程质量要求高,做工精细。
(3)工程质量要求达标。
(4)工程施工要求管理水平一流,参加施工的工人素质高。
(二)工程质量目标和要求1、质量目标:优良等级分项工程合格率 95%,分部工程优良率 80%安全目档;无任何重大事故。
2 、质量要求:按图按质按量。
二、现场人员组织机构(一)组织机构图项目经理施质技采安保后工检术购全管员员员员员员勤木大油空水电瓦理工石工调工工工848 2 244(三)施工管理人员岗位职责1、项目经理(1)负责组建项目经理部,明确人员职责,贯彻实施总公司的质量方针和质量目标,对本工程负全面责任;(2)对项目进行中所浮现的重大事务,关键问题进行决策,下达各种生产质量经济技术指标。
(3)负责组织落实各种资源配备,催促不合格品的纠正与预防措施的实施;(4)落实合同的履行情况,协调处理好工程项目中有关方的公共关系,负责工程的回访保修工作;(5)负责处理工程施工中浮现的质量、人身、事故报告分析,行使奖惩权力。
施工组织设计目录一、第一章综合说明二、第二章材料质量要求三、第三章施工前期准备四、第四章工程材料采购及加工制作五、第五章施工现场安排六、第六章项目管理组织体系及施工管理七、第七章主要施工方法,工艺流程八、第八章拟投入的劳动力进场计划九、第九章拟投入的主要施工机械(设备)十、第十章确保工程质量的技术组织措施十一第十一章确保安全施工的技术组织措施十二、第十二章确保文明施工的组织措施十三、第十三章确保工期的技术组织措施十四、第十四章施工总进度计划施工进度计划表(附后)十五、第十五章为招标人顺利生产创造条件采取的措施十六、第十六章确保报价完成工程建设的技术和管理措施第一章综合说明第一节:概述工程名称:河南中烟工业公司(漯河卷烟厂)七五厂房外墙面改造工程:工程地点:漯河市人民路518号结构类型:框架结构,地上2层建筑面积:5300m2工程内容:施工图及招标文件所示内容包括外墙铝合金龙骨铝塑板外墙面施工;翰高品牌的外墙弹性荷艺漆墙面和屋顶施工;以及风雨棚的拆安施工等装饰工程。
我公司将与业主和监理单位全面合作,密切配合,接受业主和监理单位在工程实施全过程中的热忱指导与帮助,将业主的目标转化为本公司的目标,为本工程竭诚努力。
在工程管理上,我公司将抓好对工程设计意图的实施及深化完善等工作,确保本工程顺利进行。
我们一定发挥本公司的管理优势,优化、优先配置劳动力、施工机械、设备和材料等各类资源,使工程目标的实现具有可靠的保障,保证所施工的工程按照设计文件和国家现行实施的相关规范和标准进行施工和验收,质量放首位,达到监理方及业主满意。
第二节编剧依据1.甲方提供的施工招标文件说明及图纸相关要求。
2.《建筑装饰装修工程质量验收规范》GB50210—20013.《建筑幕墙》(JG3035-1996)4.《建筑结构荷载规范》(GBJ9-87)5.《钢结构设计规范》GBJ17-886.《钢结构工程施工质量验收规范》(GB50205-21001)7.《建筑涂料工程施工及验收规范》JGJ/J29-2003;J250-20038.《建筑设计防火规范》GBJ16-87(修订本)9.《高层民用建筑设计防火规范》GB5004510.《建筑物防雷设计规范》GB50057-9411.《碳素结构钢》GB700-8812.《低合金高强度结构钢》GB159713.《铝合金建筑型材》GB/T 5237-200014.《硅酮结构胶标准》GB16776-9715.《建筑幕墙物理性能分级》GB/T15225/9416.《建筑幕墙风压变形性能监测方法》GB/T1522717.《建筑幕墙雨水渗透形性能检测方法》GB/T1522818.《建筑幕墙空气渗透形性能检测方法》GB/T1522619.《屋面工程质量验收规范》(GB50207-2002)其他管理标准及相关文第二章材料质量要求质量标准:合格主要材料:1.铝型材幕墙用铝型材为银白色铝材,表面进行阳极氧化处理,幕墙铝型材氧化膜厚度为AA15级。
张家口卷烟厂办公大楼(1#-2#)装修工程施工组织设计编制:梁中杰审核:批准:常宏建筑装饰工程有限公司CHANGHONG BUILDING DECORATION ENGINEERING CO. LTD目录目录 (2)第一章编制说明 (4)第一节工程概况及特点 (4)第二节编制依据 (5)第三节编制目的 (6)第二章施工部署 (7)第一节确定管理目标 (7)第二节施工人员部署 (8)第三节物资供应 (9)第三章关键部位施工工艺方案及措施 (11)第一节施工管理控制方案 (11)第二节工程项目测量监控 (12)第三节外墙涂料施工工艺 (13)第五节玻璃门制安工艺 (15)第六节铝塑板安装施工工艺 (17)第七节外墙石材干挂技术 (18)第四章质量保证体系及措施 (23)第一节质量保证体系 (23)第二节质量保证措施 (25)第五章主要设备、物料用量计划 (30)第一节主要机械设备的用量计划 (30)第二节材料、构件进场计划控制 (35)第三节劳动力需求计划 (36)第六章保证安全措施 (39)第七章文明施工措施 (46)第一节文明施工保证措施 (46)第二节防尘治理控制措施 (48)第三节降低噪音控制措施 (49)第八章保证工期措施 (51)第一节施工进度计划 (51)第二节进度计划保证措施 (52)第九章服务承诺 (55)第一章编制说明第一节工程概况及特点一.工程概况工程名称:张家口卷烟厂办公大楼(1#-2#)外装修工程建设单位:张家口卷烟厂设计单位:常宏建筑装饰工程有限公司施工单位:常宏建筑装饰工程有限公司监理单位:北隆工程建设监理有限公司承包方式:包工包料质量标准:合格施工工期:●施工工期:施工总日历日60天。
●合同开工日期:2004年04月08日。
●合同竣工日期: 2005年06月08日二.建设项目环境特征本工程位于张家口市工业中路65号,东面紧临煤机厂;南、北改造楼为办公楼,整个施工过程都要保证正常办公;由于建筑工程地处这一区域,施工过程中必须采取相应的环境保护措施,避免噪声扰民、影响正常办公。
淮阴卷烟厂东大门及围墙改造工程施工组织设计江苏明远建设工程有限公司2013-12-16目录第一章编制原则和编制依据第二章工程概况第三章施工进度打算第四章施工现场平面图、临时设施及道路布置第五章要紧施工方法第六章确保质量的技术组织措施第七章确保工期的技术组织措施第八章确保安全生产的技术组织措施第九章确保文明施工及环境爱护的技术组织措施第十章针对本工程的建议及其他第十一章施工工期及质量、安全施工目标第十二章项目部施工治理人员配备、素养及治理经验第十三章劳动力、机械设备和材料打算第十四章工程档案资料治理措施附表要紧施工机械设备表施工进度打算表施工现场平面布置图临时设施布置及临时用地表第一章编制原则和编制依据第一节编制讲明一、本施工组织设计是依照提供的设计图纸和现场考察结果,依照现行国家规范、标准,结合我公司多年来的施工经验,针对本工程的具体情况和要求,经多次研究论证和方案比较,提出了我方将如何组织施工的总体框架构想。
二、本方案要紧从“要紧施工方法”、“质量保证体系及措施”、“施工进度打算及保证措施”、“文明安全施工措施”等几大方面提出构想,宗旨是能为招标人更好地服务。
如我公司中标,将在施工中进一步深化完善。
为实现本工程“优质、快速、安全、低耗”的施工目标,我们将“用我们的智慧和行动,实现对用户的承诺”。
第二节编制原则一、严格遵循工程文件规定的内容和设计文件的要求,严格执行技术规范,并适当采纳新材料、新工艺。
二、坚持实事求是的原则,依照项目经理部施工能力和治理水平,坚持科学组织、合理安排、均衡生产,确保优质高效的履行合同。
三、严格执行设计文件、技术规范和有关技术标准的要求,正确选择施工方案,实行全面质量治理。
四、遵循把安全质量放在首位的原则。
五、在确保工期、质量和省级文明工地的前提下,全面优化施工组织,合理安排劳力和设备,保证各项工程在切实可行的基础上按打算实施。
六、推行全面质量治理,执行ISO-9001-2000质量治理标准和程序。

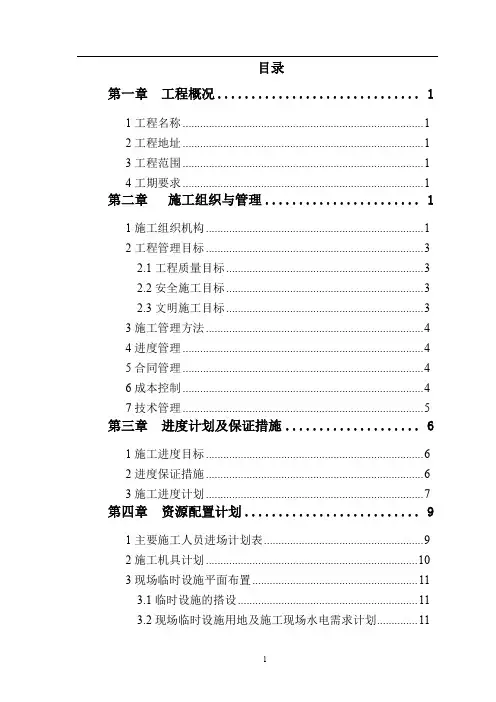

目录第一章工程概况 (1)1工程名称 (1)2工程地址 (1)3工程范围 (1)4工期要求 (1)第二章施工组织与管理 (1)1施工组织机构 (1)2工程管理目标 (3)2.1工程质量目标 (3)2.2安全施工目标 (3)2.3文明施工目标 (3)3施工管理方法 (4)4进度管理 (4)5合同管理 (4)6成本控制 (4)7技术管理 (5)第三章进度计划及保证措施 (6)1施工进度目标 (6)2进度保证措施 (6)3施工进度计划 (7)第四章资源配置计划 (9)1主要施工人员进场计划表 (9)2施工机具计划 (10)3现场临时设施平面布置 (11)3.1临时设施的搭设 (11)3.2现场临时设施用地及施工现场水电需求计划 (11)3.3现场临时设施平面布置 (12)第五章施工方案 (14)1设备施工方案 (14)1.1设备安装通用技术要求 (14)1.2离心式通风机的安装 (16)1.3除尘器的安装 (18)2通风管道施工方案 (20)2.1工艺流程 (20)2.2施工准备 (20)2.3施工工艺 (20)3电气施工方案 (24)3.1方案说明 (24)3.2施工工艺 (25)第六章质量保证措施 (30)1质量目标 (30)2建立项目质量责任制 (30)3材料控制 (31)4过程控制及检验和试验 (32)5设备及电气安装设立质量控制点(附后) (34)6工程竣工资料 (34)7施工执行标准 (34)第七章安全保证措施 (41)第八章文明施工措施 (42)1健康环保与文明施工的方针及目标 (42)2组织机构及职责 (42)3劳动保护与职工健康保证措施 (43)4环境保护措施 (43)5现场文明施工措施 (44)第九章与业主、监理及其他承包商的配合 (45)1与业主的配合 (45)2与监理的配合 (45)3与其他施工单位的配合 (46)第十章售后服务及承诺 (46)第一章工程概况1工程名称湖南中烟工业有限责任公司长沙卷烟厂联合工房成型机组丝束开松集中除尘系统工程2工程地址湖南省长沙市3工程范围3.1一套联合工房成型机组丝束开松集中除尘系统的设备、材料的采购;3.2一套联合工房成型机组丝束开松集中除尘系统的优化设计、制作、安装、调试及售后服务(不含吸尘罩的制作安装)。
XX烟草工业XX公司XX分厂整体技改联合工房及二号原料库土建工程施工组织设计中国建筑第七工程局X XCHINA CONSTRUCTION SEVENTH ENGINEERING BUREAU2010年02月20日第一章编制说明及概述1第一节编制依据1第二节编制说明2第三节工程概况2第四节管理目标5第二章项目管理机构6第一节现场项目部的设置和组成6第二节项目质量管理体系7第三节安全生产、文明施工责任保证体系9第四节项目部岗位职责和管理权限10第五节公司对项目部的优先权17第六节公司对本工程项目部的监督、激励和考核18第三章工程进度计划与措施18第一节工期安排的指导思想和依据18第二节工期安排计划19第三节施工进度计划20第四节工期保证措施21第四章施工平面布置25第一节工程施工指导方针25第二节工程管理目标25第三节施工总平面布置安排情况说明27第四节安全文明施工布置30第五节施工临水、临电布置30第六节生活后勤安排35第七节现场综合管理35第五章施工方案与技术措施36第一节施工方案36第二节结构主体施工方案66第三节脚手架搭设施工89第四节主体竣工资料形成和结构验收96第五节屋面、卫生间防水工程施工方案97第六节钢结构施工111第七节网架工程112第八节装饰工程施工主要方案及工艺113二、保温隔热外墙施工114第九节装饰工程重点、关键部位的防治措施144第十节安装工程施工方案146第十一节分厂正常生产、物流畅通的保障方案166第六章质量管理体系与措施167第一节质量保证体系167第二节质量保证组织措施及制度168第三节质量保证技术措施及管理措施171第四节资源保障措施173第五节质量保证关键环节控制173第六节加强成品保护,保证工程质量175第七节加强检验和试验,保证工程质量178第八节工程质量控制具体措施183第七章机械设备的配置或选择185第一节拟投入本合同工程的主要施工机械表185第二节机具及材料的进场计划和保管185第八章劳动力计划186第九章安全文明施工及环保管理体系与措施187第一节管理体系187第二节安全生产制度189第三节安全施工措施190第四节施工安全用电措施191第五节配电箱、开关箱安全措施192第六节文明施工及环保控制措施192第七节施工现场管理197第八节防止“扰民的措施”201第九节成品保护措施201第十节治安保卫、防火措施202第十一节消防、避雷措施202第十二节施工中的协调、管理措施204第十章降低成本措施210第十一章季节性施工措施212第一节雨季施工措施212第二节高温季节施工措施213第三节冬期施工质量保证措施213第十二章服务及回访保修措施216第一节服务宗旨216第二节保修期限及保修措施216第十三章材料供应计划217第十四章地下管线及其他地下地上设施的保护措施218第十五章施工总承包管理措施220第一节施工协调管理措施220第二节施工总包管理措施222附表一:拟投入本标段的主要施工设备表242附表二:拟配备本标段的试验和检测仪器设备表243附表三:劳动力计划表244附表四:总进度计划2446附图(表)5:现场施工平面布置图。
