实施性施工组织设计文明说明word版可修改
- 格式:docx
- 大小:203.21 KB
- 文档页数:181
施工组织设计说明一、项目概况本项目为一座高层住宅楼的施工工程,位于某市某区,总建筑面积约为X平方米。
本项目的施工组织设计旨在确保施工过程的顺利进行,保证工程质量和安全,并最大限度地减少对周边环境的影响。
二、施工组织机构1. 项目经理办公室项目经理办公室负责项目整体的组织和管理,包括施工进度的控制、质量的监督、安全的管理等。
2. 技术部技术部负责施工技术的研究和应用,提供技术支持和指导,确保施工过程中的技术要求得到满足。
3. 质量部质量部负责施工过程中的质量控制和质量检查,确保工程质量符合相关标准和规范。
4. 安全部安全部负责施工现场的安全管理,制定安全措施和应急预案,确保施工过程中的安全。
5. 供应部供应部负责施工材料和设备的采购和供应,确保施工过程中的物资供应充足。
三、施工组织流程1. 前期准备阶段在施工前,项目经理办公室与相关部门共同制定施工计划和施工方案,确定施工的时间节点和工期,并组织开展必要的前期准备工作,包括场地清理、材料准备、人员调配等。
2. 施工准备阶段在施工前,技术部、质量部和安全部共同制定详细的施工组织设计方案,包括施工工艺、施工方法、施工顺序等,并进行相应的技术交底和安全教育,确保施工人员具备必要的技能和安全意识。
3. 施工实施阶段根据施工组织设计方案,按照施工顺序和工艺要求,进行施工作业。
施工过程中,质量部进行质量检查,安全部进行安全监督,技术部提供技术支持,供应部保证物资供应。
4. 施工验收阶段施工完成后,进行施工验收,质量部对工程质量进行检查,技术部对施工工艺进行评估,确保工程质量符合相关标准和规范。
四、施工组织措施1. 施工场地管理严格按照相关规定进行施工场地的规划和管理,确保施工现场的整洁、安全。
2. 施工人员管理制定施工人员管理制度,包括人员的招聘、培训、考核等,确保施工人员具备必要的技能和素质。
3. 施工安全管理制定施工安全管理制度,包括安全措施的制定和实施,安全教育的开展,安全事故的预防和应急处理等。
目录第一卷编制依据 (8)第二卷工程概况 (11)2.1工程简介: (11)2.2建筑设计概况: (11)2.3结构设计概况: (14)2.4安装设计概况: (16)第三卷本工程施工重点、难点和对策 (18)3.1施工重点、难点: (18)3.2施工重点、难点对策: (18)第四卷施工部署与总平面布置: (22)4.1工程目标: (22)4.2管理组织机构和项目经理部的组成: (23)4.2.1组织机构: (23)4.2.2管理体系: (24)4.2.3 项目经理部人员名单: (25)4.2.4主要施工技术工人(劳动力)配备: (25)4.2.5项目经理部下设作业队及分工: (25)4.3施工部署: (26)4.4施工准备工作 (28)4.5施工现场平面布置 (29)第五卷主要分部分项工程、施工技术方案 (35)5.1施工测量: (35)5.1.1工程概况: (35)5.1.2施工测量的准备工作: (35)5.1.3建筑物定位放线: (35)5.1.4基础开挖放线: (35)5.1.5结构施工测量: (36)5.1.6装修工程施工测量: (37)5.1.7电梯安装施工测量: (38)5.1.8沉降观测 (39)5.2土方开挖 (40)5.2.1工程概况: (40)5.2.2施工准备: (40)5.2.3开挖方案: (40)5.3钢筋工程: (42)5.3.1钢筋原材 (42)5.3.2钢筋接头、钢筋锚固、搭接长度: (42)5.3.3基础钢筋绑扎: (43)5.3.4地下室墙体钢筋的绑扎: (45)5.3.5顶板钢筋绑扎 (46)5.3.6 地下室柱子钢筋绑扎 (47)5.3.7主体钢筋的绑扎 (48)5.3.8钢筋保护层的要求: (50)5.3.9质量要求: (50)5.4模板工程: (51)5.4.1模板体系 (51)5.4.2支、拆模工艺流程: (56)5.4.3支模质量要求: (56)5.4.4技术措施: (57)5.4.5模板拆除: (57)5.5混凝土工程: (58)5.5.1底板混凝土: (60)5.5.2剪力墙混凝土施工: (62)5.5.3楼板混凝土施工: (62)5.5.4施工缝的留置要求: (63)5.5.5混凝土试块的留置 (63)5.5.6质量验收标准; (64)5.6防水工程: (64)5.6.1防水概况: (64)5.6.2施工要求: (65)5.6.3地下室防水: (65)5.6.4屋面防水施工: (66)5.6.5室内有防水要求的部位防水施工: (67)5.7土方回填: (68)5.8脚手架工程: (69)5.8.2满堂红脚手架: (109)5.9砌筑工程 (110)5.9.1施工准备: (110)5.9.2施工工艺: (110)5.9.3 ASA轻质隔墙安装: (112)5.10楼地面工程: (115)5.10.1地砖楼(地)面: (115)5.10.2水泥地面: (116)5.10.3细石混凝土地面: (117)5.11外装修工程: (117)5.11.1干挂花岗岩 (117)5.11.2外墙面砖: (119)5.12 内装修工程: (121)5.12.1内隔墙抹灰: (121)5.12.2 墙顶刮腻子及涂料粉刷: (122)5.13门窗工程: (123)5.13.1塑钢窗: (123)5.13.2防火门安装: (124)5.14电气工程: (125)5.14.1施工依据: (125)5.14.2电气工程施工范围: (125)5.14.3电源引入及配电系统: (126)5.14.4穿墙套管的做法如下: (126)5.14.5 KBG钢管敷设: (126)5.14.6管内穿线: (128)5.14.7桥架安装: (129)5.14.8电缆敷设: (130)5.14.9配电箱(柜)安装: (130)5.14.10开关、插座安装: (131)5.14.11防雷接地及保护接地系统: (132)5.14.12灯具安装: (133)5.14.14智能布线系统: (134)5.15给、排水、采暖 (134)5.15.1工程基本概况 (134)5.15.2劳动力配备: (135)5.15.3施工方法: (135)5.15.4基本操作方法: (136)5.15.5施工技术措施: (138)5.15.6施工要点: (142)第六卷施工进度计划 (146)6.1总工期控制 (146)6.2主要分部工程工期安排 (146)6.3施工进度控制计划: (146)第七卷工期保证措施 (148)7.1 工期保证措施: (148)7.1.1组织管理措施: (148)7.1.2技术措施: (149)7.1.3人力资源保障措施: (150)7.2资金保证: (150)第八卷季节施工措施 (152)8.1雨期施工措施 (152)8.2冬季施工 (152)8.2.1混凝土工程: (152)8.2.2装修工程: (153)8.2.3水暖工程: (154)第九卷 9.主要材料用量计划 (155)第十卷主要机具设备配备 (156)10.1设备配置说明 (156)10.2本工程所采用的主要机械设备表 (156)10.3拟投入本工程的试验和检测、测量仪器设备表: (157)第十一卷质量保证措施 (158)11.1质量目标: (158)11.2质量保证体系 (158)11.3组织保证措施 (158)11.4质量管理制度 (159)11.4.1技术交底制度 (160)11.4.2工序交接检制度 (160)11.4.3隐蔽工程签证检查制度 (160)11.4.4施工测量复核制度 (160)11.4.5施工过程的质量三检制 (161)11.4.6严格执行材料半成品、成品采购及验收制度 (161)11.4.7仪器设备的标定制度 (161)11.4.8质量奖惩制度 (161)11.4.9坚持持证上岗制度 (162)11.4.10实行质量否决制度 (162)11.4.11认真执行“样板制”, (162)11.4.12做好施工中的协作配合工作 (162)11.5.1技术资料管理: (162)11.5.2工程测量 (163)11.5.3钢筋工程 (164)11.5.4模板工程: (164)11.5.5混凝土工程: (165)11.5.6防水工程: (167)11.5.7暖卫工程: (168)11.5.8电气工程: (169)11.6 加强对分包队伍的管理及质量控制: (169)第十二卷安全技术措施和保证制度 (170)12.1安全生产目标 (170)12.2安全生产保证体系 (170)12.3安全生产教育 (171)12.4安全技术措施和保证制度 (172)12.5工程安全措施 (173)12.5.1土方工程 (173)12.5.2结构工程 (173)12.5.3“四口及临边”防护: (174)12.5.4机械安全: (175)12.5.5脚手架的材料要求: (175)12.5.6满堂红架子 (175)12.5.7装饰装修工程 (176)第十三卷文明施工及环保措施 (177)13.1文明施工措施 (177)13.2环境保护措施 (177)13.3消防保卫措施 (179)第十四卷降低造价技术措施 (181)14.1技术措施: (181)第十五卷成品保护措施 (183)第十六卷使用新技术、新材料、新的施工方法的可行性 (187)16.1 本工程计划推广和应用的新技术项目 (187)16.2应用新技术项目的可行性 (189)第一卷编制依据一、编制说明《佳景园(联盟路)1、2号住宅楼工程施工组织设计》是我们依据设计图纸以及现场施工条件、环境等情况,按照国家现行规范、有关标准、我公司ISO9001:2000质量体系的要求,结合我公司多年来同类工程的施工经验,针对本工程各分部、分项工程的施工重点,本着确保质量、确保工期、降低成本的目的,经我公司工程技术人员与有关专家策划和方案比较,编制了本工程的施工组织设计。
施工组织设计说明一、引言施工组织设计是指在工程项目实施过程中,根据工程的特点和要求,对施工过程进行合理规划和组织安排的一项工作。
本文旨在详细说明施工组织设计的内容和要求,以确保工程项目的顺利进行。
二、项目概况本项目为一座高层建筑工程,总建筑面积约为XXX平方米。
工程包括主体结构施工、装饰装修施工、给排水工程施工等多个施工分项。
施工期限为XX个月,总投资额为XXX万元。
三、施工组织设计内容1. 工程施工总体安排根据工程的施工特点和要求,制定合理的施工总体安排,包括各施工分项的时间节点、施工顺序、施工方法等。
同时,要考虑到施工过程中可能出现的风险和变化,制定相应的应急预案。
2. 施工人员组织与管理根据施工工序的不同,确定所需的施工人员数量和职责分工。
合理安排施工人员的工作时间和休息时间,确保施工人员的身体健康和工作效率。
同时,建立健全的施工人员管理制度,包括考勤制度、安全教育培训等。
3. 施工设备和材料管理根据施工进度和施工方法,确定所需的施工设备和材料,并进行合理的调配和管理。
确保施工设备的正常运行和材料的供应充足,避免因设备故障或材料短缺而延误工期。
4. 安全生产管理制定详细的安全生产管理措施,包括施工现场的安全防护措施、施工人员的安全培训等。
建立健全的安全生产责任制,明确各相关人员的安全责任和义务。
定期进行安全巡查和隐患排查,及时采取措施消除安全隐患。
5. 质量控制与检验制定详细的质量控制方案,包括施工过程中的关键工序、关键节点的质量控制要求。
建立健全的质量检验制度,对施工过程进行全面监控和检查,确保工程质量符合相关标准和规范。
6. 环境保护与卫生管理制定环境保护和卫生管理方案,包括施工现场的噪音、粉尘、废水等污染物的控制措施。
建立健全的垃圾分类处理制度,确保施工过程中产生的废弃物得到妥善处理,不对周边环境造成污染。
7. 施工进度控制与调整制定详细的施工进度计划,包括各施工分项的工期、工序安排等。

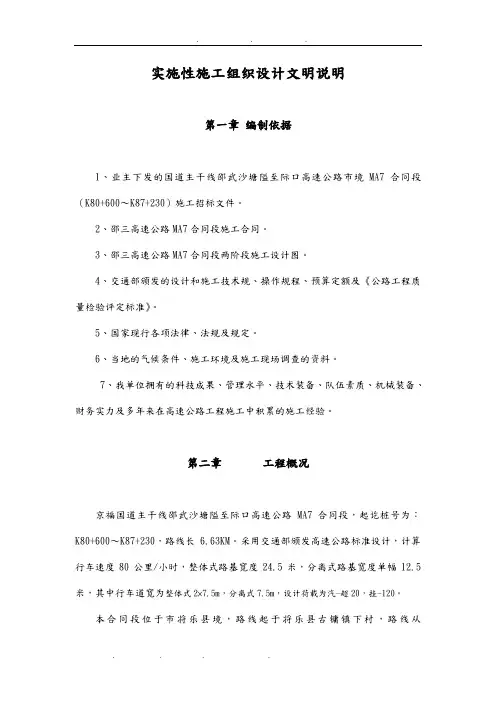

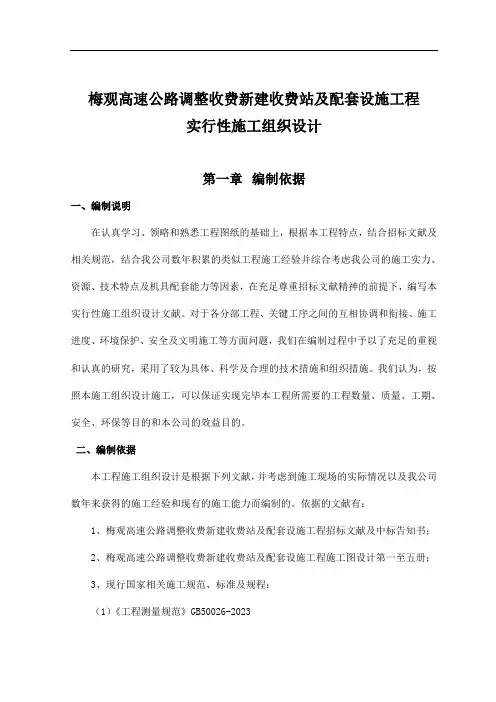

梅观高速公路调整收费新建收费站及配套设施工程实行性施工组织设计第一章编制依据一、编制说明在认真学习、领略和熟悉工程图纸的基础上,根据本工程特点,结合招标文献及相关规范,结合我公司数年积累的类似工程施工经验并综合考虑我公司的施工实力、资源、技术特点及机具配套能力等因素,在充足尊重招标文献精神的前提下,编写本实行性施工组织设计文献。
对于各分部工程、关键工序之间的互相协调和衔接、施工进度、环境保护、安全及文明施工等方面问题,我们在编制过程中予以了充足的重视和认真的研究,采用了较为具体、科学及合理的技术措施和组织措施。
我们认为,按照本施工组织设计施工,可以保证实现完毕本工程所需要的工程数量、质量、工期、安全、环保等目的和本公司的效益目的。
二、编制依据本工程施工组织设计是根据下列文献,并考虑到施工现场的实际情况以及我公司数年来获得的施工经验和现有的施工能力而编制的。
依据的文献有:1、梅观高速公路调整收费新建收费站及配套设施工程招标文献及中标告知书;2、梅观高速公路调整收费新建收费站及配套设施工程施工图设计第一至五册;3、现行国家相关施工规范、标准及规程:(1)《工程测量规范》GB50026-2023(2)《公路工程技术标准》JTG B01-2023(3)《公路桥涵施工技术规范》JTG F50-2023(4)《公路路基施工技术规范》JTG F10-2023(5)《公路沥青路面施工技术规范》JTG F40-2023(6)《公路路面基层施工技术规范》(JTJ034-2023)(7)《公路改性沥青路面施工技术规范》(JTJ036-1998)(8)《广东省公路水泥混凝土路面施工技术规范》(试用)(2023)(9)《给水排水管道工程施工及验收规范》(GB50268-2023)(10)《给水排水构筑物工程施工及验收规范》(GB50141-2023)(11)《埋地聚乙烯排水管管道工程技术规程》(CECS 164:2023))(12)《公路水泥混凝土路面养护技术规范》JTJ073.1-2023 (13)《公路桥梁盆式橡胶支座》JT-T 391-2023(14)《公路桥梁伸缩装置》JT-T 327-2023(15)《公路交通安全设施施工技术规范》JTJ F71-2023(16)《钢结构工程施工质量验收规范》GB50205-2023(17)《建筑钢结构焊接技术规程》JGJ/81-2023(18)《道路交通标志和标线》GB5768-2023(19)《道路交通标志板及支撑件》GB/T23827-2023(20)《铝及铝合金轧制板材》GB/T3880-1997(21)《公路波形梁钢护栏》JT/T281-2023(22)《路面标线涂料》JT/T280-2023(23)《路面标线用玻璃珠》JT/T446-2023(24)《突起路标》GB/T24725-2023(25)《轮廓标技术标准》JT/T388-2023(26)、《建筑电气安装工程施工质量验收规范》GB50303-2023;(27)、《电气安装工程电缆线路施工及验收规范》GBJ50168-92;(28)、《电气装置安装工程接地装置施工及验收规范》GB50169-2023;(29)、《钢筋焊接及验收规程》(JGJ18-2023);(30)、《钢筋机械连接通用技术规程》(JGJ107-2023);(31)、《混凝土结构工程施工质量验收规范》(GB50204-2023);(32)、《地下工程防水技术规范》(GB50108-2023);(33)、《地下防水工程质量验收规范》(GB50208-2023);(34)、《建筑施工碗扣式脚手架安全技术规范》;(35)、《砌体工程施工质量验收规范》(GB50203-2023);(36)、《建筑装饰装修工程质量验收规范》GB50210-2023;(37)、《建筑工程饰面砖粘结强度检查评估标准》JGJ110-97;(38)、《建筑机械使用安全技术规程》(JGJ33-2023);(39)、《建筑施工高处作业安全技术规范》(JGJ80);(40)、《建筑施工扣件式脚手架安全技术规范》(JGJ130-2023);(41)《混凝土结构工程施工及验收规范》GB50204-2023(42)《混凝土强度检查评估标准》GBJ107-2023(43)《混凝土质量控制标准》GB50164-2023(44)《钢筋混凝土用热轧带肋钢筋》GB1499-2023(45)《钢筋焊接及验收规程》JGJ18-2023(46)《钢筋混凝土用钢筋焊接网》G/T1499.3-2023(47)《公路土工合成材料应用技术规范》JTG/TD32-2023(48)《园林绿化施工规范》DB440200/T8-2023(49)《施工现场安全生产保证体系》DBJ08-903-2023(50)《建设工程施工现场供用电安全规范》GB50194-93(51)、《中南地区工程建设标准设计》2023。
实施性施工组织设计文明说明第一章编制依据1、业主下发的国道主干线邵武沙塘隘至际口高速公路市境MA7合同段(K80+600~K87+230)施工招标文件。
2、邵三高速公路MA7合同段施工合同。
3、邵三高速公路MA7合同段两阶段施工设计图。
4、交通部颁发的设计和施工技术规、操作规程、预算定额及《公路工程质量检验评定标准》。
5、国家现行各项法律、法规及规定。
6、当地的气候条件、施工环境及施工现场调查的资料。
7、我单位拥有的科技成果、管理水平、技术装备、队伍素质、机械装备、财务实力及多年来在高速公路工程施工中积累的施工经验。
第二章工程概况京福国道主干线邵武沙塘隘至际口高速公路MA7合同段,起讫桩号为:K80+600~K87+230,路线长 6.63KM。
采用交通部颁发高速公路标准设计,计算行车速度80公里/小时,整体式路基宽度24.5米,分离式路基宽度单幅12.5米,其中行车道宽为整体式2×7.5m,分离式7.5m,设计荷载为汽-超20,挂-120。
本合同段位于市将乐县境,路线起于将乐县古镛镇下村,路线从K80+796.609分左右线向南延伸,经梅花井村,设玉华隧道穿山、建溪大桥跨越S304线(金泰线)及溪,紧接着建溪隧道和路口隧道分别穿过山岭,于K86+067.987合为整体式,经路口村后山建路口大桥和漠源大桥,然后路线延伸至本合同段终点将乐县漠源乡。
本合同段地处中亚热带海洋性季风气候,温和湿润,雨量充沛。
地貌基本类型为丘陵地貌间夹冲沟及山间河谷,局部为山间小盆地,线路起伏较大。
沿线水系较发育,可满足施工用水需要,地下水主要为孔隙水、孔隙裂隙水、裂隙水,对砼均无腐蚀性。
本合同段的运输方式以公路为主,通过省道304线为骨架连接村镇简易公路组成交通运输网;沿线村镇多,通讯方便,电力充足,为本工程提供较为有利条件。
本合同段主要工程量有:路基土石方129.1万m3(包括改路、改河),填方120.9万m3(包括改路、改河);隧道3座,其中长隧道1333.25m/1座,中隧道1006.0m/2座;大桥822.5m/4座,中桥102m/1座,交叉接线分离式立交大桥108m/1座;涵洞685.7m/10座,交叉接线及改线涵洞49.573m/3座,交叉接线通道43.52m/1座。
安全文明施工组织设计范本1. 引言施工组织设计是在项目建设过程中,为了确保安全、高效、文明施工而制定的一项重要计划。
本文档旨在提供一个安全文明施工组织设计范本,帮助项目管理人员规划和组织施工工序,减少事故发生,保障工人健康,降低环境影响。
2. 组织机构2.1 项目管理组织项目管理组织是施工过程中的核心管理机构,负责制定并执行施工计划,协调各个施工单位的工作。
项目管理组织应包括项目经理、技术负责人、安全主任等核心成员,他们应具备相关的专业能力,并且要有良好的沟通和协调能力。
2.2 施工企业组织施工企业组织是承担具体施工任务的单位,负责具体工程的施工。
施工企业组织应设立施工项目经理、施工队长等职位,他们负责具体的施工工作,并且要保证工人的安全和健康。
3. 安全管理3.1 安全培训所有参与施工作业的人员,包括项目管理组织和施工企业组织的成员,都应接受相关的安全培训。
安全培训内容应包括施工现场的危险源识别和控制、安全操作规程、应急预案等。
3.2 安全设施在施工现场应设置必要的安全设施,包括:•安全警示标志:对施工区域进行标识,提醒人员注意安全;•安全防护网:对施工现场进行封闭,防止人员和物体坠落;•安全通道:保证人员疏散的通道;•安全通信设备:提供紧急情况下的通信手段。
3.3 安全监测施工过程中应进行安全监测,及时发现和排除安全隐患。
安全监测内容包括对施工现场的环境、设备和人员进行检查,以确保满足安全要求。
4. 文明施工4.1 噪音控制施工过程中产生的噪音对周围环境和居民有一定影响,应采取相应措施进行控制。
例如,在噪音敏感区域设置隔音设备,采用低噪音设备进行施工等。
4.2 环境保护施工过程中应注重环境保护,减少对周围环境的影响。
应采取措施控制粉尘、废水、废气等环境污染物的产生,并采取相应的治理措施。
4.3 垃圾处理施工过程中产生的垃圾应及时处理,不得随意丢弃。
可以设置垃圾箱和垃圾分类设施,将垃圾进行分类处理,符合环保要求。
G319彭⽔县下塘互通⾄县城改建项⽬实施性施⼯组织设计122页word⽂档G319彭⽔县下塘互通⾄县城改建项⽬实施性施⼯组织设计第⼀章编制说明G319彭⽔县下塘互通⾄县城改建项⽬由重庆洪源建筑集团有限公司承建,集团公司本着“精⼲、⾼效、快速、有序”的原则在组建G319彭⽔县下塘互通⾄县城改建项⽬经理部。
为优质、⾼效、安全的完成施⼯任务,本着“精⼼组织、科学施⼯”和“全⾯、实⽤、指导施⼯”的原则,同时结合进场后的现场实际考察、拟投⼊的⼈⼒、物⼒、财⼒等,在全体参编⼈员对项⽬进⾏管理策划的基础上制定了本项⽬实施性施⼯组织设计。
第⼆章、编制依据、编制原则及范围(⼀)编制依据1、交通运输部颁《公路⼯程技术标准》(JTG B01-2019)及有关技术标准、规范、规程;2、319彭⽔县下塘互通⾄县城改建⼯程合同⽂件;3 、G319彭⽔县下塘互通⾄县城改建⼯程施⼯图纸;4、国家及当地政府的相关法规、条例及政策;5、现场踏勘获取的资料;6、我单位拥有的国家级、省部级⼯法、科技成果和长期从事⾼等级公路建设所积累的丰富施⼯经验。
(⼆)编制范围本施⼯组织设计编制范围为G319彭⽔县下塘互通⾄县城改建⼯程,利⽤原G319国道共6.20Km,新建⾥程4.08Km(含左、右线),含图纸所⽰的路基⼯程、路⾯⼯程、桥涵⼯程及隧道⼯程相关内容。
景观绿化及环境保护⼯程在设计图纸及相关⽂件下发后编制单项施⼯组织设计。
(三)编制原则1、严格遵守技术规范,技术⼯期等条款要求及交通部现⾏的施⼯技术规范,检验评定标准,并根据G319彭⽔县下塘互通⾄县城改建⼯程的⼯程特点,在保证质量、安全的前提下按轻重缓急,分期、分批组织施⼯,在⼯期安排上提前完⼯。
2、坚持在实事求是的基础上,遵循技术先进、科学合理、经济适⽤的原则,在确保⼯程质量的前提下,积极采⽤新技术、新⼯艺、新设备、新材料、新测试的“五新”技术。
3、合理安排施⼯程序,做到布置合理、重点突出,全⾯展开,流⽔作业,正确选⽤先进的施⼯⽅法,科学组织,均衡⽣产。
施工组织设计说明一、项目背景本项目是位于某市某区的一座高层住宅小区的建设工程。
该小区占地面积约10万平方米,总建造面积约20万平方米,包括多栋高层住宅楼和配套设施。
本施工组织设计说明旨在对该项目的施工组织进行详细规划和说明,确保施工过程顺利进行。
二、施工组织目标1. 安全目标:确保施工期间的安全生产,防止事故发生,保障工人和居民的人身安全。
2. 质量目标:按照像关标准和规范要求,保证施工质量,提高工程的可靠性和耐久性。
3. 进度目标:合理安排施工进度,确保工期的准时交付。
4. 环境目标:减少对周边环境的影响,降低施工过程中的噪音、粉尘等污染物的排放。
三、施工组织方案1. 施工队伍组织:根据工程的规模和施工进度,确定主要施工队伍的组织结构和人员配备。
包括项目经理、施工队长、技术员、安全员等职位的设立和职责分工。
2. 施工进度计划:编制详细的施工进度计划,包括各个施工阶段的工期安排、关键节点的控制和配合关系的协调等内容。
确保施工进度的合理安排和准时交付。
3. 施工方法和工艺:根据工程的特点和要求,确定适合的施工方法和工艺。
包括土方开挖、基础施工、主体结构施工、装饰装修等各个施工阶段的具体工序和施工要求。
4. 施工设备和材料:根据施工进度计划和施工方法,确定所需的施工设备和材料清单,并进行采购和调配。
确保施工过程中的设备和材料供应充足,符合质量要求。
5. 安全管理措施:制定详细的安全管理方案,包括施工现场的安全防护措施、安全教育培训、施工工艺的安全措施等。
确保施工过程中的安全风险得到有效控制。
6. 质量控制措施:制定详细的质量控制方案,包括施工过程中的检查验收标准、质量记录的管理、关键节点的质量控制等。
确保施工质量符合相关标准和规范要求。
7. 环境保护措施:制定详细的环境保护方案,包括施工现场的环境保护措施、施工过程中的噪音、粉尘等污染物的控制措施等。
确保施工对周边环境的影响最小化。
四、施工组织实施1. 施工组织会议:在施工前召开施工组织会议,对施工组织设计进行详细说明和解释,确保各方对施工组织方案的理解和认可。
施工组织设计说明一、项目概况本项目是位于某市中心的一座高层商务综合体建筑,总建筑面积约10万平方米,共有地下两层,地上25层。
主要包括商业、办公和酒店等功能。
施工组织设计的目标是确保项目顺利进行,保证施工质量和安全。
二、施工组织原则1. 安全第一:施工过程中,必须严格遵守相关的安全规定,确保施工人员的人身安全。
2. 高效优质:合理安排施工进度,确保工期的满足,并保证施工质量达到设计要求。
3. 环境友好:在施工过程中,要注重环境保护,减少对周边环境的污染。
三、施工组织方案1. 施工队伍组织根据项目的规模和工期,将施工队伍分为若干班组,每个班组由一名施工队长和若干名施工工人组成。
施工队长负责协调和管理班组的工作,确保施工进度和质量。
2. 施工进度安排根据项目的工期要求,制定详细的施工进度计划。
按照先地下后地上的顺序进行施工,确保施工的连贯性和高效性。
同时,根据施工进度计划,合理安排材料供应和设备安装等工作。
3. 安全管理措施为确保施工期间的安全,制定以下安全管理措施:- 每日施工前,进行安全会议,明确施工任务和安全要求。
- 对施工人员进行安全培训,提高他们的安全意识和技能。
- 设置安全警示标志,明确施工区域和危险区域。
- 定期检查施工现场,及时发现和处理安全隐患。
4. 质量管理措施为确保施工质量,制定以下质量管理措施:- 严格按照设计图纸和施工规范进行施工,确保施工质量符合要求。
- 设置质量检查点,定期检查施工质量,并记录检查结果。
- 对施工过程中出现的质量问题,及时采取纠正措施,确保问题得到解决。
5. 环境保护措施为保护周边环境,制定以下环境保护措施:- 对施工过程中产生的噪音、粉尘等污染物进行有效控制,使用环保设备和材料。
- 合理利用水资源,减少水的浪费。
- 对施工现场进行定期清理,保持施工区域的整洁。
四、施工组织设计的效益1. 提高施工效率:通过合理的施工组织设计,可以提高施工效率,缩短工期,减少施工成本。

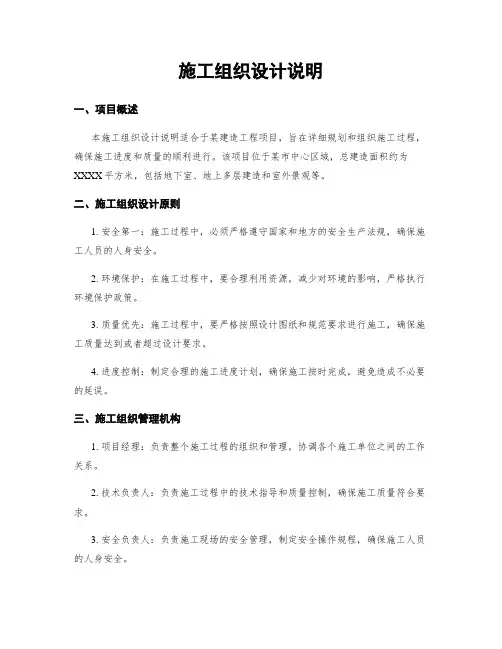

施工组织设计说明一、项目概述本施工组织设计说明适合于某建造工程项目,旨在详细规划和组织施工过程,确保施工进度和质量的顺利进行。
该项目位于某市中心区域,总建造面积约为XXXX平方米,包括地下室、地上多层建造和室外景观等。
二、施工组织设计原则1. 安全第一:施工过程中,必须严格遵守国家和地方的安全生产法规,确保施工人员的人身安全。
2. 环境保护:在施工过程中,要合理利用资源,减少对环境的影响,严格执行环境保护政策。
3. 质量优先:施工过程中,要严格按照设计图纸和规范要求进行施工,确保施工质量达到或者超过设计要求。
4. 进度控制:制定合理的施工进度计划,确保施工按时完成,避免造成不必要的延误。
三、施工组织管理机构1. 项目经理:负责整个施工过程的组织和管理,协调各个施工单位之间的工作关系。
2. 技术负责人:负责施工过程中的技术指导和质量控制,确保施工质量符合要求。
3. 安全负责人:负责施工现场的安全管理,制定安全操作规程,确保施工人员的人身安全。
4. 供应负责人:负责施工过程中的物资供应和仓库管理,保证施工所需物资的及时供应。
四、施工流程安排1. 前期准备阶段:a. 搭建暂时施工设施:包括搭建施工用暂时办公室、工棚、安全设施等。
b. 施工材料准备:根据施工计划,及时采购和储备所需的施工材料。
c. 施工人员组织:根据施工进度计划,招募和培训合适的施工人员。
2. 地基基础施工阶段:a. 地基处理:对地基进行必要的土方开挖、填筑和夯实处理。
b. 基础施工:按照设计要求进行地基基础的浇筑和加固。
3. 主体结构施工阶段:a. 混凝土结构施工:按照设计要求进行混凝土柱、梁、板等结构的浇筑和养护。
b. 钢结构施工:按照设计要求进行钢结构的制作、安装和焊接。
c. 砌体结构施工:按照设计要求进行砌体墙体、隔墙等的砌筑和抹灰。
4. 室内装饰施工阶段:a. 电气装饰:进行电气路线敷设、插座开关安装等工作。
b. 给排水装饰:进行给水管道、排水管道的安装和连接。

文明施工组织设计文明施工是指在建设工程施工过程中,按照国家法律法规和工程施工标准,遵守职业道德,注重环境保护,文明施工,保护劳动者权益等方面的要求,进行综合管理和组织设计。
文明施工的目标是在施工过程中最大限度地减少对环境的污染,提高工程质量,确保施工安全,合理使用资源,保护工人权益,提高社会效益。
实施文明施工组织设计,必须从以下几个方面考虑:1.制定文明施工管理制度在施工前阶段,必须制定相关的管理制度和规范,明确施工人员的职责和权力限制,强调施工过程中的法律法规遵守和职业道德要求。
管理制度的内容可以包括施工现场卫生管理、噪声和粉尘控制、安全生产管理、环境保护管理等方面的要求。
2.加强施工人员培训在施工前,应组织对施工人员进行相关培训,包括法律法规、职业道德、安全生产、环境保护等方面的知识培训。
通过培训,提高施工人员对文明施工的认识和意识,增强他们的责任感和义务感。
3.积极推广先进技术和设备在施工过程中,应积极引进先进的施工技术和设备,例如低噪声工具、低排放车辆等,减少施工过程中产生的噪音和污染物排放。
此外,还可以推广使用新型建材和节能设备,提高施工的效率和质量。
4.加强现场管理在施工现场,要加强对施工人员的管理,确保他们按照规定的要求进行施工,不违反相关法律法规和工程标准。
对于违规行为,应及时进行整改和处理,提高施工的质量和安全性。
5.加强与相关部门的协调与合作在施工过程中,要与相关部门建立良好的沟通和协调机制,例如环保部门、公安部门、城管部门等。
及时对施工过程中出现的问题进行沟通和解决,提高施工的效率和质量。
6.定期组织文明施工评审在施工过程中,定期组织文明施工评审,对文明施工的管理和组织情况进行评估和检查。
评审结果可以作为对施工单位的一种表彰和奖励,也可以作为对施工单位的一种督促和警示。
综上所述,文明施工组织设计是确保施工过程中注重环境保护、文明施工、保护劳动者权益等方面要求的一种综合管理和组织设计。
施工组织设计说明一、项目概况本项目是位于某市中心的一处商业综合体建设项目,总建筑面积约10万平方米,包括商业楼、写字楼和停车场等。
施工组织设计是为了合理安排施工工序、提高施工效率、确保施工质量和安全。
二、施工组织原则1. 安全第一:施工过程中,始终以人员安全为首要考虑,严格遵守相关安全法规和施工安全规范。
2. 质量保障:严格按照设计图纸和相关规范要求进行施工,确保施工质量符合标准。
3. 进度控制:合理安排施工工序,确保施工进度按计划进行,避免延期影响整体工期。
4. 环境保护:施工过程中,采取有效措施减少噪音、粉尘等污染物对周边环境的影响。
三、施工组织方案1. 施工进度计划:根据项目的工期要求,制定详细的施工进度计划,包括每个工序的开始和结束时间,工序之间的衔接关系等。
同时,制定应急计划,以应对可能出现的延期情况。
2. 施工人员组织:按照项目需求,合理配置各类施工人员,包括项目经理、工程师、技术员、施工人员等。
确保施工人员具备相应的资质和技能,能够胜任各自的工作。
3. 施工设备准备:根据施工进度计划,提前准备所需的施工设备和机械,确保设备的完好性和正常运行。
同时,制定设备维护计划,定期检查和维修设备,保证施工过程中设备的可靠性。
4. 材料采购和管理:根据施工进度计划,提前进行材料的采购工作,确保材料供应的及时性和质量。
同时,建立材料管理制度,对材料进行分类、储存和保管,避免损坏和浪费。
5. 施工现场管理:制定施工现场管理方案,包括施工区域划分、安全防护措施、施工人员行为规范等。
严格执行施工现场管理制度,确保施工过程中的安全和秩序。
6. 质量控制:建立质量控制体系,对施工过程中的每个环节进行监督和检查,及时发现和纠正问题。
同时,加强与监理单位的沟通和协调,确保施工质量符合标准。
7. 环境保护措施:制定环境保护方案,包括噪音、粉尘、废水等污染物的控制措施。
在施工过程中,采取有效的防护措施,减少对周边环境的影响。
施工组织设计说明书第一章工程概况和施工特点1。
1工程建设概况本工程是一栋6层办公楼,位于某市郊区。
施工图纸已报建筑行政主管部门审批合格,施工图纸及相关技术资料齐全。
合同工期为8个月,施工时间自2014年9月1日至2015年4月31日。
本工程施工组织设计的指导思想是:以质量为中心,建立健全的工程质量保证体系,成立高素质的项目管理机构,并建立高效的管理机制。
充分利用先进的施工设备和施工工艺,精心组织科学管理,创建业主满意的优质工程.现各条件均已达到开工要求。
1.2工程施工概况1.2。
1 建筑结构设计特点本工程是一栋6层办公楼工程位于某市郊区。
平面为长方形,长边方向为43.2m,短边方向为15.3m。
室内地面标高为±0.000,室内外高差为0.7m.建筑物最高点21.3m。
结构为现浇钢筋混凝土框架。
楼梯为现浇钢筋混凝土板式楼梯,混凝土同梁板.柱基础为台阶式。
1.2。
2 建设地点特征施工场地地势平坦,无地上、地下障碍物。
自然地面标高为—0.7m。
地下水位在-3。
0m以下,地表土层为1~1。
2m厚渣土,以下为粉土。
一年中7、8月份为雨季,11月中至次年3月为冬季施工阶段,最低气温(平均)—10℃,最大冻层深度0。
8m;年最大降水量为630mm;主导风向:冬、春、秋3季为西北,夏季为西南,最大风力8级。
1.2。
3 施工条件本工程所需的各种构件、材料、加工品及施工机具均可按计划需要量满足供应,可提供各工种劳动力如下:普工50人、木工60人、钢筋工45人、混凝土工45人、瓦工50人、架子安装工20人、防水工18人、抹灰工60人、油工35人。
各种临时设施均需施工单位自行解决。
楼外每侧可供施工使用场地的尺寸按东、南、西、北分别为12m、28m、16m、10m,场地外东侧、南侧均有9m宽的市政道路;场地内东南角有高压电网,西南角有市政水井可供接引。
第二章施工方案设计2。
1建筑施工流向施工流向坚持“先地下、后地上"“先基础、后主体”“先主体、后维护”“先结构、后设装饰”的总原则。
施工组织实施方案说明(详尽版)1 施工组织实施方案说明为了做好国道Gxxx线(xxxx门口)T形路口交通信号控制系统工程的生产安装任务我司认真阅读了图纸及现场考察后,根据本项目特点,结合我公司的施工经验,通过科学合理、统筹安排的原则确定本工程的施工方案。
一、工程概述工程名称:国道Gxxx线(xxxx门口)T形路口交通信号控制系统工程工程质量目标:合格工程工程工期目标:采购合同签订后28天内安全施工目标:实现安全“五无”目标文明施工目标:争创示范文明工地为确保上述目标实现,在施工中合理利用人力、物力,有效利用时间和空间,采取先进的施工方法,加强施工协调,做到优质、高效、安全、低耗,确保实现业主提出的合格工程和公司计划的创优工程目标。
根据本工程多样化、质量标准高等特点,我公司将在此工程采用增加管理人员与劳动力,使用优质建材,电脑资料管理,自备发电机。
按施工总平面图科学合理布置施工现场,按省、市、公司及施工组织设计中的有关工程质量、文明、安全、雨季施工及网络施工、创优计划措施、竣工验收后的保修承诺等规章制度要求组织施工生产,并认真贯彻执行。
二、编制说明对承建本工程,我公司具有极大的热忱,对与建设单位的合作充满诚挚的意愿。
在收到招标文件后,我公司组织有关人员认真阅读图纸,仔细了解现场情况,编制了本《施工组织设计》。
本《施工组织设计》是指导本工程施工的纲领性文件,编制时对工期、质量目标、施工进度计划控制、机械设备投入、安全、文明施工、环保等诸多因素尽可能做了充分考虑,突出其科学性、适用性及针对性。
在工程实施前还要编制详细的实施性施工组织设计或施工方案、措施及作业指导书,指导工程施工,使该工程质量评定等级达到省优良样板工程标准。
我们承诺:我们会克服一切困难,发扬我公司的优良传统,全力以赴,配备一流的人员班子、一流技术、一流的材料、一流的施工机具和超常的价格,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,根据提供的资料进一步地优化施工方案,以先进科学的施工管理技术,更加合理地调动各种资源,保证以优良的质量、快捷的工期、优良的施工管理水平和优良的服务,按时交出令业主满意的工程。
施工组织设计综合说明一、引言施工组织设计是工程项目实施过程中的关键环节,它涉及到工程项目的整体规划、施工方案的制定、资源的合理配置等方面。
本文将对施工组织设计进行综合说明,包括设计目标、设计原则、设计内容和设计要求等方面的内容。
二、设计目标施工组织设计的目标是通过合理的组织和管理,确保工程项目能够按时、按质、按量完成。
具体目标包括:1. 确保施工过程的安全性,防止事故的发生;2. 优化施工流程,提高工程项目的效率;3. 合理配置资源,降低成本,提高经济效益;4. 确保施工质量,达到设计要求。
三、设计原则施工组织设计应遵循以下原则:1. 安全第一:确保施工过程的安全,保护工人的生命财产安全;2. 经济合理:合理配置资源,降低成本,提高经济效益;3. 高效优质:优化施工流程,提高工程项目的效率和质量;4. 环保可持续:注重环境保护,采取可持续发展的施工方式。
四、设计内容施工组织设计的内容包括:1. 施工方案:根据工程项目的特点和要求,制定详细的施工方案,包括施工工艺、施工方法、施工顺序等;2. 资源配置:合理配置施工所需的人力、物力、财力等资源,确保施工的顺利进行;3. 施工计划:制定详细的施工计划,明确工期、工序和工作量等;4. 安全措施:制定安全管理方案,包括施工现场安全、施工设备安全等方面的措施;5. 质量控制:制定质量管理方案,确保施工质量符合设计要求;6. 环境保护:制定环境保护方案,减少对环境的影响。
五、设计要求施工组织设计应满足以下要求:1. 充分考虑工程项目的特点和要求,设计方案应切实可行;2. 合理利用资源,降低成本,提高经济效益;3. 考虑施工过程中的安全风险,并制定相应的安全措施;4. 保证施工质量,符合设计要求;5. 注重环境保护,采取可持续发展的施工方式;6. 与相关部门进行沟通和协调,确保施工的顺利进行。
六、结论施工组织设计是工程项目实施过程中的重要环节,它对工程项目的安全、质量、进度和经济效益等方面起着关键作用。
公路工程施工准备一、施工现场准备施工单位开始施工现场准备工作,施工现场准备工作主要应做好以下几项工作:三、技术准备(一)熟悉图纸资料和有关文件施工单位接受工程任务后,应全面熟悉施工图纸、资料和有关文件,参加业主工程主管部门或建设单位组织的设计交底和图纸会审并作好记录。
(1)设计图纸是施工的依据,施工单位和全体施工人员必须按图施工,未经业主和监理工程师同意,施工单位和施工人员无权修改设计图纸,更不能没有设计图纸就擅自施工。
(2)施工单位应组织有关人员对施工图纸和资料进行学习和自审,做到心中有数,如有疑问或发现差错应在设计交底和图纸会审中提出,请上级给予解答.(3)设计交底和图纸会审中,着重要解决以下几个问题:1.设计依据与施工现场的实际情况是否一致.2.设计中所提出的工程材料、施工工艺的特殊要求,施工单位能否实现和解决。
3.设计能否满足工程质量及安全要求,是否符合国家和有关规范、标准.4.施工图纸中土建及其它专业(水、电、通信、供油等)的相互之间有无矛盾,图纸及说明是否齐全。
5.图纸上的尺寸、高程、轴线、预留孔(洞)、预埋件和工程量的计算有无差错、遗漏和矛盾。
(二)施工组织设计根据设计文件、现场条件,各单位工程的施工程序及相互关系,工期要求以及有关定额等编制施工组织设计.施工总平面图是施工组织设计中的重要组成部分,实践证明:其布局合理与否,不仅直接关系到是否便于施工,而且对工程造价、工期、质量,乃至与当地关系等方面都会产生很大的影响,因此,必须做好该项工作。
施工总平面的布局应符合下列要求:(1)应与现场的地物地貌相结合,做到布局合理、工程量少、便于施工及使用。
(2)各项临时工程设施应尽可能与永久工程相结合,尽量不占或少占耕地,不应早占或占而不用,以便减少投资和节约用地.(3)临时排水、防洪设施,不得损害邻近的永久性建(构)筑物的地基与基础、挖(填)方区边坡以及当地的农田、水利设施等.(三)技术交底施工单位应根据设计文件和施工组织设计,逐级做好技术交底工作。
双江县农村公路勐黄线(邦丙至大文段)K97+000~K114+000实施性施工组织设计施工单位:云南省马龙县通达建筑建材实业临沧市双江县农村公路工程项目部编制时刻:2011年9月一、工程归纳1)工程地址:双江县邦大公路改建工程第三标段(勐黄线K97+000~K114+000)2)工程内容工程内容:弹石路面、挡墙、盖板涵、管涵等;工程造价元;工程数量见后附表。
3)工程要求:合同工期为2011年6月20日至2011年12月20日。
二、各分项工程施工顺序1)施工预备一、弄好施工驻地建设。
二、在做好临时设施工程的同时,由项目总工领队对全线进行施工复测,并对路基范围内阻碍施工的基点进行搬迁加密。
对施工图纸和施工现场进行复核。
3、动工前,在全面熟悉设计文件的基础上,进行施工前的调查,包括:工程范围内的地形、地质、水文和地面排水情形,和工程范围内的交通和地上、地下构筑物及公用管线情形的调查。
4、依照现场搜集到的情形,核实的工程数量,按工期要求、工程特点、人员、设备、材料情形,编制月、季度施工进度打算,做好技术交底工作。
2)各分项工程施工顺序1:土石方工程:其施工程序:施工放样→施工弃方调查施工废弃方的征用土石方施工。
2:砌筑工程施工程序:施工放线→开挖基坑→检平基底→铺设垫层→夯实基底→浆砌基础(浇筑基础)→浆砌墙身、预留泄水孔→墙背铺碎砾石反滤料→墙背回填夯实→勾缝、抹面→场地清理、疏通排水系统。
3:涵洞其施工程序:施工放样→基础开挖、夯实→基坑验收→砌筑基础→圆管安装→管缝处置→涵背回筑。
4:弹石路面石料厂选定→粗料石取得→粗料石加工→成品弹石加工→验收→成品弹石运输至工地→弹石路面铺筑三、施工质量治理确保工程质量的方法1)、开展质量教育,增强职工质量效劳意识和效劳水平一、动工前和施工进程中,对职工进行质量责任教育和质量治理意识教育,牢固树立“百年大计、质量第一”的观念,然后针对本工程的实际,增强对各级人员的培训工作,对要紧工种进行技术业务培训和再培训,使职工具有保证作业质量的技术业务知识和能力,并要求质量查验人员和特殊工种作业人员持证上岗。
实施性施工组织设计文明说明第一章编制依据1、业主下发的国道主干线邵武沙塘隘至三明际口高速公路三明市境MA7合同段(K80+600~K87+230)施工招标文件。
2、邵三高速公路MA7合同段施工合同。
3、邵三高速公路MA7合同段两阶段施工设计图。
4、交通部颁发的设计和施工技术规范、操作规程、预算定额及《公路工程质量检验评定标准》。
5、国家现行各项法律、法规及规定。
6、当地的气候条件、施工环境及施工现场调查的资料。
7、我单位拥有的科技成果、管理水平、技术装备、队伍素质、机械装备、财务实力及多年来在高速公路工程施工中积累的施工经验。
第二章工程概况京福国道主干线邵武沙塘隘至三明际口高速公路MA7合同段,起讫桩号为:K80+600~K87+230,路线长 6.63KM。
采用交通部颁发高速公路标准设计,计算行车速度80公里/小时,整体式路基宽度24.5米,分离式路基宽度单幅12.5米,其中行车道宽为整体式2×7.5m,分离式7.5m,设计荷载为汽-超20,挂-120。
本合同段位于三明市将乐县境内,路线起于将乐县古镛镇下村,路线从K80+796.609分左右线向南延伸,经梅花井村,设玉华隧道穿山、建曹溪大桥跨越S304线(金泰线)及曹溪,紧接着建曹溪隧道和路口隧道分别穿过山岭,于K86+067.987合为整体式,经路口村后山建路口大桥和漠源大桥,然后路线延伸至本合同段终点将乐县漠源乡。
本合同段地处中亚热带海洋性季风气候,温和湿润,雨量充沛。
地貌基本类型为丘陵地貌间夹冲沟及山间河谷,局部为山间小盆地,线路起伏较大。
沿线水系较发育,可满足施工用水需要,地下水主要为孔隙水、孔隙裂隙水、裂隙水,对砼均无腐蚀性。
本合同段的运输方式以公路为主,通过省道304线为骨架连接村镇简易公路组成交通运输网;沿线村镇多,通讯方便,电力充足,为本工程提供较为有利条件。
本合同段主要工程量有:路基土石方129.1万m3(包括改路、改河),填方120.9万m3(包括改路、改河);隧道3座,其中长隧道1333.25m/1座,中隧道1006.0m/2座;大桥822.5m/4座,中桥102m/1座,交叉接线分离式立交大桥108m/1座;涵洞685.7m/10座,交叉接线及改线涵洞49.573m/3座,交叉接线通道43.52m/1座。
第三章施工总体安排第一节施工区段划分据本标段路基、桥涵和隧道等主要工程的分布特点,为合理安排施工资源及便于施工管理,以玉华隧道为分界点,将本标段划分为三个施工区段。
即起点至玉华隧道进口端为第一施工区段,其中包括玉华洞大桥、下村中桥、玉华洞分离式立交大桥、路基等工程;玉华隧道为第二施工区段;玉华隧道出口至终点为第三施工区段,其中包括曹溪隧道、路口隧道、曹溪大桥、路口大桥、漠源大桥、路基等工程。
第二节组织机构设置情况及主要职责范围为确保工程质量、安全和工期目标的实现,全面履行合同要求,本合同段实行项目管理,本着“精干、高效”的原则组建福建省第一公路工程公司邵三高速公路MA7合同段项目经理部,统一指挥本工程的施工。
项目经理部设项目经理1人、项目副经理2人、总工程师1人、副总工程师1人,项目部下设工程部、质检部、安监部、财务部、物资设备部、综合部、中心试验室等职能部门。
根据施工区段的划分,组建3个施工段,各区段按所辖范围的全部工程项目内容组建路基、隧道、桥梁等专业工程队平行展开施工。
各部门的职责及任务安排如下:①、工程部:负责工程技术管理,包括工程计划、计量、统计、预算、合同管理、工程技术资料档案管理和竣工文件的编制。
②、质检部:全方位、全过程对整个工程质量进行监督、检查、把关,以及各工序交接的质量验收工作。
③、安监部:负责安全教育与培训,落实安全责任,实施安全责任管理,对安全生产进行全方位、全过程的检查、监控,以及民事协调、治安管理。
④、财务部:负责工程的成本分析、成本核算和成本控制,收支计划管理,资金平衡调度和控制管理。
⑤、物资设备部:负责工程材料采购、设备购置、资源配置、能源管理、机械设备管理和维修保养。
⑥、中心试验室:负责工程的验证、标准试验、工艺试验、抽样试验和验收试验,以数据为依据,实施全方位、全过程的工程质量控制。
⑦、综合部:负责人事、劳资管理和行政事务及后勤保障。
⑧、第一施工段:设二个路基施工队,其中一施工队负责K80+600~+793、K80+895~K81+880段路基及ZK81+253.864梅花井接线工程施工,另一施工队负责ZK81+880(YK81+880)~ZK82+516.5(YK82+562)段路基及ZK82+348.4玉华洞立交接线工程施工。
⑨、第二施工段:设二个隧道施工队,负责玉华隧道进出口的施工。
⑩、第三施工段:设四个路基施工队,其第一施工队负责ZK84+568(YK84+603)~ZK84+828(YK84+903)段路基工程施工;第二施工队负责ZK85+449(YK85+451)~K86+092.5段路基及K85+700右侧改路工程施工;第三施工队负责K86+254~K86+294、K86+427~K86+770段路基、K86+350左侧机耕道改路工程施工;第四施工队负责K86+770~K87+230段路基及K87+031.697通道接线工程施工;并设二个隧道施工队,分别负责曹溪隧道及路口隧道施工。
○11、考虑到本合同段的6座桥梁均较短。
工程量较少,为了达到理想的外观效果,桥梁工程的施工设桩基、下部、T梁和空心板梁的预制与吊装、桥面系施工队分别在各桥梁按专业化组织平行流行作业。
本工程组织机构参见《拟为承包本合同工程设立的组织机构图》。
第三节施工总体平面布置施工总体平面布置,根据工程布局和施工现场需要,结合资源存储流向和场内运输条件,兼顾周围环境和地理状况,本着因地制宜、节约用地,充分利用地形地物及既有条件,综合考虑安全防火、劳动保护、文明施工、环境保护、用地复耕、工程成本等因素,合理配置,统筹安排。
施工总体平面布置详见附后“施工平面布置图”。
经过现场勘察及熟悉招标文件、图纸,按照依次规划,分期实施,满足施工,尽量节约投资的原则,确定总体平面布置如下:一、施工驻地施工驻地安设以利于管理、满足工程需要及节约用地为原则,结合本工程施工现场条件进行布置,其中项目经理部及第三施工站驻地租用YK85+850右侧30米处路口村民房,第一施工段驻地租用YK81+600右侧80米处梅花井村民房,第二施工段驻地采用定型结构的活动房分别就地搭盖于玉华隧道进出口右侧坡地。
中心试验室设于项目部边上租用路口村民房。
各专业施工队根据现场施工需要采用定型结构的活动房或就地搭盖解决生活或生产用房,以方便施工生产及管理。
二、施工便道和便桥本标段工程虽与省道304线平行或相互穿插,给施工带来一定的便利,但新建高速公路与既有省道高差达20m左右,各主要工点需修筑临时便道,或便桥相互连接,以确保大宗施工材料、大型机具等的进点,保障各分项工程的全面展开,为施工的顺利展开创造良好的运输条件。
经现场调查将新修临时便道1285m,便桥30m/3座。
其具体布置见下页《施工便道、便桥一览表》。
便道采用标准:路基宽6m,20~30cm厚手摆片石加泥结碎石简易路面,并在适当位置设错车道。
便桥采用单排贝雷钢桥,按汽—15级荷载标准设计。
施工便道、便桥一览表三、施工用水沿线溪流纵横,水源丰富、水质干净可满足沿线施工用水的需求。
分别于玉华隧道进出口端、曹溪隧道进口端及路口隧道出口端高于其隧道拱顶50m的适当位置修建不少于50m3蓄水池各一座,通过高扬程抽水机直接从溪流抽水至蓄水池,以供隧道施工用水。
四、临时通讯为便于指挥工地生产及内外信息沟通与联络,采用对讲机、程控电话、移动电话、传真机或通过电子邮件等手段进行实时联络。
五、施工用电根据工程布局和施工生产的需要,全线共设7个变电站:1、在K81+100右侧50m处设置一台400KVA变压器,负责供应下村中桥、玉华洞大桥及路基工程的生产用电;2、在玉华隧道进口端YK82+500右侧50m处设置二台630KVA变压器,负责供应玉华隧道进口端、玉华洞分离式立交大桥的生产用电;3、在玉华隧道出口端YK83+950右侧50m处设置一台500KVA变压器,负责玉华隧道出口端施工的生产用电;4、在ZK84+100左侧50m处设置二台400KVA变压器,供曹溪隧道和曹溪大桥的施工生产用电;5、在YK84+550右侧80m处设置一台315KVA变压器,供集中拌和站及加工车间的施工生产用电;6、在YK85+450右侧100m处设置二台315KVA变压器,负责路口隧道的施工生产用电;7、在YK86+050右侧60m处设置一台315KVA变压器,供路口、漠源两座大桥的施工生产用电;8、其余零星工程用电采用自发电供给。
全线变压站总容量4220KVA。
为了防止供电不足及发生临时停电对工程施工造成影响,保证施工的连续性,拟配备总功率为1420KW(包括1台320kw、4台200kw、2台120kw、2台30kw)的发电机组以备临时供电。
六、火工库设置本合同段设置二个火工材料库房,一是设于玉华隧道进口端右侧,供K80+600至玉华隧道出口段所需的爆破材料;二是设于路口隧道出口端左侧山坡处,供曹溪大桥至终点段所需的爆破材料。
七、碎石加工场为保证本合同段碎石供应能满足工程需求和质量要求,于玉华隧道进口端右侧设碎石加工场,拟投入70m3/h反击式破碎机1台,利用隧道弃石轧制碎石,供全线使用,同时也缓解了弃方压力。
八、拌和站设置本合同段为确保砼混合料的拌和质量,砼的供应采用集中拌和,砼搅拌运输车运送的方法。
根据工程规模和位置特点以集中、方便、合理为原则,全段考虑设置三座砼拌和站。
各拌和站布置如下:1、于K82+560处玉华隧道进口右侧为1#拌和站,设50m3/h全自动配料拌和站一套,主要供下村中桥、玉华洞大桥、玉华洞分离式立交大桥及玉华隧道进口端的砼;2、于曹溪隧道出口端右侧为2#拌和站,设75m3/h、50m3/h全自动配料拌和站两套,主要供曹溪隧道、路口隧道、曹溪大桥、路口大桥及漠源大桥的砼。
拌和站所有材料堆存场地,应清理、整平、硬化、围砌。
砂石料堆场、拌和站地面采用浇筑砼硬化处治,场地地面按2%左右坡率向外倾斜以利冲洗、排水。
场地内的通道应与堆场一并硬化,砂、碎石按规格分开堆放,在各种规格材料间设置浆砌片石横隔墙隔开,并立材料标识。
九、预制场本合同段桥梁的梁、板计划设两个预制场集中预制。
1、玉华洞大桥预制场(1#预制场)设于玉华洞大桥9#台台后K81+556~+800路基上,负责下村中桥144片16米预应力砼空心板梁、玉华洞分离式立交48片17米预应力砼空心板梁及玉华洞大桥85片35米T梁的预制工作。
