小区围墙施工方案(上传版)
- 格式:doc
- 大小:44.00 KB
- 文档页数:11

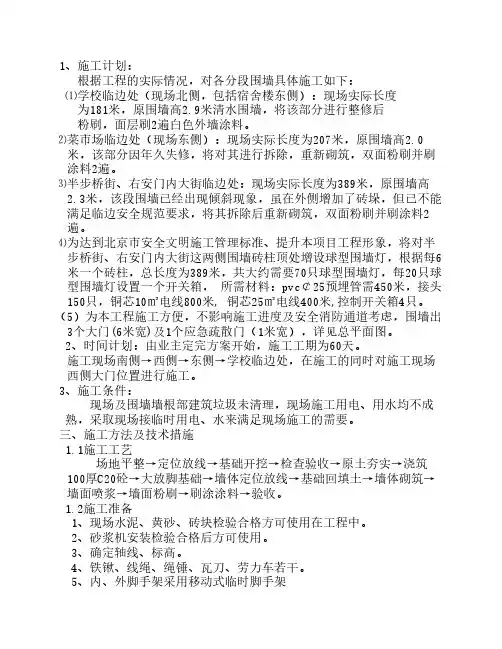

1、施工计划:根据工程的实际情况,对各分段围墙具体施工如下:⑴学校临边处(现场北侧,包括宿舍楼东侧):现场实际长度为181米,原围墙高2.9米清水围墙,将该部分进行整修后粉刷,面层刷2遍白色外墙涂料。
⑵菜市场临边处(现场东侧):现场实际长度为207米,原围墙高2.0米,该部分因年久失修,将对其进行拆除,重新砌筑,双面粉刷并刷涂料2遍。
⑶半步桥街、右安门内大街临边处:现场实际长度为389米,原围墙高2.3米,该段围墙已经出现倾斜现象,虽在外侧增加了砖垛,但已不能满足临边安全规范要求,将其拆除后重新砌筑,双面粉刷并刷涂料2遍。
⑷为达到北京市安全文明施工管理标准、提升本项目工程形象,将对半步桥街、右安门内大街这两侧围墙砖柱顶处增设球型围墙灯,根据每6米一个砖柱,总长度为389米,共大约需要70只球型围墙灯,每20只球型围墙灯设置一个开关箱, 所需材料:pvc¢25预埋管需450米,接头150只,铜芯10㎡电线800米, 铜芯25㎡电线400米,控制开关箱4只。
(5)为本工程施工方便,不影响施工进度及安全消防通道考虑,围墙出3个大门(6米宽)及1个应急疏散门(1米宽),详见总平面图。
2、时间计划:由业主定完方案开始,施工工期为60天。
施工顺序:施工现场南侧→西侧→东侧→学校临边处,在施工的同时对施工现场西侧大门位置进行施工。
3、施工条件:现场及围墙墙根部建筑垃圾未清理,现场施工用电、用水均不成熟,采取现场接临时用电、水来满足现场施工的需要。
三、施工方法及技术措施1.1施工工艺场地平整→定位放线→基础开挖→检查验收→原土夯实→浇筑100厚C20砼→大放脚基础→墙体定位放线→基础回填土→墙体砌筑→墙面喷浆→墙面粉刷→刷涂涂料→验收。
1.2施工准备1、现场水泥、黄砂、砖块检验合格方可使用在工程中。
2、砂浆机安装检验合格后方可使用。
3、确定轴线、标高。
4、铁锹、线绳、绳锤、瓦刀、劳力车若干。
5、内、外脚手架采用移动式临时脚手架1.3施工要点1、围墙基础挖深500mm并人工夯实,围墙基础采用砖基础大放脚,每边均放出约一砖宽。
第1篇一、项目背景随着城市建设的不断发展,原有的围墙已无法满足现代城市景观和安全需求。
为了提升城市形象,提高围墙的实用性和美观性,特制定本围墙改造工程施工方案。
二、工程概况1. 工程名称:XX围墙改造工程2. 工程地点:XX市XX街道3. 工程规模:围墙总长度为XX米,总面积为XX平方米4. 工程内容:围墙拆除、基础处理、墙体新建、墙面装饰、配套设施安装等5. 工程工期:XX天6. 工程预算:XX万元三、施工准备1. 施工图纸:根据设计单位提供的施工图纸,明确工程量、材料规格、施工工艺等。
2. 材料设备:提前采购墙体材料、装饰材料、施工工具等,确保材料质量合格,满足施工需求。
3. 人员组织:成立项目组,明确各岗位职责,确保施工顺利进行。
4. 施工现场:平整场地,设置临时设施,确保施工安全。
四、施工工艺1. 拆除原有围墙:采用人工拆除的方式,确保拆除过程中不损坏周边设施。
2. 基础处理:对原有基础进行清理,检查基础承载力,必要时进行加固处理。
3. 新建墙体:采用砖砌墙体,按照设计要求进行砌筑,确保墙体垂直、平整。
4. 墙面装饰:根据设计要求,选择合适的装饰材料,如涂料、瓷砖等,进行墙面装饰。
5. 配套设施安装:安装围墙门、照明设施、监控设备等,确保围墙功能完善。
五、施工进度计划1. 第一阶段(拆除及基础处理):拆除原有围墙,处理基础,预计耗时XX天。
2. 第二阶段(新建墙体):新建墙体,预计耗时XX天。
3. 第三阶段(墙面装饰及配套设施安装):墙面装饰及配套设施安装,预计耗时XX天。
六、质量保证措施1. 严格按照施工图纸和规范要求进行施工,确保工程质量。
2. 加强材料采购、检验、验收等环节的管理,确保材料质量合格。
3. 加强施工过程的质量控制,对施工过程中的质量问题及时整改。
4. 完成施工后,进行自检、互检、专检,确保工程质量达到验收标准。
七、安全措施1. 施工现场设置安全警示标志,确保施工安全。
本工程为XX小区铁艺围墙施工项目,位于XX市XX区XX小区。
围墙全长约500米,包括主围墙、大门、侧门及附属设施。
本工程主要采用铁艺材料,结合现代工艺,打造美观、实用的铁艺围墙。
二、施工准备1. 材料准备:铁艺材料、水泥、砂、钢筋、模板、涂料等。
2. 人员准备:项目经理、技术负责人、施工员、焊工、油漆工、安装工等。
3. 工具准备:电焊机、切割机、钻床、电锤、水准仪、线锤等。
三、施工工艺1. 施工顺序:测量放线→基础施工→主体结构施工→安装铁艺栏杆→涂料涂刷→验收。
2. 测量放线:根据设计图纸,确定围墙的位置、尺寸、标高,并做好标记。
3. 基础施工:挖设基础坑,按照设计要求进行基础垫层、基础浇筑。
4. 主体结构施工:采用砖砌结构,墙体厚度为240mm,砂浆强度等级为M5。
主体结构施工完成后,进行门窗洞口预留、预埋钢筋。
5. 安装铁艺栏杆:根据设计要求,安装铁艺栏杆。
栏杆与墙体连接牢固,焊接部位应饱满、光滑。
6. 涂料涂刷:涂料选用环保型涂料,颜色根据业主要求确定。
涂料涂刷前,应将表面清理干净,确保涂料与墙体粘结牢固。
7. 验收:施工完成后,进行自检、互检,确保工程质量符合设计要求。
四、施工进度计划1. 施工准备阶段:5天。
2. 基础施工阶段:7天。
3. 主体结构施工阶段:10天。
4. 安装铁艺栏杆阶段:7天。
5. 涂料涂刷阶段:5天。
6. 验收阶段:3天。
总计施工工期为33天。
五、质量控制措施1. 严格控制材料质量,确保所用材料符合设计要求。
2. 严格按照施工规范进行施工,确保工程质量。
3. 加强施工过程中的质量检查,发现问题及时整改。
4. 施工完成后,进行自检、互检,确保工程质量符合设计要求。
六、安全文明施工措施1. 施工现场设置明显的安全警示标志,确保施工安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 施工过程中,注意防止高空坠落、物体打击等事故发生。
4. 施工现场保持整洁,及时清理施工垃圾。
围墙工程施工技术方案一、工程概况本工程为某小区围墙新建工程,其中包括砖砌铁艺围墙和彩钢板临时围墙。
砖砌铁艺围墙采用100厚碎石垫层,300厚C20混凝土地梁上部设240mm×240mm围梁,间距6m设砖柱,砖底圈梁490mm×490mm,顶设720mm×720mm混凝土盖板,柱间设铸铁围栏内嵌三一标志,外立面贴米白色文化石,每隔36m设变形缝一道,(在侧面)内填沥青麻丝。
彩钢板临时围墙采用300mm×300mm×300mm C20混凝土柱墩,483.5mm焊管立柱背设斜撑间距3m,50mm×3角钢内衬,0.325单层彩钢板封面。
二、施工方法及工艺流程1. 施工准备(1)依据设计图纸,放线定位,确定围墙的位置和尺寸。
(2)组织施工人员学习图纸,领会设计意图,进行技术交底。
(3)准备施工所需的各种材料、设备和工具。
2. 基础工程(1)土方开挖:采用机械开挖,基坑开挖深度约为0.5m,坑底留100mm厚基土用人工修平至设计标高。
(2)垫层施工:铺设100mm厚碎石垫层,确保基础的稳定性。
(3)混凝土基础施工:浇筑300mm厚C20混凝土基础,为围墙提供稳定的支撑。
3. 墙体工程(1)砖砌墙体:按照设计要求进行砖砌,墙体砌筑应饱满、整齐,砖缝厚度均匀。
(2)混凝土围梁施工:按照设计要求设置混凝土围梁,保证墙体的稳定性和整体性。
(3)砖柱施工:在混凝土围梁上设置砖柱,柱身应垂直、牢固。
(4)围栏安装:按照设计要求安装铸铁围栏,确保围栏的稳定性和美观性。
4. 盖板施工(1)混凝土盖板浇筑:在砖柱上设置混凝土盖板,浇筑时要注意控制标高和水平度。
(2)盖板表面处理:浇筑完成后,对盖板表面进行抹平、压光,确保表面平整、美观。
5. 变形缝施工(1)设置变形缝:按照设计要求在墙体上设置变形缝,以防止墙体因温度变化等原因产生裂缝。
(2)填充材料:在变形缝内填充沥青麻丝,以保证缝隙的密封性和稳定性。
一、项目概述项目名称:某小区围墙施工项目地点:某小区项目规模:围墙总长度约1000米,高度约2.5米,材质为混凝土砖墙。
项目工期:60天二、施工准备1. 施工组织(1)项目经理:负责整个项目的组织、协调和管理工作。
(2)技术负责人:负责施工过程中的技术指导和监督。
(3)施工班组:负责围墙的施工工作。
2. 材料准备(1)混凝土:按照设计要求,选用符合国家标准的混凝土。
(2)砖块:选用抗压强度等级不低于MU10的烧结普通砖。
(3)水泥:选用符合国家标准的硅酸盐水泥。
(4)钢筋:选用符合国家标准的钢筋。
(5)砂石:选用干净、级配良好的中粗砂,碎石。
3. 施工机械(1)搅拌机:用于混凝土的搅拌。
(2)平板振动器:用于混凝土的振捣。
(3)切割机:用于砖块的切割。
(4)塔吊:用于材料的吊装。
三、施工工艺1. 施工测量(1)根据设计图纸,对围墙的位置、尺寸进行测量,确保施工精度。
(2)在施工过程中,对围墙的倾斜度、垂直度进行实时监测。
2. 砌筑施工(1)根据设计要求,进行基础施工,确保基础坚实。
(2)砌筑砖块,按照砌筑规范进行操作,确保砖块之间的缝隙均匀。
(3)混凝土浇筑,按照混凝土配合比进行搅拌,浇筑时采用平板振动器进行振捣。
(4)钢筋绑扎,按照设计要求进行绑扎,确保钢筋位置准确。
3. 防水施工(1)在围墙的顶部和底部设置防水层,防止雨水渗透。
(2)防水材料选用符合国家标准的防水涂料。
4. 防腐施工(1)在围墙的表面涂抹防腐涂料,防止墙体腐蚀。
(2)防腐涂料选用符合国家标准的耐候性涂料。
四、施工进度安排1. 第一阶段(第1-10天):完成施工测量、基础施工、砖块砌筑。
2. 第二阶段(第11-20天):完成混凝土浇筑、钢筋绑扎。
3. 第三阶段(第21-30天):完成防水施工、防腐施工。
4. 第四阶段(第31-40天):完成围墙的清理、验收。
5. 第五阶段(第41-60天):完成剩余工程的施工,确保工程按时完工。
完整版)小区围墙施工方案(上传版) Chapter 1: n BasisXXX project.Chapter 2: Project OverviewXXX project.Chapter 3: n n1) Technical nBefore starting the n project。
it is XXX.2) n of n Team MembersIt is essential to have a XXX the success of the project.3) n of Machinery and ToolsXXX machinery and tools required for the project must be XXX that they are available when needed.4) n of MaterialsThe materials required for the project must be XXX that they are available when needed.Chapter 4: XXX RequirementsXXX project.第一章编制依据本文编制依据包括本工程建筑施工图及说明,以及以下三个规范和技术规程:1.《砌体工程质量验收规范》GB-20022.《混凝土结构工程施工及验收规范》GB-20023.《建筑机械使用安全技术规程》33-2001第二章围墙基础工程施工技术要求在施工围墙基础时,必须确保土壤的承载力和稳定性。
施工前,需要对土壤进行勘测,并根据勘测结果进行基础设计。
基础底部必须平整,基础深度应符合设计要求。
在基础施工过程中,需要进行定位、测量和检查,以确保基础位置和尺寸的准确性。
第三章砖砌体施工技术要求在砖砌体施工过程中,必须使用符合国家标准的砖块,并且要按照设计图纸和规范要求进行施工。
在砌墙前,需要对墙体进行布局和定位,以确保墙体的垂直度和水平度。
一、工程概况本工程为某住宅小区围墙及大门建设,位于市区某住宅小区内。
围墙全长约500米,大门两座,分别为小区主入口和次入口。
围墙采用红砖砌筑,大门采用钢制结构,配以自动感应门系统。
施工工期为60天。
二、施工准备1. 组织准备(1)成立工程领导小组,负责工程的组织、协调和监督。
(2)组建专业施工队伍,包括砌筑工、电工、木工等。
(3)进行施工技术培训,确保施工人员掌握相关技能。
2. 材料准备(1)红砖:选用强度等级为MU10的红砖,尺寸为240mm×115mm×53mm。
(2)水泥:选用强度等级为32.5号的普通硅酸盐水泥。
(3)砂:选用中粗砂,粒径在0.5mm至1.5mm之间。
(4)钢筋:选用HPB300级钢筋,直径为6mm。
(5)钢材:选用Q235-A级钢材,用于大门框架结构。
(6)其他材料:水泥砂浆、密封胶、涂料等。
3. 施工设备准备(1)砌筑工具:砖刀、水平尺、线锤、砖夹等。
(2)混凝土搅拌机、运输车、泵车等。
(3)电焊机、切割机、钻机等。
(4)电动工具:电钻、电锯、电刨等。
三、施工工艺1. 围墙施工(1)基础处理:对地基进行平整,清除杂草、杂物,确保地基坚实。
(2)基础施工:按照设计图纸要求,浇筑混凝土基础,确保基础尺寸准确。
(3)砌筑:按照砌筑规范,进行红砖砌筑,要求砌体垂直、平整、牢固。
(4)抹灰:在砌筑完成后,对墙体进行抹灰处理,确保墙面平整、光滑。
2. 大门施工(1)大门框架:按照设计图纸要求,采用钢材进行框架焊接,确保结构稳固。
(2)门扇制作:门扇采用钢制结构,表面喷漆处理,确保美观耐用。
(3)自动感应门系统安装:按照厂家要求,进行自动感应门系统的安装调试,确保系统正常运行。
四、施工进度安排1. 第1-10天:完成基础处理、基础施工、大门框架焊接。
2. 第11-20天:完成大门门扇制作、自动感应门系统安装。
3. 第21-30天:完成围墙砌筑、抹灰。
4. 第31-40天:进行围墙、大门的验收和整改。
围墙工程围墙施工方案目录一、工程概况二、编制依据三、围墙施工工艺及施工方案四、材料二次转运施工措施五、雨季施工保证措施一、工程概况二、编制依据三、围墙施工工艺及施工方案一、施工工艺安排:围墙工程:基础定位放线→基础场地平整→开挖→垫层模板→素混凝土垫层→围墙砖砌体施工→围墙抹灰施工→围墙基础人工土方回填→围墙涂料施工。
二、围墙工程施工方案(一)、围墙基础场地平整1、在场地平整前安排除人员把场地平整范围内的障碍物如树木、管道等清理干净。
本工程场地平整是采用50#装载机挖填平整改造成为设计所需要的平面,以利现场平面布置和文明施工,并安排人员配合推土机施工。
使场地平整要考虑满足生产施工工艺、交通运输和场地排水等要求,并尽量使土方的挖填平衡,减少运土量和重复挖运。
(二)、土方开挖、回填施工方法:(1)根据本围墙工程基础为砖砌体工程,围墙基础应开挖成基槽,采用1:2的放坡系数。
本工程采用WY60A小型反铲挖掘机开挖围墙基础,围墙基础开挖时须安排人员配合。
根据现场察看围墙基础须通过一处长约30米的淤泥处,此处的淤泥应清理干净,并用连砂石回填。
(2)基槽边缘堆置土方,应距基槽上部边缘不少于2m,堆置高度不应超过1.5m。
(3)基槽开挖完成后,安排人员及时清底,采用蛙式打夯机将围墙基础素土夯实,减少暴露时间,防止暴晒和雨水浸刷破坏基土的原状结构。
⑷待围墙抹灰完成,安排人工回填围墙基础周围土方。
围墙回填时要求围墙两边同时回填,防止墙基中心线位移。
采用手推车送土,以人工用铁锹、耙、锄等工具进行回填土。
填土应从场地最低部分开始,由一端向另一端自下而上分层铺填。
每层虚铺厚度,用蛙式打夯机夯实时不大于25cm。
(三)、围墙基础垫层模板工程:垫层采用木模进行支设。
模板使用时应无绕度、无曲折、无变形、表面平整。
使用前必须满刷隔离剂,支设时应根据构件合理尺寸选配模板,模板安装应构造简单,装折方便。
模板的接缝应严密,不得漏浆。
模板的支设应满足强度、刚度和稳定性的要求。
第1篇一、工程概况1. 工程名称:XX围墙施工项目2. 工程地点:XX市XX区XX街道3. 工程规模:围墙总长度XX米,高度XX米,占地面积XX平方米。
4. 工程内容:围墙基础施工、墙体施工、墙面抹灰、门窗安装、墙面装饰等。
5. 工程工期:XX天6. 施工单位:XX建筑有限公司二、施工组织设计1. 施工队伍:由具有丰富经验的施工队伍组成,包括项目经理、技术负责人、施工员、质检员、安全员等。
2. 施工机械:挖掘机、推土机、搅拌机、平板振动器、切割机、卷扬机等。
3. 施工材料:水泥、砂石、钢筋、砖块、防水涂料、腻子粉、涂料等。
三、施工准备1. 施工图纸及资料:认真阅读施工图纸,熟悉工程内容和施工要求,确保施工顺利进行。
2. 材料准备:提前采购所需材料,确保材料质量合格,满足施工要求。
3. 施工设备:提前检修、调试施工设备,确保设备正常运转。
4. 施工场地:清理施工现场,确保场地平整、排水畅通。
5. 施工人员:对施工人员进行岗前培训,提高施工技能和安全意识。
四、施工工艺1. 施工顺序:围墙基础施工→墙体施工→墙面抹灰→门窗安装→墙面装饰。
2. 施工方法:(1)围墙基础施工1)放线:根据施工图纸,确定围墙基础位置,进行放线。
2)挖基槽:使用挖掘机开挖基槽,基槽宽度为XX米,深度为XX米。
3)基础处理:清除基槽内的杂物,回填碎石,夯实。
4)基础浇筑:使用搅拌机搅拌混凝土,浇筑基础,确保基础厚度和强度。
(2)墙体施工1)砌筑:使用砖块砌筑墙体,砌筑高度为XX米,墙体厚度为XX米。
2)钢筋绑扎:在墙体砌筑过程中,绑扎墙体钢筋,确保钢筋间距和锚固长度。
3)混凝土浇筑:在墙体砌筑完成后,进行混凝土浇筑,确保墙体整体性。
(3)墙面抹灰1)基层处理:清理墙面,清除杂质,确保墙面平整。
2)抹灰:使用腻子粉和水泥砂浆进行墙面抹灰,确保抹灰厚度均匀。
(4)门窗安装1)测量:根据门窗尺寸,测量墙体洞口,确保门窗安装位置准确。
第1篇一、工程概况本工程为某住宅小区围墙施工,围墙总长度为500米,高度为2.5米,采用砖混结构,墙体厚度为240毫米。
围墙基础采用混凝土基础,基础深度为0.8米,宽度为0.8米。
本工程围墙施工工期为60天。
二、施工准备1.施工组织设计(1)项目经理部组织架构项目经理部设项目经理1名,负责全面管理工作;设项目副经理1名,协助项目经理工作;设施工员、安全员、质量员、材料员、测量员等岗位,负责各自专业工作。
(2)施工队伍选用具有相关资质的施工队伍,确保施工质量。
2.施工材料(1)基础材料:水泥、砂、石子、钢筋等。
(2)主体材料:红砖、砂浆、混凝土等。
(3)辅助材料:模板、脚手架、安全网、施工工具等。
3.施工设备(1)挖掘机、装载机、运输车等。
(2)搅拌机、振动器、切割机等。
(3)检测仪器:水平仪、经纬仪、全站仪等。
4.施工图纸及技术资料(1)施工图纸:围墙施工图、基础施工图等。
(2)技术资料:施工组织设计、施工方案、施工技术交底等。
三、施工方案1.施工顺序(1)基础施工:测量放线→挖基槽→基础混凝土浇筑→养护。
(2)主体施工:测量放线→砌筑墙体→安装门窗→抹灰。
(3)收尾工作:清理现场、验收。
2.施工方法(1)基础施工1)测量放线:根据设计图纸,确定基础位置,使用全站仪进行测量放线。
2)挖基槽:使用挖掘机开挖基槽,基槽尺寸应比设计尺寸大200毫米,以利于混凝土浇筑。
3)基础混凝土浇筑:采用混凝土搅拌车运输混凝土,现场浇筑,振捣密实。
4)养护:基础混凝土浇筑完成后,覆盖草袋,洒水养护,养护期为7天。
(2)主体施工1)测量放线:根据设计图纸,确定墙体位置,使用全站仪进行测量放线。
2)砌筑墙体:选用红砖,按设计要求进行砌筑,砂浆采用水泥砂浆,强度等级为M10。
3)安装门窗:根据设计要求,安装门窗,确保门窗位置准确。
4)抹灰:墙体砌筑完成后,进行抹灰,抹灰厚度为20毫米,砂浆采用水泥砂浆,强度等级为M10。
第1篇一、工程概况1. 工程名称:某小区围墙工程2. 工程地点:某小区3. 工程规模:围墙总长度约1000米,分为四个段落,每段长度约250米。
4. 工程内容:围墙基础、墙体、顶部、门洞、栏杆等。
5. 工程期限:预计60天完成。
二、施工准备1. 组织准备(1)成立项目组,明确项目经理、技术负责人、质量负责人、安全负责人等岗位人员。
(2)对施工人员进行岗前培训,确保施工人员掌握相关技能和安全知识。
2. 材料准备(1)围墙基础材料:C15混凝土、钢筋、石子、水泥等。
(2)墙体材料:红砖、水泥、砂浆等。
(3)顶部材料:彩钢瓦、水泥、砂浆等。
(4)门洞材料:钢制门、门框、门扇等。
(5)栏杆材料:不锈钢管、焊接材料等。
3. 施工设备准备(1)搅拌机、平板振动器、切割机、电焊机、卷扬机等。
(2)测量仪器:全站仪、水准仪、经纬仪等。
(3)运输车辆:货车、平板车等。
4. 施工场地准备(1)清理施工现场,确保场地平整、畅通。
(2)设置安全警示标志,确保施工安全。
(3)搭建临时设施,如办公室、宿舍、食堂等。
三、施工工艺及流程1. 施工工艺(1)围墙基础施工:挖基坑、绑扎钢筋、浇筑混凝土、回填土。
(2)墙体施工:砌筑红砖、抹灰、刷涂料。
(3)顶部施工:铺设彩钢瓦、固定。
(4)门洞施工:制作门框、门扇,安装。
(5)栏杆施工:制作栏杆,焊接、安装。
2. 施工流程(1)施工准备:组织人员、设备、材料。
(2)围墙基础施工:挖基坑、绑扎钢筋、浇筑混凝土、回填土。
(3)墙体施工:砌筑红砖、抹灰、刷涂料。
(4)顶部施工:铺设彩钢瓦、固定。
(5)门洞施工:制作门框、门扇,安装。
(6)栏杆施工:制作栏杆,焊接、安装。
(7)质量验收:对施工质量进行检查,确保符合要求。
(8)竣工验收:提交竣工验收报告,办理竣工验收手续。
四、施工质量控制1. 材料质量控制(1)严格选用合格的材料,确保材料质量。
(2)对进场材料进行检验,不合格材料不得使用。
第1篇一、工程概况本工程为某住宅小区围墙施工项目,围墙总长度为1000米,围墙高度为2.5米,采用砖混结构,墙体厚度为240毫米。
围墙设计为美观大方、坚固耐用,既满足小区的隔离需求,又具有一定的观赏性。
二、施工准备1. 施工组织设计(1)施工队伍:成立围墙施工项目部,由项目经理、技术负责人、施工员、质检员、安全员等组成。
(2)施工进度计划:制定合理的施工进度计划,确保工程按时完成。
(3)施工质量控制:严格按照施工规范和设计要求进行施工,确保工程质量。
2. 材料准备(1)砖:选用抗压强度大于10MPa的烧结普通砖,颜色、尺寸应符合设计要求。
(2)水泥:选用符合国家标准的水泥,强度等级不低于32.5MPa。
(3)砂:选用中粗砂,含泥量不大于3%。
(4)钢筋:选用HRB400钢筋,直径应符合设计要求。
(5)模板:选用符合国家标准的钢模板,表面平整,无明显锈蚀。
3. 施工设备(1)施工车辆:运输车辆、搅拌车、泵车等。
(2)施工工具:砖夹、切割机、水平尺、线锤、卷尺等。
(3)施工机械:搅拌机、振捣器、切割机、钢筋弯曲机等。
三、施工工艺1. 施工顺序(1)测量放线:根据设计图纸,进行测量放线,确定围墙位置。
(2)基础施工:挖基槽,处理地基,垫层,浇筑混凝土基础。
(3)墙体施工:砌筑墙体,抹灰,刷涂料。
(4)检查验收:对施工过程进行检查,确保工程质量。
2. 施工要点(1)基础施工:根据设计要求,开挖基槽,处理地基,垫层,浇筑混凝土基础。
(2)墙体施工:砌筑墙体,确保墙体垂直、平整,墙体厚度符合设计要求。
(3)抹灰:抹灰前,对墙体进行清理,确保墙体表面平整、无油污、无浮土。
(4)刷涂料:涂料前,对墙体进行打磨、清洗,确保涂料均匀、美观。
四、施工质量控制1. 材料质量控制:对进场材料进行检验,确保材料质量符合设计要求。
2. 施工过程控制:严格按照施工规范和设计要求进行施工,确保工程质量。
3. 工程验收:在施工过程中,对关键工序进行验收,确保工程质量。
小区围墙修复工程施工方案一、工程背景为了维护小区居民的安全和生活质量,修复小区围墙是必要的工程。
围墙修复工程旨在修复受损的围墙,提升小区整体形象,增加居民的安全感。
二、工程范围修复工程包括以下范围:1. 检查围墙是否存在破损、倾斜等问题;2. 针对损坏的围墙部分进行修复或更换;3. 清理围墙周围杂草和垃圾。
三、工程方案1. 方案选择:根据围墙的损坏情况,选择合适的修复工艺和材料,确保修复后的围墙具有足够的稳定性和安全性。
2. 施工流程:- 步骤一:清理围墙周围杂草和垃圾;- 步骤二:检查围墙受损情况,制定修复方案并购买所需材料;- 步骤三:进行围墙修复工作,包括破损部分的修复或更换;- 步骤四:完成修复后的围墙进行验收,并做好相关记录。
3. 工期和费用:- 工期:预计修复工程需要3周完成,具体时间根据实际情况确定;- 费用:根据修复方案和实际材料消耗量进行计算,预算金额为X元。
四、安全措施1. 施工期间设置明显的施工警示标志,提醒居民注意施工区域安全;2. 施工人员应佩戴安全帽、防护服等个人防护用品,并严格按照施工规范进行操作。
五、质量保证1. 施工过程中,严格按照规范进行操作,确保修复后的围墙结实稳固;2. 工程完成后,对修复后的围墙进行验收,确保质量合格;3. 工程完工后提供一定期限的质量保修服务。
六、工程验收1. 施工完成后,由相关部门进行验收;2. 验收标准包括围墙结构稳定、外观整洁等。
七、工程管理1. 本工程委托X公司负责施工管理;2. X公司应组织专业人员进行工程管理,并与小区居民进行沟通、协调。
该方案仅供参考,具体实施方案需要根据实际情况进行调整和优化。
完成修复工程后,居民将能够享受到更安全、整洁的小区环境。
小区围墙施工方案小区围墙施工方案一、施工内容1. 对小区周边进行围墙施工,包括主要入口门、大门、社区中心入口等位置。
2. 围墙采用钢筋混凝土结构,高度为2.5米。
3. 围墙上部装饰采用仿石材贴面,以增加美观度。
4. 围墙两侧设置不锈钢护栏,以保障行人和车辆的安全。
5. 围墙上设置门禁系统,配备有密码和指纹识别设备,增加小区的安全性。
二、施工步骤1. 前期准备工作(1)确定施工方案,制定详细的施工计划。
(2)准备施工所需的材料和设备,包括钢筋、混凝土、石材贴面板、不锈钢护栏等。
(3)组织人员进行施工前的安全教育培训,确保施工人员具备相关的安全意识和技能。
2. 围墙地基处理(1)根据施工图纸确定围墙的尺寸和位置,对地面进行测量和划线。
(2)清理施工区域,清除杂物和障碍物。
(3)进行土方开挖,确保围墙基础的稳定性。
3. 围墙基础施工(1)铺设基础钢筋网格,将钢筋网格与地面进行牢固的连接。
(2)进行混凝土浇筑,确保基础的坚固。
4. 围墙本体施工(1)根据施工图纸,进行围墙的模板搭建。
(2)进行钢筋安装,确保围墙的强度。
(3)进行混凝土浇筑,确保围墙的整体性。
5. 仿石材贴面施工(1)在围墙表面进行石材贴面板的安装,使用专用的胶水进行粘贴。
(2)对贴面板进行抛光和打磨,使其表面光滑细腻。
6. 不锈钢护栏安装(1)根据围墙的高度和尺寸,确定护栏的长度和数量。
(2)将不锈钢护栏与围墙进行连接,确保护栏的牢固性。
7. 门禁系统安装(1)根据设计方案,将门禁系统设备安装在围墙上部。
(2)进行系统的调试和功能测试,确保门禁系统正常运行。
8. 施工验收(1)对围墙进行全面的验收和检查,确保围墙的质量和安全性。
(2)如发现问题,及时进行整改和修复。
三、施工安全措施1. 施工现场设置警示标志,提醒行人和车辆注意安全。
2. 施工人员必须佩戴安全头盔、安全鞋等个人防护装备,严禁穿拖鞋等不符合安全要求的服装。
3. 施工人员必须遵守施工现场的工作规范,严禁吸烟、乱扔垃圾等行为。
围墙施工方案一、前期准备1.项目概述本次围墙施工项目位于XX市XX小区,总建筑面积为XXX平方米,包括居民区、公共空地、园林绿化区等,总长XXX米。
2.项目目标本次施工旨在建造一个安全、美观、耐久的围墙,提高小区居民的生活质量和居住环境。
3.施工任务(1)对围墙的设计进行评估与论证,确定围墙的材料、结构和施工方案。
(2)进行围墙施工前的准备工作,包括材料采购、设备准备等。
(3)进行围墙施工、检测与验收。
二、围墙设计1.围墙高度根据小区的具体情况和居民的需求,围墙的高度定为2.5米,同时考虑到小区的整体风貌,采用板墙式设计。
2.围墙材料(1)立柱:选择镀锌钢管立柱,具有防锈、耐久的特点。
(2)板材:采用石膏板,经过防水处理,具有良好的抗水性和隔音性能,同时也易于安装和维修。
3.结构设计(1)立柱固定:立柱通过预埋地脚螺丝与地面固定,确保围墙的稳定性。
(2)板材安装:板材之间采用锁口连接,形成整体围墙结构,增强围墙的抗风和抗震性能。
三、施工准备1.材料采购根据设计方案,采购所需的围墙材料,包括镀锌钢管立柱、石膏板、防水涂料等,确保材料的质量和数量满足施工需求。
2.施工人员组织专业的施工队伍,包括建筑工人、电工、焊工等,确保施工质量。
3.设备准备(1)搭建施工场地:清理施工区域,搭建施工临时平台和材料储藏区。
(2)采购所需的机械设备,包括吊车、挖掘机等,以保障施工进展顺利。
四、施工过程1.基础施工(1)选址:合理选取围墙的位置,确保围墙与建筑物之间的距离适当。
(2)测量:根据设计要求,在选定位置上进行测量,确定标高和柱网,并进行记录。
(3)挖掘基础:根据设计要求和测量结果,进行基础的挖掘和处理,确保围墙的稳定性。
(4)立柱安装:将预埋的立柱按照设计要求进行安装和固定。
2.板墙施工(1)板材安装:确定好板材的位置和尺寸,进行板材的切割和加工,然后通过锁口连接的方式进行板材的安装。
(2)电线安装:根据设计要求,进行围墙内电线管线的布置和连接,确保围墙内部的供电和照明设备的正常使用。
小区围墙施工方案一、概述小区围墙的建设是为了提高小区的安全性和整体美观度。
本施工方案旨在为小区围墙的施工过程提供详细的规划和指导,确保施工质量和进度。
二、施工内容及工艺流程1.确定围墙材料和设计方案:根据小区的整体风格和居民的需求,选择适合的围墙材料和设计方案。
在此基础上制定施工方案。
2.材料采购:根据设计方案确定所需材料的种类、规格和数量,并与供应商进行协商和采购。
确保材料的质量和及时性。
3.施工准备:确定围墙施工的起止时间、施工队伍和施工区域。
在施工前,清理施工区域,确保施工的顺利进行。
4.围墙基础施工:根据设计方案进行围墙基础的开挖和铺设工作。
确保基础的稳固和耐久性。
5.围墙主体施工:根据设计方案进行围墙主体的施工工作。
包括围墙柱的安装和主体结构的建设。
在施工中,注意施工质量和安全。
6.围墙饰面施工:根据设计方案进行围墙饰面的施工工作。
包括涂刷、喷涂、粘贴等工艺。
确保围墙的美观度和防腐性能。
7.围墙配套工程:根据需要进行围墙配套设施的施工工作。
包括围墙门、围墙灯、围墙花园等配套设施的安装和布置。
8.施工验收:在施工结束后,由相关专业人员对施工质量进行验收。
对不符合要求的问题进行整改和修改。
三、施工组织和管理1.施工队伍:根据施工规模和要求,组建施工队伍。
保证队伍的稳定性和施工人员的技术能力。
2.施工进度控制:制定详细的施工进度计划,并进行严格的进度控制。
及时调整和协调各个工序之间的关系,确保施工的顺利进行。
3.材料管理:建立完善的材料管理制度,负责材料的采购、储存和使用。
确保材料的安全性和及时性。
4.安全管理:建立完善的施工安全管理制度,严格按照相关规定进行操作和管理。
确保施工人员的安全和围墙施工的安全。
5.环境保护:施工过程中,对施工现场进行垃圾清理和渣土处理。
确保施工现场的整洁和环境的保护。
6.施工质量控制:建立施工质量控制制度,进行质量巡查和验收。
对施工过程中发现的质量问题及时处理和整改。
第1篇一、工程概况1. 工程名称:某住宅小区围墙砌筑工程2. 工程地点:某市某区某住宅小区3. 工程规模:围墙总长度约500米,高度约2.5米,共计约1250立方米砌体工程量4. 工程期限:预计60个工作日完成5. 施工单位:某建筑工程有限公司二、施工准备1. 施工组织设计根据工程特点和施工要求,编制详细的施工组织设计,明确施工工艺、施工顺序、施工方法、质量保证措施、安全措施等。
2. 施工图纸及技术资料组织技术人员进行施工图纸的审核,确保施工图纸的准确性、完整性和可操作性。
收集相关技术资料,如材料规格、施工规范、施工标准等。
3. 材料设备(1)材料:砖、水泥、砂、石子、钢筋、防水材料等。
(2)设备:砂浆搅拌机、切割机、泵送设备、模板、脚手架、安全防护设施等。
4. 人员组织成立项目经理部,明确项目经理、技术负责人、施工负责人、质量负责人、安全负责人等岗位职责。
组织施工队伍,进行技术培训和安全教育。
5. 施工现场(1)施工现场布置:按照施工组织设计,合理布置施工现场,确保施工场地整洁、安全。
(2)临时设施:搭建办公室、宿舍、食堂等临时设施,满足施工人员的生活需求。
三、施工工艺1. 砌筑工艺(1)基础施工:按照设计要求,进行基础施工,确保基础稳固、平整。
(2)墙体砌筑:采用一顺一丁砌筑法,砌体灰缝饱满,墙体垂直、平整。
(3)墙体抹灰:墙体砌筑完成后,进行墙体抹灰,确保墙面平整、光滑。
2. 钢筋工程(1)钢筋加工:根据设计要求,加工钢筋,确保钢筋规格、长度、形状符合要求。
(2)钢筋绑扎:按照设计要求,进行钢筋绑扎,确保钢筋位置准确、牢固。
(3)钢筋焊接:采用电弧焊焊接钢筋,确保焊接质量。
3. 防水工程(1)防水材料:选用合格的水泥基防水涂料。
(2)防水施工:按照设计要求,进行防水施工,确保防水层严密、均匀。
四、施工顺序1. 施工准备(1)施工图纸审核(2)材料设备准备(3)人员组织(4)施工现场布置2. 基础施工(1)开挖基槽(2)基础垫层施工(3)基础混凝土施工3. 墙体砌筑(1)墙体放线(2)墙体砌筑(3)墙体抹灰4. 钢筋工程(1)钢筋加工(2)钢筋绑扎(3)钢筋焊接5. 防水工程(1)防水材料准备(2)防水施工6. 工程验收(1)自检(2)监理验收(3)竣工验收五、质量控制措施1. 材料质量(1)严格筛选材料供应商,确保材料质量符合要求。
小区围墙施工方案一、工程概述我公司承接贵小区围墙施工工程,该工程计划施工时间为30天。
施工范围包括小区周边的围墙,总长为500米。
本方案立足于确保工程质量、施工安全和工期进度,力求以最佳的效果满足业主的需求。
二、施工动机小区围墙的建设是保障小区安全、美观的基础设施,其重要性不言而喻。
旧围墙基础老化、墙体涂料褪色、高度不够等问题需要解决,才能提高小区整体形象,并增强住户的居住环境。
三、施工方案1.工程前期准备:(1)组织专业技术人员制定详细的施工方案,并进行现场勘察,确定施工范围和机械设备的配置。
(2)申请施工许可证,完成施工前的各项手续。
(3)进场材料准备,同时与相关供应商洽谈合同,保证施工材料的质量和进场时间。
2.施工工艺:(1)拆除旧围墙:施工前将原有围墙进行拆除,注意避免对周边建筑和设备的损坏。
(2)基础施工:根据设计要求进行围墙基础的建设,保证围墙的牢固和稳定。
(3)墙体建设:采用混凝土砌墙工艺,保证墙体的质量和坚固性。
(4)涂料施工:在围墙施工完毕后,采用耐候性好的涂料进行外墙喷涂,以保护围墙不受风吹雨淋的侵蚀。
(5)整体验收:施工完毕后,组织专业人员进行围墙验收,确保工程达到质量要求。
3.施工管理:(1)设立专项施工管理小组,负责协调各个施工环节,保障施工进度。
(2)加强现场质量管理,确保施工过程中不出现质量问题。
(3)合理调配施工人员和机械设备,提高施工效率。
(4)严格执行各项安全措施,确保施工现场的安全。
(5)定期召开工作例会,及时解决工地上出现的问题和难点。
四、工程预算本次工程的预算为¥XXX元。
具体费用包括基坑开挖及支护、材料采购、施工设备租赁、施工人员工资、施工管理等各项费用。
五、施工计划本工程的施工时间为一个月第一周:前期准备和现场勘察;第二周:拆除旧围墙和基础施工;第三周:墙体建设和涂料施工;第四周:围墙验收和收尾工作。
六、竣工验收工程竣工后,将组织相关部门进行验收,验收合格后方可交付使用,并提供工程质量保修期为一年的承诺。
目录第一章编制依据 (1)第二章工程概况 (2)第三章施工准备 (2)第四章施工技术要求 (4)第五章保证质量措施和质量标准 (7)第六章成品保护措施 (8)第六章安全文明施工措施 (8)第一章编制依据1、本工程建筑施工图及说明2、《砌体工程质量验收规范》GB50203-20023、《混凝土结构工程施工及验收规范》GB50204-20024、《建筑机械使用安全技术规程》JGJ33-20015、《建筑地基基础工程施工质量验收规范》GB50202-20026、施工、环保方面相关工程法律、法规、标准第二章工程概况1、工程名称:2、工程地点:3、工程范围及内容:第三章施工准备(一)技术准备本工程工期紧,自开工之日起总工期仅有60个日历天。
砌体施工中所用的砌筑砂浆均现场配制,砂浆采用机械搅拌,灰砂采用集中搅拌,搅拌机设在小区道路边,跟随施工进度一同移动。
围墙压顶和基础垫层所用混凝土均采用C15商品混凝土。
钢筋混凝土压顶中钢筋布置和钢板预埋严格按设计图纸和相关规范施工。
熟悉图纸,提前编制内部的施工措施和控制方案以及质量通病预防措施等。
在施工前由技术负责人主持对各项施工负责人进行施工方案技术交底,并由专业人员施工工长编写安全技术交底,对施工人员进行培训及现场作业指导。
围墙施工首先将现有施工围挡拆除、堆码,然后用钢尺对围墙轴线定位,将围墙区域内的电杆移至甲方指定位置。
围墙施工用水准仪对标高进行控制。
围墙起始具体位置和围墙修建过程中收边收口的具体做法以甲方总工室下发相关文件为准。
(二)施工班组人员准备为有效保证工期目标的实现,确保在60个日历天内完成本工程1800m永久性围墙的施工,负责围墙的工长应提前做好施工前的技术交底工作,并选择至少两个有较强技术实力的班组承担该工程的施工任务。
(三)机械、施工用具的准备1、围墙基础施工前,准备两台60型小挖机和两台打夯机对地基开挖和夯实处理。
2、砖砌体施工,准备两台强力搅拌机,作为水泥砂浆和混凝土搅拌用主要机具;使用斗车作为水平运输周转工具,斗车需十辆以上,满足材料供应。
(四)材料准备根据施工图纸和设计要求,采购工程所需各种原材料。
1、本工程砖砌体采用强度等级为MU7.5的灰砂砖,规格为240*115*53。
2、水泥选用峨胜水泥厂家PC32.5R等级硅酸盐水泥,使用M5.0的水泥砂浆且应具有良好的流动性、粘聚性和保水性,水泥、中砂、石灰精的选用及砂浆的配制标准按规程规定执行。
施工时严格控制砌筑砂浆用水量,砂浆沉入度应为45~55cm,本工程所用砌筑砂浆(抹灰砂浆),的配合比均由彭山县建筑工程质量检测中心出具的水泥砂浆配合比。
3、围墙压顶采用C15商品混凝土。
4、栏杆、黄锈石、园林灯等成品材料确定符合图纸设计要求后,才能进入施工现场,确保不合格材料不得使用。
5、材料堆码归类、整齐,堆码场地合理。
砌体材料必须作好防雨措施,堆放场地应平整清洁、不积水,砌块不应被油污等污染,砌块应按堆放整齐,室外堆放高度不宜超过 1.6m;装卸砌块严禁翻斗倾卸和丢抛;工地材料员应在砌块堆垛的位置设置材料标识牌,并要求工人在堆垛间应留有通道,防止雨水直接冲淋,作好防雨措施。
第四章施工技术要求(一)围墙基础工程施工技术要求工艺流程:测量放线——机械开挖土方——人工清理基槽——基底夯实——基础垫层——测量放线——基础施工——土方回填1、测量放线:以现有道路边缘进去一米作为围墙中心线。
围墙基础顶标高与现有小区道路路面齐平,随道路而定。
2、土方工程采用机械开挖至设计标高以上30cm处,剩余30cm 土方采用人工边开挖边修整,然后用打夯机夯实。
基坑开挖宽度为:基础宽+600。
3、基础垫层采用C15商品混凝土,基槽验收合格后,即可在其上进行垫层施工,垫层厚度为150mm。
3、土方回填采用粘土或亚粘土进行回填,并且回填土方不得含有有机物质、木屑及其他杂物,含水率也应适当控制。
4、土方回填按照每25cm为一层进行回填,每层回填应分层夯实。
5、现场有陡坡、窄地位置按设计图纸无法施工。
此处以甲方总工室下发具体做法为准。
(二)砖砌体施工技术要求1、砌体施工前,施工员必须对工人进行详细的施工技术交底和安全交底。
2、砌筑砂浆水泥选用32.5R等级普通硅酸盐水泥,水泥石灰水泥砂浆应具有良好的流动性、粘聚性和保水性,水泥、中砂、石灰精的选用及砂浆的配制标准按规程规定执行。
施工时严格控制砌筑砂浆用水量砌筑砂浆的配合比由试验室确定。
砌体砌筑前要做好砂浆配合比设计。
3、在砌筑前对灰砂砖进行浇水湿润,含水率宜在8~12%。
严禁即淋水即砌筑。
4、砌筑砂浆均采用M5 水泥砂浆,要严格按设计配合比投料,现场施工应根据设计配合比,在砌体施工前向工人详细交底其用料,用料精确度控制在:水泥2%以内,砂5%以内。
5、砂浆制作采用机械搅拌,其投料顺序先砂、水泥、外加剂后加水,拌合时间自投料完毕算起,不得小于2分钟。
6、为了保证施工的顺利进行,保证施工质量,做好文明生产,砂浆应随拌随用,一般情况下,水泥砂浆必须在拌成后,在3至4小时内使用完毕。
当施工温度超过30度时,必须在2至3小时内使用完毕。
禁止隔夜砂浆在进行使用。
7、砖砌体施工应设置皮数杆,并根据设计要求、砖块规格和灰缝厚度在皮数杆上标明皮数竖向构造的变化部位。
8、按照设计图纸要求在砖砌体施工进行相关管线敷设和钢筋预埋。
9、围墙每隔30m设一道变形缝,缝宽20mm。
缝中填塞沥青麻筋,沿内外顶三方填塞深度不小于120mm。
变形缝设于墙柱连接的阴角处。
10、砌体位置基层应清理干净,基层要求平整、清洁、不得有污泥杂物。
11、各工序完成后,公司组织人员进行自检,合格后书面通知现场监理进行检查验收。
(三)围墙压顶施工技术要求工艺流程:砌体工程——围墙压顶支模——钢筋绑扎——浇筑混凝土——模板拆除清理围墙压顶为现浇钢筋混凝土压顶,按设计图纸和规范要求配置钢筋。
压顶混凝土采用C15的商品混凝土。
(四)围墙装饰工程施工技术要求工艺流程:基层清理——20厚水泥砂浆——真石漆1、抹灰前对基层浮灰砂浆、泥土等杂物清理,并适当浇水湿润。
2、围墙装饰工程请总工室出具具体做法,我部建议全部采用真石漆。
围墙装饰工程施工以甲方总工室出具的具体做法为准。
(五)铁艺栏杆安装施工技术要求1、产品到达施工现场后按图纸上所规定的位置及尺寸准确安装就位,确定好标高及垂直平整度。
应按照甲方要求与图纸设计要求进行定位,确保达到设计要求与验收规范。
2、预埋件安装根据图纸设计要求和施工现场的实际情况准确无误定位,避免造成不在一条平行线上。
3、预埋件、铁艺栏杆安装必须牢固,安装偏差根据国家规定和设计要求:栏杆直线度<3mm,垂直度<3mm,间距误差<3mm,对角线误差<3mm,预埋件垂直误差<3mm,水平误差<3mm。
4、预埋件安装定位准确无误经验收后刷两道防锈漆,最后进行铁艺栏杆安装。
5、栏杆运输、转运过程中做好包装防护。
第五章保证质量措施和质量标准1、施工人员进场前,必须经过培训,持证上岗;施工管理人员在施工前必须做好技术交底工作。
2、每个工作面施工时,项目经理均应安排好管理人员跟班,实行责任到人,保质保量、按时完成工程任务。
3、砌体施工时把好砂浆拌和关;投料要严格按配合比用量,控制好搅拌时间,保证砂浆强度,砌块在砌筑前应浇水湿润。
4、砌体质量要求应满足水平度<3mm,垂直度<3mm。
砖的品种、标号必须符合设计要求。
砌体砂浆饱满度和砂浆试块不低于设计和规范要。
5、砌体工程还应具备材料的出厂合格证、砂浆强度试验报告、隐蔽工程验收记录等资料。
6、所以材料及成品进场,必须有材质单、合格证等7、在施工过程中有技术人员进行检查,及时纠正施工现场违章操作问题。
提出质量更改单及质量问题更改措施,保证工程质量达到设计要求及验收规范。
8、严格执行工程质量标准,材料品种、规格、型号、厚度必须符合工程和设计要求。
栏杆安装时焊口满焊,打磨光滑平整,喷塑做到无泪点,光亮度强,表面清洁干净。
做到上表美观,制作尺寸准确,产品做到横平竖直,符合设计要求及验收标准。
第六章成品保护措施1、围墙装饰工程完后应做防护,严禁强面污染和碰撞、冲击。
2、不得在已安装完成后的栏杆上涂浆及挂杂物。
3、为防止污染,在交叉作业过程中,成品栏杆需盖上保护膜。
4、已安装好的栏杆在进行一次表面清理,修补划痕,确保表面光滑洁净。
第六章安全文明施工措施1、施工人员必须严格执行现场安全生产规章制度。
2、施工人员进入现场要戴好安全帽、安全带、焊接人员必须穿好绝缘鞋。
3、施工前必须进行安全技术交底不违章作业,服从安全人员指挥。
4、爱护一切安全设施和用具,做好正确使用不随便拆改。
5、进入施工现场戴好个人防护用品并正确使用,严格遵守操作规程和一切安全规章制度。
6、施工现场材料应堆放整齐,对每天施工剩下吧边角料进行整理、清扫、做到工完料净场地清。
7、对施工区域、危险区域设立醒目的警示标志,并采取保护措施。
8、焊接时要设有专人看护,备好消防器材,焊接结束即刻查看现场,确定无隐患后,方可撤离现场。
9、施工现场严禁随地大小便,严禁垃圾乱堆乱倒。
10、采取各种有效措施,降低施工过程中产生的噪音,努力做到施工不影响业主休息。
恒大金碧天下首一期、二期交楼区域新建永第一章编制说明久铁艺围墙施工方案编制单位:重庆建工第三建设有限责任公司编制时间:二0一三年九月页脚内容11。
