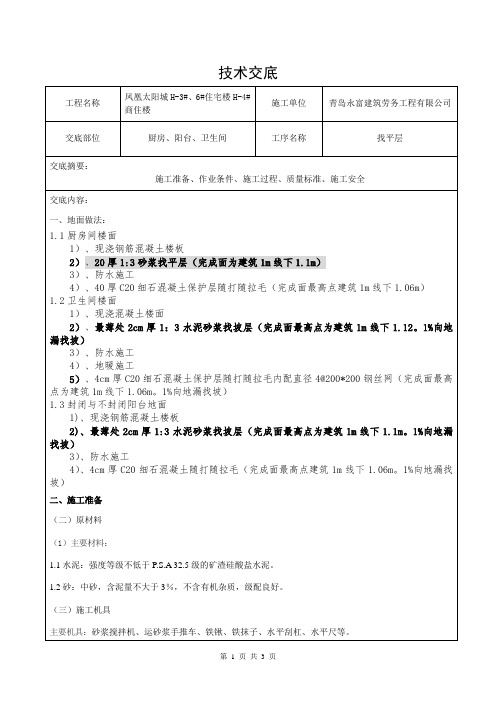

目录一、编制依据 ..................................................................................... - 3 -二、施工准备 ..................................................................................... - 3 -2.1.材料准备22.2.作业条件2三、施工方法 ..................................................................................... - 4 -3.1.工艺流程33.2.技术要求3四、质量标准 ..................................................................................... - 5 -4.1.主控项目44.2.一般项目4五、应注意的质量问题...................................................................... - 5 -5.1.找平层起砂、起皮45.2.找平层空鼓、开裂55.3.滞水和局部凹凸不平5六、成品保护 ..................................................................................... - 7 -一、编制依据1.1《建筑工程施工质量验收统一标准》(GB 50300--2001);1.2《地面工程施工质量验收规范》(GB 50209—2002);1.3《混凝土结构工程施工质量验收规范》(GB50204—2002);1.4中国人民解放军93688部队综合办公楼施工图纸;1.5中国人民解放军93688部队综合办公楼《施工组织设计》;二、施工准备2.1材料准备:1)P·O 32.5水泥2)砂为中砂,砂的含泥量不大于3%、不含有机杂质、级配良好。
无锡临空总部科技园地面、卫生间水泥砂浆找平层及防水保护层施工方案编制:审核:日期:南通市建筑装饰装璜有限公司卫生间楼面设计做法比较复杂,为先在楼板结构上做20mm厚水泥砂浆找平层,找平层上做厚度大于1.5mm的聚氨脂涂膜防水,经闭水试验合格后,再在防水层上做细石砼防水保护层,细石砼上原设计有30mm厚的地砖楼面,经现场测量,整个楼面细石砼找平厚度为70mm。
经施工过程中设计调整,细石砼防水保护层现在的施工厚度在60mm~70mm之间。
水泥砂浆找平层,为采用水泥砂浆涂砼基层上而成。
防水保护层是在厨房间、卫生间防水闭水试验合格后,在防水层上现浇的细石砼保护层,其配合比设计为1∶2∶4,施工规范及施工工艺、98标准图集上均规定细石砼标号不应小于C20,因此施工过程中,要保证细石砼强度,其配合比要经过实验室检验原材料后给出。
一、材料要求⒈水泥:用32.5号矿渣硅酸盐水泥,要求新鲜无结块且检验合格。
⒉砂:用水洗中粗砂,最大粒径不大于5mm,不得含有杂质,含泥量不大于3%。
⒊碎石:粒径为5mm~15mm,含粉量不大于3%。
二、主要机具设备⒈机械设备:砂浆搅拌机、砼搅拌机,垂直运输机械施工电梯。
⒉主要工具:平铁锹,铝合金尺、木抹子、铁抹子、钢皮抹子、角抹子、喷壶、小水桶、钢丝刷、扫帚、手推胶轮车等。
三、作业条件⒈主体结构已施工验收完毕,楼板上杂物积灰等清理干净。
⒉室内各种管道及地漏等已安装完毕,经检查合格,地漏口、出水口等已遮盖,并办理预检手续。
⒊各种立管和套管通过面层的孔洞已用细石砼灌好修严。
⒋顶棚、墙面抹灰施工完毕,已弹出控制面层标高和排水坡度的水平线,地漏处已找好泛水及标高。
⒌屋面有防雨措施。
⒍细石砼防水保护层施工时,防水层已施工完毕,经过闭水试验检验合格,并办理隐蔽手续。
⒎搅拌、计量设备已校核,对操作人员已进行技术交底。
四、施工操作工艺㈠楼面水泥砂浆找平层施工操作工艺⒈清理基层:将基层表面的积灰、浮浆、油污及杂物清扫掉并冲洗干净,明显凹陷处应用水泥砂浆或细石砼垫平,表面光滑处应凿毛并清刷干净。
卫生间地面施工方案一、前期准备工作1.确定施工范围和尺寸:在施工前,首先要确定卫生间地面的施工范围和尺寸,包括长、宽和高度等尺寸,请专业人员进行测量并制定详细的施工图。
2.清理施工区域:在施工前,需要彻底清理卫生间地面区域,包括清除旧地面材料、保洁以及处理任何障碍物等。
3.检查和修复地面基础:在施工前,需要对卫生间地面的基础进行检查,并修复任何存在的裂缝、凹陷或不平整的问题。
确保地面基础牢固平整。
二、施工工序1.铺设防水层:在卫生间地面施工中,防水层的铺设非常重要。
首先,先将防水层材料剪裁好,并按照施工图尺寸粘贴在地面上。
注意防水层之间的接缝要处理好,确保无漏水问题。
2.铺设找平层:防水后,我们需要铺设找平层,以使地面平整。
找平层的材料可以是水泥砂浆或自流平水泥。
在施工时要注意平整度,并使用专用工具进行修整。
找平层施工完成后,要等待一段时间使其充分干燥。
3.铺设地砖:在找平层干燥后,可以开始铺设地砖。
首先,要选择合适的地砖材料和颜色。
然后,按照设计图纸或布置规划的方式,使用专用胶水将地砖粘贴在地面上。
注意砖与砖之间的间隙要均匀一致,并留出缝隙以便后续填缝。
4.紧固地砖:在地砖粘贴完成后,使用专用工具按压所有地砖,确保其与地面充分接触,并防止出现空鼓现象。
同时,还要检查地砖的平整度,如果出现不平整的地方,要进行调整。
5.填缝:地砖铺设完成后,需要进行填缝。
选择合适的填缝材料,并使用专用工具将填缝剂填充到地砖之间的缝隙中。
填缝时要保持缝隙的均匀和美观,填缝完成后,用湿布擦拭地面清洁。
6.安装地脚线:地脚线的安装也是卫生间地面施工的一部分。
根据设计要求,选择合适的地脚线材料和颜色,并使用专用工具将其安装到墙角位置。
同时,注意地脚线与地面的接触要牢固。
7.调整和清理:在所有工序完成后,对卫生间地面进行调整和清理。
检查地面是否平整、无空鼓和强度是否合格,清理掉施工过程中产生的垃圾和杂物。
三、注意事项1.施工前要充分了解卫生间地面材料的性能和施工要求,并按照相关规定和标准进行操作。
卫生间楼地面找平层找坡层制作一、卫生间找平层的步骤:1.清理卫生间地面:首先需要将卫生间地面上的杂物清理干净,确保地面平整且干净。
2.检查地面问题:检查卫生间地面是否存在凹凸不平、裂缝或者其他问题,如果有需要进行修补处理。
3.找平层材料的选择:根据需要找平的情况,选择适合的找平材料。
常用的找平层材料有水泥砂浆、自流平砂浆等。
4.涂抹找平层:将选定的找平材料按照施工要求进行涂抹,从低处到高处慢慢搭建找平层。
5.平整找平层:用专用找平工具对找平层进行修整,使其表面达到平整的效果。
6.等待找平层干燥:根据找平材料的要求,等待一定的时间,确保找平层干燥完全。
注意事项:1.在找平层施工之前,应先对地面进行检查和修补,确保地面干净、平整。
2.找平材料的选择应根据具体情况来确定,不同的材料适用于不同的地面状况和要求。
3.找平层施工时,应按照施工要求进行操作,注意材料的用量和涂抹的厚度。
4.在找平层施工完毕后,要等待足够的时间让找平材料干燥彻底,以免影响后续施工。
二、卫生间找坡层的步骤:1.清理卫生间地面:同样需要先将卫生间地面上的杂物清理干净,确保地面平整且干净。
2.检查地面问题:检查卫生间地面是否存在高低不平或者需要坡度的情况。
如果有需要,可以在地面上进行标注。
3.找坡层材料的选择:根据需要找坡层的情况和要求,选择适合的找坡层材料。
常用的找坡层材料有水泥砂浆、自流平砂浆等。
4.涂抹找坡层:根据需要找坡层的位置和高度,在对应的位置上涂抹找坡层材料,注意保持坡度的一致性。
5.平整找坡层:用专用找坡工具对找坡层进行修整,使其坡度达到要求。
6.等待找坡层干燥:根据找坡材料的要求,等待一定的时间,确保找坡层干燥完全。
注意事项:1.在找坡层施工之前,应先对地面进行检查,确定需要找坡层的位置和高度。
2.找坡层材料的选择应根据具体要求来确定,不同的材料适用于不同的坡度要求。
3.找坡层施工时,应按照施工要求进行操作,注意材料的用量和坡度的控制。
目录
一、编制依据........................................................................................ - 2 -
二、施工准备........................................................................................ - 2 -
2.1.材料准备 2 2.2.作业条件 2
三、施工方法........................................................................................ - 3 -
3.1.工艺流程 3 3.2.技术要求 3
四、质量标准........................................................................................ - 4 -
4.1.主控项目 4 4.2.一般项目 4
五、应注意的质量问题 ....................................................................... - 4 -
5.1.找平层起砂、起皮 4 5.2.找平层空鼓、开裂 5 5.3.滞水和局部凹凸不平 5
六、成品保护........................................................................................ - 6 -
一、编制依据
1.1《建筑工程施工质量验收统一标准》(GB 50300--2001);
1.2《地面工程施工质量验收规范》(GB 50209—2002);
1.3《混凝土结构工程施工质量验收规范》(GB50204—2002); 1.4中国人民解放军93688部队综合办公楼施工图纸;
1.5中国人民解放军93688部队综合办公楼《施工组织设计》;
二、施工准备
2.1材料准备:
1)P·O 32.5水泥
2)砂为中砂,砂的含泥量不大于3%、不含有机杂质、级配良好。
2.2机具准备:
砂浆搅拌机、磅秤、运输小车、杠尺、木抹子、铁抹子。
2.3作业条件:
1)基层已通过检查验收,并办理好隐蔽和检查验收记录。
2)基层表面已进行錾毛、清洗、湿润或隔离等基础工作。
3)配合比为1:2水泥砂浆,水电到位、机械运转正常,搅拌制度和操作规程落实。
4) 穿地面管道已施工完毕,管道周边用豆石砼封堵严密,管道坐标验收合格.
三、施工方法
3.1工艺流程:
基层清理→弹线→洒水湿润→贴灰饼、冲筋→施工找平层→养护→验收。
3.2技术要求:
1)基层清理:将找坡层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度,用剁斧把面层浮将剁除干净,用扫帚清扫干净.
2)弹线:找平层厚度15mm,在卫生间墙四周弹出500MM标高控制线。
3)洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓。
所以洒水达到基层和找平层能牢固结合为宜。
4)贴灰饼、冲筋:根据标高控制线贴灰饼、冲筋,间距1~2m。
5) 找平层施工采用1:2水泥砂浆,施工时向地漏进行不小于0.5%找破.
6)找平层施工:摊铺材料前先涂刷水泥浆以加强找平层与基层间的结合,然后摊铺细石砼,铺平,用杠尺靠冲筋条刮平,找平后用木抹子搓平,铁抹子压光。
待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活。
找平层水泥砂浆配合比为1﹕2,拌合稠度控制在7cm。
在墙根、管根、风道根部位要抹成圆弧形,地漏
处作反八字,且整齐平顺.找平层施工出门口300MM.
7)养护:找平层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。
四、质量标准
4.1 主控项目
4.1.1 找平层的材料质量及配合比必须符合设计要求。
检验方法:检查材料出厂合格证、质量检验报告和现场计量措施。
4.1.2找平层的排水坡度必须符合设计要求。
检验方法:用水平仪(水平尺)、拉线和尺量检查。
4.1.3找平层表面平整光滑与基层结合牢固无空鼓,开裂现象.
4.2 一般项目
4.2.1 基层与突出地面的管根和基层的转角处,均应做成圆弧形,且整齐平顺。
检验方法:观察和尺量检查。
4.2.2 水泥砂浆找平层应平整、压光,不得有酥松、起砂、起皮现象。
检验方法:观察检查。
4.2.3 找平层表面平整度的允许偏差为5mm。
检验方法:用2m靠尺和楔形塞尺检查
五、应注意的质量问题
5.1 找平层起砂、起皮
5.1.1 原因分析:水泥贮存过长或受潮失效;砂浆拌合水量过大,影响成品强度;未做表面二次搓压;抹压时机过晚,破坏了水泥硬化;摊铺时局部浮浆集中过多未予清除;过早踩踏造成表面破坏;养护不够、早期脱水等。
5.1.2 防治措施:水泥架空和遮盖贮放,注意配合和计量,控制加水量,掌握好抹压时机,防止过早上人,适时和充分养护。
5.1.3 参考处理方式:除水泥失效和强度低下的情况,可清除起皮、扫去泛起砂粒,用掺胶的水泥素浆涂刷一层,并抹平压光。
底层粘结较好的局部缺陷,也可考虑加强防水层基层处理剂涂刷来弥补。
5.2 找平层空鼓、开裂
5.2.1 原因分析:基层表面清理不干净,过光滑的表面未经处理,油污沾染未经清洗,湿润欠缺,未刷结合水泥浆,抹压不当,过早受撞击等都可能产生空鼓。
砂子过细、含泥量过大,加水过多,找平层厚薄不均,养护不够、尤其是早期失水等原因都能造成找平层开裂。
5.2.2 防治措施:重视基层的錾毛、清理及清洗,基层充分湿润又清除干净表面余水,采用加胶的结合水泥浆,注意用含泥量少、级配好的砂料,水泥用量不应过高且注意正确计量、砂浆应搅拌均匀,控制好保温层的平整度、保证找平层的厚度均匀,加强成品养护。
5.2.3 参考处理方式:较大的空鼓要清除、重新摊铺并加强养护。
涂膜防水层施工前找平层的裂缝应予以修补,在裂缝宽度<0.5mm 时,直接用密封材料刮封缝口;当裂缝宽度>0.5mm时,沿缝剔凿成V型凹槽(20×15~20),清扫干净后嵌填密封材料。
5.3 滞水和局部凹凸不平
5.3.1 原因分析:施工中坡度控制不严,未认真找规矩或“抽筋打疤”太少,刮平和搓压工序未掌握好。
5.3.2 防治措施:施工准备时做好标高和坡度标识、施工中认真拉线控制,标准灰饼数量要与刮平尺杠长度配合、操作中要注意多向压刮,搓压木蟹不能过短。
5.3.3 参考处理方式:可考虑剔除凸起部位,低凹处用掺108胶(10~15%)的1∶2.5水泥砂浆补抹,较浅时可用掺胶素水泥浆涂刷。
六、成品保护
6.1 从里向外施工,合理安排作业的次序,避免施工中重复踩踏。
6.2 找平层完成后及时养护,防止人员过早踩踏。
6.3 已抹好的找平层表面,避免碰撞和集中堆压重物,小车通道要铺脚手板保护。
6.4 地漏、下水口要采取临时措施封堵,防止杂物进入造成堵塞。
6.5 运送水泥砂浆容器应不吸水、不漏浆,及时清洗和清除残渣。
应在初凝前完成浇灌,常温下一般从卸出搅拌罐到浇灌完毕的延续时间不得超过90min。
