地面找平层施工方案
- 格式:docx
- 大小:64.76 KB
- 文档页数:7

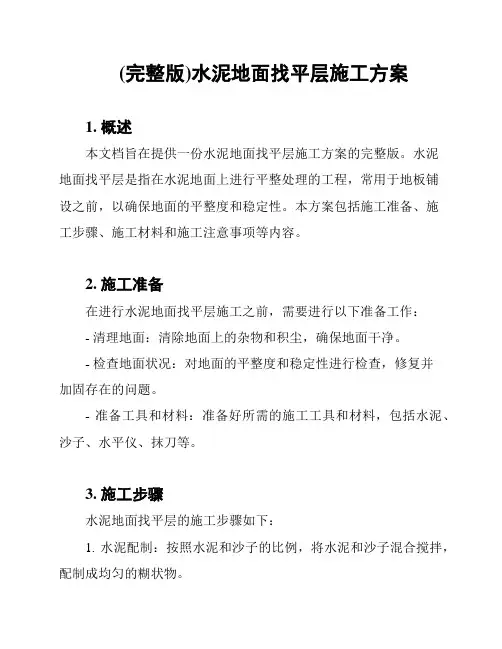

(完整版)水泥地面找平层施工方案1. 概述本文档旨在提供一份水泥地面找平层施工方案的完整版。
水泥地面找平层是指在水泥地面上进行平整处理的工程,常用于地板铺设之前,以确保地面的平整度和稳定性。
本方案包括施工准备、施工步骤、施工材料和施工注意事项等内容。
2. 施工准备在进行水泥地面找平层施工之前,需要进行以下准备工作:- 清理地面:清除地面上的杂物和积尘,确保地面干净。
- 检查地面状况:对地面的平整度和稳定性进行检查,修复并加固存在的问题。
- 准备工具和材料:准备好所需的施工工具和材料,包括水泥、沙子、水平仪、抹刀等。
3. 施工步骤水泥地面找平层的施工步骤如下:1. 水泥配制:按照水泥和沙子的比例,将水泥和沙子混合搅拌,配制成均匀的糊状物。
2. 地面浇水:在要施工的区域,先将地面浇水湿润,以提高施工黏附性。
3. 找平层施工:将配制好的水泥糊倒在地面上,用抹刀将其平整到所需的高度和平整度,注意避免出现空鼓和波浪状的地面。
4. 平整处理:使用水平仪等工具对找平层进行仔细检查和调整,确保平整度和水平度达到要求。
5. 等待干燥:施工完成后,需等待足够的时间让水泥干燥固化,避免人为破坏。
4. 施工材料进行水泥地面找平层施工所需的主要材料包括:- 水泥:选择优质的普通硅酸盐水泥或特种水泥,具有良好的硬化性能和耐久性。
- 沙子:选择粒度适中的细砂,确保水泥糊的流动性和黏附性。
- 平整工具:包括抹刀、水平仪等,用于施工过程中的平整和调整。
5. 施工注意事项在进行水泥地面找平层施工时,需要注意以下事项:- 安全防护:施工人员应戴好安全帽、护目镜等防护用具,确保施工安全。
- 环境条件:施工应在适宜的温度和湿度条件下进行,避免极端的气候影响施工质量。
- 施工厚度:根据实际需求和设计要求确定找平层的厚度,确保施工质量和使用效果。
- 施工技巧:使用抹刀均匀推平水泥糊,确保表面平整度和光滑度。
- 施工后养护:施工完成后,需进行适当的养护保护,避免过早负荷和潮湿。
完整版)混凝土地面找平层施工方案地坪找平层施工方案工程概况:本工程面积约为XXX,施工方案为:对原混凝土层进行去污、清洗、打磨和拉毛处理,铺设单层双向钢筋网,然后整体浇筑50mm厚的C25商品混凝土层。
按6m*6m做伸缩缝,地面养护收光,建筑垃圾外运。
工程特点:1) 根据混凝土的性能要求和每日工作量等综合施工因素,在施工中划分浇筑仓,分时分阶段跳仓浇筑,中后期回仓填筑。
2) 环氧地面施工需待混凝土垫层的施工完成后28天再进行。
即混泥土找平层强度达到98%,混泥土找平层干透后方可进行后续施工。
3) 地面分格缝采用专用机械切割,同时结合混凝土的材料特性,在强度满足切割要求的前提下及时割。
技术措施:为了控制裂缝,本工程采用大面积钢筋混凝土地面结构无缝施工设计。
根据温度应力与结构长度呈非线性关系,且混凝土早期温差及收缩变形较大的特点,将超大面积钢筋混凝土地面结构按垂直方向设置施工缝,分为若干小块,每一块为一仓,施工期间实行分块跳仓浇筑。
这种跳仓浇筑采用了短距离释放应力的办法应对混凝土早期较大的收缩,等混凝土经过早期较大的温差和收缩后,各仓浇筑连接成整体,应对以后较小的收缩。
先放后抗,抗放兼施,以抗为主的辨证设计原则。
采用泵送混凝土。
在每一施工区域内,一次性浇筑完毕,不允许出现冷接缝。
相邻两块混凝土浇筑间隔不得少于3天。
施工措施:1)混凝土采用商品混凝土,混凝土水灰比控制在0.48以下,不添加粉煤灰。
混凝土连续供应,泵车等待时间不超过40分钟,混凝土搅拌车等待时间不超过2小时;坍落度控制在(12±2)cm。
2)混凝土振捣必须充分,每个点振捣时间控制在10秒左右,并及时排除泌水。
在施工缝等到裂缝出现概率大的部位采用二次振捣技术,二次振捣的时间间隔为2小时,振捣时应尽量不触及模板和钢筋以防止其位移变形。
生产准备部署:施工前后对任务进行了划分:设置标高线→原混凝土层去污、打磨、拉毛→钢筋→模板→混凝土→面层收光→切缝→养护→后绪环氧层施工(钢筋由其他班组铺设)。

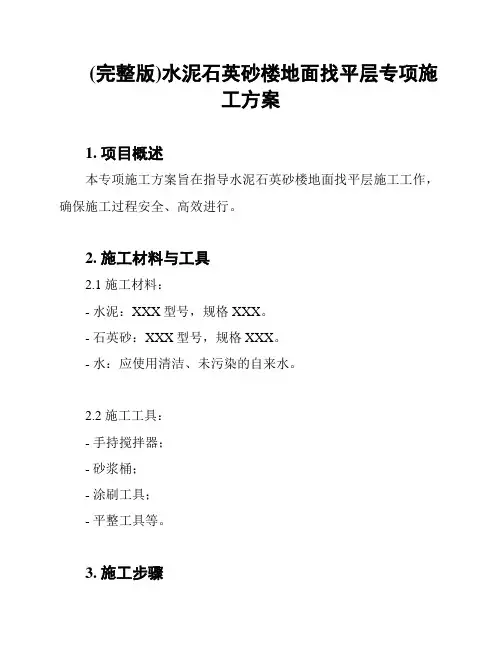

(完整版)水泥石英砂楼地面找平层专项施
工方案
1. 项目概述
本专项施工方案旨在指导水泥石英砂楼地面找平层施工工作,确保施工过程安全、高效进行。
2. 施工材料与工具
2.1 施工材料:
- 水泥:XXX型号,规格XXX。
- 石英砂:XXX型号,规格XXX。
- 水:应使用清洁、未污染的自来水。
2.2 施工工具:
- 手持搅拌器;
- 砂浆桶;
- 涂刷工具;
- 平整工具等。
3. 施工步骤
3.1 地面准备:
- 清理地面,确保地面干净、无尘;
- 修补地面破损部分。
3.2 搅拌砂浆:
- 按照水泥和石英砂的比例,将两者均匀混合;
- 加入适量的清水,搅拌至均匀浓稠的砂浆。
3.3 找平施工:
- 将搅拌好的砂浆倒在地面上,用涂刷工具均匀推开;
- 使用平整工具将砂浆进行均匀压实,确保找平层平整度。
3.4 养护:
- 在找平层完成后,进行养护;
- 使用喷雾工具轻喷水进行保湿,防止砂浆过快干燥。
4. 安全注意事项
- 施工过程中,应戴好防护手套、口罩等个人防护用品;- 操作时应注意力集中,防止意外发生;
- 施工现场应保持整洁,防止滑倒、摔伤等事故发生。
以上为水泥石英砂楼地面找平层专项施工方案的基本内容,具体施工过程中应根据实际情况进行调整和完善,确保施工质量和工作安全。

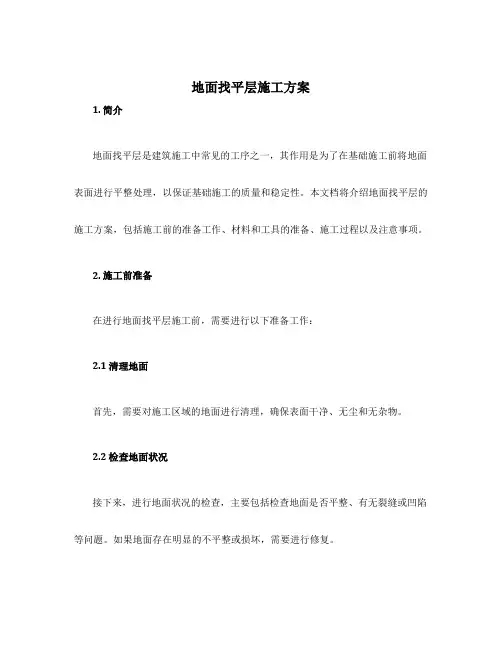

地面找平层施工方案1. 简介地面找平层是建筑施工中常见的工序之一,其作用是为了在基础施工前将地面表面进行平整处理,以保证基础施工的质量和稳定性。
本文档将介绍地面找平层的施工方案,包括施工前的准备工作、材料和工具的准备、施工过程以及注意事项。
2. 施工前准备在进行地面找平层施工前,需要进行以下准备工作:2.1 清理地面首先,需要对施工区域的地面进行清理,确保表面干净、无尘和无杂物。
2.2 检查地面状况接下来,进行地面状况的检查,主要包括检查地面是否平整、有无裂缝或凹陷等问题。
如果地面存在明显的不平整或损坏,需要进行修复。
2.3 测量高低差使用测量工具,对施工区域的高低差进行测量,以确定需要找平的程度。
2.4 准备施工方案根据测量结果,制定具体的施工方案,包括找平层的厚度和材料选择等。
3. 材料和工具准备进行地面找平层施工所需的常用材料和工具有:3.1 材料•找平层材料:根据具体情况选择合适的找平层材料,常见的有水泥砂浆、自流平砂浆等。
•水泥:用于制作找平层砂浆。
•砂子:与水泥混合使用,用于制作找平层砂浆。
•水:用于调配找平层砂浆。
•批刀:用于施工时的刮平和抹平层厚度。
•平整工具:用于均匀压实找平层砂浆。
•水平仪:用于检查地面的水平度。
•扫帚和清洁工具:用于清理施工现场。
4. 施工过程根据准备好的施工方案和准备好的材料和工具,开始进行地面找平层的施工。
4.1 涂胶首先,在施工区域的四周涂抹一层找平层专用胶水,以防止找平层材料的渗透。
4.2 调配砂浆按照砂浆制作工艺,将水泥和砂子按一定比例进行混合,搅拌均匀,调配出找平层砂浆。
将调配好的找平层砂浆均匀地倒在施工区域的最低处,然后使用批刀将砂浆抹平,并依据施工方案控制好厚度和平整度。
4.4 压实使用平整工具对施工区域的找平层砂浆进行均匀压实,确保砂浆的密实性和平整度。
4.5 检查水平度使用水平仪检查施工区域的水平度,如有需要,进行修正和调整。
4.6 养护待找平层砂浆干燥后,进行养护,保持施工区域通风良好,防止干燥不均。

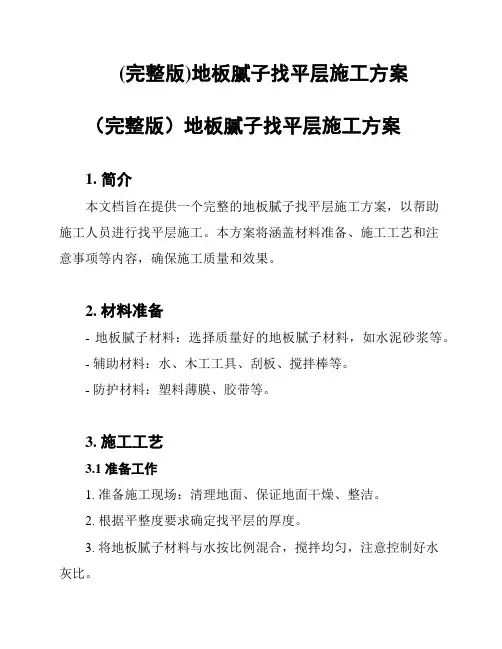

(完整版)地板腻子找平层施工方案(完整版)地板腻子找平层施工方案1. 简介本文档旨在提供一个完整的地板腻子找平层施工方案,以帮助施工人员进行找平层施工。
本方案将涵盖材料准备、施工工艺和注意事项等内容,确保施工质量和效果。
2. 材料准备- 地板腻子材料:选择质量好的地板腻子材料,如水泥砂浆等。
- 辅助材料:水、木工工具、刮板、搅拌棒等。
- 防护材料:塑料薄膜、胶带等。
3. 施工工艺3.1 准备工作1. 准备施工现场:清理地面、保证地面干燥、整洁。
2. 根据平整度要求确定找平层的厚度。
3. 将地板腻子材料与水按比例混合,搅拌均匀,注意控制好水灰比。
3.2 找平施工1. 在地板上使用胶带将边缘区域保护起来,防止腻子涂抹到不需要找平的区域。
2. 将预先调制好的地板腻子材料倒在地板上,利用刮板均匀涂抹。
3. 注意掌握好腻子的厚度,避免出现厚薄不均的情况。
4. 需要找平的区域可以采用多次涂抹的方式,以达到所需的平整度。
5. 涂抹完毕后,使用抹光工具进行抹光,使地面更加平整。
3.3 完工处理1. 地板腻子完全干燥后,进行清理,清除表面的杂质。
2. 使用砂纸或磨光工具对地面进行打磨,使其更加光滑。
3. 清理施工现场,保持整洁。
4. 注意事项- 混合地板腻子材料时,注意按照规定的比例进行混合,确保施工质量。
- 找平层施工时要控制好腻子的厚度,避免出现厚薄不均的情况。
- 施工现场要保持干燥、整洁,避免杂质进入地板腻子。
- 在施工过程中,注意自身安全和材料的正确使用。
5. 总结本文档提供了一份完整的地板腻子找平层施工方案,包括材料准备、施工工艺和注意事项等内容。
通过按照本方案的要求进行施工,可以保证地板腻子找平层的质量和效果。
在施工过程中,请务必注意安全和材料的正确使用。

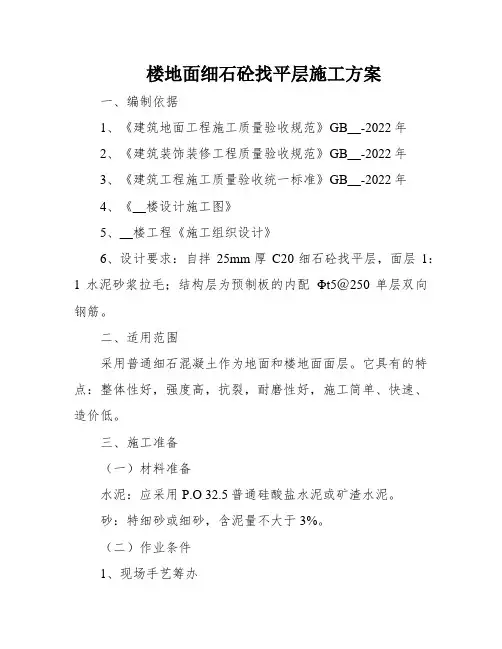

楼地面细石砼找平层施工方案一、编制依据1、《建筑地面工程施工质量验收规范》GB__-2022年2、《建筑装饰装修工程质量验收规范》GB__-2022年3、《建筑工程施工质量验收统一标准》GB__-2022年4、《__楼设计施工图》5、__楼工程《施工组织设计》6、设计要求:自拌25mm厚C20细石砼找平层,面层1:1水泥砂浆拉毛;结构层为预制板的内配Φt5@250单层双向钢筋。
二、适用范围采用普通细石混凝土作为地面和楼地面面层。
它具有的特点:整体性好,强度高,抗裂,耐磨性好,施工简单、快速、造价低。
三、施工准备(一)材料准备水泥:应采用P.O 32.5普通硅酸盐水泥或矿渣水泥。
砂:特细砂或细砂,含泥量不大于3%。
(二)作业条件1、现场手艺筹办(1)施工完成的结构办好验收手续。
(2)室内墙面弹好+50水平线。
2、现场机具准备主要工具:混凝土搅拌机、磅称、平板振捣器、手推车、机动翻斗车、铁锹、铁滚筒、木抹子、铁抹子、刮杠(2m靠尺)、水平尺、水桶、钢丝刷、扫帚、小线、水靴等。
3、现场作业条件(1)地面或楼地面的混凝土垫层(基层)已按设计要求施工完成,混凝土已达到1.2Mpa以上。
(2)室内门框、预埋件、各类管道及地漏等已安装终了,经搜检合格,地漏口已遮盖,并办理预检手续。
(3)各种立管和套管通过面层孔洞已用细石混凝土灌好修严。
(4)顶棚、墙面抹灰施工终了,已弹出或设置控制面层标高和排水坡度的水平线或标志,地漏、排水管处已找好泛水及标高。
(5)穿厨房、茅厕、阳台楼板的给排水管道(地漏),已按尺度要求进行了清理,管道安装后孔洞缝隙采用微膨胀C25细石砼浇筑,确保填缝密实,管道四周250宽规模内作防水层增强(详厨卫构造作法);收边收口必须整洁、顺直。
四、工艺流程与施工方法(一)工艺流程:(二)施工办法:1、设置控制面层标高线:根据墙面上已有的+100cm(或50cm)水平标高线,量测出每个房间地面面层的水平线,弹在四周墙壁上,并要与房间以外的楼道、楼梯平台、踏步的标高相照应,贯通同等。

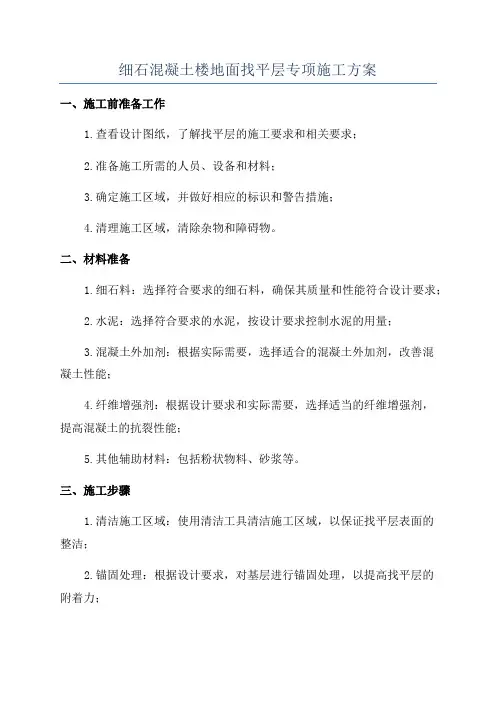

细石混凝土楼地面找平层专项施工方案一、施工前准备工作1.查看设计图纸,了解找平层的施工要求和相关要求;2.准备施工所需的人员、设备和材料;3.确定施工区域,并做好相应的标识和警告措施;4.清理施工区域,清除杂物和障碍物。
二、材料准备1.细石料:选择符合要求的细石料,确保其质量和性能符合设计要求;2.水泥:选择符合要求的水泥,按设计要求控制水泥的用量;3.混凝土外加剂:根据实际需要,选择适合的混凝土外加剂,改善混凝土性能;4.纤维增强剂:根据设计要求和实际需要,选择适当的纤维增强剂,提高混凝土的抗裂性能;5.其他辅助材料:包括粉状物料、砂浆等。
三、施工步骤1.清洁施工区域:使用清洁工具清洁施工区域,以保证找平层表面的整洁;2.锚固处理:根据设计要求,对基层进行锚固处理,以提高找平层的附着力;3.找平浆料配制:按照设计比例和要求,将细石料、水泥和其它辅助材料混合搅拌,配制成找平浆料;4.浇筑找平浆料:将找平浆料均匀地浇筑在施工区域,根据需要进行振捣和压实,以确保找平层的均匀性和密实性;5.平整找平层:使用抹平工具对找平浆料进行平整,确保找平层的平坦度和水平度符合要求;6.修整找平层表面:在找平层刚刚开始硬化之前,使用修整工具进行表面修整,消除表面缺陷;7.养护找平层:对找平层进行充分的养护,包括覆盖湿布、保湿等措施,提高混凝土的强度和耐久性;8.施工记录与验收:及时记录施工过程,包括施工日期、材料使用情况、施工人员、施工质量等,进行验收和评估。
四、安全措施1.施工现场要设置明显的警示标识,确保施工人员和其他人员的安全;2.施工人员必须穿戴必需的防护用具,包括安全帽、防护眼镜、防尘口罩、防护手套等;3.严格按照操作规程进行施工,禁止违章作业和超负荷作业;4.定期检查和维护施工设备和工具,确保其正常使用和安全性能;5.定期进行施工区域的清理和整理,保持施工区域的整洁和安全;6.紧急情况下,要立即采取适当的应急措施,及时报告上级并求助相关部门。

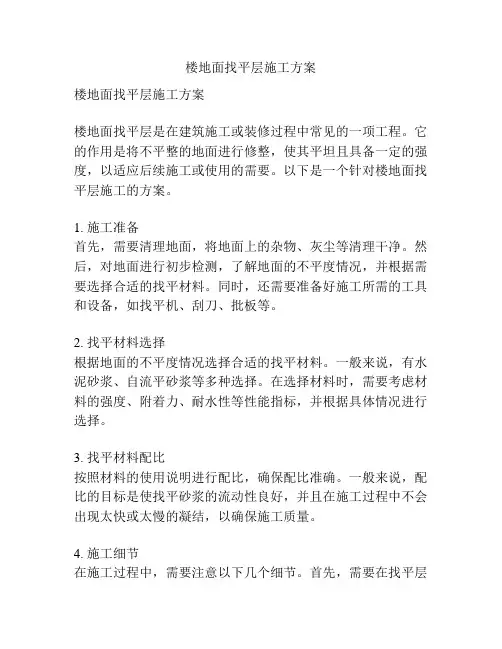

楼地面找平层施工方案楼地面找平层施工方案楼地面找平层是在建筑施工或装修过程中常见的一项工程。
它的作用是将不平整的地面进行修整,使其平坦且具备一定的强度,以适应后续施工或使用的需要。
以下是一个针对楼地面找平层施工的方案。
1. 施工准备首先,需要清理地面,将地面上的杂物、灰尘等清理干净。
然后,对地面进行初步检测,了解地面的不平度情况,并根据需要选择合适的找平材料。
同时,还需要准备好施工所需的工具和设备,如找平机、刮刀、批板等。
2. 找平材料选择根据地面的不平度情况选择合适的找平材料。
一般来说,有水泥砂浆、自流平砂浆等多种选择。
在选择材料时,需要考虑材料的强度、附着力、耐水性等性能指标,并根据具体情况进行选择。
3. 找平材料配比按照材料的使用说明进行配比,确保配比准确。
一般来说,配比的目标是使找平砂浆的流动性良好,并且在施工过程中不会出现太快或太慢的凝结,以确保施工质量。
4. 施工细节在施工过程中,需要注意以下几个细节。
首先,需要在找平层施工前进行基层湿润处理,以提高找平层与基层之间的粘结力。
其次,需要根据找平层的厚度、面积等要求,设置好找平层的标高和参考线。
然后,将找平砂浆均匀倒在地面上,并使用刮刀、批板等工具进行找平,保证找平层的平整度和表面光滑度。
最后,在找平层刚完成施工时,应采取必要的防护措施,以免外界因素对施工质量产生不良影响。
5. 施工验收找平层施工完成后,需要进行验收。
验收的主要目标是检测找平层的平整度、强度等指标是否符合要求。
可以通过使用水平仪、刮刀等工具进行检测,同时还需要注意检查找平层与基层之间的粘结情况。
以上是一个关于楼地面找平层施工方案的简要描述。
在具体施工过程中,还需要根据工程的实际情况进行细化和调整,以确保施工质量和效果。
同时,在施工过程中,还需要注意安全与环保,确保施工过程的安全性和施工结果的环保性。

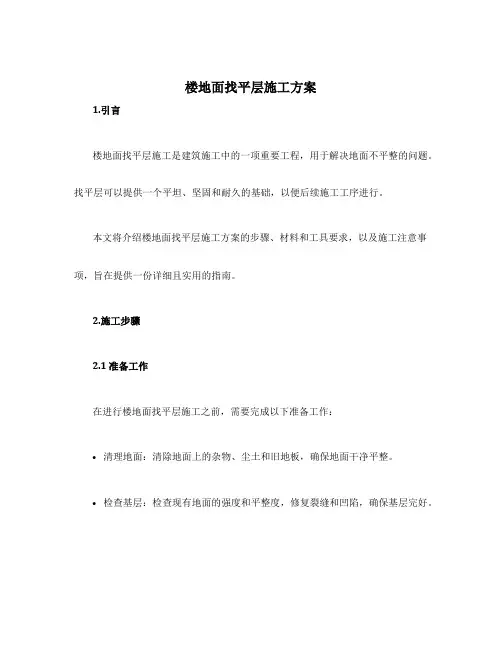

楼地面找平层施工方案1.引言楼地面找平层施工是建筑施工中的一项重要工程,用于解决地面不平整的问题。
找平层可以提供一个平坦、坚固和耐久的基础,以便后续施工工序进行。
本文将介绍楼地面找平层施工方案的步骤、材料和工具要求,以及施工注意事项,旨在提供一份详细且实用的指南。
2.施工步骤2.1 准备工作在进行楼地面找平层施工之前,需要完成以下准备工作:•清理地面:清除地面上的杂物、尘土和旧地板,确保地面干净平整。
•检查基层:检查现有地面的强度和平整度,修复裂缝和凹陷,确保基层完好。
2.2 找平层施工楼地面找平层施工主要包括以下步骤:1.喷涂底层素浆:使用喷涂机将底层素浆均匀地喷涂在整个地面上。
底层素浆可提高地面的附着力和强度。
2.铺设网格布:在底层素浆未干燥之前,迅速铺设网格布在素浆上,确保网格布完全贴合地面。
网格布可增强找平层的抗裂性能。
3.混凝土找平层浇筑:等待底层素浆和网格布干燥后,开始浇筑混凝土找平层。
可使用泵车将混凝土输送到施工现场,然后使用抹平成型工具将混凝土均匀、平整地抹平。
4.打磨和抛光:待混凝土找平层充分干燥后,使用打磨机对地面进行打磨,使其更加光滑。
可以根据需要选择不同的砂纸粗糙度进行打磨。
打磨完成后,对地面进行抛光,使其更加亮泽。
5.清洁和保养:清理施工现场的杂物和灰尘,确保地面干净整洁。
定期对找平层进行保养和打蜡,延长其使用寿命。
3.材料和工具要求进行楼地面找平层施工需要以下材料和工具:•材料:–底层素浆:用于提高地面的附着力和强度。
–网格布:用于增强找平层的抗裂性能。
–混凝土:用于浇筑找平层。
–打磨砂纸:用于对地面进行打磨。
•工具:–喷涂机:用于喷涂底层素浆。
–铺设工具:用于铺设网格布。
–泵车:用于输送混凝土到施工现场。
–抹平成型工具:用于将混凝土找平层抹平。
–打磨机:用于对地面进行打磨。
–清洁工具:用于清理施工现场。
4.施工注意事项在进行楼地面找平层施工时,需要注意以下事项:1.确保施工现场通风良好,防止混凝土找平层因潮湿而影响固化。

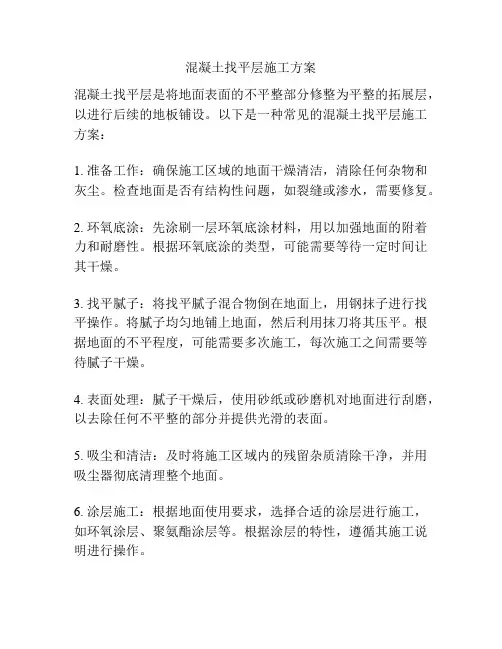

混凝土找平层施工方案
混凝土找平层是将地面表面的不平整部分修整为平整的拓展层,以进行后续的地板铺设。
以下是一种常见的混凝土找平层施工方案:
1. 准备工作:确保施工区域的地面干燥清洁,清除任何杂物和灰尘。
检查地面是否有结构性问题,如裂缝或渗水,需要修复。
2. 环氧底涂:先涂刷一层环氧底涂材料,用以加强地面的附着力和耐磨性。
根据环氧底涂的类型,可能需要等待一定时间让其干燥。
3. 找平腻子:将找平腻子混合物倒在地面上,用钢抹子进行找平操作。
将腻子均匀地铺上地面,然后利用抹刀将其压平。
根据地面的不平程度,可能需要多次施工,每次施工之间需要等待腻子干燥。
4. 表面处理:腻子干燥后,使用砂纸或砂磨机对地面进行刮磨,以去除任何不平整的部分并提供光滑的表面。
5. 吸尘和清洁:及时将施工区域内的残留杂质清除干净,并用吸尘器彻底清理整个地面。
6. 涂层施工:根据地面使用要求,选择合适的涂层进行施工,如环氧涂层、聚氨酯涂层等。
根据涂层的特性,遵循其施工说明进行操作。
7. 养护:施工完毕后,地面需要进行适当的养护。
按照涂层材料的要求,防止在养护期间过早使用或受到水、油污等的污染。
以上是一种常见的混凝土找平层施工方案,当然还有其他不同的方法和材料供选择。
在施工过程中,需要注意选择合适的材料和工具,严格按照施工说明进行操作,以确保施工质量和效果。
同时,为了保证施工安全,应遵守相关的安全操作规范,如佩戴防护用品、确保通风等。
找平层施工方案1. 引言找平层施工是在建筑工程中常见的一项工作,目的是为了调整地面的水平度,保证建筑结构的稳定和舒适性。
本文档将详细介绍找平层施工方案的步骤和要点,以及施工过程中可能会遇到的问题和解决方法。
2. 施工准备在开始找平层施工之前,需要对现场进行一系列准备工作,包括清理工地、测量地面高差、准备施工材料等。
2.1 清理工地首先,清理工地是保证施工顺利进行的第一步。
需要清除地面上的杂物、垃圾和残留物,并确保地面干净、平整。
2.2 测量地面高差在施工前,需要进行地面高差的测量,以确定找平层的厚度和施工的范围。
使用水平仪或激光测量仪进行测量,记录下地面不平的部分,并计算出最大高差和平均高差。
2.3 准备施工材料根据测量结果,计算所需的施工材料的用量,包括水泥、砂浆、找平剂等。
确保施工材料的质量符合规范,避免对施工质量造成影响。
3. 施工步骤3.1 表面准备在施工开始前,需要对地面进行一些表面准备工作。
首先,清洁地面,确保地面干净无尘。
其次,修补地面上的裂缝和破损部分,以保证施工的平整度。
3.2 涂布找平剂在地面表面准备完毕后,开始涂布找平剂。
将找平剂均匀地涂抹在地面上,确保找平层的厚度符合设计要求。
根据找平剂的特性,施工人员需要掌握好涂抹的厚度和涂布的方法。
3.3 找平层施工在找平剂干燥后,开始进行找平层的施工。
使用水泥和砂浆等材料,按照预定的厚度和均匀度进行找平层的施工。
注意施工的速度和力度,确保找平层的平整度和强度。
3.4 平整和修饰在找平层施工完毕后,需要进行平整和修饰工作。
使用专业的工具,如平整板、抹刀等,将找平层的表面进行平整和修饰,确保地面的平整度和美观度。
4. 施工注意事项在找平层施工过程中,需要注意以下几点:•严格按照设计要求进行施工,控制好施工的厚度和均匀度。
•配合施工材料的硬化时间,避免在材料未干燥前进行后续施工。
•确保施工现场的通风良好,避免施工材料的异味对施工质量和施工人员的健康造成影响。
(完整版)沙石混凝土楼地面找平层专项施工方案一、背景本文档旨在提供沙石混凝土楼地面找平层的专项施工方案。
找平层是为了解决楼地面存在起伏或不平整的问题,以保证后续施工步骤的顺利进行。
二、施工步骤1. 清洁与准备清洁与准备在施工前,需要将楼地面彻底清洁,清除杂物和沉积物。
确保地面表面干燥、无积水。
2. 找平材料的选择找平材料的选择选择适合的找平材料,如水泥砂浆或自流平混凝土。
根据实际情况确定材料的厚度和配比。
3. 搅拌和倒料搅拌和倒料将找平材料按照配比搅拌均匀,确保没有结块和异物。
然后将材料倒料到需要找平的地面上。
4. 找平找平使用专业的工具,如水平仪和找平板,进行地面的找平工作。
根据设计要求进行调整,确保地面达到平整度要求。
5. 养护养护在找平材料完成后,进行养护工作。
根据材料的要求,进行适当的保湿和防止温度过低的措施。
三、施工注意事项1. 安全安全在施工过程中,必须严格遵守安全规范。
穿戴好安全防护用具,注意施工现场的安全。
2. 质量控制质量控制对找平材料的质量进行严格控制。
确保材料配比准确,搅拌均匀,避免出现质量问题。
3. 施工环境施工环境施工环境应保持清洁,避免杂物和灰尘进入施工区域。
确保空气流通,避免涂层受潮和结露。
4. 施工顺序施工顺序根据楼地面的情况,合理安排施工顺序。
先找平高低差较大的地面,再逐渐找平其他区域。
四、验收标准1. 平整度平整度楼地面找平后,平整度应符合设计要求和相关标准。
使用专业工具进行测量,并按照要求进行调整。
2. 坚实度坚实度找平层应坚实,不得出现松动、开裂等现象。
通过敲击地面进行检查,如有异响或松动感,需要进行修复。
五、施工安排根据工程进度和相关要求,合理安排施工时间和人力资源。
六、风险和应急措施在施工过程中,可能会出现一些风险,如施工质量问题、人员伤害等。
应建立应急预案,及时处理和解决问题。
以上为沙石混凝土楼地面找平层的专项施工方案,施工过程中请严格按照要求执行,确保施工质量和安全。
地面找平层施工方案一、准备工作在进行地面找平层施工前,需要做好以下准备工作: 1. 调查勘测:对施工地进行勘测,了解地面情况、坡度情况等。
2. 清理:清除施工地面上的杂物和尘土。
3. 修补:对地面上存在的破损进行修补。
4. 材料准备:准备找平层施工所需的材料,如水泥、沙子、碎石等。
二、找平层施工步骤1.铺设防水层:在施工地面上铺设防水层,以防止水泥混凝土与地面之间的渗水。
2.制作找平层模板:按照设计要求制作找平层的模板,确保地面找平层的平整度和厚度。
3.调制混凝土:按照设计配比将水泥、沙子、碎石等材料调制成混凝土。
4.浇筑混凝土:将调制好的混凝土倒入找平层模板内,用抹光工具将混凝土进行抹平、压实。
5.养护:在混凝土浇筑完成后,需要进行养护工作,确保混凝土充分凝固、强度达标。
三、施工注意事项在进行地面找平层施工时,需要注意以下事项: 1. 施工人员安全:施工人员需佩戴防护装备,确保施工安全。
2. 天气条件:在施工过程中应根据天气情况调整工期,避免雨雪等不利天气影响施工质量。
3. 质量监控:施工过程中需定期检查混凝土厚度、平整度等,确保施工质量。
4. 施工机械:在施工中采用适当的机械设备,提高施工效率。
四、施工结束1.验收:施工结束后需进行验收,确保地面找平层符合设计要求。
2.清理:清理施工现场,保持环境整洁。
3.维护:对找平层施工完成后的地面进行维护保养,延长使用寿命。
地面找平层施工是保障地面平整度和坚固度的关键工序,合理的施工方案和规范的施工流程将直接影响地面使用效果和使用寿命。
良好的施工质量必须依赖于施工人员的细心操作和监理的严格把关,希望以上施工方案对于地面找平层的施工有所帮助。
找平层施工方案1. 背景介绍找平层是指通过对地面进行施工,使得地面表面达到水平或倾斜要求的工程,常用于建筑装修、地坪翻新等领域。
找平层施工方案的制定对于确保地面平整度和施工质量至关重要。
2. 施工前准备在开始找平层施工前,需要进行充分的准备工作,以确保施工的顺利进行。
2.1 确定施工区域首先需要确定施工的区域范围,包括需要找平的地面面积和高差情况。
根据实际情况,可以选择全面找平或局部找平。
2.2 地面清理在施工前需要对地面进行清理,去除杂物、尘土和油污等。
2.3 底层处理底层处理是找平层施工中非常重要的一步。
在底层施工中,可以选择使用水泥砂浆或自流平水泥进行找平。
2.4 工具准备在施工前需要准备好必要的工具和设备,包括水平仪、抹刀、批刀、搅拌机、刮板等。
3. 找平层施工方案3.1 预施工试验在正式施工前,可以进行一次预施工试验。
可以选择一个较小的区域进行试验,以确保施工方案的可行性和效果。
3.2 确定找平层厚度根据地面高低差情况和施工要求,确定找平层的厚度。
一般情况下,找平层的厚度在2-5mm之间。
3.3 施工方法3.3.1 水泥砂浆找平水泥砂浆施工方式简单,成本较低,适用于较小面积的找平层施工。
具体步骤如下:1.将水泥砂浆按照一定比例加水搅拌均匀,直到砂浆的湿度能够保持形状但不流动。
2.将砂浆铺在地面上,用抹刀或批刀进行均匀抹平。
3.用刮板进行打磨,使找平层表面光滑。
3.3.2 自流平水泥找平自流平水泥施工方式适用于大面积的找平层施工,具有施工速度快、施工质量高的优点。
具体步骤如下:1.将自流平水泥按照包装说明加水搅拌均匀。
2.将自流平水泥涂在地面上,以自流平的方式自行铺展。
3.使用专业工具进行整平,确保找平层厚度均匀。
4.自流平水泥具有自平性,所以不需要额外的打磨。
3.4 施工注意事项施工过程中需要注意以下事项:•施工环境要保持干燥,避免水分对找平层的影响。
•施工时需要注意工具的选择和使用,避免对施工质量产生负面影响。
混凝土地面找平施工方案1. 引言本文档旨在提供混凝土地面找平施工方案,以确保施工过程顺利进行,并达到预期的效果。
找平施工是在混凝土地面上进行的一项重要工作,对于地面的平整度和均匀性具有至关重要的影响。
2. 施工准备在进行混凝土地面找平施工之前,需要进行必要的准备工作,包括但不限于以下几方面:2.1 地面清理清除地面上的任何杂物、尘土和附着物,确保地面干净整洁。
如有必要,进行地面打磨或修补,以保证施工的均匀性。
2.2 材料准备准备所需的混凝土找平剂、胶水和辅助材料,确保符合相关标准和要求。
2.3 设备准备准备好所需的工具和设备,包括但不限于搅拌机、平涂机、刮刀和刷子等,以保证施工过程的高效和质量。
3. 施工步骤3.1 基础处理在混凝土地面找平施工之前,需要对基础进行处理,确保基础的稳定性和平整度。
如有必要,进行基础填补、修补和防潮处理。
3.2 涂布定位层涂布定位层是施工混凝土找平层的基础,通过为混凝土找平层提供定位和支撑,提高其附着性和稳定性。
根据地面情况选择合适的涂布定位层材料,按照要求进行施工。
3.3 混凝土找平施工将混凝土找平剂按照规定的比例和要求与水进行混合,搅拌均匀后,使用平涂机均匀铺设在涂布定位层上。
根据地面情况和要求,使用刮刀、刷子等工具进行找平和修整,确保地面平整度和均匀性。
3.4 养护和维护施工完成后,对所找平的混凝土地面进行养护和维护工作,保持施工质量和效果。
根据混凝土找平剂的要求,进行必要的养护措施,如覆盖保护膜、保持适宜的湿度和温度等。
4. 安全注意事项在混凝土地面找平施工过程中,需要注意以下安全事项:- 穿戴适当的个人防护装备,如安全鞋、手套和口罩等。
- 使用工具和设备时要注意安全操作,避免人员受伤和设备损坏。
- 严禁在施工区域内吸烟或使用明火。
- 施工过程中要保持清洁和整洁,防止杂物堆积和滑倒事故发生。
5. 结论通过本文档提供的混凝土地面找平施工方案,可以指导施工人员进行找平施工,确保施工质量和效果。
室内地面找平层施工方案一、施工前准备1.确定施工范围和施工要求,包括地面材料类型、找平层厚度等。
2.对施工区域进行清理,清除杂物和尘土。
3.检查地面是否有裂缝或坑洞,如有需要进行修补处理。
二、材料选择1.找平层材料可选择水泥砂浆、自流平等。
2.根据施工要求选择合适的材料,确保找平层的平整度和强度。
1.按照材料比例将水泥、砂子和适量的水搅拌均匀,形成砂浆。
2.将砂浆倒在地面上,用找平板抹平,使地面达到较好的平整度。
3.可根据需要进行二次找平,以保证地面的平整平坦。
1.按照材料说明书中的比例将自流平材料和适量的水进行搅拌。
注意搅拌时间控制,不可过长或过短。
2.将搅拌均匀的自流平材料倒在地面上,使用刮刀将其均匀地涂抹在地面上。
3.使用铺平机或刮板进行细化处理,确保地面的平整度和光滑度。
4.自流平找平层施工完成后需要确保施工区域无人进入,防止杂物和灰尘进入施工区域。
五、施工注意事项1.找平层施工时需注意施工环境的温度和湿度,避免影响砂浆或自流平材料的凝固和硬化。
2.找平层施工完毕后,需保持地面的干燥和通风,防止地面受潮和积尘。
3.施工区域的墙角和阴角处需要特别注意,施工要均匀细致,以保证地面整体平整。
4.施工完毕后需进行验收,检查地面平整度和强度是否符合要求,如有不符合的地方需要进行修补。
综上所述,室内地面找平层施工方案主要包括施工前准备、材料选择、水泥砂浆找平层施工方案、自流平找平层施工方案、施工注意事项等内容。
通过精心制定施工计划,选择合适的材料和施工工艺,可以确保地面找平层施工达到预期效果。
地面找平层施工方案集团标准化小组:[VVOPPT-JOPP28-JPPTL98-LOPPNN]
目录
一、工程概况
北京密码4-1#办公楼2单元精装修工程位于北京市大兴区魏善庄镇,本工程由我司负责装修的范围为4#楼1单元,共计146套,35个户型及公共走道及电梯厅,实际装修面积约为12000平米。
二、编制依据
1、标准、规范
2、编制依据
(1)北京密码4-1#办公楼2单元精装修工程招标文件及图纸会审;
(2)北京密码4-1#办公楼2单元精装修工程施工图纸;
(3)北京密码4-1#办公楼2单元精装修工程施工组织设计;
三、施工准备
1、材料要求
1水泥:不低于32.5级普通硅酸盐水泥或矿渣硅酸盐水泥。
2砂:中砂或粗砂,含泥量不大于3%,不含有机杂质,级配要良好。
3石子:卵石或碎石,粒径5--10mm,含泥量不大于2%。
2、主要机具
一般应有手推车、铁锹、铁抹子、水平刮杠、水平尺和木抹子等。
四、作业条件
1铺设找平层前,应将下一层表面清理干净。
当其下一层有松散填充料时,应予铺平振实。
2有防水要求的建筑地面工程,铺设前必须对立管、套管和地漏与楼板节点之间进行密封处理;排水坡度应符合设计要求。
3用水泥沙浆或水泥混凝土铺设找平层,其下一层为水泥混凝土垫层时,应予湿润,当表面光滑时,应划(凿)毛。
铺设时先刷一遍水泥浆,其水灰比宜为0.4--0.5,并应随刷随铺。
五、操作工艺
1、工艺流程:
1.5m至2m增加冲筋,如有地漏和有坡度要求的,应按设计要求做泛水坡度。
4、拌制水泥砂浆:操作人员要认真按水泥砂浆配合比投料,每盘投料顺序为:石子→水泥→砂→水→外加剂。
应严格控制用水量,搅拌要均匀,按规定制作试块。
5、管根、地漏等处应在大面积抹灰前先做,有坡度要求的部位,必须满足排水要求。
大面积抹灰在两筋中间铺砂浆,用抹子摊平,然后用短木杠根据两边冲筋标高刮平,再用木抹子找平,然后用木杠检查平整度。
.
6、养护:找平层抹平、压实后,常温时在24h后浇水养护,养护时间一般不小于7d.
六、质量标准
1、主控项目:
1找平层采用碎石或卵石的粒径不应大于其厚度的2/3,含泥量不应大于2%;砂为中粗砂,其含泥量不应大于3%。
2水泥砂浆体积比或水泥混凝土强度等级应符合设计要求,且水泥砂浆体积比不应小于1:3(或相应的强度等级);水泥混凝土强度等级不应小于C15。
3有防水要求的建筑地面工程的立管、套管、地漏处严禁渗漏,坡向应正确、无积水。
2、一般项目:
1找平层与其下一层结合必须牢固,不得有空鼓。
2找平层表面应密实,不得有起砂、蜂窝和裂缝等缺陷。
3带有坡度的找平层,坡度应正确,无倒坡现象。
允许偏差项目见下表.
找平层允许偏差
七、成品保护
1抹好的找平层上推小车运输时,应先铺脚手板车道,防止破坏找平层。
2施工时应保护管线、设备等,不得碰撞移动位置。
3施工时应保护地漏、出水口等部位,必须加临时堵口,以免灌入砂浆等造成堵塞。
4水泥砂浆找平层滚压成活后,不得在上面走动或踩踏。
八、质量通病控制措施
1、找平层起砂:
现象及原因:
1砂浆拌合配合比不准,强度等级不够或不稳定。
2抹压程度不足,养护过早、过晚,过早上人踩踏等均能引起找平层起砂。
3地面表面粗糙,颜色发白,不坚实。
走动后,表面先有松散的水泥灰,用手摸时象干水泥面。
随着走动次数的增多,砂粒逐渐松动或有成片水泥硬壳剥落,露出松散的水泥和砂子。
处理方法:
1 小面积起砂且不严重时,可用磨石将起砂部分水磨,直至露出坚硬的表面。
也可以用纯水泥浆罩面的方法进行修补,其操作顺序是:清理基层→充分冲洗湿润→铺设纯水泥浆(或撒干水泥面)1~2mm→压光2~3遍→养护。
如表面不光滑,还可水磨一遍。
2 大面积起砂,可用107胶水泥浆修补,具体操作方法和注意事项如下:
1) 用钢丝刷将起砂部分的浮砂清除掉,并用清水冲洗干净。
地面如有裂缝或明显的凹痕时,先用水泥拌合少量的107胶制成的腻子嵌补。
2) 用107胶加水(约一倍水)搅拌均匀后,涂刷地面表面,以增强107胶水泥浆与面层的粘结力。
3) 107胶水泥浆应分层涂抹,每层涂抹约0.5mm厚为宜,一般应涂抹3~4遍,总厚度为2mm左右。
底层胶浆的配合比可用水泥:107胶:水=1:0.25:0.35(如掺入水泥用量的3~4%的矿物颜料,则可做成彩色107胶水泥浆地面),搅拌均匀后涂抹于经过处理的地面上。
操作时可用刮板刮平,底层一般涂抹1~2遍。
面层胶浆的配合比可用水泥:107胶:水=1:0.2:0.45(如做彩色107胶水泥浆地面时,颜色掺量同上),一般涂抹2~3遍。
4) 当室内气温低于+10℃时,107胶将变稠甚至会结冻。
施工时应提高室温,使其自然融化后再行配制,不宜直接用火烤加温或加热水的方法解冻。
107胶水泥浆不宜在低温下施工。
5)107胶掺入水泥(砂)浆后,有缓凝和降低强度的作用。
试验证明,随着107胶掺量的增多,水泥(砂)浆的粘结力也增加,但强度则逐渐下降。
107胶的合理掺量应控制在水泥重量的20%左右。
另外,结块的水泥和颜料不得使用。
6) 涂抹后按照水泥地面的养护方法进行养护,2~3d后,用细砂轮或油石轻轻将抹痕磨去,然后上蜡一遍,即可使用。
3对于严重起砂的水泥地面,应作翻修处理,将面层全部剔除掉,清除浮砂,用清水冲洗干净。
铺设面层前,凿毛的表面应保持湿润,并刷一度水灰比为0.4~0.5的素水泥浆(可掺入适量的107胶),以增强其粘结力,然后用1:2水泥砂浆另铺设一层面层,严格做到随刷浆随铺设面层。
面层铺设后,应认真做好压光和养护工作。
2、找平层空鼓、开裂:
现象及原因:
1所用砂子过细,基层表面清理不干净,施工前未浇水或浇水养护不够。
2基底厚薄不均匀或施工中局部漏压。
3地面空鼓多出现于面层与垫层之间,或垫层与基层之间,用小锤敲击有空鼓声。
使用一段时间后,容易开裂。
严重时大片剥落,破坏地面使用功能。
处理方法:
(1) 对于房间的边、角处,以及空鼓面积不大于0.1m2且无裂缝者,一般可不作修补。
(2) 对人员活动频繁的部位,如房间的门口、中部等处,以及空鼓面积大于0.1m2,或虽面积不大,但裂缝显着者,应予翻修。
(3) 局部翻修应将空鼓部分凿去,四周宜凿成方块形或圆形,并凿进结合良好处30~50mm,边缘应凿成斜坡形。
底层表面应适当凿毛。
凿好后,将修补周围100mm范围内清理干净。
修补前1~2d,用清水冲洗,使其充分湿润。
修补时,先在底面及四周刷水灰比为0.4~0.5的素水泥浆一遍,然后用面层相同材料的拌合物填补。
如原有面层较厚,修补时应分次进行,每次厚度不宜大于20mm。
终凝后,应立即用湿砂或湿草袋覆盖养护,严防早期产生收缩裂缝。
(4) 大面积空鼓,应将整个面层凿去,并将底面凿毛,重新铺设新面层。
有关清理、冲洗、刷浆、铺设和养护等操作要求同上。
九、安全
1、作业环境中的碎料、落地灰、杂物、工具集中下运,做到日产日清、自产自清、活完料净场地清。
2、室内推小车要稳,拐弯时不得猛拐。
3、夜间或阴暗处作业,应用36V以下安全电压照明。
4、使用手持电动机具,必须装有漏电保护器,作业前应试机检查,作业时应戴绝缘手套。
