桩基础施工监理实施细则桩基础施工监理实施细则******项目桩基础施工四川西南工程项目管理咨询有限责任公司 ****项目监理部20**年**月**日理细则及方案会签用表第1章工程概况 ........................................................................... .................................................................. 1 第2章监理工作依据 ........................................................................... .......................................................... 1 第3章监理工作的流程 ........................................................................... ...................................................... 2 第4章监理工作的管控要点及目标值 ........................................................................... .............................. 3 第5章监理工作的方法及措施 ........................................................................... ........................................ 10 第6章桩基施工常见质量问题及处理办法 ........................................................................... .................... 12 第7章旁站监理方案 ........................................................................... ........................................................ 15 第8章质量隐患判定标准 ........................................................................... ................................................ 23 第9章监理检查要点及标准 ........................................................................... .. (27)第1章工程概况1.1 工程概况本工程桩基施工范围:基坑支护桩形式:单排旋挖支护桩?双排旋挖支护桩?双排旋挖支护桩加内支撑?支护桩的直径及桩长未多少?工程桩:规格是多少?每栋楼工程桩有多少根?是旋挖桩还是人工挖空桩?注浆形式?1.2工程地质条件(根据本工程地质勘察报告填写)第2章监理工作依据2.1 建设监理、施工招投标文件及合同文件 2.2 监理规划2.3 支护桩、工程桩施工图纸、技术说明及设计变更等 2.4 经审批的支护桩、工程桩施工方案 2.5 执行标准、规范2.5.1建筑桩基技术规范(JGJ94-2021)2.5.2《建筑地基基础工程施工质量验收规范》(GB50202-2021) 2.5.3《建筑工程质量验收统一标准》(GB50300-2021) 2.5.4《工程测量规范》(GB50026-2021)2.5.5《钢筋焊接及验收规范》(JGJ18-2021)2.5.6《混凝土结构工程施工质量验收规范》(GB50204-2021) 2.5.7《建设工程监理规范》(GB50319-2021)2.5.8《施工现场临时用电安全技术规范》(JGJ46-2021);以上标准、规范需根据最新时间调整!!第3章监理工作的流程3.1 旋挖钻孔灌注桩施工监理控制总流程第4章监理工作的管控要点及目标值4.1 质量目标风险分析本工程采用的旋挖成孔灌注桩桩径较大,深度较深,施工中成孔时间较长,容易出现塌孔现象。

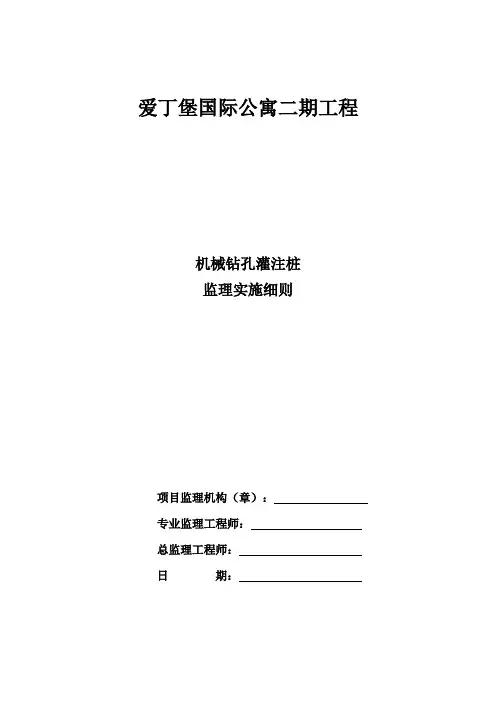

爱丁堡国际公寓二期工程机械钻孔灌注桩监理实施细则项目监理机构(章):专业监理工程师:总监理工程师:日期:第一章工程项目概况一、工程概况:1、工程名称:都市果岭(爱丁堡国际公寓二期)项目2、工程地点:崂山区松岭路129号3、15#楼、16#楼、17#楼及车库灌注桩桩基础施工本工程基础形式采用桩基础,桩径分为800mm、900mm、1000mm、1200mm、四种规格,长度为7~14m不等,桩端入岩深度不小于1米且不小于1倍桩径。
二、监理依据1、建设单位同施工单位所签订的合同文件及附件。
2、建设单位同监理单位签订的工程建设监理合同。
3、有关设计文件、施工图纸、变更通知单、设计交底及图纸会审纪要等。
4、经审批的施工单位的施工方案。
5、政府有关政策、法令和监理法规。
6、建筑桩基技术规范JGJ94-2008。
三、监理工作控制目标监理控制目标监理的中心工作是对本工程目标进行目标控制,较好地实现本工程合同确定的投资、质量和进度目标,通过组织协调,进行全方位的项目动态管理,使本工程项目的实际投资,实际建设周期和实际质量达到预期的目标。
1、质量控制目标:确保工程质量达到国家验收标准的合格等级。
2、进度控制目标:确保按施工合同工期按期完成。
根据本工程施工范围,项目监理部将依据施工中标单位合同工期,对施工单位投入本工程的劳动力、周转材料、机械设备等施工要素进行控制,根据各施工阶段的客观要求,按总进度网络的要求落实到各分部分项工程,制订周、月、旬计划的监督检查。
3、投资控制目标:以工程中标价为基础,把投资控制在合同规定的范围内。
在本工程施工阶段投资控制中,项目监理部主要针对项目特点、内容、环境、业主的授权等,采取主动控制、动态控制、动态结算、重点预控,切实做好有利于本工程项目资金的使用工作。
4、合同管理:对合同执行情况跟踪管理,避免索赔,调解争议,确保合同依法执行。
5、信息、档案管理:做好各项报表、工程记录等动态管理,为业主提供决策依据。
桩基工程施工监理实施细则目录一、总则 (2)1.1 监理目的 (2)1.2 监理原则 (3)1.3 监理范围 (4)二、监理组织与职责 (6)2.1 监理组织结构 (7)2.2 监理人员职责 (8)2.3 监理设施 (9)三、施工准备阶段监理 (10)3.1 施工图纸审查 (11)3.2 施工组织设计审查 (12)3.3 施工许可与审批 (13)3.4 施工材料与设备审查 (14)四、施工过程监理 (15)4.1 桩基施工工艺流程 (17)4.2 施工质量控制 (18)4.2.1 施工测量与放线控制 (19)4.2.2 桩基施工质量检查 (20)4.2.3 工程验收与评定标准 (21)4.3 施工进度控制 (22)4.4 安全与环境保护监理 (23)五、信息与资料管理 (24)5.1 监理信息收集与整理 (25)5.2 监理文件管理 (26)5.3 监理档案验收 (28)六、风险评估与应对措施 (29)6.1 风险识别与评估 (30)6.2 风险应对措施 (31)6.3 风险监控与报告 (32)七、保修期监理 (33)7.1 保修期责任划分 (34)7.2 保修期质量监督 (35)7.3 保修期维修与返工 (36)一、总则为了加强桩基工程施工过程的监督管理,确保工程质量符合设计要求和相关规范标准,根据国家有关法律法规、工程规范和技术标准,结合本工程的实际情况,制定本《桩基工程施工监理实施细则》。
本细则旨在明确监理工作的目标、原则、内容和方法,规范监理人员的行为,确保桩基工程安全、质量、进度和造价的有效控制。
在桩基工程施工过程中,监理人员应遵循科学、公正、独立的原则,全面履行监理职责,保障工程质量和安全。
本细则作为项目监理工作的指导文件,各方应严格执行。
1.1 监理目的桩基工程施工监理的主要目的是确保桩基工程的施工质量、安全、进度和成本等方面符合国家和行业的相关法规、规范及设计要求,为整个工程项目提供优质、高效、安全的施工保障。

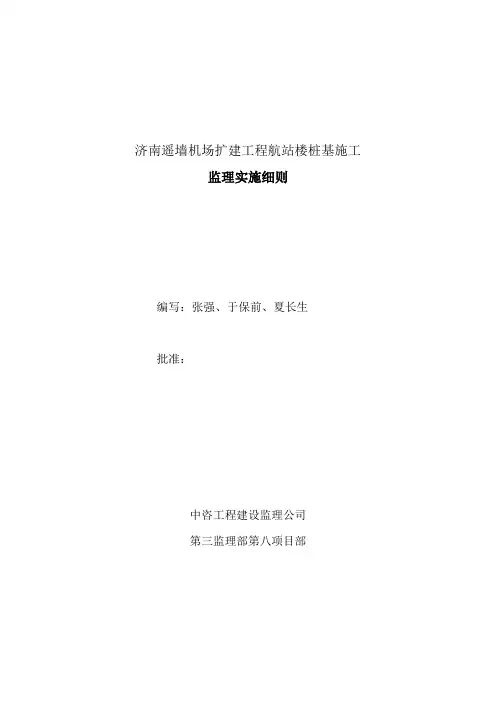

济南遥墙机场扩建工程航站楼桩基施工监理实施细则编写:张强、于保前、夏长生批准:中咨工程建设监理公司第三监理部第八项目部一、桩基工程概况基特点本工程桩基为Φ800mm的钻孔砼灌注桩,桩长≥31m,砼强度要求C25,共计881根。
施工采用较先进的旋挖钻,泥浆护壁成孔,通过导管进行水下砼灌注成桩。
二、监理管理体系根据监理规划的要求,本工程组建了以总监为总负责的现场监理部,配备了相关专业的监理工程师。
针对桩基工程具体为:监理部人员职责分工:✧杨树忠:代表监理公司全面履行监理合同,全面负责监理各方面的工作,为项目责任人。
✧张强:协助总监做好各方面监理工作,完成总监交办的各项任务。
✧于保前:协助抓好监理各方面监控,完成办公室一般性管理工作。
✧夏长生:现场土建监理工程师,着重原材、机械控制、见证取样、桩位复核及中建八局桩基施工。
✧张富成:现场土建监理工程师,着重钢筋笼加工质量控制、砼搅拌站及河北勘察院桩基施工。
三、监理工作的目标✧工程质量:优良。
✧工程进度:按合同工期完成。
✧投资控制:按施工合同约定目标完成。
✧安全控制:杜绝人员死亡事故,年重伤率控制在0.2‰以内。
四、监理工作流程根据有关规定和公司贯标要求,结合本工程的特点,为确保如期、高质量地完成本工程,监理部确定了监理工作流程如下:1、质量控制主要监理工作流程2、进度控制主要监理工作流程:3、投资控制主要监理工作流程4、安全及文明施工主要监理工作流程五、质量控制要点及目标值✧原材质量:合格,各种质量证明文件齐全。
✧计量器具、主要机械:符合要求。
✧钢筋笼:符合设计要求。
主筋间距允许偏差+10mm;长度允许偏差+100mm;箍筋间距允许偏差+20mm;直径允许偏差+10mm。
✧桩位:符合设计及规范要求。
沿垂直轴线方向和边桩≤100mm,沿轴线方向和中间桩≤150mm。
✧护筒埋设:位置准确(护筒中心与桩中心重合,偏差不大于20mm),垂直稳定(垂直度偏差<1%),埋设深度3m,护筒高出地面0.3m,开设1~2个流溢口,护筒内径应大于桩径100mm。

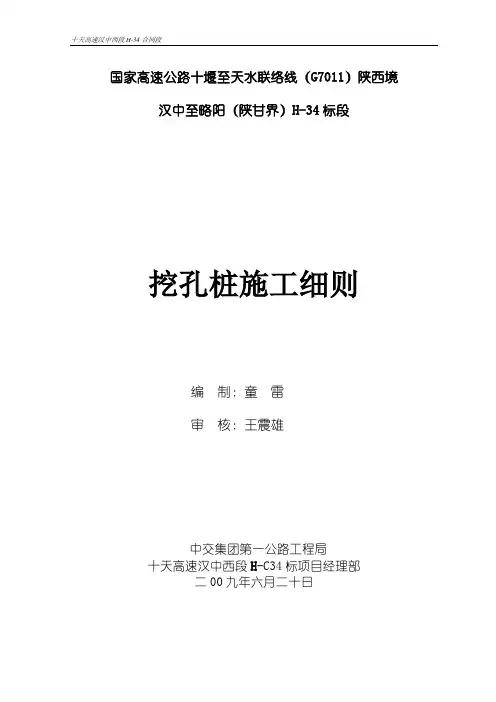

十天高速汉中西段H-34合同段国家高速公路十堰至天水联络线(G7011)陕西境汉中至略阳(陕甘界)H-34标段挖孔桩施工细则编制:童雷审核:王震雄中交集团第一公路工程局十天高速汉中西段H-C34标项目经理部二00九年六月二十日挖桩基施工细则一、工程概况十天高速汉中西段H-34标基础为嵌岩桩基础。
合同标段内总共桩基础1667根。
资料表明,本标段内桥址区位于山麓斜坡及侵蚀堆积工程地址亚区,地层主要由第四坡积碎石土﹑冲洪积粉质沾土﹑细砂﹑卵石土及至留系磨坝千枚岩组成,中风化千枚岩承载力较高。
二﹑工程特点标段范围内基础桩径、桩长大,桩基数量多,工程量大;场地地形复杂,不利于大型机械入场作业;桥址区地表水为八渡河,嘉陵江支流,常年有流水,一般雨季水流量较大;地下水类型主要是第四系松散层孔隙水,有少量岩层裂隙水,受水涨落影响较大,不利于施工作业。
由于合同范围内地形﹑地质条件复杂,加之工期非常严峻,全部采用钻孔工艺(需大量的供电量,但目前电力问题始终未能解决)已满足不了工期要求,因此,为保证十天高速公路按期完工,我部根据现场实际情况,在不影响结构的情况下,扩大施工作业面,加快桩基础的施工进度,将部分桩基改为人工挖孔成孔灌注桩施工。
第一节挖孔一、施工准备1﹑设备为加快施工进度,在施工中投入先进的设备,主要设备如下:16t.m吊车三台、卷扬机50台、3m3/h空压机30台、风钻50台、风镐50台、浅水泵20台、0.5m3碴桶50个、护壁钢模15套、翻斗车10台、装载机2台。
2﹑人员炮工16人、风钻与风镐工40人、出碴工80人、电工2人、机械工10人、木工10人、工长2人、技术员2人。
二、进度安排桩基分批进行施工,,每批30根。
从2009年6月23日起逐批进行施工。
争取2009年11月1日前完成。
三、桩基爆破施工桩基施工采取人工挖孔成桩,即采取钻、爆法施工,卷扬机和吊桶出渣的作业方式,爆破采用毫秒微差电雷管引爆系统。
崇左华威生物质发电厂(2×15MW)机组工程施工监理实施细则(桩基工程)甘肃华研水电咨询有限公司崇左华威生物质发电厂项目监理部二零一一年三月目录1. 编制目的 (3)2. 工程项目概况 (3)3. 编制依据 (3)4. 工程监理目标 (4)5. 施工质量及技术、设备要求 (5)6. 施工现场条件 (5)7. 施工工艺要求 (6)8. 监理工作方法及措施 (6)8.1 主动预控 (6)8.2 事中质量控制 (7)8.3 事后质量控制 (9)8.4 工程进度控制 (9)8.5 安全、文明施工控制 (10)9. 桩基质量的检测和验收 (10)10. 监理组织机构 (11)广西崇左2×15MW生物质发电厂工程施工监理实施细则(桩基工程)1.编制目的为了确保广西崇左2×15MW生物质发电厂工程达标投产、全面提高机组的安装质量和管理水准,共创示范工程,使《监理合同》、《监理规划》成为可操作性条款,结合本共创实际情况编制实施细则,要求专业监理工程师在本共创监理工作中执行。
2.工程项目概况2.1工程项目名称:广西崇左华威2×15MW生物质发电厂工程桩基工程2.2工程项目地点:崇左市江州区工业园2.3工程建设单位:中建电力建设有限公司2.4工程设计单位:湖北省电力勘测设计院2.5工程监理单位:甘肃华研水电咨询有限公司2.6工程施工单位:2.7工程概述:崇左华威2×15MW生物质发电工程桩基工程1#、2#机组、锅炉基础及烟囱桩基等工程,该工程为冲孔钢筋混凝土灌注桩,桩径均为Ф800mm,桩长10m。
桩数:1#、2#机组为___根,烟囱___根,#1锅炉为__根、#2锅炉为__根、#1电除尘为__根、#2电除尘__根、灰库为__根、碎煤机为__根、集控楼为__根、#3栈桥为__根;合计为__根。
灌注桩混凝土强度等级均为C35;设计要求使用普通硅酸盐水泥;桩钢筋主筋和加强箍筋为II级钢筋直径16mm;螺旋箍筋为I级钢筋直径为8mm。
(工程名称)桩基础工程监理实施细则编写:(编写人员签名)审批:(项目总监签名)广州市恒合工程监理有限公司(项目监理机构名称、盖项目章)()年()月()日《监理实施细则》编写说明1、一般规定(1)采用新材料、新工艺、新技术、新设备的工程,以及专业性较强、危险性较大的分部分项工程,应编制监理实施细则。
(2)监理实施细则应在相应工程施工开始前由专业监理工程师编制,并报总监理工程师审批。
(3)监理实施细则应符合监理规划的要求,应结合工程特点,具有实施性和可操作性。
(4)危险性较大及重要的分部分项工程或专业性强、技术复杂的分项工程都应分专业编写监理实施细则。
2、注意事项(1)所有项目开工前,项目总监理工程师(或总监理工程师代表)须把《监理实施细则》报给工程部负责人审核,审核后再报给工程技术部,经工程技术部负责人审批通过后才可开工。
(参照《广州市恒合工程监理有限公司管理办法》第四章第三十八条)(2)工程项目名称、工程项目建设地点、工程项目组成及建筑规模、各参建单位及项目负责人须根据项目实际情况如实填写,其中工程项目名称必须和备案合同一致。
(3)各地区公司可根据当地政府部门要求修改或增加内容。
目录一、桩基础工程概况及工程特点 (4)二、监理工作目标 (5)三、监理细则编制依据 (5)四、监理工作内容及流程 (6)五、监理工作目标控制要点 (6)六、施工质量监理预控 (10)七、监理工作方法与措施 (12)八、桩基工程质量检测和验收 (18)1 桩基础工程概况及特点1.1 本工程概况工程名称:xxxxxxxxxxxxxxxx建设地点:xxxxxxxxxxxx建设单位:xxxxxxxxxxxxxxxxx施工单位:xxxxxxxxxxxxxxx设计单位:xxxxxxxxxxxxxxxxx监理单位:广州市恒合工程监理有限公司1.2 施工方案简介Xxxxxxxxxx1.3 工程特点(仅供参考)1.本场地地质条件复杂,上层淤泥、淤质土、粉质粘土,为软土,易对桩头形成挤压作用;粗砾砂,呈密实状,砾质粘性土,可塑~硬塑,全风化花岗岩,硬塑~坚硬土状,增加压桩的难度,且全风化花岗岩起伏变化大,给配桩带来较大难度;2.施工场地大,对桩机的摆放及移位十分有利,但在基坑内-9.40m处施工,给运输带来极大的不便,且必须做好基坑内排水,否则对施工影响大;3.工程量大,工期短,这要求日成桩量多,易形成较大的挤土效应,在软土层会形成高孔隙水压力,可能对止水帷幕造成破(损)坏,施工中必须注意控制;4.设计桩长长,单桩承载力特征值高,施工中必须严格控制垂直度,而且要注意防止造成桩体的破坏;5.送桩深度较深,给配桩带来较大难度,造成桩头标高难以控制,既造成浪费,又对基坑开挖带来较大影响;另一方面,在压桩过程中,不能对已成桩进行有效监测,后期压桩对前期成桩有多大的不利影响,主要依靠合理安排压桩顺序、压桩速度和施工单位的经验;6.给后期基坑土方开挖有很大影响,土方开挖过程中应注意控制,不盲目野蛮开挖,要做好对桩的保护工作。

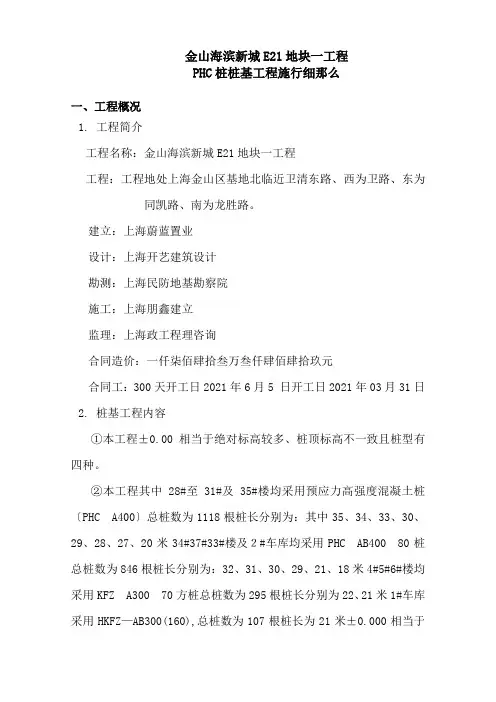

金山海滨新城E21地块一工程PHC桩桩基工程施行细那么一、工程概况1. 工程简介工程名称:金山海滨新城E21地块一工程工程:工程地处上海金山区基地北临近卫清东路、西为卫路、东为同凯路、南为龙胜路。
建立:上海蔚蓝置业设计:上海开艺建筑设计勘测:上海民防地基勘察院施工:上海朋鑫建立监理:上海政工程理咨询合同造价:一仟柒佰肆拾叁万叁仟肆佰肆拾玖元合同工:300天开工日2021年6月5 日开工日2021年03月31日2. 桩基工程内容①本工程±0.00相当于绝对标高较多、桩顶标高不一致且桩型有四种。
②本工程其中28#至31#及35#楼均采用预应力高强度混凝土桩〔PHC A400〕总桩数为1118根桩长分别为:其中35、34、33、30、29、28、27、20米34#37#33#楼及2#车库均采用PHC AB400 80桩总桩数为846根桩长分别为:32、31、30、29、21、18米4#5#6#楼均采用KFZ A300 70方桩总桩数为295根桩长分别为22、21米1#车库采用HKFZ—AB300(160),总桩数为107根桩长为21米±0.000相当于绝对标高为:6.150有31#29#30#31#楼及1#车库为7.750米有5#6#楼为5.800有2#车库及33#37#楼为5.900有4#楼为5.450有34#35#楼③单桩竖向承载力分别为:1500、1450、1350、1280、1250、750、690、490、470 KN/根。
3.工程地质水文地质条件拟建场地为农田地形平坦地势开阔场地内有明浜、暗浜、暗塘、建筑垃圾及障碍物等不良情况。
场地属位于长江三角洲入海口东南前缘金山区其地貌属于上海地区四大地貌单元中的滨海平原类型。
本工程持力层为⑦2层灰黄-灰色粉砂土实该层在拟建场地稳定分布层厚12.00~22.60m平均17.09 m。
拟建场地浅部土层中的地下水属潜水类型地下水位埋深在1.60~2.00m之间, 相应标高在2.25~2.73m之间,设计施工中按高水位0.5m, 低水位1.5m计。

***************公路工程项目桩基础施工监理实施细则编制:审核:审批:目录第一章工程概况 (1)第二章编制依据 (1)第三章监理范围、依据、目标、措施 (1)第四章监理组织机构及其职责与权限 (1)第五章施工准备阶段的监理 (1)第六章桩基础施工质量监理 (2)第七章桩基础施工安全监理 (15)第一章工程概况1.1 工程概况省略部分具体内容。
本工程采用桩基础的桥梁共4座,其中第一合同段大桥1座,位于主线K38+962处,第二合同段中桥3座,分别位于主线K57+460、K57+614、K62+485处。
第二章编制依据2.1 监理合同、施工合同;2.2 施工图纸及说明;2.3 工程建设强制性标准、《公路工程施工监理规范》(JTGG10-2016)、《公路桥涵施工技术规范》(JTG/T F50-2011)、《公路工程质量检验评定标准》(JTG F80/1-2017)、《公路工程施工安全技术规范》(JTG F90-2015)等标准、规范、规程;2.4 监理计划、已批准的施工组织设计、已批准的桩基础专项施工方案。
第三章监理范围、依据、目标、措施见《*公路工程监理细则》第二章“监理范围、依据、目标、措施”。
第四章监理组织机构及其职责与权限见《*公路工程监理细则》第三章“监理组织机构及其职责与权限”。
第五章施工准备阶段的监理见《*工程监理细则》第四章“施工准备阶段的监理”。
第六章桩基础施工质量监理本项目桩基础施工全部采用钻孔灌注桩施工;原材料钢筋工程和混凝土质量要求和控制见《*公路工程监理细则》“8.6 钢筋工程施工质量监理”、“8.7 混凝土及混凝土工程监理要点”。
6.1 基本要求(1)孔径、孔深、孔位和沉淀层厚度必须符合设计要求。
(2)水下混凝土应连续灌注,严禁有夹层和断桩。
(3)钢筋笼不得上浮,嵌入承台的锚固钢筋长度不得低于规范规定的最小锚固长度要求。
(4)桩的无破损检测必须符合设计要求。
(5)凿除桩头混凝土后,无残余的松散混凝土。

桩基础施工实施管理细则合同编号:__________地址:联系人:联系电话:地址:联系人:联系电话:鉴于甲方为进行某项工程的建设,需要进行桩基础施工,为确保施工的顺利进行,保证工程质量,甲乙双方经充分协商,特订立本施工实施管理细则,以便共同遵守。
第一条施工范围与内容1.1 本工程桩基础施工的范围和内容详见附件一《桩基础施工方案》。
第二条施工期限2.1 乙方应按照甲方提供的施工图纸和施工方案,保证工程按时完成。
具体施工期限见附件二《施工进度计划》。
第三条质量标准3.1 乙方应严格按照国家相关标准和规范进行施工,确保工程质量。
工程质量标准见附件三《质量验收标准》。
第四条材料与设备4.1 乙方应按照甲方要求,使用符合国家标准的建筑材料和施工设备。
具体要求见附件四《材料与设备明细表》。
第五条施工安全5.1 乙方应严格遵守国家有关施工安全的规定,做好施工现场的安全防护工作。
施工安全要求见附件五《施工安全措施》。
第六条工程款项6.1 甲乙双方同意,工程款项的支付按照附件六《工程款项支付条款》执行。
第七条违约责任7.1 甲乙双方违反本合同的约定,应承担相应的违约责任。
具体违约责任见附件七《违约责任》。
第八条争议解决8.1 甲乙双方在履行本合同过程中发生的争议,应通过友好协商解决;协商不成的,可以向有管辖权的人民法院提起诉讼。
第九条其他约定9.1 甲乙双方的其他约定见附件八《其他约定》。
第十条合同的生效、修改与解除10.1 本合同自甲乙双方签字(或盖章)之日起生效。
合同的修改和解除必须经过甲乙双方协商一致,并书面确认。
甲方(盖章):__________ 乙方(盖章):__________代表(签名):__________ 代表(签名):__________日期:__________ 日期:__________附件一:桩基础施工方案附件二:施工进度计划附件三:质量验收标准附件四:材料与设备明细表附件五:施工安全措施附件六:工程款项支付条款附件七:违约责任附件八:其他约定一、附件列表:1. 附件一:桩基础施工方案2. 附件二:施工进度计划3. 附件三:质量验收标准4. 附件四:材料与设备明细表5. 附件五:施工安全措施6. 附件六:工程款项支付条款7. 附件七:违约责任8. 附件八:其他约定二、违约行为及认定:1. 乙方未按照甲方提供的施工图纸和施工方案进行施工,或未达到约定的质量标准。
打(压)桩工程施工质量控制监理实施细则一、打(压)桩工程的质量验评标准(一)保证项目:1.预制桩用的原材料和砼强度必须符合设计要求和施工规范的规定;2.桩的表面必须平整、密实,桩顶和桩尖不得有蜂窝、麻面、掉角和裂缝;3.打桩的施工方案、对施工机械设备配置、保障打桩质量的措施、打桩的顺序等要符合实际,切实可行,严防桩位移和倾斜;4.制作、吊装、运输打桩、静压桩、桩节点处理等必须符合GBJ202083的规定。
(三)预制桩钢筋骨架的允许偏差 JGJ 94-94(四)钢桩制作的允许偏差 JGJ 94-94(五)接桩焊缝外观允许偏差 JGJ 94-94(六)预制桩(钢桩)位置的允许偏差 JGJ 94-94(七)打(压)桩的允许偏差②按不同规格桩数各抽查10%,但均不少于2根。
二、打(压)桩工程的预控(一)审核施工图纸及熟悉有关地质工程报告、有关桩基施工技术规范及工艺要求,拟定监理控制的要点。
(二)审核承包单位提交的施工方案,对施工的机械设备配置、保障打桩质量的措施、打桩的顺序等应仔细审阅。
(三)对预制桩生产厂进行考查,确保预制桩的质量。
(四)对运到施工现场的预制桩要严格按验收标准进行验收。
1.核查有关技术资料、出厂合格证、材料检验记录、钢筋隐检记录、混凝土试件强度报告、桩的质量检验记录等。
2.结构复核(1)目测桩的表面是否平整、密实。
蜂窝和掉角的缺损总面积不得超过边桩表面的0.5%,也不得过分集中,掉角深度不应超过10mm,混凝土收缩产生的裂缝,深度不得大于2020,宽度不得大于0.25mm,横向裂缝长度不得超过边长的一半(管桩和多角形桩不得超过直径或对角线的一半),桩顶或桩尖不得有蜂窝、麻面、掉角和裂缝。
(2)用回弹仪测定桩的强度,用混凝土保护层测定仪测定桩纵向主筋顶端和周围保护层厚度。
3.按规范要求测外形偏差。
(五)试桩后,根据试桩所采用的技术参数,确定出控制打桩的落距,标高与最后贯入度。
三、打(压)桩工程施工质量监理要点(一)经常督促承包单位,以固定轴基线控制桩校核桩位(因为在打(压)桩过程中土体会产生隆起和位移变化,一次性确定的桩位可能变化)。
目录一、工程概况二、监理依据三、质量控制措施(一)准备工作(二)施工过程中的质量控制:(三)后期质量监理(四)常见的质量问题控制和处理方法:桩基础工程施工质量监理实施细则一、工程概况1、概述:0m。
2、基础选型及持力层力层深度不小于1米,本工程计抗震设防基本烈度为6度,采用电焊接桩方式。
二,监理依据1、设计图纸2、工程地质勘案报告3、施工单位的专项施工方案4、施工单位的桩基础工程施工合同5、《建筑地基基础工程施工质量验收规范GB50202--202》6、《建设工程安全生产管理条例》国务院393号令7、《监理规范》(一) 准备工作1、项目监理部组织专业人员熟悉施工图纸和地质资料,收集有关技术资料,学习掌握锤击桩施工技术规程、质量验收规范和评定标准。
2、明确分工职责,落实质量控制责任制,对锤击桩施工实施旁站监理,做到人员到位,工作到位,责任到位。
3、审查施工企业报送的桩基础工程专项施工方案,督促施工单位按审批以后的专项施工方案施工,督促施工方建立和健全质量保证体系,要求施工方做到:开工有报告,施工有措施,定位有复测,技术有交底,质量有自检,材料有试验、隐蔽工程有记录,验收有资料等。
检查施工方投入的人员、施工机具、设备是否满足要求。
4、作好复测记录,测量复核,主要是做好对测量控制网、高程和桩位的复测工作。
5、对进场的管桩进行检查验收:首先应审查每批进埸预制管桩的出厂合格证和混凝土强度报告,然后逐一检查管桩的规格、尺寸及其外观质量,不符合要求的管桩必须退场,不得使用。
管桩的尺寸允许偏差和管桩的外观质量要求如下表:管桩的外观质量要求(二)、施工过程中的质量控制锤击法打桩施工工艺过程如下:按照其施工流程,在各个环节都应有相应的质量控制措施:1、桩机定位与调平:桩机移到指定桩位后,必须将桩台调平,应保证机身稳固、垂直。
2、吊桩、垂直度检查:吊桩可利用桩机架上的卷扬机拉动钢丝绳拖吊管桩,待桩吊离地面至垂直后,提升到足够高度,将桩头放入桩机桩帽内,确保锤、帽、桩三心对正,在一条垂线上,桩帽与桩项间应有足够的缓冲垫片。
