一、建筑给水排水及采暖工程[ 1 ]一般规定1、室内给水排水及采暖工程所使用的设备、材料、成品、半成品、配件、器具等的规格、型号及性能应符合设计要求和国家产品技术标准的规定。
2、管道(排水管除外)在穿墙或楼板处均应设置套管。
安装在楼板内的套管,其顶部应高出装饰地面20mm;安装在卫生间及厨房内的套管,其顶部应高出装饰地面50mm,底部应与楼板底面相平;安装在墙壁内的套管其两端与饰面相平齐。
3、冷、热水管道同时安装应符合下列规定:(1)上、下并行安装时热水管应在冷水管的上方。
(2)垂直平行安装时热水管应在冷水管的左侧。
4、阀门安装应符合下列规定:(1)手轮不得向下安装(特殊部位除外),应转动灵活,不得有漏水漏汽现象。
(2)在地沟、墙角和顶棚等处的阀门,全部开启后的手轮平面及侧面与建筑物之间的距离不应小于100mm。
(3)阀门安装前应按有关规定进行强度和严密性试验。
[ 2 ]室内给水系统安装1、室内给水、热水管道应在保温前进行水压试验,并按要求做好防腐处理。
水压试验要求如下:(1)室内给水管道水压试验应符合设计要求。
当设计无规定时,各种材质的给水管道系统试验压力均为工作压力的1.5倍,但不得小于0.6MPa。
(2)室内热水管道水压试验应符合设计要求。
当设计无规定时,热水供应系统水压试验压力应为系统顶点的工作压力加0.1MPa,同时在系统顶点的试验压力不小于0.3MPa。
2、给水管道在竣工后,必须对管道进行冲洗,饮用水管道还要在冲洗后进行消毒,满足饮用水卫生要求。
3、给水系统交付使用前应进行通水试验,并做记录。
4、镀锌钢管管径DN<125mm时,宜采用螺纹连接或沟槽连接;当管径DN≥125mm时,可采用沟槽或法兰连接,镀锌钢管与法兰的焊接处应二次镀锌。
5、给水管道穿过墙壁或楼板处,宜设置套管,套管内不得有接头,套管内应用密封材料封堵严密。
6、管道丝扣连接时,螺纹宜清洁、规整、无断丝,接口处无外露油麻,丝扣外露2~3扣,镀锌层表面破坏处及丝扣外露部分应做防腐处理。
给排水及采暖施工方案目录1.编制依据 (1)2.工程概况 (5)3.施工准备及部署 (9)4.主要项目施工方法 (13)5.技术管理措施 (28)6.质量管理措施 (28)7.料具管理措施 (38)8安全、节能、环保及文明施工措施 (38)1.编制依据1.1《大厦施工组织设计》。
1.2工程现场实际情况。
1.3施工图纸。
1.4主要图集、规范、规程、标准及上级部门对本专的有关规定:1.5主要法规主要法律法规表表1.5-11.6主要规程、规范给排水及暖通工程主要规程、规范表表1.6-12.工程概况给水分二个区1.2中水系统不分区,由设在地下一层中水泵房内的无负压设备保证;地下一层至地上三层支管阀门前安装比例式减压阀。
1.3消火栓系统消火栓采用临时高压系统,由设在室外地下一层的消防水池、地下一层水泵房的消火栓泵、屋顶高位水箱、及增压稳压设备等联合供给,消火栓管网水平和竖向成环,并在室外设两套水泵接合器。
1.4喷淋系统喷淋系统采用临时高压系统,系统平时管网中的压力由本楼屋顶高位水箱引专用管至报警阀前,每个防火分区均设水流指示器和信号阀;报警阀前的控制采用安全信号阀,厨房喷头采用快速反应喷头,喷头额定动作温度93℃,车库采用易熔合金快速响应喷头;地下三层采用普通直立型喷头,其余采用普通吊顶型喷头,额定动作温度68℃,喷头距顶板距离75㎜-150㎜;地下三层地下二层采用预作用自动喷水灭火系统,地下一层及地上部分采用湿式自动灭火系统,每个报警阀控制喷头数量不超过800个;系统在室外设三套地下式消防水泵接合器。
1.5排水系统地下三层废水经潜污泵提升后,排至室外污水管道,地下一层污废水排入地下二层污水处理间内的隔油箱里,经隔油处理后排至室外污水管网;首层单独排出;二层至顶层单独排出。
雨水为内排雨水由首层排至室外散水。
1.6热水系统仅在地下一层职工餐厅设集中热水供应系统,热源采用燃气热水器。
1.7采暖系统a采暖系统为集中采暖系统,地下一层设热交换站,采暖热源为市政125/70℃的高温热水,采暖热媒为85/60℃低温热水,采暖系统定压装置设在热交换站。
给排水及采暖工程施工方案2022年5月目录一、工程概况 -------------------------------------------------------------------------- 3二、系统简介 -------------------------------------------------------------------------- 31、给排水系统-------------------------------------------------------------------- 32、消防系统 ----------------------------------------------------------------------- 33、采暖系统 ----------------------------------------------------------------------- 44、空调系统:-------------------------------------------------------------------- 45、通风系统 ----------------------------------------------------------------------- 5三、施工方案 -------------------------------------------------------------------------- 61、准备及预留:----------------------------------------------------------------- 62、给排水管道安装 ------------------------------------------------------------- 62、消防灭火系统安装 -------------------------------------------------------- 113、采暖系统安装--------------------------------------------------------------- 14四、成品保护 ------------------------------------------------------------------------ 16一、编制依据《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002) 图纸及施工合同二、工程概况本工程安装部分包括:给水、排水(雨水)采暖、消火栓、自动喷洒、通风与空调、电气等系统。

建筑给水排水及采暖工程用表●给排水分部〔子分部〕工程验收记录〔GB50300-2001〕表F.0.1 编号:05□□注:除地基基础分部外,勘察单位可不参加室内给水系统分部〔子分部〕工程验收记录〔GB50300-2001〕表F.0.1 编号:0501注:除地基基础分部外,勘察单位可不参加给水管道及配件安装分项工程质量验收表室内给水管道及配件安装工程检验批质量验收记录〔GB50242-2002〕表4.2 编号:050101注:表中*为实测数据值050101□□□说明强制性条文3.3.3 地下室或地下构筑物外墙有管道穿过的,应采取防水措施。
对有严格防水要求的建筑物,必须采纳柔性防水套管;3.3.16 各种承压管道系统和设备应做水压试验,非承压管道系统和设备应做灌水试验。
4.1.2 给水管道必须采纳与管材相适应的管件。
生活给水系统所涉及的材料必须达到饮用水卫生标准。
主控项目4.2.1室内给水管道的水压试验必须符合设计要求。
当设计未注明时,各种材质的给水管道系统试验压力均为工作压力的1.5倍,但不得小于0.6 MPa。
检验方法:金属及复合管给水管道系统在试验压力下观测10min,压力降不应大于0.02MPa,然后降到工作压力进行检查,应不渗不漏;塑料管给水系统应在试验压力下稳压1h,压力降不得超过0.05MPa,然后在工作压力的1.15倍状态下稳压2h,压力降不得超过0.03MPa,同时检查各连接处不得渗漏。
4.2.2给水系统交付使用前必须进行通水试验并做好记录。
检验方法:观看和开启阀门、水嘴等放水。
4.2.3生产给水系统管道在交付使用前必须冲洗和消毒,并经有关部门取样检验,符合国家«生活饮用水标准»方可使用。
检验方法:检查有关部门提供的检测报告。
4.2.4室内直埋给水管道〔塑料管道和复合管道除外〕应做防腐处理。
埋地管道防腐层材质和结构应符合设计要求。
检验方法:观看或局部解剖检查。
一般项目4.2.5给水引入管与排水排出管的水平净距不得小于1m。
建筑给水排水及采暖工程建筑给水排水及采暖工程一、编制依据1、本工程施工图纸及施工现场条件;2、本工程应采用的建设工程规范、规程、标准、图集3、本工程施工组织设计中制定的编制计划;4、企业技术标准5、公司有关工程项目的施工管理、施工质量、安全生产、技术管理、文明施工等管理制度。
二、工程概况1、概述本工程设有生活给水、热水、中水给水、生活污水、中水源水、雨水废水、室内消火栓、自动喷洒和灭火器配置。
(1)水源:本工程水源采用城市自来水,由本楼南北侧市政DN300的给水干管引入两条DN200给水管进入室内相连。
给水系统分区分为高、中、低区三部分,14~23层为高区,由高区WWG无负压管网增压稳流给水设备供水;3~13层为中区,由中区WWG无负压管网增压稳流给水设备供水,主泵二台(一用一备);-4~2层为低区,由城市管网直接供水。
(2)热水系统:共分三区,-4~2层为低区;3~13层为中区;14~24层为高区。
低区生活热水集中供给,采用全日制机械环闭式系统,热水由地下4层热交换间容积式热交换器提供,热源为市政热力网提供。
(3)污水及废水系统:本工程生活污水排泄分为两个系统,一个系统为冲厕污水,由管道汇集后排至化粪池,经处理后排至市政污水管线;另一系统为洗废水,由管道汇集至中水机房中水源水市政节池作为中水水源。
中水系统:收集地上各卫生间洗废水为中水源水,经过中水处理设备处理后供应3~13层卫生间大便器冲洗用水,中水用水量和源水量大致平衡,不足部分由低区给水管补充。
变频调速供水系统由2台生活加压泵及一套小型气压罐设备组成。
(4)雨水系统:塔楼及裙房屋面雨水采用内落水方式,汇合后排至室外雨水管道,裙房西侧2个通风竖井极少量雨水采用地漏排至泵房集水坑后加压排出室外,竖井伸出地面部分应采取措施防止地面其他各种污废水流入竖井。
(5)消防给水系统:室内消防给水采用临时高压给水系统,设地下室消防水泵接合器3台。
在地下3层消防水泵房内设3台消火栓给水泵(两用一备),地下4层为人防工程,设污水集水井5处,消防电梯井底设废水集水井和潜水泵排水,共3处。
一.建筑给水排水及采暖工程常用术语:给水系统、排水系统、采暖基本规定:质量管理、通过图纸会审,建筑给水、排水及采暖工程应编制施工组织设计(施工方案),并经批准后方可实施。
施工时,要严格按照批准的工程设计文件和施工技术标准进行施工。
修改设计图纸应有设计单位出具的设计变更通知书。
施工组织设计(施工方案)中应编制给水、排水及采暖分项工程试验计划。
建筑给水、排水及采暖工程的质量验收应按系统区域施工段楼层等划分。
分项工程应划分若干个经验批进行验收。
材料管理:建筑给水、排水及采暖工程使用的管材、配件、卫生器具等,必须具有质量合格证明文件,规格、型号及性能检测报告应符合国家技术标准或设计要求。
进场时必须经专职质检员验收,并经监理工程师核查确认,方可使用。
所有材料进场时,应对品种、规格、外观等进行验收。
主要器具必须有完整的安装使用说明书。
阀门安装前,应作强度和严密性试验。
试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。
隐藏工程应在隐蔽前经专职质检员验收合格后,必须经监理工程师验收并办理隐蔽工程签字,方能隐蔽,并做好记录。
地下室或地下构筑物外墙有管道穿过的,应采取防水措施。
对有严格防水要求的建筑物,必须采用柔性防水套管。
套管的设置应符合下列规定:给水、热水、采暖管道穿过楼板、墙面、屋面处均须设置套管,套管管径应比管道大两号管径。
套管一般应用钢套管。
外墙套管应保证两端与墙面平齐,穿楼板套管应使下端与楼板下端平齐,上端有防水要求的房间套管应高出地面50mm,其他房间应为20mm,套管环缝应均匀,用阻燃材料和防水油膏填塞,外部用腻子或密封胶封堵,管道接口不得设在套管内。
套管内外表面及两端口要做防腐处理,端口要平整。
管道支、吊、托架安装应符合下列规定:位置正确,埋设平整牢固。
无热伸缩的管道吊架、吊杆应向膨胀的方向偏移。
固定在建筑结构上的管道支、吊架不得影响结构安全。
室内给水系统安装:给水管道必须采用与管材相适应的管件,生活给水系统所涉及得材料必须达到饮用水卫生标准。

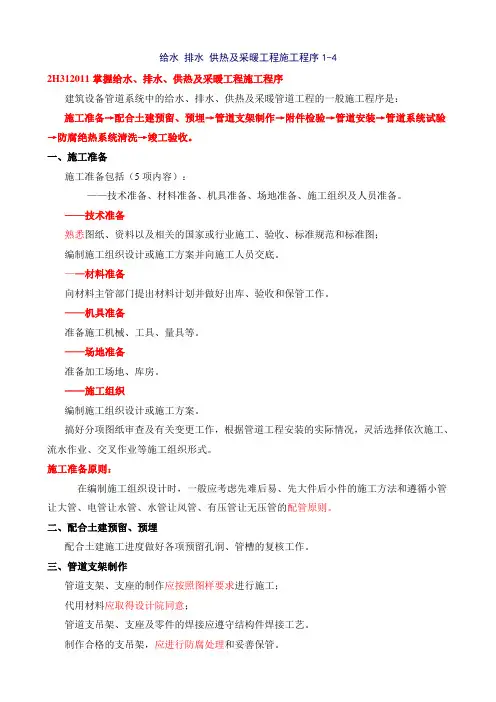

给水排水供热及采暖工程施工程序1-42H312011掌握给水、排水、供热及采暖工程施工程序建筑设备管道系统中的给水、排水、供热及采暖管道工程的一般施工程序是:施工准备→配合土建预留、预埋→管道支架制作→附件检验→管道安装→管道系统试验→防腐绝热系统清洗→竣工验收。
一、施工准备施工准备包括(5项内容):——技术准备、材料准备、机具准备、场地准备、施工组织及人员准备。
——技术准备熟悉图纸、资料以及相关的国家或行业施工、验收、标准规范和标准图;编制施工组织设计或施工方案并向施工人员交底。
——材料准备向材料主管部门提出材料计划并做好出库、验收和保管工作。
——机具准备准备施工机械、工具、量具等。
——场地准备准备加工场地、库房。
——施工组织编制施工组织设计或施工方案。
搞好分项图纸审查及有关变更工作,根据管道工程安装的实际情况,灵活选择依次施工、流水作业、交叉作业等施工组织形式。
施工准备原则:在编制施工组织设计时,一般应考虑先难后易、先大件后小件的施工方法和遵循小管让大管、电管让水管、水管让风管、有压管让无压管的配管原则。
二、配合土建预留、预埋配合土建施工进度做好各项预留孔洞、管槽的复核工作。
三、管道支架制作管道支架、支座的制作应按照图样要求进行施工;代用材料应取得设计院同意;管道支吊架、支座及零件的焊接应遵守结构件焊接工艺。
制作合格的支吊架,应进行防腐处理和妥善保管。
四、附件检验切记:阀门安装前,应作强度和严密性试验;试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。
切记:对于安装在主干管上起切断作用的闭路阀门,应逐个做强度和严密性试验。
施工注意事项:给水、排水、供热及采暖管道阀门的强度试验压力为公称压力的1.5倍;严密性试验压力为公称压力的1.1倍;试验压力在试验持续时间内应保持不变,且壳体填料及阀辨密封面无渗漏。
给水、排水、供热及采暖工程施工程序5-8五、管道安装1.按实测实量的尺寸预制加工管段,并分组编号。
编号:JKPM-安装001世博沪上生态家工程建筑给水排水及采暖监理实施细则编制人:批准人:批准时间:XX建科建设监理咨询XX世博沪上生态家工程监理项目部目录1、工程概况与特点2、执行的标准、法规3、监理工作流程(框图)4、监理工作的控制要点及目标值5、监理工作的方法及措施6、旁站监理项目容方法及要求7、现场监理检查记录表式建筑给水排水及采暖工程1工程概况与特点中国2010年XX世界博览会城市最佳实践区XX案例,即世博沪上生态家,简称:沪上生态家。
它位于中国2010年XX世博会园区浦西片区城市最佳实践区北部区块,东侧紧邻住宅案例门户入口,南侧遥望活水公园案例,与奥登赛案例相邻。
北侧、西北侧均有案例相邻。
西北侧有区域消防中心、公共服务设施。
沪上生态家建筑红线面积774平方米,总建筑面积3000.52平方米,其中地上为四层建筑,建筑面积为2216.94平方米,地下建筑为一层,建筑面积为783.58平方米。
建筑屋面高度为18.9米。
基地东侧为住宅案例门户入口。
项目整体地块周边地铁、公交、高架人行步道、渡轮码头等交通配套设施齐全,有利于人流的集散。
本工程主要参与单位为:建设单位:XX 世博土地控股XX管理单位:XX 现代工程咨询XX设计单位:华东设计研究院XX施工单位:XX 市第四建筑XX监理单位:XX 建科建设监理咨询XX质监机构:XX 市建设工程安全质量监督总站2 执行的标准、法规1.《建筑给水排水及采暖工程施工质量验收规》GB50242-20022.《建筑给水硬聚氯乙烯(PVC-U )管道工程技术规》GBJ/CT504-993.《建筑给水交联聚乙烯(PEX )管道工程技术规程》DBJ/CT503-994.《建筑给水聚丙烯(PP -R )工程技术规程》DBJ/CT501-995.,建筑给水铝塑复合管管道工程技术规程》CECS105∶20006.《建筑给水排水设计规》GB15-88(1997年版)7.《建筑设计防火规》GBJ16-87(2001年版)8.《高层民用建筑设计防火规》GB5045-979.《建筑给水硬聚氯乙烯管道设计与施工验收规》CECS41∶9210.《自动喷水灭火系统施工及验收规》GB50045-9711.《埋地硬聚氯乙烯给水管道工程技术规程》CECS17∶200012.《埋地硬聚氯乙烯排水管道工程技术规程》CECS122∶200113.《建筑排水硬聚氯乙烯管道工程技术规程》CJJ/T29-9814.《屋面雨水排水硬聚氯乙烯管道工程技术规程》DBJ08-42-9515.《工业金属管道施工及验收规》GB50235-9716.《机械设备安装工程施工及验收通用规》GB50231-983 监理工作流程4 监理工作的控制要点及标准值1. 施工前期监理工作的控制要点及目标值1)审核本工程设计图及有关设计文件,并就上述所发现的设计错漏及有违现行标准之处、设计不确定及其设计深度、系统设计与建筑功能的不一致性、系统优化等问题,通过图纸会审、设计交底或其他形式向业主、设计等有关方提出。
给水排水及采暖工程流程图1室内给水系统安装流程图1.给水管道及配件安装施工工艺流程图给水管道及配件安装施工工艺流程图2.室内消火栓系统安装施工工艺流程3.给水设备安装施工工艺流程图 (1)动设备安装工艺流程图(2)静设备安装工艺流程图2室内排水系统安装施工工艺流程图1.排水管道及配件安装施工工艺流程图2.雨水管道及配件安装施工工艺流程图3室内热水供应系统安装施工工艺流程图管道及配件安装施工工艺流程图4卫生器具安装施工工艺流程图1.卫生器具安装施工工艺流程图2.卫生器具给水配件安装施工工艺流程图3.卫生器具排水管道安装施工工艺流程图5室内采暖系统安装施工工艺流程图1.管道及配件安装施工工艺流程图2.辅助设备及散热器安装施工工艺流程图3.金属辐射板安装施工工艺流程图4.低温热水地板辐射采暖系统安装施工工艺流程图5.系统水压试验及调试施工工艺流程图6室外给水管线安装施工工艺流程图1.给水管道安装施工工艺流程图2.消防水泵接合器及室外消火栓安装施工工艺流程图3.管沟及井室施工工艺流程图7室外排水管网安装施工工艺流程1.排水管道安装施工工艺流程图2.排水管沟及井池施工工艺流程图8室外供热管网安装施工工艺流程图1.管道及配件安装施工工艺流程图2.系统水压试验及调试施工工艺流程图9建筑中水系统及游泳池水系统安装施工工艺流程图1.建筑中水系统管道及辅助设备安装施工工艺流程图建筑中水系统管道及辅助设备安装施工工艺流程图2.游泳池水系统安装施工工艺流程图游泳池水系统安装施工工艺流程图10供热锅炉及辅助设备安装施工工艺流程图1.锅炉安装施工工艺流程图锅炉安装施工工艺流程图2.辅助设备及管道安装施工工艺流程图(1)动设备安装工艺流程施工工艺流程图(2)静设备安装工艺流程施工工艺流程图3.安全附件安装施工工艺流程图4.烘炉、煮炉和试运行施工工艺流程图。
修建给水排水及采暖工程表面SN 1.1修建给水排水及采暖工程施工现场质量治理记载SN1.2修建给水排水及采暖分部工程质量验收记载SN1.3修建给水排水及采暖工程质量控制资料核查记载SN1.4修建给排水及采暖工程宁静和功效查验资料核查及主要功效抽查记载SN1.5修建给排水及采暖观感质量查抄记载SN1.6设备进场验收记录SN2.1质料(设备)及格证明文件汇总表SN2.2监理工程师:技能卖力人:质量查抄员:排水管道工程隐蔽验收记载SN2.3管道支、吊架安装记载SN2.4管道焊接查验记载SN2.5楼板(层面)立管洞盛水试验记载 SN2.6工 程 名 称建 设 单 位施 工 单 位 验 收 日 期序号 条理和部位孔洞数量 (个) 盛水时间 (小时)查验结果验收日期 日/月 简 图 及 说 明1 二层 48 24 及格说明:立管安装后清理洞口杂质,浇水湿润,刷水泥素浆一便,用与现浇板同标号细石砼浇注密实,无渗漏现象。
2 三层 48 24 及格3 四层 48 24 及格 4 五层 48 24 及格5 六层 48 24 及格6 阁楼 48 24 及格试验要领 排水管道洞周围用石灰膏围堰,高度约20MM ,堰内灌满水,时间24小时后,视察管道洞无渗漏。
处置惩罚意见无塑料排水管伸缩器安装预留伸缩量记载SN2.8管道保温记录SN2.10阀门、散热器安装前水压试验记载SN 2.14承压管道系统(设备)强度和严密水压试验记载SN2.15非承压管道灌水试验记载SN2.16给水、热水及采暖管道系统冲洗记载SN2.17卫生器具满水试验记载SN2.18地漏排水试验记录SN2.19室内排水管道球试验记载SN2.20给水、排水系统及卫生器具交付使用前通水试验记载SN2.21消火栓系统试射试验记载SN2.23室内给水系统子分部工程质量验收记载SN3.1给水管道及配件安装分项工程质量验收记载SN3.1.1给水管道及配件安装工程查验批质量验收记载SN3.1.2室内消火栓系统宁静分项工程质量验收记载SN3.1.3室内消火栓系统安装查验批质量验收记载SN 3.1.4给水设备安装分项工程质量验收记载SN3.1.5给水设备安装工程查验批质量验收记载SN3.1.6室内排水系统安装子分部工程质量验收记载SN3.2室内排水管道及配件安装分项工程质量验收记载SN3.2.1室内排水管道及配件安装工程查验批质量验收记SN3.2.2SN3.2.2续表 1室内雨水管道及配件安装分项工程质量验收表SN3.2.3室内雨水管道及配件安装查验批质量验收记载SN3.2.4室内热水供给系统安装子分部工程质量验收记载SN3.4管道及配件分项工程质量验收记载SN3.4.1卫生器具安装子分部工程质量验收记载SN3.5卫生器具安装分项工程质量验收记载SN3.5.1卫生器具安装工程查验批质量验收记载SN 3.5.2卫生器具给水配件安装分项工程质量验收记载SN3.5.3卫生器具给水配件安装工程查验批质量验收记载SN3.5.4卫生器具排水管道安装分项工程质量验收记载SN3.5.5卫生器具排水管安装分项工程查验批质量验收记载SN3.5.6室外给水管网系统子分部工程质量验收记载SN3.7给水管道安装分项工程质量验收记载SN3.7.1室外给水管道安装工程查验批质量验收记载SN3.7.2。
给排水及采暖工程施工方案:施工顺序:洞口预留、套管制作安装→给排水埋地干管安装→给排水主干管安装→排水支管安装→卫生器具安装→给水支管安装→施工试验→竣工清理(一).预留预埋及套管制作安装预留预埋时应有专人按设计图纸将管道及设备的位置、标高尺寸测定,标好孔洞的部位,将预制好的模盒、预埋件在绑扎钢筋前按标志固定牢,模盒内塞入纸团、木粉等物,在浇注时有专人看护,以免移位;1、套管制作、安装:(1)、本工程套管采用复用钢制套管。
穿外墙、水池壁用钢性防水套管预埋。
(2)、室内冷、热水及采暖管道穿楼板、墙体、基础设置套管。
(3)、套管制作:A.套管直径应比管径大两号,若管路保温,套管直径=管路直径+2×(保温层厚度+外缠保护层厚度)。
B.穿墙套管长度应等于墙体厚度;穿楼板套管长度应为楼板厚度加20mm,厨卫间加50mm。
(4)、套管安装:A.安装管路时套入套管。
穿楼板时套管上端应高出地面20mm,厨卫间应高出地面50mm,穿墙套管与墙面齐平。
用钢筋捆绑以铅丝临时固定,待管路安装校正无误后调整位置,随后固定。
B.安装防水套管时,将加工好的防水套管在浇注混凝土前按设计部位固定好,校对合格后一次浇注,待管道安装完毕后填料塞紧、捣实。
详见91SB3-36、91SB1-22。
(二)给水管道安装[1]给水引入管与排水排出管的水平净距不得小于1米,室内给水与排水管道平行铺设时,两管间水平净距不得小于0.5米,交叉铺设时,垂直净距不得小于0.15米,且给水管在上;[2]给水横管宜有0.002~0.005的坡度坡向泄水装置;[3]给水立管和装有3个或3个以上配水点的支管始端,均应安可拆装的连接件;[4]管道上的阀门位置的朝向要便于使用的维修,管径50mm以下,宜采用截止阀,管径大于50mm,宜采用闸阀;[5]冷热水管和水龙头并行安装,应符合以下规定:1)上下平行安装,热水管应在冷水管的上面;2)垂直安装,热水管应在冷水管面向的左侧;3)在卫生器具上安装冷热水龙头,热水龙头应安装在面向的左侧,标志须正确; (三)PPR管道安装(1)给水管道采用PP-R管热熔连接,其特点为:永不渗漏,采用熔接技术,永久密封;冷热水输送适合温度-20~120℃;水流量大,内壁光滑,流量高于镀锌钢管30%;卫生无毒,是新一代环保节能产品,适合饮用水、纯净水管道使用;耐腐蚀、不结垢,正常情况下可使用50年以上;运行噪音低、无污染;保温性好,导热系数为金属管道的1/200,用于热水管道效果极佳;重量轻,强度高,韧性好、耐冲击、安装方便。
2.5 给水排水及采暖工程流程图
2.5.1室内给水系统安装流程图
1.给水管道及配件安装施工工艺流程图
给水管道及配件安装施工工艺流程图
2.室内消火栓系统安装施工工艺流程
3.给水设备安装施工工艺流程图 (1)动设备安装工艺流程图
(
2)静设备安装工艺流程图
2.5.2室内排水系统安装施工工艺流程图
1.排水管道及配件安装施工工艺流程图
2.雨水管道及配件安装施工工艺流程图
2.5.3室内热水供应系统安装施工工艺流程图管道及配件安装施工工艺流程图
2.5.4卫生器具安装施工工艺流程图
1.卫生器具安装施工工艺流程图
2.卫生器具给水配件安装施工工艺流程图
3.卫生器具排水管道安装施工工艺流程图
2.5.5室内采暖系统安装施工工艺流程图
1.管道及配件安装施工工艺流程图
2.辅助设备及散热器安装施工工艺流程图
3.金属辐射板安装施工工艺流程图
4.低温热水地板辐射采暖系统安装施工工艺流程图
5.系统水压试验及调试施工工艺流程图
2.5.6室外给水管线安装施工工艺流程图1.给水管道安装施工工艺流程图
2.消防水泵接合器及室外消火栓安装施工工艺流程图
3.管沟及井室施工工艺流程图
2.5.7室外排水管网安装施工工艺流程1.排水管道安装施工工艺流程图
2.排水管沟及井池施工工艺流程图
2.5.8室外供热管网安装施工工艺流程图1.管道及配件安装施工工艺流程图
2.系统水压试验及调试施工工艺流程图
2.5.9建筑中水系统及游泳池水系统安装施工工艺流程图1.建筑中水系统管道及辅助设备安装施工工艺流程图
建筑中水系统管道及辅助设备安装施工工艺流程图2.游泳池水系统安装施工工艺流程图
游泳池水系统安装施工工艺流程图
2.5.10供热锅炉及辅助设备安装施工工艺流程图1.锅炉安装施工工艺流程图
锅炉安装施工工艺流程图2.辅助设备及管道安装施工工艺流程图
(1)动设备安装工艺流程施工工艺流程图
(2
)静设备安装工艺流程施工工艺流程图
3.安全附件安装施工工艺流程图
4.烘炉、煮炉和试运行施工工艺流程图。
