糯扎渡水电站心墙堆石坝心墙区(含反滤料)填筑施工总结
- 格式:pdf
- 大小:948.12 KB
- 文档页数:75
云南澜沧江糯扎渡水电站大坝工程大坝、围堰土建及金属结构安装工程(合同编号:NZD/C3)反滤料填筑施工工法中国安能建设总公司糯扎渡水电站大坝工程项目部二○○八年十月目录1.简述 (1)2.工艺流程 (1)3.操作要点 (4)3.1测量放样 (4)3.2反滤料的料源及质量控制 (4)3.3反滤料的装运 (4)3.4卸料与铺料 (4)3.5碾压 (6)3.6验收 (6)4质量检查与控制 (7)4.1卸料质量 (7)4.2铺料质量 (7)4.3碾压质量 (8)4.4单元验收 (8)反滤料填筑施工工法1.简述反滤料位于心墙防渗土料的上下游侧,对心墙防渗土料起反滤作用。
反滤料分2个填筑区,即反滤料Ⅰ区、反滤料Ⅱ区。
上游侧反滤料Ⅰ区、反滤料Ⅱ区水平宽度均为4m 、下游侧反滤料Ⅰ区、反滤料Ⅱ区水平宽度均为6m 。
总填筑量约195万m 3。
本工法在实施过程中,应注重总结,完善和修订。
2.工艺流程(1)反滤料区填筑一个单元施工工艺流程见图13-1。
必要时适当洒水不合格转入下一单元筑合格质量检查、验收碾 压平料、层厚控制填筑料挖装运基础面验收进料、卸料填筑单元平面测量填筑单元平面测量、边界线图13-1 大坝反滤料填筑施工工艺流程图(2)反滤料与心墙土料、细堆石料的铺筑程序反滤料在挖运过程中应保持其湿润。
填筑时,先铺粒径小的反滤料(反滤料Ⅰ)再铺粒径大的反滤料(反滤料Ⅱ),保证粒径小的反滤料铺填范围满足设计宽度。
大坝填筑心墙料、反滤料、细堆石料和一定范围(15~20m )的粗堆石料平起上升,首先铺第1层反滤料(铺厚60cm ,先铺F1、再铺F2);再铺第1层心墙料(铺厚30cm );铺第1层心墙料同时铺第一层细堆石料(铺厚60cm );铺第2层心墙料同时铺第一层粗堆石料;接着铺第2层反滤料(铺厚60cm ,先铺F1、再铺F2);铺第3层心墙料同时铺第二层细堆石料(铺厚60cm);铺第4层心墙料;然后铺第3层反滤料(铺厚60cm,先铺F1、再铺F2);再铺第5层心墙料(铺厚30cm);铺第5层心墙料同时铺第二层粗堆石料(铺厚90cm);铺第6层心墙料同时铺第三层细堆石料。

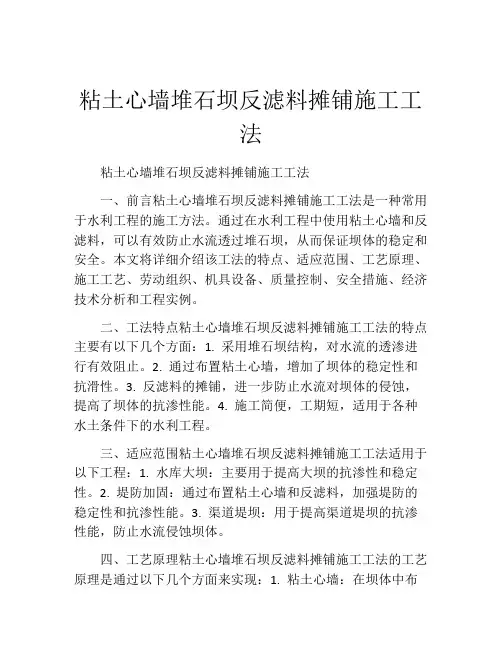

粘土心墙堆石坝反滤料摊铺施工工法一、前言粘土心墙堆石坝反滤料摊铺施工工法是一种用于水利工程中的土石坝防渗施工方法。
其主要特点是利用粘土和石块构建心墙,通过摊铺反滤料来提高土石坝的抗渗性能,从而保证坝体的稳定和工程的安全运行。
二、工法特点1. 简易性:该工法使用的材料简单易得,施工过程相对简单,无需大量复杂设备。
2. 节约成本:相比其他防渗工法,该工法施工所需的设备和材料成本相对较低,可以有效降低工程造价。
3. 快速施工:工法操作简便,施工过程较快,可以大幅度缩短施工周期。
4. 长期稳定性:粘土心墙和反滤料的结合可以有效提高坝体的抗渗性能,保证了坝体的长期稳定性。
三、适应范围该工法适用于中小型或山区水利工程中的土石坝防渗施工,特别是在坝坡比较陡峭,土质较松散的地质条件下具有较好的适应性。
四、工艺原理该工法主要通过摊铺反滤料来提高土石坝的抗渗性能。
在施工过程中,首先在坝坡上设置粘土心墙,然后将反滤料均匀摊铺在心墙上,形成一个抗渗屏障。
心墙能够阻挡水流的渗漏,而反滤料则可以过滤掉水流中的颗粒物,防止孔隙中的颗粒被冲刷而形成渗流通道,从而提高了坝体的抗渗能力和稳定性。
五、施工工艺(详细描述施工的各个阶段,包括心墙的设置、反滤料的摊铺等具体步骤和操作方法)六、劳动组织根据工程规模和施工进度,合理组织施工人员的分工与协作,确保施工进度和质量的同时,保障施工人员的安全。
七、机具设备该工法所需的机具设备主要有挖掘机、推土机、装载机、塔吊等。
这些设备主要用于土方施工、心墙的设置和反滤料的摊铺等工作。
八、质量控制要保证施工质量,需要进行详细的质量控制。
包括对心墙的厚度、密实度和抗渗能力进行检测和监控,同时对反滤料的厚度和均匀性进行把控。
九、安全措施施工中需要注意的安全事项包括施工人员的安全教育、现场作业的安全防护措施、设备操作的安全规范等。
特别是在心墙设置和反滤料摊铺过程中,需要注意防止坍塌和滑坡等危险。
十、经济技术分析对施工周期、施工成本和使用寿命进行分析。
粘土心墙堆石坝反滤料摊铺施工工法粘土心墙堆石坝反滤料摊铺施工工法一、前言粘土心墙堆石坝反滤料摊铺施工工法是一种常用于水利工程的施工方法。
通过在水利工程中使用粘土心墙和反滤料,可以有效防止水流透过堆石坝,从而保证坝体的稳定和安全。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点粘土心墙堆石坝反滤料摊铺施工工法的特点主要有以下几个方面:1. 采用堆石坝结构,对水流的透渗进行有效阻止。
2. 通过布置粘土心墙,增加了坝体的稳定性和抗滑性。
3. 反滤料的摊铺,进一步防止水流对坝体的侵蚀,提高了坝体的抗渗性能。
4. 施工简便,工期短,适用于各种水土条件下的水利工程。
三、适应范围粘土心墙堆石坝反滤料摊铺施工工法适用于以下工程:1. 水库大坝:主要用于提高大坝的抗渗性和稳定性。
2. 堤防加固:通过布置粘土心墙和反滤料,加强堤防的稳定性和抗渗性能。
3. 渠道堤坝:用于提高渠道堤坝的抗渗性能,防止水流侵蚀坝体。
四、工艺原理粘土心墙堆石坝反滤料摊铺施工工法的工艺原理是通过以下几个方面来实现:1. 粘土心墙:在坝体中布置一道粘土墙,使其与堆石坝紧密结合,提高坝体的稳定性和抗渗性能。
2. 反滤料:在坝体表面摊铺一层反滤料,防止水流通过坝体。
3. 摊铺施工:通过施工工艺进行坝体的堆筑和反滤料的摊铺,保证施工质量和施工进度。
五、施工工艺粘土心墙堆石坝反滤料摊铺施工工法包括以下主要施工工艺:1. 基础处理:对坝基地面进行清理和处理,确保坝体的稳定。
2. 坝体堆筑:根据设计要求进行堆石坝坝体的筑造,包括填筑和压实。
3. 粘土心墙施工:在坝体内部布置粘土墙,使其与坝体紧密结合,提高坝体的稳定性和抗渗性能。
4. 反滤料摊铺:在坝体表面摊铺一层反滤料,形成防渗层,确保水流无法透过坝体。
5. 坝体护面:对坝体进行护面处理,增加坝体的抗侵蚀能力和美观性。

糯扎渡安装工区工程施工进度报告尊敬的领导:根据糯扎渡安装工区工程施工计划,现进行工期进度报告如下:自上次进度报告以来,我们经过全体施工人员的辛勤努力,工程进展顺利。
目前,主要工作已完成50%,具体进展如下:1. 基础施工阶段:a. 场地平整工作已全部完成,包括场地测量和清理工作。
b. 对现有土壤进行了地质勘探,分析报告表明地质条件稳定,适合基础施工。
c. 开始进行基坑的开挖工作,已完成70%的开挖工作量。
2. 建筑结构施工阶段:a. 根据设计图纸,已进行了部分钢结构安装工作,完成进度达到30%。
b. 开始进行混凝土浇筑工作,已完成40%的浇筑任务。
3. 电气安装工作:a. 已完成电器管道的敷设工作,材料准备工作进行得井井有条。
b. 起重机安装工作已完成,部分电气设备已经就位。
c. 电缆敷设工作已开始,预计在下周完成50%的敷设任务。
此外,我们的施工队伍与供应商保持了紧密的合作关系,确保了材料的及时供应和工程施工的顺利进行。
同时,我们也对工程进展中遇到的问题进行了及时的解决和调整。
例如,在基坑开挖过程中,遇到了部分岩石,需要进行额外的爆破作业。
我们组织了相关专业人员进行爆破,任务已顺利完成,没有造成任何人员伤亡或设备损坏。
总体而言,糯扎渡安装工区工程施工进度良好,各项工作有条不紊地进行。
我们将继续保持高度的工作热情和责任心,努力按计划完成剩余施工任务。
祝好!此致敬礼施工单位:XXX日期:XXX尊敬的领导:根据糯扎渡安装工区工程施工计划,我继续向您汇报工程的进度和相关情况。
1. 供应链管理:我们密切与供应商合作,确保施工进度不受材料供应问题的影响。
我们及时与供应商沟通,预定所需材料,并严格按照计划进行交付。
在这个过程中,我们注意了每个环节的管理,确保材料的质量符合要求,并及时进行验收。
至目前为止,供应链管理工作顺利,材料供应始终保持稳定,没有出现延误和质量问题。
2. 质量控制:在施工过程中,我们高度重视质量控制工作。

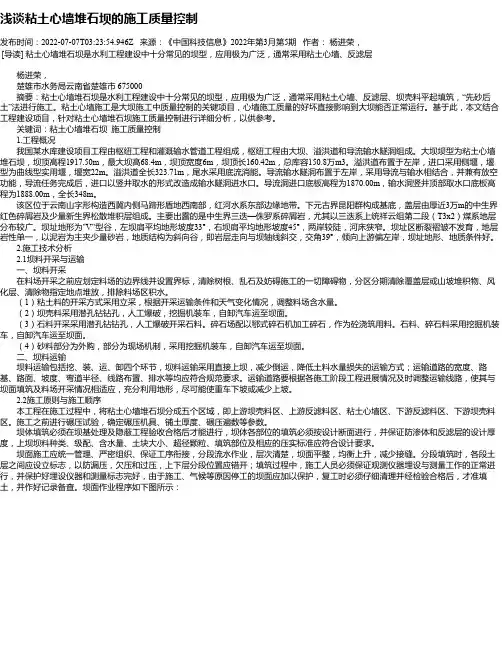

浅谈粘土心墙堆石坝的施工质量控制发布时间:2022-07-07T03:23:54.946Z 来源:《中国科技信息》2022年第3月第5期作者:杨进荣,[导读] 粘土心墙堆石坝是水利工程建设中十分常见的坝型,应用极为广泛,通常采用粘土心墙、反滤层杨进荣,楚雄市水务局云南省楚雄市 675000摘要:粘土心墙堆石坝是水利工程建设中十分常见的坝型,应用极为广泛,通常采用粘土心墙、反滤层、坝壳料平起填筑,“先砂后土”法进行施工。
粘土心墙施工是大坝施工中质量控制的关键项目,心墙施工质量的好坏直接影响到大坝能否正常运行。
基于此,本文结合工程建设项目,针对粘土心墙堆石坝施工质量控制进行详细分析,以供参考。
关键词:粘土心墙堆石坝施工质量控制1.工程概况我国某水库建设项目工程由枢纽工程和灌溉输水管道工程组成,枢纽工程由大坝、溢洪道和导流输水隧洞组成。
大坝坝型为粘土心墙堆石坝,坝顶高程1917.50m,最大坝高68.4m,坝顶宽度6m,坝顶长160.42m,总库容150.8万m3。
溢洪道布置于左岸,进口采用侧堰,堰型为曲线型实用堰,堰宽22m。
溢洪道全长323.71m,尾水采用底流消能。
导流输水隧洞布置于左岸,采用导流与输水相结合,并兼有放空功能,导流任务完成后,进口以竖井取水的形式改造成输水隧洞进水口。
导流洞进口底板高程为1870.00m,输水洞竖井顶部取水口底板高程为1888.00m,全长348m。
该区位于云南山字形构造西冀内侧马蹄形盾地西南部,红河水系东部边缘地带。
下元古界昆阳群构成基底,盖层由厚近3万m的中生界红色碎屑岩及少量新生界松散堆积层组成。
主要出露的是中生界三迭—侏罗系碎屑岩,尤其以三迭系上统祥云组第二段(T3x2)煤系地层分布较广。
坝址地形为"V"型谷,左坝肩平均地形坡度33°,右坝肩平均地形坡度45°,两岸较陡,河床狭窄。
坝址区断裂褶皱不发育,地层岩性单一,以泥岩为主夹少量砂岩,地质结构为斜向谷,即岩层走向与坝轴线斜交,交角39°,倾向上游偏左岸,坝址地形、地质条件好。

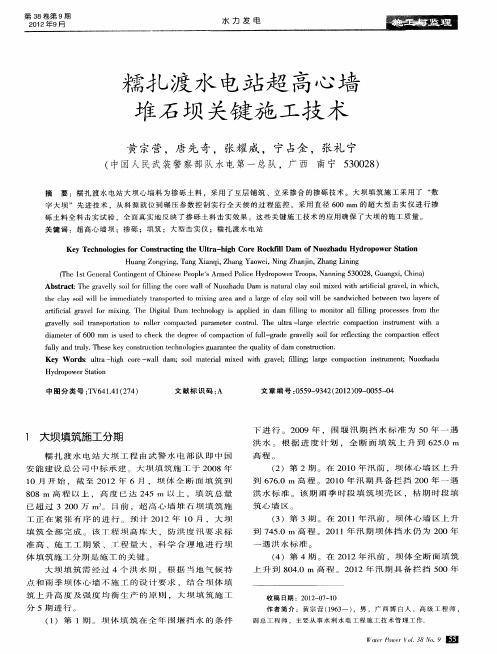

中国水利水电建设工程咨询西北公司堆石坝研讨会糯扎渡水电站心墙堆石填筑施工工法及质量控制中国水利水电建设工程咨询西北公司糯扎渡监理中心二O一一年三月二十日目录1 工程概况 (1)2 坝料开采施工工法及质量控制 (1)2.1堆石料开采、回采施工工法及质量控制 (1)2.2混合土料开采、掺砾土料制备施工工法及质量控制 (3)2.3接触粘土开采施工工法及质量控制 (5)2.4反滤料加工与质量控制 (6)3各种坝料施工参数 (7)4各种坝料填筑施工工法 (9)4.1接触粘土填筑施工工法 (9)4.2掺砾土料填筑施工工法 (10)4.3反滤料填筑施工工法 (10)4.4细堆石料及粗堆石料填筑施工工法 (11)5各种坝料填筑施工质量控制要点 (12)5.1接触粘土填筑质量控制 (12)5.2掺砾土料填筑质量控制 (14)5.3反滤料填筑质量控制 (16)5.4堆石料填筑质量控制 (16)5.5数字大坝填筑质量监控系统的应用 (18)6施工质量情况 (19)6.1坝料填筑层厚及边界控制情况 (19)6.2各种坝料压实及级配检测情况 (19)6.3大坝填筑质量验收评定情况 (20)7结束语 (21)1 工程概况糯扎渡水电工程属大(Ⅰ)型一等工程,永久性主要水工建筑物为一级建筑物。
工程以发电为主,兼有防洪、灌溉、养殖和旅游等综合利用效益,水库具有多年调节性能。
该工程由心墙堆石坝、左岸溢洪道、左岸泄洪洞、右岸泄洪道、左岸地下式引水发电系统及导流工程等建筑物组成。
水库库容为237.038亿m3,电站装机容量5850MW(9×650 MW)。
糯扎渡水电站心墙堆石坝坝顶高程为821.5m,坝顶长627.87m,心墙基础最低建基面高程为560.0m,最大坝高261.5m,为同类坝型世界第三,亚洲第一高坝;坝体基本剖面为中央直立心墙形式,即中央为砾质土直心墙,心墙两侧为反滤层,反滤层之外为堆石体坝壳,坝顶宽度为18m,上游坝坡坡度为1:1.9,下游坝坡坡度为1:1.8。
云南澜沧江糯扎渡水电站大坝工程大坝、围堰土建及金属结构安装工程(合同编号:NZD/C3)反滤料填筑施工工法中国安能建设总公司糯扎渡水电站大坝工程项目部二○○八年十月目录反滤料填筑施工工法 (1)1.简述 (1)2.工艺流程 (1)3.操作要点 (4)3.1测量放样 (4)3.2反滤料的料源及质量控制 (4)3.3反滤料的装运 (4)3.4卸料与铺料 (4)3.6验收 (6)4质量检查与控制 (7)4.1卸料质量 (7)4.2铺料质量 (7)4.3碾压质量 (8)4.4单元验收 (8)反滤料填筑施工工法1.简述反滤料位于心墙防渗土料的上下游侧,对心墙防渗土料起反滤作用。
反滤料分2个填筑区,即反滤料Ⅰ区、反滤料Ⅱ区。
上游侧反滤料Ⅰ区、反滤料Ⅱ区水平宽度均为4m 、下游侧反滤料Ⅰ区、反滤料Ⅱ区水平宽度均为6m 。
总填筑量约195万m 3。
本工法在实施过程中,应注重总结,完善和修订。
2.工艺流程(1)反滤料区填筑一个单元施工工艺流程见图13-1。
必要时适当洒水不合格转入下一单元筑合格质量检查、验收碾 压平料、层厚控制填筑料挖装运基础面验收进料、卸料填筑单元平面测量填筑单元平面测量、边界线图13-1 大坝反滤料填筑施工工艺流程图(2)反滤料与心墙土料、细堆石料的铺筑程序反滤料在挖运过程中应保持其湿润。
填筑时,先铺粒径小的反滤料(反滤料Ⅰ)再铺粒径大的反滤料(反滤料Ⅱ),保证粒径小的反滤料铺填范围满足设计宽度。
大坝填筑心墙料、反滤料、细堆石料和一定范围(15~20m )的粗堆石料平起上升,首先铺第1层反滤料(铺厚60cm ,先铺F1、再铺F2);再铺第1层心墙料(铺厚30cm );铺第1层心墙料同时铺第一层细堆石料(铺厚60cm );铺第2层心墙料同时铺第一层粗堆石料;接着铺第2层反滤料(铺厚60cm ,先铺F1、再铺F2);铺第3层心墙料同时铺第二层细堆石料(铺厚60cm);铺第4层心墙料;然后铺第3层反滤料(铺厚60cm,先铺F1、再铺F2);再铺第5层心墙料(铺厚30cm);铺第5层心墙料同时铺第二层粗堆石料(铺厚90cm);铺第6层心墙料同时铺第三层细堆石料。
云南澜沧江糯扎渡水电站大坝工程大坝、围堰土建及金属结构安装工程(合同编号:NZD/C3)反滤料填筑施工工法中国安能建设总公司糯扎渡水电站大坝工程项目部二OO八年十月目录1.简述 (1)2.工艺流程 (1)3.操作要点 (4)3.1 测量放样 (4)3.2 反滤料的料源及质量控制 (4)3.3 反滤料的装运 (4)3.4 卸料与铺料 (4)3.5 碾压 (6)3.6 验收 (6)4 质量检查与控制 (7)4.1 卸料质量 (7)4.2 铺料质量 (7)4.3 碾压质量 (7)4.4 单元验收 (8)反滤料填筑施工工法1 .简述反滤料位于心墙防渗土料的上下游侧,对心墙防渗土料起反滤作用。
反滤料分2个填筑区,即反滤料I区、反滤料U区。
上游侧反滤料I区、反滤料U区水平宽度均为4m下游侧反滤料I区、反滤料U区水平宽度均为6m总填筑量约195万m。
本工法在实施过程中,应注重总结,完善和修订。
2.工艺流程(1)反滤料区填筑一个单元施工工艺流程见图13-1图13-1大坝反滤料填筑施工工艺流程图(2)反滤料与心墙土料、细堆石料的铺筑程序反滤料在挖运过程中应保持其湿润。
填筑时,先铺粒径小的反滤料(反滤料I)再铺粒径大的反滤料(反滤料U),保证粒径小的反滤料铺填范围满足设计宽度。
大坝填筑心墙料、反滤料、细堆石料和一定范围(15〜20n)的粗堆石料平起上升,首先铺第1层反滤料(铺厚60cm先铺F1、再铺F2);再铺第1层心墙料(铺厚30cm ;铺第1层心墙料同时铺第一层细堆石料(铺厚60cn));铺第2层心墙料同时铺第一层粗堆石料;接着铺第2层反滤料(铺厚60cm先铺F1、再铺F2);铺第3层心墙料同时铺第二层细堆石料(铺厚60cm ;铺第4层心墙料;然后铺第3层反滤料(铺厚60cm先铺F1、再铺F2);再铺第5层心墙料(铺厚30cn);铺第5层心墙料同时铺第二层粗堆石料(铺厚90cn);铺第6层心墙料同时铺第三层细堆石料。

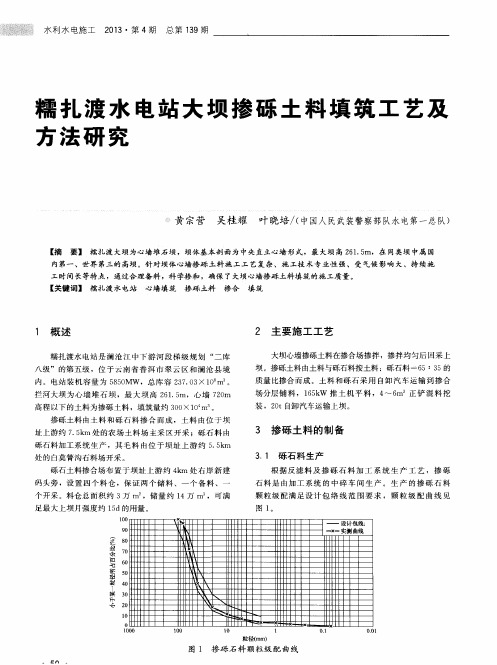

糯扎渡水电站大坝心墙掺砾土料填筑施工技术摘要:糯扎渡水电站心墙堆石坝心墙填筑工程主要为掺砾土料填筑,工程填筑量大,质量要求高,如何保证其结构的整体性、防渗性是影响工程进度、质量的关键,本文就该工程介绍关于心墙堆石坝掺砾土料的填筑施工技术与质量控制措施。
关键词:掺砾土料;施工技术;质量控制;填筑;GPS数字监控技术;糯扎渡水电站Abstract: the waxy firm crossing hydropower station wall rockfill dam filling the heart heart wall project mainly for mixed with gravel filling the earth material, engineering TianZhuLiang big, high quality requirements, how to guarantee the structure of the entirety, the antiseepage influence project schedule, quality is the key, this paper introduced the project about heart wall rockfill dam of earth material mixed gravel filling construction technology and quality control measures.Keywords: mixed with gravel earth material; Construction technology; Quality control; Filling; GPS digital control technology; Waxy firm crossing hydropower station1 工程简介糯扎渡水电站位于云南省澜沧江下游干流上,是澜沧江中下游河段八个梯级规划的第五级。
1 工程概况糯扎渡水电站是澜沧江中下游河段八个梯级规划的第五级,电站距上游大朝山水电站河道距离215km,距下游景洪水电站河道距离102km。
糯扎渡水电站属大Ⅰ型一等工程,主要挡水建筑物心墙堆石坝坝高261.5m,为国内在建的最高掺砾土心墙堆石坝。
设计要求坝基及两岸坡连接部位(心墙区与岸坡连接段、垫层混凝土上部0~2.0m范围)填筑接触性土料。
2 设计技术指标糯扎渡昆明院设代处下发的《心墙堆石坝坝体填筑技术要求》明确接触土料技术指标如表1、2。
3 碾压试验确定的碾压施工参数及质量控制标准碾压试验选择20cm和25cm两种铺层厚度,6遍、8遍、10遍三种碾压遍数,共6场碾压试验和一场复检碾压试验,每场次碾压试验用环刀法取3组试样测定含水率和干密度。
试验用料击实试验得出最大干密度ρd m a x =1.67g /c m 3,最优含水率Wop=20.3%,土料天然含水率平均为24%,土料经开采混合、运输并铺填作业碾压后,含水率为20.9%~22.9%,损失率约1%~2%,碾压含水率处于W o p +1%~3%范围,无须进行含水率调节。
原位垂直渗透试验渗透系数K20=1.8×10-6cm/s,满足设计要求。
经分析比较,拟选铺土厚度25cm,碾压8遍的施工参数(如表3)。
后期因掺砾土料铺土厚度调整至27cm,为使其铺土厚度与掺砾石土料匹配并便于施工,接触粘土铺料厚度改为27c m ,并与掺砾石土料一块用S A N Y -YZK20CT凸块碾碾压10遍,经现场加密检测压实度满足设计要求后,批复同意使用该施工碾压参数(如表4)。
4 接触粘土原填筑施工工法(1)施工准备:依据设计图纸进行现场测量放样并经监理复核无误;垫层混凝土表面水泥基涂刷完成,且养护48h,并验收合格。
(2)泥浆涂刷:接触粘土铺料前,根据设计要求,先在垫层混凝土表面涂刷一层5mm厚的浓稠泥浆(其水与粘土的比例通过生产性试验确定),且边涂刷泥浆边铺盖接触粘土。
云南澜沧江糯扎渡水电站大坝工程大坝、围堰土建及金属结构安装工程(合同编号:NZD/C3)反滤料填筑施工工法中国安能建设总公司糯扎渡水电站大坝工程项目部二○○八年十月目录1.简述 (1)2.工艺流程 (1)3.操作要点 (4)3.1测量放样 (4)3.2反滤料的料源及质量控制 (4)3.3反滤料的装运 (4)3.4卸料与铺料 (4)3.5碾压 (6)3.6验收 (6)4质量检查与控制 (7)4.1卸料质量 (7)4.2铺料质量 (7)4.3碾压质量 (8)4.4单元验收 (8)反滤料填筑施工工法1.简述反滤料位于心墙防渗土料的上下游侧,对心墙防渗土料起反滤作用。
反滤料分2个填筑区,即反滤料Ⅰ区、反滤料Ⅱ区。
上游侧反滤料Ⅰ区、反滤料Ⅱ区水平宽度均为4m 、下游侧反滤料Ⅰ区、反滤料Ⅱ区水平宽度均为6m 。
总填筑量约195万m 3。
本工法在实施过程中,应注重总结,完善和修订。
2.工艺流程(1)反滤料区填筑一个单元施工工艺流程见图13-1。
必要时适当洒水不合格转入下一单元筑合格质量检查、验收碾 压平料、层厚控制填筑料挖装运基础面验收进料、卸料填筑单元平面测量填筑单元平面测量、边界线图13-1 大坝反滤料填筑施工工艺流程图(2)反滤料与心墙土料、细堆石料的铺筑程序反滤料在挖运过程中应保持其湿润。
填筑时,先铺粒径小的反滤料(反滤料Ⅰ)再铺粒径大的反滤料(反滤料Ⅱ),保证粒径小的反滤料铺填范围满足设计宽度。
大坝填筑心墙料、反滤料、细堆石料和一定范围(15~20m )的粗堆石料平起上升,首先铺第1层反滤料(铺厚60cm ,先铺F1、再铺F2);再铺第1层心墙料(铺厚30cm );铺第1层心墙料同时铺第一层细堆石料(铺厚60cm );铺第2层心墙料同时铺第一层粗堆石料;接着铺第2层反滤料(铺厚60cm ,先铺F1、再铺F2);铺第3层心墙料同时铺第二层细堆石料(铺厚60cm);铺第4层心墙料;然后铺第3层反滤料(铺厚60cm,先铺F1、再铺F2);再铺第5层心墙料(铺厚30cm);铺第5层心墙料同时铺第二层粗堆石料(铺厚90cm);铺第6层心墙料同时铺第三层细堆石料。
