农业综合开发存量资金土地治理项目施工组织设计完整版

  • 格式:doc
  • 大小:720.50 KB
  • 文档页数:114

下载文档原格式

  / 114
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(此文档为word格式,下载后您可任意编辑修改!)

目录

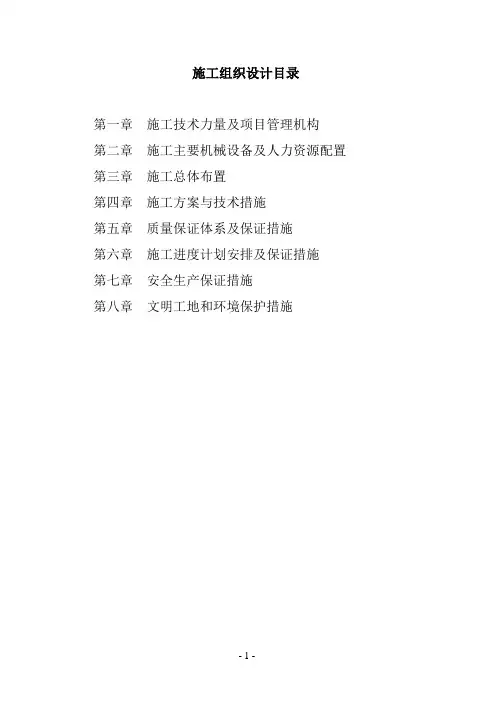

第一章工程概况

第二章编制说明

第三章施工组织及部署

第四章施工方案及技术措施

第五章质量管理体系与措施

第六章安全管理体系与措施

第七章环境保护管理体系与措施

第八章工程进度与计划措施

第九章冬雨季施工措施

第十章资源配备计划

第十一章地下管、线及其他地下设施的加固措施

附表一拟投入本标段的主要施工设备表

附表二拟配备本标段的试验和检测仪器设备表

附表三劳动力计划表

附表四计划开、竣工日期和施工进度网络图

附表五施工总平面图

附表六临时用地表

第一章工程概况

工程简介

1、项目名称:岳池县2013年国家农业综合开发存量资金土地治理项目(四标段)

2、四标段建设地点:九龙镇雁落坝村、白庙镇黄莲桥村。

3、计划工期:120个日历天

4、开工时间:以总监理工程师发出开工令中规定的日期为准

5、质量要求:合格。

第二章编制说明

第一节编制依据

1、根据岳池县2013年国家农业综合开发存量资金土地治理项目(四标段)施工招标文件及补遗通知、施工图。

2、现场踏堪的实际情况。

3、国家现行有关工程施工和验收的标准、规范、规程、图集。

4、现行的施工和验收规范、规程、标准和关于工程施工管理等方面的技术文件、图集以及相关的法律法规。

5、我公司自身的技术力量、机械装备情况及各项企业管理制度。

第二节编制范围及内容

1、本工程施工组织设计是严格按照工程招标范围和招标文件对施工组织设计的要求进行质量策划后编制的。

2、我公司为能接到本工程的公开招标,倍感荣幸,但同时也深感责任重大,所以在接到招标文件和设计图纸后,公司组织工程技术人员对招标文件和图纸进行仔细认真的研究,反复阅看,召开了投标

预备会,针对本工程的重、难点进行研究,方案论证对比,力求编制的施工组织设计科学、合理、详尽,具有很强的可针对性和操作性。

3、我公司在现场进行踏勘实测实量后,获得了宝贵的第一手数据,对场地、周边环境、地形地貌、施工供水、排水、供电情况等有了一定的了解,这对施工组织设计的制定起着重要作用。

4、我公司经过多年的运作,积累了丰富的河道治理施工经验,形成了一套成熟先进的施工技术和管理模式,特别是总承包管理和协调、与业主、设计、监理和政府部门的配合、协作等都有经验可寻。同时我们结合本工程的特点,进行了认真细致的方案设计和比选,制定了专项施工方案和保证措施,为本工程的园满完成奠定了基础。

5、本着对业主负责和资金的合理使用,对工程质量的高度责任感,针对本工程设计特点和使用功能要求,我们编制的原则是:确保工程质量优良、速度快、可操作性强,同时保证在施工现场创建“绿色环保”工地。

6、在本工程施工中,我公司力争积极、主动、高效为业主服务,秉承“争业主所争,想业主所想”的指导思想,努力拓展为业主、设计和监理等有关各方的服务范围,处理好与业主、监理、设计、各专业分包以及相关政府部门的关系,使工程各方形成一个团结、协作,高效、和谐、健康的有机整体,共同促进项目综合目标的实现。

第三章施工组织及部署

第一节施工组织

1、管理标准

我公司将以提高工效和工程的科技含量为目的,优先采用新工艺、新材料、新技术;在施工进度控制、工程预算、财务报表、成本控制等方面采用微机管理;促进各项工作的程序化和标准化。在施工

过程中对关键工序实行方案先行,严格执行有关国家标准以及我公司的《质量手册》和《程序文件》,控制工期、质量及材料等,严格挑选分承包商和分供方,达到以最短的工期、最优的质量,圆满实现本工程的质量方针和质量目标,以及对建设单位的承诺,最终实现用户的满意。

2、施工组织机构人员配备原则

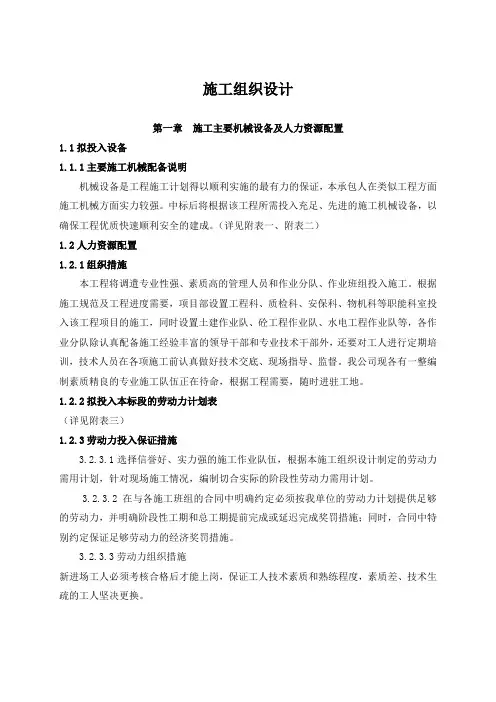

(1)本工程将列为我公司的重点工程,为确保在我公司承诺的工期内“优质、高速、安全、低耗”完成本工程,我公司将选派一名具有同类工程施工管理经验,具有国家项目经理资质的高级工程师担任本工程的项目经理。并选派技术经验丰富的高级工程师作为本工程的项目工程师负责本工程的技术质量工作。项目部各职能部门的技术和管理人员,均配备高学历、有经验的精干力量,组成一支善打硬仗的管理队伍。

(2)现场组织管理机构,即项目经理部,由公司总部在尊重业主方要求的前提下,针对工程的规模、特点等具体情况抽调适当人选组成,派驻施工现场,专门负责本工程的施工组织和实施。公司在组建项目经理部时除注重执业资格和具备同类工程施工管理经历和业绩外,还注重主要管理人员的特长与工程的特点相适应,比如专业的管理协调和深化设计人员是组建项目经理部首要考虑的因素。

(3)项目经理部由公司总部直接领导,不是独立的实体单位,也不同于分公司,而是根据公司授权代表公司总部组织工程的实施。每一个项目经理部都是针对一个特定的工程成立,当完成全部合约内容

后便宣告解体,其人员重新归由公司统一调配。

(4)项目经理部实行项目经理负责制,不搞承包制。公司总部有一整套包括工期、质量、安全等指标在内的绩效考核制度和激励制度,对项目经理和项目经理部其他成员进行动态考核,不胜任或不合格人员随时进行撤换。另外说明,本工程成立专门的工程指挥部,旨在加强公司对项目经理部的领导和支持力度,更好地全面实现对业主的各项承诺。

(5)项目经理部在授权范围内代表公司履行合约,公司对项目经理部的一切行为负全面责任。公司总部与现场组织管理机构的具体关系有总承包管理模式决定,本工程拟采用的总承包管理模式为“总部服务控制,项目授权管理,专业施工保障,社会协力合作”。

3、总部服务控制

公司总部各部门配置齐全的高素质的技术和管理专业人才为工程项目管理的全过程进行策划和指导,为项目经理部的正常运转配置人员、设备、物资、资金等生产要素资源,对项目计划的执行以及合同履约等进行监控和调节,形成对工程项目运行过程的完善的服务和有效的控制。

4、项目授权管理

公司对于项目经理部采取授权管理的方式,项目经理作为公司法人代表在项目上的委托人,在授权范围内充分行使职权,实施对工程项目的计划、组织、指挥、控制、协调管理、完成管理、工期、成本、安全、现场管理等综合目标,实现总部的决策意图和对于业主的承诺。
