圆管涵首件评审会议纪要
- 格式:doc
- 大小:21.50 KB
- 文档页数:4
圆管涵首件施工总结石门县冉家坪至阎家溶公路工程第S1标段(K0+000~K9+535.678)的承包单位为___,审核单位为___。
该标段的首件圆管涵工程位于K9+154.3处,施工总结如下。
一、首件工程施工准备在首件工程施工期间,监理组给予了大力支持和现场指导。
项目部遵守了《公路桥涵施工技术规范》、《公路工程质量技术评定标准》等技术规范文件要求,并按照监理实施细则管理办法的程序采集了相关试验数据。
二、施工时满足以下要求1.所需材料已进场并检验合格,圆管涵基础砼配合比已完成。
2.管节制厂家已取得监理工程师批复,已完成砼管的配合比批复,并已完成各种试验检测,开始生产。
3.分项工程开工报告、施工方案及施工进度计划已得到批复。
4.所需的机械设备和人员已进场到位,施工现场的设备和劳动力满足施工进度要求。
三、施工组织项目部人员组织安排如下:人员组织计划表序号人员或工种人员安排工作内容1 技术负责人 1 工程技术指导2 施工负责人 1 现场技术指导3 质检负责人 1 工程质量检查、监督4 安全负责人 1 现场安全监督与指导5 测量负责人 1 施工放样与控制6 试验检测负责人 1 施工设备与材料安排7 试验检测员 1 钢筋、混凝土等试验检测8 混凝土工 2 混凝土浇筑9 模板工 2 模板制作与安装施工设备计划表序号设备名称规格型号单位数量技术状态1 吊车 8T 辆 1 良好2 振捣棒 30型台 2 良好3 钢筋切割机 / 台 1 良好4 打夯机 / 台 2 良好5 铲车 / 辆 1 良好6 混凝土运输车 / 辆 2 良好四、首件施工过程及控制在圆管涵的施工过程中,首先需要进行基坑开挖及碎石土、垫层施工。
在这个过程中,需要进行基坑的放样,以确保基坑的准确度。
基坑开挖需要测量地面高程,控制开挖深度,开挖尺寸为碎石土回填宽度。
在基坑开挖过程中,需要打降水井、设置排水沟和集水井,以保证基底不积水。
碎石土回填需要及时进行,并采用压路机分层回填压实,每层厚度不超过30cm。
工程首件验收会议纪要全文共四篇示例,供读者参考第一篇示例:工程首件验收会议纪要会议时间:2021年10月15日地点:公司会议室主持人:XXX参会人员:公司各部门主管及相关工程人员会议议程:1.开场白本次会议是为了对工程项目的首件进行验收,确保产品的质量和安全性,提高生产效率和客户满意度。
希望各位参会人员能认真听取报告,共同讨论,确保验收过程顺利进行。
2.报告汇报由工程部门负责人对首件的设计图纸、工艺流程、材料选用等方面进行了详细的介绍。
同时列举了各个环节可能存在的问题和风险,并提出了相应的解决方案。
3.现场检查工程部门将首件产品进行了现场展示,并邀请各部门主管及工程人员对产品进行检查和验收。
对产品的外观、尺寸、功能等方面进行了细致的检查,确认产品符合设计要求。
4.问题讨论在会议中,大家对产品存在的一些小问题进行了讨论,并提出了各自的意见和建议。
通过集思广益的方式,找到了问题的根源并提出了解决方案,确保产品的质量和稳定性。
5.整改计划针对产品存在的问题,工程部门制定了详细的整改计划,并明确了责任人和完成时间。
各部门也表示将全力配合,确保问题及时得到解决,产品顺利通过验收。
6.总结发言在会议结束前,主持人对本次首件验收会议进行了总结,对工程部门的工作表示肯定和感谢。
同时提醒各部门继续保持合作,确保项目后续的顺利进行,避免类似问题的再次发生。
7.会议结束会议在一片掌声中圆满结束。
各位参会人员表示将认真落实本次会议的决议,确保工程项目的顺利完成。
通过本次工程首件验收会议,各部门之间的沟通和协作得到了进一步加强,问题得到了及时解决,为后续工程项目的顺利进行奠定了基础。
相信在大家的共同努力下,公司的工程项目将会取得更好的成绩。
感谢各位参会人员的辛勤付出和支持,让我们一起为公司的发展添砖加瓦!第二篇示例:工程首件验收会议纪要会议时间:XXXX年XX月XX日会议地点:XX公司会议室会议主持人:XXX参会人员:XXX部门主管、XXX工程师及相关部门成员会议内容:一、会议开始前,主持人向各位参会人员介绍了会议流程和议程,并提醒大家遵守会议纪律,保持会议秩序。
盘厲源蚯理■冒. TOW TUAM 353省道海安段建设工程(A5标圆管涵施工首件工程)江苏通源监理咨询有限公司353省道海安段建设工程第三总监办二◦一三年十二月十日圆管涵施工首件工程监理总结A5标段全线长7.41Km沿线过路圆管涵共21道,管径为①1.0米及①1.5米.K41+937.3段圆管涵长度为60.15米,斜交角度为85°。
项目部经过认真准备、合理安排、精心组织,于2013年11月27日开始K41+793段圆管涵首件施工,根据首件工程要求,总监办严格按照施工技术规范及设计图纸要求和监理工作程序,严格控制现场施工工艺,做好每一道工序的检查验收旁站等,现总结如下:一、首件施工准备阶段的监理工作1、施工前总监办审批了承包人所报圆管涵施工技术方案,并编制下发了灰土路基施工监理实施细则。
2、总监办到圆管涵生产厂家考察了圆管涵生产工艺,检查了圆管涵成品外观质量,检查了圆管涵钢筋制作,混凝土配合比及原材,确保涵身混凝土强度满足设计要求。
3、验证了圆管涵基础C20混凝土配合比,抽检了石子、黄砂及水泥原材均符合要求。
4、总监办复核了圆管涵的中线,确定了具体位置,并在圆管涵开挖位置画了石灰线。
5、检查了圆管涵所需的机械设备为挖机一台,小型发电机一台,振捣设备一套,满足施工要求。
6、总监办内部进行圆管涵施工的监理技术交底。
二、首件施工阶段的监理工作1、沟槽开挖后,总监办根据设计图纸对该沟槽高程、宽度及沟槽开挖坡度,槽底整平情况进行验收。
2、当槽底地基承载力不满足设计要求时,进行碎石换填,总监办控制丽通源曲理换填厚度及标高,确保符合设计要求。
3、基础及检查井模板施工时,总监办验收了模板的刚度、平整度、模内长宽尺寸、模板的支撑、沉降缝的设置等。
4、现场旁站基础混凝土浇筑,控制了混凝土质量,发现离析、塌落度等不符合要求的混凝土不得使用。
控制了混凝土振捣密实情况。
5、安装管道时,成品管道进场前总监办对每节管道进行强度及外观检测,不合格的管节全部清场。
评审会议纪要范⽂6篇评审会议纪要范⽂6篇Model review meeting minutes编订:JinTai College评审会议纪要范⽂6篇前⾔:会议纪要是在会议记录基础上经过加⼯、整理出来的⼀种记叙性和介绍性的⽂件。
包括会议的基本情况、主要精神及中⼼内容,便于向上级汇报或向有关⼈员传达及分发。
本⽂档根据会议纪要内容要求和特点展开说明,具有实践指导意义,便于学习和使⽤,本⽂下载后内容可随意调整修改及打印。
本⽂简要⽬录如下:【下载该⽂档后使⽤Word打开,按住键盘Ctrl键且⿏标单击⽬录内容即可跳转到对应篇章】1、篇章1:评审会议纪要范⽂2、篇章2:评审会议纪要范⽂3、篇章3:评审会议纪要范⽂4、篇章4:城市规划评审会议纪要格式⽂档5、篇章5:城市规划评审会议纪要格式⽂档6、篇章6:城市规划评审会议纪要格式⽂档评审会议是指由评估⼈员针对待审议项⽬也组成的考核打分会议,那么评审会议的会议纪要怎么写呢?下⾯⼩泰给⼤家介绍关于评审会议纪要范⽂的相关资料,仅供参考!篇章1:评审会议纪要范⽂(品)纪〔20xx〕009会议时间:年⽉⽇14:00⾄⽉⽇12:30会议地点:xxxx酒店会议主持:与会⼈员:会议主题:年度第⼆次管理评审会议会议记录:会议主要内容:本次会议紧紧围绕着上半年的⼯作、质量管理体系符合性、员⼯满意度调查、⽤户意见调查以及公司发展思路进⾏的,采取了⼤会与分组讨论相结合的形式,⽬的以查问题、找差距、提升管理⽔平为主,取得了统⼀思想,⿎⾜⼲劲的成效。
⼀、公司领导总和总助对20xx年度的⼯作进⾏了总结,指出了本次管理评审会议在公司发展过程中的巨⼤意义,阐述了公司的定位,明确提出公司以后的发展要为电信做好服务,"客户的满意就是⼈的期望",要保证电信物业在的管理下得到保值增值,指出了公司下⼀步的发展⽅向就是要积极推进公司信息化建设,进⼀步加强流程管理,逐步建⽴健全规范的管理制度,积极向外拓展,努⼒争取通过省优、国优的评选、不断提升公司的管理资质。
工程首件验收会议纪要
日期,XXXX年XX月XX日。
地点,XXXX会议室。
主持人,XXX.
与会人员,XXX、XXX、XXX、XXX.
会议内容及讨论结果:
1. 会议主持人首先介绍了本次会议的目的,即对工程首件进行
验收,并确保其符合设计要求和质量标准。
2. 工程负责人对工程首件的制造过程、材料选用、工艺流程等
进行了详细介绍,并提供了相关的技术资料和样品供与会人员查阅。
3. 与会人员就工程首件的外观质量、尺寸精度、材料符合性、
安全性能等方面展开了讨论,并提出了各自的意见和建议。
4. 就与会人员提出的问题和意见,工程负责人逐一进行了解答和说明,并针对存在的问题提出了改进措施和解决方案。
5. 经过充分讨论和交流,与会人员一致同意对工程首件进行验收,并认为其符合相关标准和要求。
6. 最后,会议主持人总结了本次会议的讨论结果,并强调了工程首件验收后续工作的安排和注意事项。
特此纪要,以便后续工作参考。
主持人,(签名)日期,XXXX年XX月XX日。
与会人员,(签名)日期,XXXX年XX月XX日。
评审会会议纪要模板1000字会议主题:评审会议会议时间:20XX年XX月XX日会议地点:XXX公司大会议室出席人员:XXX(主持人)、XXX、XXX、XXX、XXX会议内容:一、主持人开场白首先,XXX主持人对参会人员进行了简短的介绍,并说明了本次会议的目的和意义。
XXX主持人强调,本次会议的目的是为了评审一些重要的项目,并确定最终决策,从而使公司的经营活动更加有效和成功。
二、项目一评审1、项目一的背景资料介绍首先,项目一的负责人XXX对该项目进行了详细的背景介绍。
介绍该项目的目标、价值、范围等内容,重点介绍了项目的运作方式、市场需求性、资源高效利用等方面的情况,同时,还向与会人员讲解了项目的可行性研究等内容。
2、对项目一的评审讨论接着,参会人员对该项目提出一些能够提高项目效益、降低项目风险的意见和建议。
XXX提出了自己的提议,认为我们需要进一步分析市场的需求性和竞争情况,以及项目的潜在收益和风险。
XXX提出了另一个提议,认为我们应该关注团队的能力和资源,例如团队的结构、财务援助、人力资源等。
三、项目二评审1、项目二的背景资料介绍随后,由XXX负责人介绍了项目二的背景资料。
该项目涉及产品生产、资源利用等多个方面。
同时,介绍了其他相关资料,切实证明了该项项目的可行性,以及可带来的收益和效益。
2、对项目二的评审讨论与会人员依次发表了自己的看法和想法。
其中,XXX认为该项目方案适用于个人和企业模式,和市场、生产和消费者等多个方面。
XXX认为,最好进行更多的调查和分析,以确保项目达到预期目标和效果。
四、会议总结最后,XXX主持人对本次评审会议进行总结,并对与会人员的积极参与表示感谢,同时强调我们需要继续深入研究和协作,为公司的未来发展出谋划策。
本次会议圆满结束。

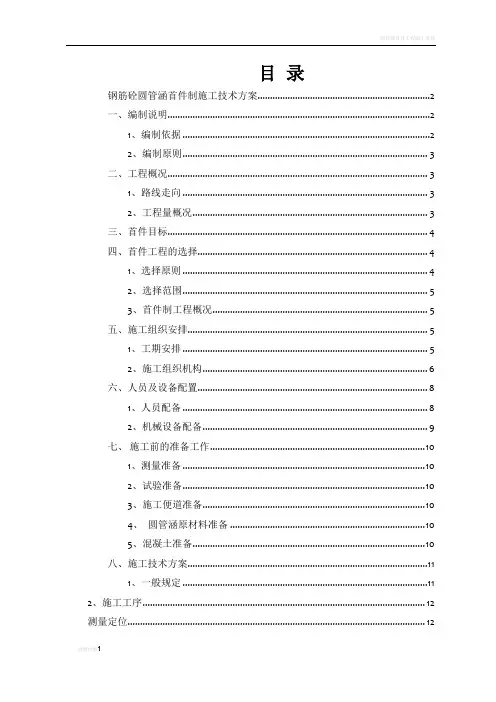

目录钢筋砼圆管涵首件制施工技术方案 (2)一、编制说明 (2)1、编制依据 (2)2、编制原则 (3)二、工程概况 (3)1、路线走向 (3)2、工程量概况 (3)三、首件目标 (4)四、首件工程的选择 (4)1、选择原则 (4)2、选择范围 (5)3、首件制工程概况 (5)五、施工组织安排 (5)1、工期安排 (5)2、施工组织机构 (6)六、人员及设备配置 (8)1、人员配备 (8)2、机械设备配备 (9)七、施工前的准备工作 (10)1、测量准备 (10)2、试验准备 (10)3、施工便道准备 (10)4、圆管涵原材料准备 (10)5、混凝土准备 (10)八、施工技术方案 (11)1、一般规定 (11)2、施工工序 (12)测量定位 (12)3、施工要点 (13)九、施工安全防护措施 (17)1、基坑防护措施 (17)2、模板安拆安全措施 (17)3、安全标识 (18)十、环保措施 (18)钢筋砼圆管涵首件制施工技术方案一、编制说明1、编制依据《公路桥涵施工技术规范》JTG/T F50-2011《公路路基施工技术规范》JTG F10-2006《东乡至昌傅高速公路两阶段施工图设计》《东乡至昌傅高速公路两阶段施工图设计通用图》《东乡至昌傅高速公路C1标实施性施工组织设计》2、编制原则以质量为中心,贯彻执行“首件工程认可制”,实行“高起点、高要求、高质量、重安全、重环保、重细节”精细化组织施工,做到施工技术全面性、可行性、针对性和先进性,结合工程相关特点,抓好重点工序。
以“超前控制、做好首件、典型示范、带动全面”为实施原则,自始至终坚持对施工现场全过程严密监控、动静结合、科学管理、文明施工,实行项目动态管理,通过计划、组织、控制、协调、激励等管理职能,对劳力、设备、材料、资金、技术、方法、环境、能源、信息等进行合理配置和优化组合,实现质量、安全环保、工期、成本造价、合同履行、企业信誉及社会形象的良好预期目标效果。
工程首件验收会议纪要
日期,[填写日期]
地点,[填写地点]
主持人,[填写主持人]
参会人员,[填写参会人员名单]
会议内容:
1. 会议开始。
在[填写具体时间],主持人宣布会议开始,对会议议程进行简要介绍,并提醒参会人员注意会议纪要的记录和整理。
2. 工程首件验收情况汇报。
由[填写相关人员姓名]进行工程首件验收情况的汇报,包括验收标准、验收过程中出现的问题以及解决方案等内容。
3. 讨论与提问。
参会人员针对工程首件验收情况进行讨论,提出问题并就解决方案展开讨论,确保所有问题都得到充分的沟通和解决。
4. 决策与结论。
针对讨论的内容,会议达成一致的决策与结论,明确下一步的工作方向和责任分配。
5. 其他事项。
会议期间涉及到的其他事项进行讨论和安排,确保相关工作的顺利进行。
6. 会议总结。
主持人对会议内容进行总结,并强调下一步工作的重点和注意事项。
会议记录人,[填写记录人姓名]
以上是工程首件验收会议的纪要内容,如有遗漏或需要补充的地方,请及时补充完善。
岳阳到望城高速公路第二合同段圆管涵(首件工程)施工总结葛洲坝集团第五工程有限公司湖南省岳阳至望城高速公路第二合同段项目经理部首件圆管涵施工总结根据标段的实际情况,经过项目部精心组织,我标段选定了K67+900圆管涵首件工程的施工,施工时间为:2014年5月7日-2014年8月22日。
根据工程施工方案,我项目部成功完成了首件工程施工,获得了宝贵的试验数据,为指导本合同段后续同类型圆管涵施工提供了依据。
施工总结如下:一、首件工程施工准备首件工程施工期间,得到了监理组的大力支持及现场指导。
我项目部严格遵守《公路桥涵施工技术规范》、《公路工程质量技术评定标准》等各项技术规范文件要求施工,按照监理实施细则管理办法的有关程序,采集了相关试验数据。
二、施工时满足以下要求1、所需的材料已进场并检验合格,圆管涵基础砼配合比已完成。
2、管节预制已取得监理工程师批复,已完成砼管的配合比批复,并已完成各种试验检测,开始生产。
3、分项工程开工报告、施工方案及施工进度计划已得到批复。
4、所需的机械设备、人员已进场到位,施工现场的设备、劳动力满足施工进度要求。
三、施工组织施工设备计划表四、首件施工过程及控制(一)基坑开挖及碎石土、垫层施工1、基坑放样:根据设计图纸和圆管涵的中心及纵、横轴线,用全站仪、钢尺进行基坑放样。
基坑开挖前,应在纵横轴线上、基坑边桩以外设控制桩,每侧两个,供施工中随时校核放样用。
2、基坑开挖:基坑开挖前测量地面高程,控制开挖深度,开挖尺寸为碎石土回填宽度。
圆管涵基坑开挖采用挖掘机配合人工进行,开挖至设计标高上30㎝时,改用人工修整清理至设计标高,整平后检查基坑平面尺寸、位置、标高符合图纸设计。
基坑底设置排水沟、集水井,井的边宽为60~80cm,深度为80~100cm,排水沟、集水井设在基坑内基础范围以外,用水泵将水抽出,保证基底不积水。
3、碎石土回填:本圆管涵地基采取换填碎石土方法进行处理,基坑开挖到位后及时回填80%碎石土,碎石土采用压路机分层回填压实,每层厚度不超过30cm。
圆管涵首件评审会议纪要
时间:2018年7月8日主持:XX
地点:项目部会议室记录:XX
参加人员:见附件
一、项目部总结
经总监办及项目工程师的监督和指导,在我项目部人员的共同努力下,于2018年7月6日完成圆管涵首件工程的施工工作。
在施工过程中,技术人员全过程的现场指导并做好相关记录,为总结报告提供了依据,在整理分析后找出不足并进行修正,为后续圆管涵工程施工提供了有力的保障,达到进行首件工程的重要意义。
1、首件工程的目的
①、通过在首件施工中的实验与检测,目的是为了选定工艺流程,确定最佳的施工机械及人员组合。
②、首件作业成功、资料整理上报,经监理工程师批准后,将作为以后指导涵洞施工作业和施工检查、检测的依据。
2、人员、机械配置情况
人员机械配置满足施工需求
3、首件施工过程简述
2018年6月7日进行基坑开挖工作,采用挖掘机与人工配合,自卸车运输的方法,基坑开挖底宽按每侧涵洞断面外放宽1m,坡度为1:1。
测量人员现场进行开挖深度控制,预留出比设计开挖底标高高出20cm,再用人工处理坑底,开挖到位。
沿管涵长度方向每隔5m设一对桩,在两侧桩上标出砂砾垫层的设计标
高。
在对桩上悬挂施工线,人工摊铺砂砾。
摊铺好后人工整平,采用平板振动夯配合蛙式夯进行夯实,确保垫层标高符合规范要求。
基础砼浇筑时分两次浇筑,先浇管底以下部分,并预留下管壁厚度及安放管节坐浆砼2-3 cm,待安放管节后再浇管底以上部分,浇筑上部分时,要对第一次浇筑的基础进行充分凿毛冲洗,保证新旧砼的结合以及管基砼与管壁的结合良好。
管节安装时用25T吊车将管节缓慢吊入基坑内,从下游开始安装,使接头面向上游,确保涵管内径平顺,管身与基础管座接触密实使其受力均匀。
在圆管涵管节安装、抹带完毕后,进行涵洞端墙及帽石的支模工作,其模板采用竹胶板,用对拉、外加斜支撑方式进行加固,模板支撑完毕后进行混凝土浇筑,浇筑前所有拉杆、螺栓都拧紧,用木楔处也要将木楔背紧涵洞完成后,待涵洞砌体砂浆或混凝土强度达到设计强度的100%时,进行涵背回填,涵背填筑级配碎石,级配碎石最大粒径控制在10cm以内。
回填采用分层、对称回填,第一层厚度控制在25cm以内,以后每层厚度控制在15cm以内,采用小型机具压实。
4、首件成果
通过对圆管涵首件工程的施工,现场所采取的措施、施工工艺、施工组织安排能够满足施工中的质量、安全、环保和文明施工的相关要求,可以指导后续涵洞的施工。
二、监理点评
在项目部人员的共同努力下,于2018年7月6日完成圆管涵首件工程的施工工作。
首件工程技术方案可行,施工组织周密,施工工艺符合规范要求,工程质量优良。
(一)人员、机械配置和材料供应情况
项目部人员、机械配置和材料供应满足施工需要。
(二)施工准备
1、试验
(1)、钢筋:所用的钢筋均已到场并检验合格;
(2)、C30配合比为水泥:砂:碎石:水 =1:1.93:2.89:0.59。
试验人员及时对原材料进行抽检,检测砂、碎石的含水量,根据理论配合比调整施工配合比,报总监办审批。
(3)、本项目所用碎石、砂、水泥、减水剂均已到场并检验合格。
碎石为武义后乐矿业产碎石,砂为龙游细砂,水泥为建德海螺产P.O42.5水泥。
2、材料准备
工程材料砂、碎石、水泥、钢筋经检验合格后购进,满足圆管涵工程施工需要,采用社会运输的方法(商品砼),严格控制原材料的质量。
试验室已作好各种混凝土配合比和各种原材料如水泥、砂、碎石、钢筋、等试验工作,并已报监理工程师批复。
经项目部工地试验室和试验监理工程师共同取样检测,其各项指标均满足设计、规范要求。
3、测量
施工前根据图纸设计桩位利用全站仪放出中桩,根据中桩定出基坑开挖边线。
经测量监理工程师复测合格后进行后续施工。
(三)首件实施过程中,也存在一些细节问题需要完善:
1 首件施工中存在的问题
1)、基础顶面不平顺。
2)、管节安装轻微错台。
2 解决措施
1)、加强桩高控制,增加收面。
2)、管节安装采取支垫措施防止错台。
三、总监代表点评
圆管涵首件工程较成功,建议项目部施工中严把质量关,根据各工序的不同技术要求,建立不同层次的质量监督体系,使施工过程中的每一道工序都处于可控状态,为以后圆管涵施工打好坚实基础。
XX合同段经理部
二0一八年七月八日。
