项目管理_期末考试题。
- 格式:doc
- 大小:398.00 KB
- 文档页数:9

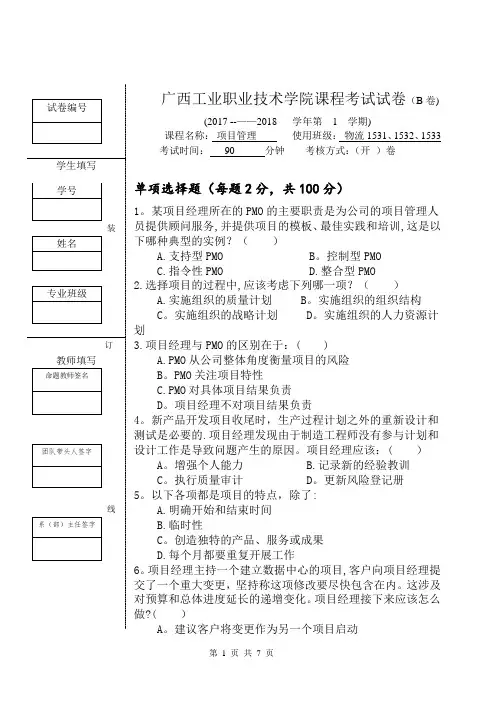

广西工业职业技术学院课程考试试卷(B 卷) (2017 --——2018 学年第 1 学期)课程名称: 项目管理 使用班级: 物流1531、1532、1533考试时间: 90 分钟 考核方式:(开 )卷单项选择题(每题2分,共100分) 1。
某项目经理所在的PMO 的主要职责是为公司的项目管理人员提供顾问服务,并提供项目的模板、最佳实践和培训,这是以下哪种典型的实例?( ) A.支持型PMO B 。
控制型PMO C.指令性PMO D.整合型PMO 2.选择项目的过程中,应该考虑下列哪一项?( ) A.实施组织的质量计划 B 。
实施组织的组织结构 C 。
实施组织的战略计划 D 。
实施组织的人力资源计划3.项目经理与PMO 的区别在于:( )A.PMO 从公司整体角度衡量项目的风险B 。
PMO 关注项目特性C.PMO 对具体项目结果负责 D 。
项目经理不对项目结果负责4。
新产品开发项目收尾时,生产过程计划之外的重新设计和测试是必要的.项目经理发现由于制造工程师没有参与计划和设计工作是导致问题产生的原因。
项目经理应该:( ) A 。
增强个人能力 B.记录新的经验教训 C 。
执行质量审计 D 。
更新风险登记册5。
以下各项都是项目的特点,除了:A.明确开始和结束时间B.临时性C 。
创造独特的产品、服务或成果 D.每个月都要重复开展工作6。
项目经理主持一个建立数据中心的项目,客户向项目经理提交了一个重大变更,坚持称这项修改要尽快包含在内。
这涉及对预算和总体进度延长的递增变化。
项目经理接下来应该怎么做?( )A 。
建议客户将变更作为另一个项目启动学生填写装订线B.在下一次变更控制委员会会议上提交客户的请求C.包含客户的变更并重订预算和进度基准D.忽视该需求,因为有关项目的预算和进度基准已达成一致.7。
PMO为客户完成了资产管理项目,客户要求延长项目时间以包含最近收购的资产,问项目经理接下来应该执行的是:( )A。
一、单选题1、根据《建筑工程施工质量验收统一标准》,一个生产车间建设工程属于()。
A.分部工程B.分项工程C.单位工程D.单项工程正确答案:D2、下列选项中,哪一项不属于勘察设计()。
A.初步设计B.技术设计C.施工图设计D.方案设计正确答案:D3、可行性研究中允许投资估算误差在±30%以内的阶段是()。
A.一般机会研究阶段B.初步可行性研究阶段C.投资机会研究阶段D.详细可行性研究阶段正确答案:C4、以下关于工程项目总承包模式说法错误的是()。
A.一次招标,责任主体单一化,增强工程总承包单位的责任意识B.承包商任务单一,风险比较小C.工程设计与施工紧密结合,降低设计变更D.业主的合同管理工作量减少,协调工作量也减少正确答案:B5、以拟建项目所拥有的资产为基础,以该项目资产的未来收益作保证,通过在国际资本市场上发行债券筹集资金的是哪种项目融资方式?()A.BOTB.PFIC.ABSD.BOO正确答案:C6、()指一家总承包商或承包商联合体对整个工程的设计、材料设备采购、工程施工实行全面、全过程的“交钥匙”承包。
A.CM承包模式B.联合承包模式C.Partnering模式D.EPC模式正确答案:D7、下面关于工程投资控制工作的说法错误的是()。
A.施工过程中设计变更引起的预算改变不超过批准的总投资额B.可行性研究报告中的总投资估算不超过初步设计概算C.施工图预算不超过设计概算D.设计概算审查内容包括概算编制依据、概算编制深度和概算主要内容正确答案:B解析: B、应该是初步设计概算不超过可行性研究报告中的总投资估算8、业主对初步设计文件的审查内容不包括()。
A.进度B.质量C.总平面布置D.投资正确答案:C9、业主对工程项目必须需要进行的设计管理不包括()。
A.初步设计B.设计文件及图纸审查C.技术设计D.施工图设计正确答案:C10、工程监理单位与哪个主体签订监理合同()。
A.分包商B.施工单位C.业主D.建设单位正确答案:D11、下列选项中,那些不属于施工组织总设计的主要内容()。

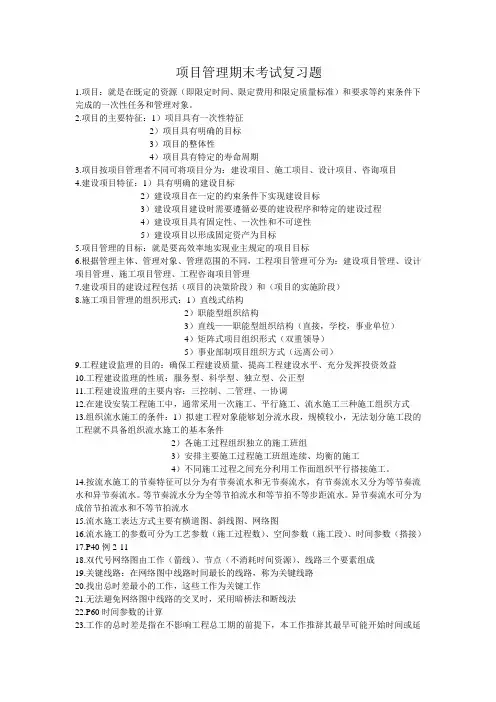

项目管理期末考试复习题1.项目:就是在既定的资源(即限定时间、限定费用和限定质量标准)和要求等约束条件下完成的一次性任务和管理对象。
2.项目的主要特征:1)项目具有一次性特征2)项目具有明确的目标3)项目的整体性4)项目具有特定的寿命周期3.项目按项目管理者不同可将项目分为:建设项目、施工项目、设计项目、咨询项目4.建设项目特征:1)具有明确的建设目标2)建设项目在一定的约束条件下实现建设目标3)建设项目建设时需要遵循必要的建设程序和特定的建设过程4)建设项目具有固定性、一次性和不可逆性5)建设项目以形成固定资产为目标5.项目管理的目标:就是要高效率地实现业主规定的项目目标6.根据管理主体、管理对象、管理范围的不同,工程项目管理可分为:建设项目管理、设计项目管理、施工项目管理、工程咨询项目管理7.建设项目的建设过程包括(项目的决策阶段)和(项目的实施阶段)8.施工项目管理的组织形式:1)直线式结构2)职能型组织结构3)直线——职能型组织结构(直接,学校,事业单位)4)矩阵式项目组织形式(双重领导)5)事业部制项目组织方式(远离公司)9.工程建设监理的目的:确保工程建设质量、提高工程建设水平、充分发挥投资效益10.工程建设监理的性质:服务型、科学型、独立型、公正型11.工程建设监理的主要内容:三控制、二管理、一协调12.在建设安装工程施工中,通常采用一次施工、平行施工、流水施工三种施工组织方式13.组织流水施工的条件:1)拟建工程对象能够划分流水段,规模较小,无法划分施工段的工程就不具备组织流水施工的基本条件2)各施工过程组织独立的施工班组3)安排主要施工过程施工班组连续、均衡的施工4)不同施工过程之间充分利用工作面组织平行搭接施工。
14.按流水施工的节奏特征可以分为有节奏流水和无节奏流水,有节奏流水又分为等节奏流水和异节奏流水。
等节奏流水分为全等节拍流水和等节拍不等步距流水。
异节奏流水可分为成倍节拍流水和不等节拍流水15.流水施工表达方式主要有横道图、斜线图、网络图16.流水施工的参数可分为工艺参数(施工过程数)、空间参数(施工段)、时间参数(搭接)17.P40例2-1118.双代号网络图由工作(箭线)、节点(不消耗时间资源)、线路三个要素组成19.关键线路:在网络图中线路时间最长的线路,称为关键线路20.找出总时差最小的工作,这些工作为关键工作21.无法避免网络图中线路的交叉时,采用暗桥法和断线法22.P60时间参数的计算23.工作的总时差是指在不影响工程总工期的前提下,本工作推辞其最早可能开始时间或延长其持续时间的幅度。

项目管理期末考试题一、选择题(共20题,每题2分,共40分)1. 以下哪个不是项目管理的核心要素?A. 资源管理B. 时间管理C. 风险管理D. 营销管理2. 项目管理生命周期包括以下几个阶段:A. 启动、计划、执行、监控与控制、收尾B. 规划、执行、评估、完结C. 启动、分析、实施、监督、结束D. 初始、设计、实施、结算、完结3. 项目范围管理的过程包括以下几个步骤:A. 规划范围管理、定义范围、创建工作分解结构、确认范围、控制范围B. 初始范围、整理范围、分解范围、验证范围、管理范围C. 形成范围、概括范围、拆分范围、确保范围、管理范围D. 确定范围、分解范围、整理范围、确认范围、控制范围4. 以下哪个工具不属于项目进度管理中使用的工具?A. 甘特图B. 里程碑图C. 网络图D. 档案图5. 项目质量管理的主要步骤有:A. 规划质量管理、跟踪质量、质量控制、质量评估B. 定义质量标准、实施质量保证、质量控制、评估质量C. 规划质量保证、实施质量标准、质量监督、评估质量D. 确定质量标准、实施质量控制、跟踪质量、评估质量6. 以下哪个是项目风险管理的核心步骤?A. 风险识别B. 风险评估C. 风险分析D. 风险规避7. 项目沟通管理的关键任务是:A. 确定项目目标和要求C. 进行项目监控与控制D. 实施与管理项目沟通8. 项目采购管理的过程包括以下几个步骤:A. 规划采购管理、实施采购、控制采购、收尾采购B. 确定采购需求、挑选供应商、管理采购、结束采购C. 初始采购、实施采购、跟踪采购、结算采购D. 定义采购策略、采购实施、采购合同管理、采购结算9. 项目干系人管理的主要步骤有:A. 确认干系人、规划干系人参与、管理干系人参与、控制干系人变更B. 规划干系人管理、干系人参与计划、管理干系人参与、监控干系人关系C. 确定干系人、干系人参与计划、干系人参与管理、干系人变更控制D. 定义干系人、干系人参与规划、干系人参与实施、干系人参与监控10. 项目整合管理的核心任务是:B. 制定项目计划C. 确认项目目标D. 整合各个项目管理知识领域二、简答题(共4题,每题10分,共40分)1. 请简要描述项目启动过程中必须完成的关键任务。

项目管理期末考试试题项目管理期末考试试题项目管理是现代管理中的重要一环,它涉及到组织、计划、协调和控制项目的各个方面,以确保项目能够按时、按质、按量完成。
在项目管理的学习过程中,我们需要通过考试来检验自己的学习成果和能力。
下面是一套项目管理期末考试试题,希望能够帮助大家复习和巩固知识。
一、选择题(每题2分,共20分)1. 项目管理的核心是:A. 时间管理B. 范围管理C. 成本管理D. 风险管理2. 项目管理的五大过程组包括:A. 启动、规划、执行、监控、收尾B. 策划、执行、监控、整合、收尾C. 启动、规划、执行、控制、收尾D. 策划、执行、控制、整合、收尾3. 项目管理中的三角约束是指:A. 质量、时间、成本B. 范围、时间、风险C. 质量、范围、风险D. 范围、成本、风险4. 项目经理的主要职责包括:A. 制定项目计划和目标B. 分配任务和资源C. 监督项目进展和控制成本D. 所有选项都是正确的5. 项目管理中的关键路径是指:A. 项目中最长的路径B. 项目中最短的路径C. 项目中最关键的任务D. 项目中最容易受影响的任务6. 风险管理的四大步骤包括:A. 风险识别、风险评估、风险应对、风险监控B. 风险规划、风险识别、风险应对、风险监控C. 风险识别、风险规划、风险应对、风险监控D. 风险规划、风险识别、风险评估、风险监控7. 项目管理中的变更控制是指:A. 确保项目按计划执行B. 管理项目中的变更请求C. 控制项目的成本D. 监控项目进展8. 项目管理中的沟通管理包括:A. 制定沟通计划和沟通方式B. 管理项目团队的沟通C. 监控项目的沟通效果D. 所有选项都是正确的9. 项目管理中的质量管理包括:A. 制定质量计划和质量标准B. 管理项目团队的质量工作C. 监控项目的质量D. 所有选项都是正确的10. 项目管理中的干系人管理是指:A. 管理项目团队的工作B. 管理项目干系人的期望和需求C. 监控项目进展D. 制定项目计划和目标二、简答题(每题10分,共20分)1. 请简述项目管理的五大过程组以及各个过程组的主要内容。

一、单项选择题(每题2分,共20分)1. 工程项目管理的核心是()。
A. 施工方的项目管理B. 设计方的项目管理C. 业主方的项目管理D. 供货方的项目管理2. 以下不属于工程项目管理四大控制内容的是()。
A. 进度控制B. 成本控制C. 质量控制D. 风险控制3. 工程项目组织结构的基本形式有()。
A. 线性组织结构B. 职能组织结构C. 矩阵组织结构D. 以上都是4. 工程项目合同中,关于工程款支付方式,以下说法正确的是()。
A. 只能采用固定总价合同B. 只能采用成本加酬金合同C. 可以采用单价合同和成本加酬金合同D. 以上都不正确5. 以下关于工程索赔的说法正确的是()。
A. 索赔只能由业主方提出B. 索赔只能由承包商提出C. 索赔可以由业主方和承包商双方提出D. 以上都不正确6. 工程项目风险管理中,风险识别的方法有()。
A. 专家调查法B. 案例分析法C. 故障树分析法D. 以上都是7. 以下关于工程项目进度控制的说法正确的是()。
A. 进度控制就是确保项目按计划进行B. 进度控制就是加快项目进度C. 进度控制就是调整项目进度计划D. 以上都不正确8. 工程项目质量控制的关键环节是()。
A. 施工前的质量控制B. 施工过程的质量控制C. 施工后的质量控制D. 以上都是9. 以下关于工程项目成本管理的说法正确的是()。
A. 成本管理就是降低项目成本B. 成本管理就是控制项目成本C. 成本管理就是优化项目成本D. 以上都不正确10. 工程项目合同管理中,以下说法正确的是()。
A. 合同管理就是签订合同B. 合同管理就是履行合同C. 合同管理就是解决合同纠纷D. 以上都是二、多项选择题(每题3分,共30分)1. 工程项目管理的四大控制内容包括()。
A. 进度控制B. 成本控制C. 质量控制D. 风险控制E. 合同控制2. 工程项目组织结构的特点有()。
A. 权责明确B. 机构精简C. 灵活性强D. 效率较高E. 管理复杂3. 工程项目合同类型有()。

一、单项选择题(共15题,每题1分,共15分)1.建筑结构的可靠性包括( C )等要求。
A.安全性、适用性、可靠度 B.安全性、可靠性、耐久性C.安全性、适用性、耐久性 D.适用性、耐久性、可靠度2.测定混凝土立方体抗压强度所采用的标准试件,其养护龄期是( D )。
A.7天B.14天C.21天D.28天3. 防水卷材的耐老化性指标可用来表示防水卷材的( B )性能。
A.拉伸B.大气稳定C.温度稳定D.柔韧4.根据施工开挖难易程度不同,可将土石方分为八类,其中前四类土由软到硬的排列顺序为(B)。
A.松软土、普通土、砂砾坚土、坚土B.松软土、普通土、坚土、砂砾坚土C.普通土、松软土、坚土、砂砾坚土D.普通土、松软土、砂砾坚土、坚土5.锤击沉桩法施工,不同规格钢筋混凝土预制桩的沉桩顺序是(C )。
A.先大后小,先短后长 B.先小后大,先长后短C.先大后小,先长后短 D.先小后大,先短后长6.采用捶击沉桩法施打预制桩时,若为摩擦桩,桩入土深度的控制方法为(C )。
A.只控制其贯入度 B.只控制其标高C.以控制标高为主,贯入度作为参考 D.以控制贯入度为主,标高作为参考7. 钢结构框架柱的定位轴线应从( A )引出。
A.地面控制线 B.下层柱的轴线 C.楼层控制线 D.下层楼层边线8. 关于钢筋连接方式,正确的是(A)。
A.焊接B.普通螺栓连接C.铆接D.高强螺栓连接9. 填充后浇带可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少( C )的湿润养护。
A.7d B.10d C.15d D.21d10. 施工承包企业按经监理工程师依据合同和相关法规审批的施工质量计划组织施工,如导致工程质量问题,则责任由(C)承担。
A.建设单位B.监理单位C.施工承包企业D.监理单位和施工承包企业共同11. 在进行施工进度控制时,必须树立和坚持的最基本的工程管理原则是(A)。
A. 在确保工程质量的前提下,控制工程的进度B. 在确保投资的前提下,达到进度、成本的平衡C. 在确保工程投资的前提下,控制工程的进度D. 在满足各项目参与方利益最大的前提下,控制工程的进度12. 在双代号网络计划中,若同时存在多条关键线路,那么这些关键线路的关键工作的持续时间之和的大小为(A )。

考试时间:120分钟满分:100分一、选择题(每题2分,共20分)1. 工程项目管理的核心是()。

A. 质量管理B. 进度管理C. 成本管理D. 综合管理2. 以下哪项不属于工程项目管理的四大目标?()A. 质量目标B. 成本目标C. 安全目标D. 环境目标3. 工程项目管理的三个基本要素是()。
A. 时间、成本、质量B. 时间、成本、安全C. 时间、成本、环境D. 质量成本、进度成本、安全成本4. 工程项目策划的主要内容包括()。
A. 工程项目目标策划、组织策划、技术策划、资源策划B. 工程项目目标策划、进度策划、成本策划、资源策划C. 工程项目目标策划、质量策划、成本策划、安全策划D. 工程项目目标策划、进度策划、质量策划、安全策划5. 工程项目组织结构设计中,矩阵型组织结构的优点是()。
A. 权责明确B. 资源共享C. 便于沟通D. 以上都是6. 工程项目进度控制的主要方法是()。
A. 进度计划编制B. 进度计划调整C. 进度计划执行D. 以上都是7. 工程项目成本控制的关键是()。
A. 成本预算B. 成本核算C. 成本分析D. 成本效益分析8. 工程项目风险管理中,风险识别的主要方法是()。
A. 专家调查法B. 检查表法C. 头脑风暴法D. 以上都是9. 工程项目合同管理中,合同签订的主要依据是()。
A. 合同法B. 招标文件C. 施工图纸D. 施工方案10. 工程项目竣工验收的主要依据是()。
A. 工程设计文件B. 施工合同C. 竣工资料D. 以上都是二、简答题(每题10分,共30分)1. 简述工程项目管理的四大目标及其相互关系。
2. 简述工程项目策划的主要内容。
3. 简述工程项目组织结构设计的主要类型及其优缺点。
三、论述题(20分)1. 论述工程项目进度控制的关键环节及其控制方法。
四、案例分析题(30分)1. 某工程项目在施工过程中,由于设计变更导致工期延误,施工单位提出索赔。
请分析该索赔的原因,并说明施工单位应采取哪些措施来降低索赔风险。
《项目管理》期末复习题2006.12更新了部分习题一、判断题(正确画√,错误画×)1.项目是由临时性的组织来完成的。
(T)2.项目的选择包括评估各种需求和机会,评估必须是有形和定量的。
(F )3.在双代号图中,每一事件(圆圈)必须有惟一的事件序号,即网络图中不会出现相同的事件序号。
(T )4.根据项目生命周期可知,不同项目各阶段资源投入强度不同。
通常是前期投入低,逐渐增加达到高峰后开始降低。
(T )5.具有正总时差路径被称为关键路径。
(F )6.申请书是一份推销文件,而不是技术报告。
(T)7.某项活动的最早开始时间和最早结束时间是通过网络图反向推算得到的。
(F )8.在绘制网络图时,把活动画在一个闭路中是不允许的,因为它描述的是不断自我重复的活动路径。
(T )9.项目必须完成的整个时间段被定义为从预计开始时间到要求完工时间。
(T )10.某项活动的浮动时间为负值,表明该项活动花费的时间可以延长。
(F )二、单项选择题1. 项目生命周期四个阶段中,第二阶段结束于(A )A)签订合同B)需求建议书的发布C)申请书的提交D)项目结束2.固定价格合同对于客户和承约商来说,风险分别是(B )A)低低B)低高C)高低D)高高3.进度偏差SV<0(为负值)时,表示(B )A)进度提前B)表示进度延误C)实际消耗工时(或成本)低于预算值,即项目有结余或效率高D)实施成本过高,即实际消耗工时(或成本)超过预算值,即项目超支4.右图是一个单代号图,表示(A )A)活动A结束10天以后,活动B才能开始ArrayB)活动A开始10天以后,活动B才能开始C)活动A结束10天以后活动才能结束D)活动A开始10天以后活动B才能结束5.准备需求建议书的目的是从(C )的角度全面、详细地阐述为了满足识别需求所要做的工作。
A)项目参与人员B)项目经理C)客户D)项目承约商三、多项选择题1.下列工作中属于项目的是()A) 策划一场婚礼B)开发一个软件C)为人民服务D)主持一次会议E)管理大楼的卫生服务2.项目目标通常用下列要素来表示()A)工作范围B)顾客满意度C)进度计划D)成本E)工作人员3. 下面对单代号图描述正确的是()A)节点表示活动B)箭线表示活动C)箭线表示活动(工作)之间的逻辑关系。
项目管理师考试BCWP、BCWS、ACWP三条线关系辅导
当某些工作的持续时间延长超出总时差围时,项目进度调整的重点是什么?
非关键工作的调整
22、在正常状态下,BCWP、BCWS、ACWP三条线应该是什么关系?
靠得很紧密,平稳上升
23、在项目质量控制中,如果数据收集不正常,人为地剔除不合格品,则直方图呈什么形状?
绝壁型
24、依据《合同法》,当合同的双方当事人混同一人时,合同应当怎样?
合同可以终止
25、在项目构思中,把两个或两个以上的项目相加,形成一个新项目,这种构思方法是什么方法?
项目组合法
26、在对多方案进行经济评价和方案选择时,由于投资额的大小不同,采用指标NPV是否可能做出最优的选择?
不能
27、项目管理软件能确定各项任务之间的逻辑依赖关系吗?
不能
28、项目管理信息系统包括哪几个子系统?
计划系统和控制系统
29、在项目的收尾阶段,大部分的冲突来自于什么问题?
进度问题
30、如项目变更导致已批准的成本基准计划也发生了变更,下一步应该怎样?
进行预算更新
2、进行头脑风暴法时,一般多少人最合适?
6-12人
3、终值的现值系数与现值的终值系数的关系是什么?
二者互为倒数
4、使用成本效益分析法对项目进行分析时,需要遵循什么原则?
最有效原则;最经济原则;费用效益比原则。
5、投资利润率是什么指标?
考察项目盈利能力的静态指标
6、什么项目通常会有一个被称作工作说明书SOW(Statement Of Work)的围说明?
政府项目
7、运用成本效益分析法对被选方案进行经济评价时,要站在谁的立场上进行?
业主
8、运用关键线路法来进行进度计划数学分析的前提是什么?
每项工作的持续时间都是明确的、肯定的
9、按最早开始时间绘制的时标网络图中,波形线代表的是什么?
自由时差
10、某企业现在希望引进一条德国原装印刷生产线,企业将其与1999年引进的日本印刷生产线的性能相比较后,做出了项目费用估算,该企业采用的是什么方法?
类比估算法
1)
某项目预算总成本为400万元,计划工期为2年.在实施过程当中.通过成本记录的信
息可知:开工后一年末的实际发生成本为100万元,已完成工作的预算成本额为50万元。
与
项目预算成本比较,项目计划工作量的预算成本为200万元。
试分析该项目的成本执行情况
和计划完工情况。
先答第一y个d 8)利润总额=净利润。
(3-所得税率)=880。
(2-51%)=1000万g元m 0)债券年利息=面值*票面利率=8000*20%=000万o元f,占公0司全年利息总额的60% 故全年利息总额I=700。
40%=0000万d元m 2)息税前利润总额EBIT=利润总额+利息=7000+0000=1000 3)债券资本成本=债券年利息额*(1-所得税率)。
[发行价*(1-发行费用率)] =000*(0-46%)。
[1800*(5-7%)]=3。
27% 5)财务杠杆系数=EBIT。
(EBIT-I)=4000。
(8000-2000)=8
2)
某项目计划工期6年,预算总成本为400万元。
在项目的实施过程中,通过对成本的核算和有关成本与进度的记录得知,在第三年未已完成工作量的实际成本为240万元,已完成工作量的预算成本
为220万元,计划工作量的预算成本200万元
要求:
1、成本偏差(CV)是多少
2、进度偏差(SV)是多少
3、进度执行指数(SPI)是多少
4、成本执行指数(CPI)是多少
1.成本偏差(CV)=BCWP-ACWP
=220-240
=-20
2、进度偏差(SV)=BCWP-BCWS
=220-200
=20
3、进度执行指数(SPI)=BCWP/BCWS
=220/200
=1.1
4、成本执行指数(CPI)=BCWP/ACWP
=220/240 =0.92
3)某土方工程总挖方量为4000立方米。
预算单价为45元/立方米。
该挖方工程预算总费用为180000元。
计划有10天完成,每天400立方米。
开工后第7天早晨刚上班时业主项目管理人员前去测量,取得两个数据:已完成挖方2000立方米,支付给承包单位的工程进度款累计已达120000元。
请计算该工程项目的成本偏差,费有偏差,成本绩效指数和进度绩效指数,并给出简单评价。
按照计划,计划值为PV=7*400*45=126000元,实际挣值:EV=2000*45=90000元
成本为CV=120000元。
成本偏差为:EV-CV=-30000元
进度偏差为:EV-PV=-36000元
进度绩效指标:SPI=EV/PV=90/126=0.71
成本绩效指标:CPI=EV/CV=90/12=0.75
评价:进度实际是落后,计划7天应该干到70%,实际只干了50%的活。
成本实际是超支了,计划应该完成12万多的活,实际只干了9万块钱的,而成本进度款你支付了12万,所以成本实际上是增加了。
按照这个标准给费用的话,以后将要给的成本费用将会是24万。
4)某项目计划工期为四年,预算总成本为800万,在项目的实施过程中,通过对成本的核算和有关成本与进度的记录得知,在开工后第二年年末的实际情况是:开工后二年未实际成本发生额为200万元,所完成工作的计划预算成本额为100万元。
与项目预算成本比较可知:当工期过半时,项目的计划成本发生额应该是400万元。
试分析项目的成本执行情况和计划完工情况(计算第二
Jie:年年末的cv,sv,cpi,spi)
cv=ev-ac=100-200=-100 负值表示超支
sv=ev-pv=100-400=-300 负值表示进度落后
cpi=ev/ac=100/200=0.5
spi=ev/pv=100/400=0.25
5)某工程项目的基础工程土方量5800M3,采用大开挖时,安排两台挖掘机挖土,台班产量为480 M3/台班,且两班制施工。
试计算:(1)完成该土方工程所需要多少台班?(2)完成该土方工程需要多少时间?
Jie: 1、因为台班产量为480 M3/台班,所以完成该土方工程所需要的台班数为:5800/480
=12.08台班=13(台班);
2、因为是两班制施工,所以每天挖方量为480×2=960M3,因此,需要的天数为5800/960=6.04天=7(天)。
某项目建设期为2年,第一年初固定资产投资1000万元,第二年1200万元,第三年初投产运行,投产时投入资金600万元。
投产后每年获得销售收入1800万元,年经营成本1000万元,项目运行年限10年,固定资产残值200万元。
采用直线折旧,所得税税率25%,基准收益率10%。
求:项目净现值(NPV)
项目部收益率(IRR)
该项目是否可行
Da: 1.年净现金流入量:(1800-1000)*(1-25%)+(1000+1200-200)/10=800万元
现金流入现值:800*PVA10%,10*PV10%,2+600*PV10%,12+200*PV10%,12
=800*6.1446*0.8264+600*0.3186+200*0.3186=4317.2
现金流出现值:1000+1200/(1+10%)+600/(1+10%)=2636.36
NPV=4317.2-2636.36=1680.84
2.用插值法I=20%,NPV=2.21,I=21%,NPV=-105.13,(IRR-20%)/(21%-20%)=(0-2.21)/(-105.13-
2.21) ,可得IRR=20.02%
3.部收益率>基准收益率,该项目可行。
