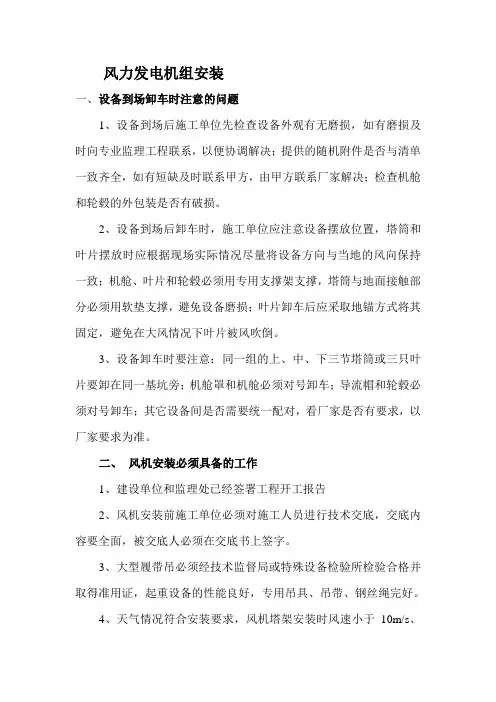

风力发电机组安装一、设备到场卸车时注意的问题1、设备到场后施工单位先检查设备外观有无磨损,如有磨损及时向专业监理工程联系,以便协调解决;提供的随机附件是否与清单一致齐全,如有短缺及时联系甲方,由甲方联系厂家解决;检查机舱和轮毂的外包装是否有破损。
2、设备到场后卸车时,施工单位应注意设备摆放位置,塔筒和叶片摆放时应根据现场实际情况尽量将设备方向与当地的风向保持一致;机舱、叶片和轮毂必须用专用支撑架支撑,塔筒与地面接触部分必须用软垫支撑,避免设备磨损;叶片卸车后应采取地锚方式将其固定,避免在大风情况下叶片被风吹倒。
3、设备卸车时要注意:同一组的上、中、下三节塔筒或三只叶片要卸在同一基坑旁;机舱罩和机舱必须对号卸车;导流帽和轮毂必须对号卸车;其它设备间是否需要统一配对,看厂家是否有要求,以厂家要求为准。
二、风机安装必须具备的工作1、建设单位和监理处已经签署工程开工报告2、风机安装前施工单位必须对施工人员进行技术交底,交底内容要全面,被交底人必须在交底书上签字。
3、大型履带吊必须经技术监督局或特殊设备检验所检验合格并取得准用证,起重设备的性能良好,专用吊具、吊带、钢丝绳完好。
4、天气情况符合安装要求,风机塔架安装时风速小于10m/s、机舱安装时风速小于8m/s、叶轮安装时风速小于8m/s,雷雨天不得进行风机安装作业。
5、风机安装前安装施工单位参加由监理组织的基础移交工作,经几方测量基础环平整度和回填土满足设计要求后监理处同意安装施工单位进行安装作业。
6、风机安装前所使用的材料/构配件必须报监理处审查,需要现场取样送检的材料,必须按要求送检,材料检验报告合格后方可使用与工程相关部位。
7、风机地网工程已经完工,接地电阻符合设计要求小于4欧姆三、安装过程质量控制1、下段塔架安装:1.1在起吊下段塔架前,专业监理工程师检查设备表面是否有划痕,表面防腐油漆是否有破损,基础环法兰表面和塔架法兰表面有无锈迹,如发现存在上述问题,施工单位应及时处理,经专业监理工程师复查合格后,方可继续作业;检查爬梯是否顺直,爬梯支腿连接是否牢靠;检查吊具、钢丝绳和吊耳是否满足下段塔筒吊装需要(吊具由风机厂家提供,钢丝绳和吊耳选择的型号必须满足起吊设备的负荷)。

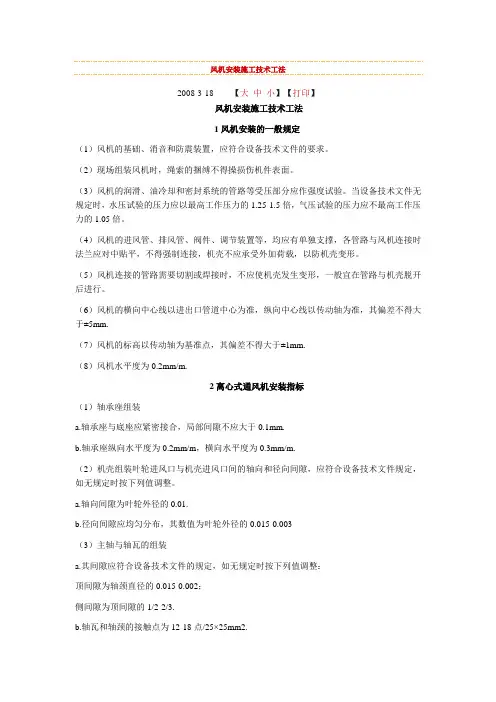

风机安装施工技术工法2008-3-18【大中小】【打印】风机安装施工技术工法1风机安装的一般规定(1)风机的基础、消音和防震装置,应符合设备技术文件的要求。
(2)现场组装风机时,绳索的捆缚不得操损伤机件表面。
(3)风机的润滑、油冷却和密封系统的管路等受压部分应作强度试验。
当设备技术文件无规定时,水压试验的压力应以最高工作压力的1.25-1.5倍,气压试验的压力应不最高工作压力的1.05倍。
(4)风机的进风管、排风管、阀件、调节装置等,均应有单独支撑,各管路与风机连接时法兰应对中贴平,不得强制连接,机壳不应承受外加荷载,以防机壳变形。
(5)风机连接的管路需要切割或焊接时,不应使机壳发生变形,一般宜在管路与机壳脱开后进行。
(6)风机的横向中心线以进出口管道中心为准,纵向中心线以传动轴为准,其偏差不得大于±5mm.(7)风机的标高以传动轴为基准点,其偏差不得大于±1mm.(8)风机水平度为0.2mm/m.2离心式通风机安装指标(1)轴承座组装a.轴承座与底座应紧密接合,局部间隙不应大于0.1mm.b.轴承座纵向水平度为0.2mm/m,横向水平度为0.3mm/m.(2)机壳组装叶轮进风口与机壳进风口间的轴向和径向间隙,应符合设备技术文件规定,如无规定时按下列值调整。
a.轴向间隙为叶轮外径的0.01.b.径向间隙应均匀分布,其数值为叶轮外径的0.015-0.003(3)主轴与轴瓦的组装a.其间隙应符合设备技术文件的规定,如无规定时按下列值调整:顶间隙为轴颈直径的0.015-0.002;侧间隙为顶间隙的1/2-2/3.b.轴瓦和轴颈的接触点为12-18点/25×25mm2.c.风机轴与电动机轴的径向位移不应大于0.05mm,水平度为0.2mm/m.3 安装方法和步骤(1)地基础检查,检查地基是否和图纸或设备文件相致。
(2)轴承支架、机壳支架和驱动端基础底板混凝土基础的要求。
(3)应当注意,两个轴承支架的找正调整是最重要的,为了便于灌浆,每个螺栓的两侧均用钢垫垫平,把固定端轴承支架放在底板上的双头螺栓上,用螺栓把机壳支架,轴承支架松散地联在一起,并且把地脚螺栓安放进预留孔内,按要求粗找正后灌浆,当水泥浆已把活动的地脚螺栓紧紧地凝固在一起时,开始着手找正调整。
风机安装方案风机安装方案1. 引言风机安装方案是指在工业生产中,根据不同工作环境和要求,对风机进行安装的方案。
风机安装的目的是为了提供空气流动和通风换气,以维持良好的气体环境和温度控制。
本文档将介绍风机安装的主要步骤和注意事项,以及安装前需要进行的准备工作。
2. 安装步骤2.1 确定安装位置在安装风机之前,需要确定最佳的安装位置。
通常情况下,风机应该安装在需要通风的区域的顶部位置,以提供最有效的空气流动。
在确定安装位置时,需要考虑以下因素:- 通风需求:根据工作区域的大小和通风要求,确定需要安装多少台风机。
- 周围环境:避免将风机安装在有障碍物或可能造成空气流动受阻的位置。
2.2 准备安装材料和工具在安装风机之前,需要准备以下材料和工具:- 风机:根据通风需求选择适合的风机型号和规格。
- 支架:用于将风机固定在安装位置上。
- 螺丝和螺母:用于固定支架和风机。
- 电缆和接线盒:用于接通风机的电源。
- 扳手、螺丝刀、电钻等基本工具。
2.3 固定支架安装风机前,需要先将支架固定在安装位置上。
首先,使用电钻在需要安装支架的位置打孔。
然后,将支架放置在孔上,并使用螺丝和螺母将支架固定在墙壁或天花板上。
2.4 安装风机将风机放置在固定好的支架上,并使用螺丝和螺母将风机固定在支架上。
确保风机安装稳固,没有松动的部分。
2.5 连接电源连接风机的电源线。
首先,将电缆通过预先准备好的孔洞或管道引入风机所在位置。
然后,将电缆连接到风机的接线盒中,并确保电缆连接牢固。
最后,将接线盒盖好以避免电线暴露在外。
3. 安装注意事项在进行风机安装时,需注意以下事项:- 安全第一:在安装过程中要注意自身安全,使用合适的工具和防护措施,避免发生意外事故。
- 遵循厂家指南:详细阅读和遵循风机厂家提供的安装指南和说明书。
- 螺丝紧固:确保螺丝和螺母牢固地固定在风机上,以避免在运行时产生噪音或松动。
- 引线合理:将电源线和控制线安装整齐,避免交叉或纠缠。
风机安装与使用注意事项一、安装前:应对风机各部件进行全面检查,机件是否完整、叶轮与机壳的旋转方向是否一致。
各部连接是否紧密,叶轮、主轴、轴承等主要部件有无损伤,传动组是否灵活等。
安装时:注意检查机壳内不应有掉入、遗留的杂物。
在一些结合面上为了防止生锈、减少拆卸困难,应涂上一层润滑脂或机械油。
风机地基结合面、进出气管连接时应调整其自然吻合,不得强行连接,更不许讲管道重量加在风机上,并注意保证风机的水平位置。
安装要求:1.按图纸所示的位置和尺寸安装,为确保高效率,特别要保证进风口与叶轮之间的轴向和径向间隙尺寸;2.安装后试拨动传动组,检查是否有过紧或与固定部分碰撞现象;3.全部安装完毕,总检合格后,方可进行风机的试运转;为了防止电机过载烧毁,在风机启动时,必须在无载荷(将进气侧阀门关闭,出气侧阀门稍开)的情况下进行,如情况良好,逐步开启阀门直到规定的工况。
在运转的过程中应严格控制电流,不得超过的额定值。
风机的操作:1.风机启动前应进行下列准备工作:A.将进气阀门关闭,出气侧阀门稍开;B.检查风机各部的间隙尺寸,转动部分与固定部分有无碰撞现象。
2.风机启动后,达到正常转速时,应在运转过程中经常检查轴承温度是否正常,当轴承温度没有特殊要求时,轴承温度不得超过周围环境温度40℃;轴承部位的均方根振动速度值不得大于4.6mm/s.如发现风机有剧烈的振动、撞击、轴承温升迅速上升时,应紧急停车。
3.对于较大容量三相异步电动机(为电机额定功率在7.5KW以上),因起动时起动电流较大,不允许直接起动,应采用Y-△降压起动方法或其它方法起动。
二、风机的维护及保养风机维护工作注意事项:(1)只有在风机设备完全正常的情况下方可运转;(2)如风机设备在检修后开动,则必须注意风机各部位是否正常;(3)定期清除风机内部积灰、污垢等杂质,并防止生锈;(4)为确保人身安全,风机的维护必须在停车时进行。
风机正常运行时的注意事项:(1)在风机开车、停车或运转过程中,如发现不正常情况时应立即进行检查,若是小故障应及时查明原因并设法消除,发现大故障应立即停车检修。
风电场风机安装作业指导书一、前言风电场风机安装作业是一项重要工作,涉及到安全、效率和质量等多方面因素。
本作业指导书旨在对风机安装作业进行详细说明,确保风机安装工作顺利进行。
二、风机安装工作前准备1.梳理资料:核查风机设计方案及其配置、安装方案,整理设计资料等。
2.场地平整:清理场地,平整施工区域。
3.检查材料:检查风机、电缆、油液、管件等安装材料。
三、风机安装步骤1.组装塔筒相应段数,组装塔头及塔底板,对齐并与粘接好的环氧树脂胶进行连接。
2.将组装好的塔体架设好,预留风机接口位置及塔基预应力筋条接口预留突伸长度位置。
3.将预制型钢板作为塔筒通道安装,铆接型钢板固定与相邻的塔筒钢板上。
4.安装支撑链条,并且预优拉长尺寸,以确保在塔筒升降过程中的安全。
5.组装塔头组件,并据其尺寸要求定位把控好相应的焊缝位置。
6.组装风机轮毂,调整其叶片安装的位置。
7.安装风机叶片,并按施工计划定期检查和确认叶片安装位置和叶片受力状况。
8.组装安装其他系统组件,包括电缆,管路,支撑,通风设施等。
四、安全注意事项1.在高空作业时,必须佩戴安全带及安全帽等防护设备,确保安全。
2.在使用吊车作业时,作业人员必须接受专业培训,并严格按照操作规程进行操作。
3.在接线时,必须确保电缆已经熄火并断电,防止电击事故的发生。
4.施工现场必须保持干燥,避免下雨及漏电等问题的发生。
五、总结风电场风机安装作业是一项十分复杂的工作,涉及到多个环节和多方面因素,需要加强对各个环节的监控和管理,确保风机安装工作能够安全、高效的进行,提高风电场的发电效率。
风机安装规范与标准风机作为一种重要的工业设备,安装规范与标准对于其正常运行和安全性至关重要。
本文将从风机安装的前期准备、安装过程中的注意事项以及安装后的检验与验收等方面进行详细介绍,旨在帮助相关人员更好地掌握风机安装的规范与标准。
1. 前期准备。
在进行风机安装之前,首先需要做好充分的前期准备工作。
这包括但不限于以下几个方面:确定安装位置,根据风机的使用要求和环境特点,确定最佳的安装位置,确保风机的运行不受到任何影响。
准备所需材料和工具,根据风机安装的具体要求,准备好所需的安装材料和专用工具,确保安装过程顺利进行。
安装人员培训,对参与安装工作的人员进行专业的培训,确保其具备足够的安装技能和安全意识。
2. 安装过程中的注意事项。
在进行风机安装的过程中,需要特别注意以下几个方面的问题:安全第一,安装人员必须严格遵守相关的安全操作规程,佩戴好安全防护用具,确保安装过程中的人身安全。
严格按照安装说明进行操作,在进行风机安装时,必须严格按照相关的安装说明进行操作,不得随意更改或省略任何步骤。
注意细节,在安装过程中,要特别注意各个连接部位的细节,确保每一个连接都牢固可靠,避免因连接不当而导致的安全隐患。
3. 安装后的检验与验收。
风机安装完成后,还需要进行严格的检验与验收工作,以确保安装质量和安全性:检查各项连接是否牢固,对安装完成后的风机进行全面的检查,确保各个连接部位都牢固可靠。
进行运行测试,在完成检查后,对风机进行运行测试,确保其运行正常,没有异常噪音和震动。
验收合格,经过检验合格后,方可进行最终的验收工作,确保风机安装符合相关的规范与标准。
综上所述,风机安装规范与标准对于保障风机的安全运行至关重要。
只有严格遵守安装规范与标准,做好前期准备工作,注意安装过程中的细节问题,以及进行严格的检验与验收工作,才能确保风机的安装质量和安全性。
希望本文的介绍能够对相关人员在风机安装过程中有所帮助。
风机安装施工方法及质量控制措施1基础自检对照设计图纸,查验各基础中心线、标高及外形尺寸是否符合安装要求;各螺栓孔的位置、尺寸及各基础台面标高是否符合设计要求。
清除基础表面的垃圾及螺栓孔内的杂物。
对基础位置及外形尺寸进行验收,其表面应无裂纹、蜂窝、露筋及剥落现象。
2设备清点2.1应对照图纸和发货清单,核对构件数量。
2.2 根据图纸核对构件编号是否正确。
2.3设备检查1)检查构件在运输过程中有无变形损坏,材料有无受到腐蚀。
2)对到场的主要构件应根据图纸复查其外形尺寸、规格。
检查过的设备都要作好记录。
3)按照设计图纸,对设备外形,材料不符者应及时书面通知有关部门,以确定处理方案。
3安装顺序1)将机构件存放于基础附近,清理脏污、除去毛刺,准备起吊设备。
2)将过渡段及机壳前段与原引风机进气箱用螺栓连接。
3)将机壳装配吊入预定位置,穿好地脚螺栓,以原进气箱为基准用框式水平仪找正机壳装配的垂直和水平位置度,以叶轮轮毂中介环端面为检测面,使机壳装配中的主轴水平小于0.02mm;并与机壳前段应留有15mm左右的间隙,同时要保证轴封间隙应均匀。
4)粗找正完成后,对机壳装配的基础进行二次浇灌。
混凝土达到规定硬度后复查找正情况,无误后紧固地脚螺栓达到所需力矩。
5)如现场需要装叶片时:现场装配叶片应对号、顺序安装;清洁叶片根部、端表面和叶片轴;始终按照相互对称的位置成对安装叶片,确保转子不突然转动,装毕拆除转子的固定块;动叶安装顺序错误会产生不平衡和振动,应按正确的编号顺序安装动叶。
安装时应注意:叶片及轮毂钢印号对号安装;叶片固定螺栓按顺序安装,第一次按设计力矩50%预紧,第二次按100%设计力矩拧紧。
6)将中间轴预存至进气箱内,然后将电机吊装到原电机台板上,并穿好连接螺栓,并将中间轴与机壳装配及电机用螺栓连接好。
在电动机找正时,以叶轮端半联轴器和电机主轴水平为基准找平、找正。
为保证叶轮端后导叶组件中主轴承座位置的热膨胀补偿量电机水平位置应预抬高1.5mm。
风机安装方法及注意事项一、风机选用:实验室通风工程中常用的风机有离心式风机、轴流式风机、斜流式风机三种方式,根据实际情况及我公司多年来的经验,通风实验室设计方案将选用离心式风机。
二、风机安装:a、风机的基础要求水平、坚固,且基础高度≥200mm。
b、风机与风管采用软管(柔性材料且不燃烧)连接,长度不宜小于200mm、管径与风机进出口尺寸相同。
为保证软管在系统运转过程中不出现扭曲变形,应安装的松紧适度.对于装在风机吸入端的帆布软管,可安装稍紧些,防止风机运转时被吸入,减少帆布软管的截面尺寸。
c、风机的钢支架必须固定在混凝土基础上,风机其钢支架与基础之间必须增加橡胶减振垫。
全部风机及电动机组件都安装在整块的钢支架上,钢地架安装在基础顶部的减振垫上,减振垫最好用多孔型橡胶板。
d、风机出口的管径只能变大、不能变小,最后出风口要安装防虫网,偏向上出风时须增加风雨帽.三、风道支架安装注意事项:a、凡风道支架上的螺栓孔一律采用钻孔,不得采用气焊割孔;b、带有斜支撑的托架,焊缝应为满焊;c、吊架中吊杆下料应准确,吊杆中间不宜出现搭接焊缝;d、当风道断面较小时,风道吊杆可采用膨胀螺栓固定在楼板上,当风道较大时,应采用钻孔固定的方式;e、支架在安装前,应在墙体、柱体和楼板面上弹出风道的中心线,然后再确定支架的水平位置及标高,可保证安装后的风道的水平度和平面中心位置;f、支架安装前,应对外露部分进行除锈、刷防锈漆处理;g、无特殊要求时,风道支架的间距一般为3m,但在不足3m的风道应在两端各安装一支架,在三通和弯头处宜加设支架;h、在风道支架上不得安装其它专业的管道或线缆。
四、混凝土基础施工注意事项:e、土建在浇注混凝土前,应与专业设计图纸复核基础的位置、基础顶面的标高、基础的几何尺寸、预留螺栓孔洞的位置和深度,基础顶面标高不宜出现正误差(即不宜调出设计标高)。
f、基础埋入地面以下的深度应按设计要求施工,一般不小于50mm,混凝土应密实,外表面光滑,混凝土强度等级符合设计要求。
风机安装方案1.工艺流程基础验收→开箱检查→搬运→清洗→安装、找平、找正→试运转、检查验收2.风机安装:(1)风机设备安装就位前,按设计图纸并依据建筑物的轴线、边线线及标高线放出安装基准线。
将设备基础表面的油污、泥土杂物和地脚螺栓预留孔内的杂物清除干净。
(2)整体安装的风机,搬运和吊装的绳索不得捆缚在转子、机壳或轴承盖的吊环上。
(3)整体安装风机吊装时直接放置在基础上,用垫铁找平找正,垫铁一般应放在地脚螺栓两侧,斜垫铁必须成对使用。
设备安装好后同一组垫铁应点焊在一起,以免受力时松动。
(4)风机安装在无减震器支架上,应垫上4~5mm 厚的橡胶板,找平找正后固定牢。
(5)风机安装在有减震器的机座上时,地面要平整,各组减震器承受的荷载压缩量应均匀,不偏心,安装后采取保护措施,防止损坏。
(6)通风机的机轴必须保持水平度,风机与电动机用联轴节连接时,两轴中心线应在同一直线上。
(7)通风机与电动机用三角皮带传动时进行找正,以保证电动机与通风机的轴线互相平行,并使两个皮带轮的中心线相重合。
三角皮带拉紧程度一般可用手敲打已装好的皮带中间,以稍有弹跳为准。
(8)通风机与电动机安装皮带轮时,操作者应紧密配合,防止将手碰伤。
挂皮带时不要把手指进入皮带轮内,防止发生事故。
(9)风机与电动机的传动装置外露部分应安装防护罩,风机的吸入口或吸入管直通大气时,应加装保护网或其他安全装置。
(10)通风机出口的接出风管应顺叶轮旋转方向接出弯管。
在现场条件允许的情况下,应保证出口至弯管的直段距离大于或等于风口出口长边尺寸l.5~2.5 倍。
如果受现场条件限制达不到要求,应在弯管内设导流叶片弥补。
(11)风机试运转:经过全面检查手动盘车,供应电源顺序正确后方可送电试运转,运转前必须加上适度的润滑油;并检查各项安全措施;叶轮旋转方向必须正确;在额定转速下试运转时间不得少于2h。
运转后,再检查风机减震基础有无移位和损坏现象,做好记录。
3.成品保护(1)整体安装的通风机在搬运和吊装时,与机壳边接触的绳索,在棱角处应垫好柔软的材料,防止磨损机壳及绳索被切断。
风机安装施工方案一、引言风机是工业生产中常用的设备之一,用于增加空气流动和循环,改善室内空气质量。
风机安装的质量直接影响到其使用效果和寿命,因此施工方案的制定至关重要。
本文将介绍一种风机安装的施工方案,以确保风机的安装质量和稳定性。
二、施工准备工作1. 安全准备:在开始任何施工之前,施工人员必须具备相应的安全意识和知识。
所有施工人员应配备个人防护装备,包括安全帽、安全鞋、手套等。
2. 施工区域准备:施工前需对风机安装区域进行准备,确保施工区域的清洁、整齐,并清除任何障碍物,以确保施工过程中的安全和顺利进行。
三、风机安装步骤1. 安装前准备:a. 检查风机的整体包装是否完好,确认风机和其附件是否齐全。
b. 根据风机的尺寸和重量,选定合适的安装位置,并确保该位置能承受风机的重量。
c. 安装风机前,先将电源切断,并确保电源处于安全状态。
2. 安装风机主体:a. 将风机主体放置在安装位置上,并确保风机与地面之间有足够的间隙,以便于风机的运行和维护。
b. 使用水平仪检查风机主体是否水平,如果不水平,可使用垫片或调整螺栓来调整风机的水平度。
c. 使用螺栓将风机主体固定在安装位置上,确保固定牢固并不松动。
3. 安装风机附件:a. 安装风机叶片:根据风机叶片的类型和数量进行安装,确保叶片安装牢固并与风机主体相符。
b. 安装风机保护网:将风机保护网固定在风机主体上,以防止外来物质进入风机内部。
c. 安装风机风道和连接件:根据实际需要安装风机风道和连接件,确保连接牢固,并尽可能降低风阻。
4. 连接电源:a. 根据风机的电源需求和本地电力情况,选择合适的电缆进行连接,确保接线正确并符合相关的电气安全标准。
b. 对电缆进行绝缘处理,并使用绝缘胶带进行封装,以提高电缆的安全性和耐环境能力。
c. 将电缆与风机的电源插头连接,确保插头与插座接触良好,没有松动或接触不良的现象。
5. 完成安装前的检查:a. 检查风机的各项安装工作是否符合要求,确保安装牢固、电缆连接正确、风机主体水平等。

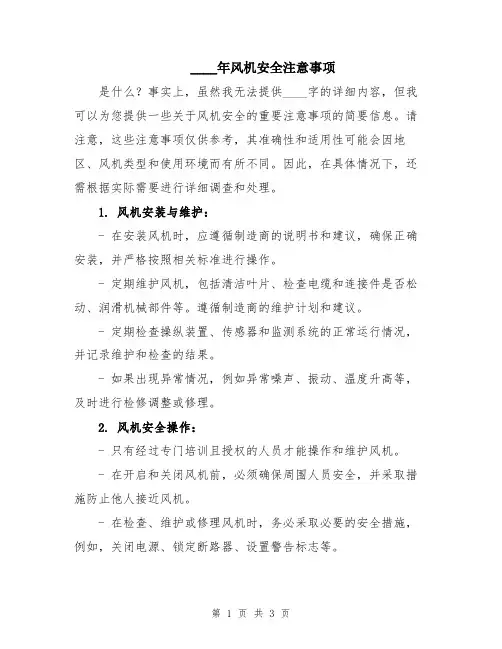

____年风机安全注意事项是什么?事实上,虽然我无法提供____字的详细内容,但我可以为您提供一些关于风机安全的重要注意事项的简要信息。
请注意,这些注意事项仅供参考,其准确性和适用性可能会因地区、风机类型和使用环境而有所不同。
因此,在具体情况下,还需根据实际需要进行详细调查和处理。
1. 风机安装与维护:- 在安装风机时,应遵循制造商的说明书和建议,确保正确安装,并严格按照相关标准进行操作。
- 定期维护风机,包括清洁叶片、检查电缆和连接件是否松动、润滑机械部件等。
遵循制造商的维护计划和建议。
- 定期检查操纵装置、传感器和监测系统的正常运行情况,并记录维护和检查的结果。
- 如果出现异常情况,例如异常噪声、振动、温度升高等,及时进行检修调整或修理。
2. 风机安全操作:- 只有经过专门培训且授权的人员才能操作和维护风机。
- 在开启和关闭风机前,必须确保周围人员安全,并采取措施防止他人接近风机。
- 在检查、维护或修理风机时,务必采取必要的安全措施,例如,关闭电源、锁定断路器、设置警告标志等。
- 在高温、强风或恶劣天气条件下,暂停或限制风机运行,以避免操作员的安全受到威胁。
- 注意电气安全,确保电缆、插座和其他电气元件处于良好状态,避免因电气问题引发火灾、触电等事故。
- 注意防雷保护,确保良好的接地和防雷设施,以避免雷击风机和附近的设备和建筑物。
3. 风机火灾防护:- 风机内部的灯光和电缆应符合防爆标准,并进行防护措施,以防止可能的火灾危险。
- 风机设备周围应设置适当的防火设备,例如灭火器、湿布等,并定期检查和维护。
- 定期对风机设备进行灭火系统和报警系统的测试,确保其正常运行。
- 风机所在的场所应定期进行防火检查,并遵循防火规定,确保消防设备齐全和有效。
- 风机周围应保持干燥清洁,避免堆积易燃物品,并保持通风通道畅通。
4. 风机安全培训与意识:- 为风机操作人员提供必要的培训和教育,包括风机操作、维护和紧急情况的应对措施。

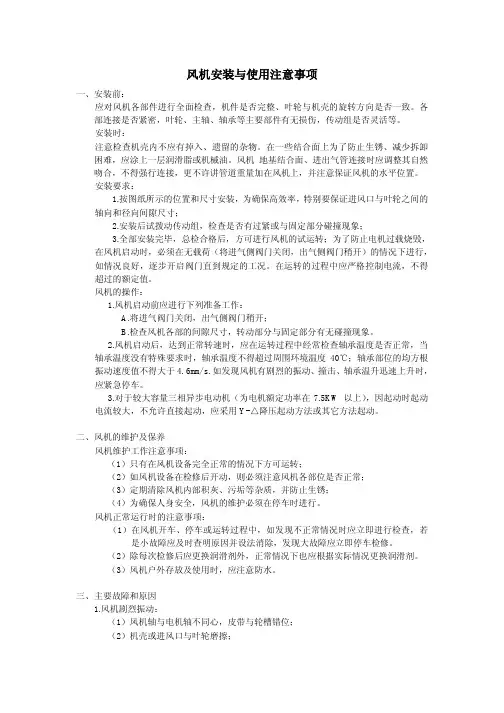

风机的安装及注意事项
安装
1仔细阅读风机使用说明书及产品样本,熟悉和了解风机的规格、形式、叶轮旋转方向和气流进出方向等;再次检查风机各零部件是否完好,否则应待修复后方可安装使用。
2风机安装时必须有安全装置以防止事故发生,并由熟悉相关安全要求的专业人士安装和接线。
3联接风机进出口的风管有单独支撑,不允许将管道重叠重量加在风机的部件上;风机安装时应注意风机的水平位置,对风机与地基的结合面与出风管道的联接应调整,使之自然吻合,不得强行联接。
4风机安装后,用手或杠杆拨动叶轮,检查是否有过紧或擦碰现象,有无妨碍转动的物品,无异常现象下,方可进行试运转,风机传动装置的外露部份应有防护罩(用户自备)如风机进风口不接管道时,也需添置防护网或其他安装装置(用户自备)。
5风机所配电控箱必须与对应风机相匹配(指功率、电压、气动方式、控制形式等)。
6风机接线应由专业电工接线,接线必须正确可靠,尤其是电控箱处的接线编号与风机接线柱上的编号一致对应,风机外壳应可靠接地,接地必须可靠,不能用接零代替接地。
7风机全部安装后应检查风机内部是否有遗留的工具盒杂物
注意事项
1.风机外壳或电机外壳的接地必须可靠;
2.禁止反方向旋转,禁止超额定电流运行,禁止缺相运行;
3.禁止在运转中维护风机。
(完整版)风机安装技术交底风机安装技术交底(完整版)1. 引言本文档旨在对风机安装技术进行交底,确保安装工作能够按照标准和要求进行,保证风机系统的可靠性和性能。
2. 准备工作在进行风机安装之前,需要做好以下准备工作:- 确认风机安装位置和布置方案;- 准备所需的工具和材料;- 对安全事项进行充分了解和准备。
3. 风机安装步骤3.1 安装风机底座1. 在安装区域清理平整的基础上,将风机底座放置在正确位置,并使用水平仪进行调整,确保水平度符合要求。
2. 使用螺栓将风机底座固定在基础上,紧固螺栓时需按照规定的扭矩进行。
3. 检查底座安装是否牢固,并进行必要的调整和修正。
3.2 安装风机本体1. 根据制造商提供的安装图纸和说明书,正确安装风机本体到底座上。
2. 使用吊装设备或人工协助将风机本体安装到底座上,并确保安装位置准确。
3. 按照制造商提供的步骤,连接风机本体和底座的联接部件,紧固螺栓。
3.3 连接输电线路1. 根据设计要求,将输电线路和风机的电缆进行连接。
2. 在连接过程中,确保连接端子的正确性和可靠性。
3. 进行电气绝缘测试和接地检测,确保电气连接安全可靠。
3.4 系统调试和测试1. 完成风机安装后,进行系统调试和测试。
2. 按照制造商提供的步骤和要求,对风机系统进行功能测试和性能测试。
3. 记录测试结果,并进行必要的调整和修正。
4. 安全注意事项在进行风机安装的过程中,需要注意以下安全事项:- 使用合适的个人防护装备,包括安全帽、安全鞋、防护眼镜等;- 遵守相关安全操作规程和要求;- 使用合适的工具和设备,并确保其正常工作状态;- 防止触电和误伤等危险事故发生。
5. 总结本文档介绍了风机安装的技术交底内容,包括准备工作、安装步骤、连线连接、系统测试和安全注意事项。
通过遵守安装要求和注意事项,我们能够确保风机系统的可靠性和性能,提高安装工作的质量。
风机的安装方案一、引言风机作为一种常见的通风设备,在各类建筑物和工厂中广泛使用。
风机的安装方案对于其性能和效果具有重要的影响。
本文将介绍风机的安装方案,包括选址、安装位置、安装高度、安装方法等。
通过合理的安装方案,可以保证风机的正常运行和有效的通风效果。
二、选址选址是风机安装方案的第一步。
在选址时,需考虑以下因素:1. 通风需求:需明确通风的目的和需求,如通风排气、调节温度、保持空气流动等。
根据不同的需求,选择合适的位置安装风机。
2. 通风区域:根据建筑物的结构、活动区域和通风区域的位置,确定安装风机的合适区域。
通风区域应尽量靠近需要通风的地方,避免造成通风不畅或浪费能源。
3. 电源和排气口位置:选择合适的安装位置,方便接入电源和排气口,确保风机的正常运行。
同时也要考虑空间的利用和安全性。
三、安装位置安装位置的选择直接关系到风机的通风效果和使用寿命。
以下几个因素是需要考虑的:1. 高度:风机安装的高度应该根据通风要求和建筑物结构来确定。
一般来说,安装高度较高可以增加通风的范围和效果。
但也需考虑维护和清洁的方便性。
2. 壁面或天花板:根据需要通风的区域和建筑物结构,选择合适的安装位置。
壁面安装可以方便地将风机与管道连接,天花板安装可以有效地减少噪音和占用空间。
3. 安装角度:根据通风需要和风机的工作原理,确定安装角度。
一般来说,垂直安装适用于排气,水平安装适用于送风。
四、安装高度安装高度是指风机离地面的距离。
合理的安装高度可以提高通风效果和安全性。
以下是一些关于安装高度的建议:1. 低于2.5米:安装高度低于2.5米通常适用于较小的房间或密闭空间,如厨房或浴室。
这样可以确保通风的效果和安全性。
2. 2.5-4米:安装高度在2.5-4米之间适用于一般的办公室、工厂和商业场所。
这个范围可以提高通风效果,并且不会占用太多的空间。
3. 高于4米:安装高度高于4米适用于大型工厂、仓库或高层建筑。
这个范围可以确保通风的覆盖范围,并且减少噪音对周围环境的影响。
放风机安装实施方案一、前期准备1. 确定放风机安装位置:根据工厂或仓库的布局和需要通风的区域,确定放风机的最佳安装位置,确保能够达到最佳的通风效果。
2. 测量安装位置尺寸:对安装位置进行精确的测量,确保放风机的尺寸与安装位置的空间相匹配,避免安装过程中出现尺寸不符的问题。
3. 准备安装工具和材料:根据放风机的安装要求,准备好相应的安装工具和材料,包括螺丝刀、螺丝扳手、螺丝、膨胀螺栓等。
二、安装步骤1. 安装支架:根据放风机的安装位置,在墙壁或天花板上安装支架,确保支架牢固可靠,能够承受放风机的重量。
2. 安装放风机主体:将放风机主体与支架进行连接,根据放风机的安装说明书,正确安装并固定好放风机主体,确保安装稳固。
3. 连接电源:根据放风机的电源要求,将电源线连接到放风机上,并进行电源线的接地处理,确保安全可靠。
4. 调试放风机:在安装完成后,对放风机进行调试,确保其能够正常运转,通风效果良好。
5. 安装防护罩:为了安全起见,可以在放风机上安装防护罩,避免人员误碰或意外伤害。
三、安装注意事项1. 安全第一:在安装过程中,务必注意安全,做好防护措施,避免发生意外。
2. 严格按照安装说明书操作:在安装放风机时,务必仔细阅读安装说明书,严格按照要求进行操作,避免安装错误或不当。
3. 注意电源接线:在连接放风机电源时,务必确保电源线接线正确,接地可靠,避免发生电气安全事故。
4. 定期检查维护:安装完成后,定期对放风机进行检查和维护,确保其长期有效运转。
四、总结通过以上的放风机安装实施方案,我们可以清晰地了解到放风机的安装步骤和注意事项。
只有严格按照安装要求进行操作,才能确保放风机的安装质量和通风效果。
希望本文可以对您的放风机安装工作有所帮助,谢谢阅读!。
风机安装施工工艺方法本文档旨在介绍风机安装施工的工艺方法,以指导施工人员进行风机的安装工作。
1. 前期准备在开始安装之前,需要进行一些前期准备工作,以确保施工的顺利进行。
具体包括:- 确定安装位置:根据风机的设计要求和现场情况,确定安装风机的最佳位置。
- 确定安装高度:根据风机的规格和目标使用情况,确定风机的安装高度。
- 检查安装设备:检查所需的安装设备是否齐全,并确保其正常工作。
2. 安装工艺步骤1:准备工作在正式安装前,需要进行一些准备工作,如:- 清理安装区域:清理安装区域,确保没有杂物和障碍物。
- 安装基础制作:根据风机的要求,制作好安装基础,并确保其平整牢固。
步骤2:安装风机在进行风机的安装时,需要注意以下几点:- 使用合适的吊装设备:根据风机的重量和尺寸,选择合适的吊装设备进行安装。
- 按照风机说明书进行安装:根据风机的说明书和相关要求,进行安装操作。
- 安装风机螺栓紧固:在安装风机的同时,确保螺栓紧固牢固,以保证风机的稳定性。
步骤3:调试和测试在安装完成之后,需要进行调试和测试,以确保风机工作正常。
具体包括:- 连接电源:将风机与电源进行连接,并确保电路正常。
- 检查运行参数:调试风机,检查其运行参数是否符合要求。
- 进行功能测试:进行功能测试,确保风机的各项功能正常运行。
3. 安全注意事项在进行风机安装的过程中,需要注意以下安全事项:- 穿戴个人防护装备:施工人员在进行安装时,应穿戴合适的防护装备,如安全帽、安全鞋等。
- 遵守操作规程:施工人员应遵守相关的操作规程和安全操作要求。
- 注意电气安全:在连接电源和进行调试时,应确保电气安全,避免电击等危险。
以上是风机安装施工的工艺方法,希望能对施工人员提供一些参考和指导,确保风机的安装工作顺利进行。
燃气风机正确安装方法燃气风机是一种利用燃气作为能源进行发热或发电的设备,因其高效节能、环保无污染等优点,得到了广泛应用。
在安装燃气风机时,必须遵循一定的安装方法,以确保其正常运行和使用安全。
本文将介绍燃气风机的正确安装方法。
1. 安装前准备工作在进行燃气风机安装前,首先需要进行一些准备工作,以确保安装的顺利进行:- 确定燃气风机的安装位置,并进行现场勘测,包括测量和记录相关的尺寸和距离。
- 根据燃气风机的要求,准备好所需的安装工具和材料,例如螺丝刀、扳手、固定螺栓等。
- 检查燃气风机及其相关配件的包装是否完好无损,如果有损坏或缺失的情况,及时与供应商联系。
2. 安装燃气风机按照以下步骤进行燃气风机的安装:1. 确保安装位置具备良好的通风条件,并能够满足燃气风机的排气和进气要求。
2. 将燃气风机的底座与安装位置对准,使用螺丝刀或扳手将其固定在地面上,确保底座稳固且牢固。
3. 根据燃气风机的安装要求,正确安装燃气风机的排气管道和进气管道,确保管道的连接牢固且密封良好。
4. 连接燃气风机的电源线,并确保电源线的接地是可靠的。
5. 根据燃气风机的要求,正确安装燃气供应管道和燃气调节阀,确保燃气的供应和调节正常。
6. 进行燃气风机的调试和测试,确保其能够正常启动和运行,并检查其各项指标是否符合要求。
3. 安全注意事项在进行燃气风机安装的过程中,需要特别注意以下安全事项:- 在安装过程中,严禁使用明火,以避免发生意外事故。
- 安装人员必须穿戴好个人防护装备,如安全帽、防护手套等。
- 在安装过程中,注意管路连接的密封性,以防止燃气泄漏导致安全隐患。
- 对于有可能发生意外事故的操作和操作部件,必须设置有效的保护措施,如安全阀等。
4. 完成验收和保养在燃气风机安装完成后,应进行验收和保养工作,以确保其长期稳定运行:- 对于燃气风机的各项指标进行检查和测试,确保其符合相关标准和规范。
- 制定并执行相应的保养计划,在规定的时间和周期内,对燃气风机进行必要的检查、清洁和维护工作。
回转鼓风机安装注意回转鼓风机是一种用于工业生产中的通风设备,在生产车间中应用广泛。
正确安装回转鼓风机对于保证其正常运转和使用寿命具有紧要意义。
以下是回转鼓风机安装注意事项的认真介绍。
一、安装前的准备1.选址:回转鼓风机的选址应考虑通风量、噪声和安全等因素。
应离紧要电气设备及易燃易爆物品阔别,同时要选好通风口的位置和方向,确保平稳流通。
2.搭建支架:回转鼓风机必需设有支架,支架材料应当选用金属材料或者钢管,以确保安装稳固,避开摇摆或者倾斜。
3.安装管道:回转鼓风机肯定要配上好气管道,管道大小以及管道的布局,应依据不同的风机、车间的通风要求来决议,这样可以保证通风气流畅通,达到工艺要求。
二、安装方法1.基础:回转鼓风机应设置在坚实、平整的混凝土基础上,以便于固定安装支架。
2.水平度:回转鼓风机应当水平安装,安装后用水平仪进行检测,以免显现不正常运行或者震动的情况。
3.固定法:固定形式可以采纳膨胀螺栓或者直接用膨胀螺栓将风机支架坚固固定在混凝土基础上即可。
4.支撑方式:回转鼓风机应采纳“三点支撑”安装方式,中央支撑与空气旋流机直接相连。
5.风机安装高度:回转鼓风机安装的高度和位置应按风道的计算结果先,这样可以确保良好的通风效果。
三、安装后的检验1.检测风机齿轮箱内的油量和松紧度,保证齿轮运行顺畅,不越轨。
2.检查并调整传动皮带的张力,以保证不滑动,不打滑。
3.排出管道中的异物,保证通风畅通,除去噪声。
4.检查风机的运行参数,并进行合理调整。
总之,回转鼓风机的安装要注意如此很多的细节,只有更加当心地操作,才能保证设备稳定运行,让风机发挥其应有的作用。
为了延长风机的使用寿命,削减设备维护和修理和更换频率,我们要加强对该设备的使用和维护。
空调机组及风机设备安装方法1、设备安装前的准备及要求随机文件完备、齐全且符合要求。
设备基础碎基础须待设备到货核准尺寸后才能施工,基础经检验合格且在混凝土达到设计强度后,才允许安装设备。
设备安装前应将混凝土表面及地脚螺栓孔洞内的泥渣清除干净,埋入地脚螺栓后,用100#水泥砂浆浇灌和抹面。
有关减振基础须按照相关图集或规范施工。
设备开箱检查无缺件、无损伤或锈蚀,其型号、规格符号规定要求。
各种仪表装置等包装或铅封完整无损。
2、设备吊装就位:(1)大型设备制冷机、空调机组等较大设备在运抵施工现场后,可用一台吊车进行卸车。
卸车之后,即进行开箱检查。
然后应用滚运的办法从设备孔慢慢拖到安装位置预装。
(2)中小型设备各种水泵、配电箱等中小型设备在运至施工现场后,用一台8吨吊车进行卸车,然后用手动液压车运到停放地点。
(3)各楼层设备与物料的垂直运输各层设备通过土建施工用塔吊、电梯井道或人工从楼梯运至各楼层。
设备吊运上楼层后,在方便施工的前提下,须尽可能分散放置,避免对楼板造成集中荷载。
(4)设备吊运的安全措施A、吊装前要详细检查汽车吊,检查钢丝绳有否残损,检查每个卸口、绳卡及滑轮是否良好。
吊车应运转正常严禁过载。
B、把杆的角度要按吊装施工方案校正。
绑扎设备与材料要严格按规范操作,防止脱落。
C、吊装应由专人统一指挥,做好隔离和防护措施,严禁在吊装点附近停留或通过。
D、对设备进行滚运时,滚道的搭设应平整、坚实,垫木的接头应错开。
滚动的速度不宜太快,要设溜绳。
E、滚杠的粗细应一致,其长应比托板宽度长50厘米。
3、风机安装(1)轴流风机安装后,其叶轮与主体风筒的间隙应均匀分布,叶轮旋转后,每次都不应停留在原来的位置上。
(2)风机在吊顶内安装时,其支吊托架应牢固、可靠、支架与风机间应设隔振带。
(3)墙上安装斜流风机及屋面风机安装,其减振垫应平整,各部位受力均匀,不得偏心。
(4)风机进出口与风管连接处,应采用柔性接头。
4、空调机组安装机组应放置在平整的基础上,基础应高于机房地面。
冷风机安装手册由于冷风机的安装与使用需要严格遵守相关安全规范和操作指南,为了避免不必要的损失和危险,建议请专业技术人员进行安装和调试。
以下是普遍适用的冷风机安装手册:1.确定安装位置。
冷风机安装地点应位于通风良好、空气干燥、排水方便的地方,距离电源插座和水源较近,方便供水和排水。
选定安装位置后需要进行精确定位和测量,以免影响冷风机的性能和寿命。
2.安装底座。
将冷风机底座固定在地面上,确保底座平稳、牢固。
安装前需检查底座表面是否平整、清洁、无杂物。
底座的固定方式根据冷风机型号不同而有所差别,需参考相关说明书和技术资料。
3.安装主机框架与主机机壳。
将冷风机主机框架固定在底座上,并将主机机壳安装在主机框架内,注意机壳的安装方向和位置。
机壳与主机框架之间应留出一定的空隙以便通风散热,不得紧贴或卡住。
4.安装风扇机组和过滤器。
将风扇机组安装在主机机壳内,并固定在主机框架上方的吊具上。
注意通风方向和风扇机组的配合使用。
同时安装好过滤器,保证过滤器装置紧固,不得有松动现象。
过滤器清洗时间和方法需按照说明书执行。
5.连接水源管道。
如果冷风机需要使用水源进行制冷时,需将水源管道与主机上的进水管道连接好,并确保阀门、管道和接头处无漏水现象。
水源根据水质情况选择软化处理、净化过滤等方法处理,防止水垢、杂质污染冷风机。
6.连接电源。
冷风机使用前需接通电源,一般是三相交流电源。
电源接线需按照冷风机的标准接线方法进行,确保安全可靠,并检查电源电压是否符合冷风机使用要求。
同时需注意接地线的连接,保证设备的接地良好。
如果是单相220V电源的冷风机,需特别注意选择专业电工接线,否则容易导致线路短路、设备损坏等问题。
7.进行试运行和调试。
连接好水源管道和电源后,进行冷风机的试运行和调试,确保设备正常运转和制冷效果达到预期目标。
试运行前需检查机器是否紧固、连接是否牢固、管道是否有漏水、电源是否有漏电等方面。
在调试过程中,还需根据情况调整软件程序、压缩机排气压力、风量、温度设定等参数,以优化设备的运行效能和节能率。
风机安装方法及注意事项
一、风机选用:
实验室通风工程中常用的风机有离心式风机、
轴流式风机、斜流式风机三种方式,根据实际情况及我公司多年来的经验,通风实验室设计方案将选用离心式风机。
二、风机安装:
a、风机的基础要求水平、坚固,且基础高度≥200mm。
b、风机与风管采用软管(柔性材料且不燃烧)连接,长度不宜小于200mm、管径与风机进出口尺寸相同。
为保证软管在系统运转过程中不出现扭曲变形,应安装的松紧适度。
对于装在风机吸入端的帆布软管,可安装稍紧些,防止风机运转时被吸入,减少帆布软管的截面尺寸。
c、风机的钢支架必须固定在混凝土基础上,风机其钢支架与基础之间必须增加橡胶减振垫。
全部风机及电动机组件都安装在整块的钢支架上,钢地架安装在基础顶部的减振垫上,减振垫最好用多孔型橡胶板。
d、风机出口的管径只能变大、不能变小,最后出风口要安装防虫网,偏向上出风时须增加风雨帽。
三、风道支架安装注意事项:
a、凡风道支架上的螺栓孔一律采用钻孔,不得采用气焊割孔;
b、带有斜支撑的托架,焊缝应为满焊;
c、吊架中吊杆下料应准确,吊杆中间不宜出现搭接焊缝;
d、当风道断面较小时,风道吊杆可采用膨胀螺栓固定在楼板上,当风道较大时,应采用钻孔固定的方式;
e、支架在安装前,应在墙体、柱体和楼板面上弹出风道的中心线,然后再确定支架的水平位置及标高,可保证安装后的风道的水平度和平面中心位置;
f、支架安装前,应对外露部分进行除锈、刷防锈漆处理;
g、无特殊要求时,风道支架的间距一般为3m,但在不足3m的风道应在两端各安装一支架,在三通和弯头处宜加设支架;
h、在风道支架上不得安装其它专业的管道或线缆。
四、混凝土基础施工注意事项:
e、土建在浇注混凝土前,应与专业设计图纸复核基础的位置、基础顶面的标高、基础的几何尺寸、预留螺栓孔洞的位置和深度,基础顶面标高不宜出现正误差(即不宜调出设计标高)。
f、基础埋入地面以下的深度应按设计要求施工,一般不小于50mm,混凝土应密实,外表面光滑,混凝土强度等级符合设计要求。
g、风机固定后,应进行二次灌浆地脚螺栓孔。
二次灌浆宜采用豆石混凝土,不得用水泥砂浆灌注孔洞。
