悬挑式脚手架搭设验收记录表悬挑式脚手架搭设验收记录表注意事项:1.验收时应按合同要求检查并填写,对于不合格部分须在检查表上注明。
2.填写各项项目时应尽量详实,避免遗漏。
3.如有项未及,可在表格空白处添加。
项目名称:悬挑式脚手架工程名称及地点:建设单位:承建单位:搭设单位:检查项目实测数据结论一、脚手架材料1.主材要求:(1)钢管规格:(2)材质:2.附件:(1)立杆底座规格:(2)挂钩规格:(3)安全绳规格:注:以上要求均应符合合同约定及有关规定要求。
二、脚手架搭设1.脚手架整体结构:(1)总体结构合理稳定,无明显裂缝、变形、松动等缺陷。
(2)脚手架各部位已稳固连接,固定牢靠,没有松动,无可拆卸部分没有轻易松动脱落现象。
(3)墙体挂件牢固,无破损、变形、开裂等现象。
(4)吊笼平稳可靠,起吊机械结构牢固,工作空间充足。
2.材料、附件及加工质量:(1)脚手架材料规格齐全,材质配合合理,加工精度符合技术要求。
(2)立杆底座规格、挂钩规格、安全绳规格等符合工程技术要求。
三、安全保障1.安全网:(1)用网铁丝符合要求,网络破损无缝隙,防护效果良好。
(2)悬挑脚手架的施工阶段必须设置安全网并加固连接点。
2.通道:(1)悬挑式脚手架的通道必须防滑,不易滑倒。
(2)通道应与脚手架结构可靠连接,不能发生脱离现象。
3.安全绳:(1)悬挑式脚手架的安全绳必须符合规模,铁件齐全,不得有锈蚀开裂。
(2)安全绳应按照技术要求加固连接点。
四、验收结论本次悬挑式脚手架搭设验收合格。
检查人员签字:检查日期:送验单位签字:。
悬挑式脚手架验收记录表一、工程概述本次验收的悬挑式脚手架位于_____工程的_____部位,脚手架搭设高度为_____米,悬挑钢梁的间距为_____米,采用的钢管规格为_____。
二、验收依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2、施工方案及相关设计文件3、国家及地方现行的有关安全生产的法律法规三、验收人员验收负责人:_____参加验收人员:_____、_____、_____、_____四、验收内容及标准1、施工方案(1)施工方案是否经过审批,内容是否完整、可行。
(2)是否有针对性的安全技术措施。
2、悬挑钢梁(1)悬挑钢梁的型号、规格是否符合设计要求。
(2)钢梁的间距是否符合方案要求,最大间距不得超过_____米。
(3)钢梁的锚固长度是否符合要求,锚固端压点应采用不少于 2个(对)的 U 形钢筋拉环或锚固螺栓与建筑结构梁板固定,U 形钢筋拉环或锚固螺栓应预埋至混凝土梁、板底层钢筋位置,并应与混凝土梁、板底层钢筋焊接或绑扎牢固,其锚固长度应符合现行国家标准《混凝土结构设计规范》GB50010 中钢筋锚固的规定。
(4)钢梁外端是否设置钢丝绳或钢拉杆与上一层建筑结构斜拉结,且与钢梁的夹角应不小于 45 度。
3、架体搭设(1)立杆的间距、垂直度是否符合要求,立杆纵距不得大于_____米,横距不得大于_____米,垂直度偏差不得大于架高的 1/200。
(2)大横杆的步距是否符合要求,步距不得大于_____米。
(3)剪刀撑的设置是否符合要求,应在架体外侧周边及内部纵、横向每隔 5m~8m,由底至顶设置连续竖向剪刀撑,剪刀撑宽度应为5m~8m;在竖向剪刀撑顶部交点平面应设置连续水平剪刀撑。
当支撑脚手架局部所承受的荷载较大,或立杆需加密设置时,剪刀撑的设置应相应加密。
(4)连墙件的设置是否符合要求,连墙件应从架体底层第一步纵向水平杆处开始设置,按照两步三跨的原则进行布置,连墙件应靠近主节点设置,偏离主节点的距离不应大于 300mm。
表7.3.4-
2 悬挑式脚手
架验收表
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-2 悬挑式脚手架验收表
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-2 悬挑式脚手架验收表
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-2 悬挑式脚手架验收表
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-2 悬挑式脚手架验收表
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7.3.4-2 悬挑式脚手架验收表
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。

悬挑式脚手架验收记录表工程名称:单位名称:序号验收项目搭设要求检验结果1 施工方案搭设方案审批手续齐全并绘制施工图,多层悬挑设计计算内容齐全、准确。
2 悬挑梁及悬挑架悬挑梁、悬挑架与结构连接牢固,悬挑架应采用刚性框架和刚性节点3 架体稳定梁上应焊短管作底座,立杆插入固定,并绑扫地杆4 脚手板、防护栏杆底笆应铺满、首层与结构之间隔离严密、栏杆高度1.2m,密目网、操作层以下踢脚板齐全5 杆件间距立杆间距按1.5m布置(单层1.5~1.8m)、立杆垂直偏差全长1/100H,,接长交叉进行6 层间防护作业层下设置隔离措施(四步一隔离)7 脚手架材质钢管外径φ48mm,壁厚不少于3.5mm,无严重锈蚀、裂纹变形8 扣件扣件要有生产许可证、扣件检测资料、紧固力矩45~50N.m9 大小横杆搭设要做到横平竖直、大横杆固定间距≯6m、挠度≯杆长1/15010 剪刀撑每组剪刀撑跨越立杆根数为5~7根(>6m),夹角45º~60º,杆件接长不应在同一平面施工单位验收意见:施工单位技术负责人:日期:监理验收意见:专业监理签名:日期:悬挑架总高度验收时搭设高度搭设负责人合格牌编号验收人员验收日期搭设部位word编辑文档悬挑式脚手架验收记录表工程名称保利蠡湖香槟苑一期工程(2#)单位名称:广州富利建筑安装有限公司序号验收项目搭设要求检验结果1 施工方案搭设方案审批手续齐全并绘制施工图,多层悬挑设计计算内容齐全、准确。
按照方案施工2 悬挑梁及悬挑架悬挑梁、悬挑架与结构连接牢固,悬挑架应采用刚性框架和刚性节点连接牢固,采用刚性3 架体稳定梁上应焊短管作底座,立杆插入固定,并绑扫地杆焊钢筋作底座,有扫地杆4 脚手板、防护栏杆底笆应铺满、首层与结构之间隔离严密、栏杆高度1.2m,密目网、操作层以下踢脚板齐全竹片满铺,有隔离、踢脚板5 杆件间距立杆间距按1.5m布置(单层1.5~1.8m)、立杆垂直偏差全长1/100H,,接长交叉进行按照方案搭设6 层间防护作业层下设置隔离措施(四步一隔离)首步一道硬隔离7 脚手架材质钢管外径φ48mm,壁厚不少于3.5mm,无严重锈蚀、裂纹变形合格产品8 扣件扣件要有生产许可证、扣件检测资料、紧固力矩45~50N.m 证件齐全9 大小横杆搭设要做到横平竖直、大横杆固定间距≯6m、挠度≯杆长1/150附合要求10 剪刀撑每组剪刀撑跨越立杆根数为5~7根(>6m),夹角45º~60º,杆件接长不应在同一平面附合要求施工单位验收意见:按方案搭设符合省文明标化要求施工单位技术负责人:日期:监理验收意见:专业监理签名:日期:悬挑架总高度23m 验收时搭设高度12.6米搭设负责人李志国合格牌编号NO:02word编辑文档验收人员胡婷、吴小东、林志中验收日期2011、02、23 搭设部位2#楼悬挑式脚手架验收记录表工程名称保利蠡湖香槟苑一期工程(5#)单位名称:广州富利建筑安装有限公司序号验收项目搭设要求检验结果1 施工方案搭设方案审批手续齐全并绘制施工图,多层悬挑设计计算内容齐全、准确。
悬挑脚手架验收记录表项目信息•项目名称:xxxx•项目地点:xxxx•施工单位:xxxx•验收单位:xxxx悬挑脚手架基本情况•悬挑长度:xxxxm•悬挑层数:xxxx•悬挑高度:xxxxm•使用材料:xxxx•悬挑脚手架搭设依据:xxxx悬挑脚手架验收情况•悬挑脚手架存在的问题及处理情况:–问题1:xxxx 处理措施:xxxx–问题2:xxxx 处理措施:xxxx–问题3:xxxx 处理措施:xxxx•悬挑脚手架外观是否符合要求:(√表示符合,X表示不符合)–外表面平整、无明显锈蚀、氧化、损坏或变形:√/X–构件连接是否牢固、整齐、无松动、断裂、开裂等现象:√/X –立杆的竖直度和水平度是否符合要求:√/X–斜杆的倾斜角度是否符合要求:√/X–无锐角、无压痕、无变形、无裂缝、无切口等安全隐患:√/X •悬挑脚手架配件是否符合要求:(√表示符合,X表示不符合)–衔铁是否准确安装在立杆连接件上:√/X–衔铁是否平坦、无损伤,铆钉是否齐整:√/X–斜杆接头是否符合要求:√/X–脚轮安装是否牢固,无松动感:√/X–支撑杆是否有倾斜,是否符合要求:√/X悬挑脚手架使用情况•悬挑脚手架使用过程中是否存在问题:(√表示正常,X表示问题存在)–使用前是否进行了检查:√/X–在使用过程中是否有人员在悬挑脚手架上进行搬运重物:√/X –在使用过程中是否有人员在悬挑脚手架上进行作业:√/X–在使用过程中是否有人员未按规定系好安全带:√/X–在使用过程中是否存在超载:√/X•悬挑脚手架使用情况记录:–使用日期:xxxx-xx-xx–使用人员:xxxx–使用情况:xxxx悬挑脚手架拆除情况•拆除过程中是否有意外事故发生:(√表示未发生,X表示发生)•悬挑脚手架拆除情况记录:–拆除日期:xxxx-xx-xx–拆除人员:xxxx–拆除情况:xxxx验收人员签名•签字:xxxx•日期:xxxx-xx-xx结论•悬挑脚手架验收结论:合格/不合格•不合格原因及处理措施:xxxx。

精选文档悬挑式脚手架查收表编号:工程名称施工单位架体用途架体全高查收日期架体总长度架体荷载分段查收高度施工负责人查收人员序号查收项目查收内容及要求查收结果架体搭拆专项施工方案应经过审查审批,架体高度20m及以上;1有关技术专项施工方案中的设计、详图、安全举措应与实质符合;资料架体搭拆安全技术交底应切合方案及实质要求。
钢梁截面尺寸应经设计计算确立,且截面型式应切合设计和规范要求;钢梁锚固端长度不该小于悬挑长度的倍;2悬挑钢梁钢梁锚固处构造强度、锚固举措应切合设计和规范要求;钢梁外端应设置钢丝绳或钢拉杆与上层建筑构造拉结;钢梁间距应按悬挑架体立杆纵距设置。
立杆底部应与钢梁连结柱固定;承插式立杆接长应采纳螺栓或销钉固定;纵横向扫地杆的设置应切合规范要求;3架体稳固剪刀撑应沿悬挑架体高度连续设置,角度应为45°~ 60°;架体应按规定设置横向斜撑;架体应采纳刚性连墙件与建筑构造拉结,设置的地点、数目应切合设计和规范要求。
4脚手板脚手板材质、规格应切合规范要求;脚手板铺设应严实、坚固,探出横向水平杆长度不该大于150mm。
5荷载架体上施工荷载应平均,其实不该超出设计和规范要求。
6杆件间距立杆纵、横向间距、纵向水平杆步距应切合设计和规范要求;作业层应按脚手板铺设的需要增添横向水平杆。
作业层应按规范要求设置防备栏杆;7架体防备作业层外侧应设置高度不小于180mm的挡脚板;架体外侧应采纳密目式安全网关闭,网间连策应严实。
架体作业层脚手板下应采纳安全平网兜底,以下每隔10m应采纳安全平网封闭;8层间防备作业层里排架体与建筑物之间应采纳脚手板或安全平网关闭;架体基层沿建筑构造边沿在悬挑钢梁与悬挑钢梁之间应采纳举措关闭;架体基层应进行关闭。
9构配件型钢、钢管、构配件规格材质应切合规范要求;材质型钢、钢管曲折、变形、锈蚀应在规范同意范围内。

10其余查收结论:查收署名搭设负责人:使用负责人:项目安全负责人:项目负责人:年月日年月日年月日年月日悬挑工字钢预埋件查收记录编号:工程名称施工单位查收部位查收时间序号查收内容及要求查收结果锚环或锚固螺栓材质及制作切合方案设计及规范要求(直径不小于16mm),且外形无拉裂、变形、严重腐化等不利现象1压板材质及规格切合方案设计及规范要求(钢压板尺寸不该小于 100mm× 10mm(宽×厚);角钢压板的规格不该小于 63mm× 63mm× 6mm)锚环应预埋至混凝土板基层钢筋地点,并与2基层钢筋钢筋焊接或绑扎坚固锚固螺栓应有固定举措保证不发生位移与锚环底部连结处的钢筋应为两根且直径3不小于18mm、长度不小于预埋锚固件数目、地点及设置高度切合方案4设计要求5其余特别设计知足方案要求查收结论:技术负责人:责任工程师:安全负责人:日期:日期:日期:脚手架连墙件预埋查收记录编号:工程名称施工单位查收部位查收时间序号查收内容和要求查收结果扁铁式预埋件,扁铁材质、规格切合方案设1计要求钢管式预埋件,钢管材质、尺寸切合方案设计要求2预埋深度和外露长度一定知足方案设计要求3有防备预埋件偏移、变形等举措,保证预埋件地点固定及预埋件不发生形变等4脚手架连墙件预埋数目、地点切合方案设计要求5其余方案设计规定内容知足要求查收结论:技术负责人:责任工程师:安全负责人:日期:日期:日期:。
悬挑脚手架验收记实表之五兆芳芳创作工程名称:曲江新区廉租住房小区1#、2#楼施工单位西安市第一住宅修建公司曲江工程(A)项目部扶植单位西安市工商业房产经营公司廉租住房扶植项目办公室搭设班组楼号层数验收日期年月日序号验收项目验收尺度验收结果1 工字钢预埋工字钢之间距离1.5m,转角两处工字钢之间距离0.7m~0.9m.钢筋卡环预埋必须垂直,两环之间距离不得小于0.5m.工字钢端部与钢筋吊环距离不得小于0.3m.2 钢丝绳与修建物拉结每一根工字钢用钢丝绳在上方墙面拉紧,立杆无法设置在工字钢上的也用钢丝绳与修建拉紧.用三个以上的U型环一顺排列,压板压住绳,第一道U型环与第二道、第三道之间距离是15公分左右,第三道以后必须打弯尺寸大于30cm以上.必须预先预埋钢丝绳吊环,严谨用钢丝绳与段钢管锁接.3 立杆与工字钢座外立杆、内立杆必须装置在工字钢钢筋头内.立杆无法设置在工字钢上的,在下方必须用1~2根钢管做支撑.4 采光井架子的拉结、防护采光井拉结在没有拆模前用支撑抛撑拉结牢固,等木工裁撤完墙板后再用顶丝与墙体顶住,采光井架体的端部用钢管与墙柱拉结牢固.5 连墙拉结防护连墙拉结无法固定时,可采取抛撑拉结,按标准要求拉结,等木工裁撤完墙板时实时按标准要求拉结.水平拉结不大于6m,竖向拉结不大于4m,用钢管硬连接,从架体外侧直到墙体两道钢管夹紧(平直).6 脚手板铺设施工层架板必须满铺.每隔两层从墙到架体必须满铺架体短钢管对接不小于15cm,搭接大于15cm. 脚手板两头与脚手板中间必须加一道小横杆. 架板必须绑扎牢固,不克不及有跳头板.7 立杆、大横杆的搭接立杆与立杆搭接尺寸错开0.5m以上,严禁在同步架内出现两个对接头.大横杆搭接尺寸错开0.5m以上,严禁在同步架内出现两个对接头.纵向水平杆、立杆交点处必须设置横向水平杆,必须每个交点要用扣件固定.大横杆、小横杆伸出外架0.1m以上.8 接头卡搭设接头卡(扣件)开口朝上、朝内.9 扣件拧紧度扣件螺栓拧紧扭力距40~65N·m10 铰剪撑搭设铰剪撑立杆底层的倾角45°~60°.搭接长度1~1.2m以上.旋转扣件良多于三个.铰剪撑高度沿脚手架高度连续设置,随同架体.要求铰剪撑经过对每一个节点都应与主节点相连,若错过主节点,可应加横向水平杆连接,杆件刷黑黄漆.11 踢脚板设0.18m高,刷黑黄漆,绑扎牢固.12 密目网随架体实时围护,绑扎牢固、平整、垂直.接槎处要严密,不克不及有洞口;破旧、撕烂应实时改换.架体外侧加密目网、小眼网各一道,架体与墙间30cm 每两层小眼网防护一道.验收结论意见验收单位施工单位监理单位介入人员:年月日搭设班组长:年月日技巧员:年月日平安员:年月日。
悬挑脚手架验收记录表附件:1西安铁路枢纽西安站改扩建工程迁建机务段、车辆段及客整所剩余工程XZGS-1标段单身宿舍综合楼外架工程专项施工方案编制:日期:复核:日期:审批:日期:中铁二十局集团有限公司西安站改工程项目经理部二〇一六年一月目录一、工程概况及编制依据 (5)(一)工程概况 (5)(二)编制依据 (5)二、外脚手架搭设方案 (5)(一)双排扣件式落地钢管脚手架 (5)(二)外挑脚手架 (6)三、组织机构和主要周转料具计划 (7)(一)组织机构 (7)(二)主要周转料具需用计划 (8)四、脚手架工程施工要点 (8)(一)脚手架材质要求 (8)(二)搭设构造措施 (9)(三)、地基处理 (15)(四)脚手架的检查与验收 (16)五、悬挑式扣件钢管脚手架计算书 (16)六、落地脚手架计算 (30)七、安全管理工作 (37)一、工程概况及编制依据第一节(一)工程概况本工程为西安铁路枢纽西安站改扩建工程迁建西安机务段单身宿舍楼工程,建设地点在西安市火车东站内。
本工程结构形式为框架剪力墙结构,建筑结构安全等级为二级,建筑抗震设防类别为丙类,框架的抗震等级为二级,地基基础的设计等级为丙类,结构设计使用年限为50年;建筑耐火等级为二级。
本建筑为主楼主体16层,局部16层,附楼主体2层11.1m,局部3层14.4m,室内地面标高±0.000m相对于绝对高程409.1m,室内外高差450mm。
总建筑面积为23124平方米。
地上16层,建筑总高度为62.4m。
第二节(二)编制依据1. 西安铁路枢纽西安站改扩建工程迁建西安机务段工程施工图纸及设计文件;2.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);3.《建筑施工模板安全技术规范》(JGJ162-2008);4.《建筑结构荷载规范》(GB50009-2012);5.《混凝土结构设计规范》(GB50010-2010);6.《建筑施工高空作业安全技术规程》(JGJ80-2011);7.《建筑施工手册》第五版;8.《建筑施工计算手册》江正荣著。

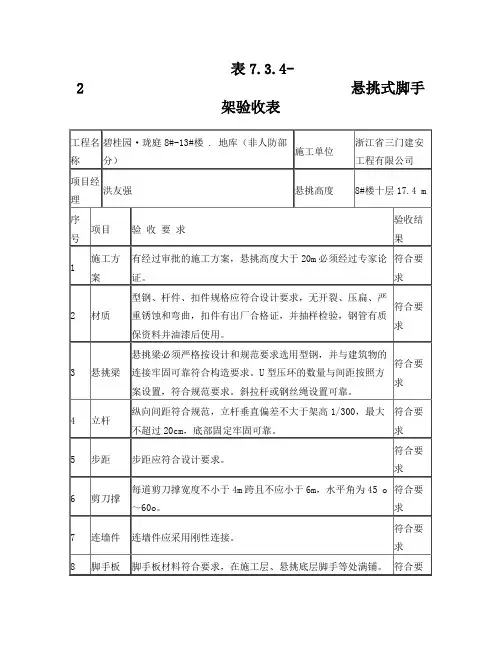

表7.3。
4—2 悬挑式脚手架验收表
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.由项目总监组织项目经理、项目技术负责人、搭设班组长验收.
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表7。
3。
4—2 悬挑式脚手架验收表
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.由项目总监组织项目经理、项目技术负责人、搭设班组长验收.
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
注:1.悬挑脚手架应按搭设次数分段逐次验收。
2.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表 悬挑式脚手架验收表
注: .悬挑脚手架应按搭设次数分段逐次验收。
.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表 悬挑式脚手架验收表
注: .悬挑脚手架应按搭设次数分段逐次验收。
.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表
悬挑式脚
手架验收表
注: .悬挑脚手架应按搭设次数分段逐次验收。
.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表 悬挑式脚手架验收表
注: .悬挑脚手架应按搭设次数分段逐次验收。
.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表 悬挑式脚手架验收表
注: .悬挑脚手架应按搭设次数分段逐次验收。
.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
表 悬挑式脚手架验收表
注: .悬挑脚手架应按搭设次数分段逐次验收。
.由项目总监组织项目经理、项目技术负责人、搭设班组长验收。
