预应力锚杆监理实施细则
- 格式:doc
- 大小:219.00 KB
- 文档页数:12
高速公路第5合同段(K148+400~148+600)预应力锚固施工技术方案目录一、工程概况二、编织依据三、施工准备1、施工组织机构2、施工人员安排3、机械设备、试验检测及测量仪器配置4、施工临时场地建设5、测量准备工作6、施工详图7、原材料准备8、试验9、技术交底四、施工计划1、施工总体安排2、平面布置图3、锚体图五、施工阶段1、施工程序2、施工工艺3、施工方法六、工序报验七、质量控制措施八、安全生产保证措施九、环保措施十、文明施工十一、附录(检验申请表)高速公路第5合同段特殊路基边坡K148+400~K148+600段锚固施工技术方案一、工程概况1、设计情况148+400~148+600特殊路基锚固边坡段,设四到六级边坡、每级坡高10m。
二、三、四级边坡为锚杆加固,五、六级边坡为锚索加固。
每级边坡坡率均设为1∶0.75。
待每级边坡开挖至设计坡率后,锚杆加固采用Φ32高强度精轧螺纹钢筋预应力锚杆框架护坡,每孔施加预应力为250KN。
锚索加固采用直径Φj15.24无粘结钢绞线,强度为1860Mpa(270级),每孔施加预应力1200KN。
砼框架内采用客土植被护坡。
2、主要工程数量见表1〈主要工程数量表〉表1主要工程数量表3、工程地质情况本挖方边坡主要分布在三叠系嘉陵江组薄层夹中厚层灰岩中,岩层倾角方向与路基边坡方向相同,岩层倾向与坡面倾向小角度相交(约15度),岩层倾角(约36度)小于边坡角,边坡属于硬岩中倾顺向坡。
边坡表层为强风化破碎层。
岩层间存在较软弱的岩层面或夹层,在路基切挖坡角后,在降雨(尤其是在长时间连续降雨)的作用下,雨水的大量渗入,会大大降低软弱夹层岩土的力学强度,使边坡岩体沿软弱夹层面顺层向下滑动,导致边坡失稳。
在K148+380~K148+440段有部分风化严重的泥质灰岩出露,并沿路线前进方向深入到K148+500处。
该类岩石其岩性软弱,岩质松软,耐风化及耐水能力差,岩体风化层厚度较大,力学强度低。
锚杆及预应⼒锚杆专项⽅案⽬录⼀、编制依据 (2)⼆、⼯程概况 (2)三、变更项⽬施⼯⼯艺 (3)四、质量控制 (8)五、施⼯中常遇问题及处理 (9)六、增加⼈员设备计划 (10)七、施⼯总进度计划 (10)国际公馆三期基坑⽀护⼯程变更项⽬补充⽅案⼀、编制依据依据原《国际公馆三期基坑⽀护⼯程施⼯组织设计》及其编制依据,结合东莞国际公馆三期基坑⽀护⼯程设计图(2007.6.22),编制此补充施⼯⽅案,与原施⼯组织设计结合组织施⼯。
⼆、⼯程概况本⼯程场地位置处东莞市南城区东莞⼤道旁,场地开阔,地形基本平整,局部地形起伏较⼤。
场地拟建建筑共22栋,规划总建筑⾯积24.763万 m2,场地建筑拟采⽤天然地基及锤击预应⼒管桩基础类型。
根据地质情况、周边环境和经济的原因,本基坑开挖⾯分为1-1、1‘-1‘~6-6共七个剖⾯段,采⽤放坡开挖、放坡+喷锚⽹⽀护、搅拌桩+喷锚⽹⽀护等⽅案进⾏⽀护施⼯,原《国际公馆三期基坑⽀护⼯程施⼯组织设计》经过专家会审后,根据会审意见变更3-3、4-4、5-5剖⾯第⼆排锚杆改为预应⼒锚杆,并增加锚杆腰梁施⼯。
三、变更项⽬施⼯⼯艺1、预应⼒锚杆施⼯⼯艺(1)、概述本⼯程预应⼒锚杆采⽤Φ22钢筋,锚杆钻机成孔,钻孔直径为130mm,钻孔深度为14m,钻孔⾓度为10°。
(2)、施⼯⼯艺流程预应⼒锚杆施⼯⼯艺流程图(3)、施⼯⽅法及技术措施1、定孔位当⼟⽅开挖⾄锚杆标⾼以下20~30cm,复核每排锚杆的⽔平标⾼后,按设计的锚杆⽔平间距要求进⾏布孔,并打⼊钢筋确定孔位,开钻前拔出。
2、成孔锚杆成孔:钻机就位后,按10°的设计⾓度以φ130孔径钻⾄超过设计深度0.3~0.5m,遇淤泥层及砂层等易塌孔⼟层,宜采⽤泥浆循环护壁或跟管钻进。
钻孔深度达到设计要求后,由甲⽅、监理⼈员对孔深进⾏查验,并作详细、完整的钻孔记录。
3、锚杆制作本⼯程采⽤Φ22钢筋锚杆,制作长度要⽐设计长度(14m)多出140cm,以便于张拉。
预应力锚索监理实施细则预应力锚索监理实施细则1. 引言本旨在规范预应力锚索监理工作的实施细则,确保预应力锚索施工过程中的安全、质量和进度的有效控制。
本合用于预应力锚索监理工作的整个过程,包括设计、施工和验收等环节。
2. 监理机构责任和权限2.1 监理机构应当具备相应的资质和经验,负责协调与监督预应力锚索工程的施工过程。
2.2 监理机构应对预应力锚索施工方案进行审核,并提出合理的修改意见。
2.3 监理机构应对预应力锚索施工现场进行巡视和检查,确保施工按照设计、规范和合同要求进行。
2.4 监理机构应与施工单位保持良好的沟通与协调,及时解决施工中的问题和纠纷。
2.5 监理机构应对预应力锚索施工的质量进行抽检和验收,并出具相应的监理报告。
3. 施工单位责任和义务3.1 施工单位应按照合同要求制定详细的预应力锚索施工方案,并提供给监理机构审核。
3.2 施工单位应保证施工过程中的安全,采取必要的措施防止事故的发生。
3.3 施工单位应按照设计要求进行预应力锚索的安装和张拉工作,确保预应力锚索的质量和稳定性。
3.4 施工单位应按照监理部门的要求配合监理工作,提供必要的技术文件和资料。
4. 监理工作内容及要求4.1 监理工作应包括对预应力锚索施工方案的审核、现场巡视和检查、质量抽检和验收等环节。
4.2 监理机构应在预应力锚索施工开始前审核施工单位提交的施工方案,并提出合理修改意见。
4.3 监理机构应对预应力锚索施工现场进行巡视和检查,确保施工过程中符合设计和规范要求。
4.4 监理机构应对预应力锚索的质量进行抽检和验收,确保锚索的质量和性能满足设计和合同要求。
4.5 监理机构应及时记录并报告施工过程中的问题和纠纷,保证施工的顺利进行。
5. 监理报告和验收5.1 监理机构应及时向业主提交监理报告,详细记录了施工过程中的问题和处理情况。
5.2 监理报告应包括施工单位的施工方案、现场巡视和检查记录、质量抽检和验收结果等内容。
(工程名称)锚杆施工监理实施细则GD-B1-28编写:(专业监理工程师)_ __________________________审批:(总监理工程师)____________________________广东工程建设监理有限公司(项目监理机构名称、盖项目章)()年()月()日1 专业工程概况及特点 (2)2监理细则编制依据 (3)3 监理工作的流程 (4)4 监理工作的控制要点及目标值 (5)5监理工作的方法及措施 (10)1专业工程概况及特点*****************************************************************************************************************************************************************************************************************************************************************************************************************************************************************************************************************************2监理细则编制依据2.0.1 已批准的《监理规划》;2.0.2 《建筑工程施工质量验收统一标准(GB50300》;2.0.3 《工程测量规范(GB50026》;2.0.4 《建筑地基基础工程施工质量验收规范(GB50202》;2.0.5 《岩土锚杆(索)技术规程(CECS2)》;2.0.6 《喷射混凝土支付技术规范(GB50086》;2.0.7 《建筑地基与基础施工及验收规范(DBJ15-201)》;2.0.8 《广州地区建筑基坑支护技术规定(GJB02》;2.0.9 《建设工程文件归档整理规范(GB/T50328)》;2.0.10《广州市建设工程档案编制指南(试行)》;2.0.11《广东省建筑工程竣工验收技术资料统一用表(上、下册)》2.0.12 本工程设计文件和技术资料;2.0.13 行业主管部门现行有关建设工程管理的文件规定;2.0.14 施工监理合同;2.0.15 施工合同;2.0.16 承包单位施工组织设计(方案)、作业指导书。

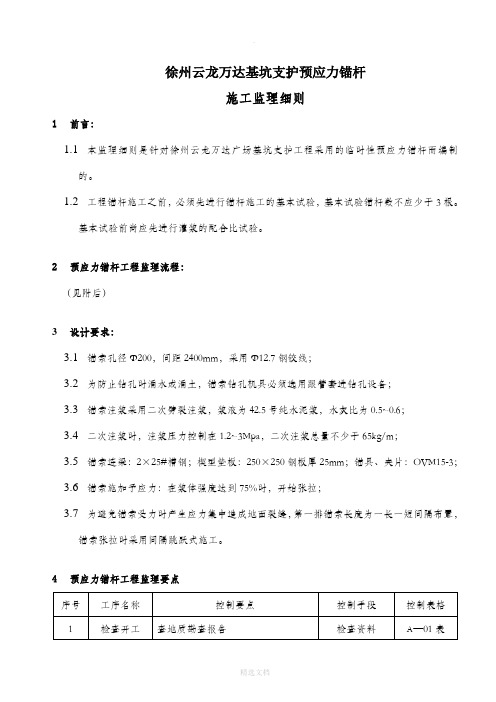

徐州云龙万达基坑支护预应力锚杆施工监理细则1前言:1.1本监理细则是针对徐州云龙万达广场基坑支护工程采用的临时性预应力锚杆而编制的。
1.2工程锚杆施工之前,必须先进行锚杆施工的基本试验,基本试验锚杆数不应少于3根。
基本试验前尚应先进行灌浆的配合比试验。
2预应力锚杆工程监理流程:(见附后)3设计要求:3.1锚索孔径Φ200,间距2400mm,采用Φ12.7钢铰线;3.2为防止钻孔时涌水或涌土,锚索钻孔机具必须选用跟管套进钻孔设备;3.3锚索注浆采用二次劈裂注浆,浆液为42.5号纯水泥浆,水灰比为0.5~0.6;3.4二次注浆时,注浆压力控制在1.2~3Mpa,二次注浆总量不少于65kg/m;3.5锚索连梁:2×25#槽钢;楔型垫板:250×250钢板厚25mm;锚具、夹片:OVM15-3;3.6锚索施加予应力:在浆体强度达到75%时,开始张拉;3.7为避免锚索受力时产生应力集中造成地面裂缝,第一排锚索长度为一长一短间隔布置,锚索张拉时采用间隔跳跃式施工。
4预应力锚杆工程监理要点5预应力钢绞线施工监理要点:6施工要求及验收标准:6.1锚杆钻孔水平方向孔距在垂直方向误差不宜大于100mm,偏斜度不应大于3%;6.2注浆管宜于锚杆杆体绑扎在一起,一次注浆管距孔底以为100~200mm, 二次注浆管的出浆孔应进行可灌密封处理次注浆管;6.3锚固段强度大于15MPa并达到设计强度等级的75%后方可进行张拉;6.4锚杆张拉应考虑对邻近锚杆的影响;6.5锚杆宜张拉至设计荷载的0.9~1.0倍后,再按设计要求索定;6.6锚杆张拉控制应力不应超过锚杆杆体强度标准值的0.75倍。
7预应力锚杆工程工程质量预控措施8锚杆试验:8.1锚杆锚固段浆体强度达到15MPa或达到设计强度等级的75%时可进行锚杆试验;8.2加载装置(千斤顶、油泵)的额定压力必须大于试验压力,且试验前应进行标定;8.3加荷反力装置的承载力和刚度应满足最大试验荷载要求;8.4计量仪表(测力计、位移计)应满足测试要求的精度;8.5基本试验和蠕变试验锚杆数量不应少于3根,且试验锚杆材料尺寸及施工工艺与工程锚杆相同;8.6验收试验锚杆的数量应取锚杆总数的5%,且不得少于3根,本工程应为24根。
预应力锚索监理实施细则一、工程概况本工程为_____工程,位于_____,总建筑面积为_____平方米。
预应力锚索作为一种重要的支护结构,被广泛应用于本工程的边坡支护中。
其设计参数包括锚索长度、直径、倾角、锚固力等,具体参数应根据工程地质条件和设计要求确定。
二、编制依据1、相关法律法规,如《建设工程质量管理条例》、《建设工程安全生产管理条例》等。
2、相关规范标准,如《岩土锚杆与喷射混凝土支护工程技术规范》(GB 50086-2015)、《预应力筋用锚具、夹具和连接器》(GB/T 14370-2015)等。
3、工程设计文件及施工图纸。
4、工程施工合同及监理合同。
三、监理工作流程1、施工准备阶段(1)审查施工单位的资质和施工方案,重点审查施工单位的施工技术能力、质量保证措施、安全生产措施等。
(2)检查施工单位的材料准备情况,包括锚索、锚具、水泥、砂、石等原材料的质量和数量。
(3)检查施工机械设备的性能和数量,确保满足施工要求。
(4)复核施工测量放线成果,确保锚索的位置和标高符合设计要求。
2、施工阶段(1)钻孔施工监理检查钻孔设备的安装和调试情况,确保设备正常运行。
监督施工单位按照设计要求进行钻孔,控制钻孔的孔径、孔深、倾角等参数。
检查钻孔过程中的护壁措施,防止孔壁坍塌。
对钻孔进行验收,检查孔位偏差、孔深偏差、孔径偏差等是否符合规范要求。
(2)锚索制作与安装监理检查锚索的材料质量,包括钢绞线的规格、强度、伸长率等。
监督施工单位按照设计要求制作锚索,控制锚索的长度、自由段长度、锚固段长度等。
检查锚索的安装情况,确保锚索顺直、居中,锚固段与孔壁接触紧密。
(3)注浆施工监理检查注浆材料的质量,包括水泥的品种、强度等级,水灰比等。
监督施工单位按照设计要求进行注浆,控制注浆压力、注浆量等参数。
检查注浆的密实度,确保锚索锚固段注浆饱满。
(4)张拉与锁定监理检查张拉设备的校验情况,确保设备精度符合要求。
监督施工单位按照设计要求进行张拉,控制张拉力、伸长值等参数。
预应力锚杆施工方案随着地下空间开发利用的迅速发展,基坑支护成为重要的分项工程,预应力锚杆应用日趋广泛。
该技术可有效的限制基坑土壁侧位移,能保证紧临基坑建筑物的安全。
工艺流程:定位——注浆管制作——钻孔——锚杆安设——一次注浆——二次注浆——锚具安装——张拉与锁定——锚头保护一、工程内容1、锚杆成孔直径为Ф110mm,长度15米,倾角为100,采用回转锚杆钻机成孔,对于难成孔地段须采用168mm套管跟管成孔。
2、锚杆主筋为2Ф25钢筋。
3、锚杆钢筋表面不应有污物或其它有害物质,并按尺寸下料。
锚杆体在安放前应妥善保护,以免腐蚀或弯曲。
4、锚杆体制作及安放时,应按每2米安放船形对中架,以保证锚杆对中。
5、灌浆采用二次灌浆法。
首次灌浆材料可采用水灰比为0.4~0.6的水泥砂浆,灰砂比为1.5:1;二次灌浆为纯水泥浆,水灰比为0.4~0.6。
水泥宜采用强度为32.5Mpa的普通硅酸盐水泥,黄砂为粉细砂。
灌浆体材料M25。
168mm套管成孔部位,采用150mmPVC 管止浆。
6、钻孔深度超过锚杆设计长度500mm。
7、锚头制作8、锚杆需加预应力,预应力设计值为80~100KN。
9、土层锚杆在立面上呈梅花型布置,按桩间距布置。
二、预应力锚索施工1、锚索材料拟采用ASTmA416-94钢绞线,强度级别为1860mpa,直径为Ф15.24mm,截面积s=140mm2,钢铰线必经取样作力学性能检测,其检测参数有破坏负荷、屈服负荷、抗拉强度、弹性模量等。
2、锚索根据张拉吨位分两种:即2000KN与1500KN,暂定2000KN锚索用13根钢绞线组装成束,1500KN锚索用10根钢绞线组装成束。
3、锚具暂定采用HVm锚具体系,锚具型号为HVml5A一19与HVml5A一7。
4、锚固承压垫板的垫层规格暂定:2000KN者混凝上厚40cm,底部尺寸为90x90cm,锚索孔口承压钢板规格400mm×400mm×40mm,中心孔孔径为Ф150mm,1500KN者混凝土厚30cm,底部尺寸为80×80cm,铺索孔口承压钢板规格300mm×300mm×40mm,中心孔孔径为Ф130mm,均呈正四棱台形状。
二、监理的目标与依据2.1 监理工作的范围依据有关合同及设计文件对该专项工程的施工质量及合同工期进行监控,使之符合工程要求。
2.2 锚杆工程的目标锚杆灌浆强度达到70%安装锚具,灌浆强度达到100%时开始张拉并锁定锚杆;锚杆孔位布置符合设计要求,水平方向误差不大于50mm,垂直方向误差不大于50mm。
2.3 编写监理细则的依据2.3.1业主审批同意的监理规划;2.3.2 设计的施工图纸;2.3.3 有关规范、标准:1)国家标准《建筑地基基础工程施工质量验收规范》GB50202-2002;2)国家标准《锚杆喷射砼支护技术规范》GB50086-2001;3)行业标准《岩土锚杆(索)技术规程》CECS22-2005;4)广东省标准《建筑地基与基础施工及验收规范》DBJ15-201-91;5)广东省标准《建筑基坑支护工程技术规程》DBJ/T15-20-P76)广州市标准《广州地区建筑基坑支护技术规定》GJB02-98;2.3.4审批同意的施工组织设计。
三、监理工作内容及流程:3.1 预应力锚杆监理工作的内容3.1.1 锚杆施工下钻前检查定位放线,符合要求后才能开钻。
3.1.2 锚杆杆件制作前对进场材料进行复检,合格后方可使用。
3.1.3 插入钢绞线时,孔口预留工作长度大于1.2m。
3.1.4 对注浆过程进行全程旁站监理。
3.2 锚杆监理工作的流程四、监理控制要点:4.1 事前监理控制4.1.1 开工前,组织有关监理人员对设计图纸、合同、标准规范及其它与该锚杆工程有关的技术文件进行学习研究。
4.1.2 图纸会审的要求会审时应明确锚杆的终孔条件,锚杆杆体截面和长度、锚杆构造要求及锚头与锚固体的设计情况。
4.1.3 施工组织设计审核的要求施工组织设计应包含以下内容:1)锚杆工程平面图、剖面图;2)场区地基土及地下水的性状、场区边线的地质剖面图;3)周边环境状况;4)施工废弃物排放以及处置;5)限制作业条件、环境安全规划和措施;6)地下埋设物、障碍物的处理;7)材料、钻机的技术性能、进场计划;8)锚杆钻孔、终孔、清孔、杆体下料及安装、注浆、验收试验的要求和工法;9)质量保证措施;10)施工安全保护措施。
预应力管桩监理细则
引言:
预应力管桩是一种常用于基础工程中的重要结构组件。
为了确
保预应力管桩工程的顺利进行和质量控制,进行监理工作是至关重
要的。
本文档旨在制定预应力管桩监理细则,以指导监理人员在工
程施工过程中做好监理工作,确保工程质量和安全。
一、监理人员的资质及监理范围
1. 监理人员应具备相应的岗位资格证书,并且具备相关的工程
建设经验;
2. 监理人员的责任是对预应力管桩工程的施工过程进行监督,
确保工程按照设计要求进行,并在施工过程中发现并及时解决问题;
3. 监理人员应对工程施工的所有细节进行监控,包括工程的材
料选用、施工工艺、设备的调试等。
二、监理工作的内容和要求
1. 对施工图纸进行认真审查,确保预应力管桩的设计符合相关
的标准和规范;
2. 检查施工现场的布置情况,包括施工设备的摆放、施工通道
的规划等;
3. 监督预应力管桩的材料采购情况,确保材料的质量符合标准;
4. 检查预应力管桩施工中的质量控制措施,包括工艺流程的控制、施工过程中的浇筑质量等;
5. 监督预应力管桩的预应力张拉工作,确保张拉设备的运行正常,张拉过程中的力度控制准确;
6. 对预应力管桩的试验工作进行监督,确保试验结果的准确性
和可靠性;
7. 检查预应力管桩的施工记录和报告,确保记录的真实性和完
整性;
8. 检查施工现场的安全措施,确保工人的安全无虞;
9. 解决施工过程中的问题和纠纷,及时与相关方沟通协调。
三、监理报告和验收工作。
锚杆框格、板肋式锚杆挡墙监理细则1一、前言为了保障锚杆框格、板肋式锚杆挡墙施工工程的顺利、高效完成,特制定本监理细则,以便相关人员对此施工工程进行科学、有效的监理。
所有监理内容将根据相关法规和标准进行监察和监督。
二、施工方案锚杆框格、板肋式锚杆挡墙施工方案应符合以下要求:1.应严格遵守国家有关安全和质量的规定。
2.挡墙施工前应仔细核对设计图,并对预制构件进行检查,确保质量符合要求。
3.挡墙施工结束后,应进行验收,确认其质量、强度以及稳定性满足相关标准要求。
三、材料验收1.首先进行材料入库的检查,对于符合标准的材料,方可进行存储和使用。
2.对于锚杆、钢筋等金属材料进行外观质量检查,确认其表面不得有明显锈蚀、裂纹、麻点等缺陷;同时要对材料的规格、种类、数量和质量进行核对,确保符合要求。
3.对于混凝土的使用,应检查混凝土强度等级、原材料质量、搅拌比例、搅拌时间等。
四、工程施工管理1.施工现场中必须要有专门的施工管理人员负责管理,以确保施工进度、质量、安全等各项工作有序进行。
2.在施工过程中要保持施工现场的干净整洁,并做好恶劣天气的预防措施,以确保工程的安全和质量。
3.在挖掘基坑的时候,应根据设计要求按照规定的顺序进行,过程中要注意夯实地基,防止基坑变形。
五、质量验收标准1.针对挡墙的安全、稳定性,一定要进行测试,同时在实验时,应按照设计要求制定相关标准,将结果准确地反映出来。
2.挡墙的表面应平整光滑,尺寸精确,强度符合要求,升沉应符合标准,不得有倾斜、裂缝等缺陷。
3.在挡墙安装完成后,必须要进行检测和验收,以确认是否符合相关的标准和规范要求。
六、安全管理1.锚杆框格、板肋式锚杆挡墙施工过程中必须做好安全防范工作,保证施工过程中无重大事故。
2.确保施工人员佩戴好安全防护设备,按规定使用安全工具。
同时,在施工现场,应正确标明设防标志,做好安全管理工作。
七、本监理细则中规定了锚杆框格、板肋式锚杆挡墙施工所需遵守和符合的各项规范和标准。
云龙万达基坑支护预应力锚杆
施工监理细则
1前言:
1.1本监理细则是针对云龙万达广场基坑支护工程采用的临时性预应力锚杆而编制的。
1.2工程锚杆施工之前,必须先进行锚杆施工的基本试验,基本试验锚杆数不应少于3根。
基本试验前尚应先进行灌浆的配合比试验。
2预应力锚杆工程监理流程:
(见附后)
3设计要求:
3.1锚索孔径Φ200,间距2400mm,采用Φ12.7钢铰线;
3.2为防止钻孔时涌水或涌土,锚索钻孔机具必须选用跟管套进钻孔设备;
3.3锚索注浆采用二次劈裂注浆,浆液为42.5号纯水泥浆,水灰比为0.5~0.6;
3.4二次注浆时,注浆压力控制在1.2~3Mpa,二次注浆总量不少于65kg/m;
3.5锚索连梁:2×25#槽钢;楔型垫板:250×250钢板厚25mm;锚具、夹片:OVM15-3;
3.6锚索施加予应力:在浆体强度达到75%时,开始拉;
3.7为避免锚索受力时产生应力集中造成地面裂缝,第一排锚索长度为一长一短间隔布置,
锚索拉时采用间隔跳跃式施工。
6施工要求及验收标准:
6.1锚杆钻孔水平方向孔距在垂直方向误差不宜大于100mm,偏斜度不应大于3%;
6.2注浆管宜于锚杆杆体绑扎在一起,一次注浆管距孔底以为100~200mm, 二次注浆管的
出浆孔应进行可灌密封处理次注浆管;
6.3锚固段强度大于15MPa并达到设计强度等级的75%后方可进行拉;
6.4锚杆拉应考虑对邻近锚杆的影响;
6.5锚杆宜拉至设计荷载的0.9~1.0倍后,再按设计要求索定;
6.6锚杆拉控制应力不应超过锚杆杆体强度标准值的0.75倍。
8锚杆试验:
8.1锚杆锚固段浆体强度达到15MPa或达到设计强度等级的75%时可进行锚杆试验;8.2加载装置(千斤顶、油泵)的额定压力必须大于试验压力,且试验前应进行标定;
8.3加荷反力装置的承载力和刚度应满足最大试验荷载要求;
8.4计量仪表(测力计、位移计)应满足测试要求的精度;
8.5基本试验和蠕变试验锚杆数量不应少于3根,且试验锚杆材料尺寸及施工工艺与工程
锚杆相同;
8.6验收试验锚杆的数量应取锚杆总数的5%,且不得少于3根,本工程应为24根。
8.7基本试验:
8.7.1基本试验最大的试验荷载不宜超过锚杆杆体承载力标准值的0.9倍;
8.7.2锚杆基本试验应采取循环加、卸荷载法,加荷等级与锚头位移测读间隔时间应按
《建筑基坑支护技术规程》(JGJ 120-99)表E.2.2确定;
8.7.3锚杆破坏标准:
➢后一级荷载产生的锚头位移增量达到或超过前一级荷载产生位移增量的2倍时;
➢锚头位移不稳定;
➢锚杆杆体拉断。
8.7.4试验结果宜按循环荷载与对应的锚头位移读数列表整理,并绘制锚杆荷载—位移
(Q—S)曲线,锚杆荷载—弹性位移(Q—S e)曲线和锚杆荷载—塑性位移(Q—
S p)曲线;
8.7.5锚杆弹性变形不应小于自由段长度变形计算值的80%,且不应大于自由段长度与
1/2锚固段长度之和的弹性变形计算值;
8.7.6锚杆极限承载力取破坏荷载的前一级荷载,在最大试验荷载未达到8.7.3规定的破
坏标准时,锚杆极限承载力取最大荷载。
8.8验收试验:
8.8.1最大试验荷载应取锚杆轴向受拉承载力设计值N u;
8.8.2锚杆验收试验加荷等级及锚头位移测读间隔时间应符合下列规定:
➢初始荷载宜取锚杆轴向拉力设计值的0.1倍;
➢加荷等级与观测时间宜按下表规定进行:
➢在每级加荷等级观测时间,测读锚头位移不应少于3次;
➢达到最大试验荷载后观测15min,卸荷至0.1N u并测读锚头位移。
8.8.3试验结果宜按每层荷载对应的锚头位移列表整理,并绘制锚杆荷载—位移(Q—S)
曲线;
8.8.4锚杆验收标准:
➢在最大荷载作用下,锚头位移相对稳定;
➢锚杆弹性变形不应小于自由段长度变形计算值的80%,且不应大于自由段长度与1/2锚固段长度之和的弹性变形计算值。
8.9蠕变试验:
8.9.1锚杆蠕变试验加荷等级与观测时间应满足下表规定,在观测时间荷载应保持恒定;
8.9.2每级荷载按时间间隔1、2、3、4、5、10、15、20、30、45、60、75、90min记录
蠕变量;
8.9.3试验结果宜按每层荷载在观测时间不同时段的蠕变量列表整理,并绘制蠕变量—
时间对数(s—lgt)曲线,蠕变系数可由下式计算:
K C=(S2—S1)/lg(t2/t1)
式中:S1为t1时所测得的蠕变量;
S2为t2时所测得的蠕变量;
8.9.4蠕变试验和验收标准为最后一级荷载作用下的蠕变系数小于2.0mm。
予应力锚杆工程监理流程:
予应力锚杆施工监理记录表
工程名称:云龙万达施工单位:事升建筑基础工程编号:
旁站监理记录表
工程名称:云龙万达编号:
锚杆试验记录表
工程名称:云龙万达施工单位:事升建筑基础工程编号:
试验记录人:
锚杆拉与锁定记录表
工程名称:云龙万达施工单位:事升建筑基础工程编号:
记录人:。
