合成高分子卷材防水技术交底
- 格式:docx
- 大小:27.46 KB
- 文档页数:5
高分子卷材防水技术交底概述高分子卷材防水技术是一种在建筑中广泛应用的防水工艺,它采用高分子材料制成的卷材覆盖在建筑结构表面,起到防水、防潮等作用。
该技术具有施工简单、成本低、防水效果好等优点,在建筑施工中被广泛使用。
本文将对高分子卷材防水技术进行介绍,包括其原理、分类、施工要求等方面,力求帮助读者掌握这一技术,以提高建筑的防水能力。
原理高分子卷材防水技术的原理是利用高分子材料的特性,将其制成卷材,通过将卷材覆盖在建筑结构表面,起到防水、防潮、防腐等作用。
高分子材料主要分为聚氯乙烯、丙纶、苯乙烯等材料,这些材料具有抗渗透性、抗拉伸性、耐腐蚀等优点,可以满足不同建筑物的防水需求。
分类高分子卷材按应用领域不同可分为建筑防水卷材、地下工程防水卷材、隧道防水卷材等。
按制造工艺不同可分为挤塑型、压延型、自粘型等。
1.挤塑型高分子卷材挤塑型高分子卷材是在高分子原料中加入各种添加剂,经过挤塑成型后制成的。
挤塑型卷材具有耐高温、耐药品、耐化学腐蚀等特性,适用于耐化学性要求较高的场合。
2.压延型高分子卷材压延型高分子卷材主要采用聚氯乙烯材料制成,具有良好的抗拉伸性能、韧性好、适用范围广等特点,适用于建筑物、地下工程等多种场合。
3.自粘型高分子卷材自粘型高分子卷材主要采用聚合物自粘胶为粘合剂,经过制备而成。
该卷材施工简单、安全、快捷,使施工工期大幅缩短,适用于屋面防水、隧道防水等多种场合。
施工要求高分子卷材防水技术的施工要求严格,现将施工要求分别介绍如下:1.施工前的准备工作施工前应进行建筑结构的检查,确保建筑表面光洁平整,无明显凹凸不平、裂缝等现象。
同时,需要对卷材进行检查,确保卷材无破损、无异味等现象。
2.卷材的铺贴卷材铺贴前应先在卷材表面涂上胶水,然后按铺贴方向推开,将卷材从中间铺贴向两侧,并从内向外平推,使其与建筑结构表面紧密贴合。
铺贴完毕后,除去其表面的气泡,使用热风枪加热至卷材表面出现突起,即可。
3.焊接卷材的边缘需进行焊接处理。

合成高分子卷材防水层施工1、施工前准备工作⑴屋面工程施工前,施工单位应通过图纸会审,掌握施工图中的细部构造及有关技术要求,并应编制防水施工方案或技术措施。
⑵施工负责人应向班组进行技术交底。
内容包括:施工部位、施工顺序、施工工艺、构造层次、节点设防方法、增强部位及做法,工程质量标准,保证质量的技术培训措施,成品保护措施和安全注意事项。
⑶防水层所用的材料应有材料质量证明文件,并经指定的质量检测部门认证,确保其质量符合技术要求。
进场材料应按规定取样复试,提出试验报告,严禁在工程中使用不合格产品。
⑷检查找平层的施工质量是否符合前述要求。
当出现局部凹凸不平、起砂起皮、裂缝以及预埋不稳定等缺陷时,应进行修补。
2、基层外理的涂刷⑴本工程基层处理剂为CX404胶,将已配制好的或分桶包装的各组份按配合比搅拌均匀,施工时应掌握其产品说明书的技术要求。
⑵一次喷、涂的面积,根据基层处理剂干燥时间的长短和施工进度的快慢确定。
面积过大,来不及铺贴卷材,时间过长易被风沙尘土污染或露水打湿;面积过小,影响下道工序的进行,拖延工期。
⑶基层处理剂涂刷后宜在当天铺完防水层,但也要根据情况灵活确定。
如多雨季节、工期紧张的情况下,可先涂好全部基层处理剂后再铺贴卷材,这样能防止寸水不渗入找平层,而且基层处理剂干燥后的表面水分蒸发较快。
⑷当喷、涂两遍时,第二遍喷、涂应在第一遍干燥后进行。
等最后一遍基层处理剂干燥后,才能铺贴卷材。
一般气候条件下基层处理剂的干燥时间为4h左右。
3、卷材铺贴一般方法及要求⑴施工顺序防水层施工时,应先做好节点、附加层和屋面排水比较集中部位(如屋面与水落口连接处,檐口、檐沟、屋面转角处、板端缝等)的处理,然后由屋面最低标高处向上施工。
铺贴天涣散、檐涣散卷材时,宜顺天涣散、檐口方向,减少搭接,卷材的长边与短边的搭接宽度均为80㎜。
⑵搭接方法及宽度要求铺贴卷材采用搭接法,上下层及相邻两幅卷材的搭接缝应错开。
平行于屋脊的搭接缝庆顺流水方向搭接;垂直于屋脊的搭接缝应顺年最大频率风向(主导风向)搭接。

高分子防水卷材技术交底1. 施工前应将基层清理干净,并铲除异物,缺棱掉角处以水泥砂浆修补,局部蜂窝麻面及凹坑应用膨胀砂浆抹平。
处理后的基层应平整,表面不得疏松、起砂起皮。
2. 做好基层节点附加层和排水集中部位的处理。
基层转角部位均应做成圆弧或八字角,圆弧半径不小于20mm,八字角长度在80~100mm即可。
3. 为了保证施工质量,在铺贴卷材前应保证基层的充分干燥,检验方法为:将1m2卷材平铺在基层上,静置3~4h掀开检查,在基层覆盖处与卷材上未见水印即符合要求。
4. 卷材的铺贴方向应顺坡度由低到高进行铺贴,平、立面交接处先平后立。
铺设时先预放卷材5~10m,找正方向,调准粘结面,在卷材中间处固定好位置,从一端卷至固定处,将粘结剂均匀涂洒在卷材对应的基面上,用刮板刮到3mm 左右,同时滚好卷材,用刮板轻刮卷材表面,排除粘结层内的空气和多余胶浆,按同样方法铺设卷材另一端,即卷材整幅铺设完毕。
铺设下幅方法相同,但要求卷材搭接长度不能小于100mm。
相邻两幅卷材短边搭接应相互错开1/3—1/2幅宽,且不得垂直铺贴。
卷材与基面的粘接率要达到95%,不得有大面积空鼓。
5. 当铺贴卷材时,要自然铺贴,不可使用不均衡的拉力施与任何角度上,以免破坏卷材对基层伸缩或开裂变形的适应力。
6. 卷材搭接要粘贴严密,并应在接头处采取封闭措施。
搭接部位用沾有配套溶剂的回丝擦洗,待溶剂基本挥发后,用卷材搭接胶粘剂涂刷接缝的两面,边涂边加力将搭接缝粘牢、压平,最后用搭接胶将卷材接缝口封涂处理,其封涂宽度不小于10mm。
也可根据设计要求在卷材搭接部位增加外附加层,以提高搭接部位的加强效果。
7. 卷材的收头处和较难处理的特殊部位应用强度高和弹性好的胶粘剂封实。
可考虑采用双组分聚氨酯防水涂料封边处理,宽度100mm。
所有接缝处均要涂刷一层水泥浆将其封严。
屋面合成高分子卷材防水技术交底一、施工准备(一)作业条件1、施工前审核图纸,编制防水工程施工方案;屋面防水工程必须由具备相应资质等级的专业施工队施工,作业人员须持证上岗。
2、找平层施工完毕,并经养护、干燥,含水率不大于9%。
3、找平层坡度应符合设计要求,不得有空鼓、开裂、起砂、脱皮等缺陷。
4、各种阴阳角、管根抹圆角。
5、立面上卷最小高度要保证≥250㎜。
6、做好挑沿、女儿墙、入孔、沉降缝等防腐木砖;沉降缝顶要做坡以利于铁皮封盖。
7、下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴。
8、安全防护到位并经安全员验收,备好郑材及配套材料,存放和操作应远离火源,防止发生事故。
9、出屋面的各种管道、避雷设施施工完毕,会同专业技术负责人、相关工长、质检员进行工序交接检查,合格后填写相应检查、验收表格,方可进行防水层的施工。
10、如屋面找平层和保温层干燥有困难,可与设计单位洽商,采用排气屋面,屋面有保温层时,在找平层上留排气槽;采用花粘、条粘、空铺第一层卷材或第一层为打孔卷材,便于基层排出水分。
11、排气道要纵横贯能,不得堵塞,留出排气孔应与大气连通,其数量应根据基层潮湿程度和屋面构造情况确定,排气道间距宜为6m,以36㎡留一孔为宜,并要做好防水处理;采用花粘、条粘、空铺或第一层打孔卷材时,在檐口、屋脊和屋面的转角处特殊部位,至少应有80㎝宽的卷材满涂CX——404牢固贴在基层上。
(二)材料及要求1、规格、材质:满足设计要求。
2、防水卷材:三元乙丙橡胶防水卷材。
必须有出厂质量合格证,有相应资质等级检测部门出具的检测报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检。
3、底胶:聚氨酯底胶(相当于冷底子油)分甲、乙两组份,甲为黄褐色胶体,乙为黑色胶体。
4、CX——404胶:用于基层及卷材粘结,为黄色混浊胶体。
5、聚氨酯涂膜材料:用于处理接缝、增补、密封处理,分甲、乙级份。
文件编号:受控状态:。

受控0非受控版本号:发放编号:屋面合成高分子卷材防水工程(冷粘法)技术交底XXXXXX20XX年XX月XX日栓移位,在施工时提出具体要求;(10)质量标椎和质量通病预防方法(由于混凝土工程出现质量问题一般比较严重,在技木交底更应予以重视),混凝土施工平安技术措施与节约措施。
6、脚手架工程(1)所用的材料种类、型号、数量、规格及其质量标准;(2)架子搭设方式、强度和稳定性技术要求(必须到达牢固可靠的要求);(3)架子逐层升高技术措施和要求;(4)架子立杆垂直度和沉降变形要求;(5)架子工程搭设工人自检和逐层平安检查都门专门检查;(6)重要部位架子,如下撑式挑梁钢架组装与安装技术要求和检查方法;(7)架子与建筑物联接方式与要求;(8)架子撤除方法和顺序及其往意事项;(9)架子工程质量标推和平安考前须知。
7、楼地面工程(1)各部位的楼地面种类、工程做法与技术要求、施工顺序、质量标准;(2)新型楼地面或特殊行业(如广播电视)特定要求的施工工艺;(3)楼地面质量标准及确保工程质量标准所采取的技术措施。
8、屋面与防水工程(1)屋面和防水工程的构造、型式、种类,防水材料型号、种类、技术性能、特点、质量标准及考前须知;(2)保温层与防水材料的种类和配合比、表观密度、厚度、操作工艺;(3)基层的做法和基本技术要求,铺贴或涂刷的方法和操作耍求;(4)各种节点处理方法;(5)防渗混凝上工程止水技未处理与要求;(6)操作过程中防护和防毒及其平安考前须知。
9、装修工程(1)各部位装修的种类、等级、做法和要求、质量标准、成品保护技术措施;(2)新型装修材料和有特殊工艺装修要求的施工工艺和操作步骤,与有关工序联系交叉作业互相配合协作;(3)平安技末措施,特别是外装修高空作业平安措施。
五、实施方法1、会议交底施工单位总工程师向工程经理和技术负责人进行技术交底一般采用技术会议交底形式。
由建筑公司总工程师主持会议,公司技术科、平安检查科等有关科室、工程经理、工程技术负责人等及各专业工程师等参加会议。

工程名称施工单位交底部位工序名称交底提要:合成高分子卷材屋面防水层工程的相关材料、机具准备、质量要求及施工工艺。
交底内容:合成高分子卷材屋面防水层工程一、施工准备(一)作业条件1、找平层施工完毕,并经养护、干燥,含水率不大于9%。
找平层坡度应符合设计要求,不得有空鼓、开裂、起砂、脱皮等缺陷。
各种阴阳角、管根抹圆角。
立面上卷最小高度要保证≥250mm。
2、做好挑沿、女儿墙、人孔、沉降缝等防腐木砖;沉降缝顶要做坡以利于铁皮封盖。
3、下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴。
4、作业人员应持证上岗。
5、安全防护到位并经安全员验收,准备好卷材及配套材料,存放和操作应远离火源,防止发生事故。
6、出屋面的各种管、避雷设施施工完毕,会同相关工长、质检员进行交接验收,合格后填写交接验收记录表,这样就可以进行防水层的施工,否则不可施工。
7、如屋面找平层和保温层干燥有困难,可与设计单位洽商,采用排汽屋面,屋面有保温层时,在找平层上留排气槽;采用花粘、条粘、空铺第一层卷材或第一层为打孔卷材,便于基层排出水分。
8、排气道要纵横贯通,不得堵塞,留出排气孔应与大气连通,其数量应根据基层潮湿程度和屋面构造情况确定,排气道间距宜为6m,以36m2留一孔为宜,并要做好防水处理;采用花粘、条粘、空铺或加第一层卷材时,在檐口、屋脊和屋面的转角处特殊部位,至少应有80cm宽的卷材满涂CX-404牢固贴在基层上。

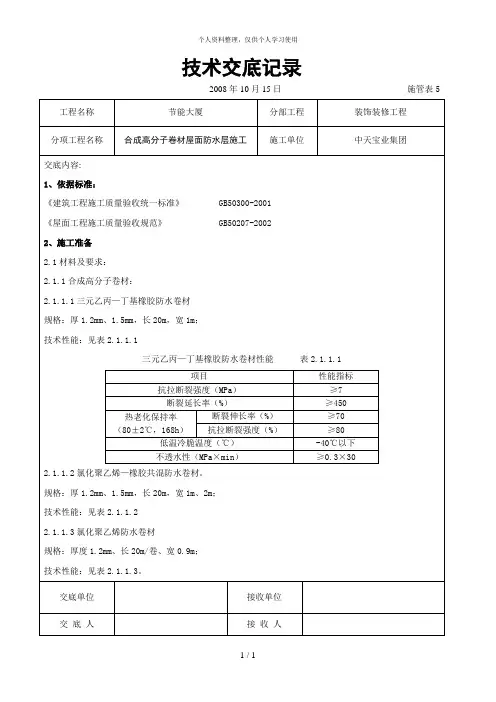

工程名称施工单位交底部位工序名称交底提要:合成高分子卷材屋面防水层工程的相关材料、机具准备、质量要求及施工工艺。
(二)材料及要求1、规格、材质:满足设计要求。
2、资料:要有经市建委认证的、带有防伪标志的出厂合格证,出厂试验报告。
3、见证取样:防水卷材及配套材料运至施工现场后,会同监理、建设单位一起按照试验要求取样,然后一起送见证试验室,试验合格方准使用。
(三)主要机具电动搅拌器、高压吹风机、铁辊、手持压滚、压子、小平铲、铁桶、汽油喷灯、剪刀、钢卷尺、笤帚、小线、粉笔、红土粉。
