1、在机电实务中,关于变压器安装的说法,下列哪项是正确的?A. 变压器安装前无需进行外观检查B. 变压器可直接安装在潮湿的环境中C. 变压器的安装方向应与铭牌上的箭头指示一致D. 变压器安装后无需进行绝缘测试(答案:C)2、在电气工程中,关于电缆敷设的说法,下列哪项是不正确的?A. 电缆敷设前应进行绝缘测试B. 电缆敷设时应避免交叉和扭伤C. 电缆接头可以在任意位置制作D. 电缆敷设后应固定并做好标识(答案:C)3、在机电实务中,关于管道安装的说法,下列哪项是正确的?A. 管道安装前无需进行清洗和除锈B. 管道可以直接焊接在支架上C. 管道安装时应按照设计要求的坡度和方向进行D. 管道安装后可以不进行压力测试(答案:C)4、在机电设备的调试过程中,关于设备振动和噪音的控制,下列哪项措施是不正确的?A. 对设备进行动平衡和静平衡测试B. 在设备周围设置隔音材料C. 增加设备的运行负荷以减少振动D. 对设备进行定期维护和检查(答案:C)5、在机电实务中,关于通风与空调系统的安装,下列哪项说法是不正确的?A. 通风管道安装前应进行清洗和除锈B. 空调设备安装前应进行外观检查C. 通风与空调系统的调试应在系统安装完成后进行D. 通风与空调系统的调试可以随意进行,无需按照规范进行(答案:D)6、在机电实务中,关于消防系统的安装和调试,下列哪项说法是正确的?A. 消防泵的安装位置可以随意选择B. 消防管道的安装无需考虑坡度和流向C. 消防系统的调试应在系统安装完成后进行,并按照规范进行D. 消防系统的调试可以省略,直接投入使用(答案:C)7、在机电实务中,关于电梯的安装和调试,下列哪项说法是不正确的?A. 电梯安装前应进行井道和机房的检查B. 电梯的安装和调试应按照制造厂的技术文件进行C. 电梯的调试可以省略部分项目,以节省时间D. 电梯安装完成后应进行验收和测试(答案:C)8、在机电实务中,关于自动化控制系统的安装和调试,下列哪项说法是正确的?A. 自动化控制系统的安装可以随意进行,无需考虑工艺要求B. 自动化控制系统的调试应在系统安装前进行C. 自动化控制系统的安装和调试应按照设计文件和规范进行D. 自动化控制系统的调试可以省略部分项目,以降低成本(答案:C)。

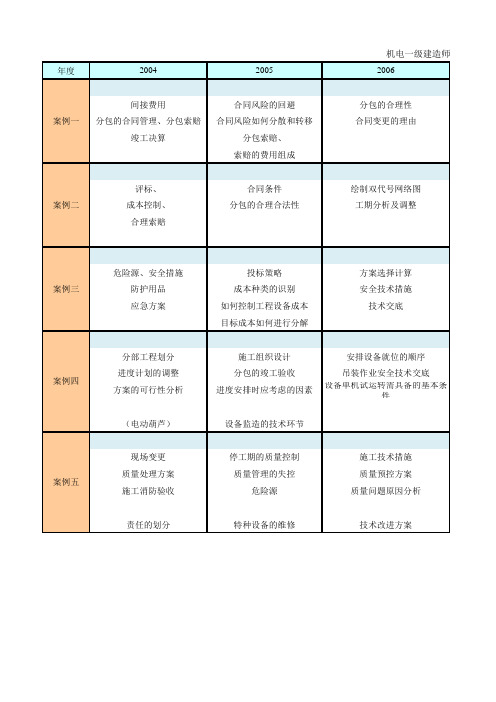

年度200420052006间接费用合同风险的回避分包的合理性分包的合同管理、分包索赔合同风险如何分散和转移合同变更的理由竣工决算分包索赔、索赔的费用组成评标、合同条件绘制双代号网络图成本控制、分包的合理合法性工期分析及调整合理索赔危险源、安全措施投标策略方案选择计算防护用品成本种类的识别安全技术措施应急方案如何控制工程设备成本技术交底目标成本如何进行分解分部工程划分施工组织设计安排设备就位的顺序进度计划的调整分包的竣工验收吊装作业安全技术交底方案的可行性分析进度安排时应考虑的因素设备单机试运转需具备的基本条件(电动葫芦)设备监造的技术环节现场变更停工期的质量控制施工技术措施质量处理方案质量管理的失控质量预控方案施工消防验收危险源质量问题原因分析责任的划分特种设备的维修技术改进方案案例五机电一级建造师案案例一案例二案例三案例四造师案例总结200720092010高压输电线路塔基施工氨制冷站安装分包合同主要风险因素施工前履行的手续消防验收紧急状态特种作业人员的管理特种设备监督检验风险管理策划试运行程序是否正确项目经理安全职责应急预案缺少的内容博览中心机电安装进口离心泵安装网络工期计划采买程序索赔计算无损检测设备供货合同应包括内容形状精度与位置精度开箱验收试运行需具备的条件采购风险与索赔处罚是否合理机电安装联动试运转高层泛光照明安装风险评价联动试运行程序安全措施、应急预案消防违规投入使用试运行前的检查进度计划的影响因素质量责任划分劳动力计划及控制试运行证书缺项临时用电施工组织设计汽车厂压力机设备安装煤粉生产线设备安装吊装计算施工组织设计及方案施工顺序安排吊装方案的编制依据设备监造的依据紧急状态、安全隐患方案审批吊装方案的成本吊装方案是否可行方案技术经济分析纠正垫铁施工方案的问题吊装成本降低率计算仓内焊接的安全隐患及对策大型机电工程总包小区机电总包机电预算造价焊接质量问题及措施合同的优先顺序预付款、进度款的计算绘出因果分析图索赔成立的判断风机质量不合格的主要责任安全阀实验的错误单位工程的验评成员设备采购重点考虑内容工程验评后分包的工作补偿费用的计算20112012机械设备安装及试运行变压器运输及安装联动试运行与中间交接需哪些外部沟通协调离心泵安装质量问题运输中须考虑的因素及措施质量问题及其原因需哪些特种作业人员试运行操作人员应具备条件变压器的实验内容汽车生产线的分包施工石油库区改扩建安全管理人员配置应急预案的主要内容安全专项技术方案审核消防管理的主要措施分包安全管理闭口流程罐内作业的安全措施基础证明文件和详细记录吊装方案的审批程序商务楼变配电安装进度计划的调整及索赔赶工天数和增加的费用关键线路及工期计算原计划费用和实际施工费用两项吊装作业能否连续进行变压器加热干燥方法如何确保工期变配电类别及竣工资料归档赶工费用的补偿计算非洲EPC工程空调设备监控系统施工EPC项目承包内容采购计划需考虑哪些市场现状项目风险进度计划受哪些因素制约工期和费用索赔计算电动调节阀的到货时间及检验内容业主不合理要求的协调温度传感器的安装时间及接线要求负荷试运行应达到的标准联合试运转的责任单位和检查内容空调冷热源施工锅炉及蒸汽管道安装设备采购的环节书面告知需提交的材料总包对分包的工作管道壁厚不足的处理新技术方案架空蒸汽管道的安装规范要求DN700阀门试压直接工程费单价计算空调供回水主管与设备连接方式多成本方案的选择。
2005年一 1.N施工单位将锅炉基础施工分包给A施工单位是否妥当?为什么?2.N施工单位将辅助结构工程的劳务作业分包给A施工单位是否妥当?为什么?3.A施工单位的劳保用品费用、安全防护措施费用应由谁承担?4.危险作业劳务工人意外伤害保险应由谁承担?5.锅炉基础C段质量事故应由谁负责?事故处理费用应由谁承担?二 1.按质量事故严重程度来分类,上述质量事故属于哪一类质量事故?2.说明试质量事故处理的基本程序。
3.说明该质量事故处理应达到的基本要求。
4.该工程主体结构施工质量的验收工作应由哪个单位采组织?由哪些单位和人员参加?三 1.上述项目是否必须以招投标的方式确定承包人?哪些项目必须以招标的方式确定承包人?2.请指出该项日在招标阶段存在的不妥之处,并说明理由。
3.请指出该项目在评标阶段存在的不妥之处,并说明理由。
四 1.对于事件1,由于基础桩施工推迟,将引起哪些主体之问的索赔?索赔的项目有哪些?其中工期索赔是多少天?2.对于事件1,由于设备安装施工推迟,将引起哪些主体之问的索赔?索赔的项目有哪些?其中工期索赔是多少天?3.对于事件2:(1)材料经认证不合格时,应如何处理?(2)进场材料验收工作由哪个单位来组织?由哪些单位参加?4.对于事件3:(1)应采取什么措施来防止现场发放过期材料?(2)应采取哪些基本措施来规范入库材料的存放?五 1.上图为何种类型的网络计划?确定并写出上图的关键线路。
该工程的计划工期是多少天?2.上述事件中施工单位可以向建设单位提出哪些索赔?为什么(请按各事件逐项说明)?事件发生后该工程的实际工期是多少天?’3.假设该工程中的每项工作平均需2台施工机械和6名员工,平均台班费和工日费分别为300元和l00元。
施工单位要求顺延的工期和索赔的费用各是多少?4.在事件2中,如果不允许加班或赶工,则施工单位是否应受到罚款?为什么?5.在该工程施工过程中,由于施工单位自身原因使工程施工成本增加了多少元?6.该工程项目完工时,施工单位的实际成本比计划成本增加了多少元?一 1.项目部可否自行采购水泵?若自行采购应履行何种程序?2.项目部在设备采购管理中可能存在哪些失控而使所购水泵不能满足要求?3.人力资源储备预案不能满足施工范围扩大的要求,项目部还应采取哪些人力资源管理措施,以保证施工正常进行,如期完成合同工期?4.项目部将压缩机安装进行分包的做法是否正确?说明理由。
一级建造师机电实务经典案例汇总1.空调工程案例:大型办公建筑的空调系统安装。
该建筑面积较大,需部署多个中央空调机组。
在进行系统设计和设备选型时,需要考虑到建筑的使用情况、室内外温度差异、风量需求等因素。
同时,还需要合理安排和布置空调通风管道和风口,保证整个系统的安装质量和效果。
2.电力工程案例:公司新建厂房电力供应系统。
在该案例中,需要考虑建筑用电需求、电力设备的选择和布置、电缆线路的敷设等问题。
同时,还需要确保电力系统的安全可靠性和符合国家相关标准。
3.输配电工程案例:地区新建变电站工程。
在变电站的设计和施工过程中,需要考虑变电站规模、变电设备的选型和布置、开关柜的配电方案等问题。
另外,还需要注意变电站的接地系统设计和防雷设施建设,确保变电站的安全运行。
4.给排水工程案例:小区的给排水系统改造工程。
在该案例中,需要对小区的供水和排水系统进行改造和升级。
这包括水管线路的更换、水质处理设备的安装、下水道管线的清理和修复等工作。
同时,还需要严格控制施工质量,防止出现漏水或排水不畅等问题。
5.消防工程案例:商场的消防系统建设。
在商场消防系统的设计和建设过程中,需要考虑到商场的使用情况、人流量、楼层高度等因素。
同时,还需要合理布置火灾报警设备、灭火器材和疏散通道,确保商场的消防安全。
6.通风工程案例:工厂车间的通风系统改造。
在工厂车间通风系统的改造过程中,需要考虑车间内的废气、烟尘排放情况,合理设计通风设备和排风管道。
此外,还需要选择合适的通风方案,确保车间的环境质量和员工的舒适度。
以上是一些机电实务的经典案例,这些案例涵盖了不同类型的建筑和工程项目,对一级建造师机电实务考试的备考和实践具有重要意义。
通过学习和分析这些经典案例,可以加深对机电工程的理解和应用能力,提升一级建造师的专业水平。
一级建造师《机电实务》案例分析题精选40例案例(一)[背景材料]某机电安装公司(乙方)承接某上市公司(甲方)的粉磨站水泥生产线的机电设备安装工程,由于工程公开招标过程中,竞争激烈,采用低价中标。
施工公司只有通过优化生产要素配置和加强管理才能保证项目的进度目标、质量目标、安全目标和成本目标的实现,在施工过程中,重点是磨机房设备安装、调试工作。
问题:(1)机电安装工程项目生产要素管理的基本内容是什么?(2)什么是设备试运转?包括哪些内容?(3)系统调试(试运转)应具备的条件?(4)系统整体运转的应具备的条件?分析与参考答案:(1)机电安装工程项目生产要素管理的基本内容:1)项目人力资源管理;2)项目工程设备和材料管理;3)项目施工机械设备的检测器具管理;4)项目技术管理;5)项目资金管理。
(2)设备试运转设备试运转是机电安装工程达到竣工条件的试运转(试车)、试运行、试通电等工作的总称。
它包括了从单机到工程总体试验或试启动的全部过程,它是对工程设计、施工以及相关配套工作的重要检验程序。
设备试运转可分为有负荷和无负荷两种试运转形式。
(3)系统调试(试运转)应具备的条件:1)系统调试工作必须在该系统的安装工作全部完成(包括必要的清扫、试验、测试),且系统的设备(磨机、选粉机、主风机、收尘机、皮带输送机、提升机等)、仪表均单机单体试运转、调试合格后进行;调试的结果应形成记录。
2)甲方或监理确认该系统全部施工项目已完成,并形成证实其符合要求的记录。
3)编制了调试、试运行方案。
4)参加该项工作的管理人员、操作人员到岗且职责清楚。
5)调试、试运行的现场条件、资源条件都符合试运转方案。
6)试运转的安全措施已制定。
7)管路、线路连通正常。
8)水、电、气、风均已试验合格。
9)专业人员已向操作人员作了技术交底。
10)已得到甲方或监理的认可,甲方的操作人员已到岗等。
(4)系统整体运转的条件:1)机电安装工程的整体运转应在各系统的调试合格基础上进行;整体运转的方案已编制并得到监理确认。
一级建造师《机电工程》案例专项练习题及参考答案一、背景资料某系统工程公司项目部承包一大楼空调设备的智能监控系统安装调试。
监控设备、材料有直接数字控制器、电动调式阀、风门驱动器、各类传感器(温度、压力、流量)及各种规格线缆(双绞线、同轴电缆)。
合同约定:设备、材料为进口产品,并确定了产品的品牌、产地、技术及标准要求,由外商代理负责供货,并为设备及运输购买了保险。
系统工程公司项目部进场后,大楼空调工程承包商及时提供了空调工程的施工进度计划,空调设备的安装位置及通信接口,并配合监控设备的安装调试。
系统工程公司项目部依据空调工程的施工进度计划和监控设备、材料的到货日期,编制了监控设备的施工方案和施工进度计划。
监控设备安装调试中,发生了以下事件:事件1:监控设备、材料在开箱验收及送检后,有一批次的双绞线传输速率检验不合格(传输速率偏低),系统工程公司项目部对不合格的双绞线进行了处理及保存。
事件2:监控设备(进口)的安装中,因施工作业人员对监控设备的安装方法,质量标准掌握不够稳定,造成部分风门驱动器、传感器安装质量不合格(偏差过大),项目部及时对作业人员进行施工技术交底,返工后验收合格。
空调设备监控系统按合同要求完工,交付使用。
二、问题1.选择监控设备产品应考虑哪几个技术因素?2.如何实现进口监控设备的可追溯性?3.验收不合格的双绞线可以有哪几种处理方式?并如何保存?4.本工程的施工技术交底内容有哪些?三、参考答案1.监控设备产品应考虑的技术因素有:产品的品牌和生产地,应用实践以及供货渠道和供货周期等信息;产品支持的系统规模及监控距离;产品的网络性能及标准化程度。
2.(1)跟踪内容有设备的名称、规格、型号、批号、数量、出厂日期、生产厂家、质量证明、性能试验报告、设备经手人等。
(2)设备资料要按归档分类存放,每份资料要编档案号,建立资料档案台账。
便于查找。
3.对验收不合格的双绞线处理方式有:更换、退货、降级使用。
机电工程(一建)-案例分析题1、华东机电安装公司通过招投标竞争在某市承包一大型商场的机电安装工程项目,工程范围包括:采暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、消防工程、电梯工程和锅炉安装工程等,合同造价为3200万元。
其中变配电所应提前受电为其他建筑设备的试运转提供条件,由业主方运行管理。
安装时由于处理变压器漏油而停工三天,在分承包合同约定的日期与总承包方同步完工,启动整个单位工程的竣工验收。
在施工过程中,由于用户对某些分部分项工程达不到使用功能要求,向业主提出变更设计要求。
当施工单位收到设计变更施工图后,采用综合单价法对工程量发生变更情况进行查对,结果分部分项工程量清单中工程量的增幅大于原工程量的18%。
智能化监控设备安装后,安装公司对传感器、执行器、控制器及系统功能进行现场测试,传感器用高精度仪表现场校验,使用现场控制器调节给定值或用信号发生器对执行器进行检测。
问题:1.工程量清单计价应包括哪些组成部分?该工程因设计变更引发工程量变更情况,施工单位应如何处理?2.施工单位应怎样计算由于设计变更引起的新项目费用?3.指出该机电安装工程项目,划分的分部工程有哪些?4.智能化监控设备安装后,应对哪些建筑设备自动监控系统进行检测?5.因变配电所已受电、由业主方运行管理,该公司是否可以提前办理竣工验收手续?说明理由。
6.变压器安装时应注意哪些问题?2、某医院由多幢大楼(门诊楼、急诊楼、住院楼和综合楼等)组成,安装公司承包了该医院的机电工程,机电工程内容有建筑给排水,建筑电气、通风空调、智能化等工程。
工程合同约定为固定总价5000万元,每幢大楼完工后立即进入竣工验收。
工程的设备、材料均由业主指定品牌,由安装公司组织采购。
在施工准备阶段安装公司项目部编制了施工组织设计、施工总进度计划、施工方案及设备、材料采购计划。
安装公司项目部进场开工后,因业主未预付工程款,造成材料不能及时到达施工现场,影响了工程的施工。
一级建造师《机电工程管理与实务》案例41-50问案例四十一:合同实施的偏差分析的内容(1)产生偏差的原因分析。
(2)合同实施偏差的责任分析。
(3)合同实施的趋势分析。
案例四十二:索赔成立的三个前提条件(1)与合同对照,事件已造成了承包人工程项目成本的额外支出,或直接工期损失;(2)造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任;(3)承包人按合同规定的程序和时间提交索赔意向通知和索赔报告。
案例四十三:特种作业人员要求特种作业人员:指直接从事容易发生人员伤亡事故,对操作者本人、他人及周围设施的安全有重大危险因素作业的人员。
涉及的作业范围通常有:电工作业、金属焊接切割作业、起重机械(含电梯)作业、企业内机动车辆驾驶(轮机驾驶)、登高架设作业、锅炉作业(含水质化验)、压力容器操作、爆破作业、放射线作业等。
案例四十四:设备采购合同履行的环节包括到货检验,损害、缺陷、缺少的处理,监造监理,施工安装服务,试运行服务等。
案例四十五:赢得值法的三个基本参数?应用(1)基本参数-:已完工程预算费用(BCWP)。
已完工程实际费用(ACWP)及计划工程预算费用(BCWS)。
(2)计算要求--以已完工程预算费用BCWP为基准进度计算。
判断原则(正数/>1)对工程有利。
所以4个指标进度偏差SV=BCWPBCWS>0进度超前,费用偏差CV=BCWP-ACWP>0费用节支。
进度绩效指数SPI=BCWP/BCWS大于1表示进度超前,费用绩效指数CPI=BCWP/ACWP大于1费用节支。
案例四十六:机械设备安装的一般程序施工准备→设备开箱检查→基础测量放线→基础检查验收→垫铁设置→设备吊装就位→设备安装调整→设备固定与灌浆→设备零部件清洗与装配→润滑与设备加油→设备试运转→工程验收。
案例四十七:平衡梁的作用(1)保持被吊设备的平衡,避免吊索损坏设备。
(2)缩短吊索的高度,减小动滑轮的起吊高度。
近几一建机电案例题汇总文件编码(GHTU-UITID-GGBKT-POIU-WUUI-8968)1.起重机械失稳原因和预防措施答:起重机械失稳主要原因:超载、支腿不稳定、吊臂(或称扒杆)偏心过大、机械故障等。
预防措施为:严格机械检查;严禁超载;打好支腿并用道木和钢板垫实基础,确保支腿稳定。
2.起重系统失稳原因和预防措施答:吊装系统失稳的主要原因:多机吊装不同步,不同起重能力的多机吊装荷载分配不均,多动作、多岗位指挥协调失误,桅杆系统缆风绳、地锚失稳。
预防措施:尽量采用同机型吊车、同吊装能力的吊车;集群千斤顶或卷扬机通过计算机控制来实现多吊点同步;通过主、副指挥来实现多机吊装同步;制定周密指挥和操作程序进行演练达到指挥协调一致;缆风绳和地锚严格按吊装方案和工艺计算设置,设置完成后进行检查并做记录。
3.被吊设备或构件失稳原因和预防措施答:吊装设备或构件失稳的主要原因:设计与吊装时受力不一致,设备或构件的刚度偏小。
预防措施:对细长、大面积设备或构件采用多吊点吊装;薄壁设备进行加固加强;对型钢结构、网架结构的薄弱部位或杆件进行加固或加大截面。
4.利用已有建筑物作地锚时应如何处理?答:必须获得建筑物设计单位的书面认可。
5.起重作业中那些作业的施工方案应进行专家论证答:危险性较大的、超过一定规模的;如:吊装10吨以上设备、安装30吨起重载荷的起重设备6.吊装方法基本选择步骤答:(注意:次序不能写乱)①技术可行性论证②安全性分析③进度分析④成本分析⑤根据具体情况作综合选择7.简述汽车吊的选择步骤9.应采取哪些焊接工艺措施来预防焊接变形?答:通过以下措施在进行预防焊接变形(1)合理的焊接方法。
尽量用气体保护焊等热源集中的焊接方法;不宜用焊条电弧焊,特别不宜选用气焊。
(2)合理的焊接规范。
尽量采用小规范,减小焊接线能量。
(3)合理的焊接顺序和方向。
(4)进行层间锤击(打底层不适于锤击)。
10.机械设备在运行过程中震动超差的主要原因有哪些?答:(1)基础的施工质量。
1.起重机械失稳原因和预防措施答:起重机械失稳主要原因:超载、支腿不稳定、吊臂(或称扒杆)偏心过大、机械故障等。
预防措施为:严格机械检查;严禁超载;打好支腿并用道木和钢板垫实基础,确保支腿稳定。
2.起重系统失稳原因和预防措施3.大截面。
4.利用已有建筑物作地锚时应如何处理?答:必须获得建筑物设计单位的书面认可。
5.起重作业中那些作业的施工方案应进行专家论证答:危险性较大的、超过一定规模的;如:吊装10吨以上设备、安装30吨起重载荷的起重设备6.吊装方法基本选择步骤答:(注意:次序不能写乱)①技术可行性论证②安全性分析③进度分析④成本分析。
(4)(6)(8)操作者的技术水平及操作产生的误差。
12.简述电气工程通电试运行的条件答:1、范围内的工程全部完成、质量符合要求2、质量控制资料齐全3、方案(含安全技术措施)已制定并已审批4、组织已建立、人员经过了培训考试和交底5、完成了交接试验6、记录表格齐全、保修人员到位7、消防器具已按要求配置13.全面竣工验收前须完成的验收项目答:(1)交工验收14答:(1(2(31516答:主要有交接、材料处理、资料归档和采购总结等。
17、采购的质量安全保证工作有哪些主要内容?答:①人身安全保证②项目运行安全保证③质量标准的选择与执行④合格供应商的预审条件⑤检验方式18、吊装作业技术效率包括哪些内容?答:①起吊吨位②每吊时间间隔③吊装直径范围④起吊高度19、材料进场验收时对不合格材料应如何处理?主要工作量是临时通车道的开挖、夯实、地基处理、厚钢板铺设、障碍物拆除、绿地恢复等21、简述起重作业施工方案的主要内容答:工程概况、编制依据、方案选择,工艺分析与布置,吊装平面布置图,施工步骤与工艺岗位分工,工艺计算,进度计划,资源计划,安全措施,风险评估与应急预案等。
22、进度计划发生延误时如何进行调整?答:进度计划发生延误后,应先进行分析,如需要赶工再进行调整;可以采取改变施工方法,如将连续作业改为平行作业,同时也需增加人员和施工机械。
1.起重机械失稳原因和预防措施答:起重机械失稳主要原因:超载、支腿不稳定、吊臂(或称扒杆)偏心过大、机械故障等。
预防措施为:严格机械检查;严禁超载;打好支腿并用道木和钢板垫实基础,确保支腿稳定。
2.起重系统失稳原因和预防措施答:吊装系统失稳的主要原因:多机吊装不同步,不同起重能力的多机吊装荷载分配不均,多动作、多岗位指挥协调失误,桅杆系统缆风绳、地锚失稳。
预防措施:尽量采用同机型吊车、同吊装能力的吊车;集群千斤顶或卷扬机通过计算机控制来实现多吊点同步;通过主、副指挥来实现多机吊装同步;制定周密指挥和操作程序进行演练达到指挥协调一致;缆风绳和地锚严格按吊装方案和工艺计算设置,设置完成后进行检查并做记录。
3.被吊设备或构件失稳原因和预防措施答:吊装设备或构件失稳的主要原因:设计与吊装时受力不一致,设备或构件的刚度偏小。
预防措施:对细长、大面积设备或构件采用多吊点吊装;薄壁设备进行加固加强;对型钢结构、网架结构的薄弱部位或杆件进行加固或加大截面。
4.利用已有建筑物作地锚时应如何处理?答:必须获得建筑物设计单位的书面认可。
5.起重作业中那些作业的施工方案应进行专家论证答:危险性较大的、超过一定规模的;如:吊装10吨以上设备、安装30吨起重载荷的起重设备6.吊装方法基本选择步骤答:(注意:次序不能写乱)①技术可行性论证②安全性分析③进度分析④成本分析⑤根据具体情况作综合选择7.简述汽车吊的选择步骤9.应采取哪些焊接工艺措施来预防焊接变形?答:通过以下措施在进行预防焊接变形(1)合理的焊接方法。
尽量用气体保护焊等热源集中的焊接方法;不宜用焊条电弧焊,特别不宜选用气焊。
(2)合理的焊接规范。
尽量采用小规范,减小焊接线能量。
(3)合理的焊接顺序和方向。
(4)进行层间锤击(打底层不适于锤击)。
10.机械设备在运行过程中震动超差的主要原因有哪些?答:(1)基础的施工质量。
(2)垫铁、地脚螺栓的安装质量。
(3)设备测量基准的选择。
(4)散装设备的装备精度。
(5)测量器具的选择。
(6)设备制造质量的影响。
(7)环境的影响。
(8)操作者的技术水平及操作产生的误差。
12.简述电气工程通电试运行的条件答:1、范围内的工程全部完成、质量符合要求2、质量控制资料齐全3、方案(含安全技术措施)已制定并已审批4、组织已建立、人员经过了培训考试和交底5、完成了交接试验6、记录表格齐全、保修人员到位7、消防器具已按要求配置13.全面竣工验收前须完成的验收项目答:(1)交工验收(2)专项验收(3)生产考核(4)竣工决算与项目审计(5)档案验收14、投标报价的前提和必要条件是什么?答:报价的基础和前题是施工方案,(施工方案)也是招标人评标时考虑的重要因素投标计价的必要条件有:(1)复核和计算工程量清单(2)预先确定施工方法和施工进度(3)以及要求的合同计价形式15、总包如何对分包进行管理?答:总承包方对分包方及分包工程施工,应从施工准备、进场施工、工序交验、竣工验收、工程保修以及技术、质量、安全、进度、工程款支付等进行全过程的管理。
16、采购工作的收尾工作有哪些内容?答:主要有交接、材料处理、资料归档和采购总结等。
17、采购的质量安全保证工作有哪些主要内容?答:①人身安全保证②项目运行安全保证③质量标准的选择与执行④合格供应商的预审条件⑤检验方式18、吊装作业技术效率包括哪些内容?答:①起吊吨位②每吊时间间隔③吊装直径范围④起吊高度19、材料进场验收时对不合格材料应如何处理?答:P192)对不符合计划要求或质量不合格的材料应拒收;(P161)不合格品严禁用于工程,对不合格批次的材料,做出明显标记,单独存放或作退货处理,并做好记录。
20、大型设备运输对现场道路运输工作有哪些要求?主要工作有哪些?答:在现场道路及组合场对大件设备运输和卸载应采用的措施有:(1)道路两侧(原排水沟)用大石块填充并盖厚钢板加固;(2)车辆停靠指定位置后,顶升、平移、拖运等卸车安装作业(3)需要在作业区域内铺设厚钢板,以增加地面承载力;(4)沿途施工用的障碍物在运输作业前尽数拆除。
主要工作量是临时通车道的开挖、夯实、地基处理、厚钢板铺设、障碍物拆除、绿地恢复等21、简述起重作业施工方案的主要内容答:工程概况、编制依据、方案选择,工艺分析与布置,吊装平面布置图,施工步骤与工艺岗位分工,工艺计算,进度计划,资源计划,安全措施,风险评估与应急预案等。
22、进度计划发生延误时如何进行调整?答:进度计划发生延误后,应先进行分析,如需要赶工再进行调整;可以采取改变施工方法,如将连续作业改为平行作业,同时也需增加人员和施工机械。
23、如何进行材料费的控制?答:材料费用的控制应从量差和价差上进行。
(1)采购工作中控制采购的数量;(2)采购询价中进行多厂商的报价,选择合理的供货价;(3)材料的使用过程中严格执行使用计划和限额领料单;(4)控制材料的损耗并做好材料的有效回收(回收的材料也应有相应的标识)。
24、中间交接对建设单位的作用有哪些?答:中间交接只是装置保管、使用责任(管理权)的移交,不解除施工单位对工程质量、交工验收应应负的责任。
25、连续生产线空负荷联动试运行中,管路的1号阀门和2号安全阀爆裂,停止试运行后,建设单位进行施工资料的审核,发现该二批阀门安装前未按规定进行阀门试验。
问:如何处理该事件?理由是?对新更换的阀门应进行哪些试验?答25:先停止试运行,进行分析处理;该事件应由建设单位和施工单位共同承担,施工单位负主要责任。
理由是:建设单位在试运行之前应完成中间交接,其中重要的工作就是对施工质量的检查和验收,而资料的检查时一项很重要的工作,如果进行了,就不至于未发现该批阀门未进行相应试验。
所以应承担相应的责任。
而阀门安装前必须按规定进行壳体压力试验。
施工单位未进行,质量存在缺陷的可能。
其次,中间交接不改变施工单位对施工质量应负的质量责任。
所以也应承担责任且为主要责任。
新更换的1号阀门安装前应按规定进行壳体压力试验和密封试验;安全阀安装前应至少进行3次启闭试验,并填写安全阀最初调试记录。
1号阀门安装后随系统进行相应的试验,2号安全阀在系统进行压力试验时应拆下或进行隔离26、试运行前的技术准备工作的主要内容?答:试运行技术准备工作包括:⑴确认可以试运行的条件;⑵编制试运行总体计划;⑶编制进度计划;⑷制定试运行技术方案;⑸确定试运行合格评价标准。
27、试运行中主设备发生故障如何查找原因?答:(1)首先检查试运行操作上有无问题、方案的制定有无问题;(2)再进行对施工工序的检查、动设备的检查;(3)直至查到制造、设计上有无问题。
28.造成(。
)质量事故的因素?答:造成(。
)质量事故是由“人员、设备材料、施工机械(检测器具)、环境、施工方法”因素造成的(即生产要素的原因)其中主要是由人和环境因素(主要是管理环境因素)造成的。
29.ACWP>BCWS>BCWP已完工作实际费用>已完工作预算费用费用超支计划工作预算费用>已完工作预算费用进度延迟答:表示工作效率太低,应调整施工人员和施工机械,增加工作效率高的作业人员、更换施工机械,涉及施工方法变化的应进行方案的审批程序。
30.BCWP>ACWP>BCWS 费用略有节省、进度太快答:表示工作效率较高,可以抽出部分施工人员31.各电压等级输电线路的防雷方式P47答:各种电压等级输电线路,一般采用下列防雷方式:(1)500kV及以上送电线路:应全线装设双避雷线,且输电线路愈高,保护角愈小(有时小于20°)。
在山区高雷区,甚至可以采用负保护角。
(2)220~330kV线路:同样应全线装设双避雷线,一般杆塔上避雷线对导线的保护角为20°~30°。
(3)ll0kV线路:一般沿全线装设避雷线,在雷电特别强烈地区采用双避雷线。
在少雷区或运行经验证明雷电活动轻微的地区,可不沿线架设避雷线,但应装设自动重合闸。
(4)35kV及以下线路:一般不沿线架设避雷线,但杆塔仍应逐基接地。
32.管段组焊前须做好的焊前准备工作:答:包括:①检查清口质量②设备运转情况③焊工是否持证上岗④焊接技术文件的准备情况⑤现场的消防器具的配置情况;33.管道安装工程应设置哪些质量控制点?34.简述汽轮发电机的工作原理35.建筑智能化工程实施界面要进行哪些划分?P111-11236.建筑智能化产品选择主要考虑的因素有哪些?P112答:(1)产品的品牌和产地、供货周期;(2)产品支持的系统规模及监控距离;(3)产品的网络性能及标准化程度。
37.智能化工程变配电系统检查要点(待定)P115答(1)变配电设备运行状况及故障报警的工作状态检测(2)电压及电流值显示的工作状态检测(3)变压器超温报警的工作状态检测(4)应急发电机组的工作状态检测(5)不间断电源的工作状态检测38.申请消防验收应递交哪些材料P11739.电梯安装许可答:开工许可(1)向使用地质量、安全监督管理部门书面的告知备案(2)申请安装过程的监督检验使用前的——测试、调整;监督检验验收合格后的资料移交——30天、移交给使用单位40.见教材例3第一问。
41.如何进行进度计划的控制?答:明确目标分析可能影响进度计划的因素做好(各专业间、变更)协调工作对施工过程进行的监督检查有误差及时调整42.分析安全事故发生的原因从以下三个方面分析答:一、物的不安全状态设备自身的原因——如:施工机具使用前未检验…….施工现场未设置安全网、围栏等设施障碍物未清理;易燃物未清理二、人的不安全行为,如:违章指挥与违章操作、疲劳作业;未佩戴安全帽、安全带;三、管理上的缺陷施工方案未经审批、未申请动火作业证、未进行安全技术措施的交底(或交底不彻底);未进行对作业人员的培训考试、未做好持证作业的管理安全规章制度落实的不够;安全检查不到位、安全督导不到位、现场未配备专职安全员安全防护用品管理存在问题43.质量预控方案一般包括一、工序名称:室外管道焊接。
二、可能出现的质量问题:由于人员技能水平、设备能力、施工方法造成的夹渣、未焊透缺陷:由于沿海地区冬季施工,室外焊接气温较低、有风影响,容易出现气孔、裂纹等缺陷,影响管道的焊接质量。
三、针对可能出现的质量问题提出质量预控措施:选择有相应合格项目和焊接检验的焊工施焊:选择合适的焊接设备:控制管口打磨、坡口加工、管道组对质量:按焊接工艺卡施焊:按规定将焊条进行烘干:控制氩气纯度:搭设施焊保护棚、采取管口预热、层间二次预热、焊后及时保温缓冷。
44.大型设备的吊装中,项目部可采取哪些质量预控措施?答:大型设备的吊装中,项目部可采取的质量预控措施有:对起重作业的指挥、司索人员的资格进行控制,对吊装作业的施工机具能力进行控制,对大型设备吊装的方法进行控制,对吊装现场环境,包括周围障碍物和地下设施进行控制等。
