桩基础工程施工方法
- 格式:docx
- 大小:17.60 KB
- 文档页数:2
桩基础施工工艺大全常用的桩基础通常可分为沉入桩基础和灌注桩基础,按成桩施工方法又可分为:沉入桩、钻孔灌注桩、人工挖孔桩;本条文简要介绍施工方法及其机械设备选择要点。
一、沉入桩基础常用的沉入桩有钢筋混凝土桩、预应力混凝土桩和钢管桩。
注:什么是沉入桩?沉入桩,是靠桩锤的冲击能量将预制桩打(压)入土中,使土被压挤密实,以达到加固地基的作用。
沉入桩所用的基桩主要为预制的钢筋混凝土桩和预应力混凝土桩。
沉入桩的施工方法主要有:锤击沉桩、振动沉桩、射水沉桩、静力压桩以及钻孔埋置桩等。
(一)准备工作1.沉桩前应掌握工程地质钻探资料、水文资料和打桩资料。
2.沉桩前必须处理地上(下)障碍物,平整场地,并应满足沉桩所需的地面承载力。
3.应根据现场环境状况采取降噪声措施;城区、居民区等人员密集的场所不应进行沉桩施工。
4.对地质复杂的大桥、特大桥,为检验桩的承载能力和确定沉桩工艺应进行试桩。
5.贯人度应通过试桩或做沉桩试验后会同监理及设计单位研究确定。
6.用于地下水有侵蚀性的地区或腐蚀性土层的钢桩应按照设计要求做好防腐处理。
(二)施工技术要点1.预制桩的接桩可采用焊接、法兰连接或机械连接,接桩材料工艺应符合规范要求。
2.沉桩时,桩帽或送桩帽与桩周围间隙应为5~lOmm;桩锤、桩帽或送桩帽应和桩身在同一中心线上;桩身垂直度偏差不得超过0.5%。
3.沉桩顺序:对于密集桩群,自中间向两个方向或四周对称施打;根据基础的设计标高,宜先深后浅;根据桩的规格,宜先大后小,先长后短。
锤击过程应采用重锤低击。
4.施工中若锤击有困难时,可在管内助沉。
5.桩终止锤击的控制应以控制桩端设计标高为主,贯人度为辅。
6.沉桩过程中应加强邻近建筑物、地下管线等的观测、监护。
注:什么是桩帽?桩帽是为了防止打入桩桩头被打坏而使用的一种施工设施,不属于建筑结构范围。
在桩基施工时为了保护桩不被打坏安装上桩帽主要起保护作用。
桩帽一般的材料是采用抗冲击强的钢材制成。

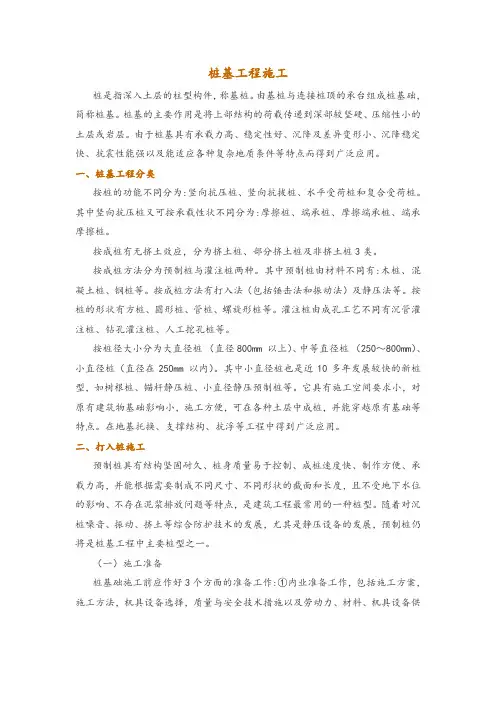

桩基础施工方法
桩基础施工是在地下钻孔成孔,然后将钢筋、混凝土等填充到孔洞中,形成承重桩的施工方法。
常见的桩基础施工方法包括以下几种:
1. 钻孔灌注桩:先进行地下钻孔,然后通过沉管或钻孔灌注的方式将钢筋、混凝土等材料注入孔洞中,形成桩基础。
2. 预制桩施工:事先预制好的混凝土桩以及钢筋桩通过振动沉入地下,形成桩基础。
3. 扩底灌注桩:在进行地下钻孔的同时,通过注入水泥浆使孔洞扩大,然后注入钢筋、混凝土等材料形成桩。
4. 连续墙桩:将混凝土和钢筋等材料连续灌注到地下孔洞中,形成连续的桩墙,用于抵抗土壤压力等。
5. 微桩施工:适用于地下水位较高或者施工空间受限的情况,通过小型钻机在地下挖掘孔洞,并注入钢筋、混凝土等材料形成微型桩基础。
不同的施工方法适用于不同的工程情况和土壤条件,施工前需要根据具体情况选择合适的桩基础施工方法。
桩基础施工的主要方法(常见5种桩基础施工工艺)文档一:桩基础施工的主要方法引言:桩基础施工是建筑工程中常用的一种基础施工方法,它可以在复杂地质条件下提供更好的承载能力和稳定性。
本文将详细介绍常见的五种桩基础施工工艺,读者更好地了解桩基础施工的过程和方法。
一、桩基础施工的准备工作1. 地质勘探:进行地质勘探,了解地层状况,确定桩基础的设计参数。
2. 桩基础设计:根据地质勘探结果和工程要求,进行桩基础设计,确定桩的类型和参数。
3. 土质测试:进行土质测试,了解土壤的物理力学特性,为施工提供依据。
4. 施工方案编制:根据桩基础设计和土质测试结果,编制桩基础的施工方案。
二、钻孔灌注桩施工工艺1. 桩基础布置:按照设计要求,在地面上进行桩基础的布置和标定。
2. 钻孔开挖:使用钻机对桩的位置进行钻孔开挖,达到设计要求的孔径和深度。
3. 清孔处理:将钻孔内的杂质清除干净,确保钢筋混凝土灌注质量。
4. 衬套安装:在钻孔中安装衬套,保护钢筋和混凝土免受地层影响。
5. 钢筋布置:按照设计要求,在钻孔中布置钢筋,提供桩的强度和稳定性。
6. 灌注混凝土:利用泵车将混凝土灌注到钻孔中,确保桩体充实密实。
7. 后期处理:对灌注混凝土进行养护和检测,确保桩基础的质量和稳定性。
三、预制桩施工工艺1. 桩基础布置:按照设计要求,在地面上进行桩基础的布置和标定。
2. 预制桩制作:预制厂根据设计要求,制作预制桩,并进行检查和质量控制。
3. 打桩机安装:将预制好的桩安装到打桩机上,做好防倒措施。
4. 打桩过程:使用打桩机将预制桩垂直插入地下,直到达到设计要求的深度。
5. 后期处理:对打入地下的桩进行检查和修整,确保桩基础的质量和稳定性。
四、钢筋混凝土灌注桩施工工艺1. 桩基础布置:按照设计要求,在地面上进行桩基础的布置和标定。
2. 钻孔开挖:使用钻机对桩的位置进行钻孔开挖,达到设计要求的孔径和深度。
3. 钢筋布置:在钻孔中按照设计要求进行钢筋布置,提供桩的强度和稳定性。
桩基础工程桩基础是高层建筑、工业厂房和软弱地基上的多层建筑常用的一种基础形式。
桩基础是由桩身和承台两部分组成的一种深基础。
桩按传力和作用性质不同,分为端承桩和摩擦桩两类。
端承桩是指穿过软弱土层并将建筑物的荷载直接传给桩端的坚硬土层的桩。
摩擦桩是指沉入软弱土层一定深度,将建筑物的荷载传布到四周的土中和桩端下的土中,主要是靠桩身侧面与土之间的摩擦力承受上部结构荷载的桩。
桩按施工方法不同分为预制桩和灌注桩两类。
预制桩是在工厂或施工现场成桩,而后用沉桩设备将桩打入、压入、高压水冲入、振入或旋入土中。
其中锤击打入和压入法是较常见的两种方法。
灌注桩是在桩位上直接成孔,然后在孔内安放钢筋笼,浇筑混凝土而成桩。
根据成孔方法的不同,可分为钻孔,冲孔,沉管桩、人工挖孔桩及爆扩桩等。
预制桩施工预制桩具有制作方便、成桩速度快、桩身质量易于控制、承载力高等优点,并能根据需要制成不同形状、不同尺寸的截面和长度,且不受地下水位影响,不存在泥浆排放问题,是最常用的一种桩型。
预制桩的制作、起吊、运输和堆放一钢筋混凝土实心方桩的制作、起吊、运输和堆放混凝土预制桩断面主要有实心方桩和管桩两种常见形式。
实心方桩截面尺寸一般为200mm ×200mm~600mm×600mm。
单根桩长度取决于桩架高度,一般不超过27m。
如需打设30m 以上的桩,则应将桩分段预制,在打桩过程中逐段接长。
较短的实心桩多在预制厂生产,较长桩则多在现场预制。
桩的预制方法有并列法、间隔法、叠浇法和翻模法等。
现场预制桩多采用重叠法间隔制作,重叠层数根据地面承载能力和施工条件确定,一般不宜超过层。
场地应平整、坚实、做好排水,不得产生不均匀沉陷,桩和桩之间应做好隔离层上层桩或邻桩的混凝土浇筑应在下层桩或邻桩的混凝土达到设计强度的30%以后方可进行。
预制桩钢筋骨架的主筋连接宜采用对焊。
主筋接头配置在同一截面内的数量应符合下列规定:当采用闪光对焊和电弧焊时,不得超过50%;同一根钢筋两个接头的距离应大于35d (d为主筋直径),且不小于500mm。
桩基工程及围护工程施工一、桩基工程施工桩基工程是指通过施工机械或手工方式,在地基中成孔并填入钢筋混凝土或钢筋水泥混凝土桩段,以承担建筑物或其他工程的荷载。
桩基工程按桩的材料分为:钢筋混凝土桩、预制桩、钢筋水泥混凝土桩、挤浆桩等。
按桩的施工原理分为:静载桩和动载桩。
1. 施工前的准备在进行桩基工程施工之前,要对场地进行勘察,确保场地的地基条件满足设计要求。
同时,还需要根据设计图纸确定桩的数量、直径、长度和设计承载力等参数。
并且要准备好施工所需的材料和设备,包括桩机、钢筋、混凝土等。
2. 桩基工程的施工过程(1)成孔:首先需要在地基中进行成孔工作,常用的成孔方法有旋挖钻机成孔、冲击钻成孔等。
成孔深度一般要深入到承载力较好的土层。
(2)放入钢筋笼:成孔后,需要将预先制好的钢筋笼放入孔内。
钢筋笼的形状和尺寸要按照设计要求制作,并且要确保钢筋笼的质量和稳定性。
(3)灌浆:在放入钢筋笼后,需要进行灌浆作业。
灌浆是为了加固桩的强度和稳定性,常用的灌浆材料有钢筋水泥浆和混凝土等。
灌浆后要及时测量桩的强度和长度,确保桩的质量符合设计要求。
(4)钻孔排土:由于成孔过程中会有土壤杂质混入孔内,需要进行钻孔排土作业。
可以通过灌水、气压等方式将孔内的土壤排出,确保孔内清洁。
(5)桩身成型:最后,需要将钢筋混凝土或钢筋水泥混凝土灌入桩内形成桩身。
在灌浆的过程中要注意控制流淌速度和振捣方法,确保桩身的密实性和均匀性。
3. 桩基工程的验收和检测桩基工程完成后,要对桩的质量进行验收和检测。
主要包括对桩的强度、长度和垂直度等方面进行检测,确保桩的质量符合设计要求。
二、围护工程施工围护工程是指在地基工程施工过程中,为了保护地基免受自然或人为因素的破坏,采取一定的措施进行加固的工程。
围护工程按照加固形式分为:土方支护、混凝土支护、钢支撑、预应力锚杆支护等。
1. 施工前的准备在进行围护工程施工之前,需要对地基条件进行勘察和分析,确定围护工程的类型和参数。
桩基础工程施工方法一、灌注桩灌注桩是一种采用混凝土灌注的桩基础形式,其施工方法主要包括以下几个步骤:1、确定桩位:根据设计要求,确定每根灌注桩的位置和深度。
2、开挖桩孔:使用挖掘机等设备,在桩位上开挖桩孔,孔径和孔深需符合设计要求。
3、沉底水泥浆灌注:在桩孔底部注入水泥浆,用以加固桩基底部,同时也可以利用水泥浆测定桩孔内土体的承载力。
4、设置钢筋笼:根据设计要求,将钢筋笼放入桩孔中,确保钢筋笼的位置和尺寸符合相关标准。
5、浇筑混凝土:将混凝土泵送至桩孔中,同时使用搅拌车或其他设备对混凝土进行振捣,确保混凝土密实均匀。
6、处理桩顶:在灌注桩顶部部位,处理成设计要求的形状和高度,并确保与地面平整连接。
7、处理桩侧:对灌注桩的侧面进行处理,可采用镶笼、防水剂等方式,以提高桩的抗压性能。
8、验收标准:对灌注桩进行验收,检查其位置、尺寸、混凝土质量等是否符合设计要求。
二、钻孔灌注桩钻孔灌注桩是一种通过钻孔方式施工的桩基础形式,其施工方法包括以下几个步骤:1、确定孔位:根据设计要求,确定每个钻孔灌注桩的位置和尺寸。
2、钻孔:使用钻机对桩位进行钻孔,控制孔径和孔深符合设计要求。
3、吹扫孔底:使用空气或液压的方式,将孔底清理干净,并将孔底土层提取上来。
4、灌浆: 在钻孔中注入灌浆料,常用的灌浆料有水泥浆、膏状垫料等,增加桩基的稳定性。
5、套筒安装:在灌浆料尚未凝固时,将套筒钢筋笼送入桩孔中,确保套筒的位置和长度符合设计要求。
6、浇筑混凝土:将混凝土泵送至套筒内,利用旋转式搅拌车等设备进行振捣,确保混凝土密实均匀。
7、处理桩顶和侧面:对桩顶和侧面进行相应处理,使得桩基与地面平整连接,并提高桩的抗压能力。
8、验收标准:对钻孔灌注桩进行验收,检查其位置、尺寸、混凝土质量等是否符合设计要求。
三、挤土桩挤土桩是一种通过挤压土壤形成桩体的桩基础形式,其施工方法包括以下几个步骤:1、挤土桩机应用:将挤土桩机移至桩位上,根据设计要求调整机械参数,准备开始挤土。
第1篇一、工程概况本工程为某住宅小区基础工程,位于XX市XX区XX路XX号。
工程总建筑面积约为10万平方米,基础采用桩基础形式。
桩基础施工是保证建筑安全、质量的关键环节,为确保工程顺利进行,特制定本施工方案。
二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工人员:由具备丰富桩基础施工经验的工程师、技术人员和施工人员组成。
3. 施工设备:旋挖钻机、冲击钻机、振动锤、吊车、搅拌车、泵车等。
三、施工进度1. 施工工期:预计90天。
2. 施工进度安排:(1)前期准备:15天,包括施工图纸会审、材料采购、人员培训等。
(2)桩基础施工:60天,包括钻孔、灌注、成桩等。
(3)桩基础检测:15天。
(4)后期处理:15天,包括桩基础验收、资料整理等。
四、施工工艺1. 钻孔施工:(1)采用旋挖钻机进行钻孔,确保钻孔质量。
(2)根据地质条件,选择合适的钻孔方法,如干钻、湿钻等。
(3)严格控制钻孔深度、垂直度、孔径等参数。
2. 灌注施工:(1)采用混凝土搅拌车将混凝土运至施工现场。
(2)采用泵车将混凝土送入孔内,确保混凝土质量。
(3)严格控制混凝土配合比、坍落度、灌注速度等参数。
3. 成桩施工:(1)待混凝土达到设计强度后,进行成桩施工。
(2)采用冲击钻机进行冲击成桩,确保桩身质量。
(3)严格控制冲击力度、冲击频率等参数。
五、质量控制1. 严格控制材料质量,确保混凝土、钢筋等材料符合设计要求。
2. 严格执行施工规范,确保钻孔、灌注、成桩等工序质量。
3. 加强施工过程控制,定期进行质量检查,发现问题及时整改。
4. 完善质量保证体系,确保工程安全、优质、高效完成。
六、安全文明施工1. 施工现场设置安全警示标志,确保施工人员安全。
2. 加强施工人员安全教育培训,提高安全意识。
3. 严格执行施工规范,确保施工安全。
4. 做好施工现场环境保护工作,减少施工对周边环境的影响。
5. 加强施工现场文明施工管理,确保工程顺利进行。
桩基工程施工桩是指深入土层的柱型构件,称基桩。
由基桩与连接桩顶的承台组成桩基础,简称桩基。
桩基的主要作用是将上部结构的荷载传递到深部较坚硬、压缩性小的土层或岩层。
由于桩基具有承载力高、稳定性好、沉降及差异变形小、沉降稳定快、抗震性能强以及能适应各种复杂地质条件等特点而得到广泛应用。
一、桩基工程分类按桩的功能不同分为:竖向抗压桩、竖向抗拔桩、水平受荷桩和复合受荷桩。
其中竖向抗压桩又可按承载性状不同分为:摩擦桩、端承桩、摩擦端承桩、端承摩擦桩。
按成桩有无挤土效应,分为挤土桩、部分挤土桩及非挤土桩3类。
按成桩方法分为预制桩与灌注桩两种。
其中预制桩由材料不同有:木桩、混凝土桩、钢桩等。
按成桩方法有打入法(包括锤击法和振动法)及静压法等。
按桩的形状有方桩、圆形桩、管桩、螺旋形桩等。
灌注桩由成孔工艺不同有沉管灌注桩、钻孔灌注桩、人工挖孔桩等。
按桩径大小分为大直径桩(直径800mm 以上)、中等直径桩(250~800mm)、小直径桩(直径在250mm 以内)。
其中小直径桩也是近10多年发展较快的新桩型,如树根桩、锚杆静压桩、小直径静压预制桩等。
它具有施工空间要求小,对原有建筑物基础影响小,施工方便,可在各种土层中成桩,并能穿越原有基础等特点。
在地基托换、支撑结构、抗浮等工程中得到广泛应用。
二、打入桩施工预制桩具有结构坚固耐久、桩身质量易于控制、成桩速度快、制作方便、承载力高,并能根据需要制成不同尺寸、不同形状的截面和长度,且不受地下水位的影响、不存在泥浆排放问题等特点,是建筑工程最常用的一种桩型。
随着对沉桩噪音、振动、挤土等综合防护技术的发展,尤其是静压设备的发展,预制桩仍将是桩基工程中主要桩型之一。
(一)施工准备桩基础施工前应作好3个方面的准备工作:①内业准备工作,包括施工方案,施工方法,机具设备选择,质量与安全技术措施以及劳动力、材料、机具设备供应计划等;②现场准备,包括障碍物处理、场地平整、抄平放线以及设备进场、安装;③桩的制作、运输、堆放。
一、旋挖成孔灌注桩基施工本工程桩基础采用旋挖机械成孔灌注桩,共配置8台SR200D旋挖钻机。
1、旋挖桩施工流程旋挖桩的施工工艺流程见下图。
2、旋挖桩施工方法(1)测量放线定位复核建设单位提供的测量控制点符合要求后,测放出各桩桩位,拼装好桩架就位。
根据预先测设的测量控制网(点),定出各桩位中心点。
双向控制定位后埋设钢护筒并固定,以双向十字线控制桩中心。
开钻前必须先校核钻头的中心是否与桩位中心重合。
在施工过程中还须经常检测钻具位置有无发生变化,以保证孔位的正确。
(2)钢护筒埋设:护筒有定位、保护孔口和维持液(水)位高差等重要作用,可采用打埋和挖埋等设置方法。
当挖埋时,护筒与坑壁之间用粘土填实。
护筒埋设深度根据地质情况而定,一般为2.5~3.0m,要求高于地面50cm。
(3)挖土(岩)成孔旋挖钻机的钻进工艺采用静态泥浆护壁钻斗取土的工艺,是一种无冲洗介质循环的钻进方法,但钻进时为保护孔壁稳定,孔内要注满优质泥浆(稳定液)。
旋挖钻机工作时能原地做整体回转运动。
旋挖钻机钻孔取土时,依靠钻杆和钻头自重切入土层,斜向斗齿在钻斗回转时切下土块向斗内推进而完成钻取土;遇硬土时,自重力不足以使斗齿切入土层,此时可通过加压油缸对钻杆加压,强行将斗齿切入土中,完成钻孔取土。
钻斗内装满土后,由起重机提升钻杆及钻斗至地面,拉动钻斗上的开关即打开底门,钻斗内的土依靠自重作用自动排出,钻杆向下放关好斗门,再回转到孔内进行下一斗的挖掘。
在成孔过程中要根据土层情况及时注入泥浆护壁,同时合理调节泥浆的比重,成孔应连续进行不得中断,在停机时,应保持孔内水位的高度泥浆比重及粘度符合规范要求,以防坍孔。
在土层中成孔时,采用一般锥形桶斗齿取土,穿透土层后,更换带挖掘机斗齿的钻头掘进,一直致达到设计要求的深度方可终孔。
成孔时须及时填写施工记录,在土层变化处捞取渣样,判明土层,以便与地质剖面图核对,达到设计岩面后,及时取样鉴定。
成孔时要依据土层情况,控制进尺速度,为确保孔的垂直度符合设计要求,须保持桩机平整、加强检查、勤检勤纠。
桩基础施工专项方案全文共四篇示例,供读者参考第一篇示例:桩基础施工是建筑工程中常见的一种基础施工方式,适用于土质松软、承载力较差的场地。
桩基础施工专项方案则是在施工中起到指导作用的重要文件,它包括了桩基础施工的前期准备、施工技术、质量控制等内容,在施工过程中发挥着重要的作用。
本文将对桩基础施工专项方案进行详细介绍。
一、前期准备在进行桩基础施工之前,需要做好充分的前期准备工作。
首先要对施工现场进行细致的勘察,了解场地地质情况、地下水位、周边环境等情况。
根据勘察结果确定桩基础的类型和数量,选择合适的桩基础施工方法。
同时要制定详细的施工计划和方案,明确施工的步骤和要求,确保施工进度和质量。
二、施工方法桩基础的施工方法有很多种,根据不同的工程要求和场地条件选择合适的方法进行施工。
常见的桩基础施工方法包括静压灌注桩、旋挖灌注桩、钻孔灌注桩、钻孔灌注桩等。
在选择施工方法的还需要考虑桩基础的直径和深度,以及桩的材料和质量。
三、施工工艺在桩基础的施工过程中,需要严格遵守相关的工艺规范和要求,确保施工质量和安全。
首先要对桩基础的位置和深度进行精确的定位和测量,施工前需设置合理的控制点,严格控制桩基础的垂直度和位置偏差。
然后进行钻孔或挖孔施工,确保桩孔内壁的清洁和平整,避免孔壁坍塌和石块混入。
最后进行桩体灌注,采用高性能混凝土进行浇筑,确保桩体的强度和稳定性。
四、质量控制桩基础施工的质量控制是保证工程质量和安全的关键之一。
在施工过程中要加强对施工质量的监督和检验,及时发现和处理质量问题。
在桩基础施工完成后,还要进行质量验收和检测,确保桩基础的质量符合设计要求。
同时要做好桩基础的防水、防腐等防护措施,延长桩基础的使用寿命。
五、安全管理桩基础施工是一个比较复杂和危险的施工过程,需要加强施工安全管理,确保施工人员和现场设备的安全。
在施工前要进行安全教育和培训,提高施工人员的安全意识和技能水平。
在施工过程中要加强现场监督和管理,严格执行安全操作规程,预防和减少施工事故的发生。
第1篇一、桩基础工程施工准备1. 施工图纸及技术交底:首先,施工单位需熟悉桩基础工程施工图纸,了解设计要求,对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
2. 施工现场准备:施工现场应平整、开阔,便于施工车辆和设备进出。
同时,需做好排水、照明、通风等基础设施。
3. 材料及设备准备:根据施工图纸,准备所需的各种材料,如钢筋、混凝土、水泥、砂石等。
同时,还需准备桩基础施工设备,如桩基钻孔设备、吊装设备、混凝土搅拌设备等。
二、桩基础工程施工工序1. 钻孔定位:根据施工图纸,确定桩位,采用测量方法进行复测,确保桩位准确无误。
在桩位处埋设护筒,用于固定桩位。
2. 钻孔施工:根据地质条件选择合适的钻孔方法,如旋挖钻孔、冲击钻孔等。
在钻孔过程中,需注意控制孔深、孔径和孔位,确保钻孔质量。
3. 钢筋笼制作与安装:根据设计要求,制作钢筋笼,并安装于钻孔中。
钢筋笼应确保位置准确、垂直度符合要求。
4. 混凝土浇筑:在钢筋笼安装完成后,进行混凝土浇筑。
混凝土应搅拌均匀,确保浇筑过程中不出现离析、分层等现象。
5. 成桩验收:混凝土浇筑完成后,进行成桩验收。
验收内容包括桩位、桩长、桩径、桩身质量等。
6. 桩基础连接:根据设计要求,进行桩基础连接。
如桩承台连接、桩与桩之间连接等。
7. 桩基础验收:桩基础施工完成后,进行验收。
验收内容包括桩基础设计、施工质量、桩基础承载力等。
三、桩基础工程施工注意事项1. 钻孔施工过程中,注意观察孔内情况,发现异常及时采取措施,确保钻孔质量。
2. 混凝土浇筑过程中,注意控制浇筑速度和振捣,确保混凝土密实。
3. 桩基础连接过程中,确保连接牢固,满足设计要求。
4. 施工过程中,加强施工人员的安全教育和培训,确保施工安全。
5. 施工过程中,做好施工记录,为后期验收和维修提供依据。
总之,桩基础工程施工工序复杂,需严格按照施工图纸和规范进行操作。
在施工过程中,注意细节,确保施工质量,为建筑物的稳定性和安全性奠定基础。
灌注桩泥浆护壁施工法平整场地→泥浆制备→埋设护筒→铺设工作平台→安装钻机并定位(钻机位置的偏差不大于2cm)→钻进成孔→清孔并检查成孔质量→下放钢筋笼→灌注水下混凝土→拔出护筒→检查质量。
泥浆:钻孔泥浆由水、粘土(膨润土)和添加剂组成。
具有浮悬钻渣、冷却钻头、润滑钻具,增大静水压力,并在孔壁形成泥皮,隔断孔内外渗流,防止坍孔的作用。
泥浆太稀,排渣能力小、护壁效果差;泥浆太稠会削弱钻头冲击功能,降低钻进速度。
清孔:在钻孔达到设计要求深度后,应对孔深、孔位、孔形、孔径等进行检查。
在终孔检查完全符合设计要求时,应立即进行孔底清理,避免隔时过长以致泥浆沉淀,引起钻孔坍塌。
对于摩擦桩当孔壁容易坍塌时,要求在灌注水下混凝土前沉渣厚度不大于30cm;当孔壁不易坍塌时,不大于20cm。
对于柱桩,要求在射水或射风前,沉渣厚度不大于5cm。
清孔方法是使用的钻机不同而灵活应用。
通常可采用正循环旋转钻机、反循环旋转机真空吸泥机以及抽渣筒等清孔。
其中用吸泥机清孔,所需设备不多,操作方便,清孔也较彻底,但在不稳定土层中应慎重使用。
其原理就是用压缩机产生的高压空气吹入吸泥机管道内将泥渣吹出。
(1)塌孔预防措施:根据不同地层,控制使用好泥浆指标。
在回填土、松软层及流砂层钻进时,严格控制速度。
地下水位过高,应升高护筒,加大水头。
地下障碍物处理时,一定要将残留的砼块处理清除。
孔壁坍塌严重时,应探明坍塌位置,用砂和粘土混合回填至坍塌孔段以上1—2m处,捣实后重新钻进。
(2)缩径预防措施:选用带保径装置钻头,钻头直径应满足成孔直径要求,并应经常检查,及时修复。
易缩径孔段钻进时,可适当提高泥浆的粘度。
对易缩径部位也可采用上下反复扫孔的方法来扩大孔径。
(3)桩孔偏斜预防措施:对已偏斜的钻孔,控制钻速,慢速提升,下降往复扫孔纠偏。
钢筋笼的上浮钢筋笼上浮的预防措施:严格控制砼质量,坍落度控制在20±2cm,砼和易性要好。
导管在砼内埋深规范控制在2-6m之间。

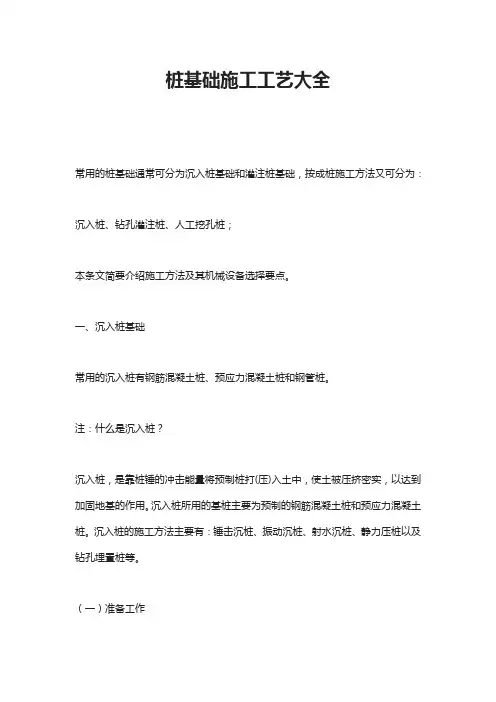

常用的桩基础通常可分为沉入桩基础和灌注桩基础,按成桩施工方法又可分为:沉入桩、钻孔灌注桩、人工挖孔桩;本条文简要介绍施工方法及其机械设备选择要点。
一、沉入桩基础常用的沉入桩有钢筋混凝土桩、预应力混凝土桩和钢管桩。
注:什么是沉入桩?沉入桩,是靠桩锤的冲击能量将预制桩打(压)入土中,使土被压挤密实,以达到加固地基的作用。
沉入桩所用的基桩主要为预制的钢筋混凝土桩和预应力混凝土桩。
沉入桩的施工方法主要有:锤击沉桩、振动沉桩、射水沉桩、静力压桩以及钻孔埋置桩等。
(一)准备工作1.沉桩前应掌握工程地质钻探资料、水文资料和打桩资料。
2.沉桩前必须处理地上(下)障碍物,平整场地,并应满足沉桩所需的地面承载力。
3.应根据现场环境状况采取降噪声措施;城区、居民区等人员密集的场所不应进行沉桩施工。
4.对地质复杂的大桥、特大桥,为检验桩的承载能力和确定沉桩工艺应进行试桩。
5.贯人度应通过试桩或做沉桩试验后会同监理及设计单位研究确定。
6.用于地下水有侵蚀性的地区或腐蚀性土层的钢桩应按照设计要求做好防腐处理。
(二)施工技术要点1.预制桩的接桩可采用焊接、法兰连接或机械连接,接桩材料工艺应符合规范要求。
2.沉桩时,桩帽或送桩帽与桩周围间隙应为5~l0mm;桩锤、桩帽或送桩帽应和桩身在同一中心线上;桩身垂直度偏差不得超过0.5%。
3.沉桩顺序:对于密集桩群,自中间向两个方向或四周对称施打;根据基础的设计标高,宜先深后浅;根据桩的规格,宜先大后小,先长后短。
锤击过程应采用重锤低击。
4.施工中若锤击有困难时,可在管内助沉。
5.桩终止锤击的控制应以控制桩端设计标高为主,贯人度为辅。
6.沉桩过程中应加强邻近建筑物、地下管线等的观测、监护。
注:什么是桩帽?桩帽是为了防止打入桩桩头被打坏而使用的一种施工设施,不属于建筑结构范围。
在桩基施工时为了保护桩不被打坏安装上桩帽主要起保护作用。
桩帽一般的材料是采用抗冲击强的钢材制成。
注:什么是贯入度?贯入度一般是指锤击桩每10击进入的深度mm,用(mm/10击)表示,如在强风化花岗岩中最后贯入度(6.0吨的锤)一般为20~50(mm/10 击).注:什么是控制桩端设计标高?(三)沉桩方式及设备选择1.锤击沉桩宜用于砂类土、黏性土。
桩基础工程施工顺序一、施工前准备1.方案设计:在进行桩基础工程施工前,首先要制定详细的方案设计,包括选择合适的桩型、桩径和桩长等参数,并根据设计要求确定施工方案。
2.场地准备:施工前需要对施工场地进行清理,清除杂物、平整场地,并对施工现场进行勘测、测量,确定桩基础的位置和标高。
3.材料准备:准备好所需的原材料和施工设备,包括钢筋、混凝土、搅拌车、振捣机等。
4.施工人员培训:施工前要对施工人员进行培训,确保他们掌握施工工艺和操作规程。
5.安全措施:在施工前要对施工现场进行安全检查,确保施工过程中能够严格遵守安全规定,保障施工人员的安全。
二、桩基础施工顺序1.基坑开挖:根据设计要求,在场地上按照桩基础位置和标高进行基坑的开挖,保证开挖的尺寸和深度符合设计要求。
2.桩基础定位:在基坑中确定桩的位置和标高,采用测量仪器对桩位进行准确测量,保证桩基础的位置准确无误。
3.桩位标定:根据设计要求在桩位上设置标杆或其他辅助设施,方便后续的桩的安装和施工。
4.桩孔开挖:根据设计要求,在桩位上进行桩孔的开挖,保证桩孔的直径和深度符合设计要求,同时要避免破坏周围的地基。
5.钢筋安装:在桩孔中安装预埋的钢筋,按照设计要求进行布置和连接,确保钢筋的位置准确无误。
6.混凝土灌注:在安装好钢筋后,进行混凝土的灌注,严格控制混凝土的浇筑质量和速度,保证桩体的密实性和强度。
7.振捣整平:对已灌注好的混凝土进行振捣整平,确保混凝土的质量和外观均符合设计要求。
8.桩顶处理:在桩顶部进行修整和处理,保证桩顶的平整和美观,同时进行标志和记录。
9.质量验收:对已完成的桩基础进行质量验收,进行检查和测试,确保桩基础的质量和性能符合设计要求。
10.施工记录:对整个施工过程进行记录和归档,包括施工图纸、现场照片等,为后续的相关工作提供参考。
三、施工注意事项1.施工现场要保持整洁,杜绝杂物和污水的污染,确保桩基础的施工质量。
2.施工人员要按照操作规程进行操作,严格遵守安全规定,确保工程安全顺利进行。
第1篇一、工程概况1. 工程名称:某住宅楼桩基础工程2. 工程地点:某市某区某路某号3. 工程规模:占地面积约10000平方米,总建筑面积约30000平方米4. 工程结构:框架剪力墙结构5. 工程特点:地质条件复杂,地下水位较高,施工环境受限二、施工组织设计1. 施工单位:某建筑工程有限公司2. 施工项目经理:张三3. 施工班组:土方开挖班、桩基施工班、钢筋绑扎班、模板支设班、混凝土浇筑班4. 施工进度计划:根据工程特点和施工条件,制定合理的施工进度计划,确保工程按期完成。
三、施工工艺流程1. 工地准备:场地平整、排水、供电、供水等基础设施的完善。
2. 地质勘察:进行地质勘察,了解地质条件,确定桩基础设计参数。
3. 施工图纸会审:组织设计、施工、监理等单位进行施工图纸会审,确保施工图纸的准确性。
4. 材料设备准备:准备施工所需的材料、设备,并进行检验。
5. 施工放样:根据设计图纸,进行施工放样,确定桩位。
6. 桩基施工:采用旋挖钻机进行钻孔,采用混凝土灌注桩。
7. 钢筋绑扎:按照设计要求,进行钢筋绑扎。
8. 模板支设:根据设计要求,进行模板支设。
9. 混凝土浇筑:按照设计要求,进行混凝土浇筑。
10. 桩基检测:对施工完成的桩基进行检测,确保质量满足设计要求。
11. 施工验收:按照施工验收规范,对施工完成的桩基进行验收。
四、施工方案1. 施工材料(1)水泥:选用强度等级为C30的普通硅酸盐水泥。
(2)钢筋:选用HPB300、HRB400、HRB500等规格的钢筋。
(3)砂、石:选用中粗砂,粒径在5mm-20mm之间;碎石粒径在5mm-40mm之间。
(4)混凝土:按照设计要求,配比混凝土。
2. 施工设备(1)旋挖钻机:选用YG-100型旋挖钻机。
(2)搅拌站:选用JS1000型混凝土搅拌站。
(3)钢筋加工设备:钢筋切断机、钢筋弯曲机等。
(4)模板支设设备:模板、脚手架、扣件等。
3. 施工工艺(1)钻孔施工1)钻孔前,对钻机进行调试,确保钻机正常工作。
地基桩基础工程施工2.1 地基加固处理的方法当工程结构的荷载较大,地基土质又较软(强度不足或者压缩性大),不能作为天然地基时,可针对不同情况,采取各种人工加固处理的方法,以改善地基性质,提高承载力,增加稳定性,减少地基变形和基础埋置深度。
地基加固的原理是:将土质由松变实,将土的含水量由高变低,即可达到地基加固的目的。
2.1.1 常见的地基加固方法介绍1.换填法换填法(Replacement Method)也称为换填垫层法,就是将基础底面以下不太深的一定范围内的软弱土层挖去,然后以质地坚硬、强度较高、性能稳定、具有抗侵蚀性的砂、碎石、卵石、素土、灰土、煤渣、矿渣等材料分层充填,并同时以人工或机械方法分层压、夯、振动,使之达到要求的密实度,成为良好的人工地基。
2.强夯法强夯法是利用近十吨或者数十吨的重锤从近十米或者数十米的高处自由落下,对土进行反复多次的强力夯击,从而达到提高地基土的强度并降低其压缩性的处理目的。
强夯法的作用机理是用很大的冲击能(500~800kJ),使得土中出现冲击波和很大的应力,迫使土中空隙压缩,土体局部液化,夯击点周围产生裂隙形成良好的排水通道,使土中的空隙水(气)顺利溢出,土体迅速固结,从而降低深度范围内土体的压缩性,提高地基承载力。
同时强夯技术可以显著减少地基上的不均匀性,降低低级差异性沉降。
强夯法适用于碎石土、砂土、低饱和度的粉土和黏性土、湿陷性黄土、杂填土和素填土等地基,对于软土地基,一般处理效果不明显。
3.挤密法利用挤密或者振动在软弱土中挤土成孔,从侧向将土挤密,然后向孔内回填碎石砂灰土土等材料,形成碎石桩砂桩石灰桩等,与桩间土一起形成复合地基,从而提高地基承载力,减少沉降量,是深层加密处理的一种方法。
4.高压旋喷地基施工1)地基加固原理高压旋喷注浆法是利用钻机把带有喷嘴的注浆管注入至土层预定的深度,以20~40MPa的压力把浆液或者水从喷嘴中喷出来,形成喷射流冲击破坏土层及预定形状的空间。
第1篇随着我国经济的快速发展,基础设施建设规模不断扩大,桩基础工程作为建筑工程中重要的基础形式,其施工质量直接影响到整个工程的安全和使用寿命。
本文将介绍孔桩基础工程施工的基本流程、关键技术及质量控制要点。
一、孔桩基础工程施工流程1. 施工准备在孔桩基础工程施工前,首先要进行施工准备,包括现场勘察、编制施工组织设计、办理施工许可证等。
同时,对施工人员进行技术培训和安全教育,确保施工顺利进行。
2. 桩位放样根据设计图纸,确定桩位,并在现场进行放样,确保桩位准确无误。
3. 桩孔开挖根据设计要求,选择合适的桩孔开挖方法,如人工挖孔、机械挖孔等。
在开挖过程中,注意控制桩孔的垂直度和孔径,确保桩孔质量。
4. 钢筋笼制作与安装根据设计图纸,制作钢筋笼,并按照要求进行安装。
安装过程中,确保钢筋笼的位置、间距和垂直度符合设计要求。
5. 混凝土浇筑在桩孔内安装钢筋笼后,进行混凝土浇筑。
浇筑过程中,注意控制混凝土的坍落度和浇筑速度,确保混凝土质量。
6. 桩顶处理混凝土浇筑完成后,对桩顶进行处理,确保桩顶平整、密实。
7. 桩基检测对完成的桩基进行检测,包括桩身完整性检测、桩基承载力检测等,确保桩基质量满足设计要求。
二、孔桩基础工程施工关键技术1. 桩孔开挖技术根据地质条件,选择合适的桩孔开挖方法,如人工挖孔、机械挖孔等。
在开挖过程中,注意控制桩孔的垂直度和孔径,确保桩孔质量。
2. 钢筋笼制作与安装技术根据设计图纸,制作钢筋笼,并按照要求进行安装。
安装过程中,确保钢筋笼的位置、间距和垂直度符合设计要求。
3. 混凝土浇筑技术在桩孔内安装钢筋笼后,进行混凝土浇筑。
浇筑过程中,注意控制混凝土的坍落度和浇筑速度,确保混凝土质量。
4. 桩基检测技术对完成的桩基进行检测,包括桩身完整性检测、桩基承载力检测等,确保桩基质量满足设计要求。
三、孔桩基础工程施工质量控制要点1. 施工人员应具备相应的资质和技能,确保施工质量。
2. 严格按照设计图纸和施工规范进行施工,确保桩孔、钢筋笼、混凝土等各环节质量。
桩基础工程施工方法
其中沉入桩内容如下:
(一)准备工作
1.沉桩前应掌握工程地质钻探资料、水文资料和打桩资料。
2.沉桩前必须处理地上(下)障碍物,平整场地,并应满足沉桩所需的地面承载力。
3.应根据现场环境状况采取降噪声措施;城区、居民区等人员密集的场所不应进行沉桩施工。
4.对地质复杂的大桥、特大桥,为检验桩的承载能力和确定沉桩工艺应进行试桩。
5.贯人度应通过试桩或做沉桩试验后会同监理及设计单位研究确定。
6.用于地下水有侵蚀性的地区或腐蚀性土层的钢桩应按照设计要求做好防腐处理。
(二)施工技术要点
1.预制桩的接桩可采用焊接、法兰连接或机械连接,接桩材料工艺应符合规范要求。
2.沉桩时,桩帽或送桩帽与桩周围间隙应为5~lOmm;桩锤、桩帽或送桩帽应和桩身在同一中心线上;桩身垂直度偏差不得超过0.5%。
3.沉桩顺序:对于密集桩群,自中间向两个方向或四周对称施打;根据基础的设计标高,宜先深后浅;根据桩的规格,宜先大后小,先长后短。
锤击过程应采用重锤低击。
4.施工中若锤击有困难时,可在管内助沉。
5.桩终止锤击的控制应以控制桩端设计标高为主,贯人度为辅。
6.沉桩过程中应加强邻近建筑物、地下管线等的观测、监护。
(三)沉桩方式及设备选择
1.锤击沉桩宜用于砂类土、黏性土。
桩锤的选用应根据地质条件、桩型、桩的密集程度、单桩竖向承载力及现有施工条件等因素确定。
2.振动沉桩宜用于锤击沉桩效果较差的密实的黏性土、砾石、风化岩。
3.在密实的砂土、碎石土、砂砾的土层中用锤击法、振动沉桩法有困难时,可采用射水作为辅助手段进行沉桩施工。
在黏性土中应慎用射水沉桩;在重要建筑物附近不宜采用射水沉桩。
4.静力压桩宜用于软黏土(标准贯入度N<20)、淤泥质土。
5.钻孔埋桩宜用于黏土、砂土、碎石土,且河床覆土较厚的情况。
