EPS保温板安装技术交底
- 格式:doc
- 大小:59.50 KB
- 文档页数:3

EPS外墙保温技术交底一、、施工概况1.宏发华城三千院J1#~J5#楼为剪力墙结构,均为35层。
2.外墙采用80mm厚的EPS保温,表观密度为20Kg/m3.3.露台和外露砼构件采用30mm厚的挤塑板粘贴,表观密度为32Kg/m3.二、、施工准备1.熟悉设计图纸,了解EPS板外保温体系各部位的构造和门窗、口的位置、尺寸、标高以及锚栓设置等方面的要求,根据设计要求确定EPS板的标准尺寸并加工制作或订货。
2.施工现场的环境要求:施工现场环境温度不应低于5度,冬期不宜施工,风力不大于五级,雨天不应施工。
3.施工前,应准备裁切EPS板的刀具和钢丝刷等工具。
4.EPS板在装车、运输、存放过程中,板下应垫实、分层摆放,装卸时应轻摆轻放、堆放整齐、避免破损、受潮或雨水侵泡及暴晒。
5.工程所用材料应有产品合格证明书,并应符合设计要求和本规程的规定。
EPS板、玻纤网的规格和各项技术指标,胶粘剂,抹面胶的原料质量、配合比及成品的技术性能指标,应符合本规程及国家有关标准的规定,施工前应按规定对材料质量进行抽样检验。
6.EPS板每单位工程至少应检验一次,检验数量不少于2组,每组试样不少于5个。
当工程使用EPS板少于1000m²时,至少应试样一组,主要检验指标为表观密度、尺寸规格和垂直板面方向的抗拉强度,其检验结果应符合规程规定。
7.玻纤网每单位工程应提供一次材质报告,检验数量不少于2组,每组试样不少于5个,主要检验指标为耐碱断裂强力和耐碱断裂强力保留率,其检验结果应符合规程规定。
8.锚栓每个单位工程应提供一次材质报告,按工程使用锚栓数量的3%抽样检查,检验数量不少于2组,每组试样不少于5个,主要检验指标为抗拉承载力和锚栓规格,其检验结果应符合规程规定。
9.胶粘剂每个单位工程至少检验一次拉伸粘接强度,检验数量不少于3组试验,每组为6个与水泥砂浆试块和6个与EPS板试块粘接而成的试样,其检验结果应符合规程规定。
三、、施工的一般技术规定1、根据设计图纸的要求,在经过平整处理的基层墙上沿散水标高弹出散水及勒角水平线,根据EPS板的规格标出EPS板的粘贴位置。

工程名称沈阳润恒农副产品物流园快捷酒店工程施工单位南京永腾建设有限公司交底提要:EPS板外墙外保温交底内容:一、技术要求1、材料选用(1)发泡聚苯乙烯(EPS)板,除应符合《绝热用模塑聚苯乙稀泡沫塑料》{GB/T1080.1-2002}中对EPS板性能指标要求外,EPS板上墙前应在自然条件下陈化42d或在60℃蒸汽中陈化5d。
(2)胶粘剂:其技术性能应符合《膨胀聚苯板薄抹灰外墙外保温系统》(JG149-2003)中相关要求。
(3)耐碱玻璃纤维网格布:其技术性能亦应符合上述规范中相关要求。
(4)其他材料:1)聚乙烯圆棒材料或条:用于填塞伸缩缝,做密封膏的背衬材料,其直径按缝寛的1.3倍选用;2)密封膏:采用聚氨酯、硅酮或丙烯酸建筑密封膏,其技术性能除应符合《聚氨酯建筑密封膏》{JC/T482-1996}、《建筑用硅酮结构密封胶》{GB16776-2005}、《丙烯酸脂建筑密封膏》(JC/T484-1996)的有关要求外,尚应与本系统有关材料进行相容性试验,合格后方可使用。
3)镀锌钢丝网:用于商业楼的面砖饰面。
(5)饰面材料:1) 外墙外保温抗裂腻子,应选用与保温系统相容的专用抗裂腻子;2) 建筑涂料,应选用与保温系统相容的、符合相应技术标准的产品;3) 饰面砖,选用与本系统相匹配的饰面砖,且应符合相应的技术标准。
2、施工准备(1)墙体基层:基层墙面应达到《建筑工程施工质量验收统一标准》中“砌砖工程”中对清水墙或“混凝土工程”中对高层大模板的要求,方可进行外墙外保温施工。
如果基层的附着力不能满足要求,应做彻底处理,或增加粘结面积率,或加设锚固件。
(2)施工机具:吊篮或脚手架、EPS板切割机、电动搅拌器和桶、开槽器、角磨机、电锤、称量衡器、密齿手锯、壁纸刀、剪刀、螺丝刀、钢丝刷、不锈钢抹子、阴阳角抿子、托线板、2m靠尺、墨斗等。
(3)气候条件:操作地点环境和基层温度不低于5℃,风力不大于5级,雨天不能施工。

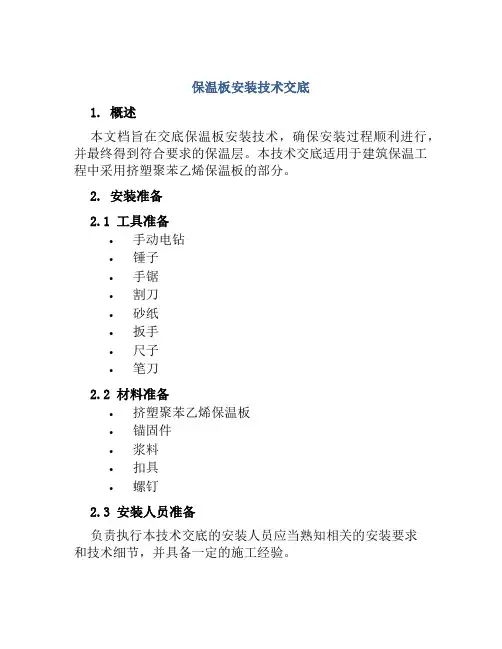

保温板安装技术交底1. 概述本文档旨在交底保温板安装技术,确保安装过程顺利进行,并最终得到符合要求的保温层。
本技术交底适用于建筑保温工程中采用挤塑聚苯乙烯保温板的部分。
2. 安装准备2.1 工具准备•手动电钻•锤子•手锯•割刀•砂纸•扳手•尺子•笔刀2.2 材料准备•挤塑聚苯乙烯保温板•锚固件•浆料•扣具•螺钉2.3 安装人员准备负责执行本技术交底的安装人员应当熟知相关的安装要求和技术细节,并具备一定的施工经验。
3. 安装步骤3.1 基面处理施工前应对基面进行清理,使其无油污、水迹及其他污染物。
同时,若基面存在起伏、凹陷等不平整现象,需在此处理。
3.2 工程分区将所需施工的墙面区域按照需要分成若干工程分区,是保证施工效率的重要前提。
3.3. 基层预处理保温板安装前应当进行基层预处理,确保保温板更牢固的贴合基层:•基层表面用批刀平整,并清除附着在基层表面的沙粒、浮土等杂物;•对于基层表面较不牢固的墙体,应当进行加固处理,避免基面在施工过程中翻起、开裂等状况发生。
3.4 基层喷涂浆料在基层预处理后,将墙面涂上浆料。
涂抹浆料应当均匀,特别是墙面中的凹陷处,应当厚涂适量的浆料,以提高墙面的强度和平整度。
3.5 开槽装锚固件开槽是为了良好的锚固保温板,开槽的位置应避开墙面上的对开孔、气口等。
具体操作如下:•先确定要开槽的位置,以便于将锚固件固定到墙面上;•使用手锯、割刀等工具将墙体开槽,开槽的深度应当与锚固件长度相同,开槽的宽度为锚固件直径的1.5倍左右;•在开槽内放入锚固件,锚固件的长度应当超过保温板的厚度,同时应当与墙体保持水平。
3.6 粘贴保温板下面是粘贴保温板的具体步骤:•在保温板背面涂抹涂料或浆料,涂层应当均匀,不要出现漏涂、过厚或过薄现象;•将保温板顶部缘边从一侧起依次插入相应的扣具槽口,确保母扣余量顶出,保证两片保温板的拼接;•将保温板按照开眼扣扣住锚固件,用手推向墙面,使其与墙面尽量贴合;•粘贴时应注意细节,及时调整保温板位置,不要在保温板上划拉、拍打。

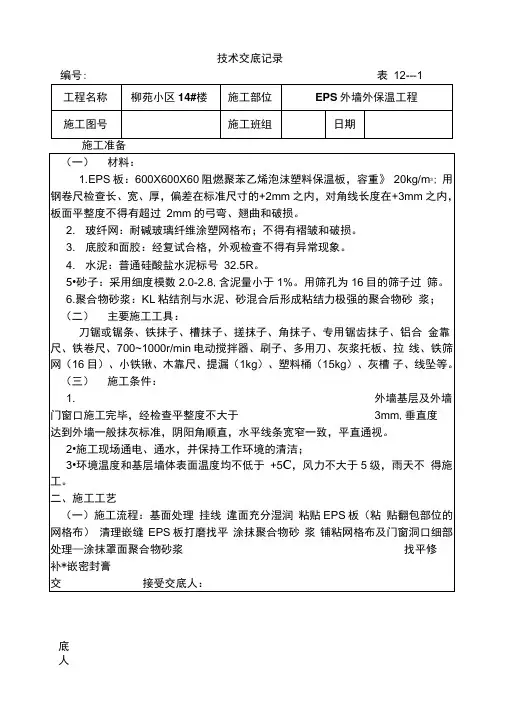

编号: 表12---1施工准备底(二)EPS板粘贴施工要点:1.配制聚合物砂浆必须有专人负责,以确保搅拌质量。
2•把粘结剂桶盖逆时针旋转打开,用搅拌器或其它工具将粘结剂重新搅拌,避免粘结剂出现分离现象,搅拌适度,以免出现质量问题。
3•聚合物砂浆配合比(重量比)为:KL粘结剂:水泥:砂子=1: 1.88: 4.97 将水泥、砂子用量桶称好后倒入铁灰槽中进行混合,搅拌均匀后按配合比加入粘结剂,进行搅拌,搅拌必须均匀,避免出现离析,呈粥状。
根据和易性可适当加水。
4•聚合物砂浆应随用随配,配好的聚合物砂浆最好在1小时内用完。
聚合物砂浆应于阴凉处放置,避免阳光暴晒。
苯板粘贴前若墙体干燥应预先撒水湿润。
苯板自上而下逐步粘贴,贴板前应先挂好垂直线,水平线,跟线贴板。
铺好的板为了防止上下滑,用U型钩将上下两层拉住临时固定。
上下两层板必须错缝搭接,搭接长度不小于1/3板长,阴阳角处咬茬搭接。
5•苯板粘贴时,在苯板上打点,600X600的板为16个点,边缘点距板边25mm 为宜,砂浆点直径为60mm左右,厚度为10mm;然后,轻敲苯板使砂浆点变为厚6mm,直径粘贴直径100mm,厚度为2-3mm,点中心距为150mm~200mm,粘贴墙体面积为EPS板的30%。
6•门窗洞口周边、勒脚、变形缝、女儿墙、其它埋件周边满打聚合物砂浆。
带宽60mm,厚度10mm,再在600X600苯板余下部分涂12个点。
粘贴墙体面积为EPS 板的50%。
7•贴苯板时,所有粘结点与基层同时接触,双手用力均匀左右揉动5-7次,使聚合物砂浆与墙面粘牢。
8•粘贴苯板时,先从门窗洞口周边开始粘贴,需切割的板块放在中间。
9•雨蓬、勒脚、变形缝处粘贴时应做翻包处理,将宽度20mm-260mm的标准网与墙面粘结,粘结宽度为70mm。
10. 基层上粘贴的苯板,板与板之交接受交底人:底人间缝隙不得大于2mm,板面垂直、平整、交接受交底人:底人17 .安置加强层的施工方法与标准网相同。
一、交底目的为确保保温板安装施工过程中的安全,预防安全事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、施工范围本交底适用于各类建筑物的保温板安装工程。
三、施工人员要求1. 所有施工人员必须经过专业培训,取得相应操作资格证书。
2. 作业人员应熟悉本交底内容,严格遵守各项安全操作规程。
四、安全技术措施1. 人员安全:(1)施工人员进入施工现场必须佩戴安全帽,高空作业人员必须系安全带,穿防滑鞋。
(2)施工前,对施工人员进行安全教育培训,确保其了解本交底内容。
(3)施工现场设立安全警示标志,提醒施工人员注意安全。
2. 工具设备安全:(1)使用电动工具时,必须检查工具绝缘性能,确保安全使用。
(2)使用手持电动工具时,作业人员应站在绝缘垫上,防止触电。
(3)施工过程中,禁止操作人员酒后、疲劳作业。
3. 施工材料安全:(1)保温材料应存放于干燥通风处,防止受潮、发霉。
(2)易燃、易爆材料应分类存放,并远离火源。
(3)施工现场禁止吸烟,确保消防安全。
4. 施工现场环境安全:(1)施工现场应保持整洁,防止滑倒、绊倒等事故发生。
(2)施工过程中,注意高空坠落物,及时清理现场。
(3)施工区域设置安全通道,确保人员通行安全。
5. 保温板安装操作安全:(1)保温板安装前,对基层墙体进行清理,确保墙体平整、干燥。
(2)安装保温板时,严格按照施工图纸要求进行,确保保温板安装牢固、平整。
(3)安装过程中,注意保温板接缝处理,防止冷桥现象发生。
(4)保温板安装完成后,及时进行验收,确保施工质量。
五、应急处置措施1. 发生触电事故时,立即切断电源,将伤员移至安全地点,进行急救。
2. 发生火灾事故时,立即报警,使用灭火器、消防器材进行灭火,并组织人员疏散。
3. 发生高处坠落事故时,立即对伤员进行急救,并报告相关部门。
六、总结保温板安装施工过程中,严格遵循本安全技术交底,加强安全管理,确保施工人员生命财产安全。
施工过程中,如发现安全隐患,立即停止施工,消除隐患后方可继续施工。

eps保温板技术交底一、工程概述本工程为_____,位于_____,建筑面积为_____平方米。
为了提高建筑物的保温性能,达到节能的目的,决定在建筑物的外墙采用 eps 保温板进行保温处理。
二、材料要求1、 eps 保温板:规格为_____,容重不小于_____kg/m³,导热系数不大于_____W/(m·K),燃烧性能为_____级。
2、粘结砂浆:应符合相关标准要求,具有良好的粘结性能和耐水性能。
3、锚固件:采用_____型锚固件,单个锚固件抗拉承载力标准值不小于_____kN。
4、耐碱玻纤网格布:单位面积质量不小于_____g/m²,断裂强力(经、纬向)不小于_____N/50mm,耐碱强力保留率不小于_____%。
三、施工准备1、技术准备施工前,应认真熟悉施工图纸和相关技术规范,编制施工方案,并向施工人员进行技术交底。
对基层墙体进行检查验收,基层墙体应平整、坚实、无空鼓、开裂、松动等缺陷,基层表面的平整度偏差不应大于 4mm。
2、材料准备按照施工进度计划,提前组织材料进场,并进行检验和验收,确保材料质量符合要求。
材料应分类存放,防雨、防潮、防晒,并做好标识。
3、施工机具准备主要施工机具包括:电动搅拌器、抹子、靠尺、阴阳角抿子、托线板、电钻等。
施工机具应性能良好,定期进行维护和保养。
四、施工工艺流程1、基层处理清理基层墙体表面的灰尘、油污、脱模剂等杂物,剔除凸起物,使基层表面平整、干净。
对基层墙体表面进行喷水湿润,但不得有明水。
2、弹控制线根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线等。
在建筑物外墙阴阳角及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制 eps 保温板的垂直度和平整度。
3、配制粘结砂浆将粘结砂浆按照产品说明书的要求进行配制,用电动搅拌器搅拌均匀,静置 5 分钟后再次搅拌均匀。
粘结砂浆应随用随配,配制好的粘结砂浆应在 2 小时内用完。

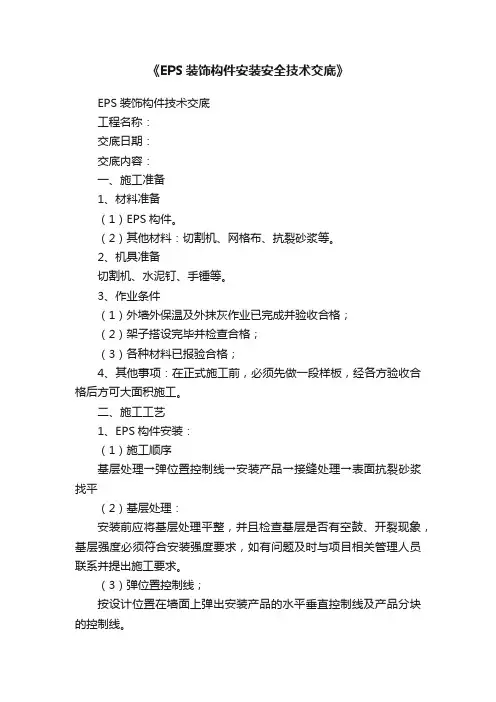

《EPS装饰构件安装安全技术交底》EPS装饰构件技术交底工程名称:交底日期:交底内容:一、施工准备1、材料准备(1)EPS构件。
(2)其他材料:切割机、网格布、抗裂砂浆等。
2、机具准备切割机、水泥钉、手锤等。
3、作业条件(1)外墙外保温及外抹灰作业已完成并验收合格;(2)架子搭设完毕并检查合格;(3)各种材料已报验合格;4、其他事项:在正式施工前,必须先做一段样板,经各方验收合格后方可大面积施工。
二、施工工艺1、EPS构件安装:(1)施工顺序基层处理→弹位置控制线→安装产品→接缝处理→表面抗裂砂浆找平(2)基层处理:安装前应将基层处理平整,并且检查基层是否有空鼓、开裂现象,基层强度必须符合安装强度要求,如有问题及时与项目相关管理人员联系并提出施工要求。
(3)弹位置控制线;按设计位置在墙面上弹出安装产品的水平垂直控制线及产品分块的控制线。
(4)铆钉固定:先将待安装的EPS构件抬起对准安装位置,使垂直线、标高线与控制线重合。
针对较大EPS构件安装(离墙超过400mm*400mm),安装前在粘贴部位预先将ф10*L200的钢筋呈45°角锚入墙体、其锚入墙体的深度不低于100mm。
(5)安装构件对照图纸,确认安装部位后,检查构件垂直度、标高线是否与控制线重合,确认无误后,将已满刮粘接砂浆的EPS构件由外向内推进,使外露墙面L100mm钢筋牢牢插入EPS构件。
超大EPS构件安装时还需另增加支撑进行固定。
(6)接缝处理:产品的接缝处理:在安装完构件次日,首先对拼接缝部位进行砂纸打磨处理,再在表面铺宽100mm的玻纤网格布并满刮厚度不低于2mm的罩面砂浆。
接缝缝宽大于3cm时,缝内首先用薄聚苯板填塞,然后在使用粘接砂浆贴100mm宽玻纤网格布加强。
拼接完灰缝应用灰刀勾平,使EPS构件成为一体。
干燥后若EPS构件接缝处留有多余粘接砂浆可用砂纸进行打磨。
三、质量标准1、主控项目:(1)EPS构件的材质、规格应符合设计要求。
2001年3 月10 日工程名称北大医学部5#学生宿舍分部工程装饰工程分项工程名称保温板安装技术队长施工员班组长交底内容:一、施工准备1.材料:增强水泥聚苯复合保温板。
2.规格:2545X5953.辅助材料:水泥类粘贴剂、耐碱玻纤网格布、石膏腻子4.工具:刀锯、灰槽、托板、水桶、2m托线板、钢卷尺、橡皮锤、钢丝刷、木楔、开刀、扫帚等。
5.作业条件:(1)结构验收完毕,建筑500mm线已弹验完毕。
(2)外墙门窗安装完毕。
(3)专业的暗管线、接线盒等埋设完毕。
二、施工工艺1.工艺流程:结构墙面清理——弹出保温板位置线——抹冲筋带——粘贴、安装保温板——抹门窗口护角——板边及板缝处粘贴玻纤布条——保温墙面刮腻子。
2.凸出墙面超过20mm的砂浆、砼块必须剔除并扫干净墙面。
3.根据开间或进深尺寸及保温板实际规格,预排保温板,排板应从门窗口开始,不成整块的板块甩在阴角,据此弹出保温板安装位置线。
4.在墙距顶、地面各20cm处及墙中部,用1:3水泥砂浆冲筋四道,2001年3 月10 日工程名称北大医学部5#学生宿舍分部工程装饰工程分项工程名称保温板安装技术队长施工员班组长筋宽60mm,筋厚以保证20mm厚空气层为准,通长冲筋中间应断开100mm 作为通气用。
5.粘贴、安装保温板A、在冲筋带粘接面及相邻板侧面和上端满刮粘结剂。
B、将保温板粘贴在上墙,揉挤安装就位,并随时用2m托线板检查,用橡皮锤将其找正,板底留20~30mm缝隙并用木楔子临时固定。
粘贴后的保温板整体墙面必须垂直平整,板缝挤出的粘结剂应随时刮平。
C、板缝以及门窗口的板侧,均应另用粘结剂嵌填或封堵密实。
板下端用木楔临时固定,板下空隙用C20细石砼堵实,3天后撤去木楔并用C20细石砼堵实。
6、保温墙上贴玻纤布A、粘贴前清除保温板面的浮灰及残留粘结剂。
B、两板拼缝处先用粘结剂粘贴100mm宽玻纤布条一层,压实、粘牢,墙面阴角和门窗口阳角处加贴200mm宽玻纤布一层(角两侧各100mm),然后在整个墙面上满粘玻纤网格布一层,压实、粘牢,表面再用粘结剂刮平。
