结算书编制要求
- 格式:docx
- 大小:21.63 KB
- 文档页数:6

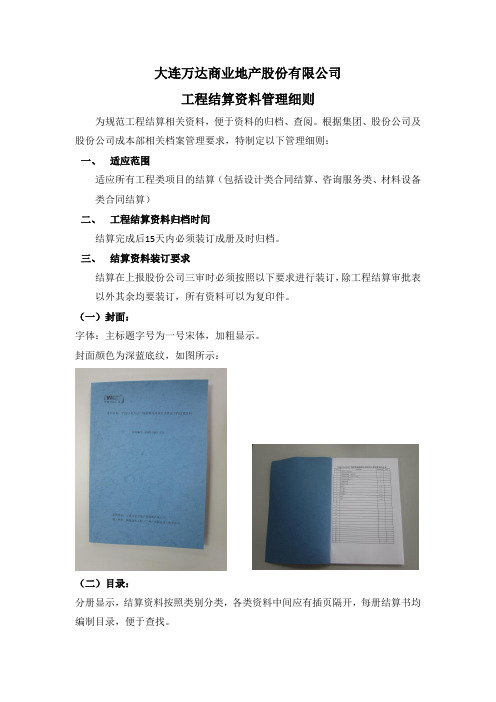

大连万达商业地产股份有限公司工程结算资料管理细则为规范工程结算相关资料,便于资料的归档、查阅。
根据集团、股份公司及股份公司成本部相关档案管理要求,特制定以下管理细则:一、适应范围适应所有工程类项目的结算(包括设计类合同结算、咨询服务类、材料设备类合同结算)二、工程结算资料归档时间结算完成后15天内必须装订成册及时归档。
三、结算资料装订要求结算在上报股份公司三审时必须按照以下要求进行装订,除工程结算审批表以外其余均要装订,所有资料可以为复印件。
(一)封面:字体:主标题字号为一号宋体,加粗显示。
封面颜色为深蓝底纹,如图所示:(二)目录:分册显示,结算资料按照类别分类,各类资料中间应有插页隔开,每册结算书均编制目录,便于查找。
要求:根据资料内容在目录表中进行选择、填写,并对页码范围进行标注。
(三)装订:对于结算资料较多的项目,应该分册装订,提前做好每册内容的划分。
参考如下:1、第一分册工程结算书:包括但不限于工程结算审批表(集团三审)、工程结算审批表(项目公司)、工程结算造价确认书、结算书封面、结算编制说明、结算汇总表、结算明细表(包括审核汇总表、重计量分部分项工程量清单、签证变更汇总、签证变更明细等)、定额换算说明、补充定额编制说明。
2、第二分册结算依据资料:工程结算资料交接单、开工报告、竣工验收表、现场签证原件(包括审批单、确认单及相关附件)、设计变更原件(包括通知单、审批单、确认单及相关附件)、设备材料排产通知单、设备材料进场验收单、设备材料退货单、设备调试验收单、水电用量记录单(或总承包单位出具水电费已结清的相关证明文件)、总承包单位出具的无相关索赔的证明文件。
3、第三分册工程图纸:用于结算的图纸目录(要求为施工单位、工程部、设计部、监理签字)、用于结算的图纸、竣工图纸。
4、第四分册合同及相关招标资料:合同及补充协议(如有)、招标文件、招标答疑、投标文件、清标回复。
5、第五分册施工单位上报的结算资料四、保管及归档:1、结算资料在装订前,由结算负责人负责保管。
合同结算书编制说明模板一、前言。
合同结算书是在合同履行完毕后,根据合同约定的结算方式和标准编制的一种书面文件。
它是对合同履行情况的一种总结和确认,也是双方权利和义务的最后确认。
合同结算书的编制需要严格按照相关规定和标准进行,以确保结算的公平、合理和准确。
二、合同结算书的基本要素。
1. 标题,合同结算书。
2. 编制单位,填写编制合同结算书的单位名称和地址。
3. 合同编号,填写合同的编号。
4. 合同名称,填写合同的名称。
5. 编制日期,填写合同结算书的编制日期。
6. 结算周期,填写合同的结算周期。
7. 结算方式,填写合同约定的结算方式。
8. 结算标准,填写合同约定的结算标准。
9. 结算内容,对合同履行情况的总结和确认。
10. 结算结果,填写结算的结果,包括应付款项、应收款项等。
11. 备注,填写其他需要说明的事项。
三、合同结算书的编制步骤。
1. 收集相关资料,首先需要收集与合同履行相关的资料,包括合同文本、履行记录、付款凭证、收款凭证等。
2. 分析核对,对收集到的资料进行分析和核对,确保资料的完整和准确。
3. 编制草稿,根据合同约定的结算方式和标准,编制合同结算书的草稿。
4. 审核确认,请相关部门或人员对合同结算书进行审核确认,确保结算的准确性和合法性。
5. 填写正式版,在经过审核确认后,填写正式版的合同结算书,并加盖单位公章。
6. 发放存档,将填写好的合同结算书发放给相关部门或人员,并进行存档。
四、合同结算书的注意事项。
1. 结算方式和标准必须严格按照合同约定执行,不得随意变更。
2. 结算内容必须客观、真实,不得夸大或虚报。
3. 结算结果必须公平、合理,不得偏袒任何一方。
4. 填写合同结算书时,要注意用词准确、清晰,不得含糊其词。
5. 合同结算书必须经过相关部门或人员的审核确认后,方可填写正式版并加盖单位公章。
五、合同结算书的样例。
合同结算书。
编制单位,XXX公司。
合同编号,XXX-2021001。
《袁州区公益性骨灰安放设施建设项目》
结算书编制说明
一、编制依据:
1、根据本工程招标文件、投标文件、施工图纸、合同、签证单、竣工图计算工程量。
2、定额套用《采用2017 年江西省土建、装饰、安装工程费用定额《费用定额》取费标准按合同约定计取。
3、按照《江西省建设工程材料预算价格编制办法》(赣建字[2001]7 号)文件的规定确定材料价格。
4、人工费按赣建价【2018】5 号文件执行。
二、结算造价情况说明:
本工程中标合同价为707207.94元,补充协议合同价为:1430600.75元,合同总价为8503303.69元,加签证及工程量变化后,结算送审总价为14922663.48元。
三、结算原则:
依据合同双方约定条款。
施工方报送结算资料时,需要张订成册,要有封面和目录。

一、结算时施工方需要提交的资料1、工程承包人向项目公司提出结算申请填写《工程竣工结算申请表》,竣工结算申请表需要盖章和资料送审人处记得要签字。
2、工程施工合同、补充协议(复印件)3、中标通知书(复印件)(适合经过招标的工程)4、图纸会审纪要,会议纪要(复印件)5、设计变更通知单及附件,对应《设计变更(现场签证)及(现场签证)确认单》,上述文件必须连号。
6、发包人供应材料及设备签收单(原件)(适合经过发包人提供材料的工程一定要有)。
7、工程边界说明文件及其他反映工程造价变更的来往文件(原件)。
8、工程结算书、工程量计算书(原件、电子文件)9、竣工验收报告(供货的没有竣工验收报告,要求要有收货单、交接单)10、竣工图要张订成一本(原件和电子版),竣工图的封面要求盖竣工图章和项目公司工程部现场工程师和部长的签字,里面的内容需要项目公司现场工程师的签字。
二、按固定单价(或约定综合单价计算方式)合同的结算书组成及编制方式要求(一)结算书组成:1、总封面2、编制说明;3、******工程项目结算汇总表;4、竣工图(不含设计更改单工作内容)结算书;5、《设计变更(现场签证)确认单》结算书;6、发包人供应的材料及设备清算单计算书;7、合同中约定的人工及材料价格调整汇总计算书;8、工程中出现的奖金计算书;9、罚款计算书;10、其他来往文件工作内容计算书组成。
(二)编制方式要求1、工程承包人编制的工程结算书总封面,封面上须有结算总价,且必须有工程承包人法定代表人或者法定代表人的委托代理人签字,并加盖公章,注明编制时间;2、编制说明,内容要足以明确竣工图结算书的结算范围、编制依据、计量、计价依据、所选用的定额及信息价格时间等;3、******工程项目结算汇总表,合同工程范围全部造价及费用的汇总;4、竣工图造价计算书①、竣工图造价计算书按单位工程分专业类别分别编制造价计算书,该造价计算书与工程量计算式分册装订;②、各专业与标段的划分要明确。
大连万达商业地产股份有限公司工程结算资料管理细则为规范工程结算相关资料,便于资料的归档、查阅。
根据集团、股份公司及股份公司成本部相关档案管理要求,特制定以下管理细则:一、适应范围适应所有工程类项目的结算(包括设计类合同结算、咨询服务类、材料设备类合同结算)二、工程结算资料归档时间结算完成后15天内必须装订成册及时归档。
三、结算资料装订要求结算在上报股份公司三审时必须按照以下要求进行装订,除工程结算审批表以外其余均要装订,所有资料可以为复印件。
(一)封面:字体:主标题字号为一号宋体,加粗显示。
封面颜色为深蓝底纹,如图所示:(二)目录:分册显示,结算资料按照类别分类,各类资料中间应有插页隔开,每册结算书均编制目录,便于查找。
要求:根据资料内容在目录表中进行选择、填写,并对页码范围进行标注。
(三)装订:对于结算资料较多的项目,应该分册装订,提前做好每册内容的划分。
参考如下:1、第一分册工程结算书:包括但不限于工程结算审批表(集团三审)、工程结算审批表(项目公司)、工程结算造价确认书、结算书封面、结算编制说明、结算汇总表、结算明细表(包括审核汇总表、重计量分部分项工程量清单、签证变更汇总、签证变更明细等)、定额换算说明、补充定额编制说明。
2、第二分册结算依据资料:工程结算资料交接单、开工报告、竣工验收表、现场签证原件(包括审批单、确认单及相关附件)、设计变更原件(包括通知单、审批单、确认单及相关附件)、设备材料排产通知单、设备材料进场验收单、设备材料退货单、设备调试验收单、水电用量记录单(或总承包单位出具水电费已结清的相关证明文件)、总承包单位出具的无相关索赔的证明文件。
3、第三分册工程图纸:用于结算的图纸目录(要求为施工单位、工程部、设计部、监理签字)、用于结算的图纸、竣工图纸。
4、第四分册合同及相关招标资料:合同及补充协议(如有)、招标文件、招标答疑、投标文件、清标回复。
5、第五分册施工单位上报的结算资料四、保管及归档:1、结算资料在装订前,由结算负责人负责保管。

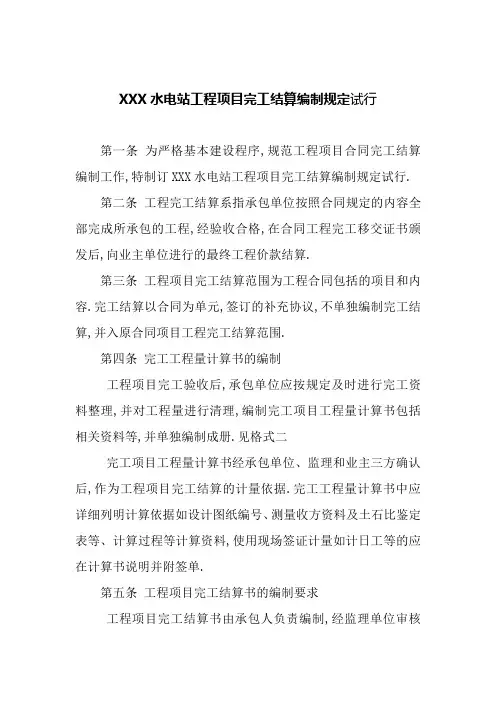

XXX水电站工程项目完工结算编制规定试行第一条为严格基本建设程序,规范工程项目合同完工结算编制工作,特制订XXX水电站工程项目完工结算编制规定试行.第二条工程完工结算系指承包单位按照合同规定的内容全部完成所承包的工程,经验收合格,在合同工程完工移交证书颁发后,向业主单位进行的最终工程价款结算.第三条工程项目完工结算范围为工程合同包括的项目和内容.完工结算以合同为单元,签订的补充协议,不单独编制完工结算,并入原合同项目工程完工结算范围.第四条完工工程量计算书的编制工程项目完工验收后,承包单位应按规定及时进行完工资料整理,并对工程量进行清理,编制完工项目工程量计算书包括相关资料等,并单独编制成册.见格式二完工项目工程量计算书经承包单位、监理和业主三方确认后,作为工程项目完工结算的计量依据.完工工程量计算书中应详细列明计算依据如设计图纸编号、测量收方资料及土石比鉴定表等、计算过程等计算资料,使用现场签证计量如计日工等的应在计算书说明并附签单.第五条工程项目完工结算书的编制要求工程项目完工结算书由承包人负责编制,经监理单位审核后上报业主单位审核.见格式一工程项目完工后,承包单位必须对需办理完工结算的工程项目进行全面的清理,包括:资料整编、工程量清理、已完工程未支付的价款、按暂定价格支付的变更项目补差、统供材料款最终核销以及其它按合同规定需支付的项目等.工程项目完工结算书的编制依据a 施工合同及补充协议;b 完工报告和完工验收资料;c 设计变更通知书、施工记录及工程量签证单等;d 完工图纸;e 有关技术、经济文件;f 工程量计算书;g 经双方协商同意并办理了签证的应列入工程结算的其他事项.工程项目完工并颁发工程完工移交证书后30天内,承包单位应向监理人递交工程项目完工结算报告见格式一及完整的完工结算资料.承包单位如未在规定时间内提供完整的工程项目完工结算资料,经监理单位催促后14天内仍未提供或没有明确答复,业主及监理单位有权根据已有资料进行审查、结算,责任由承包单位自负.第六条、工程项目完工结算的审核监理单位在收到承包单位递交的工程项目完工结算报告后,应及时组织完成工程量的核实、确认和遗留经济事务的处理工作,并在规定时间内审核完毕,将审核资料报送业主单位.业主单位收到监理单位复核建议的工程项目完工结算报告及结算资料后,在规定时间内对完工工程量进行复核,对遗留经济事务进行清理变更、索赔、统供材料等,给予确认或提出修改意见.工程项目完工结算报告审查期限完工报告及完工结算资料含工程量计算书经承包单位、监理、业主共同核实、确认,并完成遗留经济事务处理后,承包单位据此填报完工结算报表.见格式三监理、业主在收到完工结算报表后,按规定时间完成报表审核工作,业主在规定时间内办理完工结算价款的支付手续.完工结算报告经审查确认后,施工单位应按统供材料相关管理规定进行完工核销工作,才能进行完工支付.工程项目完工结算将接受国家有关部门和上级的监督和检查,其审计结果将作为最终结果并对完工结算进行调整.第七条工程项目完工价款结算监理单位根据业主单位审定结果,通知承包单位办理完工结算手续.业主单位根据确认的工程项目完工结算报表向承包单位支付完工结算价款,保留质量保证保修金待工程交付使用后的质保期到期后完成合同清算合同另有约定的,从其约定,施工合同即告终止.第八条建安工程项目完工结算和相关经济文件或资料,作为XXX水电站工程完工资料的组成部分,经审核合格后,由承包单位按档案管理对完工结算资料内容和份数的相关要求,将资料成册并移交业主单位档案馆归档保存.第九条附则工程竣工结算按公司建设工程竣工结算管理办法规定执行.本规定适用于XXX水电站工程建安合同完工结算.本规定由XXX工程计划部负责解释.本规定自发文起执行.格式一:文件报送工程完工结算的报告监理中心:XX单位承担施工的XX项目合同编号:于年月日开工,于年月日完工,并通过工程验收.我单位根据合同文件、完工图纸、现场签证单等相关依据,完成了完工工程量清理.具备完工结算条件.本项目合同金额元,完工结算金额预计元,开工累计进度结算金额元,结算款余额预计元.现根据合同文件规定,申请对该合同项目完工工程量进行审核,以便办理完工结算.……附件:1、编制说明.2、完工结算申报汇总表、完工结算申报明细表.3、工程量清算资料,包括:完工工程量清算汇总表、完工工程量确认表、工程量计算书、工程量签认单汇总表及相应签证.注:完工结算应按合同工程量细目上报,以及所有变更、索赔项目如有项目部项目经理:格式一1-1:编制说明简述合同项目工程的基本情况、结算编制依据和完成投资的分析,并对有关问题加以说明等,主要应包括以下内容但不限于:一、合同项目基本情况1、工程概述;2、工程范围;3、开、完工时间:年月日~年月日,合同工期:个月;4、工程进度,质量等验收情况;5、其他情况.二、结算编制原则及依据合同文件、设计及监理文件、审批的变更和索赔补偿单等三、合同项目工程量完成情况1、主要工程量完成情况2、合同项目工程投资分析合同内项目完成投资分析合同变更原因及完成投资分析奖罚合同内奖罚、赶工和其他奖罚合同规定价差调整四、其他需要说明的问题格式一1-2:完工结算申报汇总表合同名称:合同编号:说明:按合同对应工程量清单组号逐一填列.负责人:总监理工程师:编制:合同监理:格式一1-3:完工结算申报明细表合同名称:合同编号:编制:审核:项目监理:合同监理:格式一1-4:工程项目计日工审批一览表格式合同名称:合同编号:编制:审核:计量监理:合同监理:说明:按每一项审批逐一填列.格式一1-5:工程新增变更索赔补偿项目审批一览表合同名称:合同编号:编制:审核:项目监理:合同监理:说明:按每一项审批逐一填列.格式一1-6:工程项目奖励一览表合同名称:合同编号:编制:审核:项目监理:合同监理:格式一1-7:工程进度款支付情况一览表合同名称:合同编号:金额:元编制:审核:项目监理:合同监理:说明:按每次、每期、每笔支付逐一列出;支付性质指进度结算、奖励等.格式二2-1封面XXX水电站工程完工工程量计算书合同名称:合同编号:施工单位:监理单位:编制时间:年月日格式二2-4完工工程量清算汇总表合同编号:合同名称:承包单位:监理单位:说明:备注注明各对应项目的工程量签证单汇总表和工程量计算书页码.编制:审核:项目监理:计量监理:格式二2-2完工工程量汇总表合同名称:合同编号:承包单位:监理单位:注:附工程量签证单、变更工程通知单及工程量审核批准文件.编制:审核:项目监理:计量监理:格式三:3-1XXX水电站工程完工结算通知单〖合同编号:〗承包单位 :由你单位承建已全部完工,并通过完工验收.该项目完工结算金额经施工、监理、业主三方共同协商一致,完工结算金额元,开工至上期末累计结算元,本期结算金额元.监理单位章:总监理工程师:年月日格式三:3-2XXX水电站工程工程项目完工结算审批表主办部门:计划部经办人:备注:此表由业主主办部门填报.格式四:完工结算报表申报格式A3纸张1、封面2、编制说明主要工程合同概况,合同执行情况等3、完工结算通知单A4纸张4、表1:完工结算账单5、表2:主要指标完成情况汇总表6、表3:完工结算支付统计报表7、表4:业主统供材料完工结算统计报表8、表5:业主委托物资公司供应统供材料完工结算统计报表9、表6:业主委托物资公司供应统供材料差价完工结算统计报表注:根据项目特点不同,需增加的表格另行确定并提供承包单位使用.格式四4-1:XXX水电站工程完工结算支付统计报表合同名称:合同编号:申请支付月份:20 年月报表编号:20 年第期,总第期承包单位章:承包单位负责人:制表人:监理单位章:总监理工程师:监理工程师:编制日期:二0 年月日格式四4-2:完工结算编制说明承担施工的项目合同编号:于年月日开工,于年月日完工,并通过工程验收.我单位根据合同文件、竣工图纸、现场签证单等相关依据,完成了本合同项目完工工程量清理并得到了业主、监理的确认,有关经济遗留问题已清理完毕,具备办理完工结算的条件.合同执行情况简要说明如下:一、合同工程概况1.1 工程概况简述;1.2 合同开工时间,实际完成时间,工期差异分析;1.3 主要实物工程量的完成情况,合同量与实际完成量的简要对比及差异分析.1.4 质量、安全和环保情况说明.二、完工结算编制原则及依据合同文件、设计及监理文件、审批的变更和索赔文件、工程量计算书等三、投资完成情况简要分析3.1 本项目合同总金额元,其中:原合同额元,补充协议元;完工结算款金额元,开工累计进度结算金额元,结算款余额元;完工结算金额含过程追加变更、索赔等占合同总金额的比例;3.2 合同投资含过程追加变更、索赔与实际完成投资的主要差异分析;3.3 合同内变更部分投资完成情况简要分析说明;3.4 工程施工奖罚合同内奖罚、赶工和其它奖罚;3.5 合同规定价差调整情况.……四、统供材料使用情况合同统供材料预算用量含变更增加与实际统供材料用量对比分析,对分项差异情况说明.五、其它需要说明的事项注:若有遗留问题,则不具备填报完工结算报表的条件.XX项目部盖章年月日格式四4-3XXX水电站工程完工结算帐单表1合同编号:合同名称:填报时间: 20 年月日单位:元格式四4-4:XXX水电站工程主要指标完成情况汇总表表2合同编号:合同名称:填报时间: 20 年月日格式四4-5:XXX水电站工程完工结算支付统计报表表3合同编号:合同名称:填报时间: 20 年月日单位:元格式四4-6:XXX水电站工程业主统供材料完工结算统计报表表4合同编号:合同名称:填报时间: 20 年月日单位:元格式四4-7:XXX水电站工程业主委托物资公司供应统供材料完工结算统计报表表5合同编号:合同名称:填报时间: 20 年月日金额单位:元格式四4-8:XXX水电站工程业主委托物资公司供应统供材料差价完工结算统计报表表6合同编号:合同名称:填报时间: 20 年月日金额单位:元。
工程量竣工结算书摘要:一、工程量竣工结算书的定义与作用二、编制工程量竣工结算书的基本要求三、工程量竣工结算书的组成部分四、编制工程量竣工结算书的注意事项五、工程量竣工结算书的应用实例正文:一、工程量竣工结算书的定义与作用工程量竣工结算书是建筑工程施工过程中的一种重要文件,主要用于记录和反映工程项目实际完成的工程量、工程造价和各项费用情况。
它是对施工过程中各项工程量及费用的核算和总结,为工程项目的竣工验收、支付工程款和后期管理提供依据。
二、编制工程量竣工结算书的基本要求1.真实反映工程实际情况:工程量竣工结算书应严格按照施工合同、设计文件和施工现场实际情况编制,确保数据真实、准确。
2.符合国家法规和政策:编制工程量竣工结算书时要遵循国家有关法律法规和政策,遵守工程造价管理相关规定。
3.完整、规范:工程量竣工结算书应包含所有相关内容,如工程量计算、造价分析、费用分摊等,并按照规范的格式进行编制。
三、工程量竣工结算书的组成部分1.封面:包括工程项目名称、编制单位、编制人等信息。
2.目录:列出工程量竣工结算书的各个部分。
3.工程概况:介绍工程项目的基本情况,如工程地点、规模、工期等。
4.工程量计算:详细列明各个分部分项工程的工程量及其单位、单价和总价。
5.造价分析:对工程项目的造价进行分析和总结,包括成本分析、造价构成等。
6.费用分摊:根据工程量竣工结算书中各项费用的发生时间和用途,合理分摊到各个分部分项工程中。
7.附件:包括工程项目的施工合同、设计文件、工程变更单等有关资料。
四、编制工程量竣工结算书的注意事项1.加强与施工单位的沟通:在编制工程量竣工结算书过程中,要与施工单位充分沟通,了解施工现场实际情况,确保工程量计算准确。
2.严格审核工程变更:工程变更会对工程量竣工结算书的编制产生影响,因此要严格审核工程变更,确保变更合理、合规。
3.关注政策变化:密切关注国家有关法律法规和政策的变化,及时调整工程量竣工结算书的编制方法和要求。

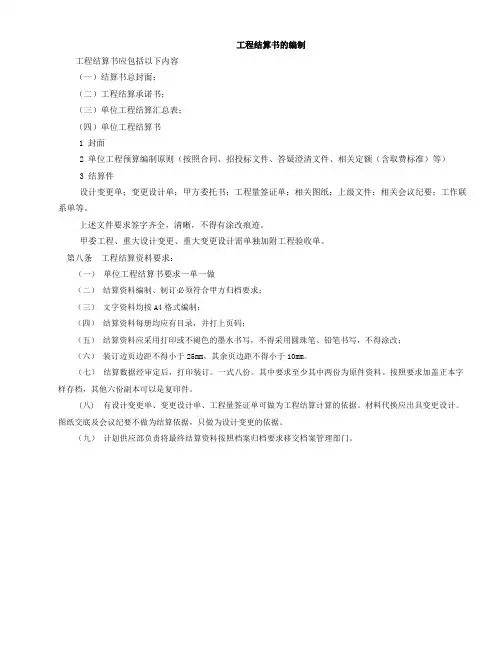

工程结算文件要求
1、工程结算书一式四份(附:电子版,使用甲方统一指定算量、计价软件)。
△结算书装订内容及顺序为封面、单位工程竣工验收证明书、编制说明、工程量、结算清单表见附件2。
△结算书封面必须有工程部、监理部和施工单位盖章、主管、经办人签字(盖章),格式具体见附件1。
2、合同书一份(复印件)。
3、工程竣工设计图纸一套/本(附电子版,原件、独立编号装订,每页图纸必须有乙方竣工图章,有甲方、监理工程师、经理(总监)签字确认,盖章)。
4、现场工程签证单及其对应的工程联系单一份(原件、独立编号装订)。
5、工程修改及设计变更通知书(独立装订)。
6、图纸会审记录、施工总体方案、专题方案、有关工程结算的会议记录等。
7、工程量计算底稿一份(附:电子版,使用甲方统一指定算量软件)。
7、竣工结算申请报告。
(附件3)
8、工程结算资料签收清单。
(附件4)
9、其他有效的证明文件。
(竣工资料送地方档案馆验收合格的资料回执证明)
10、结算资料每册(厚度在4cm)均应有目录,并打上页码。
11、结算资料应采用打印或不褪色的墨水书写,不得采用圆珠笔、铅笔书写,不得涂改。
中山市汇德房地产投资有限公司
1。
陕西化建四川中心油库工程项目经理部工程结算书编制要求—、总贝y为了做好本项目的结算管理工作,规范结算计价,合理确定和有效控制造价,实现项目部经营管理目标,根据国家、省(市)以及集团公司的有关造价管理办法,根据《陕西化建工程有限责任公司预结算管理办法》,编制本项目的结算编制要求。
二、编制要求1、结算的编制i.i预算的编制依据i.i.i建设单位、设计单位、施工单位的会审的施工图、施工说明书、招标文件、会审记录及施工验收规范、技术文件;1.1.2经建设单位批准的施工组织及施工方案、技术措施方案;1.1.3施工合同和协议;1.1.4现场签证、变更单;1.1.5规定的预算定额、材料价格及取费标准;1.1.6业主确认的材料认价单;1.1.7经过业主确认的设备、主材招标价格。
1.2结算的执行的定额1.2.1所有土建工程采用2009《四川省建设工程工程量清单计价定额》和相应的取费标准,并执行四川省最新政策性调价文件。
1.2.2所有安装工程执行《陕西省安装工程消耗量定额》(2004版)及配套《陕西省安装工程价目表》(2006版)123 土建和安装预算软件统一采用广联达GBQ4.0计价预算软件。
1.3结算资料要求1.3.1各单位的联系单必须附有签证单,联系单、签证单必须签字盖章齐全,至少要有1份是原件。
有联系单而无签证单的结算时不予以认可。
1.3.2分包单位自行采购的材料(包括安装主材、地材),必须要有业主签字确认的材料认价单,至少要有1份是原件。
1.3.3分包单位定额外采购材料,必须经业主同意,由业主认价,工程技术部认量后方可采购,否则,结算时不予认可。
1.3.4安装施工单位的结算书内必须计入设备费和主材费。
设备、主材单价以项目设材部提供的为准。
1.3.5各单位上报的结算书,统一上报至项目工程技术部,经项目部专业预算员审核、预算领导小组领导审核后报公司预算中心审核。
1.3.6经过预算中心审核后的结算方可报送业主,业主审核完后将签字确认的结算资料交预算中心一套归档。
工程结算单管理制度一、制度目的本工程结算单管理制度旨在明确结算流程、责任分配、审核标准和支付条件,确保工程款项的准确无误,防止因结算不当引发的经济纠纷,保障工程顺利进行。
二、适用范围本制度适用于所有参与工程项目建设的单位和个人,包括但不限于承包商、分包商、材料供应商、监理单位以及业主等相关方。
三、结算单编制原则1. 结算单应依据合同约定和实际完成的工程量编制。
2. 结算单的编制应遵循客观、公正的原则,确保数据的真实性和准确性。
3. 结算单应包含工程项目名称、合同编号、完成工程量、单价、总金额等关键信息。
4. 结算单的编制应由项目经理负责,并由财务部门和监理单位共同审核确认。
四、结算流程1. 工程完成后,承包商应根据实际完成的工程量编制初步结算单。
2. 初步结算单应提交给项目监理单位进行审核,监理单位应对工程量进行现场核实。
3. 监理单位审核无误后,将结算单提交给业主或业主代表进行复核。
4. 业主或业主代表复核确认后,结算单进入财务审批流程。
5. 财务部门对结算单进行最终审核,确认款项无误后安排支付。
五、支付条件1. 结算单必须经过项目监理单位和财务部门的审核确认后方可支付。
2. 支付时,应扣除合同约定的质保金、罚款等费用。
3. 支付应按照合同约定的支付比例和时间节点进行。
六、异常处理1. 如结算单存在争议,应由双方协商解决,必要时可提交第三方仲裁或诉讼解决。
2. 如发现结算单编制存在弄虚作假等行为,应立即停止支付,并依法追究相关责任。
七、制度的修订与更新本工程结算单管理制度应根据国家法律法规的变化和实际工作需要进行不定期的修订和更新,以确保其适应性和有效性。
八、其他事项1. 各参建单位应加强对员工的培训,提高结算单编制和管理的专业水平。
2. 本制度自发布之日起实施,由项目管理部负责解释。
陕西化建四川中心油库工程项目经理部
工程结算书编制要求
一、总则
为了做好本项目的结算管理工作,规范结算计价,合理确定和有效控制造价,实现项目部经营管理目标,根据国家、省(市)以及集团公司的有关造价管理办法,根据《陕西化建工程有限责任公司预结算管理办法》,编制本项目的结算编制要求。
二、编制要求
1、结算的编制
1.1预算的编制依据
1.1.1建设单位、设计单位、施工单位的会审的施工图、施工说明书、招标文件、会审记录及施工验收规范、技术文件;
1.1.2经建设单位批准的施工组织及施工方案、技术措施方案;
1.1.3施工合同和协议;
1.1.4现场签证、变更单;
1.1.5规定的预算定额、材料价格及取费标准;
1.1.6业主确认的材料认价单;
1.1.7经过业主确认的设备、主材招标价格。
1.2结算的执行的定额
1.2.1所有土建工程采用2009《四川省建设工程工程量清单计价定额》和相应的取费标准,并执行四川省最新政策性调价文件。
1.2.2所有安装工程执行《陕西省安装工程消耗量定额》(2004版)及配套《陕西省安装工程价目表》(2006版)
1.2.3土建和安装预算软件统一采用广联达GBQ4.0计价预算软件。
1.3结算资料要求
1.3.1各单位的联系单必须附有签证单,联系单、签证单必须签字盖章齐全,至少要有1份是原件。
有联系单而无签证单的结算时不予以认可。
1.3.2分包单位自行采购的材料(包括安装主材、地材),必须要有业主签字确认的材料认价单,至少要有1份是原件。
1.3.3分包单位定额外采购材料,必须经业主同意,由业主认价,工程技术部认量后方可采购,否则,结算时不予认可。
1.3.4安装施工单位的结算书内必须计入设备费和主材费。
设备、主材单价以项目设材部提供的为准。
1.3.5各单位上报的结算书,统一上报至项目工程技术部,经项目部专业预算员审核、预算领导小组领导审核后报公司预算中心审核。
1.3.6经过预算中心审核后的结算方可报送业主,业主审核完后将签字确认的结算资料交预算中心一套归档。
任何单位不得不通过项目部,私自将结算书上报业主,发现后,项目部经予以重罚。
1.3.7分包单位参与项目工程竣工后15日,由分包单位组织人员编制竣工结算,结算分为施工图结算与变更签证两部分,经工程部确认工程量,质量部确认工程质量,竣工资料交齐后,结算交预算部门初审,统一汇总后,交公司预算中心审核,然后交业主审核及审计,分包单位应积极配合甲方接受对工程的审核与审计工作,负责所承担工程结算的解释工作。
业主最终审计完成后,如无工程质量问题,扣质保金及相关费用后,办理结算手续,最终结算价以陕西化建总公司预算中心和审计部门审定价为准。
1.3.8经项目经理部正式批准执行的预算,在工程施工期内不予调整。
1.4结算书编制要求
1.4.1结算书的编制包括:封面、编制说明、工程量计算书、工程量汇总表、预结算表、工程造价汇总表。
1.4.2结算书由编制说明、结算表和工程造价汇总表三部分造成:
①、编制说明应说明编制依据,图纸、费用定额、取费标准,定额缺项处理办法,对图纸和结算存在问题的处理意见及其它。
②、结算表应按照设计图纸工程量,采用定额计量单位,套取规定子目,准确计算直接费及各项费用,并计列取费程序和总造价。
③、工程造价汇总表应包括各专业造价汇总表、主要实物工程量汇总表及分类的各项总指标、明细表。
1.4.3结算书按单位工程进行分专业进行编制。
1.4.4按专业进行编制时,施工图和签证变更必须分开编制。
签证单和联系单附于结算书后。
1.4.5内部单位编制的结算书凡经审核超出+20%~-5%范围的,要组织分析原因,如属预算编制人员工作失误的,按失误部分人工费的1%予以处罚。
1.4.6外部单位编制的结算书凡经审核超出+20%~-5%范围的,要组织分析原因,如属于高估冒套的,按审掉部分的工程造的1%价予以处罚。
1.4.7土建结算书采用工程量清单计价,编制要求必须符合《建设工程工程量清单计价规范》GB50500-2008。
1.4.8结算书封面必须填写编制人员姓名和资质证号,著名编制日期。
1.4.9结算书审核要点
①、编制依据是否齐全充分,工程范围是否交待清楚,预算内暂无条件列入需要以后补充的内容是否作了说明。
②、工程项目和内容是否与设计相符,有无差错和漏项。
③、工程量计算是否符合计算规则,是否计算正确,有无漏项或重项。
④、采用定额是否符合合同规定,套用子母是否正确。
⑤、各种费率计取是否一致,计费程序是否正确。
1.4.10施工预算书的编制格式:
①封皮。
要求有项目名称、设计代号、工程造价、编制单位、编制人、编制日期、审核人、审核日期、负责人、单位公章。
(具体格式见附表3)
②编制说明:需说明编制依据及原则、采用定额及取费标准、定额缺项处理办法、对结结算存在问题的处理办法意见;
③工程量计算书及工程量汇总表(电子版及打印版),工程量计算单位以定额计量单位为准,工程量计算单位精确到小数点后两位,工程量稿纸应保存,以备审查之用。
④结算书中的定额单价、设备材料单价、合价以及取费表中的金额统一精确到小数点后两位。
⑤结算表及工程造价汇总表具体格式参照广联达格式。
要求:写明工号及专业、具体施工部位等信息。
⑥各单位的结算书编制时,在不含税造价的基础上下浮0.5%后(税前造价下浮0.5%)取税,确定工程造价。
⑥工程结算书应要求复制4份并装订成册。
1.5各单位结算人员应当确保工程结算的总价和分项价格不向利益相关方有意或无意的泄露,由于对数据保管不周造成企业利益损失或工作被动并有后果的,按照公司的相关规定给予处罚。
附表:
延长石油集团四川中心油库工程
预算书
项目名称:四川中心油库
单位(分部)工程名称:办公楼、辅助楼、车库
施工图号:
编制单位: -
工程造价:19443475.35元(大写:壹仟玖佰肆拾肆万叁仟肆佰柒拾伍元叁角伍分)编制人(签章):审核人:审核人:
编制日期:审核日期:审核日期:
负责人:负责人:负责人:
日期:日期:日期:
分包单位(章):总包单位(章):建设单位(章):
4。
