外脚手架技术交底66129
- 格式:doc
- 大小:71.00 KB
- 文档页数:16
外脚手架施工技术交底一、工程概况本项目为某高层建筑外脚手架施工工程,位于城市中心区域,总占地面积约为20000平方米,建筑主体结构为钢筋混凝土框架结构,建筑高度为100米,共计30层。
本工程外脚手架施工范围包括建筑物的四周立面,涉及脚手架搭设面积约为5000平方米。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织施工人员学习本工程外脚手架施工方案,了解施工工艺及质量、安全要求。
2. 对脚手架施工人员进行技术培训,确保掌握相关操作技能。
3. 编制脚手架施工详图,明确脚手架搭设的平面布置、立杆、横杆、扫地杆、剪刀撑等构造要求。
4. 制定脚手架施工进度计划,确保施工进度与整体工程进度相协调。
5. 组织专家对施工方案进行评审,完善施工方案,确保施工安全、质量。
(二)、物资准备工作1. 根据施工图纸及工程量清单,计算主要材料需用量,如下:- 钢管:约30吨;- 扣件:约5万个;- 脚手板:约5000平方米;- 安全网:约5000平方米;- 钢丝绳:约1吨;- 连接件:约0.5吨。
2. 提前与材料供应商沟通,确保材料供应及时、质量可靠。
3. 对进场材料进行验收,检查产品质量合格证、检验报告等资料,确保材料符合国家标准。
4. 妥善保管材料,避免受潮、生锈、变形等影响材料性能。
5. 根据施工进度计划,提前准备好所需材料,确保施工顺利进行。
三、一般规定1. 本工程外脚手架施工应严格遵守国家和地方的相关法律法规,以及行业标准《建筑施工扣件式钢管脚手架安全技术规范》等规定。
2. 脚手架施工前必须编制详细的施工方案,并经审批合格后方可施工。
3. 脚手架施工应遵循安全第一、预防为主的原则,确保施工过程中的人身安全和工程质量。
4. 脚手架施工前应进行安全技术交底,确保所有施工人员了解施工方案、工艺流程、安全措施等。
5. 脚手架搭设过程中,应定期进行检查和验收,发现问题及时整改,确保脚手架结构安全可靠。
6. 脚手架搭设和拆除作业必须由具有相应资质的专业队伍进行,严禁无资质或非专业人员操作。

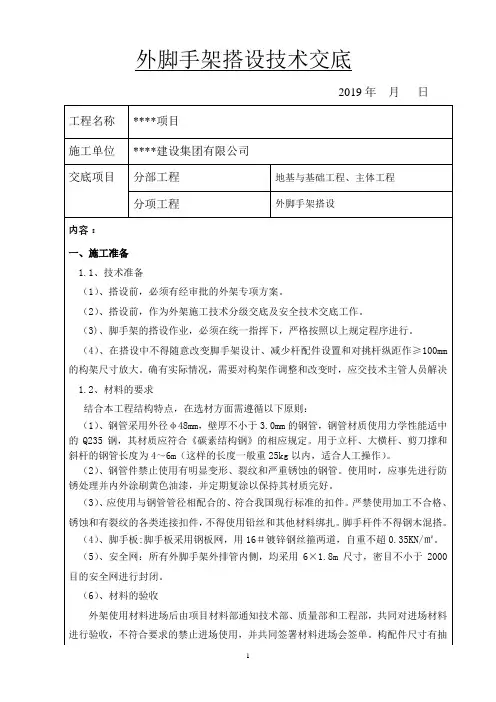

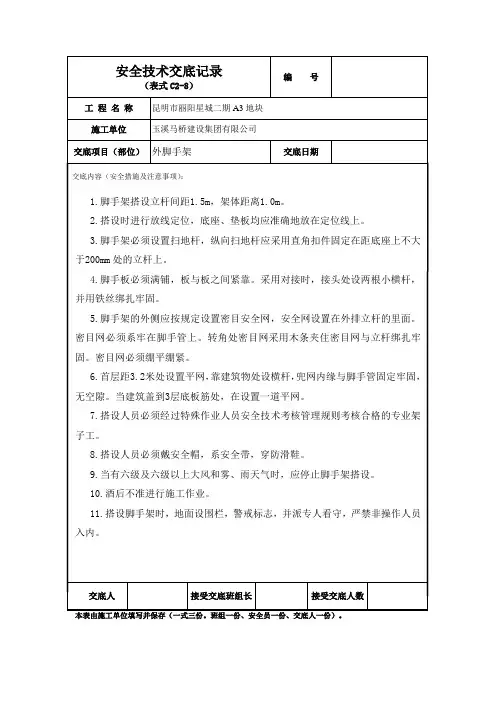

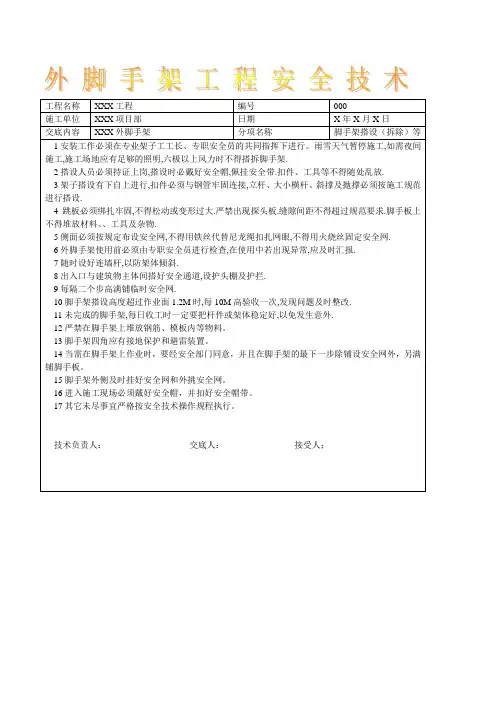

外脚手架搭设安全技术交底5篇【第1篇】落地式钢管外脚手架搭设安全技术交底1.搭设脚手架的操作人员,必须经过专门训练和体格查验考核,持特种作业证方可上岗。
如患有高血压、心脏病、癫痫及其他不适宜高处作业人员,一律不准从事搭拆作业。
2.进入作业区域,必须戴安全帽,带工具袋,悬空危险作业,必须先挂扣安全带,严禁穿拖鞋、赤脚或硬底鞋上棚架操作。
严禁作业中吸烟,严禁酒后作业。
3.架设新用的材料及扣件的规格和质量必须符合有关技术规定和施工方案的要求,并经试验合格后才能使用。
不准使用不合格的材料、扣件,不准钢、竹材料混搭。
4.架子地基应平整夯实(或和基础)。
并找平后,加设垫木、垫板或底座。
不得在未经处理的起伏不平和软硬不一的地面上直接搭设脚手架。
不准用红砖作垫块。
5.严格按照脚手架搭设方案规定的构造尺寸进行搭设,控制好立杆的垂直偏差和横杆的水平偏差,并确保节点连接达到要求(绑好,拧紧或插挂好);垂直度<1/1000,绝对值不大于15cm。
6.首层、顶层和施工作业层必须有脚手板铺满,铺平铺稳,保证有3个支撑点绑扎牢固,不得有探头板。
架体与建筑之间应逐层进行封闭(用水平网或板)。
7.传递杆件料具,不准碰触压钩搭高低压电源线和电气设备。
8.搭设过程中要及时设置联墙杆、斜撑杆、剪刀撑、插地杆以及必要的卸荷吊索,保证架体剪刀撑与地面夹角不小于45,不大于60、9.立网拉挂平整顺直,网连接材料要符合要求。
10.脚手架与建筑物之间每高4m,水平每隔7m应设置一道牢固的连接点,高层建筑工程的外脚手架应用刚性连墙杆,总高度超过100m时,应增设抗拔措施。
11.内排柱离建筑物不得大于200mm。
12.架上堆放材料、工具等荷载不得超过3kn/m。
13.钢管脚手架必须有良好可靠的防雷的接地,高于四周建筑物的脚手架应设避雷装置。
14.外脚手架搭设要有经审批的施工方案,每次搭高必须保持高于作业面1.2m以上,分段搭设完毕后应进行检查,分段量化验收,检查合格才能使用,不合格不准交付使用。

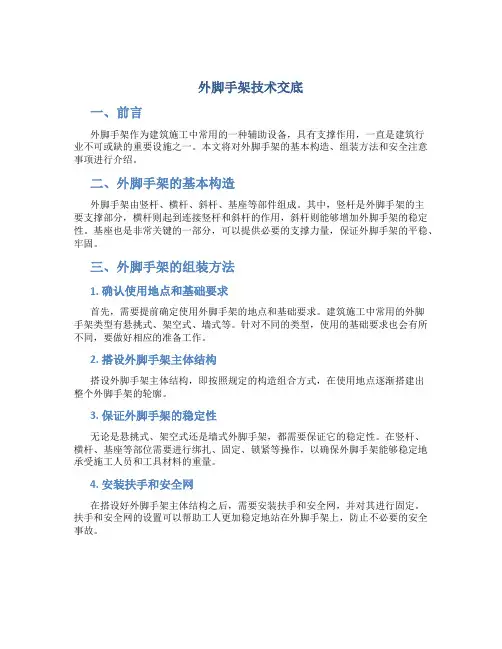

外脚手架技术交底一、前言外脚手架作为建筑施工中常用的一种辅助设备,具有支撑作用,一直是建筑行业不可或缺的重要设施之一。
本文将对外脚手架的基本构造、组装方法和安全注意事项进行介绍。
二、外脚手架的基本构造外脚手架由竖杆、横杆、斜杆、基座等部件组成。
其中,竖杆是外脚手架的主要支撑部分,横杆则起到连接竖杆和斜杆的作用,斜杆则能够增加外脚手架的稳定性。
基座也是非常关键的一部分,可以提供必要的支撑力量,保证外脚手架的平稳、牢固。
三、外脚手架的组装方法1. 确认使用地点和基础要求首先,需要提前确定使用外脚手架的地点和基础要求。
建筑施工中常用的外脚手架类型有悬挑式、架空式、墙式等。
针对不同的类型,使用的基础要求也会有所不同,要做好相应的准备工作。
2. 搭设外脚手架主体结构搭设外脚手架主体结构,即按照规定的构造组合方式,在使用地点逐渐搭建出整个外脚手架的轮廓。
3. 保证外脚手架的稳定性无论是悬挑式、架空式还是墙式外脚手架,都需要保证它的稳定性。
在竖杆、横杆、基座等部位需要进行绑扎、固定、锁紧等操作,以确保外脚手架能够稳定地承受施工人员和工具材料的重量。
4. 安装扶手和安全网在搭设好外脚手架主体结构之后,需要安装扶手和安全网,并对其进行固定。
扶手和安全网的设置可以帮助工人更加稳定地站在外脚手架上,防止不必要的安全事故。
四、外脚手架的安全注意事项1. 搭设时需要遵守相关规范在搭设外脚手架时,需要严格遵守搭设规范和相关安全管理要求。
如在悬挑式外脚手架的设计方案、搭设方案、运输方案等方面要按照国家标准或行业标准执行。
2. 外脚手架的承重限制不同类型的外脚手架,其承重限制也不同。
在使用外脚手架时,需要按照规定的标准承重限制操作。
严禁将承重限制值超过其允许范围的重量放置于外脚手架上。
3. 安全防护措施在使用外脚手架时,需要做好工器具的存放和固定,对于高处作业的工人必须配备安全带等防护装备。
同时,施工现场的施工人员要严格遵守安全操作规程,注意维护好外脚手架设备。
外脚手架搭设技术交底一、脚手架下的基底要求:肥槽回填土必须按要求回填夯实,基底的高度高于外侧室外地面100mm,基底的表面进行平整,平整度控制在50mm以内,基底处理完毕后做好排水沟,沿里外立杆所在的位置纵向满铺50mm厚脚木板,作为立杆的底座。
在保证符合安全技术规范JGJ130-2001的前提下根据本工程的实际情况,即要实用,又要安全,外形要美观。
基础施工时搭设临时防护脚手架,肥槽回填完毕搭设正式单排脚手架。
二、脚手架搭设:本工程的脚手架高度为(鸡舍8米,鸡粪处理车间为10m宽度为1.2 米(立杆内侧净距)。
脚手架立杆纵向间距 1.5米,大横杆间距1.5 米,小横杆间距 1.5米,剪力撑直接到顶,与地面夹角a=45°--60 接杆用搭接方式,搭接长度不小于600mm,且不少于三个旋转扣件,1、搭设尺寸设计:步距h=1.5m、柱距1.5m,排距1.2m,连墙件竖向间距H1=3m、水平间距4.5m取整个脚手架的步距、柱距及连墙间距相等。
2、脚手架立杆接头对接,相邻两根立杆,接头错开不小于500mm并不在同3、一步架内,同一步架内外,上下相邻的大横杆的接头错开,不在同一跨间内,其错开的水平距离不小于50cm。
4、剪刀撑设置由脚手架一端开始,沿纵向立杆每5-7根立杆设一组,接头采用三个转扣件搭接,搭接长度不小于是60cm,与地面角度为45-60°,剪刀撑杆与立杆小横杆结点处均由扣件连接。
5、脚手架其它各杆连接伸出端头不小于10cm,以防止杆件滑脱,扣件螺丝拧紧适度,力距控制在4-5Kg/m左右。
6、大横杆设于小横杆之下,在立杆内侧,采用直角扣件与立杆扣紧,大横杆长度不宜小于3跨,并不小于6m。
7、立杆顶端应高出建筑物屋顶1.5m,并设两道护身栏。
立杆底底部满铺50mm厚脚木板。
8、脚手架每层与结构砖墙用钢性拉结,拉结点水平距离不得大于6米,垂直距离不大于4米,拉结点处在结构砼组合柱和窗口处没有柱,结构与脚手架拉结材料采用 48钢管,同时在拉结点处设可靠支顶,操作时保持各拉结点均匀。
外脚手架施工技术交底一、概述外脚手架是指用于建筑物外墙施工时所搭建的临时工作平台,可以提供作业人员安全稳定的工作环境。
本文将介绍外脚手架施工的技术要点和安全注意事项。
二、脚手架搭建1. 脚手架材料选择外脚手架材料应符合国家标准,具备足够的强度和稳定性。
常用的材料有钢管、钢板、螺栓等。
2. 基础处理在搭建外脚手架前,需对施工现场进行基础处理,确保地基坚实平整。
可以采用挖坑、夯实或浇筑混凝土等方法。
3. 脚手架搭设步骤(1)确定搭设外脚手架的位置和高度。
(2)根据设计规范,选择适当的脚手架结构和支撑系统。
(3)按照标准要求搭设主体支撑结构,如立杆、横杆、纵杆等。
(4)安装和加固脚手架的连接件,确保连接牢固可靠。
(5)搭设完成后,进行必要的安全检查和试验,确保脚手架的稳定性和安全性。
4. 脚手架拆除脚手架拆除时,需要按照逆序进行操作,确保拆除过程中安全稳定。
拆除后应及时清理现场,恢复原状。
三、脚手架使用注意事项1. 工人安全所有进入外脚手架工作的人员必须经过专业培训和持证上岗,了解脚手架的使用规范和安全操作方法。
2. 材料存放外脚手架上材料的存放要合理有序,严禁将杂物乱堆乱放,以免引发安全事故。
3. 防护措施使用外脚手架时,应配备安全帽、安全绳等个人防护装备,并严禁站立在未搭设脚手架上工作。
4. 风力控制强风天气下,外脚手架的使用需要特别注意风力控制,必要时可以采取加固措施。
5. 定期检查外脚手架的稳定性和安全性需要定期检查,及时发现和处理问题,确保施工现场的安全。
四、脚手架施工常见问题及解决方法1. 脚手架倾斜或晃动可能原因:脚手架支撑不牢固、材料选择不合适等。
解决方法:加强脚手架的支撑结构,更换合适的材料。
2. 脚手架接缝松动可能原因:连接件疏忽未加固、重物撞击等。
解决方法:检查并加固连接件,防止外力撞击。
3. 脚手架安全通道堵塞可能原因:材料未及时清理、施工人员错误停放等。
解决方法:及时清理杂物,保持脚手架的安全通道畅通。
脚手架的讲解脚手架简介:指施工现场为工人操作并解决垂直和水平运输而搭设的各种支架,建筑界的通用术语,指建筑工地上用在外墙、内部装修或层高较高无法直接施工的地方。
主要为了施工人员上下干活或外围安全网维护及高空安装构件等。
施工注意事项:1、进行脚手架搭设的人员,个人安全措施必须做到位,必须陪挂安全带,防护手套及安全帽。
随时对脚手架的角度进行校正,避免偏差过大引起事故。
2、外部脚手架具备防雷措施,一般情况下雷雨天气,禁止工人在脚手架上进行施工操作。
3、未完工的脚手架,在收工的时候要确保脚手架的稳定,避免事故的发生4、不得进行违规操作,脚手架的搭设一定要按规定的方案进行搭设5、及时与结构拉结或采用临时支撑,以确保脚手架搭设过程安全。
6、脚手架的扣件之间,务必要拧紧。
7、使用合格的脚手架,对于那些不合格的,包括裂纹,尺寸等不符合要求的,绝不使用。
一、外脚手架搭设准备(一)作业条件外脚手架搭设基面已经清扫干净,材料、人员、机具方面准备工作已经就绪,技术员、安全员对操作工人进行了详细的技术交底,并带领班组对建筑结构外型特点进行相关介绍和了解。
(二)材质要求1、工字钢:规格为3m 、4.5m 及6m ,型号为I20和I18,要求翼缘、壁厚均达到规定要求,工字钢本身无自然弯曲、无裂纹;2、5.348⨯φ钢管:规格为6m 、4m 、2.7m 及1.2m ,要求无弯曲、无裂纹、且壁厚必须符合直径3.5mm 的要求;3、扣件:规格为直扣、十字扣及蝴蝶扣,要求扣件本身无明显变形、无拉裂造成的套孔变大和裂纹现象、与螺帽相互拉接的夹口无裂纹和变形;4、预埋环:锚入梁内的预埋环(用以拉钢丝绳)、工字钢预埋环(用以固定工字钢)规格分别为16φ和20φ,要求钢材材质满足国家质量验收合格标准;5、绿色安全网:规格为1.8m ×1.8m ,要求网和线之间连接牢固,安全网内无明显脱线情况;6、木制挡脚板:规格为高度18mm 、采用18mm 厚木制九夹板制作,两端钻孔;的宽度80mm、净高22mm、撇脚长度150mm 7、预埋连墙件:采用16的钢筋制成;采用尺寸为400mm×200mm的钢板外加焊接连接短钢管制成;8、短木方、成板:木方规格为100mm×50mm、长度1200mm;成板尺寸为1.5m×1.2m、厚度18mm;严禁使用腐朽及脆质的材料铺设;9、竹芭片:采用生长三年以上的毛竹或楠竹,青嫩、枯黄、黑斑、虫蛀的竹制材料都不能使用,不能用腐朽的材质制作。

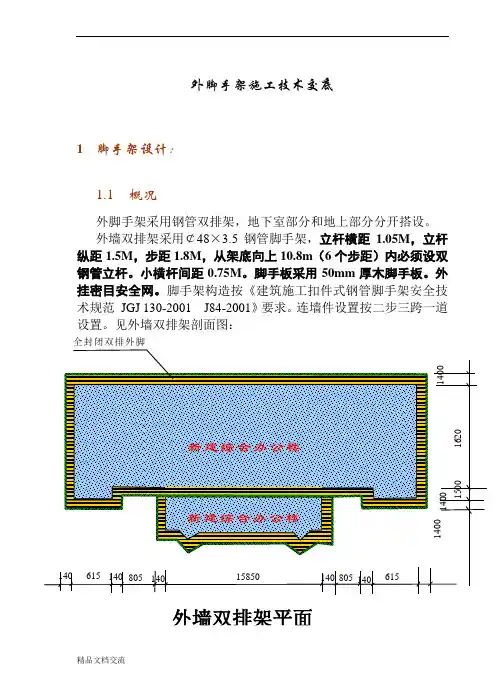

外脚手架施工技术交底1脚手架设计:1.1概况外脚手架采用钢管双排架,地下室部分和地上部分分开搭设。
外墙双排架采用¢48×3.5钢管脚手架,立杆横距1.05M,立杆纵距1.5M,步距1.8M,从架底向上10.8m(6个步距)内必须设双钢管立杆。
小横杆间距0.75M。
脚手板采用50mm厚木脚手板。
外挂密目安全网。
脚手架构造按《建筑施工扣件式钢管脚手架安全技术规范JGJ 130-2001 J84-2001》要求。
连墙件设置按二步三跨一道设置。
见外墙双排架剖面图:全封闭双排外脚外墙双排架平面15001500 1500 1500 1500 1500 1500外脚手架立面示意图连墙件连墙杆采用单根钢管与预埋件焊接。
三角架槽钢端头及二层楼面上分别设吊环,直径16的圆钢,在槽钢上单面焊10d,楼面上预埋,锚固长度560mm1.2脚手架构造要求1.2.1纵向水平杆、横向水平杆、脚手板1.2.1.1纵向水平杆的构造应符合下列规定:a)纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨;b)纵向水平杆接长宜采用接扣件联接,也可以采用搭接。
对接、拱接应符合下列规定:c)纵向水平杆的对接扣件应交错布置:两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不宜大于纵距的1/3(6.2.1-1);d)搭接长度不应小于1m,应等间距设置3个回转扣件固定,端部扣件盖板边缘至搭接纵向水平杆端的距离不应小于100mm;1.2.1.2脚手板使用木脚手板,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上。
1.2.1.3横向水平杆的构造应符合下列规定:a)主节点处必须设置一根横向水平杆,用直角扣件接且严禁拆除。
主节点处两个直角扣件的中心距不应大于150mm。
在双排脚手架中,靠墙的外伸长度a(图5.2.4)不应大于0.4L,且不应大于500mm;b)作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距的1/2,本设计采用750mm;c)当使用冲压钢脚手板、木脚手板、竹串片脚手板时,双排脚手架的横向水平杆两端均应用直角扣件固定在纵向水平杆上;单排脚手架的横向水平杆的一端,应用直角扣件固定在纵向水平杆上,另一端应插入墙内,插入长度亦不应小于180mm。
外脚手架安全技术交底6篇【第1篇】门型钢管外脚手架安全技术交底1.进入施工现场必须遵守安全操作规程和现场安全管理规定。
2.操作人员必须经培训考核合格持证上岗,戴安全帽、穿工作鞋,高处作业要系扣安全带。
3.严格按照产品说明书的要求和搭拆作业方案进行架设或拆除。
4.作业前,应检查地基夯实平整,架体和构配件是否齐全,脱焊、裂缝、变形、锈蚀严重的不准使用,不配套的门架与配件不得混合使用于同一脚手架。
作业现场与高压线的安全距离是否足够,作业范围下方10m以内是否已设置警戒,禁止行人通过或站立,有无醒目安全标志。
5.搭设顺序:基础--钢板垫块、底座--门架扫地杆--斜撑--平行架--脚手板--接驳管--上一节门架--臂扣(逐层搭高)--与二楼梁边拉结(层层拉结,水平间距不得大于7m),无平行架的场合,应每层架体外侧四周加设一度50mm钢管围蔽的加强杆。
6.架体内侧离墙不大于20cm,如大于20cm,应每隔一层楼设一道架体内侧与墙体之间的水平安全网,架体外侧应密挂安全立网。
7.每次架设必须高于结构施工作业面1.2m,并进行分段验收。
8.架体垂直偏差不大于总高度的1/1000,绝对值不大于10mm。
9.高层建筑外脚手架应每隔五层楼高增设一道卸荷措施,多风地区或台风或高度超过100m存在负风压时,应增设防风拔起的抗拔措施。
10.悬挂架设外脚手架时,底托宜采用工钢字架,焊成三角形,顶拉构件并与建筑结构预埋件焊接牢固可靠,必要时,对建筑结构还要采取补强措施。
11.在脚手架的转角处、不闭合脚手架的两端应增设连墙件,其竖向间距不应大于4m。
12.脚手架与架空输电线路的安全距离、工地临时用电线路架设及脚手架接地避雷措施等应按现行行业标准《施工现场临时用电安全技术规范》的有关规定执行。
13.脚手架外侧应每6根立柱设一钢管大斜撑(十字盖),与地面夹角不小于45°,不大于65°,并用旋转扣与架体连结拧紧螺栓。
技术交底NO:11 工程名称建设单位监理单位施工单位交底部位交底日期交底人签字接收人签字交底内容:外架采用双排落地钢管脚手架(主体阶段为单排挑脚手架,装饰阶段加成双排脚手架)。
1双排落地脚手架的搭设和构造①架子基础回填土应分层夯实,分层厚度不大于250mm。
搭设前在搭设范围内铺设200mm厚的连砂石面并夯实,按架子立杆间距铺放宽度不小于300mm的通长木板。
②架子构造采用钢管和扣件搭设,架子立杆纵向间距1.5m,内外立杆横向距离1.0m,内立杆距外墙面距离300mm;步高:除首步架采用1.4m步高外其余均按1.8m步高搭设,每步架均设通长扶手钢管和挡脚板;小横杆:间距同立杆,用扣件与立杆相连;连墙杆:水平方向每6m设已道,竖向每层与建筑物相连;扫地杆:距地面200~300mm处,连续设置;剪刀撑:剪刀撑随外架的搭设二同时搭设,剪刀撑与地面的夹角一般为45°~60°,剪刀撑应连续设置不得中断;上到顶,下到底脚手板:脚手板采用50mm厚木架板,脚手板在架上满铺,且与小横杆固定;安全网:架子外侧满挂密目安全网。
2脚手板的安全管理工作:①操作层脚手板必须满铺,板端应同时搁置在小横杆上,搭接长度应大于200mm,严禁出现探头板。
②在操作层外侧应设置安全栏杆,高度1.0~1.2米,且不应少于两道横钢管。
③在架子立杆外侧满挂竹笆板全封闭,竹笆板用12#~14#钢丝与钢管拴牢,并设聚乙烯安全网。
在未砌筑外墙的楼层,应沿柱边设安全栏板,采用钢管紧扣在柱上,钢管栏杆上拴竹胶合板,高度>900mm。
3验收与使用架子搭设完毕在投入使用前,由公司施工部门、质安部门、材料部门会同项目经理、主管工长、架子班组长和专职质安人员一起进行验收。
验收时,必须有经过主管部门审批的架子搭设方案及技术、安全交底,并作好验收记录。
4架子拆除①架子拆除时应划分作业区,周围设围栏或竖立警戒标志,地面设专人指挥,严禁非作业人员入内。
技术交底记录3、大横杆、小横杆设置(1)大横杆在脚手架高度方向的间距按上表步距取值,以便立网挂设,大横杆置于立杆里面,每侧外伸长度为150mm左右。
(2)外架子按立杆与大横杆交点处设置小横杆,两端固定在立杆,以形成空间结构整体受力。
脚手架外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置;中间各道剪刀撑之间的净距离不应大于15m。
剪刀撑斜杆的接长宜采用搭接,搭接长度不小于1m,应采用不少于2个旋转扣件固定。
剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm。
4、脚手板、脚手片的铺设要求(1)脚手架里排立杆与结构层之间均应铺设木板:板宽为200mm,里外立杆间应满铺脚手板,无探头板。
(2)满铺层脚手片必须垂直墙面横向铺设,满铺到位,不留空位,不能满铺处必须采取有效的防护措施。
(3)脚手片须用12-14#铅丝双股并联绑扎,不少于4点,要求绑扎牢固,交接处平整,铺设时要选用完好无损的脚手片,发现有破损的要及时更换。
5、防护栏杆(1)脚手架外侧使用建设主管部门认证的合格绿色密目式安全网封闭,且将安全网固定在脚手架外立杆里侧。
(2)选用专用尼龙绳挂安全网,要求严密、平整。
(3)脚手架外侧必须设1.2m高的防护栏杆和30cm高踢脚杆,顶排防护栏杆不少于2道,高度分别为0.9m和1.3m。
(4)脚手架侧形成临边的(如遇大开间门窗洞等),在脚手架侧设1.2m的防护栏杆和30cm高踢脚杆。
(5)脚手架上门洞、出入口构造示意图:6、连墙件(1)脚手架与建筑物按计算书中连墙件布置要求设拉结点。
楼层高度超过4m,则在水平方向加密,如楼层高度超过6m时,则按水平方向每6m设置一道斜拉钢丝绳。
(2)拉结点在转角围和顶部处加密,即在转角l米以围按垂直方向每3.6米设一拉结点。
外墙脚手架技术交底外墙脚手架这玩意儿,可真是建筑施工中的重要角色!今天咱们就来好好唠唠这外墙脚手架技术交底的事儿。
我先跟您说个事儿,之前我在一个工地,亲眼看到一位新手工人,因为没搞清楚脚手架的搭建规则,差点出了大事儿。
那是个大热天,太阳火辣辣的,大家都在埋头干活。
这位新手呢,自以为聪明,没有按照规定的步骤搭建脚手架,结果在他往上爬的时候,架子突然晃了一下,把他吓得脸都白了,好在旁边有经验的老师傅及时扶住了架子,才避免了一场可能的事故。
从那以后啊,大家都更重视这脚手架的搭建规则了。
咱们先说这材料的选择。
钢管必须得是合格的,不能有裂缝、弯曲这些毛病。
扣件也得拧紧,不能松松垮垮的。
脚手板要铺满、铺平,不能有探头板,不然您一脚踩空,那可就危险啦!搭建的时候,基础一定要处理好。
要是基础不牢固,就像盖房子没打好地基一样,迟早得出问题。
立杆的间距、横杆的步距都得严格按照设计要求来,不能随心所欲。
连墙件就像是给脚手架系上的安全带,一定要设置到位,保证脚手架的稳定性。
在使用过程中,也不能马虎。
不能随便拆除杆件,更不能在上面堆放过多过重的材料。
每次上架子之前,都要检查一下有没有松动的地方。
拆除的时候也有讲究。
得从上往下逐层拆除,不能上下同时作业,不然就乱套了。
拆下的材料要及时清理,不能堆得到处都是。
总之,外墙脚手架这事儿,容不得半点马虎。
咱们得严格按照技术要求来,保证施工的安全和质量。
就像我之前看到的那个新手工人,如果大家都不遵守规则,那后果真是不堪设想。
所以啊,大家一定要牢记这些要点,让咱们的施工顺顺利利的!。
外脚手架技术交底一、工程概述本次施工的项目为_____,建筑结构为_____,总建筑面积为_____平方米。
外脚手架作为施工过程中的重要辅助设施,将为外墙施工、装修等提供安全保障和操作平台。
二、外脚手架类型及设计参数1、本工程采用的外脚手架类型为扣件式钢管脚手架。
2、脚手架的立杆横距为_____米,纵距为_____米,步距为_____米。
3、连墙件采用两步三跨的设置方式,通过预埋钢管与脚手架立杆进行连接。
三、材料要求1、钢管:选用外径 48mm,壁厚 35mm 的焊接钢管,其质量应符合国家标准《碳素结构钢》(GB/T 700)中 Q235-A 级钢的规定。
钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
2、扣件:采用可锻铸铁制作的扣件,其材质应符合国家标准《钢管脚手架扣件》(GB 15831)的规定。
在螺栓拧紧扭力矩达65N·m 时,不得发生破坏。
3、脚手板:采用竹脚手板,其厚度不应小于 50mm,宽度不应小于200mm,长度不应小于3000mm。
竹脚手板应无腐朽、劈裂等缺陷。
4、安全网:选用密目式安全立网,其网目密度不应低于 2000 目/100cm²,耐贯穿性试验不应有贯穿现象,16×18m 的单张网重量在 3kg 以上。
四、脚手架的搭设流程1、地基处理清除搭设场地的杂物,平整场地。
对于基础为回填土的部位,应分层夯实,并浇筑 100mm 厚的 C20混凝土垫层。
在脚手架立杆底部设置垫板,垫板厚度不小于 50mm,宽度不小于200mm。
2、立杆的设置立杆应垂直于地面,偏差不得超过架高的 1/200。
相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于 500mm。
立杆的接长应采用对接扣件连接,对接扣件应交错布置。
3、纵向水平杆的设置纵向水平杆应设置在立杆内侧,其长度不宜小于 3 跨。
纵向水平杆接长应采用对接扣件连接或搭接,对接时,对接扣件应交错布置;搭接时,搭接长度不应小于 1m,应等间距设置 3 个旋转扣件固定。
一. 施工准备1.1技术准备,认真学习脚手架专项施工及安全规范。
,作好材料准备。
1.2机具准备:用各栋号塔吊解决材料的垂直运输,架子扳手20个,力矩扳手1把。
1.3 材料准备φ48×3.5钢管;厚50mm、宽200mm~300mm、长4000mm脚手板;1.5m×6.0m 密目安全网;3m×6.0m安全尼龙兜网;直角扣件;旋转扣件;对接扣件;14#普通型工字钢;φ20锚环;25定位钢筋; 6×19+1钢丝绳(绳纤维芯),直径31.0mm。
1.4 现场准备在楼层结构施工时按本方案附图8要求加工、定位埋设φ20锚环;工字钢就位后需按附图8要求在工字钢上焊接φ25定位钢筋。
2.主要施工方法2.1脚手架设计阶段部位脚手架设计基础与主体施柱及内墙操作架利用满堂红内架主体结构脚手架分段搭设,主楼二层以上第一步挑架搭设成形后,下部落地架开始拆除。
挑架分别按转换层依次搭拆。
柱、墙操作架在本工程模板施工方案中已明确。
本方案主述主体结构施工阶段外脚手架。
2.2双排落地脚手架首层~二层主体结构施工阶段及裙房外脚手架为双排落地脚手架,立杆纵距1500mm,排距1200mm,横杆步距1800mm,立杆距结构外皮300mm,均采用φ48×3.5搭设。
铺设脚手板→弹线、立杆定位并安放底座→摆放立杆→大横杆两端竖立杆并与大横杆扣紧→安大横杆端小横杆、竖小横杆端立杆并与小横杆扣紧→安另一侧大、小横杆及立杆→补间隔的立杆并安小横杆→调校立杆及第一步大横杆→安扫地大横杆并与各立杆扣紧→安扫地小横杆与各立杆扣紧→安第二步大横杆并与各立杆扣紧→安第二步小横杆并与各立杆扣紧→安连墙连接杆→安第三、四步……大横杆和小横杆及连墙连接杆→接立杆→加设剪刀撑→铺脚手板→绑扎防护及挡脚板,并挂立网防护→验收。
5.2.2 施工要求定距定位。
根据构造要求在建筑物四角用尺量出内、外立杆离结构距离(内立杆距结构面300mm),并做好标记;用钢卷尺分出立杆位置,并点出立杆标记。
在搭设首层脚手架的过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位脚手架与主体结构的连墙件可靠拉结后方可拆除。
当脚手架操作层高出连墙件两步时,应采取临时稳定措施,直到连墙件搭设完毕后方可拆除。
双排架宜先立里排立杆,后立外排立杆。
每排立杆宜先立两头的,再立中间的一根,互相看齐后,立中间部分各立杆。
双排架内、外排两立杆的连线要与墙面垂直。
立杆接长时,宜先立外排,后立内排。
2.3悬挑式双排脚手架楼板结构施工时应按本方案规定的标高及平面定位及时留设埋件。
架体下部采用工字钢挑梁,工字钢的长度为4m,间距1500mm,14#工字钢挑梁外挑长度均为1.45m,锚固长度2.55m;挑梁楼层内端部采用φ20预埋锚环固定,做法详见附图。
工字钢上焊接φ25定位钢筋,立杆通过定位钢筋固定在工字钢上。
结构阳角处需在工字钢挑梁下层的结构墙垛上搭设二道抱柱框并采用斜撑对上部架体进行卸荷,做法详见附图。
架体采用单立柱双排脚手架,立杆纵距1500mm(局部按平面定位进行调整),排距1000mm,横杆步距1800mm,均采用φ48×3.5搭设。
立杆距结构外皮300mm。
2跨2步布设连墙件。
4跨5步设剪刀撑。
悬挑式双排脚手架计算书参见附录1工字钢下料、划线→安放工字钢→铺设操作用脚手板→摆放立杆→大横杆两端竖立杆并与大横杆扣紧→安大横杆端小横杆、竖小横杆端立杆并与小横杆扣紧→安另一侧大、小横杆及立杆→补间隔的立杆并安小横杆→调校立杆及第一步大横杆→安抱柱及连墙连接杆并与各杆件扣紧→立杆下端与槽钢点焊→安第二步大横杆并与各立杆扣紧→安第二步小横杆并与各立杆扣紧→安二步抱柱及连墙连接杆→安第三、四步……大横杆、小横杆、抱柱及连墙连接杆→接立杆→加设剪刀撑→铺脚手板→拉设保险钢丝绳→绑扎防护及挡脚板,并挂立网防护→验收。
2.3.2 施工要求工字钢的预埋锚环及锚栓预埋时应按14#工字钢平面布置图准确定位;遇架体在工字钢挑梁处楼层转换时,需将下层外立杆接高并与楼层内的操作架立杆连接成柱操作架。
待挑梁所在楼板同条件强度达设计要求的70%时,搭设上部架体。
待转换层架体验收合格后方可拆除转换层下段的架体。
3. 架子使用材料要求3.1钢管(连墙件)选用Φ48(外径)×3.5mm 钢管。
质量应符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定;应涂刷防锈层并定期复涂以保持其完好,禁止使用有明显变形、裂纹的钢管。
报废标准:钢管弯曲、压扁、有裂纹和严重锈蚀的钢管。
安全色:防护栏杆为红白相间色。
3.2 扣件扣件应与钢管管径相配合,材质应符合我国现行标准《钢管脚手架扣件》(GB15831)的规定,严禁使用加工不合格、锈蚀和有裂纹的扣件。
扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时接触良好,当扣件夹紧钢管时,开口外的最小距离应不小于5mm。
扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应小于1mm。
扣件表面应进行防锈处理。
扣件报废标准:扣件有裂纹、变形、滑扣。
3.3脚手板选用50厚木脚手板,长2~6m 宽200~300mm;木脚手板应采用杉木或松木制作,材质应符合现行国家标准《木结构设计规范》(GBJ5)中Ⅱ级材质的规定。
两端使用8#镀锌铁丝箍两道。
禁止使用有扭纹、腐朽、破裂和横透疖等不符合的木板。
3.4安全网安全网的技术要求必须符合我国现行标准的规定,方准进场使用。
大孔安全网用作兜网,其规格:3m×6m;绿色密目安全网其规格:1.5m×6m,只能用作外挂立网。
绿色密目安全网使用有国家认证的生产厂家供货,安全网必须是阻燃的,要求做完防火试验合格后方可进场,不合格者不得进场。
安全网在存放使用过程中,不得有机化学物质污染或其它可能引起磨损的物品相混,当发现污染应进行冲洗,洗后自然干燥,使用中要防止电焊火花掉在网上。
安全网拆除后要洗净捆好,放在通风、遮光、隔热的地方,禁止使用钩子搬运。
3.5 工字钢工字钢的必须符合现行普通型工字钢标准的规定。
4.脚手架的构造要求4.1立杆脚手架立杆底部必须设置扫地杆,扫地杆距底座顶部距离不大于200㎜;顶端高出结构楼层上皮1.8 m并高出女儿墙顶不小于1m,接头除顶层顶步外,其余必须采用对接扣件,立杆与大横杆采用直角扣件连接。
立杆上的对接扣件应交错布置,两相邻立杆接头不应设在同步同跨内,两相邻立杆接头在高度方向错开的距离不应小于500mm;各接头中心距主节点的距离不应大于步距的1/3,同一步内不允许有二个接头。
立杆垂直度偏差保证在在±50mm范围内。
开始搭设立杆时,每步大横杆均须与相邻的结构柱连接。
悬挑式双排脚手架的立杆下端必须与工字钢点焊。
4.2 大横杆大横杆设于小横杆之下,并采用直角扣件与立杆扣紧,大横杆应布置在立杆间的里侧且相临步架须错开,大横杆杆件长度宜6m、4.5m。
大横杆采用对接扣件连接,对接接头应交错布置,不应设在同步同跨内,相临接头水平距离不应小于立杆间距,并应避免设在大横杆的跨中。
同一排大横杆的水平偏差不得大于1/300,大横杆四面架子的纵向水平高差不超过50mm。
作业面层需搭设二道大横杆作为防护栏杆,其高出脚手板1200mm、600mm,并在作业层设挡脚板。
4.3小横杆每一主节点必须设置一根小横杆,并采用直角扣件在大横杆上与立杆扣紧。
靠结构一侧的外伸长度小于250mm,在外架立面外伸长度不大于100mm。
操作层上小横杆除在主节点处设置外,还应在1/2立杆纵距处设置双小横杆以满足脚手板支撑需要,使脚手板的悬挑长度不大于150 mm。
连墙用小横杆应与架体立杆或大横杆采用直角扣件连接牢固,连墙用杆件必须使用直角扣件在每根柱子或楼板中间的φ25地锚进行相互连接,详见剖面图。
4.4工字钢挑梁安装工字钢挑梁应立放固定在楼层板上,楼板边梁处应在挑梁下垫设12mm×100mm×200mm竹夹板,竹夹板宜顺放。
结构阳角处交叉的工字钢下垫100X100木方,顺放。
在楼层预埋吊环处,使用木楔将工字钢与吊环楔紧。
木楔小头处应钉上圆钉固定。
固定后的工字钢要求外侧较内侧高12mm。
4.5连墙构造外挑架体与结构须每层与墙垛进行抱柱。
抱柱杆与外架的大横杆连接,每两步进行一次拉结。
每层每跨中楼板处须做连结件,一端与架体大横杆相连另一端与楼板上预埋设φ25地锚连接,地锚处须加设木楔以便连接点牢固。
脚手架使用过程中需在楼层处搭设临时施工作业层,要求脚手板铺设后与楼层面平齐或低50mm。
有悬挑工字钢的楼层处设置钢丝绳,要求钢丝绳安装后的手压振幅保证在20~30mm内,以保证钢丝绳平时不受力,待架体发生不正常变形时起保险作用,钢丝绳的连接方法:利用每个剪力墙墙垛上的穿墙螺栓孔或后开孔环套6×19+1钢丝绳,直径31.0mm;下端与工字钢环抱或第一步外侧大横杆拉结。
4.6脚手板脚手板采用平铺,接头采用对接,脚手板悬挑长度不大于150mm。
在作业层下部搭设一道水平兜网,随作业层上升,同时作业不超过一层。
落地架立杆下铺50mm×100mm×通长的垫木,每段作业层满铺脚手板,下设大眼兜网。
脚手板设置在3根横向水平杆上,并用直径1.2㎜的镀锌铁丝箍绕2~3圈固定。
当脚手板长度小于2 m时,可采用两根小横杆,并将板两端与其可靠固定,以防倾翻。
脚手板应平铺、满铺、铺稳,接缝中设两根小横杆,各杆距接缝的距离均不大于150mm。
靠墙一侧的脚手板离墙的距离不应大于150mm。
拐角处两个方向的脚手板应重叠放置,避免出现探头及空挡现象。
作业层侧面铺180mm高的挡脚板并与立杆绑扎牢固。
4.7剪刀撑及斜撑搭设要求本工程脚手架竖直及水平向须连续设置剪刀撑。
剪刀撑4跨5步设置一道,斜杆与地面夹角在60°。
剪刀撑斜杆的接头采用搭接,搭接长度不应小于500㎜,并应采用3个旋转扣件分别在离杆端不小于100㎜处进行固定。
剪刀撑斜杆应用旋转扣件固定在与之相交的立杆上,旋转扣件中心线距主节点的距离不大于150mm。
首层最下面的斜杆与立杆的连接点离地面不大于300mm。
4.8连墙件搭设要求连墙件中的连墙杆呈水平与楼板面设置,与脚手架连接的一端须稍微下斜,不容许向上翘起。
每层外架往上接高时,接搭设完该处的立杆、大横杆、小横杆后,应及时设置连墙件。
4.9施工过程中应注意事项随搭随校正杆件的垂直度和水平偏差,同时适度拧紧扣件,扣件螺栓拧紧扭力矩应在40~50N·m之间,最大不能超过65N·m。
连接立杆的对接扣件必须采用十字对椄扣件;连接大横杆的对接扣件,开口应朝架子内侧,螺栓头要向上,以防雨水进入。
按脚手架设计的间距、排距要求进行定位。
