副井主罐罐道梁烧焊安全技术措施(正式)
- 格式:docx
- 大小:34.06 KB

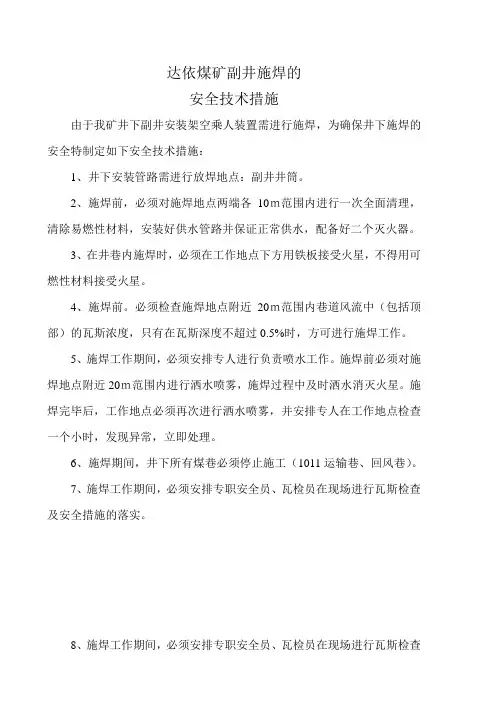

- 文档页数:5
达依煤矿副井施焊的
安全技术措施
由于我矿井下副井安装架空乘人装置需进行施焊,为确保井下施焊的安全特制定如下安全技术措施:
1、井下安装管路需进行放焊地点:副井井筒。
2、施焊前,必须对施焊地点两端各10m范围内进行一次全面清理,清除易燃性材料,安装好供水管路并保证正常供水,配备好二个灭火器。
3、在井巷内施焊时,必须在工作地点下方用铁板接受火星,不得用可燃性材料接受火星。
4、施焊前。
必须检查施焊地点附近20m范围内巷道风流中(包括顶部)的瓦斯浓度,只有在瓦斯深度不超过0.5%时,方可进行施焊工作。
5、施焊工作期间,必须安排专人进行负责喷水工作。
施焊前必须对施焊地点附近20m范围内进行洒水喷雾,施焊过程中及时洒水消灭火星。
施焊完毕后,工作地点必须再次进行洒水喷雾,并安排专人在工作地点检查一个小时,发现异常,立即处理。
6、施焊期间,井下所有煤巷必须停止施工(1011运输巷、回风巷)。
7、施焊工作期间,必须安排专职安全员、瓦检员在现场进行瓦斯检查及安全措施的落实。
8、施焊工作期间,必须安排专职安全员、瓦检员在现场进行瓦斯检查及安全措施的落实。
贯彻人:
瓦检员:
贯彻时间:
施工负责人:
施工人:。
副井主罐罐道梁烧焊安全技术措施汇报人:日期:目录CONTENTS •项目背景与目标•施工前准备工作•施工过程安全技术措施•施工后检查与验收•风险评估与应对策略•总结与展望01项目背景与目标罐道梁结构副井主罐罐道梁采用钢结构,承受主罐在运行过程中的重量和冲击力。
损伤情况经过多年使用,罐道梁出现裂纹、变形等损伤,严重影响主罐的安全运行。
维修需求为确保主罐的安全运行,需对罐道梁进行维修加固处理。
副井主罐罐道梁现状03焊接质量焊接质量直接影响罐道梁的承载能力和使用寿命,因此需确保焊接质量达到设计要求。
01高空作业罐道梁位于高空,烧焊作业需在高空进行,存在安全风险。
02防火措施烧焊作业易引发火灾,需采取严格的防火措施,确保作业安全。
烧焊安全技术问题01通过维修加固处理,消除罐道梁的安全隐患,确保主罐的安全运行。
消除安全隐患02采用高质量的焊接工艺和材料,提高罐道梁的使用寿命。
提高使用寿命03维修加固后,主罐的运行效率将得到提升,降低故障率。
优化运行效率目标与预期成果02施工前准备工作对副井主罐罐道梁施工区域进行勘查,了解现场地形、地貌、气象等条件,评估施工环境风险。
勘查现场环境对施工所需设备进行检查和评估,确保其性能完好,符合安全使用标准。
评估设备状态针对施工过程中可能出现的危险因素进行识别,如火灾、触电、机械伤害等,制定相应的防范措施。
识别危险因素现场勘查与评估制定施工步骤细化施工步骤,明确各项工作的先后顺序和逻辑关系,确保施工过程的连贯性和高效性。
确定安全措施针对识别出的危险因素,制定相应的安全措施,如设置安全警示标识、配备消防器材、安排专人监护等。
明确施工目标根据勘查和评估结果,明确副井主罐罐道梁烧焊施工的具体目标,如质量、进度、成本等。
制定详细施工方案施工人员培训及资质审核培训施工人员对施工人员进行安全教育培训,使其掌握副井主罐罐道梁烧焊施工的安全操作规程和应急处理措施。
审核资质证书对施工人员的资质证书进行审核,确保其具备从事相关工作的合法资质和专业技能。
仅供参考[整理] 安全管理文书副井罐道处理安全技术措施日期:__________________单位:__________________第1 页共5 页副井罐道处理安全技术措施由于我矿副井罐道弯曲,在运行中响声较大,且运行中有晃动现象。
经研究决定,于2006年9月10日下午19:30~23:30对其进行处理,为了保证施工安全、顺利、准时完成,特制定如下安全技术措施:一、准备工作:1、提前把在施工过程中所能用到的工具、材料、零部件及安全防护用品等(如钢丝绳扣、氧气、乙炔、导链、千斤顶、铁丝、大锤、扳手、道木、电焊机、保险带、安全帽、矿灯、便携式瓦检仪、工字钢、灭火器、面罩、消防水等),准备齐全。
2、施工前,必须清理施工现场及井口附近的浮煤杂物,并用消防水喷撒一遍。
3、提前把所用的材料运输到位。
4、施工时井上下距井口5m的范围内必须设置警戒线,并设专人看管。
二、施工步骤:1、将一根长4.5米的工字钢固定在罐道梁上,顶部用导链悬挂在上方的罐道梁上。
2、紧固弯曲的罐道的罐道卡子,保证其安全牢靠,将弯曲罐道下端的罐道卡子松动,3、将道木支撑在两根罐道中间,并且用铁丝吊挂在横梁上;4、将千斤顶用钢丝绳扣及导链吊在罐道梁上;一头顶在罐道的弯曲部位,另一头支撑在工字钢上;5、用千斤顶逐渐顶动罐道的弯曲部位,并观察下部罐道接头间隙,当间隙过小时,用气割将其扩大,保证罐道有足够的伸缩空间;第 2 页共 5 页6、调整两罐道间距,保证其距离为1550mm。
三、安全注意事项:1、施工时所用到工具、材料、零部件及安全防护用品等,必须经过检查确保其量型适宜安全可靠,不合格的工具、材料、零部件及安全防护用品严禁使用。
2、氧气、乙炔必须分开放置在上下两层罐笼内。
3、施工时,用便携式瓦检仪检查瓦斯含量,瓦斯超限严禁施工。
4、电、气焊割必须有专业的电焊工进行操作,并且要持证上岗,一人操作一人监护。
5、高空作业必须佩戴保险带。
6、检修人员站在罐笼上检修施工时,必须装设防护伞,正确佩戴保险带,提升容器的提升速度一般为0.30.5m/s,最大不得超过2m/s,检修必须有专门的信号联系设施。

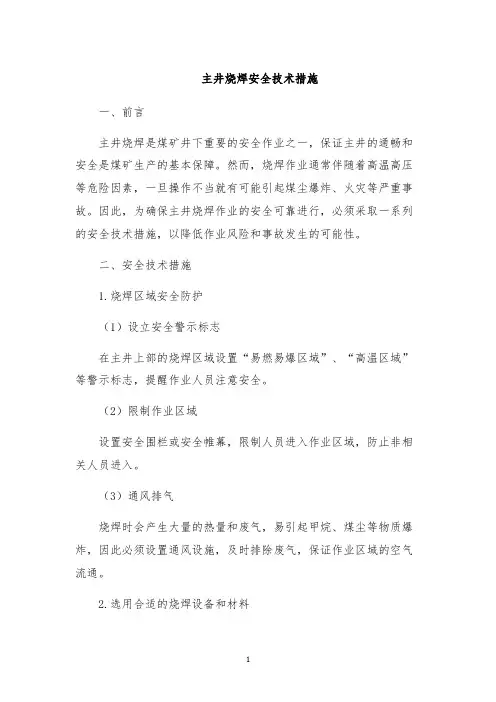

主井烧焊安全技术措施一、前言主井烧焊是煤矿井下重要的安全作业之一,保证主井的通畅和安全是煤矿生产的基本保障。
然而,烧焊作业通常伴随着高温高压等危险因素,一旦操作不当就有可能引起煤尘爆炸、火灾等严重事故。
因此,为确保主井烧焊作业的安全可靠进行,必须采取一系列的安全技术措施,以降低作业风险和事故发生的可能性。
二、安全技术措施1.烧焊区域安全防护(1)设立安全警示标志在主井上部的烧焊区域设置“易燃易爆区域”、“高温区域”等警示标志,提醒作业人员注意安全。
(2)限制作业区域设置安全围栏或安全帷幕,限制人员进入作业区域,防止非相关人员进入。
(3)通风排气烧焊时会产生大量的热量和废气,易引起甲烷、煤尘等物质爆炸,因此必须设置通风设施,及时排除废气,保证作业区域的空气流通。
2.选用合适的烧焊设备和材料(1)选择合适的烧焊设备主井烧焊作业需要选择可靠性高、操作简单的焊接设备,如手持式氧乙炔焊接设备。
(2)选择合适的烧焊材料为防止火灾等不安全情况的发生,选择烧焊材料时应严格遵循有关规定,选用符合安全标准的焊接材料。
同时,应考虑矿井环境因素,选择能够耐高温、不易燃的材料。
3.操作规范(1)培训操作人员在开展主井烧焊作业前,必须对参与操作人员进行岗前培训,使其了解烧焊作业的原理、步骤和安全注意事项,树立安全意识。
(2)制定操作规程烧焊工作应制定专门的操作规程,明确任务分工、作业流程、安全控制要求等,责任明确,流程清晰,确保安全。
(3)严格执行安全措施在主井烧焊作业中,选派专人监督,确保操作人员掌握正确的操作技能和安全措施,并检查设备和材料的使用情况,严格遵循安全操作规程,实施有效的安全控制措施。
三、结论主井烧焊安全技术措施对于矿井生产的安全稳定和环境保护至关重要。
煤矿企业应当仔细研究主井烧焊作业,制定详细的作业方案和安全措施,指导和培训操作人员。
同时,加强设备和材料的管理和维护,避免发生意外。
只有充分做好各项安全措施的实施,才能使主井烧焊作业安全可靠进行,确保矿井生产与作业人员的安全。
安全技术之主井烧焊安全技术措施汇报人:2024-01-10•主井烧焊安全技术概述•主井烧焊安全技术措施•主井烧焊安全技术案例分析目录•主井烧焊安全技术发展趋势与展望01主井烧焊安全技术概述烧焊是指通过高温或电弧将两个金属物体连接起来的过程,常用于建筑、机械、管道等领域的金属加工和修复。
烧焊作业定义烧焊作业具有高温、明火、金属熔融等特点,操作过程中存在一定的危险性和安全隐患,需要采取相应的安全措施。
烧焊作业特点烧焊作业的定义与特点烧焊作业在主井施工中的重要性修复和加固烧焊作业在主井施工中主要用于修复和加固钢结构和金属部件,保障主井的稳定性和安全性。
提高施工质量通过合理的烧焊技术,可以提高主井施工的质量和可靠性,减少后期维护和修理的难度和成本。
确保生产安全烧焊作业是主井施工中的重要环节,采取有效的安全技术措施可以降低事故发生的概率,保障施工人员的生命安全。
烧焊作业人员需要具备相应的操作资质和证书,确保具备从事烧焊作业的基本技能和知识。
操作人员资质制定并执行烧焊作业的安全操作规程,包括操作步骤、安全防护措施、应急处理等方面,确保作业过程中的安全可控。
安全操作规程烧焊作业前应对作业环境进行检查,确保作业现场具备安全作业条件,如通风、防火等。
作业环境要求对烧焊设备和器材进行定期检查和维护,确保其处于良好状态,防止因设备故障或使用不合格器材导致的安全事故。
设备和器材管理烧焊作业的安全管理规定与要求02主井烧焊安全技术措施B CD安全评估进行烧焊作业前,需对现场进行安全评估,确保作业环境安全,无易燃易爆物品,通风良好。
设备检查对烧焊设备进行全面检查,确保设备性能良好,符合安全标准,特别是电源线、开关、焊枪等关键部位。
防护用品确保所有作业人员配备齐全的防护用品,如焊接面罩、手套、工作服、护目镜等。
人员培训所有参与烧焊作业的人员必须经过专业培训,熟悉烧焊设备、操作流程及应急处理措施。
烧焊前的安全准备A严格遵循烧焊操作规程,不得随意更改操作步骤或省略必要步骤。
井口焊接安全技术措施正式版井口焊接是一种常用的焊接方法,用于连接管道、容器等设备。
在进行井口焊接时,需要采取一系列安全技术措施,以确保工作人员和设备的安全。
以下是井口焊接的安全技术措施的正式版,详细说明如下:一、工作前准备1.安排专业技术人员对焊接工作进行评估,并编制详细的工作计划和操作规程。
2.检查焊接设备的完整性和运行状态,确保设备正常运行。
3.携带必要的个人防护装备,如焊接手套、焊接面具、防火服等,并确保其符合相关标准。
二、现场标识和隔离1.在焊接区域周围设置明显的警示标志,禁止未经许可的人员进入。
2.使用可见的栅栏或其他合适的隔离措施将焊接区域与其他区域分隔开,以防止意外伤害和火灾风险。
3.在焊接区域内设置明显的紧急疏散指示标识,并确保疏散通道畅通。
三、防火措施1.清理焊接区域周围的易燃物、可燃物和其他火源。
2.在焊接区域内配备合适的灭火设备,并确保其易于操作。
3.在焊接区域周围设置防火帘或其他防护措施,以防止火花飞溅引发火灾。
4.限制焊接区域内吸烟,并提供指定的吸烟区域。
四、通风和排气1.确保焊接区域有良好的通风和排气系统,以避免有害气体在焊接过程中积聚。
2.确保焊接区域内的有害气体和烟尘排放到室外,并远离人员和设备。
五、焊接设备操作1.在开始焊接之前,检查电焊机和设备是否处于正常工作状态。
2.严格按照焊接设备的操作说明进行操作,并确保符合相关安全标准。
3.遵循焊接设备的维护和保养程序,确保设备正常运行。
六、个人防护措施1.佩戴适当的个人防护装备,包括焊接手套、焊接面具、防火服等,以保护身体免受火花、辐射和热飞溅的伤害。
2.注意头部和面部的保护,如佩戴焊帽和防护面罩,以防止火花和辐射引起的眼睛和皮肤损伤。
3.穿着防护服和防护鞋,以防止热飞溅和火源接触皮肤,造成烧伤。
七、紧急救援和应急预案1.安排专业人员负责组织和指导事故应急处置工作,并确保他们熟悉相关应急预案。
2.建立紧急联络机制,及时报警并请求救援。
仅供参考[整理] 安全管理文书副井烧焊施工安全技术措施日期:__________________单位:__________________第1 页共6 页副井烧焊施工安全技术措施一、施工说明:副井上、下口摇台、推车机开焊需要加固,施工时需烧焊。
为保证施工的安全顺利进行,特编制此措施,待批准后遵照执行。
二、施工组织:施工负责人:姚连兵安全负责人:苏迪迪带火种人: 朱科三、安全技术措施:1.施工前向生产办申请烧焊时间,待批准后方可烧焊作业。
2.施工前将使用的材料、工具运到现场,氧气瓶、乙炔瓶不得同车同罐,必须分开单独打运。
3.烧焊前利用检修时间认真对井筒及井架进行检查,清理干净罐道梁、套架梁、梯子间的杂物,特别是井筒电缆附近不得留有任何易燃、易爆物。
4.烧焊前认真清理施工现场,烧焊现场周围20米内不得有易燃、易爆物。
5.烧焊现场要有充足的水源、供水管路、两只灭火器、0.2立方米以上的黄沙及两把铁铲。
6.在井筒烧焊时注意对主提升绳、电缆进行有效防护,不得损伤。
7.烧焊作业前认真检查电焊机接线,地线必须可靠地搭接于被焊接的物体上,严禁地线与主提升钢丝绳相接触。
8.烧焊前瓦斯检查员必须检查作业地点附近20米内及井底的瓦斯浓度,不得超过0.4%。
9.施工前向施工地点洒水,完毕后应再次洒水,并留有专人在现场观查1小时,无异常后方可离开。
第 2 页共 6 页10.烧焊时氧气瓶、乙炔瓶的距离不得小于5米,且距明火的距离不小于10米,乙炔瓶使用回火阀,一人烧焊,一人监护。
11.现场条件具备后通知生产办调度室,经调度同意后方可施工,矿安监处派人现场监督。
12.烧焊时,在施工下方设置接火盆,接住火星及熔渣。
13.施工前认真检查氧气、乙炔管路及减压阀是否完好,达到合格不漏气,各阀门开启灵活、关闭严密,电焊机钳把线绝缘良好且不漏电。
14.施工期间,井口、-450水平由运输区把钩工警戒,距离井口不得少于10米,严禁闲人靠近。

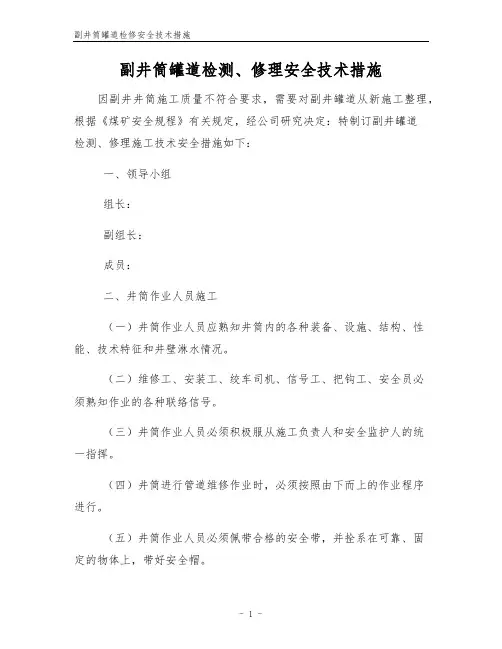

副井筒罐道检测、修理安全技术措施因副井井筒施工质量不符合要求,需要对副井罐道从新施工整理,根据《煤矿安全规程》有关规定,经公司研究决定:特制订副井罐道检测、修理施工技术安全措施如下:一、领导小组组长:副组长:成员:二、井筒作业人员施工(一)井筒作业人员应熟知井筒内的各种装备、设施、结构、性能、技术特征和井壁淋水情况。
(二)维修工、安装工、绞车司机、信号工、把钩工、安全员必须熟知作业的各种联络信号。
(三)井筒作业人员必须积极服从施工负责人和安全监护人的统一指挥。
(四)井筒进行管道维修作业时,必须按照由下而上的作业程序进行。
(五)井筒作业人员必须佩带合格的安全带,并拴系在可靠、固定的物体上,带好安全帽。
(六)井筒作业时,井上、下应当设置警戒,10米内不准有人员进入,并将井口附近清理干净。
(七)作业中要密切配合,传递工具及零件时要手递手,等对方拿稳再松手,严禁投、仍,以防坠落。
三、罐道检测、修理整理(一)井筒、井口、绞车房之间必须要有可靠的声光信号联系,并设一套对讲机备用。
(二)井口3m范围以内、井筒及高空作业人员必须佩戴安全带,并系在牢固可靠处,要尽量做到高挂低用。
(三)井口应设警戒标志,必要时须设置围护栏,非工作人员严禁进入施工现场。
(四)班前班中严禁喝酒,不准擅自脱岗,严禁“三违”不良现象发生,每班设专职安全员跟班监督检查。
(五)对井筒装备的两趟材料为38KG长12.5米钢轨罐道的各连接部位和紧固螺丝进行检查及调整加固,确保罐道的安全性能。
(六)提升装置的各部分,包括提升容器、连接装置、防坠器、罐耳、罐道、阻车器、罐座、摇台、装卸设备、天轮和钢丝绳,以及提升绞车各部分,包括滚筒、制动装置、深度指示器、防过卷装置、限速器、调绳装置、传动装置、电动机和控制设备以及各种保护和闭锁装置等。
发现问题,必须立即处理,检查和处理结果都应留有记录,由机电队队长张玉培进行监督落实。
(七)绞车滚筒上缠绕的钢丝绳层数不得超过1层,且内偏角保证不咬绳,由王旭峰进行检查。
副井加固下井口罐道梁安全技术措施汇报人:2023-12-21•引言•副井加固下井口罐道梁安全技术措施目录•副井加固下井口罐道梁安全技术措施实施方案•副井加固下井口罐道梁安全技术措施实施效果评估01引言确保副井加固下井口罐道梁施工过程中的安全,防止事故发生。
副井是煤矿生产中的重要通道,井口罐道梁作为副井的关键结构,其安全性和稳定性对煤矿生产至关重要。
在副井加固施工过程中,需要对井口罐道梁进行加固处理,以确保其承载能力和稳定性。
为确保施工安全,需要采取一系列安全技术措施。
02副井加固下井口罐道梁安全技术措施采用钢支撑架对副井罐道梁进行支撑,确保罐道梁的稳定性和承载能力。
在支撑架上设置限位装置,限制罐道梁的位移和振动。
对罐道梁进行结构分析,找出薄弱部位,采取相应的加固措施。
采用高强度钢材对罐道梁进行加固,提高其抗弯、抗剪和抗拉能力。
防腐处理对罐道梁表面进行除锈处理,清除表面的锈蚀和杂质。
采用防腐涂料对罐道梁进行涂装,提高其耐腐蚀性能。
03副井加固下井口罐道梁安全技术措施实施方案副井加固实施方案副井井筒及周边围岩加固采用注浆、锚杆、钢筋网等支护措施,提高围岩强度和稳定性,防止围岩变形和破坏。
副井提升系统加固对副井提升系统进行全面检查和评估,对存在安全隐患的部位进行加固处理,确保提升系统安全可靠。
副井排水系统加固对副井排水系统进行全面检查和评估,对存在安全隐患的部位进行加固处理,确保排水系统正常运行。
下井口罐道梁检查与评估对下井口罐道梁进行全面检查和评估,确定其安全状况和承载能力。
下井口罐道梁加固处理根据检查和评估结果,对存在安全隐患的罐道梁进行加固处理,提高其承载能力和稳定性。
下井口罐道梁监测与维护建立下井口罐道梁监测系统,定期对罐道梁进行监测和维护,确保其安全运行。
下井口罐道梁安全技术措施实施方案03020104副井加固下井口罐道梁安全技术措施实施效果评估通过加固措施,副井的结构稳定性得到了显著提高,减少了井壁开裂、变形等问题。
主副井上下口烧焊安全措施姓名:XXX部门:XXX日期:XXX主副井上下口烧焊安全措施一、工程概况我单位主、副井上下口因日常检修时需要烧焊;另生产中出现非能够预料的事件急需烧焊。
为确保安全施工特编制此安全技术措施。
二、施工地点主、副井上下口三、施工时间以实际申请时间为准四、施工前准备工作(一)、提前将施工器具及材料运至施工现场;(二)、施工前氧气带、乙炔带及压力表、割炬必须在地面检漏,以保证完好;(三)、施工前必须清理施工地点附近20米范围内的可燃物;(四)、根据施工作业场所现场工作条件,准备好沙袋、水、灭火器等消防器材;(五)、施工人员提前准备好劳动防护用品、检查所使用的焊具,包括护品、护具是否合格;(六)、施工前必须冲刷施工地点附近20米巷道范围内及其设备上的积沉,风流中煤尘较大时,严禁施工。
五、施工步骤1、施工前必须指定当班一名施工负责人和一名安全负责人,由施工负责人向所参加施工的人员贯彻本措施;2、将施工地点20米范围内易燃物品清除干净;第 2 页共 6 页3、主井箕斗、量煤器、给煤机中烧焊时,必须对作业范围内进行充分洒水,水管必须引至作业地点旁便于使用位置;4、主井皮带机、给煤机、副井上下口操车系统烧焊时,必须对皮带、油管、电缆控制线防护可靠;5、待通防部作业人员到达现场,检查施工周围瓦斯浓度等情况确认可以烧焊后,向矿调度汇报,进行烧焊工作;6、安排持证电工对电焊机进行接线,接线期间严格按照《停送电管理规定》操作,挂好停电牌,接到通知后方可送电;7、主、副井井筒烧焊时,使用铁铲将烧焊时易坠落物接住并移出井筒,杜绝井筒坠物。
8、持证烧焊工进行烧焊作业,作业期间必须一人作业一人监护,密切观察烧焊周围电缆、油管、皮带、易坠物、可燃物等情况,确保烧焊作业安全,发现问题立即停止烧焊。
9、施工结束后先将电焊机停电、氧气乙炔阀门关闭,方可清理工器具,检查并确保施工周围无安全隐患。
10、向调度汇报作业完毕,对烧焊部件进行运转检查,清理施工现场,作业完毕。
编订:__________________单位:__________________时间:__________________主井烧焊安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-8333-69 主井烧焊安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、工程概况:顾桥矿主井-707m~-724m水平装载硐室、定量斗、皮带机及给煤机等设备、井底-780m锅底仓、主井上口20米内的设备等在施工或检修过程中需烧焊,为保证烧焊作业的安全,特编制本烧焊措施二、施工组织管理:本工程安全责任归机电口管理,业务指导及监管部门为机电办,现场施工监督由绞车一队负责。
本工程现场施工安全负责人为当班跟班人员,施工参与人员为绞车一队指定持有相应特殊工种证人员。
三、施工地点(范围)及时间:(一)施工地点(范围):上井口20m以内、井底-707m~-724m各平台、-707m水平皮带机巷、井底-780m锅底仓。
(二)施工时间:需要烧焊时,绞车一队需持已审批的烧焊措施向矿调度所提前一个小班申请烧焊时间。
(三)本措施使用时间:20xx年5月18日-20xx 年6月18日。
四、烧焊类型:电弧焊、氧气-乙炔气割五、施工工序:(一) 烧焊前,施工单位现场负责人必须将施工现场准备情况、措施规定参加人员的到位情况、现场通风及瓦斯情况等,汇报矿调度,经矿调度同意后,方可进行烧焊作业。
主井井筒维修罐道施工方案一、概述主井为净尺寸直径4m的圆形断面,砼支护。
自5台水平延深至7台水平后现井深430m。
井筒装备有自井架至井窝4根38kg/m 钢轨罐道和104层罐道梁。
虽经2014年3、4月返工维修,仍有个别点位尺寸不合格。
本次利用采煤工作面搬家的机会再次进行全面维修处理。
二、施工地点:主井井筒。
三、施工准备1、材料加工准备:缺口板、罐卡螺栓、辅助材料等加工准备。
2、施工机具准备:详见施工机具一览表。
3、开工前必须完成的工作如下:①用电通信已接通至工作面;②安装所需的设备及各种材料已运输至井筒附近;③井筒上下信号及照明布置完毕;④施工道路保持畅通;⑤施工机具已安妥能满足施工要求;⑥施工人员已提前进驻工地;⑦安装所用测量点位甲方已给定。
四、施工时间:2014年10月20日—11月5日。
五、施工方案:采用自上至下逐层检查维修的普通施工方法。
施工关键路线为:北侧副斗自上至下逐层检查维修北侧罐道、罐道梁和中间罐道、罐道梁→南侧主斗自上至下逐层检查维修南侧罐道、罐道梁。
六、劳动组织和施工工期1、劳动组织:采用单班8小时工作制。
施工队设项目经理兼工程师1人,班长1人,每班组4人,全队共5人;班组人员设班长兼安全员1人、电焊工兼安装工2人,信号把钩工1人。
2、施工工期:日历天数15天七、保证质量的技术措施1、做好安装平面布置,设好设准垂线点位。
2、每班必须检查垂线是否在正确位置上。
3、利用叉尺标定平行线和相关位置后,要进行找方验证,保证标定平行线或垂线位置正确。
4、螺栓及焊缝要符合设计图纸要求。
八、安全措施1、成立施工安全管理机构,设置管理人员,并持证上岗。
2、绞车工、电焊工、安全员等必须持证上岗。
3、井口周围5米内无杂物,井口和井底设专职信号工。
4、地面稳车必须安装牢固,设备符合要求。
钢丝绳及滑轮安装牢固。
提升设备的钢丝绳每班检查并做好记录。
5、井上下通讯及信号系统完善,绞车房、井口、井筒内3处配置对讲机。
编订:__________________
单位:__________________
时间:__________________
副井主罐罐道梁烧焊安全技术措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-8685-61 副井主罐罐道梁烧焊安全技术措施
(正式)
使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、施工时间:20xx年4月1日-2日
二、施工负责人:
三、安全监护人:张国占
四、队负责人:张国占
五、技术负责人:李连杰
六、参加施工人员:
七、施工内容:副井主罐罐道梁因上次矿车事件,导致罐道梁发生一定程度的变形,生氧校正之后也未你呢个完全修复,需要对其进行更换。
八、施工准备:
1、提前准备施工所需的完好罐道梁、材料及工具。
2、提前准备2台干粉灭火器和一只水桶,做好灭火准备。
3、提前准备氧气、乙炔瓶等运至施工现场妥善放置。
4、提前领取一台瓦斯便携仪,请安检科安排专职瓦检员现场检查瓦斯浓度。
九、安全注意事项
1、所有施工人员必须佩戴安全带、戴安全帽。
2、施工人员要做好自保、互保、联保工作,穿戴好劳动防护用品,佩戴合格的安全带,安全带应系在无相对移动的物体上。
3、施工人员要集中精力、分工协作,听从施工负责人统一指挥。
4、施工期间安全负责人,负责监视安全工作,发生意外时及时排除并立即向调度室及相关领导汇报。
5、施工期间,上、下井口把钩工负责看守上下井口两端五米之内,严禁闲杂人员靠近,同时上下井口把钩工要把上下井口五米范围内的杂物清理干净,以防坠物伤人。
6、联系好井上下信号工、把钩工及绞车司机确认
信号方式,听清信号,绞车司机必须一人操作,一人监护,按信号动车。
十、施工注意事项:
1、施工前电话与调度室联系,待同意后方可施工。
2、电钳工按章操作,按施工负责人的要求进行进行切割和焊接,要求焊接牢固。
3、施工前洒水冲尘,清理现场杂物、易燃物。
4、割焊期间,氧气瓶与乙炔瓶相距不少于7米,乙炔瓶必须装防回火装置,乙炔瓶距点火点不得低于10米,顺序依次为:乙炔瓶、氧气瓶、点火点。
5、各种气瓶连接处、胶管接头、减压器等,严禁沾染油脂。
6、割焊人员在割焊时应穿戴好防护用品,井口作业人员必须佩戴合格的安全带,并将安全带牢系无相对移动的物体上。
7、抬移氧气瓶、乙炔瓶等物件时,施工人员手要抓牢、并做到前后照应、协调一致。
8、割焊完毕,应熄灭现场所有火星,并用水喷洒。
停留1小时,观察是否有残留的火星,确认无误后方可撤人,离开施工现场。
9、施工完毕,经施工负责人及安全负责人检查,确认无误后,方可收工,恢复正常提升。
10、此措施在施工前由施工负责人及安全负责人向全体参加施工人员贯彻并签字执行。
