国电菏泽发电厂热机(机械)操作票
№:____________开始时间___________年_____月_____日_____时_____分
操作时间
终了时间___________年_____月_____日_____时_____分
操作任务#__脱硫吸收塔系统启动
序号操作项目执行情况1联系值长、#机组长,准备启动#脱硫吸收塔系统。
2通知值班员对#脱硫吸收塔系统进行全面检查。
3确认本系统热工、电气连锁保护试验全部结束,试验良好。
4检查循环浆泵、石膏排浆泵、氧化风机、石灰石供浆泵送电。
5检查石灰石浆液箱液位正常,石灰石浆液充足。
6检查#脱硫吸收塔液位在正常范围,吸收塔搅拌器运行状态。
7得到机组长许可、值班员检查汇报,吸收塔系统允许启动。
8启动工艺水泵、循环水加压泵、石灰石供浆泵。
9启动循环浆泵。
10启动除雾器冲洗,投自动。
11吸收塔液位控制投自动。
12 启动石膏排出泵。
13 确认吸收塔出口挡板(净烟挡板)开启,启动氧化风机。
14
15 操作完毕,汇报值长、#机组长,做好记录。
备注:1、“执行情况”栏:操作正确执行,打“√”,未执行,打“×”并注明原因。
操作人:__________ 监护人:__________ 值班负责人:__________值长:__________。
发电厂热力机械工作票单位(车间): 检修锅炉专业 编号: GL20120204011. 工作负责人(监护人):陈旺泉 班组:锅炉本体班2. 工作班人员(不包括工作负责人):刘广东 等共 1 人。
3. 工作任务:工作地点及设备双重名称工作内容 三期脱硫8号吸收塔8-4吸收塔搅拌器 8号吸收塔8-4吸收塔搅拌器机封漏水处理 4. 计划工作时间:自 2012 年 02 月 21 日 16 时 30 分 至 2012 年 02 月 21 日 19 时 30 分 5. 安全措施(必要时可附页绘图说明):5.2检修工作要求检修人员自行执行的安全措施(由工作负责人填写)已执行 已恢复 1 工作负责人在工作开工前应认真检查工作票上所列安全措施是否正确执行。
□ □5.3工作地点注意事项(由工作票签发人填写)无5.4补充工作地点安全措施(由工作许可人填写)工作票签发人签名:尹伟 签发日期: 2012 年 02 月 21 日 15 时 36 分6. 收到工作票时间: 2012 年 02 月 21日 16 时 22 分批准工作时间:自 2012 年 02 月 21 日 16 时 30 分至 2012 年 02 月 21 日 19 时 30 分 值长(单元长)签名:于立新 工作负责人签名:陈旺泉7. 工作许可:确认本工作票1至6项许可工作时间:自 年 月 日 时 分工作许可人签名: 工作负责人签名:8. 工作中存在的主要风险及预控措施:序号工作中存在的风险分析 相应的预控措施 1 机械伤害 1.1.检修工作时使用检验合格的工具。
9. 确认工作负责人布置的工作任务、安全措施以及危险点告知。
工作班组人员签名:10. 工作人员变动情况:(1)原工作负责人 离去,变更 为工作负责人。
工作票签发人签名: 年 月 日 时 分5.1检修工作要求工作许可人执行的安全措施已执行 1 停止8号吸收塔8-4吸收塔搅拌器运行,在DCS 上挂起。
百万机组汽轮机启动操作票,学习一下
推荐机组启动相关链接:
1.机组启动知识大合集
2.机组整套启动操作票学习
3.机组整组启动及168期间缺陷情况和出现的主要问题一
4.汽轮机冷态启动程序(东汽)
5.某电厂机组整套启动作业指导书(详细)
6.机组极热态启动步骤总结学习(详细)
7.机组原则性启动程序详解(附:启动步骤流程图)
8.600MW超临界锅炉本体知识连载(四)详解启动系统(东锅、哈锅)
9.600MW超临界锅炉本体知识连载(五)启动过程
10.整套启动全过程
转发是最大鼓励!感谢您的支持!。

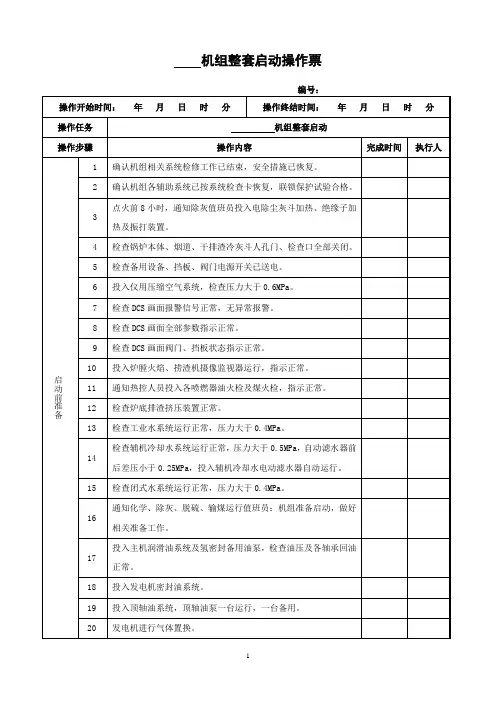

660MW机组整套启动操作票点此链接学习机组冷态启动详细过程,学习一下号机组整套启动操作票序号危险危害因素风险控制措施1机组整套启动危及人身安全1、影响机组启动工作的工作票全部结束,所有工作人员撤离现场。
2、启动前检查全部检查孔、人孔门关闭,启动过程中加强燃烧调整,防止炉膛正压,烟气烫伤。
3、转动部分防护罩及安全装置完好。
4、检查人员着装应符合安规要求,防止被转动设备绞缠。
5、上下楼梯台座时,防止摔伤。
6、机组启动过程中发现有阀门漏泄、管道振动禁止靠近。
2误操作1、运行人员应分工明确,严格执行监护制度。
2、相关技术人员到场监护,严格执行启动操作票。
3、保持通讯畅通。
3自燃和爆炸1、启动前是否有积粉,若有应予清除。
2、燃烧率增加过程中应加强对炉膛内燃烧状态观察,燃烧状态不好不得随意退出伴燃油枪。
3、若有少油油枪退出,应及时关闭对应煤粉管气动插板。
4、锅炉点火前必须进行炉膛吹扫,禁止解除防爆燃的热工保护。
4辅机运行状态不稳定,延误机组启动时间1、机组启动前严格按照启动前恢复卡恢复系统。
2、机组启动前对各辅机热工逻辑进行试验,对各阀门进行传动,确保试验结果无误。
3、对于具有双电源的辅机设备(如风机油泵)要核实双路电源全部送上,并进行双电源切换试验。
4、机组并网前启动第二套制粉系统和双侧风机运行。
5设备损坏1、严格控制启动过程升温升压速率。
2、手动操作放空气门时,禁止用力过猛。
6汽轮机水击1、严格按照规程要求控制汽轮机冲动参数。
2、汽轮机冲动前确认相关保护投入。
3、旁路投入必须按先低旁后高旁,低旁先减温后减压,高旁先减压后减温的顺序进行.这样能避免再热器冷段或排气装置超温。
7阀门漏泄1、机组启动前严格按照恢复卡恢复辅助系统。
2、需要在启动过程中关闭的阀门,操作完毕须进行复紧和认真检查。
3、机组启动完毕全面检查,并通过运行参数判断有无漏泄。
操作任务号机组整套启动操作票操作顺序操作项目1 接值长令:号机组整套启动。
