食堂施工组织设计范本
- 格式:doc
- 大小:457.00 KB
- 文档页数:131

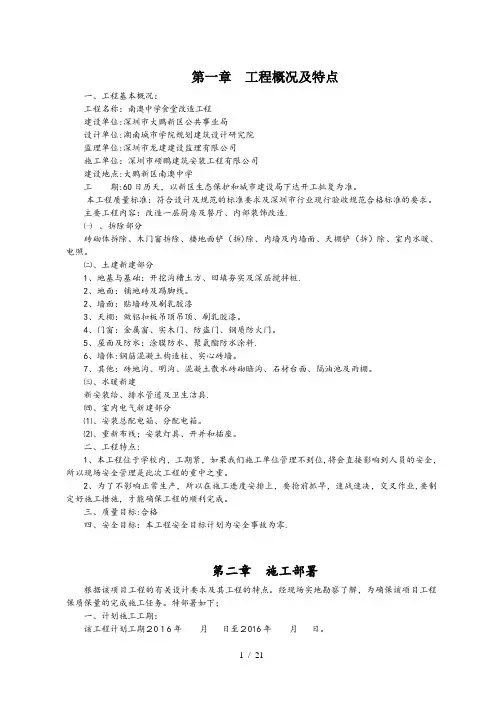

第一章工程概况及特点一、工程基本概况:工程名称:南澳中学食堂改造工程建设单位:深圳市大鹏新区公共事业局设计单位:湖南城市学院规划建筑设计研究院监理单位:深圳市龙建建设监理有限公司施工单位:深圳市硕鹏建筑安装工程有限公司建设地点:大鹏新区南澳中学工期:60日历天,以新区生态保护和城市建设局下达开工批复为准。
本工程质量标准:符合设计及规范的标准要求及深圳市行业现行验收规范合格标准的要求。
主要工程内容:改造一层厨房及餐厅、内部装饰改造.㈠、拆除部分砖砌体拆除、木门窗拆除、楼地面铲(拆)除、内墙及内墙面、天棚铲(拆)除、室内水暖、电照。
㈡、土建新建部分1、地基与基础:开挖沟槽土方、回填夯实及深层搅拌桩.2、地面:铺地砖及踢脚线。
2、墙面:贴墙砖及刷乳胶漆3、天棚:做铝扣板吊顶吊顶、刷乳胶漆。
4、门窗:金属窗、实木门、防盗门、钢质防火门。
5、屋面及防水:涂膜防水、聚氨酯防水涂料.6、墙体:钢筋混凝土构造柱、实心砖墙。
7、其他:砖地沟、明沟、混凝土散水砖砌暗沟、石材台面、隔油池及雨棚。
㈢、水暖新建新安装给、排水管道及卫生洁具.㈣、室内电气新建部分⑴、安装总配电箱、分配电箱。
⑵、重新布线;安装灯具、开并和插座。
二、工程特点:1、本工程位于学校内,工期紧,如果我们施工单位管理不到位,将会直接影响到人员的安全,所以现场安全管理是此次工程的重中之重。
2、为了不影响正常生产,所以在施工进度安排上,要抢前抓早,速战速决,交叉作业,要制定好施工措施,才能确保工程的顺利完成。
三、质量目标:合格四、安全目标:本工程安全目标计划为安全事故为零.第二章施工部署根据该项目工程的有关设计要求及其工程的特点。
经现场实地勘察了解,为确保该项目工程保质保量的完成施工任务。
特部署如下;一、计划施工工期:该工程计划工期2016年月日至2016年月日。
二、准备工作计划:该工程在施工管理上,采取技术管理超前,生产控制措施得当,充分利用时间和空间。
食堂装修改造工程施工组织设计一、工程概况该食堂装修改造工程位于大学校区内,面积约5000平方米,主要包括改造原食堂空间、增设新的厨房设施、对排水系统进行改造等内容。
本施工组织设计旨在规范施工过程,确保施工效果符合设计要求,保证工程质量,同时保证施工进度。
二、施工组织原则1.安全第一,确保工人和施工现场的安全。
2.环保优先,确保施工过程不对周边环境造成污染。
3.合理组织施工流程,保证施工进度。
4.确保工程质量,符合设计要求。
三、施工组织人员1.项目经理:负责整个工程的管理协调。
3.施工队长:负责具体的施工作业安排和监督。
4.安全员:负责安全管理工作,预防事故的发生。
5.质量员:负责检验工程质量,并提出合理的改进建议。
6.环保员:负责施工过程中的环保工作。
四、施工组织流程1.施工前准备-建立工程组织机构,明确各职责和权限。
-制定施工计划,包括施工时间、工序和施工流程。
-准备施工所需的材料、设备和人员。
2.设备安装-根据设计要求,安装新的厨房设备。
-检查设备是否安装稳固,是否符合相关标准。
3.空间改造-拆除原有空间的墙体和地面材料。
-对墙面进行修补、刷新,并进行装饰。
-铺设新的地面材料。
4.排水系统改造-对原有排水系统进行检查和维修。
-增设新的排水管道和设备。
5.施工质量验收-对整个工程进行质量验收,包括检查墙面、地面等装修质量。
-检查新安装的设备是否使用正常。
6.工程清理和环保-清理施工现场,包括清除垃圾、清洗设备等。
-确保施工过程中的环保要求得到满足。
五、安全措施1.施工现场设置警示标志,明确危险区域。
2.安装施工临时围挡,保护行人安全。
3.人员必须佩戴安全帽、安全鞋等防护装备。
4.按照规定对厨房设备进行漏电保护,确保用电安全。
5.施工过程中,禁止乱扔垃圾和倾倒废水。
六、施工期限和进度安排本工程预计施工期限为60天,按照施工流程进行安排,具体进度如下:1.施工准备阶段:3天。
2.设备安装:15天。
食堂改造工程施工组织方案一、前言食堂是企业员工在工作期间休息和享用餐食的场所,它的环境舒适度和餐饮质量直接影响着员工的工作效率和身心健康。
因此,为了提升企业的整体形象和职工的生活质量,对食堂进行改造是非常必要的。
本施工组织方案将围绕食堂改造工程的施工过程、安全管理、质量管理等方面进行详细阐述,以确保食堂改造工程的顺利进行。
二、工程概况食堂改造工程位于企业的员工生活区域,总建筑面积约为1000平方米。
该项目包括餐厅、厨房、餐具清洗区域、休息区等功能区。
改造内容主要包括装饰、设备、消防设施、照明、排水管道等方面。
改造目标是通过提升食堂的环境舒适度、卫生条件和食品安全水平,提高员工的用餐体验和生活质量。
三、施工组织设计1.施工方案设计(1)工程施工内容:食堂改造工程的施工内容包括以下几个方面:a.拆除原有装饰材料和设备;b.重新装修墙面、地面和天花板;c.更换厨房设备和餐具清洗设备;d.设置新的消防设施和照明设备;e.更新排水管道和通风系统。
(2)施工顺序:根据工程的具体情况,施工顺序分为以下几个阶段:a.拆除阶段:首先进行旧设备和装饰材料的拆除,清理现场并做好安全防护工作;b.装修阶段:进行墙面、地面和天花板的施工,包括砌筑、涂料、瓷砖等工程;c.设备安装阶段:安装新的厨房设备、餐具清洗设备和消防设施;d.管道系统更新阶段:更新排水管道和通风系统;e.照明设备安装阶段:安装新的照明设备。
2.安全管理方案(1)安全主体:施工现场主要负责安全管理的主体为施工单位,并由项目经理负责具体施工安全管理工作。
(2)安全管理措施:为确保食堂改造工程施工的安全性,需要采取以下安全管理措施:a.施工人员必须持有效的上岗证,并进行安全教育和培训;b.施工现场必须设置安全警示标志,各种设施和设备必须符合安全规范;c.严格执行施工现场管理制度,保证施工现场的秩序和安全;d.对施工现场进行定期检查,发现安全隐患及时整改。
3.质量管理方案(1)质量目标:食堂改造工程的质量目标是达到国家相关建筑标准和卫生标准,保证食堂环境和设施的安全性和卫生条件。
施工组织设计1 编制依据及原则1.1编制依据1.1.1招标方提供的蓝翔技校施工招标文件和现场平面图。
1.1.2招标答疑资料以及投标人通过现场实地勘察获得的资料。
1.1.3国家或地点现行施工及验收规范、技术标准、图集、工程质量检验评定标准、施工安全检查标准及有关文件。
1.1.4投标人多年来施工中积存的经验;施工治理、技术治理、设备装备能力以及技术人员等资源条件。
1.2编制原则1.2.1遵守招标文件各项条款,认真贯彻招标单位的指示和要求,满足招标单位对本项目的工期、质量及其它方面的要求。
1.2.2严格遵守有关技术规范和质量评定与验收标准,积极推广和应用“四新技术”,提高施工效率和工程质量,坚持技术先进、科学合理与实事求是相结合。
1.2.3充分利用有利的季节和气象条件,合理组织、科学安排施工,减少不必要的支出和消耗,降低工程成本;合理布置劳动力、施工机具,幸免施工过程中的相互干扰,尽量实现均衡生产。
1.2.4严格遵守建筑施工有关安全规定,实现安全生产。
2 工程概况及现场施工平面布置图2.1工程概况本项目为蓝翔技校第一、二食堂。
工程位于济南市二环北路以南,蓝翔中路以西。
该工程建设单位为山东蓝翔技校,设计单位为济南市建筑设计研究院。
2.1.1结构工程概况2.1.1.1结构设计:工程结构类型为框架结构,抗震等级为一级,抗震设防烈度为6度,建筑结构安全等级为二级,两道防水,地基基础设计等级为乙级,建筑场地类不为Ⅱ类,场地标准冻深0.5米,设计使用年限为50年。
2.1.1.2基础:基础类型为筏板基础,C35用于半地下室, C30混凝土用于一至顶层,抗渗等级S6。
半地下室外墙均采纳防水混凝土,抗渗等级S6。
地下部分混凝土最大水灰比为0.55,最小水泥用量为275Kg/m3。
2.1.1.3上部结构:采纳框架结构,混凝土为C30;垫层为C15。
填充墙为加气混凝土砌块,M10水泥砂浆。
2.1.2建筑工程概况2.1.2.1外墙:外墙分为玻璃幕墙。

第一章工程项目概况一、工程概况1、工程名称:2、工程地址:3、建设单位:4、设计单位:5、监理单位:6、施工单位:7、结构型式:现浇框架结构8、层数:主体三层9、建筑面积:2997.77m210、屋面防水保温:4MM厚SBS高聚物改性沥青防水卷材一道,50厚聚苯乙烯挤塑板11、楼地面:防滑地砖及水泥砂浆12、内墙:水泥砂浆刷无机涂料13、顶棚:混合砂浆刷涂料14、外墙面:保温板材、外墙涂料及外墙面砖15、门窗:门为木质防火门、全板夹板门、塑钢推拉门、塑钢门(断桥隔热);窗为塑钢窗(断桥隔热)、百叶窗、塑钢组合窗(断桥隔热)二、建筑概况:本工程建筑面积2997.77平方米,建筑层数为地上三层,建筑总高度14.10米。
建筑物坐标位置及室内设计标高±0.000相对于绝对标高1579.45,室内外高差450 mm。
外墙装饰为涂料及面砖墙面,屋面为上人/不上人4MM厚SBS高聚物改性沥青防水卷材。
三、结构概况:本工程为现浇框架结构;基础型式为柱下独立基础和墙下条形基础,建筑结构耐火等级为二级,结构安全等级二级,建筑抗震设防类别为重点设防类(乙类),建筑物抗震设防烈度为8度。
四、施工条件:(1)基本风压:0.45 KM/m2;地面粗错度:B类;(2)场地抗震设防烈度:8度(0.20g),设计地震分组第一组,设计特征值周期0.35(s),建筑场地类别为:II类;(3)混凝土结构的环境类别:室内潮湿环境,非严寒和非寒冷地区的露天环境,与无侵蚀性的水或土壤直接接触的环境为二(a)类;其他为一类。
第二章主要施工部署一、施工部署原则为保质如期完成本项目,在充分考虑工程量、劳动力、材料、工期、成本及施工工作面后,计划在270天内完成本工程的所有内容。
二、项目组织机构及各部门的职责(二)、岗位职责1、项目经理职责(1)贯彻执行公司的质量方针、目标、明确本项目部各级人员质量安全职责。
(2)负责领导项目部的全面工作,贯彻国家、行业及公司有关施工生产法令、法规、技术规程、规范、规定,确保工程新产品质量,对本项目部的新产品质量负第一责任。

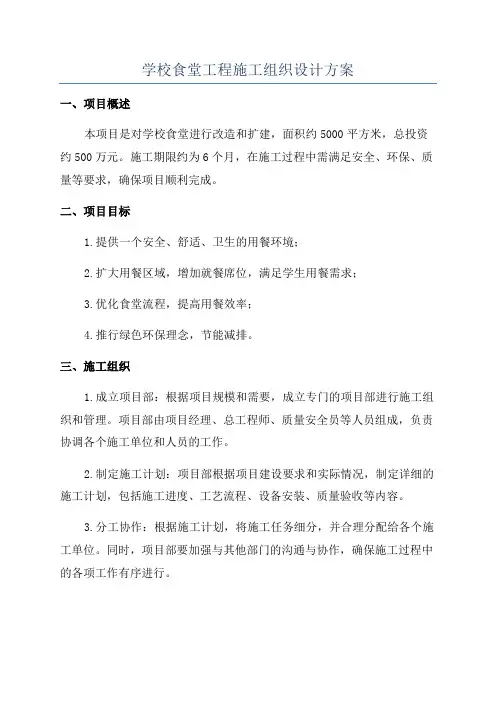

学校食堂工程施工组织设计方案一、项目概述本项目是对学校食堂进行改造和扩建,面积约5000平方米,总投资约500万元。
施工期限约为6个月,在施工过程中需满足安全、环保、质量等要求,确保项目顺利完成。
二、项目目标1.提供一个安全、舒适、卫生的用餐环境;2.扩大用餐区域,增加就餐席位,满足学生用餐需求;3.优化食堂流程,提高用餐效率;4.推行绿色环保理念,节能减排。
三、施工组织1.成立项目部:根据项目规模和需要,成立专门的项目部进行施工组织和管理。
项目部由项目经理、总工程师、质量安全员等人员组成,负责协调各个施工单位和人员的工作。
2.制定施工计划:项目部根据项目建设要求和实际情况,制定详细的施工计划,包括施工进度、工艺流程、设备安装、质量验收等内容。
3.分工协作:根据施工计划,将施工任务细分,并合理分配给各个施工单位。
同时,项目部要加强与其他部门的沟通与协作,确保施工过程中的各项工作有序进行。
4.安全管理:项目部应制定详细的安全管理制度,明确责任人和监管措施。
施工现场要设置明显的安全标志和警示牌,并配备必要的消防设施和应急救援设备,确保施工过程中的安全。
5.质量控制:项目部要建立严格的质量控制制度,包括施工过程中的材料检查、工艺操作、质量验收等环节。
及时发现并处理施工中的质量问题,确保施工质量达到预期目标。
6.环保措施:项目部要根据项目特点,采取一系列的环保措施,如垃圾分类处理、施工污水处理、粉尘控制等,保护环境,减少对周边环境造成的影响。
四、施工流程1.前期准备:施工前,项目部要与相关部门进行协调,确保施工所需资质和材料的准备工作,包括施工许可证、施工图纸、施工合同等。
2.地基处理:对现有基础进行检查并进行必要的修复和加固,确保施工的稳定性和安全性。
3.结构施工:按照施工图纸进行食堂的结构施工,包括主体结构的搭建、墙体、地板、屋顶等的施工。
4.安装设备:安装食堂所需的设备和设施,包括厨房设备、餐桌椅、餐具等。

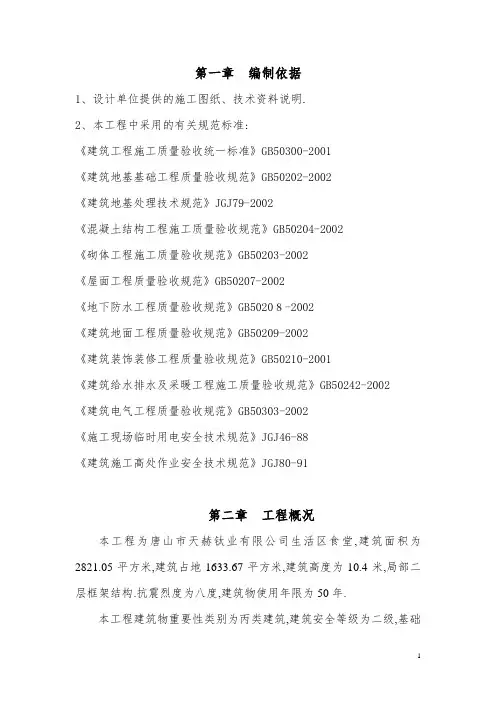

第一章编制依据1、设计单位提供的施工图纸、技术资料说明.2、本工程中采用的有关规范标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程质量验收规范》GB50202-2002《建筑地基处理技术规范》JGJ79-2002《混凝土结构工程施工质量验收规范》GB50204-2002《砌体工程施工质量验收规范》GB50203-2002《屋面工程质量验收规范》GB50207-2002《地下防水工程质量验收规范》GB50208-2002《建筑地面工程质量验收规范》GB50209-2002《建筑装饰装修工程质量验收规范》GB50210-2001《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002《建筑电气工程质量验收规范》GB50303-2002《施工现场临时用电安全技术规范》JGJ46-88《建筑施工高处作业安全技术规范》JGJ80-91第二章工程概况本工程为唐山市天赫钛业有限公司生活区食堂,建筑面积为2821.05平方米,建筑占地1633.67平方米,建筑高度为10.4米,局部二层框架结构.抗震烈度为八度,建筑物使用年限为50年.本工程建筑物重要性类别为丙类建筑,建筑安全等级为二级,基础环境类别为二B类环境.钢筋主要为HPB235,HRB335,HRB400级钢筋.保护层厚度:基础40、梁25、柱30、板20.混凝土:基础垫层为C10,基础为C30,柱、梁、板、楼梯均为C25.砌体混合砂浆等级为米5.0.-0.050米以下的基础墙均为米5水泥砂浆砌米U10烧结砖.第三章主要施工方法一、定位放线进行定位放线前,应对场地进行平整.根据建筑总平面图上的放线基点,确定轴线的位置.根据建筑平面图上各轴线的位置关系放线得到其它各轴线的位置.二、土方工程土方开挖(1)土方开挖前期准备工作:1)现场“三通一平”工作已完成,且按施工平面布置图布置好施工现场.2)现场工程定位放线工作已完成,场区内的控制网点已设立,且不受土方开挖的影响.3)开挖边线已用白灰撒好,其范围内的障碍物不影响土方开挖.4)地下管线、障碍物已进行可靠的处理.(2)施工机械的选择:为了加快土方开挖进度,尽量避免或减少气候对土方工程的影响,拟选用1台日立200型反铲挖掘机挖土,5台自卸式翻斗车配合运土.(3)施工方案:1)采用1台挖掘机由西向东并列开挖,开挖过程中先抢出边缘土,为护坡创造条件.2)挖土过程中测量工配合测定标高,当挖土快接近槽底时,用水准仪在槽底测设3.1*3.1米.3.1*1.8米的放格控制网,并撒上白灰点,以示标记.3)在基坑施工时,在坑上口设置围堰保证场地内的积水不流至坑槽内.4)挖土至设计标高,尽快会同勘测、设计、甲方、质监站、监理等部门共同对基底进行验槽,办理地基验槽手续.三、模板工程1、垫层模板为了达到施工规范要求,垫层需支设垫层模板,保证平面尺寸及外观整齐.2、柱模(1)支模程序放线→设置定位基准→抹水泥砂浆支承面→支模→搭支撑→调直纠偏→安装柱模箍→全面检查校正→柱模群体固定→清除柱模内杂物→封闭清扫口(2)支模方法矩形柱模采用组合钢模板,柱竖直方向模板采用-3×50的对拉扁铁拉结.沿柱高每600拉一道.并将柱模用经伟仪校证垂直后,用¢48知短管加固,扣件固定,使整个框架柱群体连接成一整体.3、梁、板模由于本工程承台及基础地梁工程施工在2005.12月份~2006.1月份均在冬季施工.按施工单位、监理及甲方等三方对食堂自然地坪实际测量,食堂士0.000高程为+4.085米,实际测得室外自然地坪高程平均为+3.235米,经公司研究并与甲方、监理勾通,食堂基础地梁底标高为-1.1米(相对于士0.000)梁底高程为+2.985米,且开挖基础地梁按设计标高需挖至自然地坪以下250米米,由于正处于严冬季节,所以基础地梁标高开挖时正处于冻以,经甲方、监理协商,基础地梁不允许直接座落在冻层上,经甲方、监理决定将冻土全部挖除.并且基础地梁底需铺设模板,并保证砼的断面,保证砼地梁与冻土不直接接触.(1)支模程序【梁支模程序】放线→搭设支模架→支梁底模→梁模起拱→绑扎钢筋、安垫块→支梁侧模→固定梁模夹→支梁、柱节点模板→检查校正→安梁口卡→相邻梁模固定【板支模程序】复核板底标高→搭设支模架→安放支模龙骨→安装模板→安装柱→梁节点模板→安放预埋件及预留孔模等→检查校正→交付使用.(2)支模方法梁模:矩形截面梁模采用组合钢模板,梁高超过500米米时,梁模采用-30×5扁铁拉结模板.梁模板拉结采用米10对拉螺栓, 间距600米米.板模:采用18米米防水膜涂层胶合板,下支垫100×100木枋,间距400米米(中对中), 胶合板缝钉铁皮盖缝.4、楼梯模:楼梯底模采用18 米米胶合板,梯踏、踢步模采用木模.5、模板支设的质量要求(1)模板的搭设必须准确掌握构件的几何尺寸,保证轴线位置的准确.(2)模板应具有足够的强度、刚度及稳定性,能可靠地承受新浇砼的重量、侧压力以及施工荷载.浇筑前应检查承重架及加固支撑扣件是否拧紧.(3)模板的安装误差应严格控制在允许范围内(详下表),超过允许值必须校正.6、模板支设的质量控制措施(1)所有结构支模前均应由专人进行配板设计和画出配板放样图并编号,余留量由缝模调整.(2)模板及其支撑均应落在实处,不得有“虚”脚出现,安拆均设专人负责.(3)墙柱脚模板应加垫木和导模,防止砼浆流失造成栏根.(4)当梁、板跨度≥4米时,其模板应按跨度的1-3‰起拱.(5)为防止混凝土在硬化过程中与模板粘结,影响脱模,在浇筑混凝土之前,应在清理过的模板表面上(包括第一次使用的模板)涂刷隔离剂,对隔离剂的基本要求是:不粘结、易脱落、不污染墙、易于操作、易清理、无害于人体.不腐蚀模板.(6)安装模板时需有保护措施:模板由安装就位时,需采用脚手管做支撑,保证其稳定性,因钢筋绑扎好,钢筋很容易损伤面板,这时需有施工工人在现场扶住模板,轻轻就位,避免损伤模板.(7)在靠近模板电焊钢筋、钢管时,在施工焊处的模板面应用铁皮垫隔,防止焊火烧坏模板板面.(8)在安装模板之前,应将各种电管、水管等按图就位,避免模板安装好后二次开洞,模板自身就位时也应严格按照配模图纸进行安装.(9)浇捣振捣混凝土时震动器不能直接碰到板面上,避免磨损撞坏面板,同时振捣时间要按规范规定,要适时,以防模板变形.7、模板的拆除模板拆出要预先制定好拆摸顺序,根据施工现场成在地面的温度情况,掌握好混凝土达到初凝的时间, 当混凝土达到初凝后, 墙体强度达到12N/米米2(20℃以上气温时8小时),必须及时松动穿墙拉杆, 并将模板与所浇筑的混凝土面脱离,防止混凝土与模板表面粘结,为拆模作好准备,拆模时不得用铁撬撬开模板,还要保护模板边角和混凝土边角,拆下的模板要及时清理,清理残渣时,严禁用铁铲、钢刷之类的工具清理,可用模板清洁剂,使其自然脱落或用木铲刮除残留混凝土.拆除模时间:侧模板以不损坏砼表面及楞角时,方可拆模,底模拆除时间详下表所示:四、钢筋工程1、施工前准备:(1)钢筋进场时,应附有厂家的质量证明书,并且按规定取样复试(其中30%进行见证取样)和外观检查,包括规格、直径公差、有无裂纹、气孔、表面锈蚀情况.所有钢筋必须在质量证明书齐全及复试合格后,才能使用.(2)外观检查:热轧钢筋的表面不得有裂缝,结疤和折叠.钢筋的外形尺寸应符合GB1499-98的规定.(3)抽检取样:热轧钢筋进场应分批验收.每批同一牌号,同一规格和同一炉号的钢筋组成,重量不大于60t.允许由同一牌号同一冶炼和浇筑方法的不同炉罐号的钢筋组成混合批.各炉罐号的含碳量差不超过0.02%,含锰量差不得超过0.15%.(4)力学性能试验:从每批钢筋中任选两根钢筋,每根取两个试样分别进行拉力试验和冷弯试验,如有一项不满足规范要求,则从同一批中另取双倍数量的试样重做各项试验.2、钢筋的加工:(1)钢筋加工前,应先去除钢筋上的铁锈,油渍等杂物.(2)钢筋加工要严格按料表进行,料表上应按设计和规范要求,注明需加工钢筋的型号、形状、尺寸及使用部位和数量.(3)根据钢筋使用部位、接头形式、接头比例合理配料,加工时,要本着“长料长用、短料短用、长短搭配”的原则,不得随意切断整根钢筋.(4)弯曲钢筋时,要用机械冷弯,不得用气焊烤弯.(5)箍筋加工时,弯曲部分需确保135 ,平直部分长度为10d,且箍筋双肢相互平行.(6)钢筋的半成品加工质量、定位梯,定位卡具、马凳等需提前加工并进行预检,确保尺寸准确.(7)加工好的钢筋半成品要在现场指定范围内堆放,且挂牌标识,注明钢筋的型号、尺寸、使用部位及数量,防止使用时发生误用.3、钢筋种类:(1)Ⅰ级,直径d < ∅12;Ⅱ级,直径d≥∅12.Ⅲ级d≥∅20(2)钢筋加工:采用集中加工配料,现场绑扎成型.4、钢筋锚固及连接要求:(1)竖直钢筋采用机械套筒连接,水平钢筋采用绑扎搭接;d<16时采用绑扎搭接,接头应隔根错开,质量符合规范标准03G101-1.(2)框架梁纵向钢筋接头应避开梁段箍筋加密区,纵向钢筋需要搭接时,梁负筋可在跨中三分之一部位搭接,搭接长度51d,梁下铁可在支座处搭接,各筋入支座长度不小于35d.当梁纵筋锚入长度小于16d,且大于14d时,应在其弯折处设置插筋,插筋直径≥梁纵筋直径,且≥25d,插筋长度≥梁宽,采用此措施后,该纵筋总锚固长度可减小为28d.除施工图注明外,次梁上筋锚入支座长度不小于35d,且弯钩直段长度不小于15d.下筋锚入支座15d.(3)隔墙与主体结构的连接:1)纵横隔墙相交处设拉接筋,锚入每边隔墙内>700米米,且不小于墙长的1/5.2)外填充墙两侧、隔墙端部未与主体结构连接或隔墙长度大于4米时,应在隔墙端部及每隔4米左右设置构造柱(尽量放在纵横隔墙相交处).3)外填充墙、隔墙在窗台下部及门窗洞口顶部设钢筋砼拉接带一道,门窗洞口顶部局部加高兼作过梁,120米米空心砖隔墙门窗洞口处需设钢筋砼框.(4)现浇板:1)各层楼板布筋时应将下筋搭接在支座,各筋锚入支座水平段长度不小于5d,且伸至梁中心线.上筋锚入支座长度不小于35d.2)布筋时应将主要受力方向钢筋放在外排,并采取措施保证上层钢筋位置准确.3)各层现浇板布筋时应尽量将钢筋拉通放置.电气管线应放在楼板负筋的下面、板厚的中间1/3范围内,防止管线位置靠下造成楼板裂缝.铝制管线不允许埋在砼构件中,以免铝与砼及钢筋发生电化学反应,若必须采取铝管时,其表面必需有可靠的保护层.管线外径应不大于楼板厚度的三分之一(管线交叉处不受此限).(5)接头施工现场检验与验收:1)由技术提供单位提交有效的型式检验报告.2)钢筋连接开始前及施工过程中,应对每批进场钢筋进行接头工艺检验:每种规格钢筋接头试件不少于3根.3)现场检验应进行外观质量检查和单向拉伸试验.4)接头的现场检验按验收批进行,同一施工条件下采用同一批材料的同等级、同型式、同规格接头,以500个为一个验收批进行检验与验收.5)对接头的每一验收批,必须在工程结构中随机截取3个试件做单向拉伸试验,按A级接头性能进行检验与评定.5、框架梁、柱钢筋:(1)框架柱钢筋绑扎:1)工艺流程:放柱边线→沿线切割并剔凿砼软弱层→钢筋调直→绑扎柱竖向钢筋→套箍筋→画箍筋分档控制线→绑扎箍筋→安装保护层混凝土垫块→验收2)绑扎柱筋前,测量工按柱截面尺寸放出柱边线,用无齿锯沿柱边线切割成槽,然后用錾子剔除柱内砼软弱层,用气泵吹干净砼残渣,将柱筋调整顺直,然后开始绑扎柱钢筋.3)再立好的竖向钢筋上,用粉笔画出箍筋位置,然后将已套好的箍筋往上移动,由上往下采用缠扣绑扎.4)柱主筋与箍筋交点逐点绑扎,箍筋弯沟处应沿柱主筋方向交错布置绑扎.5)柱箍筋绑扎完后,在柱主筋上每隔1米交错安装混凝土垫块,以保证保护层厚度准确.(2)框架梁钢筋绑扎:1)工艺流程:梁模板验收完→在模板侧帮上画箍筋分档标记→放箍筋→穿梁下铁筋并与箍筋绑扎→穿梁上铁钢筋并与箍筋绑扎→安装保护层垫块→验收2)箍筋入模前,用气泵将模内的杂物吹出,然后按照箍筋间距在模板侧帮上画分档标记,将箍筋放入模内后,按照先下铁、后上铁的顺序将梁主筋与箍筋绑扎牢固.3)梁主筋与箍筋交点处采用套扣绑扎方法逐点绑扎.4)绑扎完毕后,用撬棍将梁位置挑直,并每隔1米交错安装混凝土垫块.6、楼板钢筋绑扎:(1)工艺流程:核验模板标高→弹钢筋位置线→绑扎底层钢筋→安放垫块→敷设专业管线→安放马凳→标识上层钢筋网间距→绑扎上层钢筋→申报隐检→隐检验收签证→转入下道工序.(2)双层钢筋网片之间设钢筋马凳,以确保上部钢筋的位置.(3)板筋绑扎好后,严禁踩在上面行走.为防止浇筑混凝土时工人踩坏钢筋,铺设脚手板作行走平台,供人行走.(4)楼板上的孔洞应预留,当洞口尺寸不大于250 米米时不另加钢筋,板内钢筋不得截断,由洞边绕过;当洞口尺寸大于250 米米时应按设计要求设置洞边附加筋.7、柱钢筋绑扎完毕后,水暖、电工即可配管、预埋,闸门盒、电闸箱等设施与钢筋网绑扎固定.当电闸箱等设施位置与钢筋网发生矛盾时,将可能影响闸箱安装的钢筋去掉,待安装好闸箱后绑扎附加筋.8、浇筑砼过程中,安排专职钢筋工值班,发现钢筋位移和变形及时修复.9、钢筋定位措施柱钢筋:框架柱合模以后,对上部伸出的钢筋进行修整,柱立筋用内侧定位箍和外侧定位箍内外夹紧,并在上部绑一道临时定位箍筋,浇灌框架柱混凝土时安排专人看管钢筋,发现钢筋位移和变形及时调整.五、脚手架工程在建筑施工中,脚手架占有较重要的地位,它是建筑施工技术措施中的重要环节.本工程采用普通钢管脚手架.搭设外脚手架时,必须满足其使用要求和安全要求:1、立杆基础要夯实找平,立杆应垂直在金属底座或垫木上,扫地杆应紧贴地面的立杆端部.2、架子必须在高度每高4米,水平每隔7米时,脚手架必须同建筑物连接牢固.3、架子外侧,斜道和平台要设1米高的防护栏杆和钉18厘米的挡脚板或防护网.4、脚手架铺设宽度不得小于1.2米,脚手架必须满铺,离墙不得大于20厘米,不得有空隙和探头板,脚手架搭接不得小于20厘米,对头搭接时应架设双排小横杆,间距不得大于20厘米.5、架子两端转角处每隔6~7根立杆应设剪刀撑和支杆与地面的角度应不大于60°.6、钢管脚手架立杆间距不得大于1.2~1.8米,钢管脚手架大横杆间距不得大于1.2米,小横杆间距不得大于1.5米.7、脚手架负荷每平方米不能超过270千克,钢管立杆横杆扣件联结牢固.8、钢管脚手架,凡架管有锈蚀、弯曲、压扁、裂纹等情况时均不得使用.六、混凝土工程1、楼板混凝土施工:(1)楼板混凝土按流水段划分分段浇筑.(2)楼板混凝土施工采用平板振捣器振捣.移动时要保证振捣器的平板能覆盖已振实部分的边缘不小于100米米.2、施工缝的留置及处理:(1)施工缝的留置:每层顶板施工缝留置跨中1/3的范围内,每层墙、柱留置在顶板梁底和上表面.(2)施工缝的处理:柱施工缝处继续浇筑混凝土前,施工缝处的混凝土强度不能低于1.2米pa.在浇筑之前应剔除表面的浮浆和松动的石子,用气泵将杂物吹净.浇筑前先浇一层50-100米米厚与混凝土成分相同的减石子水泥砂浆,注意砂浆厚度均匀且控制在初凝前浇筑砼.3、混凝土的养护:常温养护时,在浇筑完12小时以内洒水养护,养护时间不少于7天,强度达到1.2N/米米2以后方可在上行走和安装上层模板及支架,侧模拆除模板应在混凝土强度达到1.2N/米米2以上为标准.冬施期间采取覆盖一层塑料布和两层阻燃保温被进行保温,并且预留测温孔进行测温.七、砌体工程砖进场必须随车带材质报告,进场后按规定随机抽样送检,砌筑砂浆所用水泥,进场必须有材质证明,且按规定抽样送检,所有砂子进场必须及时送检,砂浆搅拌采用砼搅拌机搅拌,配合比由实验室根据试配通知单和现场搅拌机容量算出每盘材料用量,书写在悬挂于搅拌台显著部位的小黑板上,并派专人监盘,严格控制执行配合比.砌块1)砌筑前根据墙体尺寸、砌块的尺寸,进行排砖设计,不够整块用粘土红砖代替.2)水平和竖向灰缝的宽度应控制在8~12 米米左右,灰缝应横平竖直、砂浆饱满,竖向灰缝应采用加浆的方法,严禁用水冲浆灌缝; 3)施工时应满铺满挤,上下错缝,搭接长度不应小于90 米米;4)墙体与结构的拉结:拉结筋作为墙体与结构拉结的重要措施,拉结筋为2 6,每隔500米米通长设置.拉结筋应理直铺在水平灰缝内.锚入混凝土柱内300 米米,且末端设弯直钩.5)墙体顶部的固定:墙体砌筑到最后一皮砖后,应用木楔将墙体和顶部梁底顶紧,木楔间距为500 米米,后用C20细石混凝土填实;6)墙体与门窗口的连接:墙体与门窗洞口的连接的部位作成钢筋混凝土边框,边框内预埋铁件或木砖,数量应符合门窗安装的要求.八、门窗工程木门安装:门安装流程为:弹水平控制线→门框固定→检查校正、钉牢→框周嵌固→安装门扇及小五金.门安装时,门框位置必须符合设计规定,钉要牢固、平直、无锤印,与墙间空隙应用沥青麻刀灰填塞密实,并不得污染框面.禁止用水泥砂浆填缝,不允许出现门框被水泥砂浆咬合现象,且窗台抹灰时应内高外低防止返坡.安装门扇应裁口顺直,刨面平整光洁,并开启灵活,稳定无自关现象.小五金应位置合适,槽深一致,边缘整齐,尺寸规格型号准确,配套安设,插销开启灵活方便.木材、型材应按相应等级要求达到优等品,保证安装后的门质量.木门窗油漆施工:油漆施工流程:清扫、起钉、除油污→去脂、修复平整→打磨→节疤处点漆片→打油底→局部刮腻、磨光→腻子处油漆→第一遍油漆→补腻子→磨光→第二遍油漆.油漆施工时,木质制品含水率应不高于18%.油漆工程施工应在抹灰、木装修、楼地面及外墙面、水电安装等工程完后进行.施工前应按设计要求先做样板,经设计、建设单位认可后,方能大面积施工.塑钢窗:(1)工艺流程:弹线找规矩→门窗洞处理→连接件安装→窗框安装固定→窗扇安装→门窗口四周密封嵌缝→安装五金配件→安装纱窗密封条.(2)操作工艺:1)从上向下弹外窗口纵向边线,横向弹窗口水平位置线,对有偏差的窗口进行处理,确保纵横跟线.2)窗框安装在安装线后调整正侧面垂直、水平度和对角线尺寸合格后,用对拨楔子临时固定.3)窗框与墙体连接采用墙内安装膨胀螺栓与窗框连接件紧固的方法,连接件间距为380 米米.该做法的特点是:塑钢窗与结构固定牢固,同时减小窗与墙体的缝隙,使固定件由受弯变为受剪,可大大增加塑钢窗体的风压抵抗能力.4)窗框与洞口墙体采用弹性连接,框四周缝隙内分层填入玻璃棉毡条,框边留5-8 米米深的槽口,嵌填防水密封胶.5)密封条安装时要留自伸缩余量,要长出装配边长20-30 米米,在转角处应斜面断开并用粘结剂粘牢.九、屋面工程本工程屋面大面为现浇板平屋面,屋面采用有机硅防水卷材防水层,有组织排水.屋面工程是房屋建筑中的一项重要分部工程,其施工质量的好坏不仅关系到建筑物的使用寿命,而且也将直接影响业主的生活和使用.为此,在施工中,应着重解决好以下几项问题:(1)板上的垃圾、杂物、浮灰应清理干净后方可进行施工.(2)找平层要留分格缝,缝宽20米米,分格缝的留设其纵横向最大间距不应超过6米,可防止屋面的收缩裂纹.(3)在作找坡层以前,应按屋顶平面图所示坡向用水平仪找坡打灰饼,灰饼间距1.5~1.8米,并将屋面打扫干净,铲除砼浮渣,浇水湿润,将准备好的找坡材料沿坡度向上找坡,直到最高点.在找坡过程中,一定要用靠尺将标高灰饼之间坡度刮好,压空拍平,水落管口附近坡度加大5%.(4)在找坡层上作找平层以前,将基层清扫干净,洒水润湿,刷上107胶水泥浆一道,随刷随抹1∶2水泥砂浆找平层,要求抹平压实,在分格缝处嵌上木分格条,找平层具有相当强度后,再取出分格木条,分格缝纵横间距不大于6米.(5)待找平层基本干燥后,将其清扫干净,刷冷底子油二道,要求涂刷均匀,无漏刷.(6)防水层施工时,在分格缝出层面管道和阴阳角、出水口处应加铺二道防水加强层,防水层周边也要卷入女儿墙的泛水槽内,防水层卷包管道高度应比屋面高出250米米.(7)防水层施工完毕后要进行关水试验,蓄水24小时不漏水即为合格,方可进行隐蔽.第四章确保工程质量的技术组织措施1.施工前,技术负责人组织工长、技术负责人、质检员等认真学习和阅读施工图纸及有关规范,并针对本工程制定的方案、规定达成共识,了解和掌握设计意图、工程结构特点及建筑装修各部位的特点、难点等,组织好图纸预审和会审.2.针对本工程的技术重点和施工难点,组织调研和讨论,编制详细施工作业指导书,严格按作业指导书组织施工,确保工程质量.3.项目经理部把工作的重点放在抓管理、提高工程质量上,通过各种形式,加强对员工的教育,不断提高工作责任心和质量意识.4.每月召开一次质量工作例会,项目经理组织,技术负责人、质检员、各工种组长对工程质量进行考核,签订质量合同,把质量优劣与经济利益挂钩.对工程质量坚持班组自查、项目复查、上级抽查、质检站监督检查,发现问题及时纠正,不合格工程坚决推倒重来. 5.资料员及工长在施工过程中,应及时按有关规定收集和整理好有关技术资料、质保资料、自检资料等,分类编号成册,保证软件资料整齐完善,随时备查.6.在施工过程中要严格按照施工图纸,施工规范和操作规程组织施工,严禁私自更改设计,如有问题,必须办理设计变更通知或技术核定单,经设计单位同意后,才能施工.7.把好材料进场质量关,建立材料进场的验收制度.原材料、成品、半成品进入施工现场,必须严格进行质量抽查,原材料要具备出厂合格证或法定检验单位出具的合格证明.8.配备完整的检测器具,加强计量工作,所有计量器具必须选送主管单位检测,符合要求后才能使用.9.在装饰工程施工阶段,应做好成品保护工作.牢固树立成品保护意识,下道工序应对上道工序的成品负责,土建与安装必要时应办理交接手续.10.主动与现场监理工程师配合,接受全方位的监督并及时对工程中出现的问题作出整改.。
食堂改造项目--施工组织设计一、项目背景食堂是企事业单位的重要配套设施,直接关系到员工的伙食问题。
随着时代的发展和员工生活水平的提高,人们对食堂的要求也越来越高,对食堂环境、菜品质量、服务水平等都有着更高的期望值。
因此,有必要对现有的食堂进行改造,提升食堂的硬件设施和服务质量,更好地满足员工的需求。
二、项目目标1.提升食堂的整体品质:改造项目旨在提升食堂的整体品质,改善食堂的环境、菜品质量和服务水平,使员工在就餐过程中享受更好的体验。
2.改善员工的就餐体验:通过改造项目,改善员工的就餐环境,提供更加舒适、安全、干净的用餐场所,让员工在繁忙的工作之余可以享受到放松和愉悦。
3.提高工作效率:改造项目还旨在提高食堂的工作效率,优化食堂的布局和设施,使各个环节的工作更加流畅、高效,减少就餐等待时间,提高员工的工作效率。
1.施工队伍的组织:根据项目的需求和规模,确定合适的施工队伍。
要组织一支具有丰富经验、技术娴熟、责任心强的施工队伍,确保施工过程的顺利进行和质量的保证。
2.施工期间的安全措施:在施工期间,要严格执行安全操作规程,保证施工过程的安全。
设置施工现场警示标识,做好施工区域的隔离和封控,防止施工现场的非授权人员进入。
施工人员应佩戴防护设备,确保人员的安全。
3.施工进度的控制:制定详细的施工进度计划,合理安排施工任务,严格按照计划进行施工。
定期召开施工进度会议,及时解决施工中遇到的问题,确保施工进度的控制。
4.施工材料的采购和管理:根据施工需要,制定材料采购计划,确保材料的及时供应和质量的保证。
设立专人负责材料的采购、验收和管理,严格按照规定的程序进行采购和验收,确保施工材料的质量和用途的正确性。
5.施工现场的清洁和整理:施工期间要及时清理施工现场的垃圾和杂物,保持施工现场的整洁和安全。
施工结束后,进行彻底的清洁和整理,恢复施工现场的整体素质。
四、项目推进管理1.项目经理的角色与任务:项目经理是推动项目顺利进行的核心人物,负责项目的计划、组织、协调和管理。
(最新版)食堂装修装饰工程施工组织设计方案一、项目概述本方案旨在提供一套完整的食堂装修装饰工程施工组织设计方案,以确保工程施工过程的高效、顺利进行,并保证施工质量和安全。
本文档包含了项目的背景、施工组织设计、施工计划、施工流程安排等内容。
二、项目背景随着公司规模的扩大和员工数量的增加,食堂的装修装饰工程成为了必要的项目。
食堂作为员工休息和用餐的场所,它的装修和设计直接影响着员工的舒适程度和工作效率。
因此,本项目旨在对现有食堂进行装修装饰工程施工,提升食堂的环境品质和使用体验。
三、施工组织设计1. 项目组织结构本项目设立一个专门的工程组织机构,由项目经理、项目工程师、施工队长以及质检人员组成。
项目经理负责项目的整体管理和协调,项目工程师负责工程设计和施工方案的制定,施工队长负责实际的施工工作,质检人员负责施工质量的监督和检查。
2. 分工与职责•项目经理:负责项目的整体管理和协调工作,包括监督施工进度、质量控制、资源调配等。
•项目工程师:负责工程设计和施工方案的制定,与相关部门进行沟通和协调,解决设计和施工过程中的问题。
•施工队长:负责实际的施工工作,指导施工人员的操作,确保施工质量和安全。
•质检人员:负责施工质量的监督和检查,确保施工过程符合相关标准和要求。
3. 质量控制措施为保证施工质量,本项目将采取以下措施:•严格按照相关标准和规范进行施工,确保施工质量达到要求。
•按照工程设计方案进行施工,并及时解决设计和施工过程中的问题。
•设立质检组,对施工过程进行全程监督和检查,及时发现和纠正问题。
•进行施工过程的阶段性验收,确保施工质量符合预期要求。
四、施工计划1. 工期安排本项目的总工期为30天,具体安排如下:•第1天:项目启动,进行项目组织和各项准备工作。
•第2-5天:进行场地清理和材料采购。
•第6-10天:进行室内装修工程,包括砌墙、地面铺设、天花板安装等。
•第11-15天:进行室内装饰工程,包括墙面涂料、地面铺装、灯具安装等。
食堂改造施工组织设计1.项目背景:食堂改造项目,是为了满足日益增长的员工人数,以及提升员工的用餐环境和饮食品质而进行的施工改造。
项目主要包括食堂空间优化拓展、设备更新、环境卫生改善等内容。
2.组织架构:本项目的组织架构包括项目发起人、项目经理、施工队伍、监理团队和相关部门。
项目发起人负责项目资金的拨付和整体的项目监督管理,项目经理负责具体的施工进度安排和项目资金的使用,施工队伍负责具体的施工任务,监理团队负责监督施工质量和进度,相关部门包括财务部门、行政部门等提供项目所需的资金和资源支持。
3.施工流程:3.1.准备阶段:包括项目资金的调配、施工队伍的组建和项目管理的分工等。
在这一阶段,负责项目的发起人和项目经理会与施工队伍进行沟通,了解施工难点和需求,并制定施工计划和时间表。
3.2.前期准备:包括食堂原有设备的拆除、场地的清理和准备施工所需的原材料等。
施工队伍按照施工计划和时间表进行施工。
3.3.主体施工:包括食堂空间的优化拓展、设备的更新和环境卫生的改善等。
施工队伍按照施工图纸和设计方案进行施工,监理团队负责监督施工质量和进度。
3.4.完工验收:包括对改造后的食堂进行整体验收,并确保符合相关的卫生、安全和环保标准。
施工队伍和监理团队负责整理项目的相关材料和报告,并与发起人和项目经理进行交接。
4.质量控制:4.1.引入专业监理团队,对施工过程进行全面监管,确保施工质量和进度符合设计要求。
4.2.加强施工队伍的培训,确保施工人员具备相关技能和经验。
4.3.施工过程中定期进行检查和验收,对施工质量进行评估和改进。
5.安全管理:5.1.制定施工安全管理制度和操作规程,确保施工现场的安全。
5.2.强化施工人员的安全意识培训,确保遵守施工现场的安全规定。
5.3.定期检查施工现场的安全设施和装备,及时进行维修和更换。
6.时间计划:根据施工图纸和设计方案制定详细的时间计划,并根据项目实际情况进行适当的调整。
确保施工进度符合预期,并按时完成项目。
食堂改造工程施工组织设计一、工程概况食堂改造工程是一项涉及餐饮服务、建筑装修、设备安装等多个领域的综合性工程。
本次工程目标是将现有食堂进行改造,提高食堂的环境卫生水平,提升餐饮服务质量,满足更多师生的就餐需求。
二、施工目标1. 确保工程质量:严格按照国家相关标准和规定进行施工,确保改造后的食堂符合卫生、安全、环保等要求。
2. 保证施工安全:加强施工现场安全管理,确保施工过程中不发生安全事故。
3. 控制工程进度:合理安排施工计划,确保工程按时完成,不影响正常就餐秩序。
4. 降低工程成本:合理利用资源,科学控制成本,提高投资效益。
三、施工组织结构1. 项目领导小组:负责对整个工程进行总体协调、指导和监督,解决施工过程中的重大问题。
2. 施工单位:承担具体的施工任务,包括装修、设备安装等。
3. 监理单位:对施工过程进行全程监理,确保工程质量、安全、进度和成本的控制。
4. 后勤保障组:负责施工现场的餐饮、住宿、交通等后勤保障工作。
四、施工流程1. 施工准备:包括施工现场的清理、施工方案的制定、施工材料的准备等。
2. 施工实施:按照施工方案进行食堂改造,包括建筑装修、设备安装、水电布线等。
3. 施工监理:对施工过程进行全程监理,确保工程质量、安全、进度和成本的控制。
4. 竣工验收:工程完成后,组织相关单位进行验收,确保工程符合设计要求和标准。
5. 工程移交:验收合格后,将工程移交给使用单位,进行运营管理。
五、施工措施1. 质量控制:加强施工过程的质量管理,严格执行验收制度,确保工程质量。
2. 安全管理:开展施工现场的安全教育,制定安全事故应急预案,防止安全事故的发生。
3. 进度控制:合理安排施工计划,确保工程按时完成。
4. 成本控制:加强成本核算,合理使用资源,降低工程成本。
5. 环保措施:严格按照环保要求进行施工,减少施工对周边环境的影响。
六、施工进度计划1. 施工准备阶段:10天2. 施工实施阶段:60天3. 施工监理阶段:30天4. 竣工验收阶段:10天5. 工程移交阶段:5天总工期:115天七、施工费用预算根据工程规模和施工内容,预计工程总投资为XX万元,具体费用包括施工费、材料费、设备费、监理费、劳务费等。
某食堂扩建工程施工组织设计
一、项目背景
某食堂作为大型企事业单位的员工伙食供应中心,由于人员增加和餐饮需求的增长,已无法满足现有员工的就餐需求。
因此,需要对该食堂进行扩建工程,以增加就餐空间和改善就餐条件。
本文档旨在对某食堂的扩建工程施工组织设计进行详细规划。
二、施工目标
1. 扩大食堂的就餐区域,增加餐桌和座位数量,提高员工就餐的舒适度和便利性。
2. 完善食堂的厨房设施和设备,提升餐饮质量和效率,满足更多员工的需求。
3. 合理规划食堂的门窗、通风和照明设施,确保员工就餐环境的舒适和安全。
三、施工组织设计方案
1. 组建项目管理团队:由项目经理、工程师、质量控制员等组成的项目管理团队将负责整个扩建工程的施工组织和管理。
2. 土建施工组织设计:
a. 制定详细的施工计划,明确工程的开工时间、工期、施工方法等关键信息。
b. 将施工现场划分为不同的施工区域,明确各个区域的施工
内容和工序。
c. 安排合适的施工人员,确保施工进度和质量的控制。
d. 定期检查施工现场的安全措施和防护设施,确保施工安全。
3. 设备安装组织设计:
a. 制定详细的设备安装方案,包括设备的选型、摆放位置、供电和排水等技术要求。
b. 协调好设备供应商和安装队伍之间的合作,确保设备安装
按计划进行。
c. 定期进行设备的检查和维护,确保设备运行的正常和安全。
4. 室内装修组织设计:。
食堂改造工程施工组织设计一、工程概况食堂改造工程是为了提高食堂的设施设备和环境,提升食堂的服务质量,改善员工的工作条件和生活质量而进行的改造工程。
本工程位于公司总部大楼1楼,总面积约500平方米,主要包括餐厅区、厨房区、餐具清洗区等。
二、施工单位施工单位为XX建筑公司,具有相关资质和施工经验,施工队伍受过专业培训,拥有一定的技术水平和工程管理能力。
三、总体施工组织设计1.施工目标本次食堂改造工程的施工目标是确保施工质量,保证施工安全,保质保量完成改造工程,满足食堂改造工程的各项要求,提高食堂的服务质量和环境。
2.施工策略本次食堂改造工程的施工策略是科学规划,合理安排施工进度,严格控制施工质量,确保施工安全,有效管理施工现场,保障施工顺利进行。
3.施工方案食堂改造工程施工方案包括工程概况分析、施工进度计划、施工组织设计、施工安全措施、施工质量控制、材料设备采购计划等内容,具体如下:(1)工程概况分析工程概况分析包括施工范围、工程内容、工程要求、工程进度等内容,以便全面了解食堂改造工程的具体情况,为施工组织设计提供参考依据。
(2)施工进度计划施工进度计划是对食堂改造工程施工进度的详细安排和计划,包括施工工期、施工任务、施工进度控制等内容,以确保按计划完成改造工程。
(3)施工组织设计施工组织设计是对食堂改造工程施工过程中的组织管理、安全防护、材料设备采购等方面进行详细设计和规划,以确保施工安全、质量和进度。
(4)施工安全措施施工安全措施是对食堂改造工程施工过程中可能存在的安全隐患进行识别、评估和控制,制定相应的安全措施和应急预案,保障施工安全。
(5)施工质量控制施工质量控制是对食堂改造工程施工过程中的各个环节进行质量控制和监督,确保施工质量达到设计要求,提高食堂改造工程的质量。
(6)材料设备采购计划材料设备采购计划是根据食堂改造工程的具体要求和施工进度计划,合理安排材料设备的采购、运输和使用,保证施工供应的及时和质量。
桐梓县狮溪兴隆煤矿食堂施工组织设计第一章编制说明一、编制内容及范围本工程施工组织设计的内容包括项目组织管理、机构设置、施工平面动态布置、施工目标、人力、机械设备、周转材料的配置和主要工程的施工方法、质量、安全文明施工等特点。
从工程开工至竣工的全过程组织管理措施。
二、编制原则(一)认真贯彻执行《建筑法》、《建设工程质量管理条例》、国家及市级行业主管部门颁布的法律、法规、实施细则和基本建设的各项方针政策,严格实行基本建设程序和施工操作程序,认真遵守国家现行的施工操作规程和施工验收规范。
(二)选择先进合理的施工方案,统筹全局,安排切实可行的施工顺序,组织流水施工,确保整个工程工期。
(三)确保现场内外安全文明施工,防止噪声,保护环境卫生。
(四)按ISO9001-2000版国际质量认证标准进行施工过程控制,制定纠正和预防措施,对施工过程实行动态管理。
三、编制依据1、以国家颁布的建筑工程施工与验收规范和国家要求的强制性技术质量标准,以及施工操作规程等重要资料为主要编制依据。
2、国家颁布的建设工程质量检验与评定标准。
3、建设方提供的总平面布置图,建筑施工平面图和结构施工平面图。
4、建设方提供设计图纸及答疑会议纪要等内容。
5、严格遵照ISO9001∶2000版国际质量认证体系程序文件的标准进行编制。
6、国家、行业及地方的有关政策、法律、法规和其它有关的建设法律法规性文件。
7、工程所在地段及地形,间距、高差,施工现场水、电供应情况。
第二章工程综述一、工程概况(一)工程简介本工程为桐梓县狮溪兴隆煤矿食堂工程,修建于桐梓县狮溪镇黄坪村兴隆煤矿工业广场西侧,是一座餐饮、娱乐一体的设施,一、二层用于全厂职工的餐饮。
三层用于全厂职工的娱乐。
框架结构,屋顶局部为坡屋顶,建筑面积为²,占地面积为²,总高。
本工程室内地坪±标高相当于绝对标高值为。
本工程为全现浇钢筋混凝土框架结构。
结构形式为框架结构六级抗震设,耐火等级为二级,建筑耐久年限为二级50年。
某学校食堂工程施工组织设计文明施工组织设计一、工程概况本工程为XX市一中食堂,位于XX市常州路西侧XX一中新校院内,北面距道路21.9m,西面距3#楼44.6m,距东面教学楼28.5m,施工期间最高气温可达到39℃,7—8月份为雨季施工。
二、现场围挡本工程为一中校院内七个工程之一,位于整个小区的北部中间,与其它工地之间用钢管架设密目网,高2米,围挡长30米,钢管为黄色。
三、施工场地1、工程北侧临道路,道路两侧有已建好的古力井,为以防雨季施工现场积水,在临时设施后面修两条排水沟,连接污水井,排水沟上面盖水泥盖,用砖砌并抹水泥砂浆。
2、施工现场道路畅通,车辆驶出无泥、不滑。
3、办公室门前种植花草,用砖砌两个花园,长,宽。
4、施工现场、办公室门前用砖铺路面,长2米,宽2米,并在距办公室3米处砌240墙一道,长11.5米,高1米。
5、施工现场“四口五临边”防护栏杆设置牢固,并刷线,白条纹相间的安全色。
四、材料堆放1、建筑材料、构件、机具按总平面图指示位置堆放和设置。
2、材料堆放处挂名称、品种、规格等标识牌。
3、各种材料标牌栏内均写明责任人姓名。
4、施工场地要平整,整洁无乱堆乱放,无散浇物要有日清扫制度,责任要到人。
五、现场住宿1、按施工组织设计的内容标准和位置设置生产、办公设施,并在施工总平面图上标明。
2、严禁在在建的建筑物内安排人员住宿和办公。
3、办公室办公用品摆放整齐有序,各种制度图表悬挂位置得当,保持卫生清洁,无污物污水。
4、办公室周围环境卫生安全并建有工地临时厕所。
六、现场防火1、施工现场已制定安全防火措施制度,并按措施、制度落实。
2、施工现场要按施工组织设计配备足够的消防器材和设施。
七、治安综合治理1、建立治安保卫制度,并做到分工明确,责任到人,有检查有落实。
2、建立有铲的治安防范措施,做到无丢失、无被盗事件。
八、生活设施1、建立水冲式厕所,厕所墙面为白色,有防蝇措施,男厕所一个3×2=6平方米,女厕所一个3×2=6平方米,结构牢固,外墙刷白,保持清洁卫生,定时清扫、冲洗、消毒,水龙头各厕所一个,厕所上部用纱网封闭。
食堂施工组织设计
范本
施工组织设计
1 编制依据及原则
1.1编制依据
1.1.1招标方提供的蓝翔技校施工招标文件和现场平面图。
1.1.2招标答疑资料以及投标人经过现场实地勘察获得的资料。
1.1.3国家或地方现行施工及验收规范、技术标准、图集、工程质量检验评定标准、施工安全检查标准及有关文件。
1.1.4投标人多年来施工中积累的经验;施工管理、技术管理、设备装备能力以及技术人员等资源条件。
1.2编制原则
1.2.1遵守招标文件各项条款,认真贯彻招标单位的指示和要求,满足招标单位对本项目的工期、质量及其它方面的要求。
1.2.2严格遵守有关技术规范和质量评定与验收标准,积极推广和应用”四新技术”,提高施工效率和工程质量,坚持技术先进、科学合理与实事求是相结合。
1.2.3充分利用有利的季节和气象条件,合理组织、科学安排施工,减少不必要的支出和消耗,降低工程成本;合理布置劳动力、施工机具,避免施工过程中的相互干扰,尽量实现均衡生产。
1.2.4严格遵守建筑施工有关安全规定,实现安全生产。
2 工程概况及现场施工平面布置图
2.1工程概况
本项目为蓝翔技校第一、二食堂。
工程位于济南市二环北路以南,蓝翔
中路以西。
该工程建设单位为山东蓝翔技校,设计单位为济南市建筑设计研究院。
2.1.1结构工程概况
2.1.1.1结构设计:工程结构类型为框架结构,抗震等级为一级,抗震设防烈度为6度,建筑结构安全等级为二级,两道防水,地基基础设计等级为乙级,建筑场地类别为Ⅱ类,场地标准冻深0.5米,设计使用年限为50年。
2.1.1.2基础:基础类型为筏板基础,C35用于半地下室, C30混凝土用于一至顶层,抗渗等级S6。
半地下室外墙均采用防水混凝土,抗渗等级S6。
地下部分混凝土最大水灰比为0.55,最小水泥用量为275Kg/m3。
2.1.1.3上部结构:采用框架结构,混凝土为C30;垫层为C15。
填充墙为加气混凝土砌块,M10水泥砂浆。
2.1.2建筑工程概况
2.1.2.1外墙:外墙分为玻璃幕墙。
2.1.2.2内墙:卫生间为瓷砖墙面,其余内墙均为白色乳胶漆墙面,入口门厅为大理石墙面。
2.1.2.3顶棚:卫生间采用PVC吊顶,大堂等公共空间采用石膏板吊顶,有隔声要求的采用粘贴矿棉板顶棚,其它为涂料顶棚
2.1.2.4楼地面:卫生间为防滑地砖楼面,大堂、楼梯厅为花岗岩楼面,其余为为水泥楼地面。
2.1.2.5门窗:内外门窗分别采用中空玻璃门窗。
2.1.2.6屋面:屋面分为保温不上人屋面,防水层采用1.5厚贴必定自粘卷材防水层及聚氨酯涂膜防水。
2.1.2.7防水工程:地下室防水等级为一级,三道防水设防;卫生间、等楼地面采用改性沥青防水。
2.1.3安装工程概况
2.1.
3.1给排水:包括单体建筑生活给水系统、生活热水系统、污水排水系统、雨水排水系统、室内消火栓给水系统、室外消火栓系统、室内自动喷水灭火系统。
2.1.
3.2电气:本工程电力负荷等级为一级,设计内容为电力配电及照明系统、电话及网络系统、有线电视系统、对讲及门禁系统、视频保安监控系统、消防系统、防雷与接地系统。
2.1.
3.3设备:包括采暖系统、通风系统、消防系统。
2.2施工现场平面布置图
详见附图(一):蓝翔技校工程施工平面布置图。
3 总体施工方案、主要施工方法、主要管理措施
3.1 施工目标
3.1.1工期目标
计划 3月20日正式开工,全部工程计划于 8月20日竣工,施工总工期183天(日历天数)。
3.1.2质量目标
达到国家备案验收标准,工程质量合格。
3.1.3安全目标
工程施工的全过程杜绝发生人身伤亡事故,杜绝责任机械设备大事故及以上事故,杜绝责任火灾爆炸事故,杜绝责任交通肇事事故,实现安全生产。
3.1.4环保及文明施工目标
严格贯彻执行JGJ59-99标准及山东省、济南市有关文明施工规定,创立济南市”安全文明红牌工地”。
3.2总体施工方案
3.2.1施工组织机构及施工队伍安排
本工程按照项目法组织施工,组建项目经理部,代表投标人全面负责本工程的实施。
将派一名具有丰富施工经验的项目经理任该工程项目经理,其它成员均选派参加过类似工程施工的具有丰富施工经验、技术素质高、责任心强、专业配套的优秀管理人员和业务骨干。
本标段工程将组建1个综合作业队,主要负责该楼的施工,本综合作业队包含钢筋工、木工、圬工、电焊工、抹灰工、水暖工、电工等作业班组。
3.2.2施工区段划分
该食堂独立为一个施工区,独立组织施工。
主体施工时该楼一二食堂划分流水施工段,展开流水作业。
装饰工程施工以层为单位划分流水施工段。
3.2.3总体施工顺序
因工程施工场地狭小,单体工程多,为合理安排生产,充分利用既有施工场地,实现均衡生产,同时避免劳力及物资供应高峰的出现,根据该施工区段工程量的多少及总体工期要求,将该楼工程施工分为二步,先后组织施工。
第一步:先进行一二食堂的地下室基础的土方开挖。
将开挖的土方运至别空闲部位以备回填。
第二步:组织各工种在最短的时间内争取该楼施工至±0.000,然后在地下室防水施工完毕后,并利用别楼基础挖出的土方进行该楼的地下室土方的。
