河道清淤疏浚施工方案
- 格式:docx
- 大小:304.95 KB
- 文档页数:106

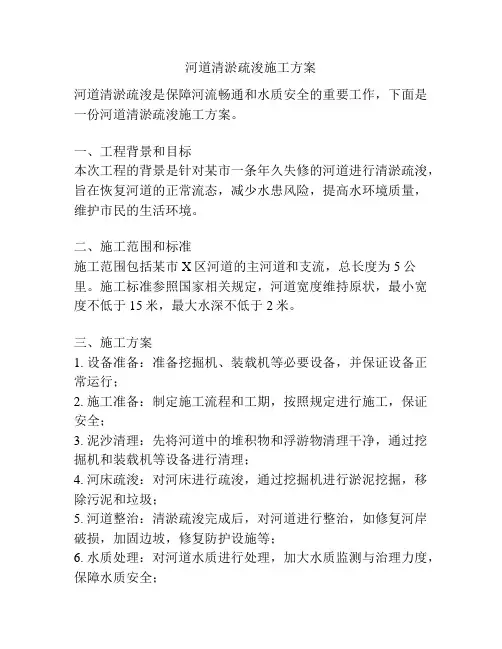

河道清淤疏浚施工方案河道清淤疏浚是保障河流畅通和水质安全的重要工作,下面是一份河道清淤疏浚施工方案。
一、工程背景和目标本次工程的背景是针对某市一条年久失修的河道进行清淤疏浚,旨在恢复河道的正常流态,减少水患风险,提高水环境质量,维护市民的生活环境。
二、施工范围和标准施工范围包括某市X区河道的主河道和支流,总长度为5公里。
施工标准参照国家相关规定,河道宽度维持原状,最小宽度不低于15米,最大水深不低于2米。
三、施工方案1. 设备准备:准备挖掘机、装载机等必要设备,并保证设备正常运行;2. 施工准备:制定施工流程和工期,按照规定进行施工,保证安全;3. 泥沙清理:先将河道中的堆积物和浮游物清理干净,通过挖掘机和装载机等设备进行清理;4. 河床疏浚:对河床进行疏浚,通过挖掘机进行淤泥挖掘,移除污泥和垃圾;5. 河道整治:清淤疏浚完成后,对河道进行整治,如修复河岸破损,加固边坡,修复防护设施等;6. 水质处理:对河道水质进行处理,加大水质监测与治理力度,保障水质安全;7. 施工期间的安全保障:加强施工现场的安全防护工作,设置安全警示标志,确保工人和周边居民的人身安全。
四、施工进度和时间节点本次工程预计共耗时2个月,具体工作进度如下:1. 第1周:设备准备和施工准备;2. 第2周-第6周:泥沙清理和河床疏浚;3. 第6周-第7周:河道整治;4. 第7周-第8周:水质处理和施工期间的安全保障。
五、经济预算和资金来源本次工程的经济预算为X万元,包括设备准备、工人工资和材料费用等。
资金来源可以通过政府拨款、相关部门合作和社会资助等方式筹集。
六、环境保护和监测措施1. 施工期间要保证工地四周的道路、人行道的清洁和畅通;2. 施工过程中要合理安排材料堆放地点,控制扬尘污染的产生;3. 加强对施工现场的环境监测,定期对河道水质进行监测与评估,确保水质符合相关标准。
以上是一份河道清淤疏浚施工方案,旨在清除河道的淤泥和污染物,恢复河道的正常流态,提升水环境质量,确保市民的生活环境安全和健康。
河道疏浚实施方案(共8篇)第1篇:河道疏浚方案一、工程概况本工程位于闵行区马桥镇旗忠村,区域范围为上海市闵行区公安分局训练基地及上海海关培训中心;横沥河区域为兴华苑,河道总长约2105m,为保证引排水的通畅和泵闸正常使用,对该区域范围内河道进行疏浚。
依据图纸及现场状况,本工程清淤量较大,达m3,需要选择合适的淤泥积土区。
为此,我公司认真考察了现场状况,准备将积土区支配在兴华苑北侧及东北角位置的空地上,该区域靠近申港路,既可以满足积土要求,又可以满足运输需要。
二、清淤施工方案河道疏浚工程方案开2个工作面,每个工作面配备两台套6寸泥浆泵组进行清淤,泥浆经泥浆管及接力泵直接送至设置好的泥浆池。
1、依据现场勘察设泥浆池(1)施工程序:基础清理→挖运及铺筑→分层压实→边坡防护→PVC排水管安装→验收。
(2)首先对拟建场地地基部分进行清理、拉毛,使基础和原始地面接触牢靠,不渗漏,然后用2台挖机在现场取好土摊铺碾压,保持每层厚度为~,现场取土时要特别留意电线、通信线、有线电视线杆,其四周必需预留2m以上的土方不得挖除。
铺筑前先预埋复合土工膜并碾压密实,土工膜接受应用人工粘接铺设。
(3)填筑至顶下处时,安放一排PVC管排水,外接软管自流排水,排水口接受应用土工膜摊铺,防止排水冲刷河道。
(4)机械施工完成后,人工对内外坡、顶部进行修整,最终统一在内侧摊铺一层防渗薄膜,顶部用袋装土压好。
填筑工艺严格按相关规范执行。
(5)建立专业小组,专职负责护理排水系统,确保排水通畅,维护泥浆池平安。
泥浆池剖面图如下:PVC管上层水外接软管淤泥沉淀原始地面2、清淤1)河道浮淤的扫除工作此工作仅清除河底活动性淤泥,以便利后续的基坑开挖工作得以开展,断面尺寸无需达标,做到不超挖、不偏挖。
2)挖清工作使河道断面尺寸、高程达到设计要求。
依据现场考察及断面图,为加快进度,两台泥浆泵布置在河道中心线两侧各2m 的位置。
清淤工人穿戴全套防护装备进行施工,在高压水枪冲浆时,尽量接受应用平扫法,放低枪头冲击淤泥底部,让淤泥自然掏空后塌陷流走,这样既可以防止污水四溅又可保证清淤的速度得到加快。

疏浚工程施工施工方案一、项目概况疏浚工程是指对河道、水库、港湾等水域进行清淤、疏浚作业,旨在恢复水体流量,保障水域的正常使用。
本次疏浚工程计划针对某水体进行清淤和疏浚,以提高水域的通行能力和水质。
二、施工准备工作在进行疏浚工程前,需要充分做好施工准备工作。
具体包括: 1. 制定施工方案:确定疏淤范围、工程量及施工方法。
2. 选派施工队伍:确定施工队伍及负责人员。
3. 采购施工设备:准备好所需的清淤设备和机械。
4. 安全防护措施:保障施工过程中的安全。
三、施工工艺和方法1.清淤工艺:–机械清淤:采用挖掘机等大型机械进行清淤作业,将淤泥、杂物等从水域中清除。
–水泥砂浆固结:在疏淤后,对水域进行砂浆灌注,加固水底,防止再次淤泥。
2.疏浚工艺:–水下疏浚:通过水下摄像头等设备对水底情况进行检测,并利用各类工具进行疏浚,清除淤泥和水草。
四、施工安全措施1.施工现场要设置警示标志,明确危险区域。
2.操作人员需穿戴好安全装备,严禁酒后作业。
3.定期对设备进行检查维护,确保施工过程中设备运行正常。
4.遇有恶劣天气或环境,需暂停施工并撤离现场。
五、施工进度和监控1.制定详细的施工计划和进度表,监控施工进度。
2.定期对疏淤效果进行检查,及时调整施工方案。
3.与相关主管部门进行沟通,报告施工进展情况。
六、施工总结疏浚工程是一项复杂的工程,需要严格按照施工方案进行操作,同时要重视安全生产。
通过本次疏浚工程,使水域得以清淤、疏浚,为当地水域的安全通行和整体环境改善作出了贡献。
以上为本次疏浚工程施工方案的基本内容,希望能够顺利完成疏浚工作,达到预期效果。
河道疏浚清淤施工方案
一、前言
河道疏浚清淤是保障河道畅通,防止洪水灾害的重要措施。
施工方案的科学性
和合理性对工程的顺利进行至关重要。
二、疏浚清淤施工范围及目的
本次疏浚清淤施工主要针对XX河段,施工旨在恢复河床泥沙通量,提高河流
生态环境,减少洪涝危害。
三、施工方案
1. 设备准备
施工所需设备包括挖掘机、抛石船、浮吸船等。
设备应经过检查确认完好无损,保证施工顺利进行。
2. 施工工艺
1)坝前水域清除:清理坝前水域杂草,确保施工通道畅通。
2)挖掘淤泥:利用挖掘机对河道淤泥进行适当挖掘,保持适当的水深。
3)抛石场布设:在施工区域布设抛石场,来自岸边的石材将用于修整河床。
4)抛石加固:使用抛石船将石材投入疏浚河道,加固河床,增加河道活动性。
5)清除杂物:清除河道中的杂物,确保水流畅通。
3. 安全措施
1)施工现场应设专人负责安全管理,注意施工现场环境及设备运行情况。
2)施工过程中,应加强现场巡视,确保施工人员安全。
四、预防措施
为了最大限度地减少影响,我们需要做好以下预防措施: 1)合理规划施工时间,尽量避免施工对周边环境和居民生产生活的干扰。
2)在施工现场设置警示标识,提醒过往车辆和行人注意安全。
五、总结
河道疏浚清淤施工是一项综合性的工作,需要科学的施工方案和严格的安全措施。
通过本文所述的施工方案和预防措施,可以有效地保障施工的顺利进行,为河道疏浚清淤工作的顺利进行提供重要保障。
河道治理施工方案河道治理施工方案 (5篇)为了确保工作或事情能高效地开展,往往需要预先制定好方案,方案是综合考量事情或问题相关的因素后所制定的书面计划。
那要怎么制定科学的方案呢?以下是小编收集整理的河道治理施工方案,希望能够帮助到大家。
河道治理施工方案 1一.编制依据1.成都市市容环境局下达的20xx年环境专项整治工程任务2.成都市水利局下达的淤泥疏掏清运任务书3.有关技术及安全操作规范4.工期要求:五月中旬——五月底二.工程概况:本工程是20xx年城市环境专项整治工程河道淤泥清运施工部分,为保证该整治工程达到预期效果而进行疏掏,以清洁河道达到设计要求的河床标高和防洪及通航要求,还老百姓一个干净,清洁的河道。
此次清运为摸底河河道段的专业疏掏。
该工程为摸底河河道淤泥疏掏,工程范围从摸底河二环路处开始到三环路路处,全长5700m。
该段摸底河河道平均宽度10.0m,两岸为h=3.5m高的直立式河堤。
河道内淤泥平均宽度为5.0m,深度为0.8m。
三.三通一平及临设水:利用我处摸底河沿线管理设施的水源解决饮用水。
电:利用就近单位的电源搭设夜间施工的照明和排水用电(或河堤上的路灯电源)。
路:利用河道两岸的通道组织运输,以方便外运淤泥的车辆运行。
但摸底河两岸的护河通道目前还没有完全贯通,一些地方还有障碍物阻挡在护河通道上。
我们在清运河道淤泥时必须利用护河通道才方便运输,因此必须拆除这些障碍物,障碍物的具体方量在进场施工时再行测量。
临设:由于本工程施工周期较短,工地沿线长度较长,因此我公司考虑不在施工现场搭建临时设施。
而是在邻近处租用居民住房代替临时设施。
四.人员组织为保证该工程按成都市市容环境局和成都市水利局要求的工期保质保量完成。
我公司为此专门成立以公司经理余祥麟为组长的疏掏工程指挥部,并配以分管后勤的副经理周金华、分管机械设备的机械部经理袁正旭为副组长具体负责该工程的实施。
五.施工措施1.施工段落划分:由于该河道沿线距离较长,根据疏掏数量和工期要求,可以分3~4段进行疏掏,每段设一个下河马道。
清淤工程实施方案•相关推荐清淤工程实施方案(通用12篇)为了确保事情或工作安全顺利进行,预先制定方案是必不可少的,方案指的是为某一次行动所制定的计划类文书。
方案应该怎么制定才好呢?下面是小编精心整理的清淤工程实施方案,欢迎大家借鉴与参考,希望对大家有所帮助。
清淤工程实施方案篇11 、清淤前准备河道清淤开挖前,首先对河道开挖边线范围内的植被、建筑垃圾及其他杂物进行清理。
清理工作拟采用人工与挖掘机配合进行。
表面植被如棉花杆、芦苇等采用人工拔除。
对建筑垃圾及芦苇根、树根等则由挖掘机挖至施工场地以外业主指定地点堆放或掩埋,清除的植物根茎等则在业主指定地点集中焚烧。
清基的范围需超出开挖或堆土范围以外2m。
2、泥浆泵冲泥施工及其运输(1)引水及排水泥浆泵进行土方开挖所需的冲泥水可利用附近河道水。
堆土区的迎河侧可开挖排水沟一条深0.8m-1.0m,底宽0.5m-1.0m将排泥区泌出废水排出引入冲泥区重复利用。
(2)根据施工分段,在冲泥工作面上安装高压水泵及泥浆泵,敷设排泥橡胶锦纶管,在大东江河安装潜水电泵,抽引清水供应高压泵用水,待泥浆泵输泥后,回归水可供利用。
(3)启动高压泵以水枪冲泥浆处地面,使形成水潭,放下泥浆泵抽吸泥浆,输入到专用泥灌车,再运输到指定地点。
如遇到交通不便的河道直接将泥浆输入到指定泥浆池。
(4)在泥浆泵冲挖时在河底、河坡保留保护层0.3m。
在河道冲挖结束后,用人工整修河底、河坡,使开挖轮廓准确,底面、坡面平整。
(5)水力冲挖施工注意事项和冲挖质量予控:a、统筹安排施工,调度好冲挖排泥区分仓轮流作业,提高设备利用率;b、输泥管应平顺,避免死弯;c、出泥口应伸出泥灌车一定距离,并应高出排泥面50cm;d、输泥管接头紧固严密,整个管线和接头不得漏水,经常检查泥灌车是否漏浆,一旦发现应及时修补或更换;e、输泥管支架必须牢固,布置尽量避免破坏其他设施;f、加强输泥管的巡回检查,注意按放样桩进行冲挖,掌握管道工作状况,并防止河道超挖和围堤倒塌、泥浆漫出。

河道清淤疏浚施工方案1. 简介河道清淤疏浚是指对河道进行淤泥清理、水流疏浚的工程活动,以保证河道的顺畅,防止洪水和污水积聚。
本文档旨在提供河道清淤疏浚施工的详细方案。
2. 施工目标•清理河道内的淤泥、杂物等。
•恢复河道的设计断面和流量能力。
•提高河道的水流速度,预防污水积聚。
•保护河道生态环境,减少对水生态系统的影响。
3. 施工步骤3.1 前期准备•对河道进行勘测和测量,确定施工范围和淤积情况。
•制定详细的施工计划,包括施工时间、人员配备、施工工艺等。
•联络相关部门和居民,告知他们施工计划并征得许可。
3.2 设备准备•准备必要的设备,例如挖掘机、吊车、抽水泵等。
•对设备进行检修和维护,确保能正常运转。
•根据河道宽度和淤堵程度选择合适的设备规格和数量。
3.3 施工措施3.3.1 淤泥清理•使用挖掘机等设备清理河道底部的淤泥和杂物。
•将淤泥装入输送车或运输船,运出施工现场。
•定期检查河道底部,确保彻底清理淤积物。
3.3.2 疏浚河道•利用挖掘机等设备开挖河道,恢复设计断面。
•清理并加固河道两侧的岸壁,防止塌方和土石流。
•根据实际情况,采取适当的措施加深河道,以增加流量能力。
3.3.3 水流调整•使用抽水泵等设备,将河道中的积水抽走。
•利用挖掘机等设备调整河道底部的高低,提高水流速度。
•将河道中的污水引流至污水处理设施进行处理,保护环境。
3.4 施工安全•给施工现场设置明显的警示标志,防止他人误入。
•加强对施工人员的安全培训,提高安全意识。
•使用符合安全要求的设备和工具,防止事故发生。
•定期检查施工现场的安全状况,及时消除隐患。
4. 施工质量控制•严格按照设计要求进行施工,确保河道恢复到设计标准。
•对施工过程进行现场监督和检查,确保施工质量。
•在施工完成后进行验收,确保工程符合要求。
5. 环境保护•严禁随意倾倒废弃物和污水,保持施工现场的整洁。
•采取措施减少施工对周边环境的影响,避免水土流失。
•对施工过程中产生的废弃物进行分类处理和妥善处置。
河道清淤整治施工方案5篇河道清淤整治施工方案篇1一、概况:__河道未定时清理垃圾,现已腐臭堵塞严重,故委托银浩河道清淤清淤此河道,进行现场查看,矗种鼷拟清淤长度约20__米。
工期12天:准备工作1天,计划每天清淤长度200米,河底平整、拆除围堰1天。
二、方案:弄清河道上游正常时期来水流量,沿途桥梁、管线等基础设施的具体位置、走向,河道内淤积物沉积深度等情况,根据清淤工作量和工期要求组织人力、机械,同时考虑防洪度汛的要求,进行物资准备。
1、组织:河道改线工程与老河道相距较近,施工现场有大型施工机械,可用于河清淤疏浚的工作。
拟采用多台履带挖掘机分组分段进行疏挖,疏挖过程中必须保持老魏河正常通水,半幅清淤半幅保持流水;先疏挖南半幅河道,再疏挖北幅河道。
2、围堰:河道下游设置带有两个活动闸门的厚500mm砖砌体围堰,与桥台基础顶面平齐,可兼做改线工程与老河道顺接时的围堰(闸门宽3米,木质结构)。
下游围堰根据清淤长度分段设置,拟在钓鱼协会南侧和唐庄桥下游分别设置,高度以高出水面0.7米为宜。
下游围堰采用土质结构,外侧覆压防水材料(如宽幅彩条布等)。
3、排水:围堰修筑完成采用污水泵将河道内积水排至围堰下游河道,沿老河道底口边线开挖纵向集水沟,将河道内积水汇集到下游围堰前。
在围堰上游开挖集水坑,用大功率污水泵将积水排到围堰下游。
4、清淤:以三台挖掘机为一组,组合成阶梯队列。
河底一台挖掘机在前方,边开挖边将河底淤积物向南侧清理,尽可能将淤积物放到边坡上方,同时在河道南侧底口线位置开挖出深度50cm左右的集水沟;第二台在边坡上方,将第一台挖掘机挖出淤积物以及边坡上草皮树根等清理到河道南侧滩地内,第三台在最后方,将第二台挖掘机挖出的淤积物收集。
南半幅清淤全部完成,采用同样的方法清理北侧河道内淤积物,此时,积水已集中在河道的南半幅,不需要再在北侧河底口线开挖纵向集水沟。
清淤完成,将河底平整。
5、清理:滩地内淤积物经晾晒脱水,采用密封良好运输车将淤积物清运业主方至地点。
某清淤疏浚施工方案清淤疏浚施工方案一、项目概述清淤疏浚项目是为了解决地区水体淤积问题,维护河道生态环境和保障水环境的运行畅通而进行的。
本方案将从淤积的范围、清淤疏浚的方法和技术、项目进度和安全措施等方面对施工进行详细阐述。
二、项目范围本项目范围包括地区河道内淤积区域,共计XXXX平方米。
淤积主要集中在河道的弯道、河底凹陷地和水流缓慢的区域,严重影响了水的流通和生态环境。
三、清淤疏浚方法和技术1.机械清淤:采用挖掘机、吸泥船等机械设备对淤积物进行挖掘和清理。
机械设备需要具备足够的挖掘和运输能力,能够快速高效地清除淤积物。
2.人工疏浚:对于一些难以使用机械设备清理的区域,如细小的沟渠和窄小的溪流,需要采用人工清理的方式。
人工清理需要遵守安全操作规程,确保人员的安全。
3.泵送技术:为了解决清理后的淤泥处理问题,我们将采用泵送技术将淤泥泵送至特定的处理场所或指定区域进行处理。
泵送技术需要考虑输送距离、泵输能力和泵送管道的布置等因素。
四、项目进度1.准备工作:对清淤疏浚区域进行勘测和测量,制定详细的施工方案,确定清淤疏浚的工期和资源需求。
2.设备调配:根据施工方案确定所需的机械设备和人员配备,进行调配和组织。
3.清淤疏浚施工:按照先机械清淤,再人工疏浚的顺序进行施工。
机械挖掘主要集中在淤积区域,人工清理主要集中在难以使用机械设备清理的区域。
4.清淤淤泥处理:采用泵送技术将淤泥输送至处理场所或指定区域进行处理。
五、安全措施1.施工区域设立警示标志,确保施工现场的安全。
2.对机械设备进行日常维护和检查,确保设备安全运行。
3.在施工现场配备专职安全员,负责安全管理和监督操作。
4.对施工人员进行安全培训,并提供必要的个人防护装备。
5.合理安排施工工期,避免在恶劣天气和高水位时进行清淤施工。
六、资金和资源需求本项目所需的资金和资源包括机械设备、人工工时、淤泥处理设备和场地租赁等。
需要合理进行资源调配和资金安排,确保项目的顺利进行。

河道清淤疏浚实施方案河道清淤疏浚是维护水生态环境、保护河道水质和促进水流畅顺的重要工作。
下面是一份河道清淤疏浚的实施方案,以供参考。
一、前期准备1. 确定目标和范围:明确需要清淤疏浚的河道,确定清淤疏浚的目标和范围。
2. 资金预算和筹措:根据工程规模和需求,制定资金预算并筹措足够的资金。
3. 人员组织和分工:成立专门的工作组织,明确工作责任和分工。
4. 收集相关信息:了解河道的现状和问题,并收集相关的地理、水文、生态等资料。
二、工程设计1. 测量评估:对河道进行测量评估,包括淤积物分布、深度、长度等参数的测量。
2. 疏浚剖面设计:根据河道的特点和评估结果,设计合理的疏浚剖面,确定清理淤泥的标准。
3. 设计方案:制定详细的疏浚方案,包括工程施工步骤、所需设备和材料等。
4. 环境保护和生态修复措施:考虑到河道沉积物中可能存在的污染物,制定相应的环境保护和生态修复措施。
三、施工实施1. 设备准备:准备所需的疏浚设备,确保设备性能良好,满足施工要求。
2. 清淤工作:按照设计方案和疏浚剖面,对河道的淤积物进行清理。
要注意施工过程中的安全措施,确保施工人员和设备的安全。
3. 淤泥处理:对清理出的淤泥进行处理,包括分离固体废物和液体废物,采取合适的处理方式,如填埋、焚烧或利用等。
4. 生态修复:根据河道的生态环境特点,进行相应的生态修复工作,包括植被恢复、河床整治等。
四、监测评估1. 施工过程监测:对施工过程中的水质、河道水位等进行监测,及时发现和解决问题。
2. 施工后评估:在工程结束后,对清淤疏浚效果进行评估,判断工程目标是否达到。
3. 生态效果评估:对生态修复工程进行监测和评估,确保生态环境的恢复和改善。
五、收尾工作1. 清理工地:彻底清理施工现场,保持河道周边环境的整洁和清晰。
2. 档案整理:整理施工过程中产生的档案和资料,做好记录和保存。
3. 宣传教育:通过宣传教育,普及河道保护的知识和意识,增强公众对河道保护的重视。
河道清淤疏浚施工方案目录第一章工程概况 (1)第二章总体施工布置及规划 (4)第三章各分部分项工程主要工程施工方案 (10)第四章主要施工机械设备情况及进场计划 (33)第五章劳动力安排计划 (40)第六章施工进度横道图(见附表) (44)第七章确保工程质量的技术组织措施 (51)第八章确保工期的技术组织措施 (58)第九章确保安全生产的技术组织措施 (63)第十章确保文明施工的技术组织措施 (75)第十一章季节性施工措施 (80)第十二章环境保护措施 (81)第十三章施工现场安全生产事故应急救援预案 (83)第十四章材料的管理措施 (94)第十五章资金保证措施 (97)第十六章施工节约措施 (98)第十七章工作配合制度 (98)第十八章环境保护管理 (100)第十九章对工程实施的合理化建议 (102)第二十章施工总平面图 (103)第一章工程概况本投标书是在认真阅读了本工程的招标文件、设计图纸和踏勘现场的基础上编制的,标书中的施工组织设计:工期、质量、安全和文明施工的目标的措施,进场机械设备、人员配备、投标报价等,均考虑了本公司的实际能力而郑重承诺的。
现将技术标编制综合说明分别表述如下:一、工程任务通过疏通水系、架设桥梁,扩大湖区面积,打通沟渠,增加湖区环湖水系的长度,完善“车道、水道”,形成闭合的水域。
二、施工指导思想本标段工程工程量大、对外交通不便,但工期相对紧迫。
针对其特点,我公司将充分发挥“团结、拼搏、开拓、争先”的企业精神,发挥在人员、技术、机械设备和管理上的雄厚优势,运用先进的施工技术,采取科学的施工管理,进行精心施工。
本着再增信誉,再立新功的思想,创出一流的水平、一流的工程、让业主满意、社会放心的施工总体目标,具体如下:1、质量目标:保证合格项目,争创优良工程;2、工期目标:总工期为94日历天,保证全部实现阶段性控制目标;3、安全生产目标:杜绝死亡事故及伤残事故的发生;4、文明施工目标:创建文明施工达标优良现场、文明施工样板工地;5、社会效益目标:各方评价良好,让业主放心。
6、为顺利实现以上目标,我们采取的主要措施有:(1)将该工程列为我公司的重点工程,在各施工生产要素的配置上对该工程实行重点政策,确保工程顺利完成。
(2)组建精干、高效、强有力的项目经理部,选配高素质的项目经理和管理人员,实行项目经理负责制,应用计算机在现场进行现代化的动态管理,合理调配人、材、物等生产要素,优化施工程序。
(3)发挥我公司的机械设备优势,提高施工作业的机械化程度,加快工程进度,保证工程质量。
(4)选用技术熟练、纪律严明,经多个大型工程锤炼的能打硬仗的高素质的作业队伍在该工程上进行施工。
(5)发挥我公司的技术优势,在本工程上大量推广应用新技术、优化施工工艺,在重点、难点部位应用我公司已有的科技成果和成熟工艺、工法,攻克技术难关。
(6)发挥我公司管理上的优势,特别是善于进行大型工程管理的丰富经验。
强化职能,统筹协调,综合管理,确保工程总体目标的实现。
三、编制原则(1)响应招标的原则,在编制施工组织设计时,将实质性地响应招标文件的各项条款,满足业主对本工程的总体要求。
(2)安全第一的原则,在编制施工组织设计时,将始终按照技术先进可靠、措施安全得力、确保安全第一的基本原则,认真细致地研究施工方案,并在确认安全措施已落实到位、经过检查能确保万无一失的前提下再组织项目实施。
(3)质量优先的原则,按“项目法”的施工原则进行管理和施工,严格执行有关的施工规范和验收标准,严格按设计要求施工。
制定创精品工程目标,建立完善的项目管理体系,严格执行各项质量保证措施,确保工程质量100%一次达标。
(4)确保工期的原则,在编制施工组织设计时,将根据本工程的工期要求安排进度,实行节点控制,与关键线路搞好工序衔接,实施保证措施,确保实现94日历天的工期目标。
(5)方案优化的原则,采用行之有效的施工管理、质量管理措施,全面组织有效落实项目达标的各项工作,确保施工实施方案的可行性。
(6)科学配置的原则,制定施工所需的劳动力、材料及施工机具的投入计划,确保工程施工总体目标按既定的计划顺利进行。
四、工程主要内容本工程主要包括南线、东线和北线三部分6.2km的河道清淤疏浚以及南部河道长0.6km的河道清淤工程。
南线:清淤疏浚长度为3000m(桩号0+000-3+000)。
东线:清淤疏浚长度为1900m(3+000-4+900)。
北线:清淤疏浚长度为1300m(Y0+000-Y1+300)。
五、标段划分标段一:0+000-0+1600段;标段二:1+600-3+050;标段三:3+050-4+600段;标段四:Y0+000-Y1+300段另加东线4+600-4+900段。
六、河道纵断面设计1、北线:(标段四)北线预备河为防洪河道,以现状预备河为界向南侧扩挖,河底宽24m,河底高程为3.5m,河道边坡左岸按1:2控制,右岸结合地形按不小于1:3边坡进行整治。
该道河段两岸均需筑堤,堤顶高程控制在不低于8m。
左岸除满足防洪要求外还担负着环湖道路的畅通。
而右岸仅需满足防洪要求即可,堤顶宽度控制在6m。
2、南线:(标段一、标段二)河道底宽为24m,单梯形断面,河底高程为3.5m,两岸均按不小于1:3的边坡控制。
该段河道左岸保持现状河口不动,右岸为满足交通要求需筑堤,堤顶高程控制在8-10m,坡降控制在1%-2%。
3、东线:标段三东线主要是管庄沟,河道底宽度按不小于24m控制,河底高程为3.5m,单梯形或梯形复式断面,两岸均按不小于1:3的边坡控制。
该段河道左岸保持现状河口不动,右岸为满足交通要求需筑堤,堤顶高程控制在8—10m。
七、周边环境本工程地处***风景区,工程施工范围内及附近沟渠林立、地下水位较浅、施工时需特别注意施工范围内的安全警示及安全防护工作。
八、施工工期及质量等级(1)根据本工程的情况,我公司安排于20**年2月22日开工,20**年5月26日完成,总工期为94天。
(2)本项工程的质量等级要求为:合格等级。
第二章总体施工布置及规划一、整体思路整个工程施工应统筹安排,做到既保质又保量,既保证关键线路,又不忽视相关线路,使整个工程施工在有序的控制之下顺利地进行。
1、工程中标后,立即按投标文件成立项目经理部并组织施工队伍进场,开展生活生产临时设施的搭设和其它准备工作,以最快的速度促使在20**年2月22日前具备开工条件,并及时上报开工申请,确保工程在20**年2月22日正式开工。
2、按照作业队划分和总体布署,全面组织人员、机械和材料的进场,开展枯水期的抢工作业,实现我公司承诺的94日历天总工期目标,比招标文件要求提前5天完成,以在汛前全部竣工移交。
二、本工程的特点、难点及应对措施1、本工程特点及难点1)施工交通不便,水路行不通,陆路远离村道,部分施工点施工车辆不能进入现场,施工临时交通道路投入加大。
部分地段材料需经二、三次搬运才能到现场。
2)本工程施工项目较多,施工点分布于多个镇村,应注意与当地镇村、单位及群众协调。
尽可能避免施工与地方发生矛盾,采取措施,努力减少施工给当地群众生活带来的干扰。
3)清淤量、土方开挖及填筑量、边坡平整量都比较大,工期比较紧;4)由于是在进行河道清淤,需防止二次污染环境。
5)施工场地有限,需铺设临时施工道路。
6)建筑垃圾现场没有堆弃场地,只能外运。
因此,对文明施工、安全施工提出了更高的要求。
7)工期较紧,要调配多个作业队伍,投入大量机械设备,周转材料及劳动力,多个项目、多个作业面一齐上,需切实加强现场管理与过程控制。
8)施工点多面广,大部分施工点不可能用上当地水、电部门管网供水、电,应考虑自供水、自发电设备。
三、应对措施根据本工程的特点与招标设计要求,对照有关施工规范,结合本单位自有施工机械设备和历年来类似工程的施工实践经验,经分析,研究确定本工程的总体施工方法为:以河道开挖、清淤施工为主线贯穿施工的全过程。
清淤与建筑垃圾清运工程采取平行流水施工作业。
清淤调配轻便、灵活、易组装的NL125—20 型水力冲挖机组4 套和250ZM-85A型接力泵1台进场施工,同时开辟三个建筑垃圾清理作业点。
所清运的建筑垃圾运到指定垃圾场。
四、施工组织机构本公司多年来一直经营水利工程施工为主,十分重视在水利行业的信誉,并积极推广和使用新技术,效果显著。
我们在认真研究了本项工程施工内容后,制定了本标施工组织设计,若中标,我公司将按业主的开工时间要求,调集我公司精干力量和充足的设备,迅速进场。
为全面完成承诺的工期和质量标准,继续发扬我公司敢打硬仗的拼搏精神,精心组织,科学调度,全面协调组织施工,确保本标工程按期优质完成。
1、以项目经理为总指挥,负责与业主、设计、监理及地方政府的协调,是工程施工的总调度,对该工程的质量、工期、安全、文明施工负总责,并对施工成本进行有效的控制,按“项目法施工”的要求进行管理。
项目经理将充分发挥和利用他的“职、权、利”,组织实施“保证体系”是所有的承诺,通过他的得力指挥和项目部各部门及全体员工的精心作业、科学管理、规范化施工、文明施工等将按时交给业主一个外表美观、质量优良、专家肯定、百姓放心的优良工程。
2、技术负责人服从项目经理的指挥,努力做好本职工作,向项目经理献计献策,解决施工中出现的各种问题及技术难点,认真落实各项责任制度。
技术负责人必须严格按业主在文件中要求的技术规范和其他有关的标准、规范、规程制订和实施施工计划和施工工艺,把好质量、技术、安全和文明施工的关口。
3、项目部各部门,在项目经理和技术负责人的直接领导下,开展工作,以施工作业计划为目标,以法规、规程、条例、责任制为标准,互相协作,互相监督,承上启下,细化项目经理下达的施工指标,充分调动员工的积极性和刨造性,为基层施工班组排忧解难,并严格把好各自的质量关,把质量放在第一位,凡与质量发生矛盾的,一切服从质量要求,以各环节各工序的质量优良来确保实现最终质量合格。
4、各个施工班组和全体施工人员,是完成项目经理部各项指标的直接责任人和执行者,是工程施工的一线战斗员,他们的素质直接影响到工程的质量、进度、安全和文明施工,项目经理将按工程各阶段施工劳动力的需要量,把技术过硬、作风优良的员工调到本工程现场,组成一个能打硬仗的施工队伍。
施工人员在努力完成本职工作的同时,必须积极响应项目经理部发出的对工程质量、进度、安全、文明施工有利的施工要求。
5、项目经理部组织网络保障措施1)、公司本部各部办负责人,按照项目经理的提名,优先安排相应人员或相当的替补人员组建项目经理部。
2)、公司领导定期下基层,实地了解项目部的履约情况,听取各有关方面的意见和建议,指导帮助项目经理部开展和改进工作。
3)、公司本部各部办负责人,对口帮助相应人员制定本科室的管理制度,考核办法和保证体系等规章;定期或不定期地下基层,到项目部检查并考核其工作情况,设法帮助项目部各科室解决工作中的实际问题。
