墙面石材湿贴施工工艺墙面石材湿贴施工工艺是一种广泛应用于建筑装饰领域的施工技术,它能够使墙面呈现出高档、美观的装饰效果。
本文将详细介绍墙面石材湿贴施工工艺的步骤和注意事项,帮助大家更好地了解和掌握这一技术。
一、材料准备1、石材:选择质量优良、色泽均匀、纹理自然的花岗岩、大理石等石材。
2、水泥:选用325号以上标号的水泥,质量稳定可靠。
3、中砂:选择中砂,颗粒均匀、含泥量少。
4、瓷砖胶粘剂:选择质量合格、粘结力强的瓷砖胶粘剂。
5、清洁剂、防护剂:用于石材清洗和防护。
二、施工步骤1、搭建脚手架:根据施工需要,搭建稳定、安全的脚手架,以便于施工人员进行操作。
2、墙面处理:清除墙面灰尘、油污等杂质,确保墙面平整、洁净。
3、石材预处理:对石材进行研磨、清洗,去除表面污渍和杂质,确保石材表面干净、光滑。
4、配制胶粘剂:按照瓷砖胶粘剂说明书的要求,将胶粘剂与适量清水混合搅拌均匀。
5、粘贴石材:将配制好的胶粘剂均匀涂抹在石材背面,然后粘贴到墙面上,用橡皮锤轻轻敲实,确保石材与墙面紧密贴合。
6、填充缝隙:用填缝剂将石材之间的缝隙填充平整,使墙面整体感更强。
7、批刮腻子:在石材表面批刮腻子,以填补石材表面的微小瑕疵,使表面更加光滑。
8、打磨抛光:用打磨机对腻子表面进行打磨抛光,使石材表面呈现出亮丽的光泽。
9、清洗防护:使用清洁剂和防护剂对石材表面进行清洗和防护处理,以增强石材的耐久性和美观度。
三、注意事项1、保持墙面干燥:在施工前,要确保墙面干燥、平整,以免影响施工效果。
2、注意石材保护:在施工过程中,要注意保护石材表面,避免划伤、污染等损坏。
3、正确使用胶粘剂:要选择与石材性质相匹配的瓷砖胶粘剂,正确配制和使用,以保证粘贴效果。
4、注意填缝平整:在填充缝隙时,要尽量填充平整,避免出现缝隙不匀的现象。
5、避免过度打磨:在打磨过程中,要掌握好力度和技巧,避免过度打磨导致石材表面受损。
6、做好防护处理:在施工完成后,要对石材表面进行清洗和防护处理,以增强石材的耐久性和美观度。

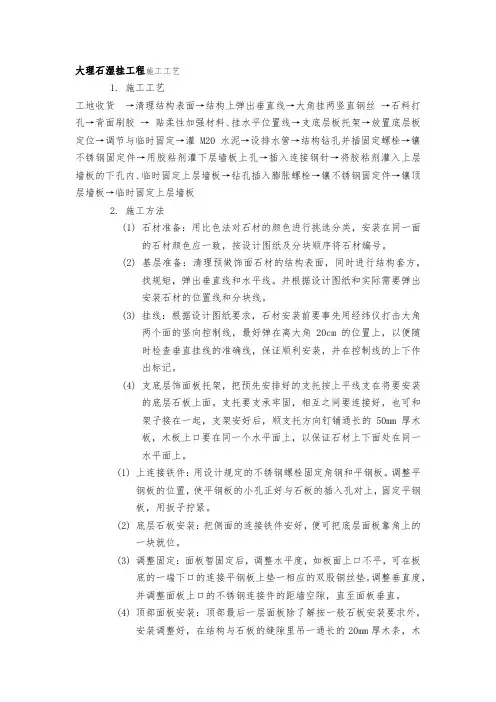

大理石湿挂工程施工工艺1.施工工艺工地收货→清理结构表面→结构上弹出垂直线→大角挂两竖直钢丝→石料打孔→背面刷胶→贴柔性加强材料、挂水平位置线→支底层板托架→放置底层板定位→调节与临时固定→灌M20水泥→设排水管→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→插入连接钢针→将胶粘剂灌入上层墙板的下孔内、临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板→临时固定上层墙板2.施工方法(1) 石材准备:用比色法对石材的颜色进行挑选分类,安装在同一面的石材颜色应一致,按设计图纸及分块顺序将石材编号。
(2) 基层准备:清理预做饰面石材的结构表面,同时进行结构套方,找规矩,弹出垂直线和水平线。
并根据设计图纸和实际需要弹出安装石材的位置线和分块线。
(3) 挂线:根据设计图纸要求,石材安装前要事先用经纬仪打击大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确线,保证顺利安装,并在控制线的上下作出标记。
(4) 支底层饰面板托架,把预先安排好的支托按上平线支在将要安装的底层石板上面。
支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向钉铺通长的50mm厚木板,木板上口要在同一个水平面上,以保证石材上下面处在同一水平面上。
(1)上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。
调整平钢板的位置,使平钢板的小孔正好与石板的插入孔对上,固定平钢板,用扳子拧紧。
(2)底层石板安装:把侧面的连接铁件安好,便可把底层面板靠角上的一块就位。
(3)调整固定:面板暂固定后,调整水平度,如板面上口不平,可在板底的一端下口的连接平钢板上垫一相应的双股铜丝垫。
调整垂直度,并调整面板上口的不锈钢连接件的距墙空隙,直至面板垂直。
(4)顶部面板安装:顶部最后一层面板除了解按一般石板安装要求外,安装调整好,在结构与石板的缝隙里吊一通长的20mm厚木条,木条上平为石板上口下去250mm,吊点可设在连接铁件上。

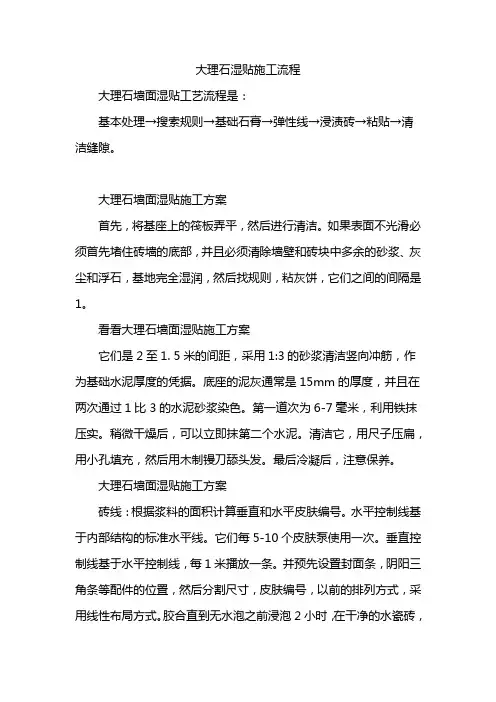

大理石湿贴施工流程大理石墙面湿贴工艺流程是:基本处理→搜索规则→基础石膏→弹性线→浸渍砖→粘贴→清洁缝隙。
大理石墙面湿贴施工方案首先,将基座上的筏板弄平,然后进行清洁。
如果表面不光滑必须首先堵住砖墙的底部,并且必须清除墙壁和砖块中多余的砂浆、灰尘和浮石,基地完全湿润,然后找规则,粘灰饼,它们之间的间隔是1。
看看大理石墙面湿贴施工方案它们是2至1. 5米的间距,采用1:3的砂浆清洁竖向冲筋,作为基础水泥厚度的凭据。
底座的泥灰通常是15mm的厚度,并且在两次通过1比 3的水泥砂浆染色。
第一道次为6-7毫米,利用铁抹压实。
稍微干燥后,可以立即抹第二个水泥。
清洁它,用尺子压扁,用小孔填充,然后用木制镘刀舔头发。
最后冷凝后,注意保养。
大理石墙面湿贴施工方案砖线:根据浆料的面积计算垂直和水平皮肤编号。
水平控制线基于内部结构的标准水平线。
它们每5-10个皮肤泵使用一次。
垂直控制线基于水平控制线,每1米播放一条。
并预先设置封面条,阴阳三角条等配件的位置,然后分割尺寸,皮肤编号,以前的排列方式,采用线性布局方式。
胶合直到无水泡之前浸泡2小时,在干净的水瓷砖,删除它们使其干燥,或者根据瓷砖的厚度和粘结层和壁的弹性线删除它们,在的端部两端的角或阳角长壁垂直放置,每2米有一排瓷砖,并用支撑板拉直。
作为垂直和扁平瓷砖粘贴的规则,将木条钉在下口的水平线上,以在木条上形成第一个皮革瓷砖座。
大理石墙面湿贴施工方案砂浆安装一般为1:1的砂浆,采用抹灰方法:粘合时,首先检查瓷砖两端瓷砖的顶部和底部,然后放置3-4 mm的砂浆瓷砖背面厚,指向水平线。
悬挂线,弹性线并从下到上粘贴。
钢制刀片用木制手柄敲击,使瓷砖表面平整坚固。
固定时,请随时使用托线板检查平整度和垂直度。
如果有任何附不实或欠缺沙灰,请重新粘贴。
大理石墙面湿贴施工方案在粘贴瓷砖之后呢,要清洁它的上面,再用同样的水泥浆覆盖接缝弄平整,最好用布擦拭干净砖面。

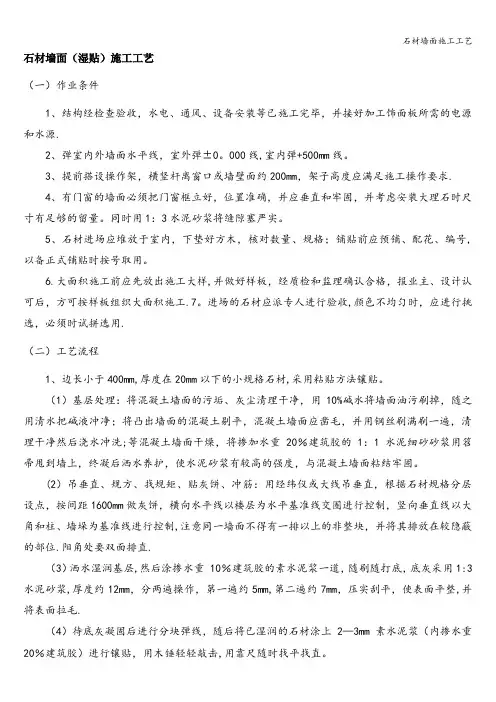

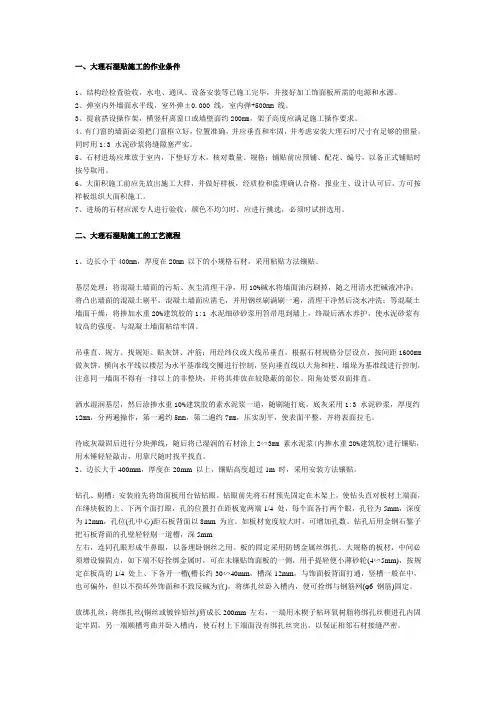

石材墙面(湿贴)施工工艺(一)作业条件1、结构经检查验收,水电、通风、设备安装等已施工完毕,并接好加工饰面板所需的电源和水源.2、弹室内外墙面水平线,室外弹±0。
000线,室内弹+500mm线。
3、提前搭设操作架,横竖杆离窗口或墙壁面约200mm,架子高度应满足施工操作要求.4、有门窗的墙面必须把门窗框立好,位置准确,并应垂直和牢固,并考虑安装大理石时尺寸有足够的留量。
同时用1:3水泥砂浆将缝隙塞严实。
5、石材进场应堆放于室内,下垫好方木,核对数量、规格;铺贴前应预铺、配花、编号,以备正式铺贴时按号取用。
6.大面积施工前应先放出施工大样,并做好样板,经质检和监理确认合格,报业主、设计认可后,方可按样板组织大面积施工.7。
进场的石材应派专人进行验收,颜色不均匀时,应进行挑选,必须时试拼选用.(二)工艺流程1、边长小于400mm,厚度在20mm以下的小规格石材,采用粘贴方法镶贴。
(1)基层处理:将混凝土墙面的污垢、灰尘清理干净,用10%碱水将墙面油污刷掉,随之用清水把碱液冲净;将凸出墙面的混凝土剔平,混凝土墙面应凿毛,并用钢丝刷满刷一遍,清理干净然后浇水冲洗;等混凝土墙面干燥,将掺加水重 20%建筑胶的 1:1 水泥细砂砂浆用笤帚甩到墙上,终凝后洒水养护,使水泥砂浆有较高的强度,与混凝土墙面粘结牢固。
(2)吊垂直、规方、找规矩、贴灰饼、冲筋:用经纬仪或大线吊垂直,根据石材规格分层设点,按间距1600mm做灰饼,横向水平线以楼层为水平基准线交圈进行控制,竖向垂直线以大角和柱、墙垛为基准线进行控制,注意同一墙面不得有一排以上的非整块,并将其排放在较隐蔽的部位.阳角处要双面排直.(3)洒水湿润基层,然后涂掺水重 10%建筑胶的素水泥浆一道,随刷随打底,底灰采用1:3水泥砂浆,厚度约12mm,分两遍操作,第一遍约5mm,第二遍约7mm,压实刮平,使表面平整,并将表面拉毛.(4)待底灰凝固后进行分块弹线,随后将已湿润的石材涂上 2—3mm 素水泥浆(内掺水重20%建筑胶)进行镶贴,用木锤轻轻敲击,用靠尺随时找平找直。

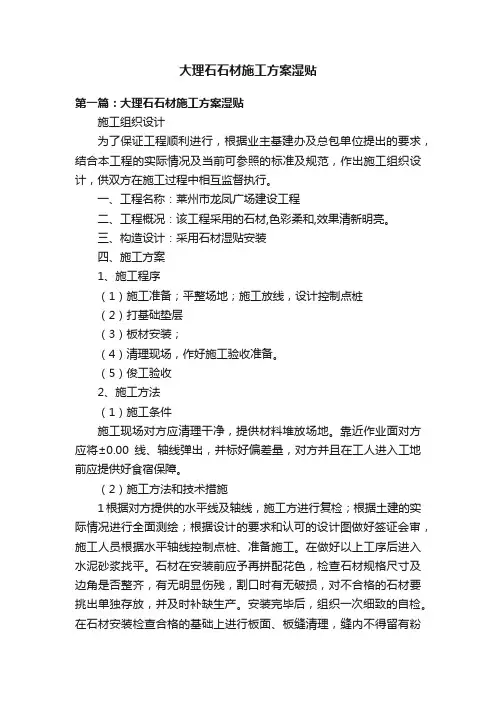

大理石石材施工方案湿贴第一篇:大理石石材施工方案湿贴施工组织设计为了保证工程顺利进行,根据业主基建办及总包单位提出的要求,结合本工程的实际情况及当前可参照的标准及规范,作出施工组织设计,供双方在施工过程中相互监督执行。
一、工程名称:莱州市龙凤广场建设工程二、工程概况:该工程采用的石材,色彩柔和,效果清新明亮。
三、构造设计:采用石材湿贴安装四、施工方案1、施工程序(1)施工准备;平整场地;施工放线,设计控制点桩(2)打基础垫层(3)板材安装;(4)清理现场,作好施工验收准备。
(5)俊工验收2、施工方法(1)施工条件施工现场对方应清理干净,提供材料堆放场地。
靠近作业面对方应将±0.00线、轴线弹出,并标好偏差量,对方并且在工人进入工地前应提供好食宿保障。
(2)施工方法和技术措施1根据对方提供的水平线及轴线,施工方进行复检;根据土建的实际情况进行全面测绘;根据设计的要求和认可的设计图做好签证会审,施工人员根据水平轴线控制点桩、准备施工。
在做好以上工序后进入水泥砂浆找平。
石材在安装前应予再拼配花色,检查石材规格尺寸及边角是否整齐,有无明显伤残,割口时有无破损,对不合格的石材要挑出单独存放,并及时补缺生产。
安装完毕后,组织一次细致的自检。
在石材安装检查合格的基础上进行板面、板缝清理,缝内不得留有粉尘和污物。
经过自检和清理整修后通知有关部门进行验收。
经过自检和清理修整,及时向质量部门提交验收报告及自检质量评定表,甲方应在接到通知后及时组织有关人员进行验收,如报告递交后3日内不进行验收,即为认可。
五、技术组织措施:(一)保证工程质量措施1.加强技术质量管理加强技术管理,认真贯彻各项技术管理制度,开工前落实各级人员岗位责任制,做好技术交底,施工中认真检查执行情况,开展全面质量管理活动,施工结束后,认真进行质量检验和评定,做好技术档案管理工作。
以项目经理全面负责制为基础,专职质检员具体抓,并采用“自检、互检、专检”。

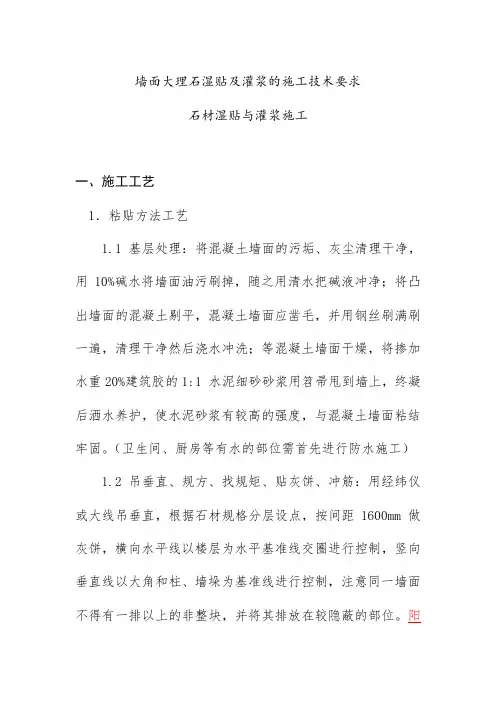

墙面大理石湿贴及灌浆的施工技术要求
石材湿贴与灌浆施工
一、施工工艺
1.粘贴方法工艺
1.1 基层处理:将混凝土墙面的污垢、灰尘清理干净,用10%碱水将墙面油污刷掉,随之用清水把碱液冲净;将凸出墙面的混凝土剔平,混凝土墙面应凿毛,并用钢丝刷满刷一遍,清理干净然后浇水冲洗;等混凝土墙面干燥,将掺加水重20%建筑胶的1:1 水泥细砂砂浆用笤帚甩到墙上,终凝后洒水养护,使水泥砂浆有较高的强度,与混凝土墙面粘结牢固。
(卫生间、厨房等有水的部位需首先进行防水施工)
1.2 吊垂直、规方、找规矩、贴灰饼、冲筋:用经纬仪或大线吊垂直,根据石材规格分层设点,按间距1600mm 做灰饼,横向水平线以楼层为水平基准线交圈进行控制,竖向垂直线以大角和柱、墙垛为基准线进行控制,注意同一墙面不得有一排以上的非整块,并将其排放在较隐蔽的部位。
阳
角处要双面排直。
1.3 洒水湿润基层,然后涂掺水重10%建筑胶的素水泥浆一道,随刷随打底,底灰采用1:3 水泥砂浆,厚度约12mm,分两遍操作,第一遍约5mm,第二遍约7mm,压实刮平,使表面平整,并将表面拉毛。
1.4 待底灰凝固后进行分块弹线,随后将已湿润的石材涂上2∽3mm 素水泥浆(内掺水重20%建筑胶)进行镶贴,用木锤轻轻敲击,用靠尺随时找平找直。
(如果饰面的石材为大理石要求采用专用石材粘结剂)
2.灌浆工艺
2.1 钻孔、剔槽;
2.2 放绑扎丝;
2.3试拼;
2.4 弹线;
2.5 安装固定;
2.7 灌浆;
2.8 擦缝;
2.9 柱子贴面;
2.10 清理墙面。

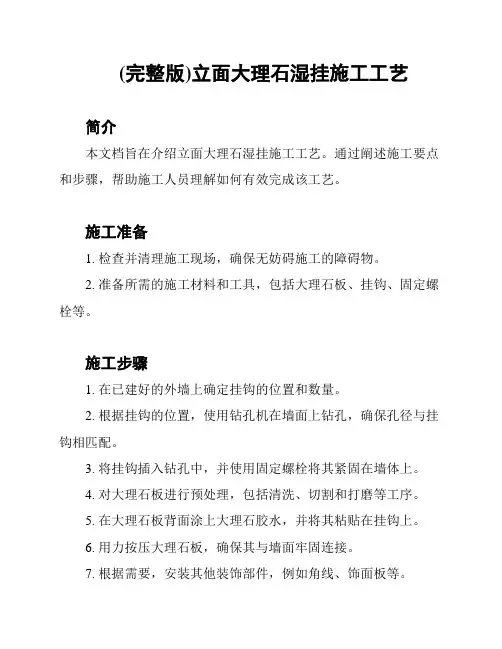

(完整版)立面大理石湿挂施工工艺
简介
本文档旨在介绍立面大理石湿挂施工工艺。
通过阐述施工要点和步骤,帮助施工人员理解如何有效完成该工艺。
施工准备
1. 检查并清理施工现场,确保无妨碍施工的障碍物。
2. 准备所需的施工材料和工具,包括大理石板、挂钩、固定螺栓等。
施工步骤
1. 在已建好的外墙上确定挂钩的位置和数量。
2. 根据挂钩的位置,使用钻孔机在墙面上钻孔,确保孔径与挂钩相匹配。
3. 将挂钩插入钻孔中,并使用固定螺栓将其紧固在墙体上。
4. 对大理石板进行预处理,包括清洗、切割和打磨等工序。
5. 在大理石板背面涂上大理石胶水,并将其粘贴在挂钩上。
6. 用力按压大理石板,确保其与墙面牢固连接。
7. 根据需要,安装其他装饰部件,例如角线、饰面板等。
8. 审查施工质量,确保大理石板安装牢固、平整无缺陷。
安全注意事项
1. 在施工过程中,务必佩戴个人防护装备,如安全帽、护目镜等。
2. 确保工作区域的通风良好,避免因粘合剂等材料产生的有害气体积聚。
3. 注意操作技巧,避免意外伤害。
结论
通过本文档的介绍,我们了解了立面大理石湿挂施工的主要步骤和注意事项。
在施工过程中,施工人员应遵循相关操作规范,确保施工质量和安全。
这一工艺将为建筑物增添美观和实用性,提升其整体价值。
一、大理石湿贴施工的作业条件1、结构经检查验收,水电、通风、设备安装等已施工完毕,并接好加工饰面板所需的电源和水源。
2、弹室内外墙面水平线,室外弹±0.000 线,室内弹+500mm 线。
3、提前搭设操作架,横竖杆离窗口或墙壁面约200mm,架子高度应满足施工操作要求。
4、有门窗的墙面必须把门窗框立好,位置准确,并应垂直和牢固,并考虑安装大理石时尺寸有足够的留量。
同时用1:3 水泥砂浆将缝隙塞严实。
5、石材进场应堆放于室内,下垫好方木,核对数量、规格;铺贴前应预铺、配花、编号,以备正式铺贴时按号取用。
6、大面积施工前应先放出施工大样,并做好样板,经质检和监理确认合格,报业主、设计认可后,方可按样板组织大面积施工。
7、进场的石材应派专人进行验收,颜色不均匀时,应进行挑选,必须时试拼选用。
二、大理石湿贴施工的工艺流程1、边长小于400mm,厚度在20mm 以下的小规格石材,采用粘贴方法镶贴。
基层处理:将混凝土墙面的污垢、灰尘清理干净,用10%碱水将墙面油污刷掉,随之用清水把碱液冲净;将凸出墙面的混凝土剔平,混凝土墙面应凿毛,并用钢丝刷满刷一遍,清理干净然后浇水冲洗;等混凝土墙面干燥,将掺加水重20%建筑胶的1:1 水泥细砂砂浆用笤帚甩到墙上,终凝后洒水养护,使水泥砂浆有较高的强度,与混凝土墙面粘结牢固。
吊垂直、规方、找规矩、贴灰饼、冲筋:用经纬仪或大线吊垂直,根据石材规格分层设点,按间距1600mm 做灰饼,横向水平线以楼层为水平基准线交圈进行控制,竖向垂直线以大角和柱、墙垛为基准线进行控制,注意同一墙面不得有一排以上的非整块,并将其排放在较隐蔽的部位。
阳角处要双面排直。
洒水湿润基层,然后涂掺水重10%建筑胶的素水泥浆一道,随刷随打底,底灰采用1:3 水泥砂浆,厚度约12mm,分两遍操作,第一遍约5mm,第二遍约7mm,压实刮平,使表面平整,并将表面拉毛。
待底灰凝固后进行分块弹线,随后将已湿润的石材涂上2∽3mm 素水泥浆(内掺水重20%建筑胶)进行镶贴,用木锤轻轻敲击,用靠尺随时找平找直。

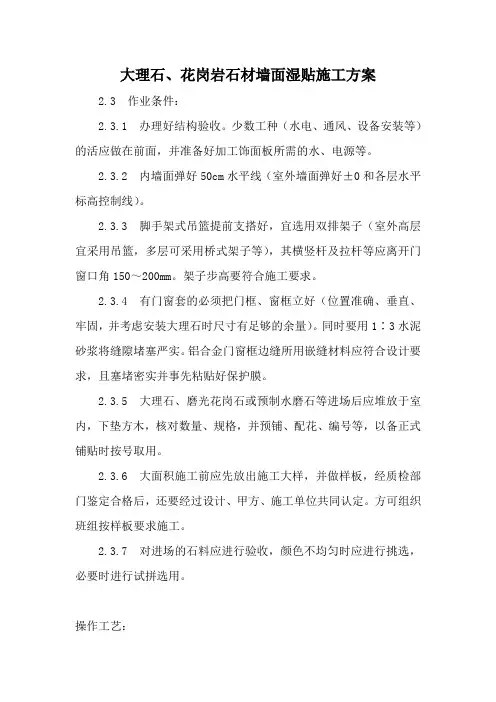

大理石、花岗岩石材墙面湿贴施工方案2.3 作业条件:2.3.1 办理好结构验收。
少数工种(水电、通风、设备安装等)的活应做在前面,并准备好加工饰面板所需的水、电源等。
2.3.2 内墙面弹好50cm水平线(室外墙面弹好±0和各层水平标高控制线)。
2.3.3 脚手架式吊篮提前支搭好,宜选用双排架子(室外高层宜采用吊篮,多层可采用桥式架子等),其横竖杆及拉杆等应离开门窗口角150~200mm。
架子步高要符合施工要求。
2.3.4 有门窗套的必须把门框、窗框立好(位置准确、垂直、牢固,并考虑安装大理石时尺寸有足够的余量)。
同时要用1∶3水泥砂浆将缝隙堵塞严实。
铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实并事先粘贴好保护膜。
2.3.5 大理石、磨光花岗石或预制水磨石等进场后应堆放于室内,下垫方木,核对数量、规格,并预铺、配花、编号等,以备正式铺贴时按号取用。
2.3.6 大面积施工前应先放出施工大样,并做样板,经质检部门鉴定合格后,还要经过设计、甲方、施工单位共同认定。
方可组织班组按样板要求施工。
2.3.7 对进场的石料应进行验收,颜色不均匀时应进行挑选,必要时进行试拼选用。
操作工艺:3.1 工艺流程:3.1.1 簿型小规格块材(边长小于40mm)工艺流程:基层处理→吊垂直、套方、找规矩、贴灰饼→抹底层砂浆→弹线分析→排块材→浸块材→镶贴块材→表面勾缝与擦缝3.1.2 大规格块材(边长大于40mm)工艺流程:施工准备 (钻孔、剔槽→穿铜丝或镀锌丝与块材固定→绑扎、固定钢筋网→吊垂直、找规矩弹线→安装大理石、磨光花岗石或预制水磨石→分层灌浆→擦缝3.2 薄型小规格块材(一般厚度10mm以下):边长小于40mm,可采用粘贴方法。
3.2.1 进行基层处理和吊垂直、套方、找规矩,其他可参见镶贴面砖施工要点有关部分。
要注意同一墙面不得有一排以上的非整砖,并应将其镶贴在较隐蔽的部位。
3.2.2 在基层湿润的情况下,先刷107胶素水泥浆一道(内掺水重10%的107胶),随刷随打底;底灰采用1∶3水泥砂浆,厚度约12mm.,分二遍操作,第一遍约5mm,第二遍约7mm,待底灰压实刮平后,将底子灰表面划毛。
墙面石材湿贴施工工艺1适用范围本工艺适用于以天然石材为饰面板的室内混凝土墙柱和砖墙的湿贴法施工过程。
2施工用料的选择1)大理石(花岗岩)板的种类、规格、颜色和图案必须符合设计要求,不得有暗伤、风化等缺陷,尤其要避免同一平面的石材出现色差现象。
2)砂:采用粗砂或中砂,其含泥量不能大于3%。
3)水泥:325号及其以上的水泥,有出厂质量证明和复试报告。
4)金属丝:ΦL2的漆包线,18号或20号的不锈钢丝或铜丝。
5)钢筋:选用的钢筋必须有出厂证明和材质检验报告。
6)膨胀螺栓、白水泥、焊条等其它材料均应符合质量要求且具有产品出厂合格证。
3施工前的准备工作1)技术准备(1)据图纸,认真核实基体实际偏差,检查基体立面垂直情况,偏差较大的应剔凿或修补。
(2)于柱面则应先测出柱的实际高度和柱子中心线,以及柱与柱之间上、中、下部水平通线,确定柱饰面看边线,再决定饰面板分格线。
(3)于复杂墙面,则应实测后放样校对。
(4)于复杂形状的饰面板,则要用黑铁皮等材料放足尺寸大样。
(5)据墙、柱校核实测的规格尺寸,(饰面板间的接缝宽度包括在内)计算出板块的排挡,并按安装顺序编号,绘制分块大样图以及节点大样图,作为加工定货的依据。
2)基层处理(1)镶贴饰面板的基体或基层,应有足够的刚度和稳定性,且表面平整粗糙。
(2)光滑的基层或基体表面,镶贴前应进行打毛处理,凿毛深度为5~15mm,间距不大于30mm。
(3)基层或基体表面残流的砂浆、尘土和油渍等应用钢丝刷刷干净,并用清水冲洗。
3)抄平放线按设计轴线距离,弹出标高水平线和柱子中线。
4)石材的检验和编号(1)石材拆开包装后,挑选出品种、规格和平整度符号要求,色泽一致,无缺棱掉角的石材。
剩下的破碎、变色、局部污染、缺边掉角和几何尺寸不符合要求的石材一律另行处理。
(2)一墙面或同一立面石材,其表面色泽要一致。
对花纹时,要上下左右通顺,纹理自然、均衡,浑然一体,以提高装饰效果。
(3)挑选合格的同墙面或同一立面的石材,应进行预拼并自下而上编号,分类竖向堆放,并做好标识。

1. 墙面湿贴大理石、花岗岩饰面施工工艺标准1.1 适用范围本章适用于工业与民用建筑中室内墙面、柱面、门窗套的大理石、花岗石饰面板装饰工程。
1.2 编制参考标准及规范下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用本标准。
凡是不注日期的引用文件,其最新版本适用于本标准。
本工程施工工艺标准引用下列现行国家标准的有关条款:1.3 术语和定义1.4 施工准备1.4.1 技术准备在仔细勘测现场,熟悉图纸,明确设计师要求的前提下,编制室内墙面、柱面、门窗套的大理石、花岗石装饰工程施工方案,并对工人进行书面技术及安全交底。
1.4.2材料准备(1)水泥:有备案证、厂家出厂证明、检验报告、复试报告的425#级普通硅酸盐水泥。
(2)白水泥: 425#级白水泥。
(3)黄沙:中沙或粗沙,用前过筛。
(4)其他附料:铜丝或镀锌铅丝、钢筋、扁铁、膨胀螺栓、与大理石或花岗石颜色接近的云石胶及嵌缝剂。
(5)大理石、花岗石:按图纸及设计师要求的品种、颜色、规格等备料。
表面不能有隐伤、风化、色斑等缺陷。
并应按设计要求进行预拼。
强度较低或较薄的石材应在背面粘贴玻璃纤维网布。
室内使用的花岗岩需进行放射性测试。
(6)大理石、花岗石质量要求:天然大理石板材规格尺寸允许偏差单位:mm天然大理石板材平面度允许极限公差单位:mm天然大理石板材外观质量天然大理石板材物理性能天然花岗石板材规格尺寸允许偏差单位:mm天然花岗石板材平面度允许极限公差单位:mm天然花岗石板材外观质量1.4.3 主要机具石材切割机、手提石材切割机、角磨机、冲击电钻、抛光机、手电钻、电焊机、2米铝合金靠尺、水平仪、水平尺、扳手、卷尺等。
1.4.5 作业条件(1)了解基层墙体结构,完成对结构的验收。
墙体结构的不同,石材湿贴的施工工艺也需相应改变。
(2)了解水、电、通风、设备安装等内在工程需提前结束,完成隐蔽验收。
大理石湿挂工程施工工艺1.施工工艺工地收货→清理结构表面→结构上弹出垂直线→大角挂两竖直钢丝→石料打孔→背面刷胶→贴柔性加强材料、挂水平位置线→支底层板托架→放置底层板定位→调节与临时固定→灌M20水泥→设排水管→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→插入连接钢针→将胶粘剂灌入上层墙板的下孔内、临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板→临时固定上层墙板2.施工方法(1)石材准备:用比色法对石材的颜色进行挑选分类,安装在同一面的石材颜色应一致,按设计图纸及分块顺序将石材编号。
(2)基层准备:清理预做饰面石材的结构表面,同时进行结构套方,找规矩,弹出垂直线和水平线。
并根据设计图纸和实际需要弹出安装石材的位置线和分块线.(3)挂线:根据设计图纸要求,石材安装前要事先用经纬仪打击大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确线,保证顺利安装,并在控制线的上下作出标记。
(4)支底层饰面板托架,把预先安排好的支托按上平线支在将要安装的底层石板上面。
支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向钉铺通长的50mm厚木板,木板上口要在同一个水平面上,以保证石材上下面处在同一水平面上。
(1)上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。
调整平钢板的位置,使平钢板的小孔正好与石板的插入孔对上,固定平钢板,用扳子拧紧.(2)底层石板安装:把侧面的连接铁件安好,便可把底层面板靠角上的一块就位。
(3)调整固定:面板暂固定后,调整水平度,如板面上口不平,可在板底的一端下口的连接平钢板上垫一相应的双股铜丝垫。
调整垂直度,并调整面板上口的不锈钢连接件的距墙空隙,直至面板垂直.(4)顶部面板安装:顶部最后一层面板除了解按一般石板安装要求外,安装调整好,在结构与石板的缝隙里吊一通长的20mm厚木条,木条上平为石板上口下去250mm,吊点可设在连接铁件上.可彩铝丝吊木条,木条吊好后,即在石板与墙面之间的空隙里放填充物,且填塞严实,防止灌浆时漏浆。
大理石湿贴施工工艺
材料准备
在开始施工之前,确保已准备好以下材料:
- 大理石瓷砖:选择适合的大理石瓷砖,尺寸和颜色可以根据
空间要求进行选择。
- 湿贴胶粘剂:用于粘贴大理石瓷砖的胶粘剂,选择适合大理
石材料的高质量产品。
- 铲子:用于涂抹湿贴胶粘剂的工具。
- 乳胶漆:用于处理墙面,确保墙面光滑且容易贴瓷砖。
- 毛刷:用于涂抹乳胶漆的工具。
施工步骤
1. 准备墙面:使用毛刷将乳胶漆涂抹在墙面上,确保墙面光滑。
等待干燥。
2. 涂抹胶粘剂:使用铲子将湿贴胶粘剂均匀涂抹在墙面上。
注意,不要涂抹过厚或过薄的胶粘剂。
3. 粘贴瓷砖:将大理石瓷砖轻轻按压在胶粘剂上,确保与墙面
充分接触。
在贴瓷砖时,可以使用橡皮锤轻轻拍打瓷砖,以确保其
牢固粘贴。
4. 清理多余胶粘剂:使用湿布及时清理贴瓷砖时溢出的胶粘剂,避免干燥后难以清除。
注意事项
- 安全:在施工过程中,确保戴上手套和口罩以保护自己。
同时,注意不要将胶粘剂接触到眼睛或口腔。
- 干燥时间:根据胶粘剂的说明,等待足够的干燥时间,以确
保瓷砖充分粘贴。
通常,至少需要24小时的干燥时间。
- 维护:为了保持大理石湿贴施工的美观和持久性,定期清洁和维护是必要的。
避免使用酸性清洁剂,以免对大理石瓷砖造成损害。
以上是大理石湿贴施工的基本步骤和注意事项,希望对您有所帮助。
在施工前,建议咨询专业人士以确保安全和质量。
大理石湿贴施工方案一、方案概述大理石湿贴施工是一种高档、高质的装饰施工方法,具有质感好、美观大方、耐久坚固以及施工周期短等特点。
本文将详细介绍大理石湿贴施工的步骤、注意事项以及质量保证措施,力求为顾客提供一份完善的施工方案。
二、施工步骤1. 施工准备在正式施工前,需要对施工现场进行清洁、破损修复、基层处理等工作。
确保墙面平整、洁净,并清除墙面上的水泥、油污等杂物。
2. 大理石湿贴胶准备选择符合国家标准,并适用于大理石的湿贴胶。
按照说明书添加适量的清水搅拌均匀,形成均匀的胶糊。
3. 湿贴胶涂抹将湿贴胶均匀涂抹于背面处理好的大理石板,并用小刮板进行刮平,使胶涂均匀、薄厚一致。
4. 对接放线根据设计要求和实际情况,在墙面上进行对接放线。
确保大理石板的安装位置准确、平整。
5. 大理石板贴贴合将涂抹好湿贴胶的大理石板按照对接放线粘贴在墙面上。
施工人员需小心翼翼地贴合,同时用木槌轻轻敲打大理石板以确保板与板之间的密贴性。
6. 大理石板压实使用专业的大理石压实工具对贴好的大理石板进行压实。
确保每块大理石板与墙面之间的牢固贴合,排除空鼓、松动现象。
7. 清理处理等待大理石胶水完全固化后,使用专用清洁工具清理墙面上的胶渍,保持大理石的干净整洁。
三、施工注意事项1. 安全施工施工人员需佩戴必要的安全防护装备,如安全帽、手套等,以确保施工过程中的安全。
2. 温度控制施工过程中,需要注意环境温度的控制。
湿贴施工较适宜在15℃-35℃的室温下进行,过高或过低的温度可能会影响施工效果。
3. 湿贴胶使用在使用湿贴胶时,应按照说明书要求正确地添加适量的水,并充分搅拌均匀,以确保胶水的黏合性和稳定性。
4. 对接放线准确性对接放线决定了大理石板的安装位置和整体效果,因此在进行对接放线时务必仔细、准确,并在施工过程中不断进行检查和调整。
四、质量保证措施1. 选材保证选择符合国家质量标准的大理石材料作为湿贴施工的基材,确保材料的均匀性和质量。
(完整版)墙面大理石湿挂施工工艺1. 简介本文档描述了墙面大理石湿挂施工工艺的完整步骤和流程。
涉及的内容包括准备工作、施工过程、技术要点等。
2. 准备工作在进行墙面大理石湿挂施工之前,需要进行以下准备工作:- 清洁墙面:确保墙面干净、平整,去除尘土和污垢。
- 确定施工区域:确定需要施工的具体区域,并进行相应的防护措施。
- 配置材料与设备:准备好所需的大理石瓷砖、胶粘剂、辅助材料和施工工具。
3. 施工过程以下是墙面大理石湿挂施工的步骤:步骤一:涂胶- 使用适量的胶粘剂将墙面均匀涂抹一层。
- 确保胶粘剂均匀、充分地覆盖整个施工区域。
步骤二:粘贴大理石瓷砖- 将预先调整好的大理石瓷砖粘贴在涂胶的墙面上。
- 确保瓷砖与墙面紧密贴合,排列整齐。
步骤三:修整- 使用修整工具对墙面上的瓷砖进行修整,确保各个瓷砖边缘的衔接平整。
- 清除多余的胶粘剂和杂质。
步骤四:养护- 确保施工区域在瓷砖粘贴后有足够的通风和干燥时间。
- 依照胶粘剂的要求,进行适当的养护时间。
4. 技术要点在墙面大理石湿挂施工过程中,需注意以下技术要点:- 胶粘剂的选择:选择适合墙面大理石湿挂施工的胶粘剂,并按照使用说明进行混合和使用。
- 瓷砖的粘贴:确保瓷砖与墙面贴合紧密,避免出现空隙和松动。
- 施工质量控制:定期检查施工质量,确保瓷砖的位置、平整度和外观符合要求。
- 施工环境要求:施工区域应保持通风良好,并确保施工材料和设备处于适宜的温度和湿度条件下。
以上就是墙面大理石湿挂施工工艺的完整版本。
根据这个文档,您可以正确进行墙面大理石湿挂施工,并获得良好的结果。
如有任何疑问,请随时与我们联系。
外墙湿挂大理石施工方案一、施工前准备:1.设计方案:根据建筑设计图纸和业主需求,确定外墙湿挂大理石的颜色、纹理和安装方法。
2.材料准备:采购足够数量的大理石板材,并进行质量检验,保证其色泽一致、规格合格。
3.施工工具准备:购买必要的施工工具,如电动锤、切割机、离心水泵、搅拌桶等。
二、基层处理:1.外墙表面清洁:清除外墙表面残留的泥土、油污和尘埃,确保墙体干净。
2.基层处理:根据基层情况,进行表面修补。
如有凹凸不平的情况,可以通过批灰、粘贴水泥砂浆等方法进行处理。
三、安装步骤:1.基准线设置:根据设计要求,使用水平仪在墙体上设置大理石板的基准线,以确保安装时的水平度和垂直度。
2.粘贴胶缝设置:根据设计要求和大理石板的规格,确定粘贴胶缝的宽度和布置方式。
在墙体上使用水平仪和垂直仪确定粘贴胶缝位置,然后使用割刀切割出粘贴胶缝的槽口。
3.粘贴胶缝施工:在粘贴胶缝槽口中铺设底层砂浆,然后将大理石板平铺在砂浆上,并用螺丝固定在墙体上。
大理石板之间需要留出一定的胶缝,以便后期的胶缝填充工作。
4.填缝施工:待大理石板固定后,使用高强度石材填缝剂将大理石板之间的缝隙填满,并用刮板进行平整。
5.防护处理:待填缝剂干燥后,对大理石表面进行防护处理,以防污染和侵蚀。
四、施工验收:1.检查工程质量:通过对施工质量的检查,确保大理石板安装牢固、胶缝平整、无空鼓和龟裂等问题。
2.清理现场:清除施工过程中产生的垃圾和废弃材料,将现场恢复整洁。
以上是一种外墙湿挂大理石的施工方案。
根据实际情况,施工中还需注意安全和环保,使用合适的防护措施,并选择环保型的施工材料,以确保工程质量和施工安全。
大理石饰面板湿贴法施工工艺流程想象一下,我们要给一面墙穿上漂亮的大理石衣服。
一开始呀,得把墙面弄干净、弄平整。
这就好比我们要在一张干净的纸上画画,如果纸皱巴巴的,画出来就不好看啦。
工人叔叔要把墙面上的灰尘、小石子之类的东西都弄掉,让墙面像镜子一样光滑平整。
比如说,我家装修厨房的时候,我看到工人叔叔拿着小铲子把墙上凸起的小块都铲掉,还拿扫帚扫了好多遍灰尘呢。
墙面准备好后,就要开始准备大理石板啦。
大理石板就像一块块拼图。
这些板子要挑选得很好看,不能有裂缝或者残缺。
就像我们挑玩具一样,要挑完整的、漂亮的。
接下来呢,要在大理石板的背面抹上黏黏的东西,这个东西就像超级胶水一样。
不过它可不是普通的胶水哦,它能让大理石紧紧地贴在墙上。
这时候啊,工人叔叔会小心翼翼地把大理石板搬到墙跟前,然后慢慢把它贴上去。
我在旁边看的时候,觉得他们就像在给墙做一件精致的手工。
贴好一块大理石板后,还要调整它的位置。
这就像我们摆拼图的时候,要把每一块都摆得刚刚好。
工人叔叔会用小工具轻轻敲打大理石板,让它和墙面贴得更紧实,也让它和旁边的板子排列得整整齐齐。
贴完之后呢,可不能就这么不管了。
还要对大理石板进行最后的处理。
就像我们做完手工后,要把边缘修一修一样。
要把大理石板之间的缝隙处理得漂漂亮亮的。
我看到工人叔叔会用一种像泥一样的东西把缝隙填满,然后再把表面擦得干干净净的。
这样,用大理石饰面板湿贴法施工就完成啦。
整个墙面就像穿上了一件华丽的大理石铠甲,看起来又坚固又好看。
而且啊,每次看到这个墙面,就会想到那些工人叔叔像艺术家一样精心地把它一点点打造出来,真的很了不起呢。
是不是觉得这个过程很神奇呀?这就像变魔术一样,把普普通通的墙面变成了漂亮的大理石墙面呢。
大理石湿挂工程施工工艺1.施工工艺工地收货→清理结构表面→结构上弹出垂直线→大角挂两竖直钢丝→石料打孔→背面刷胶→贴柔性加强材料、挂水平位置线→支底层板托架→放置底层板定位→调节与临时固定→灌M20水泥→设排水管→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→插入连接钢针→将胶粘剂灌入上层墙板的下孔内、临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板→临时固定上层墙板2.施工方法(1) 石材准备:用比色法对石材的颜色进行挑选分类,安装在同一面的石材颜色应一致,按设计图纸及分块顺序将石材编号。
(2) 基层准备:清理预做饰面石材的结构表面,同时进行结构套方,找规矩,弹出垂直线和水平线。
并根据设计图纸和实际需要弹出安装石材的位置线和分块线。
(3) 挂线:根据设计图纸要求,石材安装前要事先用经纬仪打击大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确线,保证顺利安装,并在控制线的上下作出标记。
(4) 支底层饰面板托架,把预先安排好的支托按上平线支在将要安装的底层石板上面。
支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向钉铺通长的50mm厚木板,木板上口要在同一个水平面上,以保证石材上下面处在同一水平面上。
(1)上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。
调整平钢板的位置,使平钢板的小孔正好与石板的插入孔对上,固定平钢板,用扳子拧紧。
(2)底层石板安装:把侧面的连接铁件安好,便可把底层面板靠角上的一块就位。
(3)调整固定:面板暂固定后,调整水平度,如板面上口不平,可在板底的一端下口的连接平钢板上垫一相应的双股铜丝垫。
调整垂直度,并调整面板上口的不锈钢连接件的距墙空隙,直至面板垂直。
(4)顶部面板安装:顶部最后一层面板除了解按一般石板安装要求外,安装调整好,在结构与石板的缝隙里吊一通长的20mm厚木条,木条上平为石板上口下去250mm,吊点可设在连接铁件上。
大理石墙面湿贴施工施工工艺一、大理石湿贴施工的作业条件1、结构经检查验收,水电、通风、设备安装等已施工完毕,并接好加工饰面板所需的电源和水源。
2、弹室内外墙面水平线,室外弹± 0.000 线,室内弹+500mm 线。
3 、提前搭设操作架,横竖杆离窗口或墙壁面约200mm ,架子高度应满足施工操作要求。
4、有门窗的墙面必须把门窗框立好,位置准确,并应垂直和牢固,并考虑安装大理石时尺寸有足够的留量。
同时用1:3 水泥砂浆将缝隙塞严实。
5、石材进场应堆放于室内,下垫好方木,核对数量、规格;铺贴前应预铺、配花、编号,以备正式铺贴时按号取用。
6、大面积施工前应先放出施工大样,并做好样板,经质检和监理确认合格,报业主、设计认可后,方可按样板组织大面积施工。
7、进场的石材应派专人进行验收,颜色不均匀时,应进行挑选,必须时试拼选用。
二、大理石湿贴施工的工艺流程1 、边长小于400mm ,厚度在20mm 以下的小规格石材,采用粘贴方法镶贴。
基层处理:将混凝土墙面的污垢、灰尘清理干净,用10% 碱水将墙面油污刷掉,随之用清水把碱液冲净;将凸出墙面的混凝土剔平,混凝土墙面应凿毛,并用钢丝刷满刷一遍,清理干净然后浇水冲洗;等混凝土墙面干燥,将掺加水重20% 建筑胶的1:1 水泥细砂砂浆用笤帚甩到墙上,终凝后洒水养护,使水泥砂浆有较高的强度,与混凝土墙面粘结牢固。
吊垂直、规方、找规矩、贴灰饼、冲筋:用经纬仪或大线吊垂直,根据石材规格分层设点,按间距1600mm 做灰饼,横向水平线以楼层为水平基准线交圈进行控制,竖向垂直线以大角和柱、墙垛为基准线进行控制,注意同一墙面不得有一排以上的非整块,并将其排放在较隐蔽的部位。
阳角处要双面排直。
洒水湿润基层,然后涂掺水重10% 建筑胶的素水泥浆一道,随刷随打底,底灰采用1:3 水泥砂浆,厚度约12mm ,分两遍操作,第一遍约5mm ,第二遍约7mm ,压实刮平,使表面平整,并将表面拉毛。
待底灰凝固后进行分块弹线,随后将已湿润的石材涂上2s3mm素水泥浆(内掺水重20%建筑胶)进行镶贴,用木锤轻轻敲击,用靠尺随时找平找直。
2 、边长大于400mm ,厚度在20mm 以上,镶贴高度超过1m 时,采用安装方法镶贴。
钻孔、剔槽:安装前先将饰面板用台钻钻眼。
钻眼前先将石材预先固定在木架上,使钻头直对板材上端面,在缍块板的上、下两个面打眼,孔的位置打在距板宽两端1/4 处,每个面各打两个眼,孔径为5mm ,深度为12mm ,孔位(孔中心)距石板背面以8mm 为宜。
如板材宽度较大时,可增加孔数。
钻孔后用金钢石錾子把石板背面的孔壁轻轻剔一道槽,深5mm 左右,连同孔眼形成牛鼻眼,以备埋卧钢丝之用。
板的固定采用防锈金属丝绑扎。
大规格的板材,中间必须增设锚固点,如下端不好拴绑金属时,可在未镶贴饰面板的一侧,用手提轻便小薄砂轮(4s5mm),按规定在板高的1/4 处上、下各开一槽(槽长约30s40mm ,槽深12mm ,与饰面板背面打通,竖槽一般在中,也可偏外,但以不损坏外饰面和不致反碱为宜),将绑扎丝卧入槽内,便可拴绑与钢筋网(忙钢筋)固定。
放绑扎丝:将绑扎丝(铜丝或镀锌铅丝)剪成长200mm 左右,一端用木楔子粘环氧树脂将绑孔丝楔进孔内固定牢固,另一端顺槽弯曲并卧入槽内,使石材上下端面没有绑扎丝突出,以保证相邻石材接缝严密。
绑扎钢筋网:具体作法为将墙体饰面部位清理干净,剔出预埋在墙内的钢筋头,焊接或绑扎忙钢筋网片,先焊接竖向钢筋,并用预埋钢筋弯压于墙面,后焊横向钢筋,是为绑扎石材所用。
如果板材高度为600mm 时,第一道横筋在地面以上100mm 处与竖筋绑扎牢固,用来绑扎第一层板材的下口固定绑扎丝,第二道绑扎在500mm 水平线上70〜80mm 且比石板上口低20〜30mm 处,用来绑扎第一层石板上口固定绑扎丝,再往上每600mm 一道横筋即可。
试拼:饰面板材颜色一致,无明显色差,经精心预排试拼,并对进场石材颜色的深浅分别进行编号,使相邻板材颜色相近,无明显色差,纹路相对应形成图案,达到令人满意的效果。
弹线:将墙面、柱面和门窗套用大线坠从上至下吊垂直。
同时考虑石材的厚度、灌注砂浆的空隙和钢筋网所占的尺寸,一般石材板外皮距结构面的厚度以50〜70mm 为宜。
找出垂直后,在地面上弹出石材的外廓尺寸线,此线即为第一层石材的安装基准线,编好号的石材在弹好的基准线上划出就位线,每块按设计规定留出缝隙。
安装固定:石材的安装固定是按部位取石材将其就位,石板上口外仰,右手伸入石板背面,把石板下口绑扎丝绑扎在横筋上,绑扎时不要太紧,只要把绑扎丝和横筋拴牢就可以;把石板竖起,便可绑石板上口绑扎丝,并用木楔垫稳,石板与基层间的间隙一般为30〜50mm(灌浆厚度)。
用靠尺检查调整木楔,达到质量要求后再拴紧绑扎丝,如此依次向下进行。
柱面按顺时针方向安装,一般先从正面开始。
第一层安装固定完毕,再用靠尺板找垂直,水平尺找平整,方尺找阴阳角方正。
在安装石板时如发现石板规格不准确或石板之间缝隙不符,应用铅皮固定,使石板之间缝隙一致,并保持第一层石板的上口平直。
找完垂直、平整、方正后,调制熟石膏,并调成粥状的石膏贴在石板上下之间,使这两层石板粘结成一整体,木楔处也可粘结石膏,再用靠尺检查有无变形,待石膏硬化后方可灌浆。
2.7 灌浆:石材板墙面防空鼓是关健。
施工时应充分湿润基层,砂浆按125配制,稠度控制在80〜120mm,用铁簸箕舀浆徐徐倒入,注意不要碰撞石材板,边灌边用橡皮锤轻轻敲出石板面或用短钢筋轻捣,使浇入砂浆排气。
灌浆应分层分批进行,第一层浇筑高度为150mm ,不能超过石板高度1/3 ;第一层灌浆很重要,既要锚固石板的下口绑扎丝又要固定石板,所以必须轻轻地小心操作,防止碰撞和猛灌。
如发现石板外移错位,应立即拆除重新安装。
第一次灌浆后待1 〜2 小时,等砂浆初凝后应检查一下是否有移动,确定无误后,进行第二层灌浆,第二层灌浆高度为200 〜300mm ,待初凝后再灌第三层,第三层灌至低于板上口50〜100mm 处为止。
但必须注意防止临时固定石板的石膏块掉入砂浆内,避免因石膏膨胀导致外墙面泛白、泛浆。
擦缝:板材安装前宜在板材背面刮一道掺水泥重5% 建筑胶的素水泥浆,这样在板材背面形成一道防水层,防止雨水渗入板内。
石板安装完毕,缝隙必须在擦缝前清理干净,尤其注意固定石材的石膏渣不得留在缝隙内,然后用与板色相同的颜色调制纯水泥浆擦缝,使缝隙密实、干净、颜色一致。
也可在缝隙两边的板面上先粘贴一层胶带纸,用密封胶嵌板缝隙,扯掉胶带纸后形成一道凸出板面1mm 的密封胶线缝,使缝隙既美观又防水。
柱子贴面:安装柱面石材板,其基层处理、弹线、钻眼、绑扎钢筋和安装等施工工序流程与镶贴墙面方法相同。
但应注意灌浆前用木方钉成槽形木卡子,双面卡住石板,以防灌浆时石板外胀。
清理墙面:石材板安装完要及时进行清理,由于板面有许多肉眼看平见的小孔,如果水泥砂浆污染表面,时间一长就不易清理掉,会形成色斑,应用酸液洗去后用清水充分冲洗干净,以达到美观的效果。
大理石湿贴施工的质量标准1、主控项目:材料的品种、规格、颜色、图案必须符合设计要求和满足现行的质量标准。
饰面板镶贴或安装必须牢固、方正、楞角整齐,不得有空鼓、裂缝等缺陷。
2、一般项目:表面平整、洁净、颜色一致,图案清晰、协调。
接缝嵌填密实、平直、宽窄一致,颜色一致,阴阳角处板的压向正确,非整板的使用部位适宜。
整板套割吻合,边缘整齐;贴面、墙裙等处上口平顺、凸出墙面厚薄一致。
室内墙面铺贴大理石干挂或者用细木工打底子然后用理石胶和瓷砖粘贴材料粘贴。
大理石、花岗岩石材墙面湿贴施工方案工艺标准适用于民用及公共建筑的室内外墙面、柱面和门窗套的大理石、磨光花岗石、预制水磨石等饰面板装饰工程。
施工准备:2.1 材料要求:2.1.1 水泥:325 号普通硅酸盐水泥。
应有出厂证明或复试单,若出厂超过三个月应按试验结果使用。
2.1.2 白水泥: 325 号白水泥。
2.1.3 砂子:粗砂或中砂,用前过筛。
2.1.4 大理石、磨光花岗石、预制水磨石等:按照设计和图纸要求的规格、颜色等备料。
但表面不得有隐伤、风化等缺陷。
不宜用易褪色的材料包装。
2.1.5 其他材料:如熟石膏、铜丝或镀锌铅丝、铅皮、硬塑料板条、配套挂件(镀锌或不锈钢连接件等);尚应配备适量与大理石或磨光花岗石、预制水磨石等颜色接近的各种石渣和矿物颜料; 107 胶和填塞饰面板缝隙的专用塑料软管等。
2.2 主要机具:2.2.1 磅秤、铁板、半截大桶、小水桶、铁簸箕、平锹、手推车、塑料软管、胶皮碗、喷壶、合金钢扁錾子、合金钢钻头(栢,打眼用)、操作支架、台钻、铁制水平尺、方尺、靠尺板、底尺(3000〜5000mm X40mm X10〜15mm )、托线板、线坠、粉线包、高凳、木楔子、小型台式砂轮、裁改大理石用砂轮、全套裁割机、开刀、灰板和铅皮( 1mm 厚)、木抹子、铁抹子、细钢丝刷、笤帚、大小锤子、小白线、铅丝、擦布或棉丝、老虎钳子、小铲、盒尺、钉子、红铅笔、毛刷、工具袋等。
2.3 作业条件:2.3.1 办理好结构验收。
少数工种(水电、通风、设备安装等)的活应做在前面,并准备好加工饰面板所需的水、电源等。
2.3.2 内墙面弹好 50cm 水平线(室外墙面弹好±0 和各层水平标高控制线)。
2.3.3 脚手架式吊篮提前支搭好,宜选用双排架子(室外高层宜采用吊篮,多层可采用桥式架子等),其横竖杆及拉杆等应离开门窗口角 150 〜 200mm 。
架子步高要符合施工要求。
2.3.4 有门窗套的必须把门框、窗框立好(位置准确、垂直、牢固,并考虑安装大理石时尺寸有足够的余量)。
同时要用1 :3水泥砂浆将缝隙堵塞严实。
铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实并事先粘贴好保护膜。
2.3.5 大理石、磨光花岗石或预制水磨石等进场后应堆放于室内,下垫方木,核对数量、规格,并预铺、配花、编号等,以备正式铺贴时按号取用。
2.3.6 大面积施工前应先放出施工大样,并做样板,经质检部门鉴定合格后,还要经过设计、甲方、施工单位共同认定。
方可组织班组按样板要求施工。
2.3.7 对进场的石料应进行验收,颜色不均匀时应进行挑选,必要时进行试拼选用。
操作工艺:3.1 工艺流程:3.1.1 簿型小规格块材(边长小于 40mm )工艺流程:排块材f 浸块材f 镶贴块材 f 表面勾缝与擦缝基层处理 f 吊垂直、套方、找规矩、贴灰饼 f 抹底层砂浆 f3.1.2 大规格块材(边长大于 40mm )工艺流程:施工准备(钻孔、剔槽 f 穿铜丝或镀锌丝与块材固定 f 绑扎、固定钢筋网 f吊垂直、找规矩弹线 f 安装大理石、磨光花岗石或预制水磨石 f 分层灌浆 f 擦缝3.2 薄型小规格块材(一般厚度 10mm 以下):边长小于 40mm ,可采用粘贴方法。
