电气母线安装安全技术交底
- 格式:doc
- 大小:19.00 KB
- 文档页数:2
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工部位:____________________4. 施工内容:____________________5. 施工日期:____________________二、安全技术交底内容1. 施工准备- 材料准备:确保所有母线、附件、配件齐全,并符合设计要求。
- 机具准备:准备液压升降车、脚手架、卷扬机、滑轮、大绳、台虎钳、钢锯、手锤、电钻、电锤、电焊机、液压弯管器、活扳手、厂家专用工具、扭矩扳手等。
- 作业条件:确保室内场所干燥,安装部位的建筑装饰工程已全部结束,门窗齐全。
2. 施工工艺- 设备开箱检查:检查封闭、插接母线是否具备出厂合格证、安装技术文件,包括额定电压、额定容量、试验报告等技术数据。
- 支架制作安装:按照设计要求制作支架,并确保支架安装牢固。
- 封闭、插接母线安装:按照施工图纸和技术要求进行安装,确保母线与支架连接牢固。
- 通电测试检验:完成安装后,进行通电测试,确保母线系统运行正常。
3. 安全技术要求- 高处作业安全:上、下架子时要设防滑装置或有旁人监护;工人严禁穿肥大的衣服,禁止赤脚及穿硬底或易滑的鞋从事高处作业;高空作业时注意带好安全带;使用人字梯时应注意梯子四个腿要缠上胶皮或布条防止滑倒;拉链连接必须牢固可靠。
- 物体打击防护:施工时注意高空落物,不得随意抛洒,以免造成伤害事故;施工时注意其它专业预留洞口,防止高空坠落。
- 电器安全:进入施工现场前必须正确佩带安全帽和安全带等相关安全防护用品;不准乱动电器机械,爱护安全防护设施,服从工地负责人统一安排。
- 物料管理:施工作业场所有坠落可能的物件,应一律先行撤除或加以固定;处作业中所用的物料,均应堆放平稳,不妨碍通行和装卸;工具应随手放入工具袋;作业中的走道、通道板和登高用具,应随时清扫干净。
4. 应急措施- 发生触电事故:立即切断电源,进行急救;同时,通知相关部门进行救援。
电气安装工程施工技术交底1、施工程序:(1)照明工程安装施工程序:施工准备配合土建预埋管及盒、箱根据平面配管至各照明箱开关盒、插座盒安装配电箱安装电缆敷管内穿线检测绝缘电阻电气器具安装配电箱内接线电气调试竣工验收。
(2)防雷接地工程安装施工程序:熟悉防雷接地施工要求基础钢筋焊接根据土建进度逐层连接柱内二根据主筋作为引下线根据图纸要求焊接均压环及防侧雷带屋面接闪器施工并与引下线焊接突出屋面的金属体与避雷带连接接地电阻测试竣工验收.(3)弱电工程(通讯、网络、闭电、火灾报警)安装施工程序:施工准备配合土建预埋管配管至各接线箱、接线盒盒、箱清理。
2、具体施工方法及措施:一、电气部分:1、配管工程:a、配管及预埋前,必须熟悉施工图纸,除完全掌握图纸设计功能及敷设途径、方法外,还应与给排水等有关专业核对图纸,并与土建图纸详细对照,如发现差错,应及时找设计更正。
b、认真整理施工图纸发现的疑难问题,参加设计方的图纸会审及交底工作,力求将图中问题解决在施工以前。
c、根据图纸及相关标准编制材料计划。
管、箱、盒规格正确.d、做好施工班组技术,质量、安全交底工作。
e、做好管、箱、盒、材料进场验收工作,防止不合格材料使用在工程中,电管除满足规范要求,还应无严重锈蚀,管内不得有尖锐棱角,箱、盒尺符合设计规定.f、钢管应用机械切割机下料或钢锯下料,并应清除端口毛刺,保证内外壁管口光滑,绝不允许气焊割口。
g、在现浇混凝土板、墙、柱内配管时,除按位置埋设线,盒,还应做好固定工作,以防灌注混凝土震动时位置偏移,管口应取封堵措施,以免水泥浆流入堵塞管子,影响穿线。
h、线管煨弯应保证足够的弯曲半径,暗配时弯曲半径≥6倍管子外径。
i、钢管经过盒、箱、管箍处,应用Ø6~Ø8圆钢做接地跨接,盒、箱也应做好接地焊接,接地焊接长度>6D且应双面焊接。
j、盒、箱定位应准确,符合设计及施工规范要求,采用水平仪或用找平塑料软管逐一校正准确。
一、基本规定(I)查验合格证、随带安装技术文件、“CCC”认证标志及认证复印件。
(2)外观检查:防潮密封良好,各段编号标志清晰,附件齐全,外壳不变型,母线螺栓搭接面平整、无起皮和麻面;插接母线上的静触头无缺损、表面光滑、镀层完整。
二、施工准备1、技术准备(1)熟悉图纸资料,弄清设计图的设计内容,注意图纸和产品技术资料提出的具体施工要求。
(2)考虑与主体工程和其他工程的配合问题,确定施工方法。
(3)技术交底。
施工前要认真听取工程技术人员的技术交底,弄清技术要求、技术标准和施工方法。
(4)必须熟悉有关电力工程的技术规范。
2、设备及材料要求(1)封闭插接母线应有出厂合格证、“CCC”认证标志及认证复印件、安装技术文件。
技术文件应包括额定电压、额定容量、试验报告等技术数据。
型号、规格、电压等级、应符合设计要求。
(2)各种规格的型钢应无明显锈蚀,卡件、各种螺栓、垫圈应符合设计要求,应是热镀锌制品。
(3)其他材料:防腐油漆、面漆、电焊条等应有出厂合格证。
3、主要机具(1)主要机具:工作台、台虎钳、钢锯、锤子、油压煨弯器、电钻、电锤、电焊机、力矩扳手等。
(4)测试工具:钢角尺、钢卷尺、水平尺、绝缘摇表等。
4、作业条件(1)施工图纸及产品技术文件齐全。
(2)在结构封顶、室内底层地面施工完成或以确定地面标高、场地清理、层间距离复核后,才能确定支架设置位置。
(5)电气设备(变压器、开关柜等)安装完毕,且检验合格。
(4)与封闭插接母线安装位置有关的管道、空调及建筑装修工程施工基本结束,确认扫尾施工不会影响已安装的母线,方可安装母线。
三、材料和质量要点1、材料的关键要求(1)每以相母线组件在外壳上应有明显标志,标明所属相段、编号及安装方向。
(2)母线和外壳不应有裂纹、裂口和严重锤痕和凹凸不平现象。
(3)母线与外壳的不同心度,允许偏差为±5mπu(4)外壳法兰端面应与外壳轴线垂直,法兰盘不变形,法兰加工精度良好。
最小抗拉强度(N/Vmm) 20℃时最大电阻率(Ω·mm/m)工程名称北京金地华府1#楼交底日期年月日施工单位北京一建工程有限公司分部/分项工程名称交底摘要风云唐朝(2)绝缘子上下要各垫一个石棉垫。
(3)绝缘子夹板、卡板的制作规格要与母线的规格相适应。
绝缘子夹板、卡板的安装要牢固。
5 母线的加工。
(1)母线的调直与切断。
①母线调直采用母带调直器进行调直,手工调直时必须用木锤,下面垫道木进行作业,不得用铁锤。
②母线切断可使用手锯或砂轮锯作业,不得用电弧或乙炔进行切断。
(2)母线的弯曲。
①母线的弯曲应用专用工具(母线煨弯器)冷煨,弯曲处不得有裂纹及显著的皱折。
不得进行热弯。
②母线平弯及立弯的弯曲半径(下图)不得小于下表工程名称北京金地华府1#楼交底日期年月日施工单位北京一建工程有限公司分部/分项工程名称交底摘要风云唐朝矩形母线最小弯曲半径(R)值项目母线规格a×b(mm)最小弯曲半径R铝铜钢平弯50×50及以下>50×50至120×102b2.5b2b2b2b2b立弯50×50及以下>50×50至120×101.5a2aa0.5a0.5aa③母线扭弯、扭转部分的长度不得小于母线宽度的2.5~5倍(下图)。
图母线弯曲示意图6 母线的连接。
母线的连接可采用焊接或螺栓连接方式。
(1)母线的焊接。
①焊接的位置。
(mm)工程名称北京金地华府1#楼交底日期年月日施工单位北京一建工程有限公司分部/分项工程名称交底摘要风云唐朝30 31.5 31.5-25 11 1 M1031 25 22 9 1 M8图矩形母线搭接L—母线两支持点之间的距离③母线与母线,母线与分支线,母线与电器接线端子搭接时,其搭接面必须平整、清洁并涂以电力复合脂,并符合下列规定:铜与铜:室外、高温且潮湿或对母线有腐蚀性气体的室内必须搪锡。
干燥室内可直接连接。
铝与铝:直接连接。

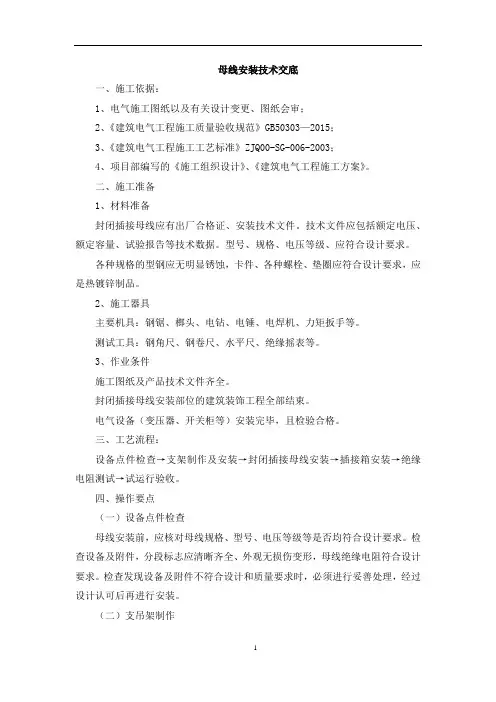

母线安装技术交底一、施工依据:1、电气施工图纸以及有关设计变更、图纸会审;2、《建筑电气工程施工质量验收规范》GB50303—2015;3、《建筑电气工程施工工艺标准》ZJQ00-SG-006-2003;4、项目部编写的《施工组织设计》、《建筑电气工程施工方案》。
二、施工准备1、材料准备封闭插接母线应有出厂合格证、安装技术文件。
技术文件应包括额定电压、额定容量、试验报告等技术数据。
型号、规格、电压等级、应符合设计要求。
各种规格的型钢应无明显锈蚀,卡件、各种螺栓、垫圈应符合设计要求,应是热镀锌制品。
2、施工器具主要机具:钢锯、榔头、电钻、电锤、电焊机、力矩扳手等。
测试工具:钢角尺、钢卷尺、水平尺、绝缘摇表等。
3、作业条件施工图纸及产品技术文件齐全。
封闭插接母线安装部位的建筑装饰工程全部结束。
电气设备(变压器、开关柜等)安装完毕,且检验合格。
三、工艺流程:设备点件检查→支架制作及安装→封闭插接母线安装→插接箱安装→绝缘电阻测试→试运行验收。
四、操作要点(一)设备点件检查母线安装前,应核对母线规格、型号、电压等级等是否均符合设计要求。
检查设备及附件,分段标志应清晰齐全、外观无损伤变形,母线绝缘电阻符合设计要求。
检查发现设备及附件不符合设计和质量要求时,必须进行妥善处理,经过设计认可后再进行安装。
(二)支吊架制作1、支架制作支架的加工制作按选好的型号,测量好的尺寸断料制作,断料严禁气焊切割,加工尺寸最大误差5mm。
支架上钻孔应用台钻或手电钻钻孔,不得用气焊割孔,孔径不得大于固定螺栓直径2mm。
螺杆套扣,应用套丝机或套丝板加工,不许断丝。
2、支架安装封闭插接母线的拐弯处以及与箱(盘)连接处(30CM)必须加支架。
直线段插接母线支架的距离不应大于2m。
封闭、插接母线沿墙垂直固定时,应使用固定支架。
在建筑物楼板上封闭、插接母线垂直安装应使用弹簧支架支承。
对于电流容量较小(400A及以下)的封闭、插接母线隔层在楼板上面设弹簧支架,400A 以上时每层支承。
一、工程概况1. 工程名称:___________2. 施工单位:___________3. 施工部位:___________4. 施工内容:___________5. 施工期限:___________二、安全技术交底1. 施工人员安全注意事项(1)施工人员必须经过专业培训,具备相关操作技能和安全生产知识。
(2)进入施工现场必须佩戴安全帽、安全带等个人防护用品。
(3)严禁酒后作业、疲劳作业、带病作业。
(4)严格遵守操作规程,不得擅自改变施工工艺和施工方法。
2. 高处作业安全注意事项(1)高处作业时,必须使用安全带,安全带应系在牢固可靠的部位。
(2)高处作业时,不得穿硬底鞋、拖鞋、凉鞋等易滑鞋。
(3)上下架子时,必须设有防滑装置或有专人监护。
(4)使用人字梯时,梯子四个腿应缠上胶皮或布条,防止滑倒。
3. 触电安全注意事项(1)施工前,应检查电气设备、线路是否完好,严禁使用损坏的电气设备。
(2)施工过程中,严禁用手触摸电气设备、线路。
(3)操作电气设备时,必须穿戴绝缘手套、绝缘鞋等防护用品。
(4)如发生触电事故,应立即切断电源,进行紧急救护。
4. 物体打击安全注意事项(1)施工过程中,注意高空落物,不得随意抛洒。
(2)施工场地应保持整洁,不得随意堆放杂物。
(3)施工人员应时刻注意周围环境,防止物体打击事故发生。
5. 机械伤害安全注意事项(1)操作机械时,必须熟悉机械性能和操作规程。
(2)严禁在机械运转时进行维修、调整。
(3)机械操作人员必须穿戴防护用品,如安全帽、防护眼镜等。
(4)非机械操作人员不得靠近机械作业区域。
三、施工工艺及注意事项1. 施工工艺(1)母线开箱检查:检查母线、型钢、卡件、螺栓、垫圈等材料是否齐全、完好。
(2)支架制作安装:按照设计要求,制作安装支架。
(3)封闭、插接母线安装:按照施工图纸,进行封闭、插接母线安装。
(4)通电测试检验:通电测试母线安装质量,确保母线正常运行。
2. 施工注意事项(1)施工过程中,严格遵守操作规程,确保施工质量。
母线安装安全技术交底母线是电力系统中的重要组成部分,其安装施工对于电力系统的稳定运行和电能的平稳输送至关重要,因此在母线安装工作中,必须严格执行相关安全技术规范,保证施工过程安全可靠。
本文将对母线安装工作的安全技术进行交底。
一、施工前准备1.1 在施工前,必须对母线敷设区域进行细致的勘察。
勘察范围包括母线敷设线路、敷设区域的环境、地面材质、地质状况等。
勘察结果必须妥善记录,并根据实际情况制定相应的施工方案。
1.2 施工前,必须组织专业技术人员进行技术交底,明确母线的敷设方式、支吊架的选型和安装方式、接地电阻的计算及施工方法、母线预紧力的控制等。
1.3 施工前,必须对施工现场进行清理,将杂物、堆积物等清除干净,确保施工场地干燥、整洁、无杂物。
二、施工过程中的安全措施2.1 施工期间必须严格按照相关安全操作规程进行施工,在施工现场应设置安全警戒区域,并做好警示标志和警示灯的布置。
2.2 施工现场应配备必要的安全设施和安全保护用品,包括安全带、防滑鞋、防护帽和手套等。
2.3 施工现场应按照母线敷设流程进行施工,严禁超负荷作业和敷设线路交叉施工。
施工人员必须经过专业培训并持有相应的施工证书,才能操作专业设备。
2.4 施工现场应配备相应的自救器材,在发生突发情况时能够采取自救措施。
同时,必须配备足够数量的灭火器、消防水源等灭火设备,确保在施工中发生火灾时及时扑灭。
2.5 母线敷设过程中,必须确保所有施工人员佩戴好安全带,并通过严格控制的方式上下作业。
三、施工后的检查和验收3.1 母线敷设完毕后,必须对整个敷设工程进行全面的检查和测试。
此时应对母线预紧力、支吊架、接地电阻等进行检查,确保施工质量合格。
3.2 在进行检查和测试时,必须采用安全检测仪器,严格按照相关检查标准进行操作,确保检查结果的准确性和可靠性。
3.3 在检查完成后,必须进行全面验收。
验收包括对支吊架、接头、件数、长度、接地电阻等方面进行严格把关,确保施工质量符合安全技术规范要求。
母线安装安全技术交底一、前言母线作为电力系统中的重要组成部分,扮演着电力传输的关键角色。
为了保障母线安装及使用的安全性,我们需要对母线安装安全技术进行交底。
二、母线安装前的准备在进行母线安装之前,需要对现场进行全面的勘察和评估。
应当确定以下事项:1.母线的型号,规格和容量是否符合设计要求;2.母线的接地方式和接地电阻是否符合规范要求;3.母线的铺设方案是否合理,并与设计方案相符;4.根据母线设计方案,确定母线的起始点和终止点,并标明连接情况;5.确定母线的铺设路径,保证安装方便,维护方便,及时回路故障保护等;三、母线安装的基本要求在进行母线铺设安装过程中,需要注意以下基本要求:1.母线铺设清晰明了。
母线铺设应按照设计方案的要求进行,并且应该保证清晰可见,不得混淆;2.母线的支撑方式,应该符合结构稳定,可靠耐用等要求,特别是母线两端接头所采用的支撑方式应该稳固可靠;3.母线的接头应该采取可靠的接触方式,接触面利用面积应该足够,电压应该均匀分配在接触面上;4.母线的接头应该严格遵守连接顺序及其正确的动作,特别是紧固件和扣向卡头的紧固程度;5.母线的吊装应该符合安全操作要求,采用可靠的起重、绑缚、吊装设备和器具,实现母线安全保存。
四、母线安装的安全防范在母线安装过程中,需要注意以下安全防范措施:1.操作人员必须是经过专业培训的、熟练的电力工人;2.在进行母线安装时,必须先按照规定检查设备的漏电情况和绝缘情况;3.在进行吊装操作时,一定要支付注意事项,采用符合规定的吊装设备,并进行严格的安全防范措施;4.在现场必须保持整洁、明亮,保证通道畅通,确定作业区域及其范围,标明禁止通行和警示标志;5.在电气设备及通道内,必须采取隔离措施,并保证母线铺设区域与人员之间保持安全距离。
五、母线安装后的检查与验收完成母线的铺设之后,必须进行全面的检查和验收,以确保母线安装的质量和安全性。
1.对母线的接头和支撑系统进行检查,确保接头良好连接,支撑系统稳固可靠;2.检查母线的绝缘情况和接地系统,确保符合相关标准和规定;3.对母线回路的导通情况进行测试,确保导通良好;4.对母线的防腐、防锈及与其它设备的接触面保护等问题进行检查和处理;5.对已经完成的母线安装进行全面验收,确保符合相关技术规范和安装要求。
母线安装工程技术交底一、准备工作1、该工程母线均由供货商配套带来,母线到现场后应根据图纸资料核对型号、长度、尺寸,是否与盘柜相吻合,核查无误后妥善保管。
2、母线安装前,应将连接处接触面用平锉打磨平整光滑,去掉表面污渍,并将螺栓孔周边毛刺清理干净。
二、施工阶段1、应根据盘柜特点确定母线是从侧面穿入,还是从柜顶进入。
若从侧面穿入,应在盘柜安装时最后一台盘柜安装到位前,将母线穿入。
安装时应分清A、B、C三相母线的区别。
2、母线连接用螺栓连接,接触面涂以导电膏,固定用力矩扳手的力矩值应符合规范规定。
螺栓两侧有平垫圈,相邻垫圈间有大于3mm的间隙。
螺母侧应装有弹簧垫圈或锁紧螺母。
螺应受力均匀,不使电器的接线端子受额外应力。
3、母线在绝缘子上安装时应符合下列要求:①金具与绝缘子间的固定平整牢固,不使母线受额外应力。
②交流母线的固定金具或其他支持金属不形成闭合铁磁回路。
③除固定点外,当母线平置时,母线支持夹板的上部压板与母线间有1~1.5mm的间隙;当母线立置时,上部压板与母线间有1.5~2mm的间隙。
④母线的固定点,每段设置1个,设置在全长或两母线伸缩节的中点。
⑤母线有用螺栓搭接时,搭接长度及钻孔直径应符合规范要求,连接处距绝缘子的支持夹板边缘不小于50mm,4、绝缘子的底座、套管和法兰、保护网(罩)及母线支架等可接近裸露导体应用镀锌扁钢(40×4)直接与接地干线连接,焊接的搭接长度不小于扁钢宽度的两倍。
5、母线的最小安全距离应符合规范要求。
母线相间及距接地体最小安全距离:电压0.4KV为20mm,电压10KV为125mm。
6、母线安装完成后,应刷相色漆,距离支持及连接处10mm内不刷漆,并摇测绝缘电阻。
三、安全事项1、母线安装时应注意安全,防止螺丝、垫片等掉入开关电器内。
2、刷相色漆时应防止油漆污染盘柜。
综合布线地面线槽及配电母线槽安装技术交底简介综合布线地面线槽及配电母线槽安装技术交底是为新建办公楼进行网络布线和电力配电的交底技术。
综合布线是指为建筑物提供音频、视频、数据和通信服务的一种标准化系统解决方案。
线槽是综合布线的必要组成部分,线槽本身可以被视为由基座和盖板组成的通道,能够从一个区域传送数据或通信信号,并且线槽能够自主安装、扩展和维护。
本文将详细介绍综合布线地面线槽及配电母线槽的技术要点。
线槽的类型1. 地面线槽类型地面线槽是安装在地面上,用于管理电缆和电线的技术。
我们首先需要选出适合的材料、长度和宽度来安装线槽,这样我们才能开始进行实际的操作。
在铺设地面线槽时需要确保不影响其他用户的工作和浪费过多时间,同时使用高质量的线槽也能减小后续维护和升级成本的问题。
2. 配电母线槽类型配电母线槽的作用是管理电力线路,其优点是适用于安装电力线,同时也能优化使用空间,与传统销售卖电线的布局方式相比之下,配电母线槽形象生动且易于扩展和升级。
安装技术细节1. 铺设线槽铺设线槽包括对地面线槽的安装和维护,要确保地面线槽和周围环境拼接严密,避免尘埃、水等杂物进入线槽内部。
配电母线槽的安装需要考虑到部件的耐用性和产品的可靠性,能够避免由于外部条件的变化导致设备损坏的情况。
2. 配电箱安装地面线槽和配电箱是非常重要的步骤,需要先测量好地面的长度,并选用地面线槽铺设好后,在配电箱中对即将到来到的电线进行测量和规划。
电线可以划分为不同的通道,让电线和线槽的运行空间更清晰,再将配电母线槽和地面槽连接,这样就能敏捷地解决安装的问题。
3. 电子配线盒电子配线盒是配电箱中、地面线槽和配电母线槽之间的重要部分,它能够帮助您将电线和线槽的运行空间规划得更加明确,加快维护速度。
此外,使用电子配线盒也能减少设备总成本。
结论本文综合介绍了综合布线地面线槽及配电母线槽的安装技术细节,目的是为读者提供一种有效的解决方案,使得在更换和安装线槽时更加得心应手,提高安装速度。
电气工程技术交底一、电缆线路安装技术交底1.工艺流程水平敷设准备工作→电缆沿桥架敷设→→整理固定→挂标志牌垂直敷设2.敷设前准备工作(1)施工前应对电缆进行详细检查,规格、型号、截面、电压等级等均符合设计要求,外观无扭曲。
(2)对10KV以下电缆,用1KV摇表摇测线间及对地的绝缘电阻,其值应不低10MΩ。
(3)高层强电竖井的大截面电缆采用绞磨机械牵引的方式敷设,由起重工配合,将机械安装固定在26层适当位置,并将钢丝绳、大麻绳和滑轮安装好。
(4)临时联络指挥系统的设置。
高层内特别是电气竖井内电缆敷设,主要用无线电对讲机联络,手持扩音喇叭指挥,简易电话作为全线联络。
(5)电气竖井中的电缆敷设以电缆图为准,防止电缆的交叉和混乱。
(6)电缆支架的架设地点在地下一层强电竖井附近。
施工时先敷设竖井竖向电缆,完成后再敷设至变配电所的水平电缆。
架设支架时应使电缆轴的转动方向保证电缆引出端在电缆轴的上方。
3.电缆沿桥架敷设(1)水平敷设:敷设方法主要为人力牵引。
电缆沿桥架或托盘敷设时,应单层敷设,排列整齐,不得有交叉,拐弯处应以最大截面电缆允许弯曲半径为准。
(2)水平敷设:敷设方法主要为人力牵引。
电缆沿桥架或托盘敷设时,应单层敷设,排列整齐,不得有交叉,拐弯有交叉,拐弯处应以最大截面电缆允许弯曲半径为准。
(3)电缆敷设到位后,每层至少加装两道卡固支架。
4.挂标志牌在电缆端头处挂标志牌,注明电缆编号、规格、型号及电压等级。
二、电气配管及管内穿线技术交底1.工艺流程(1)暗管敷设:煨弯、切管、套丝→测定箱盒位置→稳住箱盒→管路连接→配合现浇混凝土配管→地线焊接(2)明管、吊顶内管路敷设:预制加工管弯、支架→箱、盒侧位→支、吊架固定(胀管法)→箱、盒固定→管路连接→跨接地线(3)管内穿线:扫管→穿带线→放线与断线→导线与带线的绑扎→管口带护口→导线连接→线路绝缘摇测2.暗管敷设(1)暗配的电线管路宜沿最近的线路敷设并应减少弯曲,埋入墙或混凝土内的管子离表面的净距不应小于15mm。
母线桥制作安装技术交底
1使用的铜母线应有质量证明材料,施工前检查母线表面应光洁平整,不应有裂纹、褶皱、变形和扭曲。
2、各种金属构件的安装螺孔不能采用气割或电焊吹孔。
3、矩形母线应进行冷弯,不得进行热弯。
4、矩形母线应减少直角弯曲,弯曲处不得有裂纹,及显著的褶皱,母线的最小弯曲半径应符合下表规定。
5、矩形母线采用螺栓固定搭接时,连接处距支柱绝缘子的支持夹板边缘不应小于50mm,上片母线端头与下片母线平弯开始处距离不应小于50mm.母线扭转90。
时,其扭转部分的长度应为母线宽度的2.5-5倍.
6、母线涂漆应均匀,无起层,皱皮。
7、母线安装时,室内室外的安全净距应符合相关规定。
8、母线搭接面应涂电力复合脂。
交流母线的固定金具或其他支持金具不应形成闭合磁路。
不应使其所支持的母线受到额外应力。
9、高空作业必须正确佩戴安全帽,系好安全带,挂好保险扣,不准上下抛掷工器具和物件。
10、注意保护设备安全,尤其是瓷质套管的安全。
安全技术交底登记表。
