矿棉板吊顶施工方案及施工工艺方法矿棉板吊顶施工方案及施工工艺方法一、项目背景及目的在建造室内装修过程中,矿棉板吊顶广泛应用于各类建造物,其装修效果美观慷慨且具有优良的隔音、隔热性能。
本旨在提供一套完整的矿棉板吊顶施工方案及施工工艺方法,包含各个环节的具体步骤和注意事项,以保证施工质量和安全。
二、施工准备1. 施工前必须进行详细的方案设计和施工图纸绘制,确保施工过程符合设计要求。
2. 准备工具和材料,如矿棉板、龙骨、挂件、吊钩、螺丝等,确保施工所需物资齐全。
三、施工步骤1. 清理施工现场:清除原有吊顶材料和其他杂物,确保施工场地干净整洁。
2. 安装龙骨:根据设计图纸确定龙骨位置,进行固定。
注意龙骨间距和水平度的要求。
3. 安装挂件:根据龙骨位置,安装吊顶挂件,保证挂件位置准确、稳固。
4. 安装吊钩:根据设计要求,安装吊钩并进行固定,注意吊钩之间的间距和水平度。
5. 安装矿棉板:根据设计图纸,将矿棉板逐块安装于吊钩上,确保安装坚固且垂直。
6. 进一步整平吊顶:使用水平仪进行校准,根据需要调整矿棉板的位置,确保整个吊顶平整。
7. 防火处理:根据需要,对矿棉板进行防火处理,确保施工后的吊顶符合建造标准要求。
8. 完善细节处理:对吊顶边缘进行修整,并安装相应的线条、挂钟、灯具等装饰。
四、施工注意事项1. 施工过程中,要注意安全防护,佩戴好安全帽、手套等必要的防护装备,确保施工人员的人身安全。
2. 施工现场要保持整洁有序,施工结束后要进行及时清理,清理施工渣土和废弃材料。
3. 注意选用环保无污染的矿棉板,防止对人体健康造成危害。
4. 在施工过程中,要确保施工现场通风良好,防止吸入矿棉尘,对工人进行健康防护。
附件:1. 方案设计图纸。
2. 施工工具清单。
3. 材料清单。
4. 吊顶挂件图纸。
法律名词及注释:1. 建造标准要求:指建造物在设计、施工、使用过程中,必须遵循的相关法律、法规和规范性文件所规定的标准。
2. 无污染:指矿棉板材料在使用和施工过程中不含有对环境和人体健康有害的物质。

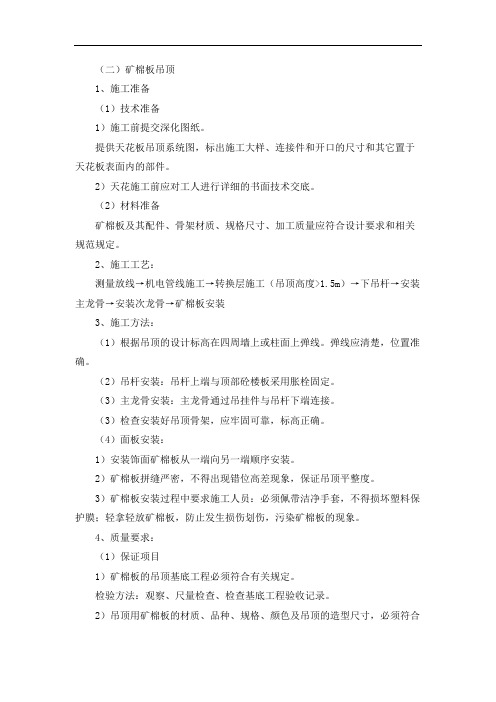

(二)矿棉板吊顶1、施工准备(1)技术准备1)施工前提交深化图纸。
提供天花板吊顶系统图,标出施工大样、连接件和开口的尺寸和其它置于天花板表面内的部件。
2)天花施工前应对工人进行详细的书面技术交底。
(2)材料准备矿棉板及其配件、骨架材质、规格尺寸、加工质量应符合设计要求和相关规范规定。
2、施工工艺:测量放线→机电管线施工→转换层施工(吊顶高度>1.5m)→下吊杆→安装主龙骨→安装次龙骨→矿棉板安装3、施工方法:(1)根据吊顶的设计标高在四周墙上或柱面上弹线。
弹线应清楚,位置准确。
(2)吊杆安装:吊杆上端与顶部砼楼板采用胀栓固定。
(3)主龙骨安装:主龙骨通过吊挂件与吊杆下端连接。
(3)检查安装好吊顶骨架,应牢固可靠,标高正确。
(4)面板安装:1)安装饰面矿棉板从一端向另一端顺序安装。
2)矿棉板拼缝严密,不得出现错位高差现象,保证吊顶平整度。
3)矿棉板安装过程中要求施工人员:必须佩带洁净手套,不得损坏塑料保护膜;轻拿轻放矿棉板,防止发生损伤划伤,污染矿棉板的现象。
4、质量要求:(1)保证项目1)矿棉板的吊顶基底工程必须符合有关规定。
检验方法:观察、尺量检查、检查基底工程验收记录。
2)吊顶用矿棉板的材质、品种、规格、颜色及吊顶的造型尺寸,必须符合设计要求和国家现行有关标准规定。
检验方法:观察、尺量、检查产品合格证书。
3)矿棉板与固定吊架连接必须牢固可靠,不得松动变形。
检验方法:观察、手扳、尺量检查。
4)设备口、灯具的位置应布局合理;按条、块分格对称,美观。
套割尺寸准确,边缘整齐,不露缝。
排列顺直、方正。
检验方法:观察、尺量检查。
(2)基本项目1)矿棉板的安装质量应符合以下规定:表面平整;接缝、接口严密;板缝顺直、无错台错位,宽窄均匀;阴阳角收边方正;装饰线肩角、割向正确;拼缝严密,异形板排放位置合理、美观。
检验方法:观察、拉线、尺量检查。
2)矿棉板表面应符合以下规定:表面整洁,无翘角、碰伤,镀膜完好无划痕,颜色协调一致、美观。
矿棉板吊顶施工方案精编W O R D版IBM system office room 【A0816H-A0912AAAHH-GX8Q8-GNTHHJ8】施工方案一、编制依据1.施工图纸2.《建筑装饰装修工程质量验收规范》(GB50210—2001)3.《住宅装饰装修工程施工规范》(GB50327—2001)二、矿棉板吊顶施工工艺矿棉板具有吸声、防水、保温、隔热、质轻、美观大方、施工简便等特点,广泛用于具有吸声要求的房间。
1.材料准备矿棉板的规格、品种、表面形式、吸声指标必须达到设计要求和使用功能的要求。
吊顶使用的轻钢龙骨分为U形骨架和T形骨架两种,并按照荷载不同分为上人和不上人两种。
轻钢龙骨分为主龙骨、次龙骨、边龙骨;配件有吊件、连接件、挂插件等材质必须符合设计要求。
零配件:吊杆、花篮螺丝、射钉、自攻螺丝等。
按照设计或样品要求可选用各种罩面板、铝压缝条或塑料压缝条,其材料的品种、规格、质量应符合装修设计要求。
粘结剂:按照主材的性能选用,在使用前必须试验合格后可使用。
2.主要施工机具电锯、射钉枪、手锯、钳子、螺丝刀、方尺、钢尺、钢水平尺、壁纸刀、拖线等。
3.施工作业的相关条件a.顶棚内的各种设备安装工程必须施工完毕,通风管道的标高与吊顶标高无矛盾,检查口、风洞口以及各种明露孔位置确定。
b.吊顶所需的龙骨、配件、面板提前准备齐全。
c.安装矿棉板或安装边龙骨前墙面的必须刮两遍腻子找平,否则造成墙面与顶棚阴角处不易处理好。
4.施工工艺:1)工艺流程:a.粘贴矿棉板工艺流程:基层清理——粘贴矿棉板——成品保护——基层弹线b.施工工序流程:基层清理——安装吊筋——安装主龙骨——安装次龙骨——校正调平——安装矿棉板——机电系统工程完毕——试水、打压完毕——隐蔽检查——成品保护——弹线——分项验收 2)施工方法:轻钢龙骨矿棉板吊顶为暗龙骨。
a.基层清理:基层清理主要针对所有可能影响吊顶施工的安装物。
b.弹线:根据事先从标高点引出的标高弹出50cm控制线,并依据弹出的控制线确定各房间吊顶设计标高的标准线。

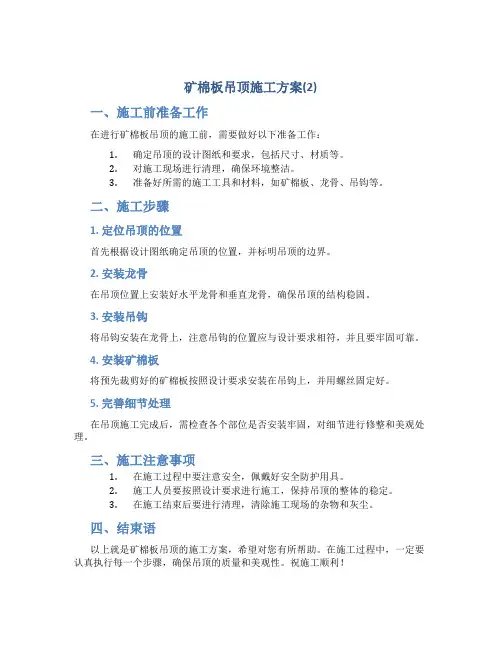

矿棉板吊顶施工方案(2)
一、施工前准备工作
在进行矿棉板吊顶的施工前,需要做好以下准备工作:
1.确定吊顶的设计图纸和要求,包括尺寸、材质等。
2.对施工现场进行清理,确保环境整洁。
3.准备好所需的施工工具和材料,如矿棉板、龙骨、吊钩等。
二、施工步骤
1. 定位吊顶的位置
首先根据设计图纸确定吊顶的位置,并标明吊顶的边界。
2. 安装龙骨
在吊顶位置上安装好水平龙骨和垂直龙骨,确保吊顶的结构稳固。
3. 安装吊钩
将吊钩安装在龙骨上,注意吊钩的位置应与设计要求相符,并且要牢固可靠。
4. 安装矿棉板
将预先裁剪好的矿棉板按照设计要求安装在吊钩上,并用螺丝固定好。
5. 完善细节处理
在吊顶施工完成后,需检查各个部位是否安装牢固,对细节进行修整和美观处理。
三、施工注意事项
1.在施工过程中要注意安全,佩戴好安全防护用具。
2.施工人员要按照设计要求进行施工,保持吊顶的整体的稳定。
3.在施工结束后要进行清理,清除施工现场的杂物和灰尘。
四、结束语
以上就是矿棉板吊顶的施工方案,希望对您有所帮助。
在施工过程中,一定要认真执行每一个步骤,确保吊顶的质量和美观性。
祝施工顺利!。

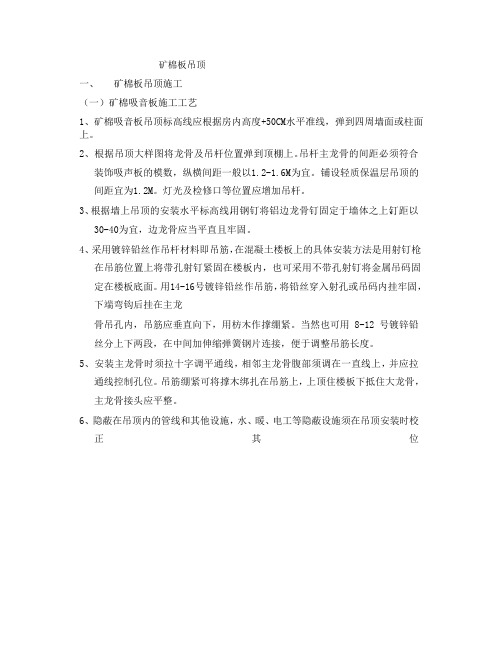

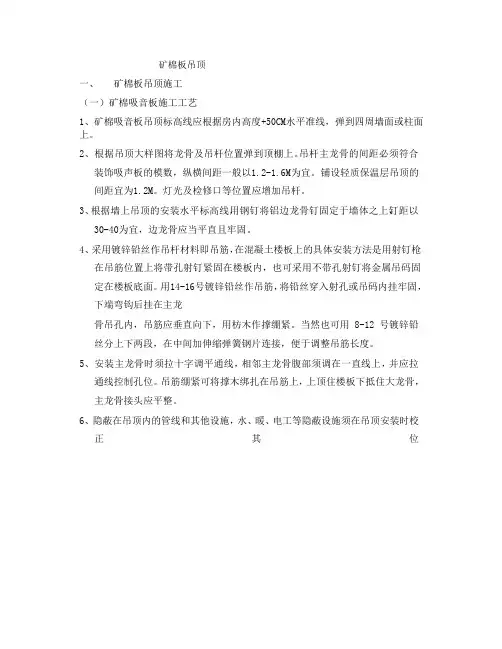

矿棉板吊顶一、矿棉板吊顶施工(一)矿棉吸音板施工工艺1、矿棉吸音板吊顶标高线应根据房内高度+50CM 水平准线,弹到四周墙面或柱面上。
2、根据吊顶大样图将龙骨及吊杆位置弹到顶棚上。
吊杆主龙骨的间距必须符合装饰吸声板的模数,纵横间距一般以1.2-1.6M 为宜。
铺设轻质保温层吊顶的间距宜为1.2M。
灯光及检修口等位置应增加吊杆。
3、根据墙上吊顶的安装水平标高线,用钢钉将铝边龙骨钉固定于墙体之上,钉距以30-40为宜,边龙骨应当平直且牢固。
4、采用镀锌铅丝作吊杆材料即吊筋,在混凝土楼板上的具体安装方法是用射钉枪在吊筋位置上将带孔射钉紧固在楼板内,也可采用不带孔射钉将金属吊码固定在楼板底面。
用14-16 号镀锌铅丝作吊筋,将铅丝穿入射孔或吊码内挂牢固,下端弯钩后挂在主龙骨吊孔内,吊筋应垂直向下,用枋木作撑绷紧。
当然也可用 8-12 号镀锌铅丝分上下两段,在中间加伸缩弹簧钢片连接,便于调整吊筋长度。
5、安装主龙骨时须拉十字调平通线,相邻主龙骨腹部须调在一直线上,并应拉通线控制孔位。
吊筋绷紧可将撑木绑扎在吊筋上,上顶住楼板下抵住大龙骨,主龙骨接头应平整。
6、隐蔽在吊顶内的管线和其他设施,水、暖、电工等隐蔽设施须在吊顶安装时校正其位置。
7、安装次龙骨时,应当采用腹部带孔槽的主龙骨,次龙骨则控制主龙骨间距。
第一根次龙骨应两端带钩,将钩插入主龙骨孔槽内。
第二根次龙骨可用两端不带钩的交错安装。
采用腹部不带孔槽的主龙骨,则用稳定支撑控制主龙骨间距,稳定支撑间距以 1.8M最佳。
安装时应将次龙骨两端垂直搁置在主龙骨翼缘上。
8、矿棉吸音板安装首先应从房间中线部分往两边安装,待大面积整块安装完后,再按墙边、灯孔、检修孔等特殊部位安装。
先将矿棉吸音板侧面凹槽对准主-次龙骨翼缘轻轻插入,然后再安插片和另一块矿棉吸音板。
待相邻次龙骨上的矿棉吸音板安装完毕后即可按顺序依次安装剩下的次龙骨。
9、在矿棉吸音板吊顶安装过程中,每完成一道工序都应该及时进行检查,如发现缺陷便可立即纠正,以保证吊顶牢固可靠。

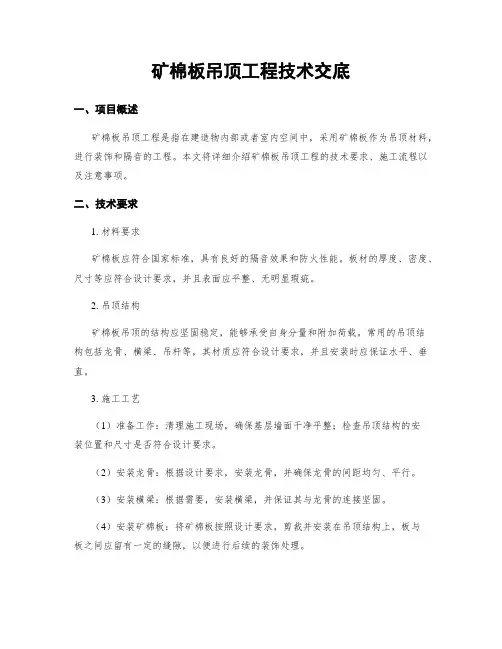

矿棉板吊顶工程技术交底一、工程概述矿棉板吊顶工程是指在建筑物内部顶部进行安装矿棉板材料,并通过吊顶系统进行固定的工程。
矿棉板吊顶具有隔音、隔热、防火等功能,广泛应用于商业、办公、住宅等建筑项目中。
二、工程要求1. 材料选用:矿棉板材料应符合国家标准,具有优良的吸音、隔热和防火性能。
2. 吊顶系统:吊顶系统应采用可靠的安装方式,具有良好的承重能力和稳定性。
3. 吊顶高度:吊顶高度应根据设计要求进行调整,确保吊顶与地面之间的合适间距。
4. 吊顶平整度:吊顶表面应平整,不得出现凹凸不平、开裂等现象。
5. 吊顶颜色:吊顶颜色应与室内装饰风格相协调,一致性好。
三、工程步骤1. 准备工作:确认施工区域,清理施工现场,确保施工区域干净整洁。
2. 安装吊顶系统:根据设计要求和施工图纸,安装吊顶系统。
吊顶系统包括吊杆、龙骨、挂件等组成,应按照标准规范进行安装。
3. 安装矿棉板:将矿棉板按照设计要求进行切割,然后安装到吊顶系统上。
矿棉板应与吊顶系统紧密连接,确保固定稳定。
4. 检查和调整:安装完矿棉板后,对吊顶进行检查和调整,确保吊顶平整度和稳定性。
5. 清洁工作:清理施工现场,清除吊顶上的灰尘和污垢,保持吊顶的清洁和美观。
四、工程质量验收标准1. 材料质量:矿棉板材料应符合国家标准,无明显破损、开裂、变形等缺陷。
2. 吊顶平整度:吊顶表面平整度应符合设计要求,不得有凹凸不平、鼓包等现象。
3. 吊顶固定性:吊顶系统应牢固可靠,不得有松动、脱落等情况。
4. 吊顶颜色一致性:吊顶颜色应与室内装饰风格一致,无明显色差。
五、施工安全措施1. 工人应佩戴安全帽、防护鞋等个人防护装备,确保施工安全。
2. 施工现场应设置明显的安全警示标志,防止他人误入施工区域。
3. 施工过程中应注意防火防爆措施,禁止吸烟、明火等行为。
六、工程保养1. 定期清洁:定期清洁吊顶表面,去除灰尘和污垢,保持吊顶的美观和功能。
2. 定期检查:定期检查吊顶系统的固定情况,如有松动或破损,及时修复和更换。
矿棉板吊顶工程技术交底引言概述:矿棉板吊顶是一种常用的装饰材料,广泛应用于各类建筑工程中。
本文将详细介绍矿棉板吊顶工程技术交底的相关内容。
正文将分为五个部分,分别是矿棉板吊顶的材料选择、施工准备、施工工艺、质量控制和施工安全。
一、矿棉板吊顶的材料选择1.1 板材选择:矿棉板是一种以矿物纤维为主要原料制成的板材,具有隔音、隔热、防火等特性。
在选择矿棉板时,应考虑其密度、吸音性能、防火等级等因素。
1.2 龙骨选择:矿棉板吊顶的龙骨一般采用轻钢龙骨,具有质轻、强度高、安装方便等特点。
在选择龙骨时,应考虑其规格、承重能力等因素。
1.3 吊杆选择:吊杆是用于支撑矿棉板吊顶的重要组成部分,应选择质量可靠、承重能力强的吊杆,以确保吊顶的稳定性和安全性。
二、施工准备2.1 设计方案准备:施工前应根据实际需求制定详细的设计方案,包括吊顶的布局、尺寸、吊顶与墙体之间的间隙等。
2.2 施工图纸准备:根据设计方案,制定施工图纸,明确各个部位的尺寸、位置、连接方式等,以保证施工的准确性和一致性。
2.3 施工材料准备:根据设计方案和施工图纸,准备好所需的矿棉板、龙骨、吊杆、连接件等施工材料,确保施工过程的连续性和顺利进行。
三、施工工艺3.1 吊顶安装:根据施工图纸,先安装龙骨,然后将矿棉板放置在龙骨上,使用螺丝将其固定。
安装时应注意板材的平整度和与龙骨的连接牢固性。
3.2 吊杆安装:根据设计方案,安装吊杆,将矿棉板吊顶与地面保持一定的距离。
吊杆的数量和位置应根据吊顶的尺寸和负荷要求进行合理安排。
3.3 连接件安装:在安装过程中,使用连接件将矿棉板、龙骨、吊杆等进行连接,确保吊顶的整体稳固性和安全性。
四、质量控制4.1 材料验收:在施工前,对矿棉板、龙骨、吊杆等材料进行验收,确保其质量符合要求,避免使用次品材料。
4.2 施工过程监控:在施工过程中,进行现场监控,确保施工按照设计方案和施工图纸进行,并及时发现和解决施工中的问题。
矿棉板吊顶工程技术交底一、项目概述矿棉板吊顶工程是指在建造物内部或者室内空间中,采用矿棉板作为吊顶材料,进行装饰和隔音的工程。
本文将详细介绍矿棉板吊顶工程的技术要求、施工流程以及注意事项。
二、技术要求1. 材料要求矿棉板应符合国家标准,具有良好的隔音效果和防火性能。
板材的厚度、密度、尺寸等应符合设计要求,并且表面应平整、无明显瑕疵。
2. 吊顶结构矿棉板吊顶的结构应坚固稳定,能够承受自身分量和附加荷载。
常用的吊顶结构包括龙骨、横梁、吊杆等,其材质应符合设计要求,并且安装时应保证水平、垂直。
3. 施工工艺(1)准备工作:清理施工现场,确保基层墙面干净平整;检查吊顶结构的安装位置和尺寸是否符合设计要求。
(2)安装龙骨:根据设计要求,安装龙骨,并确保龙骨的间距均匀、平行。
(3)安装横梁:根据需要,安装横梁,并保证其与龙骨的连接坚固。
(4)安装矿棉板:将矿棉板按照设计要求,剪裁并安装在吊顶结构上,板与板之间应留有一定的缝隙,以便进行后续的装饰处理。
(5)涂刷面漆:对安装好的矿棉板进行面漆涂刷,提高其装饰效果和防潮性能。
(6)验收:完成吊顶工程后,进行验收,检查吊顶的平整度、装饰效果和防火性能是否符合要求。
三、注意事项1. 安全施工:施工人员应穿戴好安全防护装备,严格遵守施工安全规范,确保施工过程中无人员伤亡事故发生。
2. 施工环境:施工现场应保持干燥、通风良好,避免雨水、污水等对矿棉板的损坏。
3. 质量控制:施工过程中应严格按照设计要求和施工工艺进行操作,确保吊顶的质量和装饰效果。
4. 防火防潮:矿棉板具有一定的防火和防潮性能,但在施工过程中应注意避免明火和水分对矿棉板的影响。
5. 吊顶维护:吊顶工程完成后,应定期清洁和维护,避免灰尘和污物对吊顶的影响。
四、施工案例以某办公楼的矿棉板吊顶工程为例,该办公楼位于市中心,总建造面积约10000平方米。
施工前,施工人员进行了详细的测量和设计,确定了吊顶结构和矿棉板的尺寸。

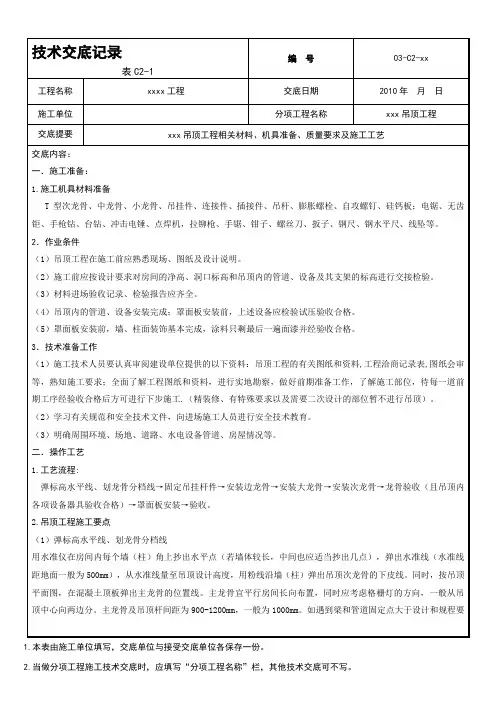

技术交底记录编号03-C2-xx表C2-1工程名称xxxx工程交底日期2010年月日施工单位分项工程名称xxx吊顶工程交底提要xxx吊顶工程相关材料、机具准备、质量要求及施工工艺交底内容:一.施工准备:1.施工机具材料准备T型次龙骨、中龙骨、小龙骨、吊挂件、连接件、插接件、吊杆、膨胀螺栓、自攻螺钉、硅钙板;电锯、无齿钜、手枪钻、台钻、冲击电锤、点焊机,拉铆枪、手锯、钳子、螺丝刀、扳子、钢尺、钢水平尺、线坠等。
2.作业条件(1)吊顶工程在施工前应熟悉现场、图纸及设计说明。
(2)施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验。
(3)材料进场验收记录、检验报告应齐全。
(4)吊顶内的管道、设备安装完成;罩面板安装前,上述设备应检验试压验收合格。
(5)罩面板安装前,墙、柱面装饰基本完成,涂料只剩最后一遍面漆并经验收合格。
3.技术准备工作(1)施工技术人员要认真审阅建设单位提供的以下资料:吊顶工程的有关图纸和资料,工程洽商记录表,图纸会审等,熟知施工要求;全面了解工程图纸和资料,进行实地勘察,做好前期准备工作,了解施工部位,待每一道前期工序经验收合格后方可进行下步施工.(精装修、有特殊要求以及需要二次设计的部位暂不进行吊顶)。
(2)学习有关规范和安全技术文件,向进场施工人员进行安全技术教育。
(3)明确周围环境、场地、道路、水电设备管道、房屋情况等。
二.操作工艺1.工艺流程:弹标高水平线、划龙骨分档线→固定吊挂杆件→安装边龙骨→安装大龙骨→安装次龙骨→龙骨验收(且吊顶内各项设备器具验收合格)→罩面板安装→验收。
2.吊顶工程施工要点(1)弹标高水平线、划龙骨分档线用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应适当抄出几点),弹出水准线(水准线距地面一般为500mm),从水准线量至吊顶设计高度,用粉线沿墙(柱)弹出吊顶次龙骨的下皮线。
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置线。

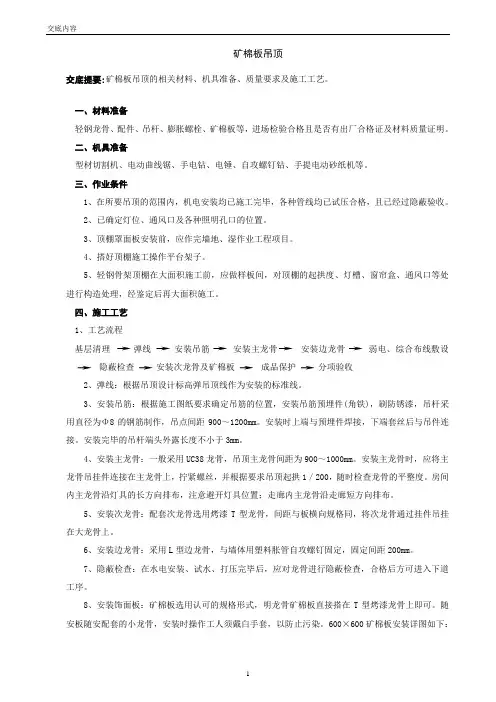

矿棉板吊顶交底提要:矿棉板吊顶的相关材料、机具准备、质量要求及施工工艺。
一、材料准备轻钢龙骨、配件、吊杆、膨胀螺栓、矿棉板等,进场检验合格且是否有出厂合格证及材料质量证明。
二、机具准备型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动砂纸机等。
三、作业条件1、在所要吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,且已经过隐蔽验收。
2、已确定灯位、通风口及各种照明孔口的位置。
3、顶棚罩面板安装前,应作完墙地、湿作业工程项目。
4、搭好顶棚施工操作平台架子。
5、轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工。
四、施工工艺1、工艺流程基层清理弹线安装吊筋安装主龙骨安装边龙骨弱电、综合布线敷设隐蔽检查安装次龙骨及矿棉板成品保护分项验收2、弹线:根据吊顶设计标高弹吊顶线作为安装的标准线。
3、安装吊筋:根据施工图纸要求确定吊筋的位置,安装吊筋预埋件(角铁),刷防锈漆,吊杆采用直径为Φ8的钢筋制作,吊点间距900~1200mm。
安装时上端与预埋件焊接,下端套丝后与吊件连接。
安装完毕的吊杆端头外露长度不小于3mm。
4、安装主龙骨:一般采用UC38龙骨,吊顶主龙骨间距为900~1000mm。
安装主龙骨时,应将主龙骨吊挂件连接在主龙骨上,拧紧螺丝,并根据要求吊顶起拱1/200,随时检查龙骨的平整度。
房间内主龙骨沿灯具的长方向排布,注意避开灯具位置;走廊内主龙骨沿走廊短方向排布。
5、安装次龙骨:配套次龙骨选用烤漆T型龙骨,间距与板横向规格同,将次龙骨通过挂件吊挂在大龙骨上。
6、安装边龙骨:采用L型边龙骨,与墙体用塑料胀管自攻螺钉固定,固定间距200mm。
7、隐蔽检查:在水电安装、试水、打压完毕后,应对龙骨进行隐蔽检查,合格后方可进入下道工序。
8、安装饰面板:矿棉板选用认可的规格形式,明龙骨矿棉板直接搭在T型烤漆龙骨上即可。
随安板随安配套的小龙骨,安装时操作工人须戴白手套,以防止污染。
