5通信建设工程其他费用计算解析
- 格式:ppt
- 大小:307.50 KB
- 文档页数:42
通信建设工程费用定额及计算规则第四十条直接工程费一、直接费(一)人工费1.通信建设工程不分专业和地区工资类别,综合取定每工日人工费标准:一、二级施工企业技工费为24.00元;三、四级施工企业技工费用标准为一、二级施工企业技工的70%。
普工一、二、三、四级企业及成建制普工为11.00元。
2.概(预)算人工费=技工费+普工费3.概(预)算技工费=技工单价×概(预)算技工总工日;概(预)算普工制=普工单价×概(预)算普工总工日。
(二)材料费材料费=主要材料费+辅助材料费1.主要材料费=材料原价+供销部门手续费+包装费+运杂费+采购及保管费+运输保险费。
式中:(1)材料原价:出厂价或供货地点价;(2)供销部门手续费供销部门手续费=材料原价×供销总门手续费费率1.8%;(3)包装费:应根据具体情况计算;(4)运杂费:编制概算时,运输距离光缆、电缆、钢材、木材及木制品按1500km计算;水泥及水泥制品、塑料及塑料制品按500km计算。
编制预算时,按主要器材的实际平均运距计算。
运杂费=器材原价×器材运杂费费率表(见表02)表02 器材运杂费率表光缆电缆钢材及其他塑料及塑料制品木材及木制品水泥及水泥制品100以下 1.0 1.5 3.6 4.3 8.4 18.0 101-200 1.1 1.7 4.0 4.8 9.4 20.0 201-300 1.2 1.9 4.5 5.4 10.5 23.0 301-400 1.3 2.1 4.8 5.8 11.5 24.5 401-500 1.4 2.4 5.4 6.5 12.5 27.0 501-750 1.7 2.6 6.3 - 14.7 - 751-1000 1.9 3.0 7.2 - 16.8 - 1001-1250 2.2 3.4 8.1 - 18.9 - 1251-1500 2.4 3.8 9.0 - 21.0 - 1501-1750 2.6 4.0 9.6 - 22.4 - 1751-2000 2.8 4.3 10.2 - 23.8 - 2000km以上每增250km增加0.2 0.3 0.6 - 1.5 - (5)运输保险费:运输保险费=材料、器材原价×保险费率0.1%。
通讯建设工程花费组成(工信部规[2008]75号)通讯建设工程花费定额一、通讯建设工程花费组成总花费构造中,把“建设期利息”从 95 定额的“工二、总花费组成做了调整,向建设部相关总花费组成靠齐。
程建设其余费”中提到总花费中来。
其余组成变化处是:1、建筑安装工程费(简称建安费)中:1)“直接工程费”与“直接费”,父子关系颠倒,内容作大调整。
直接工程费:指施工过程中耗用的组成工程实体和有助于工程实体形成的各项花费,包含人工费、资料费、机械使用费、仪表使用费。
人工费、资料费、机械使用费、仪表使用费这 4 个花费作为“直接工程费”,与“举措费”共同组成直接费。
2)举措费:指为达成工程项目施工,发生于该工程前和施工过程中非工程实体项目的花费。
主要内容为原其余直接费( 13 条)删去 4 条:①新技术培训费、②仪器仪表使用费、③流动施工津贴、④人工费差价;增添 7 条:①环境保护费、②文明施工费、③已完工程及设备保护费、④运土费、⑤施工队伍调遣费、⑥大型施工机械调遣费、⑦暂时设备费。
共16 条。
3)间接费内容由公司管理费和财务费调整为规费和公司管理费,撤消财务费。
规费是指政府和相关部门规定一定缴纳的花费。
4)收益、税金没变。
2、工程建设其余费。
原定额14 条,现定额16 条;原定额被删除 2 条,更名 2 条,移出 4 条,新增8 条,改动比较大。
3、举措费内容:1)环境保护费:指施工现场为达到环保部门要求所需要的各项花费。
(新增)2)文明施工费:指施工现场文明施工所需要的各项花费。
(新增)3)工地器械搬运费:指由工地库房(或指定地址)至施工现场转运器械而发生的花费。
4)工程扰乱费:通讯线路工程、通讯管道工程因为受市政管理、交通管束、人流密集、输配电设备等影响工效的赔偿花费。
5)工程点交、场所清理费:指按规定编制完工图及资料、工程点交、施工场所清理等发生的花费。
6)暂时设备费:指施工公司为进行工程施工所一定设置的生活和生产用的暂时建筑物、修建物和其余临时设备花费等。
通信建设工程费用构成————————————————————————————————————————通信建设工程项目总费用由工程费、工程建设其他费和预备费三部分构成。
————————————————————————————————————————直接工程费由直接费、其他直接费和现场经费构成。

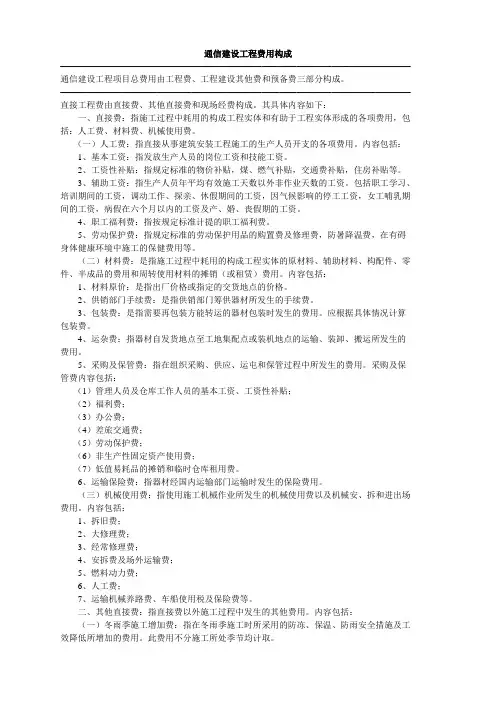

其具体内容如下:一、直接费:指施工过程中耗用的构成工程实体和有助于工程实体形成的各项费用,包括:人工费、材料费、机械使用费。
(一)人工费:指直接从事建筑安装工程施工的生产人员开支的各项费用。
内容包括:1、基本工资:指发放生产人员的岗位工资和技能工资。
2、工资性补贴:指规定标准的物价补贴,煤、燃气补贴,交通费补贴,住房补贴等。
3、辅助工资:指生产人员年平均有效施工天数以外非作业天数的工资。
包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
4、职工福利费:指按规定标准计提的职工福利费。
5、劳动保护费:指规定标准的劳动保护用品的购置费及修理费,防暑降温费,在有碍身体健康环境中施工的保健费用等。
(二)材料费:是指施工过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用和周转使用材料的摊销(或租赁)费用。
内容包括:1、材料原价:是指出厂价格或指定的交货地点的价格。
2、供销部门手续费:是指供销部门筹供器材所发生的手续费。
3、包装费:是指需要再包装方能转运的器材包装时发生的费用。
应根据具体情况计算包装费。
4、运杂费:指器材自发货地点至工地集配点或装机地点的运输、装卸、搬运所发生的费用。
5、采购及保管费:指在组织采购、供应、运屯和保管过程中所发生的费用。
采购及保管费内容包括:(1)管理人员及仓库工作人员的基本工资、工资性补贴;(2)福利费;(3)办公费;(4)差旅交通费;(5)劳动保护费;(6)非生产性固定资产使用费;(7)低值易耗品的摊销和临时仓库租用费。
编制“预算总表(表一)”

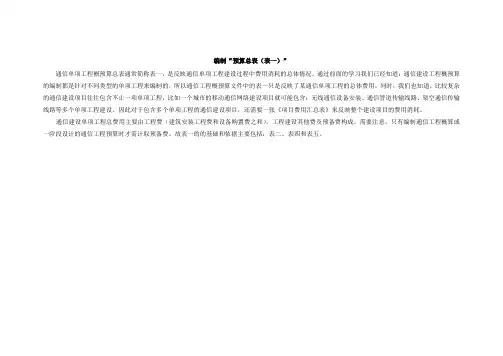

通信单项工程概预算总表通常简称表一,是反映通信单项工程建设过程中费用消耗的总体情况。
通过前面的学习我们已经知道:通信建设工程概预算的编制都是针对不同类型的单项工程来编制的,所以通信工程概预算文件中的表一只是反映了某通信单项工程的总体费用。
同时,我们也知道,比较复杂的通信建设项目往往包含不止一项单项工程,比如一个城市的移动通信网络建设项目就可能包含:无线通信设备安装、通信管道传输线路、架空通信传输线路等多个单项工程建设。
因此对于包含多个单项工程的通信建设项目,还需要一张《项目费用汇总表》来反映整个建设项目的费用消耗。
通信建设单项工程总费用主要由工程费(建筑安装工程费和设备购置费之和),工程建设其他费及预备费构成。
需要注意,只有编制通信工程概算或一阶段设计的通信工程预算时才需计取预备费。
故表一的的基础和依据主要包括:表二、表四和表五。
工程建设其他费算表(表五)甲
工程名称:建设单位名称:表格编号:第页
设计负责人:审核:编制:编制日期:年月。
通信建设工程费用定额及计算规则内部编号:(YUUT-TBBY-MMUT-URRUY-UOOY-DBUYI-0128)通信建设工程费用定额及计算规则第四十条直接工程费一、直接费(一)人工费1.通信建设工程不分专业和地区工资类别,综合取定每工日人工费标准:一、二级施工企业技工费为元;三、四级施工企业技工费用标准为一、二级施工企业技工的70%。
普工一、二、三、四级企业及成建制普工为元。
2.概(预)算人工费=技工费+普工费3.概(预)算技工费=技工单价×概(预)算技工总工日;概(预)算普工制=普工单价×概(预)算普工总工日。
(二)材料费材料费=主要材料费+辅助材料费1.主要材料费=材料原价+供销部门手续费+包装费+运杂费+采购及保管费+运输保险费。
式中:(1)材料原价:出厂价或供货地点价;(2)供销部门手续费供销部门手续费=材料原价×供销总门手续费费率%;(3)包装费:应根据具体情况计算;(4)运杂费:编制概算时,运输距离光缆、电缆、钢材、木材及木制品按1500km计算;水泥及水泥制品、塑料及塑料制品按500km计算。
编制预算时,按主要器材的实际平均运距计算。
运杂费=器材原价×器材运杂费费率表(见表02)表02 器材运杂费率表(5)运输保险费:运输保险费=材料、器材原价×保险费率%。
(6)采购及保管费:采购及保险费=材料原价×采购及保管费费率表(见表03)表03 材料采购及保管费费率表(7)凡由建设单位提供的利旧料,其材料不计入工程成本。
2.辅助材料费=主要材料费×辅助材料费系数。
工程中按以下规定的辅助材料费系数计算:(1)通信线路工程、通信管道工程辅助材料系数为%;(2)通信设备安装工程中电信设备安装工程采用国产设备的,辅助材料费系数为5%。
引进工程辅助材料按国内主要材料费为基数乘以5%加上以国外主要材料费为基数乘以%之和计算。
(3)通信设备安装工程邮政安装工程辅助材料分数为7%。
(通信企业管理)通信建设工程费用定额及计算规则通信建设工程费用定额及计算规则第四十条直接工程费壹、直接费(壹)人工费1.通信建设工程不分专业和地区工资类别,综合取定每工日人工费标准:壹、二级施工企业技工费为24.00元;三、四级施工企业技工费用标准为壹、二级施工企业技工的70%。
普工壹、二、三、四级企业及成建制普工为11.00元。
2.概(预)算人工费=技工费+普工费3.概(预)算技工费=技工单价×概(预)算技工总工日;概(预)算普工制=普工单价×概(预)算普工总工日。
(二)材料费材料费=主要材料费+辅助材料费1.主要材料费=材料原价+供销部门手续费+包装费+运杂费+采购及保管费+运输保险费。
式中:(1)材料原价:出厂价或供货地点价;(2)供销部门手续费供销部门手续费=材料原价×供销总门手续费费率1.8%;(3)包装费:应根据具体情况计算;(4)运杂费:编制概算时,运输距离光缆、电缆、钢材、木材及木制品按1500km计算;水泥及水泥制品、塑料及塑料制品按500km计算。
编制预算时,按主要器材的实际平均运距计算。
运杂费=器材原价×器材运杂费费率表(见表02)表02器材运杂费率表(5)运输保险费:运输保险费=材料、器材原价×保险费率0.1%。
(6)采购及保管费:采购及保险费=材料原价×采购及保管费费率表(见表03)表03材料采购及保管费费率表(7)凡由建设单位提供的利旧料,其材料不计入工程成本。
2.辅助材料费=主要材料费×辅助材料费系数。
工程中按以下规定的辅助材料费系数计算:(1)通信线路工程、通信管道工程辅助材料系数为0.8%;(2)通信设备安装工程中电信设备安装工程采用国产设备的,辅助材料费系数为5%。
引进工程辅助材料按国内主要材料费为基数乘以5%加上以国外主要材料费为基数乘以0.1%之和计算。
(3)通信设备安装工程邮政安装工程辅助材料分数为7%。
通信建设工程费用定额及计算规则第四十条直接工程费一、直接费(一)人工费1.通信建设工程不分专业和地区工资类别,综合取定每工日人工费标准:一、二级施工企业技工费为24.00元;三、四级施工企业技工费用标准为一、二级施工企业技工的70%。
普工一、二、三、四级企业及成建制普工为11.00元。
2.概(预)算人工费=技工费+普工费3.概(预)算技工费=技工单价×概(预)算技工总工日;概(预)算普工制=普工单价×概(预)算普工总工日。
(二)材料费材料费=主要材料费+辅助材料费1.主要材料费=材料原价+供销部门手续费+包装费+运杂费+采购及保管费+运输保险费。
式中:(1)材料原价:出厂价或供货地点价;(2)供销部门手续费供销部门手续费=材料原价×供销总门手续费费率1.8%;(3)包装费:应根据具体情况计算;(4)运杂费:编制概算时,运输距离光缆、电缆、钢材、木材及木制品按1500km计算;水泥及水泥制品、塑料及塑料制品按500km计算。
编制预算时,按主要器材的实际平均运距计算。
运杂费=器材原价×器材运杂费费率表(见表02)表02 器材运杂费率表光缆电缆钢材及其他塑料及塑料制品木材及木制品水泥及水泥制品100以下 1.0 1.5 3.6 4.3 8.4 18.0 101-200 1.1 1.7 4.0 4.8 9.4 20.0 201-300 1.2 1.9 4.5 5.4 10.5 23.0 301-400 1.3 2.1 4.8 5.8 11.5 24.5 401-500 1.4 2.4 5.4 6.5 12.5 27.0 501-750 1.7 2.6 6.3 - 14.7 - 751-1000 1.9 3.0 7.2 - 16.8 - 1001-1250 2.2 3.4 8.1 - 18.9 - 1251-1500 2.4 3.8 9.0 - 21.0 - 1501-1750 2.6 4.0 9.6 - 22.4 - 1751-2000 2.8 4.3 10.2 - 23.8 - 2000km以上每增250km增加0.2 0.3 0.6 - 1.5 - (5)运输保险费:运输保险费=材料、器材原价×保险费率0.1%。
通信建设工程费用定额及计算规则第四十条直截了当工程费一、直截了当费(一)人工费1.通信建设工程不分专业和地区工资类别,综合取定每工日人工费标准:一、二级施工企业技工费为24.00元;三、四级施工企业技工费用标准为一、二级施工企业技工的70%。
普工一、二、三、四级企业及成建制普工为11.00元。
2.概(预)算人工费=技工费+普工费3.概(预)算技工费=技工单价×概(预)算技工总工日;概(预)算普工制=普工单价×概(预)算普工总工日。
(二)材料费材料费=要紧材料费+辅助材料费1.要紧材料费=材料原价+供销部门手续费+包装费+运杂费+采购及保管费+运输保险费。
式中:(1)材料原价:出厂价或供货地点价;(2)供销部门手续费供销部门手续费=材料原价×供销总门手续费费率1.8%;(3)包装费:应依照具体情形运算;(4)运杂费:编制概算时,运输距离光缆、电缆、钢材、木材及木制品按1500km运算;水泥及水泥制品、塑料及塑料制品按500km运算。
编制预算时,按要紧器材的实际平均运距运算。
运杂费=器材原价×器材运杂费费率表(见表02)表02 器材运杂费率表(5)运输保险费:运输保险费=材料、器材原价×保险费率0.1%。
(6)采购及保管费:采购及保险费=材料原价×采购及保管费费率表(见表03)表03 材料采购及保管费费率表(7)凡由建设单位提供的利旧料,其材料不计入工程成本。
2.辅助材料费=要紧材料费×辅助材料费系数。
工程中按以下规定的辅助材料费系数运算:(1)通信线路工程、通信管道工程辅助材料系数为0.8%;(2)通信设备安装工程中电信设备安装工程采纳国产设备的,辅助材料费系数为5%。
引进工程辅助材料按国内要紧材料费为基数乘以5%加上以国外要紧材料费为基数乘以0.1%之和运算。
(3)通信设备安装工程邮政安装工程辅助材料分数为7%。
(三)机械使用费机械使用费=机械台班单价×概(预)算机械台班量二、其他直截了当费凡概(预)算定额中采纳技工、普工分列的,在编制概(预)算时,应以技工、普工各自的人工费为基础分别乘经各自的相关费率进行编制。

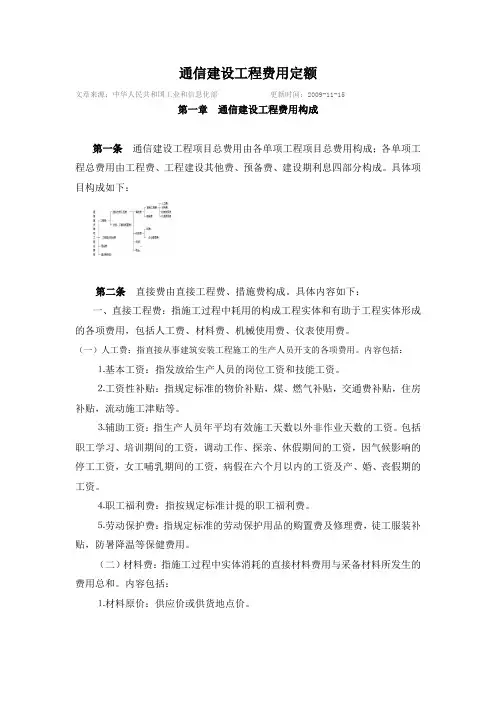

通信建设工程费用定额文章来源:中华人民共和国工业和信息化部更新时间:2009-11-15第一章通信建设工程费用构成第一条通信建设工程项目总费用由各单项工程项目总费用构成;各单项工程总费用由工程费、工程建设其他费、预备费、建设期利息四部分构成。
具体项目构成如下:第二条直接费由直接工程费、措施费构成。
具体内容如下:一、直接工程费:指施工过程中耗用的构成工程实体和有助于工程实体形成的各项费用,包括人工费、材料费、机械使用费、仪表使用费。
(一)人工费:指直接从事建筑安装工程施工的生产人员开支的各项费用。
内容包括:⒈基本工资:指发放给生产人员的岗位工资和技能工资。
⒉工资性补贴:指规定标准的物价补贴,煤、燃气补贴,交通费补贴,住房补贴,流动施工津贴等。
⒊辅助工资:指生产人员年平均有效施工天数以外非作业天数的工资。
包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
⒋职工福利费:指按规定标准计提的职工福利费。
⒌劳动保护费:指规定标准的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温等保健费用。
(二)材料费:指施工过程中实体消耗的直接材料费用与采备材料所发生的费用总和。
内容包括:⒈材料原价:供应价或供货地点价。
⒉材料运杂费:是指材料自来源地运至工地仓库(或指定堆放地点)所发生的费用。
⒊运输保险费:指材料(或器材)自来源地运至工地仓库(或指定堆放地点)所发生的保险费用。
⒋采购及保管费:指为组织材料采购及材料保管过程中所需要的各项费用。
⒌采购代理服务费:指委托中介采购代理服务的费用。
⒍辅助材料费:指对施工生产起辅助作用的材料。
(三)机械使用费:是指施工机械作业所发生的机械使用费以及机械安拆费。
内容包括:⒈折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值。
⒉大修理费:指施工机械按规定的大修理间隔台班进行必要的大修理,以恢复其正常功能所需的费用。
通信建设工程费用定额及计算规则第四十条直接工程费一、直接费(一)人工费1. 通信建设工程不分专业和地区工资类别,综合取定每工日人工费标准:一、二级施工企业技工费为24.00 元;三、四级施工企业技工费用标准为一、二级施工企业技工的70%。
普工一、二、三、四级企业及成建制普工为11.00 元。
2. 概(预)算人工费=技工费+普工费3. 概(预)算技工费=技工单价x概(预)算技工总工日;概(预)算普工制=普工单价x概(预)算普工总工日。
(二)材料费材料费=主要材料费+辅助材料费1. 主要材料费=材料原价+供销部门手续费+包装费+运杂费+采购及保管费+运输保险费。
式中:(1)材料原价:出厂价或供货地点价;(2)供销部门手续费供销部门手续费=材料原价X供销总门手续费费率 1.8%;(3)包装费: 应根据具体情况计算;(4)运杂费:编制概算时, 运输距离光缆、电缆、钢材、木材及木制品按1500km计算;水泥及水泥制品、塑料及塑料制品按500km计算。
编制预算时,按主要器材的实际平均运距计算。
运杂费=器材原价X器材运杂费费率表(见表02)(5) 运输保险费:运输保险费=材料、器材原价保险费率0.1%。
(6) 采购及保管费:采购及保险费=材料原价X采购及保管费费率表(见表03)2. 辅助材料费=主要材料费X辅助材料费系数。
工程中按以下规定的辅助材料费系数计算:(1)通信线路工程、通信管道工程辅助材料系数为0.8%;(2)通信设备安装工程中电信设备安装工程采用国产设备的,辅助材料费系数为5%引进工程辅助材料按国主要材料费为基数乘以5%加上以国外主要材料费为基数乘以0.1% 之和计算。
(3)通信设备安装工程邮政安装工程辅助材料分数为7%(三)机械使用费机械使用费=机械台班单价X概(预)算机械台班量二、其他直接费凡概(预)算定额中采用技工、普工分列的,在编制概(预)算时,应以技工、普工各自的人工费为基础分别乘经各自的相关费率进行编制。
通信建设工程费用定额文章来源:中华人民共和国工业和信息化部更新时间:2009-11-15第一章通信建设工程费用构成第一条通信建设工程项目总费用由各单项工程项目总费用构成;各单项工程总费用由工程费、工程建设其他费、预备费、建设期利息四部分构成。
具体项目构成如下:第二条直接费由直接工程费、措施费构成。
具体内容如下:一、直接工程费:指施工过程中耗用的构成工程实体和有助于工程实体形成的各项费用,包括人工费、材料费、机械使用费、仪表使用费。
(一)人工费:指直接从事建筑安装工程施工的生产人员开支的各项费用。
内容包括:⒈基本工资:指发放给生产人员的岗位工资和技能工资。
⒉工资性补贴:指规定标准的物价补贴,煤、燃气补贴,交通费补贴,住房补贴,流动施工津贴等。
⒊辅助工资:指生产人员年平均有效施工天数以外非作业天数的工资。
包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳期间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。
⒋职工福利费:指按规定标准计提的职工福利费。
⒌劳动保护费:指规定标准的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温等保健费用。
(二)材料费:指施工过程中实体消耗的直接材料费用与采备材料所发生的费用总和。
内容包括:⒈材料原价:供应价或供货地点价。
⒉材料运杂费:是指材料自来源地运至工地仓库(或指定堆放地点)所发生的费用。
⒊运输保险费:指材料(或器材)自来源地运至工地仓库(或指定堆放地点)所发生的保险费用。
⒋采购及保管费:指为组织材料采购及材料保管过程中所需要的各项费用。
⒌采购代理服务费:指委托中介采购代理服务的费用。
⒍辅助材料费:指对施工生产起辅助作用的材料。
(三)机械使用费:是指施工机械作业所发生的机械使用费以及机械安拆费。
内容包括:⒈折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值。
⒉大修理费:指施工机械按规定的大修理间隔台班进行必要的大修理,以恢复其正常功能所需的费用。
附件1通信工程概算、预算取费说明一、通信管道1.表二(建筑安装工程费用表)表2-1 本期工程建设安装工程费取费表2-2 措施费取费3.表三(建筑安装工程量表)按照《通信建设工程概算、预算编制办法》(工信部规〔2008〕75号)和《中国移动辽宁公司城域传送网工程建设实施细则》(辽移函建〔2009〕263号)相关要求计取。
4.表五(工程建设其他费用表)表5-1 本工程建设其他费取费标准表5.施工费计算根据最终确定的一阶段设计批复计算施工合同中的施工费,施工费=(预算表二建筑安装工程费-表四材料费)×[中标折扣]+表四乙供材料费+预算表五赔补等有关费用+表五安全生产费。
注:各市与施工单位结算施工费应以决算审计定案值为准。
二、光缆线路1.表二(建筑安装工程费用表)表2-1 本期工程建设安装工程费取费表2-2 措施费取费3.表三(建筑安装工程量表)按照《通信建设工程概算、预算编制办法》(工信部规〔2008〕75号)和《中国移动辽宁公司城域传送网工程建设实施细则》(辽移函建〔2009〕263号)的相关要求计取。
4.表五(工程建设其他费用表)表5-1 本工程建设其他费取费标准表5.施工费计算根据最终确定的一阶段设计批复计算施工合同中的施工费,施工费=(预算表二建筑安装工程费-表四材料费)×[中标折扣]+表四乙供材料费+预算表五赔补等有关费用+表五安全生产费。
注:各市与施工单位结算施工费应以决算审计定案值为准。
三、地下定向钻孔敷管地下定向钻孔敷管相关工时按照《通信建设工程概算、预算编制办法》(工信部规〔2008〕75号)相关规定执行。
根据最终确定的一阶段设计批复计算施工合同中的施工费,施工费=(预算表二建筑安装工程费-表四材料费)×[中标折扣]+表四乙供材料费+预算表五赔补等有关费用+表五安全生产费。
注:各市与施工单位结算施工费应以决算审计定案值为准。
四、集团客户及数据专线1.表二(建筑安装工程费表)表2-1 本期工程建设安装工程费取费表2-2 措施费取费2.表三(建筑安装工程量表)表3-1 数据单项工程计列工日列表工日×拆除工程系数,拆除工程系数均取0.4。
