沟槽 基坑回填施工方案
- 格式:docx
- 大小:11.82 KB
- 文档页数:6
目录第一节工程概况 (1)第二节编制依据 (1)第三节资源配置计划 (1)一.劳动力计划 (1)二.机械设备计划 (2)第四节施工准备 (2)一.技术准备 (2)二.现场准备 (2)三.材料准备 (3)第五节施工方法 (3)一.施工顺序 (3)二.施工方法 (3)第六节质量控制措施 (5)一.质量控制措施 (5)二.注意事项 (6)三.安全文明施工 (7)第一节工程概况大田坡(龙水路 1号)、坡头上排水干线(龙水路 2号)截污沟根据设计施 工图划分为两支支线,其中大田坡排水干线左侧支线区段为0+000~0+600.7,右侧支线区段为 Z0+000~Z0+232,右侧支线汇入左侧支线内。

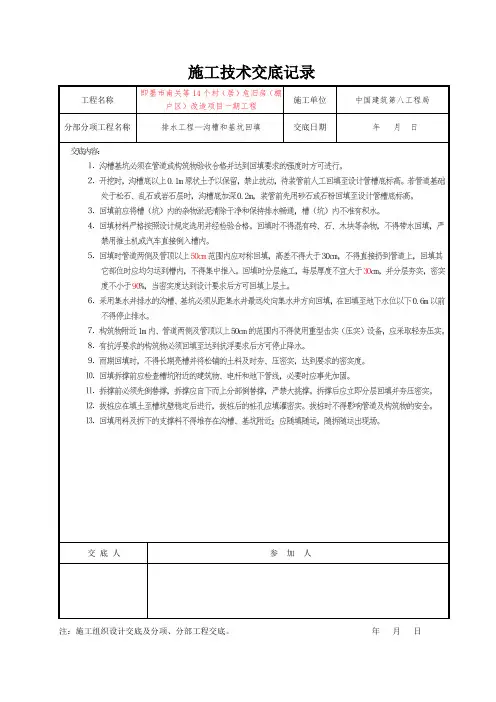

坡头上排水干线 左侧支线区段为 0+000~1+607.6,右侧支线区段为 Z0+000~Z0+270,右侧支线汇 入左侧支线内。
本工程施工包含雨水大沟及两侧的截污管,其中雨水排水沟截面尺寸有 4m ×3.0m 、3.5×3.0m 、2.0m ×1.8m 三种,混凝土强度为 C30P8,雨 水管支管管径为 DN800。
污水管材质为 HDPE 双臂波纹管,管径为 DN400。
排水 坡度主要为 0.3%、1%、1.5%、2%、。
第二节编制依据序号 名称图集1 2 3 4 5 6 7 8 9《室外给水设计规范》GB50014-2006 GB50268-2008 GB50194-2002 JTG D63-2007 GB50268-2008 06MS201 《给水排水管道工程施工及验收规范》 《建设工程施工现场供用电安全规范》 《公路与桥涵地基基础设计规范》 《给水排水管道工程施工及验收规范》 市政排水管道工程及附属设施 工程测量规范 GB50026 城市测量规范CJJ8大田坡排水干线工程设计施工图中国市政工程西北设 计研究院有限公司第三节资源配置计划一.劳动力计划根据确定的现场管理机构建立项目施工管理层,选择有施工经验的作业班 组进行该回填工程的专项施工。
管道沟槽基坑工程施工方案一、工程概况管道沟槽基坑工程是指在地下开挖出来的,以放置管道或其他设备的凹坑。
该工程需要考虑地下管线、地基情况、河道、水系等因素,需要进行综合施工设计和施工方案制定。
二、施工前准备1. 工程测量:施工前需要根据设计要求,进行施工依据的测量。
包括地面测量、水平仪测量和其他相关测量。
2. 基坑标高测量:根据管道沟槽基坑的设计要求,对基坑标高进行测量,确定挖掘深度和坡度。
3. 地下管线勘察:对地下已有的管线和其他设施进行勘察,避免对其造成破坏。
4. 施工方案设计:根据实地情况,制定合理的施工方案和作业计划。
三、基坑挖掘1. 现场布置:根据设计要求和施工方案,现场布置挖坑范围,标明挖掘的边界。
2. 挖土作业:挖掘挖土机进行挖土作业,根据设计标高和坡度,逐步进行挖土,避免坑壁塌方和其他意外事故。
3. 挖掘深度:根据设计要求,准确控制挖掘深度,避免影响周边环境和设施。
4. 坍塌防护:对挖掘的坑壁进行坍塌防护,采取支护、防护网和其他防护措施,确保施工安全。
四、基坑支护1. 土方支护:根据基坑的深度和土质情况,选择合适的土方支护方式,如支撑框架、挡土墙等。
2. 钢支撑:对基坑进行钢支撑,在挖掘的过程中,对基坑进行支撑,避免坍塌和意外事故。
3. 泥浆墙:对基坑进行泥浆墙的注浆加固,确保基坑坚固稳定。
4. 排水系统:设置排水设施,及时排除基坑内的积水,避免基坑内积水造成坑壁塌方。
五、管道铺设1. 管道铺设前准备:根据设计要求,进行管道铺设前的现场准备,包括管道拼接、预埋件安装等。
2. 管道铺设:根据施工图纸要求,进行管道的铺设和连接,确保连接牢固、平整。
3. 管道固定:使用固定支架、锚杆等设施,对管道进行固定,避免管道移位和损坏。
4. 管道保护:对管道进行保护,避免外力冲击和损坏。
六、基坑回填1. 基坑回填准备:在管道铺设完成后,进行基坑回填前的准备工作,包括填筑回填土、夯实等。
2. 回填土处理:选择合适的回填土,根据设计要求进行分层回填和夯实,确保土质的稳固。
沟槽回填施工方案工程概况本工程位于某市区,总建筑面积为平方米,主要包括一栋5层高的商业综合楼和一个地下车库。
商业综合楼包括商铺、餐厅、办公室等,地下车库包括停车位、消防设施等。
工程周期为12个月。
编制依据本工程的编制依据主要包括《建设工程施工组织设计规范》、《建设工程安全生产管理条例》、《建筑施工企业资质管理规定》等相关法律法规和规范。
资源配置计划劳动力计划本工程需要招募200名工人,包括钢筋工、砌筑工、木工、油漆工等。
其中,具有高级技师以上职称的工人不少于10人。
机械设备计划本工程需要配备各类机械设备,包括起重机、挖掘机、混凝土搅拌车等。
具体数量和型号根据实际情况确定。
施工准备技术准备为确保工程施工质量,本工程将采用先进的施工技术和工艺,如BIM技术、智能化施工等。
同时,为保证安全施工,还将配备专业的技术人员和安全监管人员。
现场准备为保证施工现场的安全和有序,本工程将在现场设置安全警示标志和安全防护设施,确保工人和周围居民的生命财产安全。
同时,还将配备专业的现场管理人员,确保施工进度和质量。
三.材料准备在进行施工前,需要准备好以下材料:1.水泥、砂、石子等建筑材料;2.钢筋、钢板等金属材料;3.油漆、涂料等装饰材料;4.电线、开关等电气材料;5.管道、阀门等管道材料。
第五节施工方法一.施工顺序1.准备施工场地,搭建脚手架;2.进行地基处理,如挖掘基坑、浇筑混凝土等;3.进行主体结构施工,包括梁、柱、墙等;4.进行装饰装修施工,包括地面、墙面、天花板等;5.进行电气、管道等设施安装;6.进行清洁、验收等工作。
二.施工方法1.地基处理:根据地质条件进行不同的处理,如挖掘基坑、加固地基等;2.主体结构施工:根据设计图纸进行梁、柱、墙等的施工;3.装饰装修施工:根据设计图纸进行地面、墙面、天花板等的装修;4.设施安装:根据设计图纸进行电气、管道等设施的安装。
第六节质量控制措施一.质量控制措施1.施工前进行材料检查,确保材料符合要求;2.施工过程中进行质量检查,及时发现并处理问题;3.施工结束后进行验收,确保工程质量符合要求。
沟槽回填专项施工方案一、编制说明1、编制原则:遵守合同签订的施工期限,保质保量按期完成施工任务,可根据施工情况,分期分批进行安排。
科学而合理地安排施工程序,在保证质量的基础上,尽可能缩短工期,加快施工进度,降低工程成本。
采用先进的施工方法和施工技术,不断提高施工机械化,减轻劳动强度,提高劳动生产率。
应用科学的计划方法确定最合理的施工组织方法。
根据工程特点和工期要求,因地置宜地采用快速施工、平行作业。
落实季节性施工的措施,确保连续施工,全面平衡人工、材料用量,力求实现均衡施工。
充分利用已有设施,尽量减少临时工程,降低工程成本,提高经济效益。
妥善安排施工现场,确保施工安全,实现文明施工。
2、编制依据:(1)、《顺于路西延(立汤路-京承高速公路)排水工程施工图》(2)、施工规范及标准:《给水排水管道工程施工及验收规范》GB 50268-2008(3)、市政工程有关排水、管渠等施工规范,施工工艺及操作规程和质量检验评定标准;(4)、我公司管理水平、机械设备、人力、施工技术力量和工程组织水平。
二、工程概况1、工程概况本工程位于昌平区,昌平新城东南方。
本项目设计起点桩号为K4+600。
本方案主要包括雨污水管网沟槽土方开挖等内容。
2、工程特点我单位施工范围为K4+600-K5+500,全长900米。
包含雨水检查井24座,污水检查井23座。
本工程施工单位较多,施工现场施工临时道路复杂,且部分临时道路现不能拆除。
由于两家施工单位共用施工工作道路造成部分工作面场地狭窄。
工程就是拆迁一部分,施工一部分原则。
由于管道中心间距为2米,故采用雨污水合槽开挖、回填施工。
3、施工的场地准备即将施工的沟槽基坑工程,基坑周边施工单位较多,场地道路状况复杂,并且必须保证道路能通行重型载重汽车。
三、沟槽回填沟槽回填施工步骤:槽底平整→管道砂基础C1回填(压实度要求>0.9)→管线铺设→管道回填砂C2(雨水150°砂石基础;污水为360°砂石基础压实度要求0.9-0.93)→分层土方回填1、排水管符合下列规定后应及时回填a、污水管闭水试验合格。
市政道路工程沟槽、基坑施工方案编制:_________________审核:_________________审批:_________________二〇二三年十二月目录第一章编制依据 (5)第二章工程概况 (6)2.1工程概况 (6)2.2工程地质 (6)2.2.1场地地质条件 (6)2.2.2气候特征地理概况 (7)2.2.3周边环境简况 (8)2.3沟槽、基坑做法设计 (8)2.4施工要求和技术保证条件 (9)2.4.1施工要求 (9)2.4.2技术保证条件 (9)2.5风险辨识与分级 (10)2.5.1风险辨识 (10)2.5.2基坑安全风险分级 (11)2.6参建各方责任主体单位 (11)第三章施工计划 (12)3.1施工进度计划 (12)3.2材料投入计划 (12)3.3机械设备配置计划 (13)第四章施工管理及作业人员配备和分工 (14)4.1施工管理和专职安全生产管理人员 (14)4.2特种作业人员 (14)4.3其他作业人员 (14)第五章施工工艺技术 (16)5.1沟槽、基坑开挖施工工艺技术 (16)5.1.1土方工程施工部署安排 (16)5.1.2卸土场及土方运输路线 (16)5.1.3土方开挖施工方法 (16)5.1.4开挖检查规范要求 (17)5.1.5基坑围护措施 (18)5.1.6施工排水及坑槽顶截水 (18)5.1.7回填土施工 (19)5.1.8护坡修坡施工 (19)5.1.9不良土质处理 (20)5.2排水管开挖施工工艺技术 (20)5.2.1施工流程 (20)5.2.2施工测量放线 (20)5.2.3沟槽开挖 (21)5.3不良土层钢板桩支护工艺技术 (23)5.3.1施工工艺流程 (23)5.3.2施工准备 (23)5.3.3钢板桩引孔 (25)5.3.4钢板桩打设 (26)5.3.5内支撑安装 (27)5.4检查要求 (27)第六章施工保证措施 (29)6.1组织保障措施 (29)6.1.1组织机构 (29)6.1.2安全保证体系 (29)6.1.3相应人员安全职责 (30)6.2技术措施 (36)6.2.1施工技术措施 (36)6.2.2机械施工安全措施 (38)6.2.3雨季、台风防护措施 (38)6.2.4安全巡察巡视措施 (39)6.3监测监控措施 (40)6.3.1监测项目 (40)6.3.2监测频率 (41)第七章验收要求 (42)7.1验收标准 (42)7.1.1钢板桩支护验收标准 (42)7.1.2沟槽开挖验收标准 (44)7.1.3检查井验收标准 (44)7.1.4沟槽回填验收标准 (45)7.2验收程序及人员 (46)7.2.1.验收人员 (46)7.3验收内容 (46)第八章应急处置措施 (46)8.1预案制定的原则 (46)8.2应急机构的组成 (47)8.3应急响应 (50)8.4应急预案启动机制 (51)8.5应急组织机制 (52)8.6信息接收与通报 (53)8.6.1信息上报 (53)8.6.2信息传递 (54)8.6.3响应分级 (54)8.6.4响应程序 (54)8.7应急处置措施 (56)8.7.1支护结构位移过大处置措施 (56)8.7.2流砂管涌处置措施 (56)8.7.3支护结构漏水处置措施 (57)8.7.4周边环境产生过大沉降处置措施 (57)8.7.5支护结构内力异常处置措施 (58)8.7.6暴雨季节截排水措施 (58)8.8应急物资 (59)8.9应急救援措施 (59)第一章编制依据序号类别名称1法律法规《中华人民共和国建筑法》2019年4月23日第二次修正2《中华人民共和国安全生产法》(2021版)3《中华人民共和国环境保护法》4《建设工程安全生产管理条例》(国务院令第393号)2003年11月12日5标准规范《建筑施工高处作业安全技术规范》JGJ80-20166《建筑边坡工程技术规范》(GB50330-2013)7《××市基坑支护技术标准》SJG05-20208《建筑地基基础工程施工质量验收标准》(GB50202-2018)9《建筑基坑支护技术规程》(JGJ120-2012)10《××市基坑支护技术标准》(SJG05-2020)11《建筑基坑工程监测技术标准》(GB50497-2019)12《建筑地基处理技术规范》(JGJ79-2012)13《××市地基处理技术规范》(SJG04-2015)14《××市边坡工程技术标准》(SJG85-2020)15《建筑施工安全检查标准》JGJ59-201116《给水排水管道工程施工及验收规范》(GB50268-2008)17《给水排水构筑物工程施工及验收规范》(GB50141-2008)18《建筑机械使用安全技术规程》JGJ33-201219《广东省深基坑钢板桩支护技术规程》(DBJ/T15-214-2021)20《市政工程施工安全检查标准》(CJJ/T275-2018)21部门规章文件《危险性较大的分部分项工程安全管理规定》住建部令第37号22住建部2018第31号文《住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知23建质函[2018]28号《住房城乡建设部关于印发大型工程技术风险控制要点的通知》24建办质〔2021〕48号《住房和城乡建设部办公厅--关于印发危险性较大的分部分项工程专项施工方案编制指南的通知》25住房和城乡建设部安全生产管理委员会办公室关于印发起重机械、基坑工程等五项危险性较大的分部分项工程施工安全要点的通知26房屋市政工程生产安全重大事故隐患判定标准(2022版)27粤建规范〔2019〕2号广东省住房和城乡建设厅关于印发房屋市政工程危险性较大的分部分项工程安全管理实施细则的通知第二章工程概况2.1工程概况项目名称×××项目地理位置××市××区××街道建设规模×××2.2工程地质2.2.1场地地质条件1、地形地貌拟建道路位于光明高新园门户区,场地地貌属坡残积台地,其中场地钻孔25BDK-1和25BDK-2位于空地,钻孔25BDK-3和25BDK-4位于施工区地段,场地沿线地势起伏不大,各钻孔孔口标高31.98~33.54m,高差1.56m。
河南省南水北调受水区周口供水配套工程施工五标(合同编号:NSBD-ZKPT/SG-05)管沟回填方案编制单位:南京市水利建筑工程有限公司周口市南水北调配套工程施工五标项目部编制日期:二○一三年三月十八日管沟回填施工方案一、编制依据1、本项目招标文件、技术规范、施工设计图纸等;2、本项目工程现场考察情况;3、我公司现有现有的技术装备力量、管理水平和多年积累的工程施工经验;4、现行的排水规范、规程、标准等。
5、编制采用的规范及标准:《工程建设标准强制性条文》、《给水排水管道工程施工及验收规范》(GB 50268-2008)等。
二、编制原则⑴、严格执行国家基本建设程序,遵照招标文件要求和各项标准;⑵、明确各主要工程项目间的相互关系,科学地安排施工顺序,做到保证重点,统筹兼顾。
尽可能采用流水施工方法组织施工,确保本项目有节奏、均衡、连续地进行;⑶、施工方案选择上重点突出技术措施的合理性、先进性、科学性、安全性、经济性;⑷、在满足施工需要的前提下,合理规划施工便道等临时设施,少占土地;三、工程概况1、工程概况工程名称:河南省南水北调受水区周口供水配套工程施工五标建设单位:周口市南水北调配套工程建设管理局设计单位:河南省水利勘测设计研究有限公司监理单位:河南省山河建设工程管理有限责任公司施工单位:南京市水利建筑工程有限公司本标段位于周口商水县境内,起点为商水县张庄乡大郭庄、干线桩号116+060.000处,终点为商水县张庄乡双庙、干线桩号122+170.000处。
该标段管线长6.11km,管径为DN2400,管材为PCCP。
标段内有建筑物6座,分别为穿枯河倒虹吸1座;穿越跨高速引道及立交桥顶管工程5处;阀井、镇墩及设备安装等。
2、水文气象和工程地质2.1水文气象本区域属暖温带季风气候,四季分明,春季干旱风较多,夏季炎热雨集中,秒秋温和日照长,冬季寒冷雨雪少。
气温、降水受季风影响而变化,多年平均气温14.6摄氏度,历年最大气温42.2摄氏度,最低气温-15.9摄氏度,多年平均降水量804.2mm,降水量年际变化大,年内分布不均,6至9月份降水量占全年降水量的54.4%。
一、工程概况本工程为吴江区农村低压供水管网改造工程第一批9标段:太湖新城(横扇)星宇湾村、四都村低压供水管网改造工程。
本给水管道改造工程位于吴江横扇星字湾村,位于仓浦路北侧及吴江横扇四都村,沪苏浙高速公路北侧。
管道长度约39520米,涉及两村1074户。
管径为DN63-DN200,管材重要采用球墨铸铁管、钢管和HDPE管。
二、地质勘探根据地质勘探报告,沿线管道基础分别落在1-1层(素填土)、3层(淤泥质粉质粘土)等土层上,其中当基础落在较厚3层淤泥质粉质粘土上或管底距离3层淤泥质粉质粘土层较近时,须采用块石挤淤进行地基解决。
二、土方开挖施工关于沟槽开挖措施:测放沟槽的开挖中心线,拟定槽口开挖宽度,并用石灰线标明开挖边线,开挖过程中如遇有土质较差的地段应加大开槽坡度,开挖时应及时控制中线和槽底高程。
三、施工工艺1、施工方法(1)施工准备施工放样根据设计图纸及管道中心线和水准点对的地进行管道的测量放样工作(重要测定管道中线、附属构造物位置、堆土料界线、中心桩、方向桩,并设立固定可靠的护桩),是该工程施工的第一项工程内容。
测量放样工作的准确性,对施工进度、质量有直接影响。
因此施工测量工作要符合设计规定,做到对的无误。
(2)沟槽开挖沟槽开挖采用机械挖土、人工修正的并用方法,基底20-30cm土方人工清理至设计标高,边坡配以人工修整。
沟槽边坡必须满足规范规定并根据现场土质情况进行调整,本方案拟定沟槽开挖边坡为根据设计规定进行。
施工时不得扰动原状土,严禁超挖,如发生超挖或扰动,必须按规程规定进行地基解决后,方可进行管道基础施工,对开挖2米以上及土质较差的地段根据实际情况两侧应做护壁解决。
开挖沟槽,基础不能当天铺设时,必须将基底土方留住,等到做基础的当天再挖至设计标高,以免沟槽长时间暴露。
沟槽开挖尽量按先深后浅进行,利于排水;沟槽不得有积水,且做好排(降)水措施。
(3)沟槽回填管沟回填方法:由人工配合机械均匀地将符合规定的回填土运入沟槽内,进行分层夯实,夯实方法以打夯机等机械方法为主,木夯等人工方法为辅。
沟槽回填施工方案要点
一、施工前准备工作:
1. 沟槽回填前,应对施工区域进行充分清理,清除杂物、垃圾等。
2. 确定回填材料的种类和质量要求,如:土方、砂石等。
3. 根据实际情况,确定回填的厚度和层次。
二、施工步骤:
1. 沟槽回填施工前,应进行地质勘察,了解地层情况,以便确定回填方案。
2. 根据地质勘察结果和施工要求,选择适宜的回填材料。
3. 进行回填施工时,应注意安全措施,如搭设安全护栏和使用个人防护用具等。
4. 按照回填厚度和层次,将回填材料均匀地填充到沟槽中,并
进行夯实。
5. 施工过程中要定期检查和控制回填材料的湿度和密实度,确
保施工质量。
三、施工质量控制:
1. 施工过程中应严格按照施工方案进行操作,确保回填施工的
稳定性和安全性。
2. 定期检查沟槽回填工程的质量,如回填材料的密实度、厚度等。
3. 对于不符合质量要求的部分,及时采取纠正措施或重新回填,确保工程质量。
四、施工结束后的处理:
1. 施工完成后,清理施工区域,恢复原貌。
2. 对施工现场进行巡视,确保无漏填、渗水等问题。
3. 编制施工完成报告,记录施工过程和质量情况,以备验收和资料归档。
以上是沟槽回填施工方案的要点,希望能对施工过程有所指导和帮助。
二医院给水管道工程管沟开挖与回填施工方案二O—七年五月一、编制依据《城市道路施工规范》、《给水排水管道工程施工及验收规范》、设计图纸及现场勘查设计变更及相关的会议纪要、工程洽商记录等。
二、工程概况工程位置:内江二医院本工程管材采用球墨铸铁管(钢管)、检查井设有阀门井、消防井、排污井三、沟槽开挖前准备工作1、准备工作流程沟槽开挖前首先熟悉设计图纸和设计意图,熟悉现场实际情况,配合建设单位和各施工单位对地下已有临时用水用电管线进行梳理和迁移保护等工作。
沟槽开挖施工前,必须复核起点、终点已建管道的位置、检查井的位置、断面、高程,若与设计有出入或出入较大,及时会同各方处理,以保证施工顺利进行。
2、测量放线1、给水管道工程的线路测量包括定线测量、水准测量和直接丈量。
2、定线测量要测定管道的中心线和转角,并应测量管道与相邻的永久性建筑物的位置关系,必要时应在地面上设立标志。
3、在进行管道水准测量时,应沿线设临时水准点,工控引测。
4、各个检查井按图纸设计位置放线。
四、沟槽开挖1、沟槽开挖流程图场地平整=> 测量放线=;开挖给水沟槽人工捡地(人工换填粉质粘土或人工及配中砂碎石)夯实平整=:、管道安装、闭水试验沟槽土方回填2、沟槽开挖主要采用挖掘机作业,人工配合修边捡底,遇地下管网时,采用人工开挖(1-4台10kw汽油发电机发电配合)。
沟槽开挖时应严格控制基底标高,当机械开挖至沟槽底以上30-10cm时停止,人工捡底以避免超挖扰动基础,同时注意开挖过程中控制中线测量,以免挖偏造成不必要的损失。
如果局部超挖、发生扰动或者土质较差,换填20〜30mn天然级配的砂石料或中、粗砂并夯实(或回填粉质粘土)。
基底如有块石、碎石、砖等坚硬的物体时,将其铲除至设计标高以下0.2m,然后铺上天然级配砂料,面层铺上中粗砂(或回填粉质粘土)。
对于街道路口开挖处采用租用钢板铺设保证道路通畅。
整平夯实沟槽当遇岩层或混凝土障碍物时,采用大型破碎机进行破碎作业,采用破碎机破除部分后,再用挖掘机对破碎的石方进行开挖清掏作业,反复轮流作业的开挖流程。
沟槽开挖及回填施工方案XXXX建设集团有限公司2022年9月8日一、工程概况本工程经四路是佘山北社区内的一条南北向的城市支路,本次工程范围南起强业路(K0+417.241),北至纬一路(K2+254.230),扣除将军路交叉口(K0+656.442—K0+704.497)、士龙路交叉口(K0+859.471—K0+909.478)、纬四路交叉口(K1+088.354—K1+128.354)、勋业路交叉口(K1+305.457—K1+388.865)、业煌路交叉口(K1+983.021—K2+069.786),道路实施长度1528.753m,规划红线宽度16m。
根据路网规划,本段道路共与9条道路相交,分别为强业路、将军路、士龙路、纬四路、勋业路、士衡路、纬二路、业煌路、纬一路。
其中强业路、将军路、士龙路、纬四路、勋业路、业煌路交叉口已列入其它工程范围,其余路口均属于本工程设计范围。
土方开挖:1. 沟槽开挖前的准备工作:(1). 根据设计图纸的设计要求进行测量放线,定出中心桩、槽边线。
(2). 先查明开挖段的地下管线及其它地下构筑物情况,会同有关部门作出妥善处理,确保施工安全(3). 沟槽开挖前应做好沟槽外四周的排水工作,保证场外地表水不流入沟槽。
(4). 按工程监测要求,开挖前先布置各种类型的观测点,并测定初始资料。
(5). 准备好所有的机械设备及场内外运输道路,以利土方开挖工作连续快速完成。
2. 沟槽开挖方法:排水工程采用明挖施工,管沟计算开挖深度在1.5—4米之间。
开挖自南往北逐渐降低,中间有南横河桥、北横河桥处开挖深度随着桥头台升而增加。
根据本工程地质勘察报告,由于地下水位较高。
管道埋置较深,在开挖污水管沟槽没有放坡开挖的条件时,对开挖深度1.5-2.5米之间的管道埋深采用打普通钢板桩支护直槽开挖的方法进行施工;2.5米以上的则根据开挖地质需要进行钢板桩加设横撑等支护结构形式. 3.开挖1、本工程沟槽开挖施工,拟采用挖掘机进行开挖,自卸汽车运土至土场卸土,清除路面施工完毕后,进行开挖。
沟槽回填施工方法一、引言沟槽回填施工是指在工程建设中,针对现场开挖的沟槽进行填土,以达到稳定沟槽壁和保护埋设管线的目的。
正确的回填施工方法能够提高工程质量,确保工程的安全可靠性。
本文将介绍沟槽回填施工的一般方法和注意事项。
二、施工准备在开始进行沟槽回填施工之前,需要进行一些准备工作,包括:1. 准备施工材料:包括填充土、砂石等。
填充土应符合相关规范要求,不得含有大块石头、有害物质等。
2. 沟槽清理:清理沟槽内的杂物、泥土等,确保沟槽内部干净。
3. 管线保护:对沟槽内的管线进行保护,如覆盖保护层、设置管道支架等。
4. 沟槽排水:确保沟槽内部的排水畅通,避免积水对回填土造成不利影响。
三、施工方法沟槽回填施工的方法主要有以下几种:1. 置换法:在首次回填土的外侧设置“离心区”和“收缩区”。
首次回填土可使用填充土进行填充,填充至沟槽壁面约一半高度。
然后在沟槽壁外侧挖掘“离心区”,并将挖掘出的土方运至“收缩区”进行填充。
此种方法能够增加回填土的排水能力,提高沟槽的稳定性。
2. 分层回填法:将回填土按照一定的厚度分层进行填充,每层回填土的厚度不应超过30cm。
每层回填后要进行夯实,确保夯实密实且均匀。
此种方法适用于较深的沟槽回填,可以提高填充土的密实度,减少沉降。
3. 夹层回填法:在回填土中夹层设置填充材料。
在回填土的一部分夹层中,加入填充材料,如砂石、碎石等,以提高回填土的排水性和稳定性。
此法适用于回填土质较差、或需要排水性能较好的情况。
四、注意事项在进行沟槽回填施工时,还需注意以下事项:1. 天气条件:避免在雨天或坚冰地面进行回填施工,以免影响夯实效果和沟槽稳定性。
2. 夯实控制:对于夯实施工,需控制夯击能量和频率,避免对管线造成冲击和挤压变形。
3. 均匀夯实:夯实应均匀进行,从沟底开始向上回填夯实。
避免重复夯击同一位置,以免造成不均匀沉降。
4. 压实度检测:应进行压实度检测,确保回填土的密实度符合规范要求。
沟槽回填专项施工方案一、编制说明1、编制原则:遵守合同签订的施工期限,保质保量按期完成施工任务,可根据施工情况,分期分批进行安排。
科学而合理地安排施工程序,在保证质量的基础上,尽可能缩短工期,加快施工进度,降低工程成本。
采用先进的施工方法和施工技术,不断提高施工机械化,减轻劳动强度,提高劳动生产率。
应用科学的计划方法确定最合理的施工组织方法。
根据工程特点和工期要求,因地置宜地采用快速施工、平行作业。
落实季节性施工的措施,确保连续施工,全面平衡人工、材料用量,力求实现均衡施工。
充分利用已有设施,尽量减少临时工程,降低工程成本,提高经济效益。
妥善安排施工现场,确保施工安全,实现文明施工。
2、编制依据:(1)、《顺于路西延(立汤路-京承高速公路)排水工程施工图》(2)、施工规范及标准:《给水排水管道工程施工及验收规范》GB 50268-2008(3)、市政工程有关排水、管渠等施工规范,施工工艺及操作规程和质量检验评定标准;(4)、我公司管理水平、机械设备、人力、施工技术力量和工程组织水平。
二、工程概况1、工程概况本工程位于昌平区,昌平新城东南方。
本项目设计起点桩号为K4+600。
本方案主要包括雨污水管网沟槽土方开挖等内容。
2、工程特点我单位施工范围为K4+600-K5+500,全长900米。
包含雨水检查井24座,污水检查井23座。
本工程施工单位较多,施工现场施工临时道路复杂,且部分临时道路现不能拆除。
由于两家施工单位共用施工工作道路造成部分工作面场地狭窄。
工程就是拆迁一部分,施工一部分原则。
由于管道中心间距为2米,故采用雨污水合槽开挖、回填施工。
3、施工的场地准备即将施工的沟槽基坑工程,基坑周边施工单位较多,场地道路状况复杂,并且必须保证道路能通行重型载重汽车。
三、沟槽回填沟槽回填施工步骤:槽底平整→管道砂基础C1回填(压实度要求>0.9)→管线铺设→管道回填砂C2(雨水150°砂石基础;污水为360°砂石基础压实度要求0.9-0.93)→分层土方回填1、排水管符合下列规定后应及时回填a、污水管闭水试验合格。
土方回填施工方案一、范围本方案适用于一般工业和民用建筑物中的基坑、基槽、室内地坪、管沟及散水等回填土。
二、施工准备2.1 材料及主要机具:2.1.1 土:宜优先利用基槽中挖出的土,但不得含有有机杂质。
利用前应过筛,其粒径不大于50mm,含水率应符合规定。
2.1.2 主要机具有:蛙式或柴油打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线和木折尺等。
2.2 作业条件:2.2.1 施工前应按照工程特点、填方土料种类、密实度要求、施工条件等,合理地肯定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实实验来肯定。
2.2.2 回填前应对基础、地下室外墙或地下防水层、保护层等进行检查验收,而且要办好隐检手续。
其基础混凝土强度应达到规定的要求,方可进行回填土。
2.2.3 房心和管沟的回填,应在完成上下水、煤气的管道安装和管沟墙间加固后,再进行。
并将沟槽、地坪上的积水和有机物等清理干净。
2.2.4 施工前,应做好水平标志,以控制回填土的高度或厚度。
如在基坑(槽)或管沟边坡上,每隔3m钉上水平板;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩。
三、操作工艺3.1 工艺流程:→→→→3.2 本工程回填土要求主体结构外侧500范围内、设备基础、散水、踏步等基础下,应采用2:8灰土进行回填,其它部份采用素土回填,每层厚度不宜大于250,压实系数≥0.95,压实实验查验合格后方可进行下一层回填,严禁采用建筑垃圾及淤泥质土回填。
3.3填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;回填前,必需清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。
3.4 查验回填土的质量有无杂物,粒径是不是符合规定,和回填土的含水量是不是在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等办法;如遇回填上的含水量偏低,可采用预先洒水润湿等办法。
沟槽基坑回填施工方案
1. 引言
基坑回填施工是指在土方工程中,将挖掘出的基坑进行填充,以恢复地表或建立地基条件的一种工程方法。
沟槽基坑回填施工方案具体指在沟槽基坑中进行回填施工的方案。
本文将对沟槽基坑回填施工方案进行详细的介绍和分析。
2. 施工方案
2.1 前期准备
在进行沟槽基坑回填施工之前,需要进行以下准备工作:
•确定沟槽基坑的设计要求,包括回填材料的种类、回填厚度等参数。
•准备所需的施工设备和工具。
•安排相关人员的工作任务和职责。
2.2 回填材料选择
选择适合的回填材料是沟槽基坑回填施工中的重要环节。
回填材料应当具备以下特点:
•具有良好的力学性能,能够满足基坑的承载和稳定要求。
•具有良好的排水性能,能够防止水分积聚导致基坑坍塌。
•具有良好的抗渗性能,能够防止地下水渗入基坑。
常用的回填材料包括砂土、碎石、混凝土等。
根据具体的工程要求和现场条件,选择合适的回填材料。
2.3 施工步骤
沟槽基坑回填施工可以按以下步骤进行:
首先,对基坑进行清理工作。
清理工作包括清除基坑内的垃圾、杂物,清除松散的土层,确保基坑内部干净整洁。
2.3.2 填充砂土
在清理完基坑后,将预先准备的砂土按照设计要求进行填充。
填充时应注意以下几点:
•分层填充:将砂土按照设计要求分层填充,每层填充高度不宜过大,以免引起不均匀沉降。
•压实处理:每层填充完成后,使用压路机等设备对填土进行压实处理,提高填充密实度。
2.3.3 固结处理
在砂土填充完成后,进行固结处理。
固结处理包括对填充土进行湿润、浇水、振压等处理,以提高填充土的密实度和稳定性。
基坑回填施工完成后,进行必要的后期处理工作。
后期处理包括对回填土进行养护、表面处理等,确保填充土的稳定性和使用寿命。
3. 安全措施
在沟槽基坑回填施工中,要重视安全工作,并采取相应的安全措施。
具体的安全措施包括但不限于以下几点:
•工地围挡:设置合适的围挡,确保施工现场的安全。
•基坑支护:对基坑进行支护措施,防止坍塌事故的发生。
•设施灯光:夜间施工时,设置合适的照明设施,确保施工人员的安全。
•员工培训:施工人员应经过相关培训,熟悉操作规程和安全操作要求。
4. 施工质量控制
为保证沟槽基坑回填施工的质量,应进行相应的施工质量控制。
具体的施工质量控制包括但不限于以下几点:
•材料检验:对回填材料进行必要的检测和验收,确保材料的质量。
•施工记录:详细记录施工过程中的关键节点和数据,以备后期查验。
•质量检测:进行必要的质量检测,如密实度检测、压实度检测等,确保回填土的质量符合要求。
5. 施工进度计划
制定合理的施工进度计划是沟槽基坑回填施工的重要组成部分。
施工进度计划应考虑施工的各个环节和工序,并合理安排工期,确保施工进度的合理性和可行性。
6. 结论
沟槽基坑回填施工方案是土方工程中的重要环节。
通过本文的介绍,我们对沟槽基坑回填施工方案的准备工作、材料选择、施工步骤、安全措施、施工质量控制
和施工进度计划进行了详细的分析和说明。
希望本文能对相关人员在沟槽基坑回填施工中提供一定的指导和帮助。
