大面积钢纤维混凝土耐磨地坪施工
- 格式:doc
- 大小:25.00 KB
- 文档页数:3
钢纤维耐磨地坪施工方案及报价
1. 项目概述
本项目旨在为客户打造一层高质量、耐磨损、抗冲击的钢纤维
耐磨地坪,以提高地面使用寿命,降低维护成本,并确保人员安全。
2. 材料选择
2.1 钢纤维
钢纤维是本项目的核心材料,我们将选择高质量、高性能的钢
纤维,其长度、直径和分布均符合设计要求。
2.2 混凝土
采用C40级及以上强度混凝土,确保地坪的承载能力和耐久性。
2.3 耐磨骨料
选择高硬度、耐磨损的骨料,以提高地坪的耐磨性能。
3. 施工工艺
3.1 基层处理
在进行地坪施工前,对原基层进行处理,确保其平整、干净、无油污、无浮尘。
3.2 钢纤维分散
在混凝土搅拌过程中,均匀加入预先裁好的钢纤维,确保钢纤维在混凝土中分散均匀。
3.3 浇筑与振捣
采用泵送浇筑,并在浇筑过程中进行适度振捣,以排除气泡,确保混凝土密实。
3.4 表面处理
在混凝土初凝后,进行表面处理,包括抹平、压光等,以提高地坪表面的平整度和美观度。
3.5 养护
完成施工后,对地坪进行为期7天的养护,确保混凝土强度达到设计要求。
4. 报价
以下为本项目的报价明细:
注:以上报价仅供参考,实际报价可能因材料价格波动、施工难度等因素而有所调整。
5. 施工周期
本项目的施工周期为15天,包括基层处理、混凝土浇筑、表面处理、养护等环节。
6. 保修期限
本项目保修期限为两年,保修期内如有任何质量问题,我们将及时进行修复。
我们的团队致力于为客户提供优质的地坪施工服务,期待与您的合作。
如有任何疑问,请随时与我们联系。
仓库大面积高精度地坪施工技术发布时间:2022-12-02T04:03:02.517Z 来源:《工程建设标准化》2022年15期8月作者:孟德坤[导读] 大面积钢纤维混凝土耐磨地坪在使用的过程中抗疲劳效果比较好孟德坤中建五局第三建设有限公司(兰州城市公司)甘肃兰州 730000摘要:大面积钢纤维混凝土耐磨地坪在使用的过程中抗疲劳效果比较好,且具备抗冲击和耐磨以及延性好等特点,因此这种地坪广泛应用于工业厂房的地面施工中。
本文就大面积钢纤维混凝土耐磨地坪施工技术进行相关的分析和探讨。
关键词:大面积钢纤维混凝土;耐磨地坪;施工技术;分析探讨;在进行大面积钢纤维混凝土耐磨地坪建设时,需要在已经振捣密实的钢纤维混凝土表面铺撒耐磨的材料,使其能够形成整体。
选用这种建设形式,可以提高混凝土结构表面的耐磨强度,从而满足工程的建设要求。
短钢纤维还可以堵塞混凝土结构的毛细血管内部,避免混凝土结构在使用时,出现干缩裂缝等问题,在一定程度上提高了这一结构的耐久性能。
1大面积钢纤维混凝土耐磨地坪施工技术的应用优化措施1.1明确施工难点在进行耐磨地坪施工时,施工企业需要明确技术的应用难点,首先要做好混凝土材料的配比设计,并且对其进行全面的优化。
在进行钢纤维混凝土材料配比设计时,设计结果的合理性,会对制作完成的混凝土结构的和易性,产生直接性影响,进而影响工程的建设质量。
因此在对材料的配比进行设计时,需要在实验室的环境下,对各项配比的应用情况进行全面检测,从中选择最优配比。
并且根据工程的实际建设情况,对其进行持续优化,才能进一步提高混凝土结构的应用性能,因为钢纤维两端带高很容易出现结团的现象,在进行混凝土材料配比优化时,各项工作的开展难度比较大,实验人员需要对各项配比条件下,结构的建设情况进行全面分析和探讨,才能制定更加合理的配比方案。
在对耐磨地面的平整度进行控制时,因为厂房的建设对设备的安装存在较高的要求,还要符合机器设备的行动需求,所以要对耐磨地面的平整度进行严格控制。
第1篇一、项目概述钢纤维耐磨地坪是一种以混凝土为基础,加入钢纤维增强材料的新型地坪系统。
它具有优良的耐磨性、抗冲击性、抗裂性和抗滑性,广泛应用于工业厂房、停车场、物流中心、体育场馆等场所。
本施工方案旨在提供一套科学、合理、高效的钢纤维耐磨地坪施工流程,确保工程质量。
二、施工准备1. 材料准备- 混凝土:选用符合国家标准的混凝土,强度等级应符合设计要求。
- 钢纤维:选用符合国家标准的钢纤维,直径、长度、分布应符合设计要求。
- 防水剂:选用具有良好防水性能的防水剂,以提高地坪的防水效果。
- 耐磨骨料:选用耐磨性能良好的骨料,如天然花岗岩、石英石等。
- 耐磨剂:选用具有良好耐磨性能的耐磨剂,以提高地坪的耐磨性。
- 接缝材料:选用弹性好的接缝材料,如聚硫密封胶、聚乙烯密封条等。
- 清洁剂:选用环保型清洁剂,用于地坪施工后的清洁。
2. 设备准备- 混凝土搅拌机:用于混凝土的搅拌。
- 钢纤维撒布机:用于钢纤维的均匀撒布。
- 水泥浆搅拌机:用于搅拌接缝材料。
- 混凝土振捣器:用于混凝土的振捣密实。
- 平板振动器:用于混凝土表面的平整度处理。
- 刮刀:用于混凝土表面的修整。
- 清洁工具:如刷子、拖把等。
3. 人员准备- 施工人员:熟悉钢纤维耐磨地坪施工工艺,具备一定的施工经验。
- 质量检验人员:负责施工过程中的质量检验。
三、施工工艺1. 基层处理- 清理基层:将基层表面的杂物、油污、松散混凝土等清理干净。
- 基层检查:检查基层的平整度、垂直度、强度等是否符合设计要求。
2. 防水层施工- 搅拌防水剂:按照产品说明书的要求,将防水剂与水混合均匀。
- 喷涂防水剂:将搅拌好的防水剂均匀喷涂在基层表面。
- 防水层养护:喷涂后,应进行养护,以确保防水层的质量。
3. 混凝土浇筑- 搅拌混凝土:按照设计配合比,将混凝土搅拌均匀。
- 钢纤维撒布:在混凝土浇筑过程中,将钢纤维均匀撒布。
- 浇筑混凝土:将混凝土均匀浇筑在基层上,厚度应符合设计要求。
大面积耐磨地坪结合钢纤维混凝土的应用施工工法大面积耐磨地坪结合钢纤维混凝土的应用施工工法一、前言大面积耐磨地坪是现代工业建筑中常见的地板结构,其具有耐磨、耐压、防尘等特点,在工业生产环境中起到了至关重要的作用。
然而,传统的混凝土地坪在面临重型机械、高负荷或高磨损情况下存在着一定的局限性。
为此,结合钢纤维混凝土成为了一种应用广泛、性能卓越的大面积耐磨地坪施工工法。
二、工法特点大面积耐磨地坪结合钢纤维混凝土具有如下特点:1. 耐磨性能强:钢纤维混凝土能够有效提高地坪的耐磨性能,降低磨损情况。
其耐磨性能能够在高负荷和高磨损的情况下保持较长的使用寿命。
2. 耐压性能高:钢纤维混凝土结合具有高强度的基础混凝土,使地坪具有较强的耐压性能和承载力。
3. 施工速度快:相比传统的混凝土地坪施工工法,大面积耐磨地坪结合钢纤维混凝土施工速度更快,能够有效提高施工效率。
4. 施工工艺简单:相比传统地坪施工工法,大面积耐磨地坪结合钢纤维混凝土的施工工艺相对简单,适用范围广,能够较好地适应各类工程项目。
5. 维护成本低:大面积耐磨地坪结合钢纤维混凝土在使用过程中维护成本较低,无需进行频繁的修补和维护,减少了维修费用和停工时间。
三、适应范围大面积耐磨地坪结合钢纤维混凝土适用于高负荷、高磨损的工业环境,尤其适用于以下场所:1. 仓库、物流中心、停车场等需要承受重型车辆和高负荷荷载的地方。
2. 高温、酸碱等特殊环境下需要耐腐蚀和耐高温的场所。
3. 食品、药品等严格要求卫生条件的场所,需要防尘、防滑、易清洁等特点。
四、工艺原理大面积耐磨地坪结合钢纤维混凝土施工工法的原理主要是在地坪施工过程中添加钢纤维,通过钢纤维的强度和抵抗磨损能力,提高地坪的耐磨性能。
具体工艺原理如下:1. 钢纤维选择:选择合适的钢纤维类型和长度,纤维的选择应满足工程设计需求,包括强度、导电性等要求。
2. 混凝土配合比设计:根据工程要求和现场环境条件,设计合适的混凝土配合比,确保地坪的强度和耐久性。

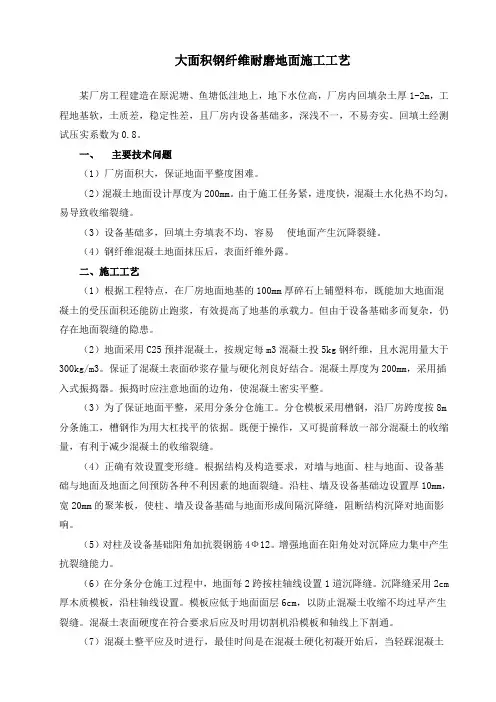

大面积钢纤维耐磨地面施工工艺某厂房工程建造在原泥塘、鱼塘低洼地上,地下水位高,厂房内回填杂土厚1-2m,工程地基软,土质差,稳定性差,且厂房内设备基础多,深浅不一,不易夯实。
回填土经测试压实系数为0.8。
一、主要技术问题(1)厂房面积大,保证地面平整度困难。
(2)混凝土地面设计厚度为200mm。
由于施工任务紧,进度快,混凝土水化热不均匀,易导致收缩裂缝。
(3)设备基础多,回填土夯填表不均,容易使地面产生沉降裂缝。
(4)钢纤维混凝土地面抹压后,表面纤维外露。
二、施工工艺(1)根据工程特点,在厂房地面地基的100mm厚碎石上铺塑料布,既能加大地面混凝土的受压面积还能防止跑浆,有效提高了地基的承载力。
但由于设备基础多而复杂,仍存在地面裂缝的隐患。
(2)地面采用C25预拌混凝土,按规定每m3混凝土投5kg钢纤维,且水泥用量大于300kg/m3。
保证了混凝土表面砂浆存量与硬化剂良好结合。
混凝土厚度为200mm,采用插入式振捣器。
振捣时应注意地面的边角,使混凝土密实平整。
(3)为了保证地面平整,采用分条分仓施工。
分仓模板采用槽钢,沿厂房跨度按8m 分条施工,槽钢作为用大杠找平的依据。
既便于操作,又可提前释放一部分混凝土的收缩量,有利于减少混凝土的收缩裂缝。
(4)正确有效设置变形缝。
根据结构及构造要求,对墙与地面、柱与地面、设备基础与地面及地面之间预防各种不利因素的地面裂缝。
沿柱、墙及设备基础边设置厚10mm,宽20mm的聚苯板,使柱、墙及设备基础与地面形成间隔沉降缝,阻断结构沉降对地面影响。
(5)对柱及设备基础阳角加抗裂钢筋4Ф12。
增强地面在阳角处对沉降应力集中产生抗裂缝能力。
(6)在分条分仓施工过程中,地面每2跨按柱轴线设置1道沉降缝。
沉降缝采用2cm 厚木质模板,沿柱轴线设置。
模板应低于地面面层6cm,以防止混凝土收缩不均过早产生裂缝。
混凝土表面硬度在符合要求后应及时用切割机沿模板和轴线上下割通。
(7)混凝土整平应及时进行,最佳时间是在混凝土硬化初凝开始后,当轻踩混凝土上表面出现不大于10mm脚印时,开始对混凝土表面进行二次抹压。
钢纤维混凝土地坪工程施工随着我国经济的快速发展,建筑行业取得了显著的成就,对建筑材料和施工技术的要求也越来越高。
作为一种新型的建筑材料,钢纤维混凝土在混凝土地坪工程中的应用越来越广泛。
钢纤维混凝土是将钢纤维加入混凝土中,通过搅拌、浇筑、养护等工艺形成的具有较高抗裂、抗弯、抗冲击性能的材料。
与普通混凝土地坪相比,钢纤维混凝土地坪具有更好的耐磨性、抗裂性、抗冲击性和耐久性,因此在各类建筑场所中得到了广泛应用。
一、钢纤维混凝土地坪工程的施工准备1. 设计要求:在施工前,应根据建筑物的使用功能、载荷、环境条件等因素,结合相关规范,对混凝土地坪进行合理设计。
设计内容包括:地坪厚度、钢纤维掺量、混凝土强度等级、施工工艺等。
2. 材料准备:选用符合设计要求的混凝土原材料,如水泥、砂、石子等。
钢纤维应选用具有一定强度、韧性和耐腐蚀性的材料,其长度、直径和掺量应根据设计要求确定。
3. 施工设备:准备混凝土搅拌机、搅拌车、泵车、振动棒、钢纤维分散器等施工设备。
4. 施工场地:对施工场地进行清理,排除杂物,保持场地平整。
对场地进行硬化处理,设置临时道路,确保施工顺利进行。
二、钢纤维混凝土地坪工程施工工艺1. 基层处理:对基层进行清理、平整,确保基层表面无杂物、油污等。
对于基层的裂缝、空鼓等缺陷,应进行处理。
2. 浇筑混凝土:采用搅拌车将混凝土运输到施工现场,通过泵车将混凝土浇筑到基层上。
在浇筑过程中,应保证混凝土的均匀性,避免出现分层、离析等现象。
3. 分散钢纤维:在混凝土浇筑过程中,使用钢纤维分散器将钢纤维均匀地分散到混凝土中。
钢纤维的掺量应根据设计要求确定,掺量过大或过小都会影响混凝土的性能。
4. 振动捣实:在混凝土浇筑后,使用振动棒对混凝土进行捣实,以确保混凝土密实。
振动棒的振动频率和时间应根据混凝土的稠度和设计要求确定。
5. 表面处理:在混凝土初凝后,对表面进行压光、抹平,以提高地坪表面的平整度和美观度。
对于有特殊要求的地坪,可采用磨抛、喷涂等工艺进行表面处理。
上述问题展开研究,李振兴等在工业厂房中采用金刚砂耐磨地坪,通过理论指导与先进工艺结合,在混凝土地坪抗裂中取得了良好的结果[3];郑伟在厂房建设中运用配筋混凝土与金刚砂骨料相结合的地坪施工技术,解决了变形缝与墙基等薄弱区域的高低差问题,保证了厂房在施工中的平整度[4];李锋介绍了大面积厂房耐磨地坪施工中的一种地坪一次成形施工技术,丰富了地坪一次成形的思路[5];郭超志浅析了钢纤维混凝土在仓储工程中的应用,对同类工程具有一定的参考价值[6]。
以京东芜湖智能供应链产业园1#分拣中心厂房为工程背景,从施工构造和施工工艺流程等方面对大面积工业厂房钢纤维混凝土耐磨地坪施工技术进行研究。
1工程背景京东芜湖智能供应链产业园项目1#分拣中心厂房主体为门式刚架结构,厂房为地上一层,局部为二层结构。
纵向长度为407.40 m,横向跨度为84.40 m,基本柱网为12.00 m×21.25 m,总建筑高度为12.39 m。
钢构件形式为H 型钢柱、箱型钢柱与H 型钢梁,结构设计使用年限50年,建筑结构安全等级为二级。
图1为1#分拣中心厂房主体。
2施工技术难点在大面积工业厂房钢纤维混凝土耐磨地坪施工中存在以下技术难点:(1)超大面积。
1#分拣中心钢结构厂房耐磨地坪总施工面积约为38 054.08 m 2,耐磨地坪施工属于超大面积地坪施工。
在地坪的施工中容易产生裂缝,尤其是易出现摘要 高性能地坪使用平整性、耐久性要求高,大面积耐磨地面混凝土地坪施工常存在着柱脚开裂、地坪耐磨性能弱、平整度精度低、一次成形困难等问题。
京东芜湖智能供应链产业园1#分拣中心厂房大面积地坪采用钢纤维混凝土进行施工,对柱脚易裂区域采用菱形角钢防裂施工构造,并优化了施工工艺流程,解决了大面积地坪施工中的平整度精度控制与一次成形困难问题,提高了地坪施工整体质量,可为类似工程提供参考。
关键词 钢结构厂房;钢纤维混凝土;耐磨地坪;柱脚防裂;施工中图分类号 TU745文献标识码 ADOI 10.19892/ki.csjz.2023.22.46Abstract High-performance floor has high requirements for flatness and durability. The construction of large-area wear-resistant ground concrete floor often has the problems of the cracking of column footing, weak wear-resistant floor, low flatness precision, and one-time forming difficulties, and so on. The flooring of 1# sorting center of Jingdong Wuhu Intelligent Supply Chain Industrial Park is constructed by steel fiber concrete, and the anti-cracking design of rhombic angle steel is adopted for the crack-prone area of column footing, and the problems of levelness precision control and one-time forming in the construction of large-area flooring are solved, which improves the overall quality of flooring construction and provides a reference for similar projects.Key words steel structure plant; steel fiber concrete; wear-resistant floor; anti-cracking of column footings; constructio n随着对钢结构厂房地坪的使用功能要求不断提高,传统混凝土地坪由于存在着抗裂效果差、耐磨性弱及耐久周期短等问题,逐渐无法适应现阶段对高性能地坪的使用要求[1,2]。
大面积钢纤维混凝土耐磨地面激光自动整平施工工法大面积钢纤维混凝土耐磨地面激光自动整平施工工法一、前言大面积钢纤维混凝土耐磨地面是一种具有高强度、高耐磨性和高平整度的地面工程,广泛应用于工业厂房、仓储物流中心、商业综合体等地方。
激光自动整平施工工法是一种快速、高效、高质量的施工方法,能够保证地面的平整度和耐磨性,提高工程质量。
二、工法特点1. 钢纤维混凝土:钢纤维混凝土是一种高强度、高耐磨性的混凝土材料,能够有效抵抗地面的压力和磨损,延长使用寿命。
2. 激光自动整平:利用激光仪器进行地面平整度的测量和控制,通过调整施工机械的参数实现自动整平,保证地面的平整度和水平度。
3. 施工效率高:整个施工过程由机械进行自动化操作,大大提高了施工效率,节省了人力资源。
4. 耐久性好:钢纤维混凝土地面具有较高的抗压强度和耐磨性,能够经受长期的重载和磨损,使用寿命长。
三、适应范围该工法适用于大面积的钢纤维混凝土耐磨地面施工,如工业厂房、仓储物流中心、商业综合体、停车场等。
四、工艺原理该工法通过激光仪器进行地面平整度的测量和控制,利用自动感应系统调整施工机械的参数,实现地面的自动整平,极大地提高了施工效率和施工质量。
其具体工艺原理如下:1. 钢纤维混凝土原理:钢纤维混凝土由水泥、砂、骨料和钢纤维等组成,钢纤维的添加能够增加混凝土的抗裂性、抗冲击性和耐磨性。
2. 激光测量原理:激光仪器通过发射和接收激光来测量地面的高程差异,实时反馈给控制系统。
3.自动整平原理:激光测量结果通过控制系统调整施工机械的参数,实现地面的自动整平。
五、施工工艺1. 钢纤维混凝土搅拌和浇筑:按照设计要求将水泥、砂、骨料和钢纤维进行搅拌,浇筑到地面上形成基层。
2. 基层摊铺和整平:利用自动激光系统和自动感应装置控制施工机械进行基层的摊铺和整平。
3. 复合网布铺设:在钢纤维混凝土基层上铺设复合网布,增加地面的抗裂和抗拉强度。
4. 钢纤维混凝土面层浇筑和整平:将钢纤维混凝土面层浇筑到基层上,并利用自动激光系统进行整平。
钢纤维混凝土耐磨地坪施工工法钢纤维混凝土耐磨地坪施工工法一、前言钢纤维混凝土耐磨地坪是一种在工业场所和商业场所中广泛使用的耐磨地坪材料。
相比于传统的混凝土地坪,钢纤维混凝土地坪具有更高的耐磨性能和耐久性。
本篇文章将介绍钢纤维混凝土耐磨地坪施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施和经济技术分析。
二、工法特点钢纤维混凝土耐磨地坪施工工法具有以下特点:1. 提高了地坪的耐磨性:钢纤维的添加可以增强混凝土的抗拉强度和耐磨性,使地坪更加耐用。
2. 减少了裂缝和变形:钢纤维可以有效防止地坪的裂缝和变形,提高了地坪的整体性能。
3. 施工便捷:相比于传统的混凝土地坪,钢纤维混凝土地坪施工速度较快,且不需要使用钢筋骨架,减少了施工工序和材料的使用量。
三、适应范围钢纤维混凝土耐磨地坪适用于各种工业场所和商业场所,如工厂、仓库、停车场、商场等。
它能够满足对地坪强度、耐磨性和平整度的要求,并且能够承受各种机械设备和车辆的重载。
四、工艺原理钢纤维混凝土耐磨地坪的工艺原理主要包括施工工法与实际工程之间的联系、采取的技术措施。
其理论依据是通过混凝土中添加钢纤维,改善混凝土的力学性能和耐磨性能。
在实际应用中,需要确定适当的钢纤维添加量、混凝土配合比和施工工艺,以保证地坪的质量。
五、施工工艺钢纤维混凝土耐磨地坪的施工工艺包括以下几个阶段:1. 地面准备:清理地面、修补缺陷和填充坑洞。
2. 钢纤维添加:将钢纤维与混凝土均匀混合,确保钢纤维的分散均匀。
3. 混凝土浇筑:将混凝土均匀浇筑在地面上,使用振动器振实混凝土。
4. 平整和打磨:使用振动平板将地坪表面进行平整,然后使用磨光机对地坪进行打磨,以改善地坪的光洁度和耐磨性。
5. 后续处理:根据需要,可以进行地坪漆、防尘剂等后续处理。
六、劳动组织钢纤维混凝土耐磨地坪的施工需要合理的劳动组织,包括施工人员的配备和工作流程的优化。
施工人员应具备相关的施工经验和技能,以确保施工过程的顺利进行。
钢纤维混凝土地坪工程施工一、施工准备1. 材料准备:购买符合要求的钢纤维混凝土原材料,包括水泥、砂子、骨料、钢纤维等。
对于大面积的地坪工程,建议一次性购买足够的材料,以确保施工过程中不会出现断料现象。
2. 设备准备:准备好混凝土搅拌机、抹面机、打磨机、平整机等相关设备,并保证设备完好,能够正常使用。
3. 工具准备:准备好水平仪、测距仪、量具、手动搅拌工具等施工所需的工具。
4.人员安排:确定施工队伍人员,包括项目经理、工程技术人员、操作工人等,确保施工人员具备相关工程经验和技术能力。
5.施工方案:制定详细的施工方案,包括工序安排、管控措施、施工计划等,以确保施工过程顺利进行。
二、施工过程1. 地基处理:在进行混凝土浇筑前,需要对地基进行处理,包括清理地面、修复地面损坏部分、打磨地面等,确保地面平整、干净。
2. 混凝土拌合:按照设计要求,将水泥、砂子、骨料、钢纤维等原材料按比例放入混凝土搅拌机中进行拌合,保证混凝土材料达到均匀混合的状态。
3. 混凝土浇筑:将拌合好的混凝土倒入地面上,并利用抹面机进行均匀铺开,确保混凝土层厚度均匀一致。
4. 钢纤维混凝土抹面:在混凝土还未完全凝固之前,使用抹面机对地坪表面进行抹平处理,以提高地坪的平整度和光洁度。
5. 打磨处理:待混凝土充分硬化后,使用打磨机对地坪表面进行打磨处理,使地坪表面更加光滑、坚固。
6. 密实处理:对已经打磨处理好的地坪表面进行压实处理,确保地面坚固耐磨。
7. 防护处理:在地坪表面施工完毕后,需要对地坪表面进行防护处理,以增强地坪的耐磨、防尘、防水性能。
8. 质量验收:施工完成后,项目经理需对地坪工程进行质量验收,确保地坪工程符合设计要求和相关标准。
三、施工注意事项1. 施工环境:确保施工现场通风良好,湿度适中,温度适宜,避免在恶劣的气候条件下进行施工。
2. 施工质量:在施工过程中要严格按照设计要求进行操作,确保混凝土配合比准确,浇筑均匀,抹平平整,打磨光滑。
超大面积钢纤维混凝土地面施工工法一、前言随着工程建设的不断发展和科技的不断进步,建筑材料的品种和质量也在不断改进,工程建设的安全、快速和高效成为业主和施工单位共同的追求。
钢筋混凝土地面在建筑工程中应用广泛,然而在钢筋混凝土地面的施工过程中,由于传统构造中钢筋与混凝土的光滑表面接触不紧密,混凝土的承载能力减弱,往往出现表面开裂、掉屑等问题,影响地面使用效果和寿命。
为了解决这个问题,超大面积钢纤维混凝土地面施工工法应运而生。
二、工法特点超大面积钢纤维混凝土地面施工工法是一种利用钢纤维作为混凝土增强材料,通过特定工艺将钢纤维混凝土铺设在基层上,并采取特殊措施进行浇筑和养护的施工方式。
这种工法具有以下特点:1. 施工速度快:相对于传统方法,超大面积钢纤维混凝土地面施工速度更快、效率更高,能够大大缩短施工周期。
2. 工程质量高:钢纤维混凝土能够有效增强混凝土的承载能力、抗裂性和耐磨性,能够保证地面的平整度、强度及使用寿命。
3. 施工成本低:相对于其他的施工方式,钢纤维混凝土的施工成本更低,能够为业主节省施工费用。
4. 对环境的污染小:施工过程中产生的污染少,安全、环保、无毒副作用。
5. 施工适应性强:采用超大面积钢纤维混凝土地面施工工法,适用于各种类型和要求的建筑工程,具有很高的适应性和灵活性。
三、适应范围超大面积钢纤维混凝土地面施工工法适用于各类大型室外场地、工业厂房、机场机坪、停车场、地铁站、船坞等需要高强度、高承载的场所,以及一些特殊的需求,如军队、核电站等重要场所。
四、工艺原理超大面积钢纤维混凝土地面施工工法是以钢纤维和混凝土为基础,在实践中产生的一种钢纤维混凝土新材料,它采用特殊的工艺使钢纤维混凝土成为完美的地面铺设材料。
该工法主要分为以下几个步骤:1. 在施工地面铺一定厚度的沙子、碎石或混凝土等作为保护层,防止基础层受到损坏。
2. 根据设计要求进行钢纤维配比,将钢纤维加入混凝土中进行搅拌。
混凝土中的钢纤维能够提高混凝土的拉伸强度、抗裂性和耐磨性等性能。
大面积混凝土耐磨地坪防裂施工工法大面积混凝土耐磨地坪防裂施工工法一、前言大面积混凝土耐磨地坪是工业和商业领域常见的地面装饰材料,具有承载能力强、耐磨、耐压、防滑、易清洁等优点。
然而,由于混凝土本身的收缩性和温度变化等因素的影响,地坪在使用过程中容易出现裂缝,造成不美观,甚至影响使用。
为解决这一问题,大面积混凝土耐磨地坪防裂施工工法应运而生。
二、工法特点大面积混凝土耐磨地坪防裂施工工法的特点主要包括:1. 采用特殊配方的混凝土,具有较低的收缩率和较好的抗裂性能。
2. 表面施工防裂层,能够有效防止地坪裂纹的产生。
3. 工艺简便,施工效率高。
4. 防裂层颜色可根据使用需求进行定制,美观且耐久。
三、适应范围大面积混凝土耐磨地坪防裂施工工法适用于工业厂房、物流仓储、商业展厅等需要经常承受重载物体或车辆运行的场所。
四、工艺原理大面积混凝土耐磨地坪防裂施工工法的工艺原理是通过对施工工法与实际工程之间的联系、采取的技术措施进行具体的分析和解释,让读者了解该工法的理论依据和实际应用。
具体工艺原理包括以下几个方面:1. 采用高强度、低收缩率的混凝土材料。
2. 在混凝土浇筑过程中加入控制剂,减少收缩率。
3. 表面施工防裂层,增加耐裂性能。
4. 精确控制地坪施工环境温度和湿度,避免温度变化引起的裂纹。
五、施工工艺大面积混凝土耐磨地坪防裂施工工法的施工工艺包括以下几个阶段:1. 地面准备:清理地面杂物、修复地面缺陷。
2. 搭建模板:根据设计要求搭建混凝土浇筑的模板。
3. 浇筑混凝土:根据设计要求浇筑混凝土。
4. 平整地坪表面:采用专用工具对地坪表面进行平整处理。
5. 施工防裂层:根据设计要求施工防裂层。
6. 养护:对施工完成的地坪进行养护,确保混凝土的强度和防裂效果。
六、劳动组织大面积混凝土耐磨地坪防裂施工工法需要具备以下劳动组织:1. 项目负责人:负责工程施工的整体安排和协调。
2. 现场施工人员:负责具体施工任务的人员。
浅析大面积钢纤维混凝土耐磨地坪施工技术发表时间:2018-10-18T18:13:17.740Z 来源:《防护工程》2018年第16期作者:徐沣[导读] 钢纤维混凝土施工技术是一种新兴技术,其在桥梁、道路等建造中起到很大的作用,因其伸屈性比较强、抗冲击能力强和抗拉弯效果明显等特点攀枝花攀甬路桥建设有限公司四川成都 617000摘要:钢纤维混凝土施工技术是一种新兴技术,其在桥梁、道路等建造中起到很大的作用,因其伸屈性比较强、抗冲击能力强和抗拉弯效果明显等特点,能够有效避免混凝土内部存在隐患或外观出现裂缝等常见问题。
国道干线公路上的车辆荷载及密度越来越大 ,尤其是公路收费站频繁减速、停车、付费、起动、驶离 ,造成收费车道路面损坏严重。
基于此,本文主要对公路收费站施工中钢纤维混凝土施工技术的应用情况进行探究,并对聚丙烯纤维混凝土与钢纤维混凝土进行对比研究,总结在混凝土地坪建造中钢纤维混凝土施工技术所能起到的作用,从而进一步推动钢纤维混凝土施工技术在耐磨地坪中的广泛利用,为今后耐磨地坪的建造提供理论基础和实践检验。
关键词:耐磨地坪;钢纤维混凝土;施工技术0引言近年来,随着城市化建设不断加快,人们对地坪的要求也在不断提高,因此现今耐磨地坪建设主要采用钢纤维混凝土施工技术,钢纤维混凝土由于原本就是弯钩形、凹凸型等不规则的形状,因此就需要增大混凝土与钢纤维的粘接强度从而达到增强其粘结效果和增大钢纤维混凝土可塑性的目的。
在不断发展的当今社会中,作为一种关键的建造施工技术,钢纤维混凝土施工技术得到了广泛的关注和良好的发展,成为对一些混凝土建造工程检验的关键指标。
因此,充分发掘公路收费站建设中钢纤维混凝土施工技术的应用具有深远的意义和光明的发展空间,另外,对钢纤维混凝土施工技术的完善起到很大的帮助作用。
1高速公路收费站中钢纤维混凝土施工技术概述首先了解一下钢纤维的概念,通俗来说钢纤维就是通过一把铣刀,然后利用铣床带动其旋转进而对钢材进行加工形成的,钢纤维的界面结构主要呈现为三角形,因此与同类物质而言,其结构强度要高的多,因此在与水泥混凝土混合时,一定程度的增加它们之间的粘合能力;与此同时,很多时候进行的耐磨地坪工程情况大不相同,所以进行耐磨地坪施工时要注意与实际情况相结合,巧妙的发挥钢纤维最大的作用,更好的对钢纤维进行相应的处理,根据实际需求保留不同的截面形式,从而掌控好水泥基材和钢纤维之间的握裹力。
大面积钢纤维混凝土耐磨地坪施工技术刘蒙发布时间:2023-05-14T17:05:51.421Z 来源:《中国科技信息》2023年5期作者:刘蒙[导读] 大面积钢纤维混凝土耐磨地坪具有良好的抗疲劳性能,并具有抗冲击、耐磨、延性好等优点,因而在工业厂房的地面施工中得到了广泛的应用。
但是,由于受多种因素的影响,在施工环节中极易产生质量问题,同时也很难对大面积钢纤维混凝土进行有效的控制,造成了地面裂缝的产生。
所以,在建造耐磨地坪的时候,施工企业必须在现有技术的基础上,不断地对大面积钢纤维混凝土进行创新以及优化,以使工程的施工质量得到更大程度的提升,并将出现的病害问题的概率降到最低。
同时,施工企业还要结合工程建设的特点,选择适当的施工工艺,做好施工环节中的管理工作,从而提升耐磨地坪的使用质量,防止因耐磨地坪出现质量问题而造成不必要的经济损失。
文章对大面积使用钢纤维混凝土进行了有关的分析与论述。
中亿丰建设集团股份有限公司江苏苏州 215131摘要:大面积钢纤维混凝土耐磨地坪具有良好的抗疲劳性能,并具有抗冲击、耐磨、延性好等优点,因而在工业厂房的地面施工中得到了广泛的应用。
但是,由于受多种因素的影响,在施工环节中极易产生质量问题,同时也很难对大面积钢纤维混凝土进行有效的控制,造成了地面裂缝的产生。
所以,在建造耐磨地坪的时候,施工企业必须在现有技术的基础上,不断地对大面积钢纤维混凝土进行创新以及优化,以使工程的施工质量得到更大程度的提升,并将出现的病害问题的概率降到最低。
同时,施工企业还要结合工程建设的特点,选择适当的施工工艺,做好施工环节中的管理工作,从而提升耐磨地坪的使用质量,防止因耐磨地坪出现质量问题而造成不必要的经济损失。
文章对大面积使用钢纤维混凝土进行了有关的分析与论述。
关键词:钢纤维混凝土;耐磨地坪;施工技术在大面积施工 SFRC耐磨地坪过程中,需将 SFRC与 SFRC复合,并将 SFRC与 SFRC复合。
大面积钢纤维混凝土地面施工工法大面积钢纤维混凝土地面施工工法一、前言大面积钢纤维混凝土地面施工工法是一种利用钢纤维增强混凝土地面强度和耐久性的施工方法。
它能够在保证施工质量的同时提高施工效率,被广泛应用于工业、商业和民用建筑等领域。
二、工法特点1.高强度和耐久性:钢纤维混凝土地面具有较高的抗压强度、抗冲击性和抗磨损性能,能够承受高强度的车辆和设备使用。
2.施工效率高:采用钢纤维混凝土地面施工工法,可以减少人力成本和施工时间,提高工程进度。
3.施工质量可控:通过合理的施工工艺和质量控制措施,能够确保施工过程中地面的平整度、坚固性和美观度。
4.环保节能:使用钢纤维和混凝土进行地面施工,避免了传统地面材料的使用,减少了对环境的污染,并节约了资源。
三、适应范围大面积钢纤维混凝土地面施工工法适用于各类建筑的地面施工,特别是需要承受重载和高荷载的工业厂房、仓库和物流中心等场所。
四、工艺原理钢纤维混凝土地面施工工法的原理是将钢纤维掺入混凝土中,增强混凝土地面的韧性和耐久性。
钢纤维可以有效地提高混凝土的抗拉强度和冲击性能,从而提高地面的承载能力和耐久性。
在实际施工过程中,需要根据具体工程需求和地面使用要求,确定钢纤维的掺量和混凝土配合比。
通过合理的施工方式和工艺措施,确保钢纤维与混凝土的充分混合和分散,保证地面的均匀性和一致性。
五、施工工艺1.地面准备:清理地面杂物,修复地面裂缝和坑洼,并进行必要的打磨和清洁。
2.钢纤维掺入:将钢纤维均匀撒在混凝土搅拌站中,并进行充分的搅拌,使钢纤维与混凝土充分混合。
3.浇筑和均匀:将钢纤维混凝土倒入地坪模板中,采用振捣和打磨等方式,保证地面的平整度和均匀性。
4.养护:设立养护期,进行适当的养护措施,提高施工品质和地面的强度。
六、劳动组织在施工过程中,需要有专业的施工队伍进行协同作业,包括工程经理、施工人员、质检人员和安全监管人员等,以确保施工工艺的顺利进行和施工质量的控制。
七、机具设备钢纤维混凝土地面施工工法需要的机具设备包括混凝土搅拌站、钢纤维撒布机、振捣器、抛光机和清洁设备等。
大面积钢纤维混凝土耐磨地坪施工
摘要:大面积钢纤维地坪施工,关键是控制好地坪的平整度及防止开裂。
同时,在施工中围绕地坪基层的换、填土,碎石垫层的碾压,钢纤维的搅拌振捣等,要加强动态管理……
关键词:钢纤维混凝土地坪施工
` 国电南京自动化股份有限公司生产中心厂房位于南京市江宁经济技术开发区,厂房地坪面积21300㎡,其中最大分仓浇注长度达108.9m,全部采用了钢纤维耐磨混凝土地坪。
工程使用后,混凝土地面平整、光洁,没有出现空鼓、开裂现象,得到了建设单位及质检部门的一致好评。
1、地坪基层及面层具体做法为:1600mm换、填土;300mm厚级配碎石;50mm厚细砂;0.3mm厚聚氯乙烯薄膜二层;90mm厚素混凝土垫层;160mm厚钢纤维混凝土面层及3mm厚耐磨粉。
2、工程特点和施工重点分析
2.1 厂房所在位置位于古秦淮河冲击层,表面较松散,中间夹杂大量淤泥和砖石等建筑垃圾,经设计和质检部门认定须进行换、填土。
现场平均挖土深度约1m,填土约1.6m.如何确保分层回填后的地坪基层土方压实度满足设计要求,防止出现不均匀沉降,是地坪施工的一个重点。
2.2 混凝土混合料的搅拌
由于钢纤维两端带钩,容易在搅拌时结团或分布不均,进而影响工程质量。
所以确保合理的配合比和搅拌工艺是至关重要的。
2.3 混凝土面层水平度的控制
地坪表面平整度误差要求在3mm内,水平度要求高,如何控制面层的平整度是施工的另一个重点。
2.4 防止地面裂缝
由于厂房地坪浇注面积较大,厂房长195m,宽108.9m,设计未设计变形缝,地坪施工前,由我单位提出,经设计、建设、监理单位研究,分别在长度方向的(1)、(12)、(14)、(23)轴和宽度方向的(A)、(M)轴墙体一侧留置膨胀缝,施工时混凝土采用分仓浇注,膨胀缝之间最大单块浇注长度达108.9m.如何防止地面裂缝,是工程中的重中之重。
3、施工工艺
3.1 地坪换、填土
基础混凝土垫层底标高为-2.6m,换填厚度达1.6m.回填时严格控制填土的含水率,使其保持在最佳含水状态,回填土每30cm虚铺一层,用15T压路机碾压6遍,压路机行驶速度25— 30米/分钟,轮迹互相搭接20—30cm.每层碾压结束,用环刀土工试验,确保基土压实度大于0.92.柱基周围无碾压的部位,用电动打夯机人工配合夯实。
为确保厂房地坪下土体稳定,在厂房边轴线以外2m范围内均需进行素土回填。
3.2 级配碎石铺设
地坪换、填土后,铺设30cm厚级配碎石,碎石粒径5—40mm,拌和均匀铺设后,采用15T震动压路机碾压密实,并用灌沙法对密实度进行检验,确保压实度大于0.92.
3.3 细砂及薄膜铺设、混凝土垫层浇注
细砂主要为保护防潮层的薄膜而设,因此细砂中不允许有较大的沙砾,以免破坏薄膜。
铺设细砂后应在表面喷水湿润,使细砂表面均匀密实,并立即铺设薄膜;薄膜铺设后即可进行浇注9cm厚C10混凝土垫层。
浇注时采用混凝土输送泵,其中混凝土泵管的钢管支架下设木板用以保护薄膜,施工人员小心操作严禁硬物碰撞薄膜以保护薄膜免遭破坏。
3.4 钢纤维混凝土面层施工
(1)配合比设计
水泥:采用P.O32.5级普通硅酸盐水泥;
碎石:碎石粒径不宜大于钢纤维长度的2/3,一般为5—20mm,含泥量小于1%;
砂:宜用中粗砂,细度模数2.5—3.0,含泥量小于3% ;
钢纤维:采用佳密克丝钢纤维,型号RC65/60BN,长度60mm,直径0.9mm等级:65,单根钢丝最低抗拉强度:1000N/mm2,掺量20kg/m3;
水:采用可饮用的自来水;
根据试验室原材料现场取样,C25钢纤维混凝土配合比为:水泥:碎石:黄沙:水:钢纤维:NC-1外加剂=420:1022:772:210:20:5.5
(2)钢纤维混凝土的搅拌
在拌合物中加入的钢纤维应充分分散均匀,才能在混凝土中起到增强作用,如果加入的钢纤维分散不均匀,将使有的部位混凝土缺少钢纤维,有的部位钢纤维过多形成团,这样不仅没起到增强作用,还会引起局部强度削弱,因此只有保证钢纤维在拌合料中分散均匀,才能获得良好的增强效果。
试验表明,影响钢纤维在拌合料中分散均匀性的主要因素为:钢纤维的体积率、长径比、碎石粒径、水灰比、砂率、以及搅拌机械、投料方法等,其中搅拌机械和投料方法尤为重要。
施工时应严格按照试验室设计的配合比下料,采用强制式搅拌机拌合,可先投入砂、石、水泥、钢纤维进行干拌,使钢纤维均匀分散于拌合料中,然后加入水进行湿拌;也可先投入砂、石、水泥、水,在拌和过程中分散加入钢纤维的方法,为了提高分散性,在投放钢纤维时,可用钢纤维分散布料机。
由于采用商品混凝土,搅拌时要安排专职试验员长驻搅拌站,监督、控制商品混凝土的搅拌质量,确保混凝土配合比符合设计要求,搅拌质量合格。
(3)混凝土面层的浇注
厂房柱距9*9m,施工时,按柱距分仓浇注施工,先浇注的区域采用14号槽钢作侧模,用充气钻在模板内外二侧每0.8m交错钻眼,锚入Φ18钢筋,内侧钢筋顶低于混凝土面2mm,侧模内外分别用木楔和钢筋加固牢固。
支模时用水平仪严格控制槽钢顶标高,在模板支设后用C30 细石混凝土将槽钢下面填实,以免混凝土振捣时漏浆,影响混凝土强度。
混凝土浇筑时应加强振捣,由于钢纤维会阻碍混凝土的流动,因此钢纤维混凝土的振捣要比普通混凝土的振捣时间长,一般应为普通混凝土的1.5倍。
振捣时采用5m长的平板振动器(尽量避免使用插入式振动棒)将混凝土振捣密实直至出浆,用2m长刮尺和木抹子将混凝土表面混凝土浆抹平,误差控制在3mm以内。
(4)耐磨层施工
在混凝土面层初凝时,开始耐磨层的施工。
耐磨面层材料选用MONOTOP8 耐磨粉,每平方5kg,厚度3mm.施工时先将规定用量2/3的MONOTOP8耐磨粉按标画的板块面积用手工均匀撒布在初凝的混凝土表面。
完成第一次撒布作业,待材料吸收一定水分后,进行机械圆盘的慢磨作业;第一层材料硬化至一定阶段时,进行第二次剩余的耐磨粉撒布。
表面收光时卸下圆盘采用机械磨光片镘磨,机械镘磨应纵横交错进行,运转速度和镘磨角度变化视混凝土地面硬化情况而作出调整,直至表面收光为止。
边角等机械难以操作的区域可用手工镘磨加工完成。
耐磨地面完成后,为防止其水分蒸发过快,确保耐磨粉强度稳定增长,应在地面施工完24小时左右在其表面喷敷NONOTOP专用养护剂,进行前期养护。
4、伸缩缝的设置和施工
(1)缩缝
地坪混凝土按柱距9米跨每4.5m 宽浇注,在分仓混凝土浇注6—8天,并且其强度要达到12Mpa时切割缩缝。
切割时沿纵向用切割机每隔9m切割平头缝,形成4.5*9m缩缝,是分仓浇注的接头缝和后切割缝。
切割深度5mm,缝宽3—5mm,缝内嵌填柔性材料。
(2)伸缝
在厂房长度方向的(1)、(12)、(14)、(23)轴和宽度方向的(A)、(M)轴墙体一侧设置膨胀缝,膨胀缝内填入聚苯乙烯泡沫板,板厚20mm,防止因温度变化因起混凝土变形受到阻碍。
在地坪结束后,外墙下部用弧形塑胶踢板镶贴,刚好将此缝隐蔽,达到美观效果。
5、结束语
大面积钢纤维地坪施工,关键是控制好地坪表面的平整度和防止开裂。
施工中采用槽钢支模,分仓浇注,确保了表面平整度控制在3mm之内。
同时,施工中要加强重点工序的动态管理,保证混凝土的施工质量。
此施工工艺作法,供同类型厂房地坪施工参考。
