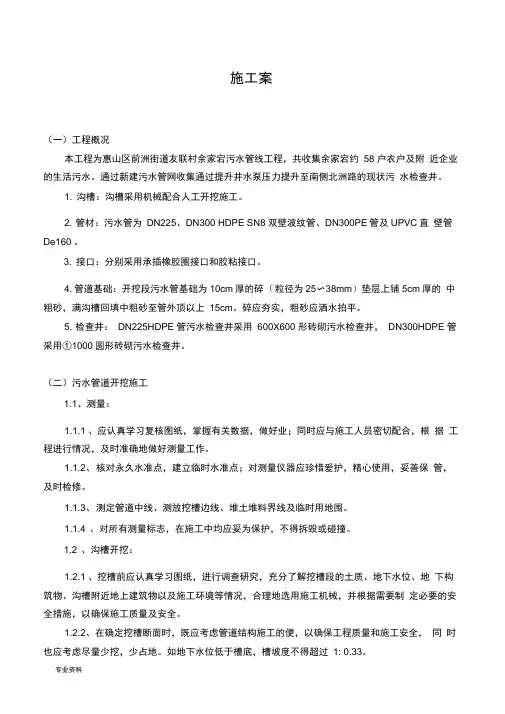

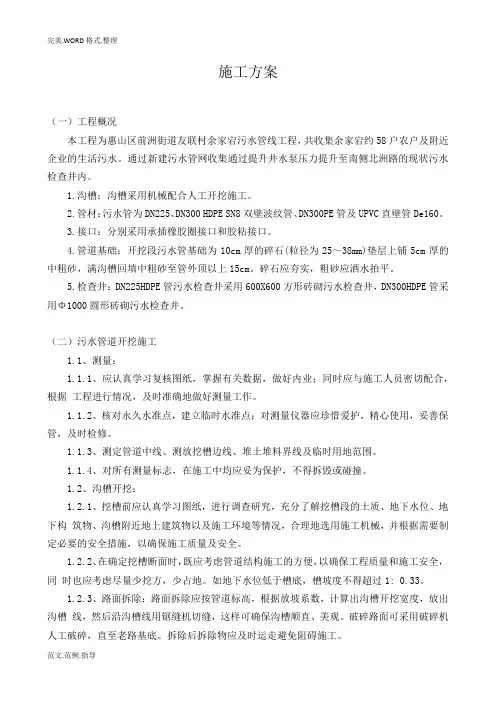

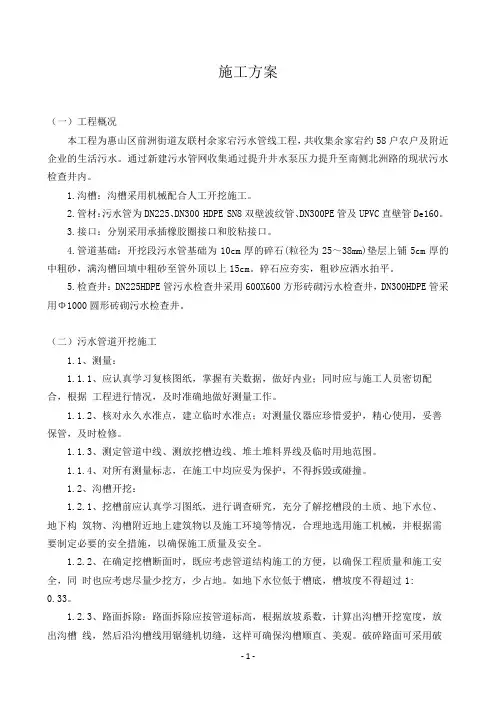

施工案(一)工程概况本工程为惠山区前洲街道友联村余家宕污水管线工程,共收集余家宕约58 户农户及附近企业的生活污水。
通过新建污水管网收集通过提升井水泵压力提升至南侧北洲路的现状污水检查井。
1. 沟槽:沟槽采用机械配合人工开挖施工。
2. 管材:污水管为DN225、DN300 HDPE SN8 双壁波纹管、DN300PE管及UPVC直壁管De160 。
3. 接口:分别采用承插橡胶圈接口和胶粘接口。
4. 管道基础:开挖段污水管基础为10cm厚的碎(粒径为25〜38mm)垫层上铺5cm厚的中粗砂,满沟槽回填中粗砂至管外顶以上15cm。
碎应夯实,粗砂应洒水拍平。
5. 检查井:DN225HDPE 管污水检查井采用600X600 形砖砌污水检查井,DN300HDPE 管采用①1000圆形砖砌污水检查井。
(二)污水管道开挖施工1.1、测量:1.1.1 、应认真学习复核图纸,掌握有关数据,做好业;同时应与施工人员密切配合,根据工程进行情况,及时准确地做好测量工作。
1.1.2、核对永久水准点,建立临时水准点;对测量仪器应珍惜爱护,精心使用,妥善保管,及时检修。
1.1.3、测定管道中线、测放挖槽边线、堆土堆料界线及临时用地围。
1.1.4 、对所有测量标志,在施工中均应妥为保护,不得拆毁或碰撞。
1.2 、沟槽开挖:1.2.1 、挖槽前应认真学习图纸,进行调查研究,充分了解挖槽段的土质、地下水位、地下构筑物、沟槽附近地上建筑物以及施工环境等情况,合理地选用施工机械,并根据需要制定必要的安全措施,以确保施工质量及安全。
1.2.2、在确定挖槽断面时,既应考虑管道结构施工的便,以确保工程质量和施工安全,同时也应考虑尽量少挖,少占地。
如地下水位低于槽底,槽坡度不得超过1: 0.33。
1 .2 .3 、路面拆除:路面拆除应按管道标高,根据放坡系数,计算出沟槽开挖宽度,放出沟槽线,然后沿沟槽线用锯缝机切缝,这样可确保沟槽顺直、美观。
施工方案(一)工程概况本工程为惠山区前洲街道友联村余家宕污水管线工程,共收集余家宕约58户农户及附近企业的生活污水。
通过新建污水管网收集通过提升井水泵压力提升至南侧北洲路的现状污水检查井内。
1.沟槽:沟槽采用机械配合人工开挖施工。
2.管材:污水管为DN225、DN300 HDPE SN8双壁波纹管、DN300PE管及UPVC直壁管De160。
3.接口:分别采用承插橡胶圈接口和胶粘接口。
4.管道基础:开挖段污水管基础为10cm厚的碎石(粒径为25~38mm)垫层上铺5cm厚的中粗砂,满沟槽回填中粗砂至管外顶以上15cm。
碎石应夯实,粗砂应洒水拍平。
5.检查井:DN225HDPE管污水检查井采用600X600方形砖砌污水检查井,DN300HDPE管采用Φ1000圆形砖砌污水检查井。
(二)污水管道开挖施工1.1、测量:1.1.1、应认真学习复核图纸,掌握有关数据,做好内业;同时应与施工人员密切配合,根据工程进行情况,及时准确地做好测量工作。
1.1.2、核对永久水准点,建立临时水准点;对测量仪器应珍惜爱护,精心使用,妥善保管,及时检修。
1.1.3、测定管道中线、测放挖槽边线、堆土堆料界线及临时用地范围。
1.1.4、对所有测量标志,在施工中均应妥为保护,不得拆毁或碰撞。
1.2、沟槽开挖:1.2.1、挖槽前应认真学习图纸,进行调查研究,充分了解挖槽段的土质、地下水位、地下构筑物、沟槽附近地上建筑物以及施工环境等情况,合理地选用施工机械,并根据需要制定必要的安全措施,以确保施工质量及安全。
1.2.2、在确定挖槽断面时,既应考虑管道结构施工的方便,以确保工程质量和施工安全,同时也应考虑尽量少挖方,少占地。
如地下水位低于槽底,槽坡度不得超过1: 0.33。
1.2.3、路面拆除:路面拆除应按管道标高,根据放坡系数,计算出沟槽开挖宽度,放出沟槽线,然后沿沟槽线用锯缝机切缝,这样可确保沟槽顺直、美观。
破碎路面可采用破碎机人工破碎,直至老路基底。
施工方案(一)工程概况本工程为惠山区前洲街道友联村余家宕污水管线工程,共收集余家宕约58户农户及附近企业的生活污水。
通过新建污水管网收集通过提升井水泵压力提升至南侧北洲路的现状污水检查井内。
1.沟槽:沟槽采用机械配合人工开挖施工。
2.管材:污水管为DN225、DN300 HDPE SN8双壁波纹管、DN300PE管及UPVC直壁管De160。
3.接口:分别采用承插橡胶圈接口和胶粘接口。
4.管道基础:开挖段污水管基础为10cm厚的碎石(粒径为25~38mm)垫层上铺5cm厚的中粗砂,满沟槽回填中粗砂至管外顶以上15cm。
碎石应夯实,粗砂应洒水拍平。
5.检查井:DN225HDPE管污水检查井采用600X600方形砖砌污水检查井,DN300HDPE管采用Φ1000圆形砖砌污水检查井。
(二)污水管道开挖施工1.1、测量:1.1.1、应认真学习复核图纸,掌握有关数据,做好内业;同时应与施工人员密切配合,根据工程进行情况,及时准确地做好测量工作。
1.1.2、核对永久水准点,建立临时水准点;对测量仪器应珍惜爱护,精心使用,妥善保管,及时检修。
1.1.3、测定管道中线、测放挖槽边线、堆土堆料界线及临时用地范围。
1.1.4、对所有测量标志,在施工中均应妥为保护,不得拆毁或碰撞。
1.2、沟槽开挖:1.2.1、挖槽前应认真学习图纸,进行调查研究,充分了解挖槽段的土质、地下水位、地下构筑物、沟槽附近地上建筑物以及施工环境等情况,合理地选用施工机械,并根据需要制定必要的安全措施,以确保施工质量及安全。
1.2.2、在确定挖槽断面时,既应考虑管道结构施工的方便,以确保工程质量和施工安全,同时也应考虑尽量少挖方,少占地。
如地下水位低于槽底,槽坡度不得超过1:0.33。
1.2.3、路面拆除:路面拆除应按管道标高,根据放坡系数,计算出沟槽开挖宽度,放出沟槽线,然后沿沟槽线用锯缝机切缝,这样可确保沟槽顺直、美观。
破碎路面可采用破碎机人工破碎,直至老路基底。

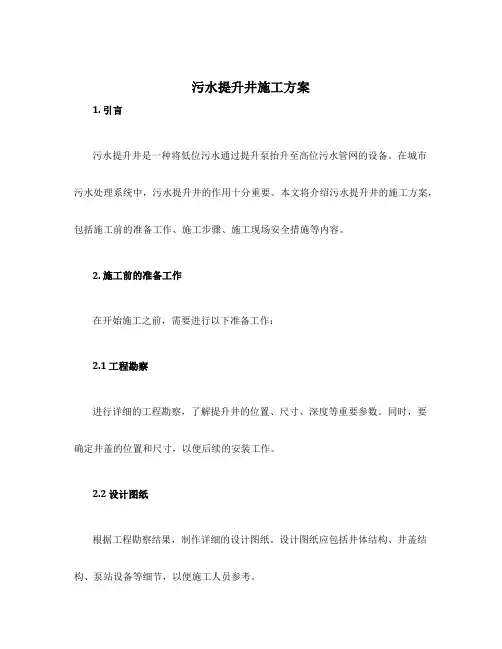

污水提升井施工方案1. 引言污水提升井是一种将低位污水通过提升泵抬升至高位污水管网的设备。
在城市污水处理系统中,污水提升井的作用十分重要。
本文将介绍污水提升井的施工方案,包括施工前的准备工作、施工步骤、施工现场安全措施等内容。
2. 施工前的准备工作在开始施工之前,需要进行以下准备工作:2.1 工程勘察进行详细的工程勘察,了解提升井的位置、尺寸、深度等重要参数。
同时,要确定井盖的位置和尺寸,以便后续的安装工作。
2.2 设计图纸根据工程勘察结果,制作详细的设计图纸。
设计图纸应包括井体结构、井盖结构、泵站设备等细节,以便施工人员参考。
2.3 材料采购根据设计图纸确定所需材料清单,采购所需的材料,包括井体材料、泵站设备、电气设备等。
2.4 施工人员培训对参与施工的人员进行培训,使其了解施工流程和安全措施,并掌握相关工具和设备的使用方法。
3. 施工步骤3.1 地面准备工作在施工现场设置施工标志和警示标志,保证施工区域的安全。
清理施工现场的杂物和垃圾,并进行现场平整。
3.2 打桩和基础施工根据设计图纸的要求,进行打桩和基础施工。
打桩是为了提高井体的稳定性,基础施工是为了提供稳固的基础支撑。
3.3 砌筑井体按照设计图纸要求,进行污水提升井井体的砌筑。
砌筑材料可以选择混凝土、砖块等。
在砌筑过程中,要注意井体的水平度和垂直度,确保其稳定性和密封性。
3.4 安装井盖等待井体砌筑完成后,根据设计图纸要求,安装井盖。
井盖可以选择铸铁井盖、钢板井盖等。
3.5 安装提升泵和配管安装提升泵和配管,将低位污水从井底抬升至高位污水管网。
在安装过程中,要注意提升泵和配管的选型和布置,确保其运行正常。
3.6 安装电气设备安装电气设备,包括控制柜、电缆等。
电气设备的安装应符合相关的安全标准和规范。
4. 施工现场安全措施4.1 安全标志在施工现场设置明显的安全标志和警示标志,提醒人员注意施工区域的危险性。
4.2 安全防护施工人员应佩戴安全帽、工作服等个人防护装备,并按要求使用防护用品,如手套、护目镜等。
污水井施工方案完整1. 引言本文档旨在提供一份完整的污水井施工方案,以确保施工的安全性和顺利进行。
下面将详细介绍施工方案的主要内容。
2. 施工前准备在开始施工之前,需要进行以下准备工作:- 确定施工地点和井的规格尺寸。
- 联系当地相关部门,了解施工所需的许可和规定。
- 调查地下管道和电缆的位置,确保施工不会干扰其他设施。
- 准备必要的施工工具和设备。
3. 施工步骤3.1 清理施工区域在施工区域周围设置围栏和警示牌,确保施工区域的安全。
清理施工区域,清除杂物和障碍物。
3.2 挖掘井口根据井的规格尺寸,使用挖掘机或手动挖掘工具挖掘井口。
确保井口的尺寸和深度符合设计要求。
3.3 安装管道将预制好的管道降入井内,确保管道与井底和井壁的连接紧密。
适当地安装管道支架和固定器,以保证其稳定性。
3.4 封闭井壁在管道安装完成后,使用适当的材料封闭井壁,以防止土壤倒塌和水流入井内。
3.5 完善井盖和通风设施安装井盖,并确保井盖与井口的连接紧密,以防止污水外溢和人员意外坠落。
在井盖上安装通风设施,以确保井内气体的畅通。
3.6 清理和检查施工完成后,清理施工区域的杂物和废料。
进行井内的清理和检查,确保管道安装无误,并清除井内的异物。
4. 施工安全措施在施工过程中,需要注意以下安全措施:- 工人必须佩戴合适的安全防护装备,包括头盔、安全鞋和手套。
- 施工现场必须设置明显的警示标志,以提醒周围人员注意施工区域。
- 使用挖掘机等重型设备时,必须有专业操作人员进行操作。
- 严禁在井内作业时单独工作,必须有其他工人在场监督。
- 如果发现地下管道或电缆受到影响,必须立即采取措施停止作业,并及时报告相关部门。
5. 结论本文档提供了一份完整的污水井施工方案,包括施工前准备、施工步骤和施工安全措施。
希望本方案能够确保污水井施工的顺利进行,保证施工和环境安全。

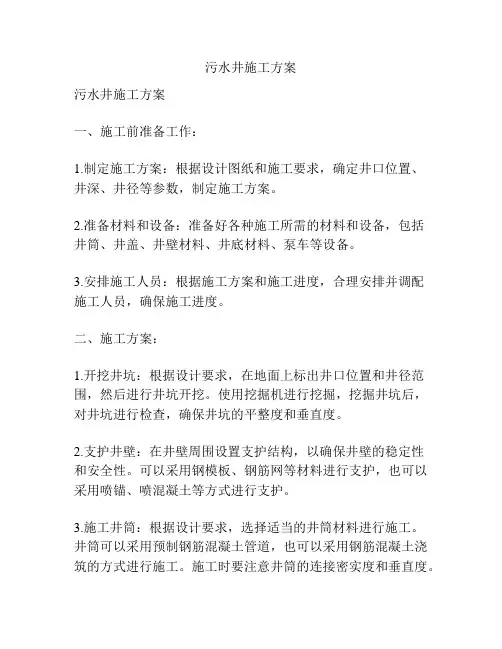

污水井施工方案污水井施工方案一、施工前准备工作:1.制定施工方案:根据设计图纸和施工要求,确定井口位置、井深、井径等参数,制定施工方案。
2.准备材料和设备:准备好各种施工所需的材料和设备,包括井筒、井盖、井壁材料、井底材料、泵车等设备。
3.安排施工人员:根据施工方案和施工进度,合理安排并调配施工人员,确保施工进度。
二、施工方案:1.开挖井坑:根据设计要求,在地面上标出井口位置和井径范围,然后进行井坑开挖。
使用挖掘机进行挖掘,挖掘井坑后,对井坑进行检查,确保井坑的平整度和垂直度。
2.支护井壁:在井壁周围设置支护结构,以确保井壁的稳定性和安全性。
可以采用钢模板、钢筋网等材料进行支护,也可以采用喷锚、喷混凝土等方式进行支护。
3.施工井筒:根据设计要求,选择适当的井筒材料进行施工。
井筒可以采用预制钢筋混凝土管道,也可以采用钢筋混凝土浇筑的方式进行施工。
施工时要注意井筒的连接密实度和垂直度。
4.施工井底:井底是污水井中最重要的一部分,它直接影响到井的排水效果和防渗效果。
井底应采用适当的材料,如砖块、砂浆等进行铺设。
铺设井底时要注意井底的平整度和坚固度。
5.施工井盖:井盖是保护井口安全的重要设施,它可以防止人和物体掉入井内。
根据设计要求,制作合适的井盖材料,并进行安装。
6.验收和交接:施工完成后,组织验收,并对施工质量进行检查。
合格后,进行交接手续,结束施工。
三、施工注意事项:1.施工过程中要注意安全,严禁吸烟、用火等火源接近施工现场。
2.严格执行相关施工规范和操作规程,确保施工质量。
3.及时排除施工中出现的问题和隐患,确保施工进度。
4.保持施工现场的整洁,清理施工垃圾和污染物。
5.施工完成后,进行验收,对施工质量进行检查,以保证施工质量。
6.施工期间要加强与相关部门和居民的沟通,保证施工符合相关政策和法规。
总结:污水井的施工方案主要包括施工前准备工作、开挖井坑、支护井壁、施工井筒、施工井底、施工井盖和验收交接等步骤。
污水提升井施工方案污水提升井是将污水从低处提升到高处的一种设备。
在城市排水系统中,由于地势的限制,有时候需要将污水抬高才能顺利排出。
本文将介绍污水提升井的施工方案。
1. 前期准备工作在进行污水提升井的施工前,需要进行合理的规划和设计工作。
首先,需要确定提升井的位置,考虑到排水系统和污水的流向,选择合适的地点进行施工。
然后,需要根据工程要求进行地面的准备工作,包括挖掘提升井的基坑以及处理周围的管线和设施。
2. 施工材料和设备的准备在进行施工前需要准备好相应的材料和设备。
主要包括:钢筋、水泥、砂浆、砖块等施工材料,以及挖掘机、混凝土搅拌机等施工设备。
3. 井体的施工开始施工前,首先需要进行提升井的基础施工。
确定好提升井的尺寸和深度,然后进行基坑的挖掘。
挖掘完基坑后,进行基础回填和夯实工作,确保基础的稳固。
接下来进行提升井本体的施工。
首先,根据设计要求在基础上架设井筒和钢筋骨架,然后进行混凝土浇筑。
浇筑好的混凝土需要进行养护,确保达到工程要求的强度。
4. 排污管道的施工完成井体施工后,需要进行排污管道的连接工作。
首先,确定好污水的进出口位置,然后进行管道的布置和连接。
根据需要,可以使用PVC管道、铸铁管道等材料进行施工。
5. 设备安装和调试完成井体和管道的施工后,需要对提升井的设备进行安装和调试。
主要包括提升泵、控制阀等设备。
设备安装完成后,进行试运行和调试,确保设备的正常工作。
6. 现场清理和验收最后,对施工现场进行清理工作,清除杂物和废弃物。
然后进行工程的验收,检查工程质量和安全性,确保符合相关标准和规定。
以上就是污水提升井施工的基本方案。
在实际施工中,要严格按照设计要求和安全规范进行操作,确保工程质量和施工安全。
同时,要加强施工现场管理,做好安全防护工作,保障工人和周围环境的安全。
污水及提升井施工方案施工方案(一)工程概况本工程为惠山区前洲街道友联村余家宕污水管线工程,共收集余家宕约58户农户及附近企业的生活污水。
经过新建污水管网收集经过提升井水泵压力提升至南侧北洲路的现状污水检查井内。
1.沟槽:沟槽采用机械配合人工开挖施工。
2.管材:污水管为DN225、DN300 HDPE SN8双壁波纹管、DN300PE管及UPVC直壁管De160。
3.接口:分别采用承插橡胶圈接口和胶粘接口。
4.管道基础:开挖段污水管基础为10cm厚的碎石(粒径为25~38mm)垫层上铺5cm厚的中粗砂,满沟槽回填中粗砂至管外顶以上15cm。
碎石应夯实,粗砂应洒水拍平。
5.检查井:DN225HDPE管污水检查井采用600X600方形砖砌污水检查井,DN300HDPE管采用Φ1000圆形砖砌污水检查井。
(二)污水管道开挖施工1.1、测量:1.1.1、应认真学习复核图纸,掌握有关数据,做好内业;同时应与施工人员密切配合,根据工程进行情况,及时准确地做好测量工作。
1.1.2、核对永久水准点,建立临时水准点;对测量仪器应珍惜爱护,精心使用,妥善保管,及时检修。
1.1.3、测定管道中线、测放挖槽边线、堆土堆料界线及临时用地范围。
1.1.4、对所有测量标志,在施工中均应妥为保护,不得拆毁或碰撞。
1.2、沟槽开挖:1.2.1、挖槽前应认真学习图纸,进行调查研究,充分了解挖槽段的土质、地下水位、地下构筑物、沟槽附近地上建筑物以及施工环境等情况,合理地选用施工机械,并根据需要制定必要的安全措施,以确保施工质量及安全。
1.2.2、在确定挖槽断面时,既应考虑管道结构施工的方便,以确保工程质量和施工安全,同时也应考虑尽量少挖方,少占地。
如地下水位低于槽底,槽坡度不得超过1: 0.33。
1.2.3、路面拆除:路面拆除应按管道标高,根据放坡系数,计算出沟槽开挖宽度,放出沟槽线,然后沿沟槽线用锯缝机切缝,这样可确保沟槽顺直、美观。
精心整理施工方案(一)工程概况本工程为惠山区前洲街道友联村余家宕污水管线工程,共收集余家宕约58户农户及附近企业的生活污水。
通过新建污水管网收集通过提升井水泵压力提升至南侧北洲路的现状污水检查井内。
1.2.。
3.4.5.Φ10001.1随挖随运,由于管道结构所占位置多余的土方,也应及时外运,以免影响交通、市容和排水。
1.3、沟槽排水:取必要的措施。
排水应待沟槽填土夯实至原来的水位以上时,方得停止排水。
铲平拍实,避免雨水冲塌。
在暴雨季节,宜在堆土内侧挖排水沟,将汇集的雨水引向槽外;如无条件引向槽外时,宜每30米左右作一泄水簸箕,有计划地将雨水引入槽内,以免冲刷槽帮,水簸箕的位置应躲开坡度板。
0.5米。
1.4、井基、管道基础施工:夯振捣密实。
1.5、下管;稳径应严格按图施工,应釆用平板振动器振捣密实。
管砂稳径应完全填充到沟槽及管子周围,厚度到管顶15CM。
管壁与沟槽之间应采用插入式振动器振捣。
管顶以上部分采用平板,1.8、检查井的砌筑施工:将各井的位置确定,并挖到设计规定范围(标高、井的外尺寸、操作宽度)砼基础须与沟槽的垫层同时施工。
井内墙的对角线尺寸、圆井的内径尺寸是否符合要求,砌筑砂浆须饱满密实。
的样架进行检查、复核。
随砌随刮平缝,每砌高30cm,应将墙外同时刮平。
当井墙砌到管径的2/3时,将1/3部分改砌为发圈砖,以减轻管径上的荷载。
1.9、回填:土条件者,均应及时还土,尤应先将胸腔部分还好,以防晾槽过久,造成损失。
砖沟应在盖板安装后进行;现浇混凝土沟按设计规定;回填土中不得含有碎石、石块及大于10厘米的硬土块。
非同时进行的两个回填土段的搭接处,不得形成陡坎,应随铺土将夯实;层留成阶梯状,阶梯的长度应大于高度的二倍。
1.21.31.3.11231.3.2123凝土发生分层、离析现象;慢拔是为了使混凝土能填满振动棒抽出时所造成的空洞。
在振捣过程中,宜将振动棒上下略微抽动,以便上下振捣均匀。
②每一插入点要掌握好振捣时间,过短不易捣实,过长可能引起混凝土产生离析现象。
完整版)污水井施工方案
稳定性:井体结构牢固、密封性好,能够承受污水的压力和冲击;
可靠性:设备选用优质材料,具备长期稳定运行的能力;
经济性:施工成本合理控制,综合成本低。
选择合适的施工场地,并进行必要的土地准备;
安排专业人员进行施工前的技术培训。
确保开挖深度和井壁坡度符合规定标准。
严格控制混凝土的配比和浇筑质量;
在浇筑过程中,采取相应的振捣措施,确保混凝土的致密性和均匀性。
安装污水泵、管道等相关设备,确保其正常运行。
严格执行安全操作规程,遵守相关法律法规;
提供必要的个人防护设备,并进行培训;
定期检查施工设备的安全状况。
对材料进行验收,确保质量合格;
定期进行质量检查和测试;
解决施工中发现的问题和缺陷,确保施工质量符合标准。
施工设备故障,导致施工进展缓慢;
施工人员安全意识不高,出现事故风险;
材料供应延迟,导致施工进度延误。
以上是《污水井施工方案》的完整内容。
如有任何疑问或需要进一步讨论,请随时与我们联系。

污水提升泵井施工方案一、项目背景和目的污水处理是城市建设和环境保护的重要内容之一。
在城市污水处理系统中,污水提升泵井是将污水从低处提升到高处的关键设施。
本文将详细介绍污水提升泵井的施工方案,旨在确保施工过程安全可靠,提高污水处理系统的运行效率。
二、施工前的准备工作1. 确定施工地点:根据设计要求和实际情况,选择适合建设污水提升泵井的合适地点。
2. 调查勘察:对施工地点进行详细勘察,了解地下管线、地质情况、周边环境等相关信息,为后续施工提供依据。
3. 设计施工方案:根据勘察结果和设计要求,制定详细的施工方案,包括施工工艺、施工流程、施工时间等。
三、施工工艺和流程1. 地下开挖:根据设计要求,按照施工方案进行地下开挖,保证泵井的尺寸和深度符合要求。
2. 泵井基础施工:在地下开挖完成后,进行泵井基础的施工,包括浇筑混凝土基础和安装钢筋等。
3. 泵井结构施工:根据设计图纸,进行泵井的结构施工,包括安装井筒、井盖、进出水口等设备。
4. 泵站设备安装:根据设计要求,安装污水提升泵、阀门、管道等设备,并进行相应的接口连接和调试工作。
5. 防水处理:对泵井进行防水处理,确保泵井内部不会受到地下水的渗透。
6. 电气设备安装:根据设计要求,安装泵站的电气设备,包括电缆、控制柜、开关等,并进行相应的接线和调试工作。
7. 环境保护措施:在施工过程中,要加强环境保护意识,采取相应的措施,防止对周边环境造成污染。
四、施工安全和质量控制1. 安全措施:在施工过程中,要严格遵守安全操作规程,做好施工现场的安全防护工作,确保施工人员的人身安全。
2. 质量控制:严格按照设计要求和相关标准进行施工,做好质量验收工作,确保施工质量符合要求。
3. 施工监管:设立专门的工程监理人员,对施工过程进行监督和管理,及时发现并解决施工中的问题。
五、施工后的检验和验收1. 泵井功能检验:完成施工后,对污水提升泵井进行功能检验,确保泵井能够正常运行,提升污水效果符合设计要求。
污水提升泵井施工方案一、前言污水提升泵井是城市污水处理系统中的重要组成部分,其施工方案的合理性直接影响到日后的运行效率和设备寿命。
本文将着重介绍污水提升泵井的施工方案及相关注意事项。
二、施工环境准备在开始施工前,需要对施工环境进行准备工作。
首先确保施工现场平整、干燥,没有积水和垃圾等杂物。
其次需要检查施工现场的通风情况和安全设施是否完善,确保施工人员的安全。
三、材料及设备准备施工时需要准备必要的材料和设备,包括泵井本体、泵浦、管道、电缆、控制柜等。
在准备材料时需要检查其规格型号是否符合设计要求,并确保质量可靠。
四、施工步骤1.基础施工:首先进行泵井基础施工,包括开挖基坑、浇筑混凝土基础等。
2.泵井安装:将泵井本体安装到基础上,注意固定牢固。
3.管道连接:安装好泵浦后,进行管道的连接,确保连接处密封可靠。
4.电缆布线:对泵浦和控制柜进行电缆布线,注意电缆敷设整齐,避免交叉。
5.控制柜安装:将控制柜安装到合适位置,连接好电缆并进行电气检测。
6.系统调试:完成施工后需对系统进行调试,检查各部件是否正常运转、管路是否漏水等。
五、注意事项1.确保施工现场安全,遵守相关施工规范和安全操作规程。
2.施工人员需经过相关培训和持证上岗。
3.注意材料和设备的质量,避免使用劣质材料。
4.严格按照设计要求进行施工,不得私自改动。
5.施工结束后及时清理现场,防止垃圾对设备造成损坏。
6.遇到问题及时与相关部门或厂家沟通,保证问题及时得到解决。
结语污水提升泵井施工是一项专业且重要的工作,只有严格按照规范要求进行施工,才能确保设备的稳定运行和使用寿命。
希望本文所述内容能对相关人员在实际工作中有所帮助。
污水井施工方案污水井施工方案一、工程概述该污水井工程位于城市垃圾处理厂附近,用于收集和处理厂区域内的废水和污水。
该井的设计深度为15米,直径为2米。
主要施工工序包括基坑开挖、井筒施工、抹灰防渗层施工、井盖安装、管道连接等。
二、施工方案1. 基坑开挖选择合适的开挖方法,首先在土地上进行标示,并清理现场。
根据设计要求进行基坑开挖,保证开挖深度和直径的符合设计要求,并按照指定坡度进行挖掘。
开挖完毕后进行检查,确保开挖坑底平整、坡度符合要求。
2. 井筒施工井筒采用预制混凝土圆管,根据设计要求进行井筒长度的切割,并将预制管材放置在基坑内。
井筒安装时,应使用专门的吊装设备进行操作,确保井筒的垂直度和水平度。
3. 抹灰防渗层施工井筒安装后,进行抹灰防渗层施工。
首先,在井筒外表面铺设一层预防水泥浆,然后抹上适量的抗渗混凝土。
抹灰层应均匀、平整,并保证与井筒的粘结牢固。
4. 井盖安装井筒抹灰层完工后,进行井盖安装。
井盖应选用坚固耐用的材料,确保井盖尺寸与井口相匹配,安装牢固,以防止人员或物体进入井内,并确保井盖的排水功能。
5. 管道连接井筒安装完成后,进行污水管道与井筒的连接工作。
首先,进行污水管道的卡箍和密封件安装,确保管道的密封性能。
然后,将管道与井筒口进行连接,并进行密封处理。
6. 工程验收完成施工后,进行工程验收。
验收应包括井深、直径、井筒垂直度、井盖安装牢固性、管道连接等方面的检查,确保符合设计要求。
三、安全措施1. 施工现场应设立警示标志,明确施工区域,并进行防护措施,以确保人员和设备的安全。
2. 施工人员应穿戴相应的防护装备,并按照施工手册和操作规程进行施工操作。
3. 使用吊装设备时,应由专业人员操作,并确保吊装过程中不得有人员靠近。
4. 在施工期间,应加强施工现场的管理,确保施工过程中不出现倾斜、坍塌等安全事故。
5. 施工人员应熟悉现场消防设备的位置和使用方法,并加强火灾防控工作。
四、施工进度安排1. 基坑开挖:2天2. 井筒施工:3天3. 抹灰防渗层施工:2天4. 井盖安装:1天5. 管道连接:2天6. 工程验收:1天以上为该污水井的施工方案,具体施工过程中应根据实际情况进行调整和优化,确保施工安全和质量。
污水提升井施工方案1. 引言污水提升井是城市污水排放系统的重要组成部分,它起到将污水垂直提升至合适高度的作用。
本文将详细介绍污水提升井的施工方案,包括施工准备、施工过程、质量控制等内容。
2. 施工准备在污水提升井施工前,需要进行充分的准备工作,包括以下步骤: - 确定污水提升井的位置和规格,根据设计图纸确定井体尺寸和深度。
- 选购合适的施工材料和设备,包括预制井筒、井盖、井底板等。
- 确定施工人员和队伍,分工合理,提前培训并了解安全操作规程。
- 制定施工计划,安排好施工流程,确保施工进度和质量。
3. 施工过程污水提升井的施工过程包括以下关键步骤: - 挖掘井坑:根据确定的井体尺寸和深度,在指定位置挖掘井坑,确保井底平整。
- 安装预制井筒:将预制的井筒安装至井坑中,井筒应与井壁紧密贴合,确保井体的密封性。
- 安装井盖:在井筒顶部安装井盖,井盖应具备承重能力和防滑功能,确保人员和车辆安全通行。
- 安装井底板:在井底安装井底板,井底板应具备良好的密封性,防止污水渗漏。
- 连接管道系统:根据设计图纸,连接入口管道和出口管道,确保污水畅通无阻。
- 安装附属设备:安装井盖护栏、井内照明设备和安全报警装置等附属设备。
- 质量检验:对已完成的污水提升井进行质量检验,包括井体密封性测试、管道连接是否牢固等。
4. 质量控制在污水提升井施工过程中,需要严格控制施工质量,确保井体安全可靠、功能正常。
以下是质量控制的关键方面: - 施工材料的选择:选择合格的预制井筒、井盖和井底板,并对材料进行质量检验。
- 施工人员的技术:确保施工人员具备相关技术和经验,熟悉施工操作规程。
- 施工工艺控制:按照设计要求和施工规范进行施工操作,注意细节处理。
- 质量检验与验收:在施工过程中,进行必要的质量检验,如井体密封性测试、管道连接牢固度测试等,并进行施工完成的井体验收。
5. 安全注意事项在污水提升井施工中,应注意以下安全事项: - 施工期间,必须有专人负责现场安全管理,确保施工人员的人身安全。
本工程为某污水处理厂污水井专项施工,位于污水处理厂厂区内,主要功能为收集和输送污水。
污水井采用圆形钢筋混凝土结构,直径为1.5米,井深为4米,井筒内设有检查井、排水管等设施。
本次施工主要包括污水井基础施工、井筒施工、检查井施工以及管道连接等环节。
二、施工准备1. 材料准备:水泥、砂、石子、钢筋、模板、防水材料等,均需符合设计要求和国家标准。
2. 机械设备:挖掘机、吊车、混凝土搅拌车、振捣器、切割机、电焊机等。
3. 人员准备:组织具备相关资质的施工队伍,并对施工人员进行技术交底和安全教育。
三、施工工艺1. 基础施工(1)根据设计图纸,确定污水井基础位置,进行测量放线。
(2)挖掘机进行土方开挖,开挖深度应大于设计基础深度0.5米。
(3)检查开挖后的土质,如不符合要求,应进行换填或加固处理。
(4)根据设计图纸,铺设防水层,防水材料应符合国家标准。
(5)浇筑基础混凝土,混凝土强度等级为C25,振捣密实。
2. 井筒施工(1)根据设计图纸,安装模板,模板应平整、牢固,防止变形。
(2)绑扎钢筋,钢筋间距、直径应符合设计要求。
(3)浇筑井筒混凝土,混凝土强度等级为C25,振捣密实。
(4)拆除模板,检查井筒尺寸、垂直度等是否符合要求。
3. 检查井施工(1)根据设计图纸,确定检查井位置,进行测量放线。
(2)挖掘机进行土方开挖,开挖深度应大于设计检查井深度0.5米。
(3)安装模板,绑扎钢筋,浇筑检查井混凝土,混凝土强度等级为C25,振捣密实。
(4)拆除模板,检查检查井尺寸、垂直度等是否符合要求。
4. 管道连接(1)根据设计图纸,确定管道连接方式,如法兰连接、焊接等。
(2)检查管道接口尺寸、密封性能等是否符合要求。
(3)进行管道连接,确保连接牢固、密封。
四、质量控制1. 材料质量控制:严格按照设计要求和国家标准选用材料,确保材料质量。
2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。
3. 成品保护:在施工过程中,对已完成的部位进行保护,防止损坏。
污水及提升井施工方案污水及提升井施工方案对于城市污水处理系统的建设和运行至关重要。
施工方案的制定和实施直接关系到城市环境卫生和公共健康。
本文将对污水及提升井施工方案进行详细探讨。
1. 施工前准备在进行污水及提升井施工之前,必须进行全面的施工前准备工作。
首先需要对施工区域进行勘测,了解地形地貌、地下管线等情况。
其次需要制定详细的施工方案,包括施工工艺、进度计划、质量要求等。
同时要做好安全防护措施,确保施工过程中的安全。
2. 施工流程污水及提升井施工的流程一般包括以下几个步骤:开挖基坑、安装管道、设置井筒、连接管线、进行试压和通水试验等。
在施工过程中,要严格按照施工方案执行,确保施工质量。
施工人员要具备专业技能,加强协作,保证施工的顺利进行。
3. 施工质量控制为了确保污水及提升井施工质量,必须进行严格的质量控制。
施工过程中要对材料和设备进行检查,确保符合要求。
同时要对施工工艺进行监督和检验,确保施工符合相关标准和规范。
在施工完成后,要进行验收和整改,确保施工质量达到设计要求。
4. 施工后维护污水及提升井施工完成后,需要进行定期的维护和保养工作。
要定期清理污水管道和井筒,检查设备和管线的运行状态,及时发现问题并进行处理。
同时要加强设备管理,确保设备的正常运行。
只有做好施工后维护工作,才能保证污水处理系统的稳定运行。
综上所述,污水及提升井施工方案的制定和实施对城市环境卫生和公共健康至关重要。
只有科学规范的施工,才能确保污水处理系统的有效运行,为城市居民提供清洁舒适的生活环境。
希望在未来的城市建设中,污水及提升井施工能够得到更多关注和重视,为城市的可持续发展贡献力量。
污水及提升井施工方案一、工程概述二、施工过程1.前期准备工作:包括项目启动会议、确定施工方案、制定施工计划、采购材料和设备等。
2.土建施工:将按照设计图纸进行地面挖掘,开挖并建造提升井的基础。
3.井身制作:使用预制井筒进行提升井的井身制作。
井筒将根据设计要求进行定制,以确保井身的结构和尺寸符合标准。
4.安装提升设备:根据设计要求,在提升井内安装提升设备,包括提升泵和控制系统。
设备的安装需要符合相关安全标准和规定。
5.排污管道安装:将排污管道连接到提升井并与污水收集系统相连,确保污水能够顺利流入提升井。
6.调试和测试:在施工完成后,对提升设备和管道进行调试和测试,确保其正常运行和安全性能。
三、施工方法1.清理现场:在施工前,清理施工区域,确保施工区域干净整洁,并为施工做好准备。
2.土建施工:按照设计要求进行地面挖掘和井基础建设。
施工人员需要遵守安全操作规范,确保施工过程中不影响周围环境和建筑物。
3.井身制作:使用预制井筒制作提升井的井身。
井筒制作过程中要确保材料质量和尺寸符合要求,并采取措施确保井筒的结构完整和牢固。
4.设备安装:按照设计图纸和相关标准进行提升设备的安装。
安装过程中需要进行验收,确保设备的质量和性能符合要求。
5.管道安装:将排污管道连接到提升井,并与污水收集系统相连。
安装过程中需要进行检查和测试,确保管道连接牢固,流量畅通。
6.试运行:在施工完成后,对提升设备和管道进行试运行,确保其正常运行和安全性能。
四、主要设备在污水及提升井施工中,需要使用以下主要设备:1.挖掘机:用于地面挖掘和井基础建设。
需要选择合适的挖掘机型号和规格,根据施工要求进行操作。
2.预制井筒:用于提升井的井身制作。
可以根据设计要求和施工现场尺寸选择合适的井筒尺寸。
3.提升泵:用于将污水从提升井中提升到下游处理设备。
需要选择合适的提升泵型号和规格,满足设计要求。
4.控制系统:用于控制提升泵的运行和监测井内水位。
控制系统需要具备稳定、可靠的性能。
污水及提升井施工方案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】施工方案(一)工程概况本工程为惠山区前洲街道友联村余家宕污水管线工程,共收集余家宕约58户农户及附近企业的生活污水。
通过新建污水管网收集通过提升井水泵压力提升至南侧北洲路的现状污水检查井内。
1.沟槽:沟槽采用机械配合人工开挖施工。
2.管材:污水管为DN225、DN300 HDPE SN8双壁波纹管、DN300PE管及UPVC直壁管De160。
3.接口:分别采用承插橡胶圈接口和胶粘接口。
4.管道基础:开挖段污水管基础为10cm厚的碎石(粒径为25~38mm)垫层上铺5cm厚的中粗砂,满沟槽回填中粗砂至管外顶以上15cm。
碎石应夯实,粗砂应洒水拍平。
5.检查井:DN225HDPE管污水检查井采用600X600方形砖砌污水检查井,DN300HDPE管采用Φ1000圆形砖砌污水检查井。
(二)污水管道开挖施工、测量:、沟槽开挖:、沟槽排水:雨季节,宜在堆土内侧挖排水沟,将汇集的雨水引向槽外;如无条件引向槽外时,宜每30米左右作一泄水簸箕,有计划地将雨水引入槽内,以免冲刷槽帮,水簸箕的位置应躲开坡度板。
米。
、井基、管道基础施工:、下管;(1)、检查槽底杂物:应将槽底清理干净,给水管道的槽底,如有粪污、腐朽不洁之物,应妥善处理;(2)、检查地基:地基土壤如有被扰动者,应进行处理;(3)、检查槽底高程及宽度:应符合挖槽的质量标准;(4)、检查槽帮:有裂缝及坍塌危险者必须处理;(5)、检查堆土:下管的一侧堆土过高过陡者,应根据下管需要进行整理。
、管道铺设质量:±10毫米。
、安管施工:—70cm长的承口管段设置在上游,插口管段设置在下游。
、检查井的砌筑施工:、回填:(三)、提升井构筑物施工放样基坑平面放样应根据招标图纸要求放出的基坑开挖边线,测定基坑标高应设置高程样板控制。
高程样板必须经复核后方可使用,在挖至底层土、做基础、围护等施工过程中应经常复核,发现偏差应及时纠正,放样复核的原始记录妥善保存,以备查考。
基坑开挖根据设计断面坡度算出坡脚位置,并进行中线和高程控制,施工时可使用撒石灰、钉坡脚桩等方法,并标注开挖深度,便于施工员把握。
砼底板施工坑底混凝土垫层施工1、坑底混凝土的及时浇捣是基坑施工关键。
坑底混凝土厚度及标号根据图纸设计要求,采用商品混凝土并添加早强剂。
2、混凝土浇完24小时后,方可进行底板施工。
3、垫层砼面高程只允许略低于设计标高面,不允许高出设计高程,以保证上层底板钢筋绑扎位置正确,底筋保护层有保证。
混凝土底板施工1、底板浇捣施工工艺流程图23①插入式振动器的操作要做到“快插慢拔”。
快插是为了防止先将表面混凝土振实而与下面混凝土发生分层、离析现象;慢拔是为了使混凝土能填满振动棒抽出时所造成的空洞。
在振捣过程中,宜将振动棒上下略微抽动,以便上下振捣均匀。
②每一插入点要掌握好振捣时间,过短不易捣实,过长可能引起混凝土产生离析现象。
一般每点振捣时间为20-30s,使用高频振动器时,最短不应少于10s,但应视混凝土表面呈水平不在显着下沉,不在出现气泡,表面泛出灰浆为准。
③插入式振动器插点要均匀排列,可采用“行列式”或“交错式”的次序移动,不应混用,以面造成混乱而发生漏振。
每次移动位置的距离应不大于振动棒作用半径R的倍。
一般振动棒的作用半径为30-40cm。
④插入式振动器使用时,振动器距离模板不应大于振动器作用半径的倍,并不宜紧靠模板振动。
4、混凝土养护为保证已浇筑好的混凝土在规定龄期内达到设计要求的强度,并防止产生收缩裂缝,在砼浇筑完成后12小时开始浇水养护,使砼始终保持湿润状态,养护时间14天。
5、控制内部温度和收缩裂缝的施工技术措施①混凝土原材料控制A对于原材料的质量控制尤为关键,底板混凝土施工,需降低水化热,必须尽可能的减少单方混凝土水泥用量。
B混凝土水泥应选用低水化热的水泥品种,本工程拟选用硅酸盐水泥,以降低水泥自身的发热量。
C粗、细骨料的选择,粗骨料选用5-40连续级配碎石,含泥量指标小于1%,细骨料采用MX=左右的中粗砂,含泥量指标小于2%。
D现场施工混凝土的塌落度考虑泵送宜为11±2cm。
E底板的特定混凝土均应进行试配,符合要求后方能进行正式拌制。
所有原材料必须符合国家标准及规范的规定,同时在混凝土施工中必须按相应的规范要求进行抽检,确保其质量符合要求。
②混凝土浇捣控制A本工程基础底板混凝土的浇捣可能在高温季节进行,必须进行周密的考虑和组织,根据诱导缝位置划分施工段,确保每段混凝土能一次性连续顺利浇捣完成,根据施工进度及混凝土的供应能力计算,配备足够的泵车和搅拌运输车辆。
B混凝土浇捣方法,底板混凝土厚度不厚为500mm,因此混凝土浇捣采用按泵送混凝土自然流淌坡度(约1:5左右)采用斜面分层推进,一次到顶连批滚的方法,每点振捣时间30s左右。
C混凝土浇捣施工过程中,一方面按现场浇捣混凝土施工规范的要求,由专职试块员抽样制作试块之外,另制定现场测定塌落度的制度,现场每小时测定塌落度指标一次,并作好相应的记录,及时与现场拌台联系,随时调整级配量。
D混凝土的平仓收头工作混凝土的平仓收头工作必须在混凝土初凝前进行,用2m长刮尺刮平多余浮浆,用长滚筒滚压三遍后再用木蟹打平。
在混凝土表面初凝之前,应加强力量集中抹灰工再用木蟹打磨一遍,防止混凝土表面的收水开裂。
、井壁和顶板施工底板浇筑养护结束后进行井壁及顶板施工,此部分施工无特殊工艺要求只须按正常工序和规范施工即可,施工时注意以下主要工序质量控制:钢筋1、原材料要求:钢筋进场须有质保书,按规范要求对钢筋进行原材料试验,试验不合格的钢筋不得使用,需要代换采用其他规格各种品种钢筋要设计认可及符合规范有关规定。
2、翻样加工:根据规范要求按设计大样表进行翻样和加工,翻样加工必须符合设计要求,钢筋的焊接接头,搭接长度按规范要求,接头错开。
3、钢筋绑扎钢筋绑扎时钢筋规格、数量、形状、间距应按设计要求施工,同时电焊工、对焊工应对各种规格钢筋进行试焊,合格后方可上岗操作,在操作工程中严格按规定进行抽样试验,焊接接头按规定错开,钢筋保护层采用砼垫块来保证。
钢筋绑扎后应由甲方和监理进行验收并办理隐蔽工程验收手续。
4、预埋件埋设洞口及其他预埋件根据设计图纸由测量员精确定位后埋设,并应保证施工期间不移位,按图复核埋件,严禁遗漏。
放置后的位置应由甲方和监理进行验收,并办理隐蔽工程验收手续。
模板工程1、模板应根据施工图翻样加工,大面积部位采用定型钢模,有插筋及复杂部位采用木模,需整体吊装的大块模板在现场拼装成型,木模表面应刨光,拼缝严密不漏浆,所有模板表面平整度符合规范要求,竖向围檩选用8#槽钢,拉杆螺栓选用Ф16mm 圆钢且中部设置止水片。
2、模板安装应按先内后外原则,断面尺寸及轴线误差均应满足设计及规范要求,拉杆螺栓紧固时利用拉杆两头焊接的限位控制断面尺寸,防止砼超方以节约原材料,井壁、顶板的宽(厚)度误差严格控制在规范允许范围内,为防止浇砼时模板变形,应加强支撑及模板接缝处检查,特别是采用大模板的拼缝处围檩连接要加强钢度,同时对拼缝等所有孔洞要逐个检查嵌密,防止漏浆。
砼工程采用商品砼按设计要求控制级配,水泥应有质保书和准用证,应用级配良好的粗细骨料且含泥量小于1%,配合比设计,应满足强度及抗渗要求,为满足砼的初凝要求加木质素缓凝剂,砼浇筑过程中不得随意加水,当坍落度不足时,及时通知搅拌站进行调整。
砼浇筑前后应做坍落度试验。
砼开浇前全面检查准备工作情况并进行技术交底,明确各班组分头分区情况,砼入仓前清除仓内各种垃圾并浇水湿润。
同时在砼开浇时上下节施工缝应用同标号的水泥砂浆进行接浆处理。
施工中严格控制层差杜绝冷缝出现,振捣时应循序渐进,振捣器头插入下层砼5cm左右,注意不漏振过振,钢筋密集处加强捣固,分区分界处要加倍注意,保证砼外光内实,钢筋工、木工加强值班巡检,保证正常施工,交接班时应交清振捣情况后才能离岗。
砼浇筑完成12小时后浇水养护,在高温和干燥情况下加盖草袋进行保湿养护。
设备安装基础检查、验收及处理:设备基础在土建施工完成后,会同甲方、监理等有关部门进行检查、验收,检查内容有:1、基础的外观不得有裂纹、蜂窝、空洞、露筋等缺陷;基础的尺寸及位置的偏差应符合允许偏差值;2、需二次灌浆的基础表面,应铲除麻面,深度不小于10mm,以每平方米3~5个点为宜,表面不允许有油污或疏松层;3、放置垫铁的基础表面应铲平,其水平允许偏差为2/1000;4、螺栓孔内的碎石、泥土等杂物和积水,必须清除干净;5、检查应作好基础检查记录,如发现问题,应及时反映有部门处理.设备的检验1、设备进场,会同甲方、监理、供应商等共同进行开箱检查,并作好记录工作,发现问题及时协商解决;2、清点、核对机器及其配件的型号、规格是否正确、核对主要尺寸、检查有无缺件、锈蚀等情况、管口保护物和堵塞应完好。
设备安装基础验收、处理完毕、设备检验合格后即可进行设备的安装施工。
设备的吊装就位应做到:1、起吊设备使用吊环或用钢丝将设备壳体捆住外壳上的连接管法兰或人孔起吊;2、起吊前先进行试吊,要防止设备摇晃摆动;3、要按规定方向及角度进行吊装;4、不得使安装设备、基础、地脚螺栓及周围结构受到损伤,变形;5、大型设备吊装应制定专门的技术措施,交有关部门审批后再实施吊装工作。
6、安装的一般要求:①安装时设备的连接管及其它开口地方的盲板不能拆掉,以免杂物进入;②出厂时已装配、调试完善的部分不应随意拆卸,确需拆卸时应会同有关部门研究后进行,拆卸、清洗和复装应设备技术文件的规定进行;③设备安装时,地脚螺栓的铅重度偏差不得超过1/1000,螺母与垫圈间和垫圈与设备底座间的接触均应良好,柠紧螺母后,螺栓须露出~5个螺距;④设备有垫铁安装,每个地脚螺栓处至少应有一组垫铁,垫铁组在能放稳和不影响灌浆的情况下,应尽量靠近地脚螺栓,相邻两垫铁组的间距一般应为500~1000mm,每一垫铁组的面积应能免承受设备的负荷;⑤每垫铁组应尽量减少块数,应有一对斜垫铁,垫铁表面应平整,光洁,与基础接触应均匀;各垫铁间应点焊牢固,平垫铁项面水平度允许为2/1000;⑥设备找正、找平时,可利用平垫铁粗调,用斜垫铁或调整螺丝,千斤项等进行微量校正,找正、找平应符合规定的技术要求;⑦设备的试运转应在安装、检查完毕后,会同有关部门,在其他专业人员的配合下,按相应的技术文件或规范的要求下进行,并检查运行情况及安装中存在的问题及时纠正、处理;设备安装的各环节均应做好记录资料。
(四)检查井施工1、垫层、基础材质及厚度:井底C10素砼垫层厚10公分2、砌筑材料品种、规格、强度等级:采用M10水泥砂浆砌MU15标准砼实心砖。
