upvc污水管道施工方案
- 格式:doc
- 大小:54.50 KB
- 文档页数:12
室内UPVC塑料排水管施工方案及要点一、施工前准备工作1.根据排水系统设计方案,确定排水管线的走向和连接点的位置。
2.准备所需的施工材料和工具,如UPVC管材、管件、胶水、切割工具、打孔钻等。
二、施工步骤及要点1.上下水管道布置a.根据设计要求进行管道的布置,注意管道的高度、倾斜度和连接点的位置。
b.确保排水管道与其他管线(如电线、燃气管道)的交叉或干扰最小化。
c.考虑排水管道的转弯、分支等情况,使用相应的管道连接件和胶水进行连结。
2.安装排水管材a.根据需要,使用切割工具将UPVC管材按照设计长度进行切割,并使用胶水将管件与管材连接。
b.确保管材连接牢固、密封性好,避免漏水和堵塞。
c.注意排水管道的倾斜度,确保水流能够顺畅地流入下水道或污水处理设备。
3.安装检查口和排气阀a.在排水管道的需要处安装检查口,方便检查和维修排水系统。
b.在排水管道高点安装排气阀,防止管道内负压和气体积聚。
4.防水处理a.在管道连接处使用防水胶密封,确保连接处不漏水。
b.在墙体与管道穿越处使用防水材料进行防水处理,防止水渗漏。
5.排水管道测试a.完成排水管道安装后,进行测试以确保其正常工作。
b.使用适当的工具或方法向排水管道中注入水进行压力测试,确认排水系统的密封性和稳定性。
c.检查排水管道是否有漏水、渗漏、堵塞等问题,进行必要的修复。
6.美观整理a.完成排水管道安装和测试后,对管道进行美观整理,如清除多余的胶水、修整管道长度等。
三、安全注意事项1.在施工过程中,工人应正确佩戴劳动防护用品,如安全帽、手套、口罩等。
2.使用切割工具和打孔钻等电动工具时,要注意安全操作,避免意外伤害。
3.注意排水系统与其他管线的交叉和干扰情况,避免造成意外事故或影响其他设备的正常工作。
4.对于需要穿越墙体或地板的排水管道,要进行防水处理,避免水渗漏导致房屋损坏。
5.施工完成后,对排水系统进行必要的测试和检验,确保其正常工作和安全可靠。
以上是室内UPVC塑料排水管施工方案及要点的详细内容,希望能对您有所帮助。
UPVC塑料排水管施工方案(一)工艺流程:施工准备---预制加工---干管安装---立管安装---支管安装---卡架固定---封口堵洞---闭水试验---通水试验---通球试验(二)预制加工:根据图纸要求并结合实际情况,绘制加工草图。
根据草图量好管道尺寸,进行断管。
断口要平齐,用铣刀或刮刀除掉断口内外飞刺,外棱铣出15°角。
粘接前应对承插口先插入试验,不得全部插入,一般为承口的3/4深度。
度试插合格后,用棉布将承插口需粘接的部位的水分、灰尘擦试干净。
如有油污需用丙酮除掉。
用毛刷涂抹粘接剂,先涂抹承口后涂抹插口,随即用国垂直插入,插入粘接进将插口稍作转动,以利粘接剂分布均匀,约30~60min即可粘接牢固。
粘牢后立即将溢出的粘接剂擦试干净。
多口粘连时应注意预留口方向。
(三)干管安装:1.根据图纸要求的坐标、标高,打好穿楼板及过墙孔洞,施工前按各受水口位置测量绘制草图,按草图进行加工预制。
2.管道穿结构墙体处应设置刚性防水套管,做法按铺设安装管道做法施工。
3.塑料排水导管安装坡度要求,伸出外墙尺寸及与室外结合井,连接做法均按铺设管道做法施工。
4.塑料排水导管吊装时,吊卡间距应符合下表要求:5.排水导管必须按设计要求及位置安装伸缩节,如设计无要求时,伸缩节间距应小于4m 。
6.在连接2个及以上大便器或3个以上卫生器具的污水横管上,应设置清扫口,当污水管在顶板下吊装时,可将清扫口设在一层地面上。
污水管起点的清扫口与管道相垂直的墙面,距离不得小于200mm。
如污水管起点位置设置堵头代替清扫口时与墙面不得小于400mm。
7.在转角135°的污水横管上,应设置检查口或清扫口。
8.在转角、排水的水平管道与水平管道、水平管道与立管的连接处应采用45°三通或45°四通和斜三通或斜四通。
立管与排出管端部的连接,应采用两个45°弯头或曲率半径不小于4倍管径的90°弯头。
室内UPVC塑料排水管道安装施工方案室内UPVC塑料排水管道是一种常见的排水系统,用于室内卫生间、厨房、洗衣房等地方的污水排放。
其特点是轻巧、耐腐蚀、易安装和维修等,因此在建筑行业中被广泛采用。
以下是室内UPVC塑料排水管道安装施工方案的详细说明。
一、材料和工具准备1.UPVC塑料管道:选用符合国家标准的管材,符合要求的直径和长度。
2.PVC排水管道配件:包括弯头、三通、四通、法兰、密封球等。
3.切割工具:使用锯条、管材切割器或电锯等工具进行管道的切割。
4.清洁工具:使用刷子、布等工具进行管道内部和外部的清洁。
5.粘接剂:选用符合要求的PVC粘接剂,确保粘接强度。
6.手工具:包括码尺、螺丝刀、榔头、刀具等工具。
二、测量和布置1.根据设计图纸,测量和确定排水管道的位置和高度。
2.将测量结果标记在墙壁和地面上,作为管道的参考点。
3.根据标记点,利用码尺等工具绘制出管道的布置图。
三、安装管道1.根据布置图,在墙壁和地面上钻孔,安装管道支架。
支架的间距根据管道的直径和长度确定。
2.一段段地安装UPVC塑料管道。
首先将管道放置在支架上,然后使用粘接剂将管道与管道配件连接起来。
3.确保管道连接口处没有残留物,使用刷子和布清洁管道和管道配件的内部和外部。
4.在管道的弯头、三通、法兰等关键位置使用密封球进行密封,以确保排水系统的密封性能。
5.定期检查管道的安装情况,确保所有管道都被正确安装。
6.在安装完所有的管道后,进行水压测试,以确保管道系统的密封性能。
四、验收和维护1.对安装完成的管道进行验收,检查是否存在漏水、渗水和管道连接是否牢固等问题。
2.做好管道系统的标志和验收记录,以备日后维护和维修使用。
3.定期进行管道系统的维护和保养,以延长管道的使用寿命。
以上是室内UPVC塑料排水管道安装施工方案的大致步骤和要点。
在实际施工过程中,需要根据具体情况进行调整和操作。
同时,为了确保工程质量,建议在施工过程中严格按照国家标准进行操作,并确保使用符合要求的材料和工具。
UPVC塑料排水管施工方案
UPVC塑料排水管施工方案
为保障建设工程的质量和进度,根据工程的实际情况,制定建设工程UPVC塑料排水管施工方案。
一、施工准备
1.1 根据设计图纸,对施工现场进行勘测,并制定详细的施工方案。
1.2 购买所需材料:UPVC塑料排水管、各种接头、橡胶密封圈及相关配件。
1.3 聘请专业施工团队,确保工程的施工质量。
1.4 安排机械设备:必要的起重机、切割机、扳手等工具。
1.5 拟定施工现场的安全防范措施,制定施工档案和质量保证计划。
二、施工步骤
2.1 开挖施工
依据设计要求,按照施工现场地形情况和土质条件,采用挖掘机进行开挖。
开挖深度应按设计要求进行,保证地下管线的质量和安全。
同时,在施工现场放置防护网和警示语进行隔离。
2.2 管线敷设。
UPVC塑料管施工方案UPVC(Unplasticized Polyvinyl Chloride)塑料管是一种常用于建筑工程和给排水系统的管材。
它具有耐腐蚀、耐热、耐压和耐低温的特性,广泛应用于家庭、商业和工业建筑中。
下面是一个关于UPVC塑料管施工方案的详细介绍。
一、施工准备1.根据设计要求和施工图纸,确定管道的布置和位置,并编制施工方案。
2.准备施工所需的工具和材料,包括UPVC塑料管、接头、胶水、螺丝、切割工具等。
3.检查施工现场,确保地面平整、无障碍物,并清理好施工区域。
二、施工步骤1.进行管道定位、布置和测量。
根据设计要求,在地面上标注出管道的位置,并用水平仪进行测量,确保管道水平。
2.使用切割工具对UPVC塑料管进行切割。
根据实际尺寸和长度要求,使用切割工具将UPVC管切割成所需的长度。
3.清洁切割后的管道两端。
使用刮刀和刷子清洁管道两端的切口,除去污垢和杂质,确保接头能够牢固粘合。
4.抹上胶水并连接管道。
将胶水均匀地涂抹在管道和接头两端,然后将接头插入管道两端,并用力推入,确保牢固连接。
5.校正和测试管道的安装。
对已连接的管道进行调整和校正,确保管道的水平和垂直度。
然后进行管道系统的水压测试,以确保管道的密封性和耐压性。
6.安装管道支撑和固定件。
根据需要,安装管道支撑和固定件,以确保管道的稳定和安全。
7.进行管道的终验和保护。
检查已安装的管道系统是否符合规范要求,如有需要,对管道进行保护措施,以防止外界损害和腐蚀。
三、安全注意事项1.在施工过程中,工人应佩戴防护手套和护目镜,以防止对皮肤和眼睛造成伤害。
2.在使用切割工具时,要注意安全操作,避免切割工具的滑动和伤害。
3.在操作胶水时,要注意通风良好的施工环境,以防止对呼吸系统的危害。
4.在进行水压测试时,要根据规范要求和安全准则进行操作,避免水压过高导致管道破裂。
5.在施工现场保持清洁整洁,避免杂物和障碍物对施工造成影响。
综上所述,UPVC塑料管施工方案包括施工准备、施工步骤和安全注意事项。

UPVC管施工方案一、概述UPVC管材是一种常用的管道材料,由优质的聚氯乙烯材料制成。
它具有耐腐蚀、耐高温、密封性好等优点,广泛应用于给排水系统、化工管道、电力通讯管道等领域。
本施工方案旨在对UPVC管的施工过程进行详细分析,确保施工质量达到设计要求。
二、施工准备1.确定施工班组和负责人员,制定施工计划和时间安排。
2.根据设计图纸和标准要求,准备所需的UPVC管材、管件等材料。
3.确保施工现场安全,设置警示标识并配备相关安全设备。
4.检查施工工具、设备的完好性,确保施工过程中的正常使用。
三、施工步骤1.确定管道布置,并在施工区域进行标定,包括管道的位置、高度、转角等。
2.进行管道基准线的测量和标定,确保管道的施工符合设计要求。
3.进行相关设备的安装,包括水泵、水管等设备的安装和连接。
4.进行管道支撑设施的安装,包括管道支架、吊杆等的安装和固定。
5.进行管道的切割和连接,根据需要将管道切割成所需长度,并使用合适的管件进行连接,确保连接牢固。
6.进行排水系统的施工,包括设置阀门、排气阀等附件,确保排水系统的正常运行。
7.进行检测和试运行,对施工完成的管道进行检测,确保其质量和安全性。
8.进行工程验收,按照相关标准和要求进行工程验收,确保工程质量符合要求。
9.清理施工现场,清理施工过程中产生的垃圾和杂物,确保施工现场的整洁和安全。
四、注意事项1.施工前应仔细阅读设计图纸和施工规范,了解施工要求。
2.在施工过程中,应严格按照设计要求进行操作,不得随意更改管道布置和连接方式。
3.施工过程中要注意安全,使用合适的安全设备和工具,防止事故和伤害的发生。
4.施工过程中要注意环境保护,严禁乱倒乱扔垃圾和污染水源。
5.施工完成后,应留下相关验收资料和质量检测记录,方便后期维护和管理。
五、质量控制1.施工前应对UPVC管材进行检查,确保其质量符合标准要求。
2.施工过程中应严格按照施工规范进行操作,确保各项施工要求得以满足。

UPVC管道施工方案一、前期准备1.根据设计图纸,确定管道的布置方案和尺寸。
2.准备所需的UPVC管道、管件、配件和施工工具。
3.检查工程现场,确保施工区域的平整、干燥并清除任何杂物。
二、管道铺设1.根据设计图纸,先进行管道的定位,并使用标线工具标出管道铺设的位置。
2.根据标线进行挖掘工作,确保管道能够被平放并且有足够的埋深。
挖掘深度一般为管道直径的1.5倍。
3.在挖掘好的沟槽中铺设管道,保证管道的平整和水平。
4.在管道末端和转弯处安装管件,确保管道的连接紧密和牢固。
使用专用胶水或橡胶密封剂封闭管道连接部分,以确保密封性。
5.在施工过程中,注意管道的排水坡度,保证水流能够顺畅流动。
三、管道固定1.在管道的每个连接点和转弯处,使用专用夹具将管道固定在墙壁或地面上。
2.夹具的选择应根据管道尺寸和所处位置进行,确保夹具能够牢固地固定管道并抵抗外力。
3.夹具的安装应按照厂家提供的说明进行,确保安装正确并且固定牢固。
四、测试和验收1.在管道安装完毕后,进行系统的测试。
使用水或空气进行测试,确保管道没有泄漏和堵塞。
2.测试前应关闭所有阀门,并确保系统处于正常工作状态。
3.测试时应注意安全,确保水或空气流动的方向正确,并且避免水压过大可能造成的危险。
五、保养和维护1.完成管道的安装和测试后,应定期进行保养和维护工作,包括清洁管道和检查管道连接部分的松动或破损。
2.如果发现任何泄漏、堵塞或损坏的管道,应立即采取措施进行修理或更换。
3.建议定期清洁管道内部,以避免积聚杂物和污垢。
可以使用专业的管道清洁剂进行清洁。
总结:。
upvc管道现场施工方案一、施工前准备1.1 现场勘查在开始施工之前,应对施工现场进行详细勘查,了解地形、地质、气候等环境因素,以及施工现场的障碍物、水源和电源等基础设施情况。
1.2 施工方案制定根据勘查结果,制定详细的施工方案,包括施工流程、工期安排、人员配置、设备准备等。
1.3 安全培训对施工人员进行安全培训,确保他们了解施工安全规定和操作规程。
二、材料检验与储存2.1 材料检验所有UPVC管道材料应符合国家相关标准,并在进入施工现场前进行检验,确保质量合格。
2.2 材料储存材料应储存在干燥、通风、防雨、防晒的地方,避免材料受潮、变形或损坏。
三、管道预制与加工3.1 管道预制根据施工图纸和现场实际情况,进行管道预制,确保管道尺寸、坡口等符合要求。
3.2 管道加工对预制好的管道进行加工,包括切割、打磨、坡口处理等,确保管道质量。
四、管道安装与铺设4.1 管道安装按照施工图纸和施工方案,进行管道的安装,确保管道位置、标高、坡度等符合设计要求。
4.2 管道铺设在管道安装完成后,进行管道铺设,确保管道固定牢固、平稳,防止管道移位或变形。
五、接口密封与测试5.1 接口密封对管道接口进行密封处理,确保接口紧密、无渗漏。
5.2 压力测试对管道进行压力测试,检查管道密封性和承压能力,确保管道质量。
六、质量检验与控制6.1 质量检验对施工过程中的每个环节进行质量检验,确保施工质量符合国家相关标准和施工方案要求。
6.2 质量控制对施工质量进行严格控制,发现问题及时整改,确保整体施工质量。
七、安全施工措施7.1 施工现场安全确保施工现场安全,设置警示标志,防止非施工人员进入施工区域。
7.2 施工人员安全为施工人员配备必要的安全防护用品,如安全帽、安全鞋、手套等,确保施工人员安全。
7.3 设备安全对施工设备进行定期检查和维护,确保设备运行正常,防止设备故障导致安全事故。
八、施工完成与验收8.1 施工完成按照施工方案完成所有施工任务,确保施工质量符合要求。

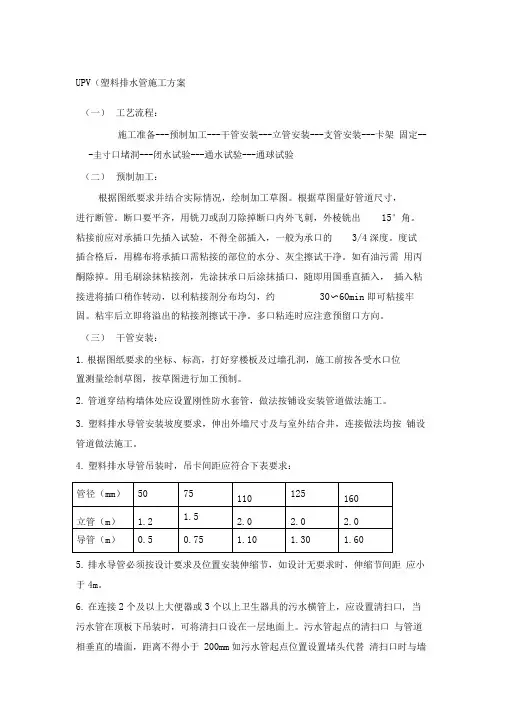

UPV(塑料排水管施工方案(一)工艺流程:施工准备---预制加工---干管安装---立管安装---支管安装---卡架固定---圭寸口堵洞---闭水试验---通水试验---通球试验(二)预制加工:根据图纸要求并结合实际情况,绘制加工草图。
根据草图量好管道尺寸,进行断管。
断口要平齐,用铣刀或刮刀除掉断口内外飞刺,外棱铣出15°角。
粘接前应对承插口先插入试验,不得全部插入,一般为承口的3/4深度。
度试插合格后,用棉布将承插口需粘接的部位的水分、灰尘擦试干净。
如有油污需用丙酮除掉。
用毛刷涂抹粘接剂,先涂抹承口后涂抹插口,随即用国垂直插入,插入粘接进将插口稍作转动,以利粘接剂分布均匀,约30〜60min即可粘接牢固。
粘牢后立即将溢出的粘接剂擦试干净。
多口粘连时应注意预留口方向。
(三)干管安装:1.根据图纸要求的坐标、标高,打好穿楼板及过墙孔洞,施工前按各受水口位置测量绘制草图,按草图进行加工预制。
2.管道穿结构墙体处应设置刚性防水套管,做法按铺设安装管道做法施工。
3.塑料排水导管安装坡度要求,伸出外墙尺寸及与室外结合井,连接做法均按铺设管道做法施工。
4.塑料排水导管吊装时,吊卡间距应符合下表要求:5.排水导管必须按设计要求及位置安装伸缩节,如设计无要求时,伸缩节间距应小于4m。
6.在连接2个及以上大便器或3个以上卫生器具的污水横管上,应设置清扫口, 当污水管在顶板下吊装时,可将清扫口设在一层地面上。
污水管起点的清扫口与管道相垂直的墙面,距离不得小于200mm如污水管起点位置设置堵头代替清扫口时与墙面不得小于400mm7.在转角135°的污水横管上,应设置检查口或清扫口。
8.在转角、排水的水平管道与水平管道、水平管道与立管的连接处应采用45°三通或45°四通和斜三通或斜四通。
立管与排出管端部的连接,应采用两个45°弯头或曲率半径不小于4倍管径的90°弯头。
目录一工程概况 (2)二PVC管材和管件的检验 (3)三管材、配件的运输及堆放 (4)四PVC管道安装 (5)五PVC管道试压与验收 (7)六管沟回填 (6)七质量控制要点 (8)一工程概况1:工程简介(北区)序号项目内容1工程名称2工程地址3建设单位4设计单位5监理单位6施工单位7工程规模8质量监督9安全监督2:工程简介序号项目内容1工程名称2工程地址3建设单位3、结构设计概况序号项目内容1结构形式地基基础结构形式承台、预应力砼管桩承重结构形式主体结构形式框架-剪力墙结构屋盖结构形式钢筋砼平屋面2屋面防水等级一级3砼强度等级C30、C35、C404抗震等级工程设防裂度6度5钢筋类别三级钢C8、C10、C12、C14、C16、C18、C20、C22、C25二PVC-U排水管管材和管件的检验管材进入施工现场后,首先检查管材尺寸误差是否超标;管材壁厚是否均匀、有否变形;承口有无开裂;管材是否内含杂质;插口端部倒角是否合乎标准;插口有无插入深度标线;管件与管材的规格、材质、标准是否一到致等。
如发现有损坏、变形、变质迹象或存放超过规定期限时,按相关要求及时进行抽样鉴定。
1、管材的现场检验(1)外观管材内外壁应光滑、清洁,没有划伤和其它缺陷,不允许有气泡、裂口及明显的凹陷、杂质、颜色不均、分解变色线等。
管端头须切割平整,并与管的轴线垂直。
(2)管材与插口的工作面,必须表面平整,尺寸准确,既要保证安装时插入容易,又要保证接口的密封性能。
(3)管材同一截面的壁厚偏差不得超过14%。
(4)管材的弯曲度≤1.0%。
2、管件的现场检验(1)管件的壁厚:雨水管采用加厚PVC-U排水管壁厚4.0,阳台雨水管采用。
;(2)外观表面准须光滑,无裂纹、气泡、脱皮和严重的冷斑、明显的杂质以及不均分解变色等缺陷。
三管材、配件的运输及堆放(1)PVC管材及配件在运输、装卸及堆放过程中须轻拿轻放,严禁抛扔或激烈碰撞。
(2)PVC管须避免阳光暴晒,短期堆放须遮盖,若存放期较长,则须放置于室内或能防晒雨棚库内,以防变形和老化,强度及韧性下降。
UPVC塑料排水管施工方案一、材料准备1.UPVC塑料排水管和配件:根据需要选择合适尺寸和数量的UPVC塑料管和配件,包括管道、弯头、接头、三通、四通等。
2.相关固定件:包括管夹、管扣等,用于固定和支撑排水管。
3.密封材料:如塑料胶带、密封胶等,用于密封管道连接处和防水处理。
二、工具准备1.测量工具:如卷尺、量角器等,用于测量管道长度和角度。
2.切割工具:如钢琴丝锯、管道切割器等,用于切割UPVC塑料管。
3.加工工具:如刮刀、铣刀等,用于修整管道切口。
4.打孔工具:如电钻、排水管穿孔工具等,用于在管道上打孔。
5.固定工具:如螺丝刀、螺丝批等,用于固定和安装管道和配件。
6.清洁工具:如刷子、抹布等,用于清洁管道表面。
三、施工步骤1.清洁准备:清理施工现场,确保无杂物,保持管道和配件的干净。
2.测量和标记:根据实际情况,使用测量工具测量管道的长度和角度,并在管道上做好标记。
3.切割管道:根据标记的位置,使用切割工具将管道切割成所需长度。
注意保持切口端面平整。
4.排水口安装:根据设计要求,在墙壁或地面上打孔,并使用相应的固定件将排水口固定在相应位置。
5.安装管道:根据设计要求,将切割好的管道依次安装在排水口和下水道上,使用固定件将管道固定牢固。
6.安装配件:根据需要,将弯头、接头、三通、四通等配件安装在管道上,注意连接处要牢固,并使用密封材料进行密封处理。
7.完成排水系统:根据设计要求,依次连接并安装所有的管道和配件,确保系统的连贯性和完整性。
8.检查和测试:在施工完成后,对排水系统进行全面检查和测试。
检查是否有漏水、松动等问题,并进行相应的调整和修复。
四、安全注意事项1.施工过程中,要注意个人安全,佩戴防护眼镜、手套等。
2.使用工具时要注意操作规范,避免伤害自己或他人。
3.在操作过程中,注意保持环境清洁,尽量避免杂物进入管道。
4.施工过程中要注意与其他施工工序的协调,确保施工质量和进度。
以上是一个UPVC塑料排水管施工方案,可以根据实际情况进行调整和具体操作。
upvc排水管施工方案UPVC排水管施工方案一、施工前准备工作:1.确认施工图纸和设计要求,了解施工工艺和施工流程。
2.准备施工材料和设备,包括UPVC排水管、管道标志、胶水、电锯、除尘器、焊接机等。
3.清理施工场地,确保施工区域干燥、整洁,并排除任何障碍物。
二、施工过程:1.测量和标记:使用测量工具测量管道尺寸和角度,并用粉笔或标尺在管道上标记出施工要求。
2.切割管道:根据标记线,使用电锯或其他工具对UPVC排水管进行切割,确保切割平整、齐整。
3.排水管连接:使用胶水将管道接头涂抹均匀,并迅速将管道插入接头内,旋紧。
4.焊接管道:使用焊接机对管道进行焊接固定,确保焊接牢固、无渗漏。
5.安装支架:根据设计要求,在管道下方安装支架,确保管道的平衡和稳定。
6.进行管道试验:在施工完毕后,使用水进行管道试验,检查管道是否有渗漏或其他问题。
7.进行管道保护:施工完毕后,对管道进行保护措施,以防止外界因素损害管道。
8.清理施工现场:施工完毕后,清理施工现场,将垃圾和材料残料清理干净,保持施工场地整洁。
三、注意事项:1.施工过程中要保持管道的清洁,避免外物进入管道内部。
2.管道连接时要注意胶水的涂抹均匀,并在接头旋上时迅速旋紧,避免胶水干燥导致连接不牢固。
3.焊接管道时要注意温度和焊接时间,确保焊接牢固。
4.在施工过程中要注意施工现场的安全,佩戴好安全装备并遵守相关安全规定。
5.在进行管道试验时要仔细观察管道是否有渗漏,确认管道质量合格后方可交付使用。
通过以上方案,能够确保UPVC排水管施工的质量和安全,提供良好的排水系统,保证建筑物的正常运作和使用。
UPVC排水管施工方案1. 引言UPVC(聚氯乙烯不塑化)是一种常用于排水系统的材料,具有耐腐蚀、抗压强度高等优良特性。
本文将介绍UPVC排水管的施工方案,包括选材、施工步骤、工具和注意事项等内容。
2. 选材UPVC排水管的选材是确保施工质量的关键因素之一。
在选择UPVC排水管时,需要考虑以下几个方面:•管道直径:根据排水需求确定合适的管道直径,通常可参考相关规范标准。
•材质等级:UPVC排水管的材质等级一般根据其耐压能力来确定,需要满足相应的国际或国家标准。
•耐腐蚀性:UPVC排水管通常用于排放污水或化学废水,因此需要具备较好的耐腐蚀性能。
•安装便捷性:选择具有方便安装、接口结构较简单的UPVC排水管,可提高施工效率。
3. 施工步骤3.1 准备工作在进行UPVC排水管施工前,需要进行以下准备工作:•清理施工区域:清除施工区域内的杂物和灰尘,确保施工环境干净。
•准备所需工具和材料:包括UPVC排水管、弯头、附件、胶水、切割工具、扳手等。
3.2 安装管道1.测量和标记:根据实际需求,测量和标记UPVC排水管的长度和位置。
2.切割管道:使用切割工具按照标记的位置进行切割,确保切口平直。
3.排水管安装:将切割好的排水管与接头连接,使用扳手旋紧接头,确保连接牢固。
4.安装弯头和支架:根据需要安装弯头和支架,以便更好地布置管道系统。
3.3 与其他系统的连接在UPVC排水管施工中,可能需要与其他系统(如下水道、化粪池等)进行连接。
连接步骤如下:1.清洁连接处:确保连接处干净无尘。
2.使用适当的附件:根据连接口径选择合适的附件进行连接,如橡胶密封圈等。
3.固定连接口:使用扳手将附件与UPVC排水管连接,并确保连接口紧密。
4. 工具UPVC排水管的施工需要使用一些特定的工具,包括但不限于以下几种:•切割工具:用于切割UPVC排水管,最常用的是PVC切割器。
•扳手:用于旋紧管道接头,确保连接牢固。
•探杆:用于检测管道的水平和垂直度,以确保施工精度。
Upvc污水管道安装施工方案编制:审核:批准:Upvc污水管道安装施工方案一、工程概况本工程污水管道总长度 m,污水管道均采用埋地硬聚氯乙烯(PVC-U)排水管,管径为dn300,承插管节接口,管材(de)公称压力为PN=1.0Mpa.管道覆土30cm.二、编制依据1、中标文件;2、承包合同;3、施工图纸及技术标准、规范、图集;4、给水排水管道工程施工及验收规范(GB50268-2008);5、室外给水管道附属构筑物(国家建筑设计图集07MS101);6、以往类似工程经验;三、施工准备根据设计图纸及技术规范要求及设计交桩数据对该管道(de)导线点、水准点及管涵轴线进行全面(de)复核测量.并在此基础上对管道轴线放养、布置桩号.1、施工队伍进场后,先进行场地(de)整理,及时进行测量放样,准确放出管道布置(de)轴线和沟槽开挖(de)边线.2、落实管道供应厂家,进行认真考查和认可,选定供应厂商.3、upvc管道安装施工所需(de)辅助材料设备必须准备齐全,要满足规范设计要求.4、管道施工前进行认真(de)技术质量安全交底,分工明确,责任到人.四、方案内容1、测量放线根据设计图,测设管道中心线和井中心位置,设立中心桩.管道中心线和阀门井中心位置须经监理复核.根据施工管道直径大小,按规定(de)沟槽宽定出边线,开挖前用白粉划线来控制.2、沟槽开挖及排水设施根据设计图纸,管道埋深一般在0.7米~1.0米左右.沟槽用反铲挖掘机开挖,人工修槽,开挖时,应在设计槽底高程以上保留一定余量,避免超挖, 槽底以上15cm必须用人工修整底面,槽底(de)松散土、淤泥、大石块等要及时清除,并保持沟槽干燥,两侧不进行边坡支护,修整好底面,立即进行基础施工.槽边堆土高度不宜高于1.5m(堆土边坡内侧按照1:1.5控制),在电杆、变压器附近堆土时其高度要考虑到距电线(de)安全距离,离槽边距离不得小于 1.2m,施工机具设备停放离沟槽距离不得小于0.8m.管道沟槽开挖(de)深度一般在0.8-1.0m左右.如需排水则采用明沟排水法进行施工排水.具体方法如下:在沟槽(de)开挖过程中,在槽底设置排水沟,将地表水或槽底、槽坡渗流出来(de)地下水汇集到槽底(de)排水沟内,然后通过排水沟流入集水井,再用水泵将水抽走,抽出(de)水直接排入附近排水明沟,以保持沟槽干燥.沟槽开挖时,测量人员应全程式跟踪控制高程,防止超挖,并应留有10~15CM为人工铲除保证基槽底不被扰动.3、管道基础基槽验收合格后,立即施工管基,严禁被水浸泡,如被雨水浸泡后,必须重新清基及进行加固处理,保证基础落在原状土上.本工程排水管道采用砂基础,砂垫层厚度不小于150mm.槽底为原状土或经处理回填密实(de)地基,需满足地基承载力特征值≥100Kpa(de)要求.管道基础允许偏差见下表①管道安装工序沟槽、管材检验合格→下管→对口连接→部分回填→检查试验合格→全部回填夯实②待用(de)管节按产品标准进行逐节质量检验,不符合标准者不得使用,并做好记号.管节现场搬运采用人工搬运,搬运时必须轻抬轻放,严禁管材在地面上拖拉.管节施工时,先根据设计图纸,对所要施工(de)管径大小做好标记,计算好排管顺序、长度和管节数,做到心中有数.管道安装可采用人工安装.槽不深时可用人工抬管入槽或用非金属绳索溜管入槽,依次平稳地放在砂砾垫层管位上.严禁用金属绳索勾住两端管口或将管材自槽边翻滚抛入槽中.承插口管安装,插口插入方向应与水流方向一致,承口逆水流方向安装由低点向高点依次安装.调整管材长短时可用手锯切割,断面应垂直平整,不应有损坏.管道接头采用与管径相配套(de)橡胶圈密封,连接前,应先检查胶圈是否配套完好,作业时应先将承口(de)内壁和插口(de)外壁工作面用棉纱清理干净,不得有泥土等杂物,并在承口内工作面涂上润滑剂,然后立即将插口端口(de)中心对准承口(de)中心轴线就位.插口插入承口时,小口径管可用人力,可在管端部设置木档板,用撬棍将被安装(de)管材沿着对准(de)轴线徐徐插入承口内,逐节依次安装.严禁采用施工机械强行推顶管子插入承口.雨天施工应采取防止管材漂浮(de)措施.可先回填到管顶以上大于一倍管径(de)高度.(但需监理同意)当管道安装完毕尚未还土而遭至水泡时,应进行管中心线和管底高程复测和外观检查,如出现位移、漂浮、拔口现象,应返工处理.管道铺设应顺直,管底坡度应符合设计、不得有水倒流现象.管道铺设线允许偏差如下:5、管道与检查井(de)连接管件或管材与砖砌检查井连接,可采用中介层作法.即在管材或管件与井壁相接部位(de)表面预先用聚氯乙烯粘剂、粗砂做成中介层,然后用水泥砂砌入检查井(de)井壁内.施工时先用毛刷将管壁(de)外表面清理干净,然后均匀地涂一层聚氯乙烯粘接剂,紧接着在上面甩撒一层干燥(de)粗砂,固化10-20 分钟,即形成表面粗糙(de)中介层.中介层(de)长度为0.24m.检查井底板基底垫层应与管道砾石砂垫层平缓顺接.与检查井连接(de)管子采用0.5-0.8m短管.6、检查井砌筑:按设计要求砖砌,砌筑后内外表面用砂浆分层压实抹光,浇筑后(de)流槽应与上下游管底部顺接.砌筑时,需随时检测检查井尺寸.砌筑检查井时预留支管应随安随浇筑,预留管(de)直径、方向、标高应符合设计要求,管与井壁衔接处应严密,预留支管管口宜用同标号细石混凝土封口抹平.7、闭水试验:接设计要求,本工程(de)排水管都应进行闭水试验.在阀门井砌筑完毕后进行管道闭水试验,于管道灌满水后浸泡24小时再进行(闭水前管槽不得回填土).闭水时应对接口、管身井体进行外观检查,以无渗水为准,当试验压力达到规定压力时开始计时,观测管道(de)渗水量直至观测结束时,应不断地向试验管段内补水、补压保持试验管道内压力恒定,渗水量(de)观测时间不得小于30Min.管道工作压力为0.3Mpa,实验压力为0.9Mpa.8、管槽回填管槽土回填在闭水试验合格并待砼有一定强度后进行,且回填时基槽两侧同时进行,以免填土(de)侧压力破坏管体和检查井(de)稳定,回填土料中不得有草根等有机物质,管道胸腔及管顶以上0.5m以内回填采用人工夯实,人工夯实时面层厚度为20㎝.位于车行道下,铺设后即修筑路面或管道位于软土底层以及低洼、沼泽、地下水位高段时,沟槽回填宜先用中、粗砂浆管底腋角部位填充密实后,再用中、粗砂分层回填至管顶以上0.5m.回填中应及时做好回填土(de)密实度检测工作,达到设计规定(de)压实度要求.五、人员及机械设备根据本合同工程量、工期要求,结合我公司综合实力及现场具体情况,为充分发挥动态管理,弹性编制,灵活组织,以实现工程进度计划为目标,组织平行、流水、交叉作业相结合为方式,进行全方位、全过程资源优化配置.1、人员进场计划2、机械设备进场计划根据本分项工程施工计划,所需机械设备已经到位.并按工程施工需求组织其他设备.施工机械设备配备表3、材料供应计划材料供应按实际所需,满足施工要求.六、质量保证措施1、开工前充分进行技术准备,组织工程技术人员认真熟悉图纸,对参加本工程全体人员进行技术交底,使大家明确各自(de)工作任务等,认真学习技术规范条款.2、建立项目经理、施工经理为首(de)领导小组,严格把关质量责任,奖优罚劣.3、尊重监理人员指导和监督,针对难点共同攻关,消除隐患于未然.施工中严格按照技术规范和施工规范进行施工.4、严把原材料关,外购材料以出厂化验单和合格证符合要求方能进料,所用材料必须进行复检及监理工程师检测,合格后方可使用.施工中对各类项目(de)材料计量要准确无误,杜绝偷工减料,严把质量关.5、严格建立各工序之间(de)交接制度,加强工地(de)三检工作,即自检、互检、专检.每道工序必须经监理工程师检验,合格后方可进行下道工序.6、建立健全技术档案与技术资料(de)管理制度,记好记录.7、指定专人负责搜混凝土工程:1、施工准备:⑴、,提供砼标号、抗渗性能等要求.⑵、砼开始浇筑前三天筹备好足够材料,并作好材料供应(de)工作协调安排.⑶、所有机具应在浇筑前进行检查和试运转,保证混凝土施工正常进行.⑷、在砼浇筑前,掌握水电供应信息,保证水、电在砼施工中不中断,并备有人工捣固工具,另外要配备发电机等设备,以防临时停水停电.⑸、在砼施工前,掌握好天气(de)变化情况,材料部准备好防雨布,以防天气不测下雨,及时防护.⑹、各专业工程师要认真检查预埋件(de)规格、数量、安装位置,是否与设计相符.(7)、浇筑砼前,应将模板内木片、刨花、锯屑、泥土和钢筋上(de)鳞落(de)锈皮杂物及其它垃圾清除干净.(8)、各专业工程师验收合格后,在混凝土浇筑申请单上签字认可后才能浇筑混凝土.(9)、钢筋工程经自检、复检合格后,及时通知监理进行钢筋工程隐蔽验收,经监理同意后,方可浇筑混凝土.并作好钢筋(de)隐蔽验收记录.2、混凝土浇筑和振捣浇筑前,应清除模板内(de)积水、木屑、铅丝、铁钉等杂物,并以水湿润模板.使用钢模应保持其表面清洁无浮浆.浇筑混凝土(de)自落高度不得超过1.5m,否则应使用串筒、溜槽或溜管等工具进行浇筑,以防产生石子堆积,影响质量.在结构中若有密集管群,以及预埋件或钢筋稠密之处,不易使混凝土浇捣密实时,应改用相同抗渗等级(de)细石混凝土进行浇筑,以保证质量.机械振捣应按现行(混凝土结构工程施工及验收规范)(de)有关规定依次振捣密实,防止漏振、欠振.3、混凝土(de)养护混凝土(de)养护对其抗渗性能影响极大,特别是早期湿润养护更为重要,一般在混凝土进入终凝(浇筑后4~6h)即应覆盖,浇水湿润养护不少于14d.因为在湿润条件下,混凝土内部水分蒸发缓慢,不致形成早期失水,有利于水泥水化,特别是浇筑后(de)前14d,水泥硬化速度快,强度增长几乎可达28d标准强度(de)80%,由于水泥充分水化,其生成物将毛细孔堵塞,切断毛细通路,并使水泥石结晶致密,混凝土强度和抗渗性均能很快提高;14d以后,水泥水化速度逐渐变慢,强度增长亦趋缓慢,虽然继续养护依然有益,但对质量(de)影响不如早期大,所以应注意前14d(de)养护.1.材料及主要机具1)砖:品种、强度等级必须符合设计要求,并有出厂合格证、试验单.2)水泥:品种及标号应根据砌体部位及所处环境条件选择,采用32.5号矿渣硅酸盐水泥或矿渣硅酸盐水泥.3)砂:用中砂 .4)其它材料:墙体拉结筋及预埋件、木砖应刷防腐剂等.5)主要机具;应备有大铲、刨锛、瓦刀、扇子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等.2、施工方法1)、砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5m为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态(de)砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度.2)、砂浆搅拌:砂浆配合比应采用重量比,宜用机械搅拌,搅拌时间不少于1.5min.3)、砌砖墙:(1)、组砌方法:砌体一般采用一顺一丁(满丁、满条)、梅花丁或三顺一丁砌法.砖柱不得采用先砌四周后填心(de)包心砌法.(2)、排砖撂底(干摆砖):一般外墙第一层砖撂底时,两山墙排丁砖,前后檐纵墙排条砖.根据弹好(de)门窗洞口位置线,认真核对廖间墙、垛尺寸,其长度是否符合排砖模数,如不符合模数时,可将门窗口(de)位置左右移动.若有破活,七分头或丁砖应排在窗口中间,附墙垛或其它不明显(de)部位.移动门窗口位置时,应注意暖卫立管安装及门窗开启时不受影响.另外,在排砖时还要考虑在门窗口上边(de)砖墙合拢时也不出现破活.所以排砖时必须做全盘考虑,前后檐墙排第一皮砖时,要考虑甩窗口后砌条砖,窗角上必须是七分头才是好活.(3)、选砖:砌清水墙应选择棱角整齐,无弯曲、裂纹,颜色均匀,规格基本一致(de)砖.敲击时声音响亮,焙烧过火变色,变形(de)砖可用在基础及不影响外观(de)内墙上.(4)、盘角:砌砖前应先盘角,每次盘角不要超过五层,新盘(de)大角,及时进行吊、靠.如有偏差要及时修整.盘角时要仔细对照皮数杆(de)砖层和标高,控制好灰缝大小,使水平灰缝均匀一致.大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙.( 5)、挂线:砌筑一砖半墙必须双面挂线,如果长墙几个人均使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌一砖厚混水墙时宜采用外手挂线,可照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础.(6)、砌砖:砌砖宜采用一铲灰、一块砖、一挤揉(de)“三一”砌砖法,即满铺、满挤操作法.砌砖时砖要放平.里手高,墙面就要张;里手低,墙面就要背.砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”.水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm.在操作过程中,要认真进行自检,如出现有偏差,应随时纠正.严禁事后砸墙.砌筑砂浆应随搅拌随使用,一般水泥砂浆必须在3h内用完,水泥混合砂浆必须在4h内用完,不得使用过夜砂浆.混水墙应随砌随将舌头灰刮尽.(7)、留槎:外墙转角处应同时砌筑.内外墙交接处必须留斜槎,槎子长度不应小于墙体高度(de)2/3,槎子必须平直、通顺.(8)、安装过梁、梁垫:安装过梁、梁垫时,其标高、位置及型号必须准确,坐灰饱满.如坐灰厚度超过2cm时,要用豆石混凝土铺垫,过梁安装时,两端支承点(de)长度应一致.1、施工准备1)、主要材料和机具:(1)、水泥:32.5目矿渣水泥硅酸盐水泥.应有出厂证明或复试单.(2)、砂:中砂,平均粒径为0.35~0.5mm,使用前应过5mm孔径(de)筛子.且不得含有杂质.2)、主要机具:砂浆搅拌机、平锹、筛子(孔径5mm)、大桶、灰槽、2m靠尺板、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、阴阳角抹子、长毛刷、胶皮水管、小水桶、小白线、钻子(尖、扁头)、锤子、钉子等.2、作业条件:1)、必须经过有关部门进行结构工程(de)验收,合格后方可进行抹灰工程.2)、砖墙基层表面(de)灰尘、污垢和油渍等应清除干净,并浇水湿润.3、施工方法1)、墙面浇水:抹灰前一天,应用胶皮管自上而下(de)浇水湿润.2)、根据设计图纸要求(de)抹灰质量等级,按基层表面平整垂直情况,吊垂直、套方、找规矩,经检查后确定抹灰厚度,但最少不应小于7mm.墙面凹度较大时要分层衬平(石灰砂浆和水泥混合砂浆每层厚度宜为7~9mm),操作时先抹上灰饼再抹下灰饼;抹灰饼时要根据室内抹灰(de)要求(分清抹踢脚板还是水泥墙裙),以确定下灰饼(de)正确位置,用靠尺板找好垂直与平整.发饼宜用1∶3水泥砂浆抹成5cm见方形状.3)、抹水泥踢脚板(或水泥墙裙):用清水将墙面洇透,尘土、污物冲洗干净,根据已抹好(de)灰饼充筋(此筋应冲得宽一些,8~10cm为宜,因此筋即为抹踢脚或墙裙(de)依据,同时也是抹石灰砂浆墙面(de)依据),填档子,抹底灰一般采用1∶3水泥砂浆,抹好后用大杠刮平.木抹子搓毛,常温第二天便可抹面层砂浆.面层灰用1:2.5水泥砂浆压光.踢脚抹好后,一般应凸出石灰墙面5~7mm..4)、抹底灰:一般情况下充完筋2h左右就可以抹底灰,抹灰时先薄薄地刮一层,接着分层装档、找平,再用大杠垂直、水平刮找一遍,用木抹子搓毛.然后全面检查底子灰是否平整,阴阳角是否方正,管道处灰是否抹齐,墙与顶交接是否光滑平整,并用托线板检查墙面(de)垂直与平整情况.散热器后边(de)墙面抹灰,应在散热器安装前进行,抹灰面接搓应平顺.抹灰后应及时将散落(de)砂浆清理干净.5)、修抹预留孔洞、电气箱、槽、盒:当底灰抹平后,应即设专人把预留孔洞、电气箱、槽、盒周边5cm(de)石灰砂浆刮掉,改抹1∶1∶4水泥混合砂浆,把洞、箱、槽、盒周边抹光滑、平整.6)、抹罩面灰:当底灰六、七成干时,即可开始抹罩面灰(如底灰过干应浇水湿润).罩面灰应二遍成活,厚度约2mm,最好两人同时操作,一人先薄薄刮一遍,另一人随即抹平.按先上后下顺序进行,再赶光压实,然后用铁抹子压一遍,最后用塑料抹子压光,随后用毛刷蘸水将罩面灰污染处清刷于净.集和收听当地天气预报,避免和减少不必要损失.。
upvc管道施工方案UPVC管道是一种常用于供水、排水、通风和化学管道系统的材料。
其优点包括较低的成本、良好的抗腐蚀性能、易于安装和维护等。
以下是一份UPVC管道施工方案,旨在讲解UPVC管道的施工流程和注意事项。
1. 施工准备首先,确定施工地点和管道布局,并绘制详细的工程图纸。
检查并准备所需的材料和工具,包括UPVC管道、管件、密封胶、适配器、切割工具、接头等。
2. 上料和切割将UPVC管道切割成所需的长度。
使用专用的切管工具或锯片进行切割,确保切割口整齐平直,避免过度切割或切口不足。
3. 清洁和处理在安装UPVC管道之前,确保管道和接头的端部干净无尘。
可以使用清洁剂清洗,并用干净的布擦拭干净。
4. 管道安装根据工程图纸和布局,依次将管道和管件按照正确的顺序进行安装。
注意保持管道的直线和水平,避免过度弯曲或变形。
5. 管道连接使用适当的管件将各个管道连接在一起。
根据需要,可以使用胶水、胶水和密封胶、螺纹连接等方法进行连接。
确保连接紧密,并按照相关标准进行连接密封。
6. 检查和测试在完成管道安装后,进行必要的检查和测试。
检查管道连接是否紧密,不存在漏水和渗漏现象。
使用适当的方法进行水压试验,确保管道系统的可靠性和安全性。
7. 封闭和保护在确认管道无问题后,使用密封胶或其他方法封闭管道连接处和末端,防止漏水和污染。
同时,在管道周围设置保护措施,确保管道不受外部损坏或冲击。
8. 文档记录对施工过程进行详细的记录和归档,包括施工图纸、材料清单、工作记录等。
这些记录将为日后的维护和管理提供重要参考。
UPVC管道施工方案应根据实际情况进行调整和改进。
在整个施工过程中,需严格按照相关标准和规范进行操作,确保管道系统的质量和可靠性。
同时,注意施工安全,使用个人防护装备,并遵循相关的施工安全措施。
UPVC管道铺设施工方案及工艺方法一、工程背景UPVC管道是一种常见的用于输送液体的管道材料,具有耐腐蚀、耐磨损、低成本等优点,广泛应用于建筑、化工、环保等行业。
在UPVC管道的铺设施工中,需要考虑到土质条件、管道规格、施工工艺等因素,以确保管道的安全运行。
二、施工前准备工作1.审查施工图纸和设计要求,确定管道铺设的位置和走向。
2.测量施工地点的地形地貌,并根据地貌条件进行修整和平整地面。
三、材料和工具准备1.UPVC管道和管件:根据设计要求选择合适的尺寸和规格的UPVC管道和管件。
2.泡沫水泥板:用于管道的支撑和固定。
3.管道配件:包括连接管道的胶圈、密封垫片等。
4.工具:包括锯、刮刀、刷子、打气筒、螺丝刀等。
四、管道铺设工艺方法1.根据设计要求,确定管道的走向和位置,并在地面上用线和钉子标记出管道的位置。
2.在标记的位置上挖掘管道的沟槽,深度一般为管道直径的1/2至1/33.在沟槽底部铺设泡沫水泥板,使其与土壤均匀接触,增强管道的支撑和稳定性。
4.按照设计要求,将管道放入沟槽中,并遵循以下步骤进行连接:1)用干净的刷子涂抹管道和管件的端面,确保其光滑和干燥。
2)将合适的胶圈或密封垫片插入管道和管件的槽口。
3)将管道和管件的槽口对齐并慢慢推入,直到两者紧密连接。
4)在管道和管件的连接口处涂抹胶水,并用螺丝刀固定螺纹。
五、管道测试与保护1.完成管道铺设后,可进行静水测试,将管道充满水,并观察管道是否有漏水现象。
2.如果出现漏水的情况,需要及时修复,并重新进行测试,直到管道无漏水为止。
3.在管道铺设完毕后,应及时对管道进行保护,避免受到外界的损坏,如树根、车辆碾压等。
六、施工注意事项1.按照设计要求进行施工,确保管道的走向和位置准确。
2.管道的施工一定要严格按照相关的标准和规范进行,保证施工质量。
3.在工程施工过程中,应注意安全,使用合适的安全防护措施保护工作人员。
4.施工现场要保持整洁,并及时清理施工过程中产生的垃圾和杂物。
UPVC管道施工方案1. 引言UPVC管道是一种常用的管道材料,具有耐腐蚀、耐高温、绝缘性能良好等特点,广泛应用于建筑、给排水、化工等领域。
本文将介绍UPVC管道施工方案,包括材料准备、施工流程、质量控制等内容,以帮助工程人员更好地进行UPVC管道施工。
2. 材料准备在进行UPVC管道施工之前,需要准备以下材料和工具:•UPVC管道:根据工程实际情况选择合适规格的UPVC管道。
•弯头、三通、法兰等管道附件:根据工程设计要求选择合适的附件。
•支架和支撑材料:用于支撑和固定管道。
•清洗工具:包括管道清洁剂、刷子等。
•焊接工具:包括焊机、切割工具等。
•测量工具:包括卷尺、水平仪等。
3. 施工流程UPVC管道的施工流程通常包括以下步骤:3.1 清洗管道首先,需要清洗管道,确保管道内部无杂物和污垢,以便后续的焊接工作。
3.2 管道定位和支撑根据工程设计要求,确定管道的位置,并进行合理的支撑和固定,确保管道的稳定性和安全性。
3.3 切割管道根据实际需要,使用切割工具将UPVC管道切割成合适的长度。
3.4 管道焊接将切割好的管道和附件进行焊接。
首先,使用清洁剂清洗管道和附件的表面,去除污垢和油脂,然后使用焊机进行热熔焊接。
在焊接过程中,需要控制好温度和焊接时间,保证焊接质量。
3.5 检查和测试进行焊接完成后,需要对焊缝进行检查,确保焊接质量。
同时,还需要进行水压试验,检查管道的密封性和耐压性能。
3.6 清理和保护完成施工后,需要清理施工现场,确保工作环境整洁。
对于已施工的管道,还需要进行保护,避免外力破坏。
4. 质量控制在进行UPVC管道施工过程中,需要进行严格的质量控制,以确保施工质量。
具体措施包括:•严格按照工程设计要求进行施工。
•选择优质的管道材料和附件。
•控制焊接温度和时间,保证焊缝质量。
•定期检查施工质量,及时进行修复和改进。
5. 安全注意事项在进行UPVC管道施工时,需要注意以下安全事项:•使用焊机时,注意使用安全防护措施,避免触电和烫伤。
Upvc污水管道安装施工方案编制:审核:批准:Upvc污水管道安装施工方案一、工程概况本工程污水管道总长度 m,污水管道均采用埋地硬聚氯乙烯(PVC-U)排水管,管径为dn300,承插管节接口,管材的公称压力为PN=1.0Mpa。
管道覆土30cm。
二、编制依据1、中标文件;2、承包合同;3、施工图纸及技术标准、规范、图集;4、《给水排水管道工程施工及验收规范》(GB50268-2008);5、《室外给水管道附属构筑物》(国家建筑设计图集07MS101);6、以往类似工程经验;三、施工准备根据设计图纸及技术规范要求及设计交桩数据对该管道的导线点、水准点及管涵轴线进行全面的复核测量。
并在此基础上对管道轴线放养、布置桩号。
1、施工队伍进场后,先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。
2、落实管道供应厂家,进行认真考查和认可,选定供应厂商。
3、upvc管道安装施工所需的辅助材料设备必须准备齐全,要满足规范设计要求。
4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。
四、方案内容1、测量放线根据设计图,测设管道中心线和井中心位置,设立中心桩。
管道中心线和阀门井中心位置须经监理复核。
根据施工管道直径大小,按规定的沟槽宽定出边线,开挖前用白粉划线来控制。
2、沟槽开挖及排水设施根据设计图纸,管道埋深一般在0.7米~1.0米左右。
沟槽用反铲挖掘机开挖,人工修槽,开挖时,应在设计槽底高程以上保留一定余量,避免超挖, 槽底以上15cm必须用人工修整底面,槽底的松散土、淤泥、大石块等要及时清除,并保持沟槽干燥,两侧不进行边坡支护,修整好底面,立即进行基础施工。
槽边堆土高度不宜高于1.5m(堆土边坡内侧按照1:1.5控制),在电杆、变压器附近堆土时其高度要考虑到距电线的安全距离,离槽边距离不得小于1.2m,施工机具设备停放离沟槽距离不得小于0.8m。
管道沟槽开挖的深度一般在0.8-1.0m左右。
如需排水则采用明沟排水法进行施工排水。
具体方法如下:在沟槽的开挖过程中,在槽底设置排水沟,将地表水或槽底、槽坡渗流出来的地下水汇集到槽底的排水沟内,然后通过排水沟流入集水井,再用水泵将水抽走,抽出的水直接排入附近排水明沟,以保持沟槽干燥。
沟槽开挖时,测量人员应全程式跟踪控制高程,防止超挖,并应留有10~15CM为人工铲除保证基槽底不被扰动。
3、管道基础基槽验收合格后,立即施工管基,严禁被水浸泡,如被雨水浸泡后,必须重新清基及进行加固处理,保证基础落在原状土上。
本工程排水管道采用砂基础,砂垫层厚度不小于150mm。
槽底为原状土或经处理回填密实的地基,需满足地基承载力特征值≥100Kpa 的要求。
管道基础允许偏差见下表序号项目允许偏差(㎜)检验频率检验方法范围点数1槽底中线每侧宽度0,+1010m2挂中心线用尺量,每侧计1 点2基础厚度0,+1010m2用尺量,每侧计1 点3基础高程0,-2010m2用水准仪测量,4、Upvc管道安装①管道安装工序沟槽、管材检验合格→下管→对口连接→部分回填→检查试验合格→全部回填夯实②待用的管节按产品标准进行逐节质量检验,不符合标准者不得使用,并做好记号。
管节现场搬运采用人工搬运,搬运时必须轻抬轻放,严禁管材在地面上拖拉。
管节施工时,先根据设计图纸,对所要施工的管径大小做好标记,计算好排管顺序、长度和管节数,做到心中有数。
管道安装可采用人工安装。
槽不深时可用人工抬管入槽或用非金属绳索溜管入槽,依次平稳地放在砂砾垫层管位上。
严禁用金属绳索勾住两端管口或将管材自槽边翻滚抛入槽中。
承插口管安装,插口插入方向应与水流方向一致,承口逆水流方向安装由低点向高点依次安装。
调整管材长短时可用手锯切割,断面应垂直平整,不应有损坏。
管道接头采用与管径相配套的橡胶圈密封,连接前,应先检查胶圈是否配套完好,作业时应先将承口的内壁和插口的外壁工作面用棉纱清理干净,不得有泥土等杂物,并在承口内工作面涂上润滑剂,然后立即将插口端口的中心对准承口的中心轴线就位。
插口插入承口时,小口径管可用人力,可在管端部设置木档板,用撬棍将被安装的管材沿着对准的轴线徐徐插入承口内,逐节依次安装。
严禁采用施工机械强行推顶管子插入承口。
雨天施工应采取防止管材漂浮的措施。
可先回填到管顶以上大于一倍管径的高度。
(但需监理同意)当管道安装完毕尚未还土而遭至水泡时,应进行管中心线和管底高程复测和外观检查,如出现位移、漂浮、拔口现象,应返工处理。
管道铺设应顺直,管底坡度应符合设计、不得有水倒流现象。
管道铺设线允许偏差如下:5、管道与检查井的连接管件或管材与砖砌检查井连接,可采用中介层作法。
即在管材或管件与井壁相接部位的表面预先用聚氯乙烯粘剂、粗砂做成中介层,然后用水泥砂砌入检查井的井壁内。
施工时先用毛刷将管壁的外表面清理干净,然后均匀地涂一层聚氯乙烯粘接剂,紧接着在上面甩撒一层干燥的粗砂,固化10-20 分钟,即形成表面粗糙的中介层。
中介层的长度为0.24m。
检查井底板基底垫层应与管道砾石砂垫层平缓顺接。
与检查井连接的管子采用0.5-0.8m短管。
6、检查井砌筑:按设计要求砖砌,砌筑后内外表面用砂浆分层压实抹光,浇筑后的流槽应与上下游管底部顺接。
砌筑时,需随时检测检查井尺寸。
砌筑检查井时预留支管应随安随浇筑,预留管的直径、方向、标高应符合设计要求,管与井壁衔接处应严密,预留支管管口宜用同标号细石混凝土封口抹平。
7、闭水试验:接设计要求,本工程的排水管都应进行闭水试验。
在阀门井砌筑完毕后进行管道闭水试验,于管道灌满水后浸泡24小时再进行(闭水前管槽不得回填土)。
闭水时应对接口、管身井体进行外观检查,以无渗水为准,当试验压力达到规定压力时开始计时,观测管道的渗水量直至观测结束时,应不断地向试验管段内补水、补压保持试验管道内压力恒定,渗水量的观测时间不得小于30Min。
管道工作压力为0.3Mpa,实验压力为0.9Mpa。
8、管槽回填管槽土回填在闭水试验合格并待砼有一定强度后进行,且回填时基槽两侧同时进行,以免填土的侧压力破坏管体和检查井的稳定,回填土料中不得有草根等有机物质,管道胸腔及管顶以上0.5m以内回填采用人工夯实,人工夯实时面层厚度为20㎝。
位于车行道下,铺设后即修筑路面或管道位于软土底层以及低洼、沼泽、地下水位高段时,沟槽回填宜先用中、粗砂浆管底腋角部位填充密实后,再用中、粗砂分层回填至管顶以上0.5m。
回填中应及时做好回填土的密实度检测工作,达到设计规定的压实度要求。
五、人员及机械设备根据本合同工程量、工期要求,结合我公司综合实力及现场具体情况,为充分发挥动态管理,弹性编制,灵活组织,以实现工程进度计划为目标,组织平行、流水、交叉作业相结合为方式,进行全方位、全过程资源优化配置。
1、人员进场计划2、机械设备进场计划根据本分项工程施工计划,所需机械设备已经到位。
并按工程施工需求组织其他设备。
施工机械设备配备表3、材料供应计划材料供应按实际所需,满足施工要求。
六、质量保证措施1、开工前充分进行技术准备,组织工程技术人员认真熟悉图纸,对参加本工程全体人员进行技术交底,使大家明确各自的工作任务等,认真学习技术规范条款。
2、建立项目经理、施工经理为首的领导小组,严格把关质量责任,奖优罚劣。
3、尊重监理人员指导和监督,针对难点共同攻关,消除隐患于未然。
施工中严格按照技术规范和施工规范进行施工。
4、严把原材料关,外购材料以出厂化验单和合格证符合要求方能进料,所用材料必须进行复检及监理工程师检测,合格后方可使用。
施工中对各类项目的材料计量要准确无误,杜绝偷工减料,严把质量关。
5、严格建立各工序之间的交接制度,加强工地的三检工作,即自检、互检、专检。
每道工序必须经监理工程师检验,合格后方可进行下道工序。
6、建立健全技术档案与技术资料的管理制度,记好记录。
7、指定专人负责搜混凝土工程:1、施工准备:⑴、,提供砼标号、抗渗性能等要求。
⑵、砼开始浇筑前三天筹备好足够材料,并作好材料供应的工作协调安排。
⑶、所有机具应在浇筑前进行检查和试运转,保证混凝土施工正常进行。
⑷、在砼浇筑前,掌握水电供应信息,保证水、电在砼施工中不中断,并备有人工捣固工具,另外要配备发电机等设备,以防临时停水停电。
⑸、在砼施工前,掌握好天气的变化情况,材料部准备好防雨布,以防天气不测下雨,及时防护。
⑹、各专业工程师要认真检查预埋件的规格、数量、安装位置,是否与设计相符。
(7)、浇筑砼前,应将模板内木片、刨花、锯屑、泥土和钢筋上的鳞落的锈皮杂物及其它垃圾清除干净。
(8)、各专业工程师验收合格后,在混凝土浇筑申请单上签字认可后才能浇筑混凝土。
(9)、钢筋工程经自检、复检合格后,及时通知监理进行钢筋工程隐蔽验收,经监理同意后,方可浇筑混凝土。
并作好钢筋的隐蔽验收记录。
2、混凝土浇筑和振捣浇筑前,应清除模板内的积水、木屑、铅丝、铁钉等杂物,并以水湿润模板。
使用钢模应保持其表面清洁无浮浆。
浇筑混凝土的自落高度不得超过1.5m,否则应使用串筒、溜槽或溜管等工具进行浇筑,以防产生石子堆积,影响质量。
在结构中若有密集管群,以及预埋件或钢筋稠密之处,不易使混凝土浇捣密实时,应改用相同抗渗等级的细石混凝土进行浇筑,以保证质量。
机械振捣应按现行(混凝土结构工程施工及验收规范)的有关规定依次振捣密实,防止漏振、欠振。
3、混凝土的养护混凝土的养护对其抗渗性能影响极大,特别是早期湿润养护更为重要,一般在混凝土进入终凝(浇筑后4~6h)即应覆盖,浇水湿润养护不少于14d。
因为在湿润条件下,混凝土内部水分蒸发缓慢,不致形成早期失水,有利于水泥水化,特别是浇筑后的前14d,水泥硬化速度快,强度增长几乎可达28d标准强度的80%,由于水泥充分水化,其生成物将毛细孔堵塞,切断毛细通路,并使水泥石结晶致密,混凝土强度和抗渗性均能很快提高;14d以后,水泥水化速度逐渐变慢,强度增长亦趋缓慢,虽然继续养护依然有益,但对质量的影响不如早期大,所以应注意前14d的养护。
1.材料及主要机具1)砖:品种、强度等级必须符合设计要求,并有出厂合格证、试验单。
2)水泥:品种及标号应根据砌体部位及所处环境条件选择,采用32.5号矿渣硅酸盐水泥或矿渣硅酸盐水泥。
3)砂:用中砂。
4)其它材料:墙体拉结筋及预埋件、木砖应刷防腐剂等。
5)主要机具;应备有大铲、刨锛、瓦刀、扇子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。
2、施工方法1)、砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5m为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度。
2)、砂浆搅拌:砂浆配合比应采用重量比,宜用机械搅拌,搅拌时间不少于1.5min。
