TJ21预制箱梁首件总结报告(建筑助手)
- 格式:doc
- 大小:4.81 MB
- 文档页数:19
目录1.工程概况 (2)2.首件预制箱梁目的 (2)3.施工准备 (3)3.1现场准备 (3)3.2技术准备 (3)3.3材料准备 (3)3.3.1.钢筋、钢绞线 (3)3.3.2.水泥 (3)3.3.3.砂、石料等材料 (3)3.3.4.外加剂 (4)3.4人员、机械、设备 (4)四、施工方案 (6)4.1、施工工艺流程 (6)4.2、施工方案的确定 (7)4.2.1台座 (7)4.2.2钢筋及预应力管道的制作安装 (7)4.2.3钢绞线的下料 (9)4.2.4安装波纹管道 (10)4.3、模板制作与安装 (10)4.4、堵头模板的安装 (11)4.5、箱梁砼的浇筑 (12)4.6、拆模养护 (13)4.7、穿束 (14)4.8、预应力张拉 (14)4.9、孔道压浆 (16)4.10、堵头与封锚 (16)4.11、移梁(存放、固定) (17)五、首件工程中存在的不足 (17)六、施工注意事项和需要改进的地方 (18)七、综合评价及总结 (18)预制箱梁首件工程施工技术总结为了确保我合同段内的预制箱梁工程质量符合设计要求及技术标准,我标段选定竹子坑1#大桥30m 预制箱梁作为首件工程。
依照交通厅《粤交基【2015】130号》文件:“每个预制场前3片梁的锚下预应力必检”的要求,我标段预制箱梁选取了竹子坑1#大桥右1-2中梁、右1-3中梁、右2-2中梁作为首件工程施工、目前3片箱梁施工已全部完成。
1.工程概况梁场负责预制 K177+374 巷尾村中桥、K179+787.7 竹子坑1#大桥、K180+054 竹子坑2#中桥、 K181+192.7 竹子坑3#大桥、K181+908.5大船顶1#中桥、K182+832.8大船顶2#大桥以及 LK0+730.7 匝道桥的箱梁预制,预制梁共计259片,其中20米箱梁48片,25米箱梁179片,30米箱梁32片。
梁场预制任务2.首件预制箱梁目的通过首件的施工,取得相关的技术参数,确定拟定施工方案的可行性,为后续施工总结相关经验;通过首件工程施工,结合预制箱梁施工的特点,来确定最优的施工工艺和施工组织。
箱梁首件开工总结为了保证工程质量优质,避免盲目施工,确定标准的施工工艺和合理的施工组织,确保我合同段内的箱梁工程质量符合设计及规范要求,我标段选定果王线分离立交右幅2-2箱梁为我标段箱梁首件开工工程。
一、首件工程概况果王线分离立交全长81米,全桥设1联3×25m先简支后连续预应力混凝土预制小箱梁结构,全桥共计42片箱梁:边跨中梁20片;边跨边梁8片;中跨中梁10片;中跨边梁4片。
二、施工目标1、质量目标本工程质量目标是创优质工程,工程优良率达到100%。
交验项目主要指标合格率要求达到100%,分项工程质量评分不低于90分。
2、安全目标杜绝职工因工死亡和重伤事故,轻伤率控制在0.5%以下;无等级火灾事故;无机械行车责任事故;无爆炸事故;无爆破物品丢失。
3、环保目的环境污染控制有效,土地资源节约利用,水保措施落实到位;坚持做到“少破坏、多保护,少扰动、多防护,少污染、多防治”。
生态不破坏,农田无危害,噪声不扰民,地方零投诉。
4、首件工程目的通过预制箱梁首件工程的施工,取得相关技术参数,确定施工方案的可行性和施工工艺的合理性,为后续同类工程的施工、质量控制和安全管理起到示范作用,为施工全面展开做好:“样板引路”。
三、施工准备现场的“四通一平”工作已完成,人员、设备已进场,路通、水通、电通、信息通、场地平整完成。
1.临建设施①预制场场地下部采用20cm厚的级配碎石(砂砾、山皮土)基层,上部铺筑15cm厚的C20砼硬化处理。
场内行车道下部采用20cm 厚碎石垫层上部铺筑25cm厚的C20砼,并保持状态良好。
②设置预制T梁底座14个,每个长13.5米,预制箱梁底座9个,每个长25.5米,T梁配备3套钢模板,边板2套,中板1套,其中中板模板紧张时可将边板模板拼接成一套中板模板使用;箱梁配备3套钢模板,边板2套,中板1套,其中中板模板紧张时可将边板模板拼接成一套中板模板使用,梁场计划每月生产60片梁。
为了加强**高速公路第*标段的质量工程管理,确保工程质量优质。
确保我标段内箱梁预制工程质量符合设计规范要求,我标段选定**26#大桥右幅2#墩中跨中梁作为我标段首件箱梁工程。
经过项目部精心组织,规范施工,箱梁首件施工已经结束,作为首件工程既是业主、驻地办对我们施工方案、施工工艺流程的全面考查,又是为我们以后预制箱梁大规模施工提供了一个可行性方案。
为了更好做好下一步工作,现将首件预制箱梁施工过程以及出现的问题总结如下:一、首件工程概况为保证预制箱梁连续架设,20m预制箱梁首件定位梁场对面主线平洛河26#桥右幅2#墩中跨中梁。
箱梁平均中心线高120㎝,底板宽100㎝,顶板宽240cm,梁长2000㎝。
腹板、底板跨中厚度为18cm,端部25cm,顶板厚度为18cm。
混凝土设计强度为C50,方量:18.5立方二、施工目标(一)质量目标工程零缺陷,施工过程零违纪;质量评分95分以上,一次交验合格率100%。
严格执行本工程质量责任合同,交工验收的各分项工程合格率达100%,满足项目创优规划。
(二)安全目标严格执行本工程安全生产合同,全面贯彻执行安全管理体系,做到安全生产无重大安全责任事故,一般事故频率不超过0.1%;安全防护设施符合规范标准要求,现场施工安全达标创优。
(三)环保目标遵守国家有关部门环境保护的法规及政策规定,降低对环境的污染,保护生态环境。
(四)首件目的通过首件工程技术经验,取得相关的技术参数,确定拟定的施工方案的可行性,全面客观分析影响工程质量各种原因,对各项工艺,技术和质量指标进行综合评价,从而得到更加科学、合理的施工工艺。
为后续批量生产箱梁建立质量控制目标和措施,避免技术、工艺等各种原因造成的各种隐患。
结合工程实际,来确定最优的施工工艺和施工组织。
三、首件工程施工准备(一)水、电及现场布置施工用水:自设供水管道,因梁场邻近平洛河,在**附近修筑蓄水池以保证施工用水。
施工用电:在梁场内架设400 KVA变压器供电。

预制梁首件总结报告2013年7月14日我合同段浇筑了第一片30m小箱梁,项目部立即组织技术人员及现场施工人员对首片梁的各个生产工序进行了深入分析和总结,对成功的地方予以肯定并坚持;对有缺憾的地方提出了改进措施,以避免下次同样的错误发生。
一、施工前提条件1、分项工程开工报告等技术资料已审批,交底。
2、台座、张拉平台及龙门吊已经完成3、现场施工人员到位,配置合理,工种齐全4、预制梁使用的智能张拉设备,数控钢筋加工设备均已进场5、张拉设备已经相应资质部门标定6、C50砼配合比已经建立、质检站审批,指定天津九亿混凝土有限公司专供混凝土7、张拉预应力,伸长量已复核;张拉操作人员必须经过培训,能熟练操作仪器。
8、预制梁所需原材料、C50砼配合比和压浆配合比已经总监办审核,质检站审批,达到制梁所需条件。
二、预制梁预制施工流程图图纸复核→钢筋台座放样(钢筋定位、模板尺寸等)→钢筋绑扎(安装波纹管)→立外侧模板→芯模安装→顶部钢筋绑扎→砼浇筑→拆除芯模→洒水养护→拆除外模板→覆盖养生→张拉压浆→浇筑封头混凝土→移梁存放三、工序施工要点1、原材料控制:为确保梁板质量符合要求,我项目部从源头控制原材料的质量。
水泥、钢筋、钢绞线、外加剂等材料进场时均要有质量证明文件,且供货商必须是已经入围的厂家;而且实验室对水泥、钢筋、钢绞线、锚具等都要进行复检。
不合格的材料处理;在自检工程中发现的不合格材料,项目部坚决予以清场。
2、钢筋加工与绑扎(1)梁板所使用的各种钢筋必须堆放在钢筋棚内,并下垫方木,使之悬空;原材及加工好的钢筋要分类堆放,并做好标识。
钢筋在使用前要进行调直等工序。
钢筋下料长度和弯曲成型好的尺寸,必须符合设计及规范要求。
(2)钢筋焊接及绑扎时,严格控制搭接长度;主筋采用双面焊进行搭接。
焊接前,对接头处进行扳弯,以保证中心轴线的一致;焊接要控制焊缝宽度、厚度,焊接强度必须符合规范要求;焊渣要清理干净,焊条要求采用E502焊条。
沈铁公路改扩建工程路基第三合同段后张法预应力箱梁首件工艺总结鞍山公路工程有限公司沈铁公路改扩建工程路基第三合同段项目经理部后张法预应力箱梁预制首件工程工艺总结为贯彻沈铁公路改扩建工程创优活动,积极推广先进施工方法和成熟施工经验,以科学的数据指导生产,确保建造优良工程,全面展开后张法预制箱梁施工,沈铁高速路基三标项目部在项目指挥部、总监办、驻地办的正确领导和监督下,严格遵守公路交通工程施工规范和设计要求进行施工。
根据箱梁施工方案,我项目部成功完成了首片预制箱梁(K739+619.5辽海屯分离式立交桥1-13箱梁)施工工作。
并获得了宝贵的箱梁施工数据。
为后期箱梁预制施工提供了依据。
将施工首件工艺总结数据汇总如下:一、工程概况沈铁公路改扩建工程路基三合同段(K736+000~K746+000)全长10km, 本标段共有5座桥梁的上部结构设计为后张法预制箱梁,按跨径分有20m、25m两种规格的箱梁,其中20m箱梁26片,25m箱梁110片。
各种规格箱梁主要工程数量见下表二、施工人员、机械及试验检测设备(1)施工人员配置(2)主要施工机械表(3)主要试验、检测仪器表三、后张法预应力箱梁施工工艺后张法箱梁预制施工工艺框图四、后张法预应力箱梁预制施工方案及总结(1)、施工现场准备:a、驻地建设的“三通一平”;拌和厂平面布置、设备使用情况;机械设备的准备与使用情况、备用情况。
施工测量放样准备情况。
b、技术准备情况;质量保证措施、组织机构及项目经理部质量责任制落实情况。
c、主要原材料进厂情况、检验合格情况及供应保证措施情况。
d、施工现场配备机械、人员数量质量保证情况;施工现场的劳务技术交底情况(2)施工工艺:a、台座要求:台座所处位置地质条件良好,台座满足设计要求能提供良好的支持力和摩擦力,在控制张拉力下其刚度和挠度满足施工要求(挠度小于2mm)b、底模的制作:共设后张法底模9道、采用C30混凝土浇注,梁底铺钢板,表面抛光保证表面平整光滑,全长范围内平整度控制在±2 mm,顺直度控制在3 mm,在生产空心板前涂刷脱模机以保证梁板脱离底模时有较小的粘着力。
预制梁首件总结报告2013年7月14日我合同段浇筑了第一片30m小箱梁,项目部立即组织技术人员及现场施工人员对首片梁的各个生产工序进行了深入分析和总结,对成功的地方予以肯定并坚持;对有缺憾的地方提出了改进措施,以避免下次同样的错误发生。
一、施工前提条件1、分项工程开工报告等技术资料已审批,交底。
2、台座、拉平台及龙门吊已经完成3、现场施工人员到位,配置合理,工种齐全4、预制梁使用的智能拉设备,数控钢筋加工设备均已进场5、拉设备已经相应资质部门标定6、C50砼配合比已经建立、质检站审批,指定天津九亿混凝土专供混凝土7、拉预应力,伸长量已复核;拉操作人员必须经过培训,能熟练操作仪器。
8、预制梁所需原材料、C50砼配合比和压浆配合比已经总监办审核,质检站审批,达到制梁所需条件。
二、预制梁预制施工流程图图纸复核→钢筋台座放样(钢筋定位、模板尺寸等)→钢筋绑扎(安装波纹管)→立外侧模板→芯模安装→顶部钢筋绑扎→砼浇筑→拆除芯模→洒水养护→拆除外模板→覆盖养生→拉压浆→浇筑封头混凝土→移梁存放三、工序施工要点1、原材料控制:为确保梁板质量符合要求,我项目部从源头控制原材料的质量。
水泥、钢筋、钢绞线、外加剂等材料进场时均要有质量证明文件,且供货商必须是已经入围的厂家;而且实验室对水泥、钢筋、钢绞线、锚具等都要进行复检。
不合格的材料处理;在自检工程中发现的不合格材料,项目部坚决予以清场。
2、钢筋加工与绑扎(1)梁板所使用的各种钢筋必须堆放在钢筋棚,并下垫方木,使之悬空;原材及加工好的钢筋要分类堆放,并做好标识。
钢筋在使用前要进行调直等工序。
钢筋下料长度和弯曲成型好的尺寸,必须符合设计及规要求。
(2)钢筋焊接及绑扎时,严格控制搭接长度;主筋采用双面焊进行搭接。
焊接前,对接头处进行扳弯,以保证中心轴线的一致;焊接要控制焊缝宽度、厚度,焊接强度必须符合规要求;焊渣要清理干净,焊条要求采用E502焊条。
(3)钢筋绑扎都统一在专门的钢筋台座上制作。
深圳水官高速公路连接线(清平高速公路)工程第五合同段箱梁预制首件工程技术总结朝阳建设集团有限公司深圳清平高速公路第五合同段项目经理部预制箱梁首件工程施工技术总结为了确保工程质量优质,质量目标明确,减少盲目施工,施工前应确定标准的施工工艺,施工工艺通过首件工程试验确定。
为了确保我合同段内的30m 预制箱梁工程质量符合设计要求及技术标准,我标段选定60#-2为我标段30m 预制箱梁首件工程,2012年2月23日进行施工。
一、工程概况平湖高架桥由左右两幅桥组成,起点桩号为K13+663.500,终点桩号为K15+703.600。
桥跨布置为7×(4×30)米+(30+38+30)米+3×(4×30)米+(4×31)米+(35+45+35)米+2×(3×30)米+(4×30)米+(31+45+31)米+(30+34+30)米,下部结构为门式大挑臂桥墩、双柱式框架墩、柱式桥墩,U式桥台,钻孔桩基础,桥梁全长2040.1米。
共有预制小箱梁560片,箱梁横截面为单箱单室截面,梁高 1.6m,预应力采用¢s15.2 钢绞线,公称直径 139mm2 标准强度fpk=1860Mpa,弹性模量 Ep=1.95×105Mpa,延伸率△≤2.5%,单束张拉控制应力为 1395 Mpa。
二、施工目标1、质量目标交工验收分项工程、分部工程、单位工程、合同段工程合格率100%。
2、安全目标在本项目工程建设中,消灭行车险性以上事故,坚决避免人身伤亡事故,一般轻伤事故率控制在3‰以下。
杜绝交通责任事故和重要施工机具损坏事故。
无锅炉、压力容器安全事故,无火灾事故。
3、环保目标严格按照国家《环境保护法》和《水土保持法》及地方政府有关规定落实环保。
采取各种工程防护措施,控制水资源污染,水土流失,减少粉尘对空气的污染,降低噪音污染,减少工程建设对沿线生态环境的破坏和污染,确保沿线景观不受破坏,保持生态平衡,创造良好的环境。
xx高速公路XX合同段〔K36+450—K44+800〕预应力箱梁首件施工总结总结: xxxxxx中铁xx局集团某某xx高速公路XX标项目部2013年5月30日预应力箱梁预制首件工程施工总结为加强项目质量管理工作,积极推广先进施工方法和成熟施工经验,以科学的数据指导生产,确保建造优良工程,全面展开箱梁施工,xx高速公路XX标项目部在xx高速公路某某项目建设指挥部、总监办、驻地办的正确领导和监视下,严格遵守公路交通工程施工规X和设计要求进展施工。
根据箱梁施工方案,我项目部成功完成了首片箱梁施工工作。
并获得了宝贵的箱梁施工数据。
为后期箱梁预制施工提供了依据。
现将施工首件施工总结汇总如下:一、工程概况Xxx二、施工人员、施工机械与设备配置(一)管理与技术人员三、预应力箱梁施工工艺预应力箱梁预制施工工艺框图四、预应力箱梁预制施工工艺总结预应力箱梁预制首件工程为东雷灌渠大桥左幅2-2中梁,于2013年4月16 日开始浇筑混凝土从12:00开始至2013年4月17 日5:00完毕。
整个浇筑过程用时9小时,施工过程顺利。
〔一〕施工总体概述东雷灌渠大桥左幅2-2预应力箱梁预制从钢筋加工安装到混凝土浇筑箱梁完毕,严格按规X要求组织施工,施工过程按《预应力箱梁预制作业指导书》和《预应力箱梁首件工程施工方案》进展。
各道工序均达到预期的要求。
从钢筋制作安装、焊接接头和模板的平整度、构件的外形尺寸等各项技术指标均能满足施工要求。
〔二〕预应力箱梁施工总结1、钢筋制作、安装与波纹管定位〔1〕钢筋制作与安装钢筋在加工场集中加工,在台座上一次绑扎成型。
先绑扎底板和腹板钢筋,待内模安装好后,绑扎顶板钢筋和各种预埋钢筋。
钢筋直径大于12mm时,采用焊接;钢筋直径小于12mm时钢筋采用绑扎搭接,搭接长度不小于30d,且不小于500mm。
所用钢筋必须具有合格证书和出场检验报告单,按规定要求抽检,满足使用和规X要求。
钢筋采用搭接焊,搭接焊操作工使用技术过硬的且具有焊工证件人员进展焊接操作,确保焊接接头合格率100%。
粱板预制首件技术总结为了保证工程质量优质,质量目标明确,减少盲目施工,施工前确定标准的施工工艺,施工工艺通过首件试验确定。
为了确保我合同段内的粱板预制工程质量符合设计要求及技术标准,我标段选定煤矿路分离立交桥6-2预制箱梁为我标段粱板预制首件开工工程。
一、首件工程概况(一)工程简介煤矿路跨线桥6-2箱梁中心线高120㎝,底板宽100㎝,顶板宽240cm,梁长1939㎝。
腹板、底板跨中厚度为18cm,端部25cm,渐变部分长150cm。
顶板厚度为18cm。
混凝土设计强度为C50,方量:18.76m³。
(二)水文及气象…(三)地震根据《中国地震动参数区划图》(GB-18306-2001),并参照《地震烈度区划图》,项目所在区域的地震动峰值加速度为0.2g地震动反映谱特征周期为0.35s,对应地震基本烈度为Ⅷ度。
二、施工目标(一)质量目标本工程质量目标是创优质工程,工程优良率达到100%。
交验项目主要指标合格率要求达到100%,分项工程质量评分不低于90分。
(二)安全目标重大安全责任事故为零案次;无人身重伤事故及其以上事故;无汽车行车责任重大事故;无等级火警事故和爆炸事故;无压力容器爆炸事故,年度轻伤控制在3‰以下。
(三)环保目标严格按照国家《环境保护法》和《水土保持法》及地方政府有关规定落实环保。
采取各种工程防护措施,控制水资源污染,水土流失,减少粉尘对空气的污染,降低噪音污染,减少工程建设对沿线生态环境的破坏和污染,确保沿线景观不受破坏,保持生态平衡,创造良好的环境。
(四)首件目的通过首件的施工,取得相关的技术参数,确定拟定的施工方案的可行性,为后续施工总结相关经验;通过首件工程施工,结合工程实际,来确定最优的施工工艺和施工组织。
三、施工准备(一)水、电及现场布置施工用水:自设供水管道并在梁场修筑蓄水池以保证施工用水。
施工用电:在梁场架设315 KVA变压器供电。
另自备150KW发电机一台作备用电源。
预制梁首件总结报告2013年7月14日我合同段浇筑了第一片30m小箱梁,项目部立即组织技术人员及现场施工人员对首片梁的各个生产工序进行了深入分析和总结,对成功的地方予以肯定并坚持;对有缺憾的地方提出了改进措施,以避免下次同样的错误发生。
一、施工前提条件1、分项工程开工报告等技术资料已审批,交底。
2、台座、张拉平台及龙门吊已经完成3、现场施工人员到位,配置合理,工种齐全4、预制梁使用的智能张拉设备,数控钢筋加工设备均已进场5、张拉设备已经相应资质部门标定6、C50砼配合比已经建立、质检站审批,指定天津九亿混凝土有限公司专供混凝土7、张拉预应力,伸长量已复核;张拉操作人员必须经过培训,能熟练操作仪器。
8、预制梁所需原材料、C50砼配合比和压浆配合比已经总监办审核,质检站审批,达到制梁所需条件。
二、预制梁预制施工流程图图纸复核→钢筋台座放样(钢筋定位、模板尺寸等)→钢筋绑扎(安装波纹管)→立外侧模板→芯模安装→顶部钢筋绑扎→砼浇筑→拆除芯模→洒水养护→拆除外模板→覆盖养生→张拉压浆→浇筑封头混凝土→移梁存放三、工序施工要点1、原材料控制:为确保梁板质量符合要求,我项目部从源头控制原材料的质量。
水泥、钢筋、钢绞线、外加剂等材料进场时均要有质量证明文件,且供货商必须是已经入围的厂家;而且实验室对水泥、钢筋、钢绞线、锚具等都要进行复检。
不合格的材料处理;在自检工程中发现的不合格材料,项目部坚决予以清场。
2、钢筋加工与绑扎(1)梁板所使用的各种钢筋必须堆放在钢筋棚内,并下垫方木,使之悬空;原材及加工好的钢筋要分类堆放,并做好标识。
钢筋在使用前要进行调直等工序。
钢筋下料长度和弯曲成型好的尺寸,必须符合设计及规范要求。
(2)钢筋焊接及绑扎时,严格控制搭接长度;主筋采用双面焊进行搭接。
焊接前,对接头处进行扳弯,以保证中心轴线的一致;焊接要控制焊缝宽度、厚度,焊接强度必须符合规范要求;焊渣要清理干净,焊条要求采用E502焊条。

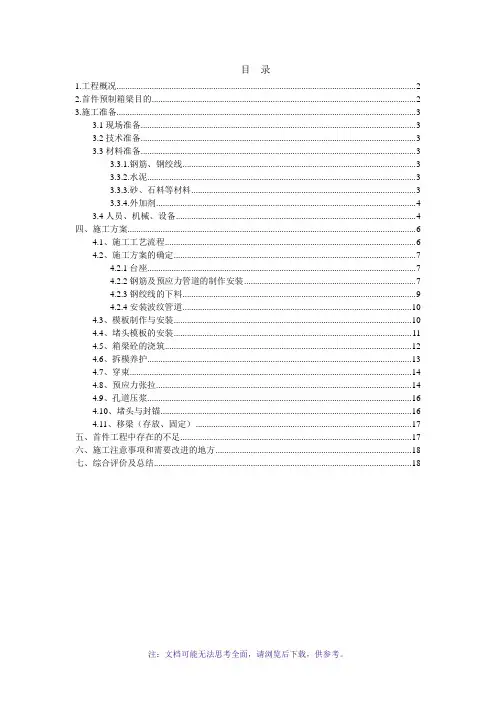

目录
1.工程概况 (2)
2.首件预制箱梁目的 (2)
3.施工准备 (3)
3.1现场准备 (3)
3.2技术准备 (3)
3.3材料准备 (3)
3.3.1.钢筋、钢绞线 (3)
3.3.2.水泥 (3)
3.3.3.砂、石料等材料 (3)
3.3.4.外加剂 (4)
3.4人员、机械、设备 (4)
四、施工方案 (6)
4.1、施工工艺流程 (6)
4.2、施工方案的确定 (7)
4.2.1台座 (7)
4.2.2钢筋及预应力管道的制作安装 (7)
4.2.3钢绞线的下料 (9)
4.2.4安装波纹管道 (10)
4.3、模板制作与安装 (10)
4.4、堵头模板的安装 (11)
4.5、箱梁砼的浇筑 (12)
4.6、拆模养护 (13)
4.7、穿束 (14)
4.8、预应力张拉 (14)
4.9、孔道压浆 (16)
4.10、堵头与封锚 (16)
4.11、移梁(存放、固定) (17)
五、首件工程中存在的不足 (17)
六、施工注意事项和需要改进的地方 (18)
七、综合评价及总结 (18)
预制箱梁首件工程施工技术总结
为了确保我合同段内的预制箱梁工程质量符合设计要求及技术标准,我标段选定竹子坑1#大桥30m 预制箱梁作为首件工程。
依照交通厅《粤交基【2015】130号》文件:“每个预制场前3片梁的锚下预应力必检”的要求,我标段预制箱梁选取了竹子坑1#大桥右1-2中梁、右1-3中梁、右2-2中梁作为首件工程施工、目前3片箱梁施工已全部完成。
1.工程概况
梁场负责预制 K177+374 巷尾村中桥、K179+787.7 竹子坑1#大桥、K180+054 竹子坑2#中桥、 K181+192.7 竹子坑3#大桥、K181+908.5大船顶1#中桥、K182+832.8大船顶2#大桥以及 LK0+730.7 匝道桥的箱梁预制,预制梁共计259片,其中20米箱梁48片,25米箱梁179片,30米箱梁32片。
梁场预制任务
序号中心桩号桥梁名称上部构造工程量斜交角
1 K177+374 巷尾村中桥25m小箱梁29片 120度
120
2 K179+787.7 竹子坑1#大桥30m小箱梁32片90度
3 K180+05
4 竹子坑2#中桥20m小箱梁24片105度
4 K181+192.7 竹子坑3#大桥25m小箱梁32片105度
5 K181+908.5 大船顶1#中桥20m小箱梁24片105度
6 K182+832.8 大船顶2#大桥25m小箱梁88片75度
7 LKO+730.7 L匝道桥25m小箱梁30片75度2.首件预制箱梁目的
通过首件的施工,取得相关的技术参数,确定拟定施工方案的可行性,为后续施工总结相关经验;通过首件工程施工,结合预制箱梁施工的特点,来确定最优的施工工艺和施工组织。
根据首件工程的各项质量指标进行综合总结评价,对施工质量存在的不足之处分析原因、提出改进措施。
指导后续施工,预防后续施工可能产生的各种质量问题。
3.施工准备
3.1现场准备
(1)场内便道硬化完成,满足通行及施工要求。
(2)施工用水:从附近水井引水至施工现场以保证施工过程用水。
(3)施工用电:施工用电主要通过专门的线路进行电力供应满足施工作业。
另自备250KW 发电机一台作备用电源。
(4)梁厂验收已完成。
(5)模板已进场验收合格,经过试拼满足设计及规范要求。
3.2技术准备
已完成对现有施工图纸的审核,并组织专人培训学习施组相关资料;首件施工方案、技术及安全交底已经下发到作业人员手里。
测量放样数据经复核无误,原材经试验满足要求,施工机具已进行标定,混凝土配合比报告已经审批完成。
3.3材料准备
3.3.1.钢筋、钢绞线
(1)进场时,每批钢筋、钢绞线须由同一品牌、规格、生产工艺和交货状态的材料组成。
均须办理进场手续,并提供产品合格证。
钢筋、钢绞线按不同钢种、等级、牌号、规格及生产厂家分类堆放,不得混杂,应挂牌标示。
根据标准化管理,钢筋场制作了钢筋堆放台。
(2)钢筋应进行物理力学性能、冷弯性能、延伸率和可焊性等试验;钢绞线应进行弹性模量、松弛率等试验;经试验不合格的钢筋和钢绞线,严禁使用。
3.3.2.水泥
(1)每批灌装水泥须由同一厂家、品牌、规格和生产批次的水泥组成。
每批水泥进场,必须提供产品合格证。
(2)进场时灌装水泥进行强度、凝结时间和安定性等试验,经试验不合格的水泥,严禁使用。
3.3.3.砂、石料等材料
(1)砂石料的料仓料棚采用钢构件塑钢料棚,净空高度不低于 7.5 米;堆放场地全部硬化,坚实、平整、干净,定期清扫,避免二次污染。
不同品种、规格的集料要分已检区、待检区,用隔墙(50cm 的混凝土隔墙分隔,高度不低于 2.5 米)分开,分别堆放;未经。
