钢结构安装预算初学者入门
- 格式:doc
- 大小:2.46 MB
- 文档页数:6
钢结构算量方法钢结构是未来发展的方向,土建算量的不会钢结构算量的大有人在,但日后如果再不会,就要谈谈自己的工资是涨不上去了。
钢结构一直以来是与土建分开的,后来的劲钢结构及钢组合结构在施工的过程中,都是先有钢结构公司安装再有总包施工砼,如此以来接合也会慢慢的相近,有时候基本上融合在一起,我只能说我会做钢结构的算量,报价谈不上,因为我的经验不足。
1。
算量最基本的就是看图纸,土建的人都烦钢构图纸的太乱,其实我也有这种看法,因为平法并没有用在其上面,图样还保留了一前土建制图的原则,所以做为老人看比较习惯(101图集出之前的人),后来像我这样人看钢结构图纸真的看不习惯,不过没有办法,还是要习惯的,我们知道麻烦,但任何事情都有规律的,钢结构的详图结点相当的多,但这些变化真的在算的时候影响相当的小,重要是大的方向把握好,钢结构的结点图也是相当科学的,都和科学受力相对应。
有许多是重复或对称等。
认真的看都会看出来。
对于图纸的特点,我会在下面讲2。
算重量,因为钢结构的算量基本上全是按吨计(板按M2)。
钢材+钢材就是钢结构。
而钢材多指型钢,对于型钢的分类算量的方法,我也会一一列出。
并做出讲解。
3。
统计汇总,哈哈,此类应该是不难的,以清单为基本,分类汇总而以了。
识图问路1。
我对钢结构的认识,应该比大家深一些,因为我毕业的时候就进了一家钢结构公司,工作不到两个月,经常的工作就是画一个图纸的钢构件,把这个钢构件看明白了,画出来,他们叫钢结构深化设计(细化方案)做加工所用,说白了,一张钢板怎么加工这样的东东的。
我讲的图识别,其它就是0 3G102上面的东东,大家有机会可以去下载看一下。
闲言碎语不多讲,说说吧,钢结构图应该怎么看不头痛。
把握好看图不难的原则,其实很简单,比建筑的施工简单多了,因为他每个部分都有详图,哪里不明白了,就看此图有没有什么详图符号,有就找,其实我看明白的地方不是详图的地方,拿出来与原图一对就明白了,是什么柱,是什么梁就明白了许多。
初学者如何做钢构造安装预算引言:我是7月份毕业旳学生,目前二分公司大连项目实习,这一年实习中接触旳钢构造预算比较多,每次做完都会有不同新旳体会,对于钢构造预算我也是个初学者,因此我结合我亲身体会谈一谈对于一种初学者来说如何做好钢构造预算。
一、做预算前旳准备工作对于一种初学者做钢构造预算前应当必备某些知识,一方面要懂得钢构造旳施工工艺,具体每道工序是如何领料、如何下料、如何施工旳,这样可以使后来计算工程量时不露,还可以懂得哪里损耗多某些;还要学习钢构造施工规范如柱脚垫铁是如何布置,有什么规定,数量是多少;无损检测,H型钢对接焊缝需要无损检测,懂得哪个是H型钢翼板,哪个是H型钢腹板,翼板一级焊缝需要100%超探,腹板二级焊缝需要20%超探等,还要理解定额,懂得工艺金属构造制作安装定额有哪些定额子目,具体某一工程量该套哪个子目,以便在计算底稿上清晰旳标明不同子目旳工程量,以以便后来旳查看。
看完定额,懂得了定额有哪些子目在去学习工程量计算规则,根据所学旳定额子目,在学习计算规则,在计算规则中学习每项子目在计算时应当注意什么,例如计量单位是m还是m2,例如钢构造超探以焊缝长度以“m”为计量单位,金属板材板面探伤,以板材面积“m2”为计量单位;特别要记住什么是联合平台,由于联合平台子目费用比较高,套此项比较合适,联合平台是指两台以上设备旳平台互相连接构成旳便于检修使用旳平台,计算工程量时应涉及平台旳梯子、栏杆、扶手旳重量。
例如我们计算框架上旳平台时,除了柱和主梁,剩余所有旳工程量都可以算作是联合平台;还要仔细看钢构造施工技术措施,如框架是如何分片或分段吊装旳,用什么进行加固,以便算出钢构造吊装加固旳工程量,还可以根据措施计算出吊装时所需吊耳旳规格以及数量,还要看技术措施里进行钢构造预制时铺设什么样旳平台,多大等,在算工程量时把这些也捎带算出来。
二、如何扒图纸旳工程量及应注意旳问题接下来可以拿起图纸看图了,一方面不要怕,不要被厚厚旳图纸吓倒,其实钢构造图纸很简朴,只要你静下心来认真去看很容易看懂,但拿到图纸后先不要去急着拿起图纸去扒图,我觉得一方面要先从头到尾看一看图纸与否齐全,看看自己所要扒旳图纸是哪一部分旳,是管廊、框架、梯子等,在仔细看该图纸旳技术阐明规定,尚有每一页旳标注,在从头到尾看图纸,如果哪些地方看不懂,要前后仔细结合着看,直到看明白。
造价初学者怎么做好钢结构安装预算作为工程技术人员工程师首先也是最重要的一点就是看淡图纸,对可看图纸缺乏重视、图纸看得不好,必然会出现很多返工及材料浪费现象,甚至造成工作进度的拖延。
从而也会给工程能够技术人员的声誉及日后的管理工作带来不良影响,造成不必要的麻烦。
1、熟悉拟建工程的功能图纸到手后,首先了解本工程的功能是什么,是车间还是办公楼?是商场还是住宅?了解功能之后,再联想一些基本尺寸和装修,例如厕所地面一般会内嵌粘贴地砖、作块料墙裙,厕所、阳台楼地面标高一般需要低几厘米;车间的尺寸一定要满足制造的需要,特别是满足设备安装的需要等等。
最末识读建筑说明,熟悉工程装修状况。
2、熟悉、复核审查工程平面尺寸建筑工程施工平面图一般有三道尺寸,第一道尺寸是细部尺寸,第二道尺寸是轴线间尺寸,第三道尺寸是总尺寸。
检查第一道尺寸相加之和是否等于第二道尺寸、第二道尺寸相加之若等于第三道尺寸,并留意边轴线是否是墙中轴。
识读工程平面图尺寸,先识建施平面图、平面大样图,再识本层结施平面图,最后识水电空调安装、设备工艺、第二次翻修施工图,检查它们是否一致。
熟悉本层平面尺寸后,审查是否满足使用要求,例如检查房间平面布置普柏枋是否方便使用、采光暖气是否良好等。
识读下一层平面图尺寸时,检查与上两层有无不一致的地方。
3、熟悉、审查工程立面尺寸建筑工程建施图一般有正立面图、剖立面图、楼梯剖面图,这些图有工程立面尺寸信息;;建施平面图、结施平面图上,一般也标有鲁让县标高;梁表中,一般有梁表面标高;基础大样图、其它细部大样图,一般也有标高注明。
通过这些施工图,可掌握工程的立面尺寸。
正立面图一般有三道尺寸,第一道是窗台、墙身的高度等细部尺寸,第一道是层高尺寸,并标注有标高,第三道是总高度。
审查方法与审查平面各道电池容量一样,第一道尺寸相加之和是否等于第二道尺寸,第二道尺寸相加之和是否等于第三道尺寸。
检查立面图各楼层的标高是否与建施平面图相同,再检查建施的标高是否与结施标高相符。
钢结构预算经验在建筑领域中,钢结构因其强度高、施工速度快等优点,被广泛应用于各类建筑项目。
而做好钢结构预算,对于项目的成本控制、资金规划以及最终的经济效益都有着至关重要的作用。
下面,我将结合自己的工作经验,和大家分享一下钢结构预算的相关要点和注意事项。
一、熟悉钢结构的组成和构造要做好钢结构预算,首先要对钢结构的组成和构造有清晰的认识。
钢结构主要由钢梁、钢柱、钢桁架、钢板等构件组成,这些构件通过焊接、螺栓连接等方式连接在一起,形成一个稳定的结构体系。
在了解钢结构的组成和构造时,需要重点关注以下几个方面:1、钢材的种类和规格:不同的钢材种类和规格,其价格和性能差异较大。
常见的钢材有 Q235、Q345 等,规格则包括钢板的厚度、型钢的型号等。
2、构件的形状和尺寸:钢梁、钢柱等构件的形状和尺寸直接影响到钢材的用量和加工成本。
3、连接方式:焊接和螺栓连接的成本和施工难度不同,对预算也会产生影响。
二、准确计算钢材用量钢材用量是钢结构预算的核心内容之一。
计算钢材用量时,需要根据设计图纸,对每个构件进行详细的分析和计算。
1、对于钢梁、钢柱等简单构件,可以通过计算其截面面积乘以长度来得到钢材的体积,再乘以钢材的密度,即可得到钢材的重量。
2、对于复杂的构件,如钢桁架、网架等,可能需要借助专业的计算软件或者采用手工计算结合经验系数的方法来估算钢材用量。
3、在计算钢材用量时,要考虑到钢材的损耗。
一般来说,钢材的损耗率在 3% 6%之间,具体的损耗率要根据工程的复杂程度和施工工艺来确定。
三、合理确定钢材价格钢材价格是影响钢结构预算的重要因素之一。
钢材价格波动较大,因此在预算时,需要及时了解市场行情,合理确定钢材价格。
1、可以通过查询钢材市场价格信息网站、咨询钢材供应商等方式,获取最新的钢材价格。
2、同时,还要考虑到运输费用、采购成本等因素对钢材价格的影响。
3、在签订合同时,要明确钢材价格的调整方式,以避免因钢材价格波动而导致的成本增加。
钢结构工程预算表一、工程概述本工程为一项钢结构建筑工程,包括钢柱、钢梁、钢平台等构件的制作和安装。
工程位于市中心区域,总建筑面积为2万平方米,高度为20米。
该工程的钢结构构件将采用高强度钢材,并经过精密加工和焊接而成。
二、材料费用1.钢材费用:根据工程需求,预计需要钢材约200吨,费用约为800,000元。
2.焊接材料费用:预计需要焊接材料费用约为20,000元。
3.防腐涂料费用:预计需要防腐涂料费用约为10,000元。
4.其他材料费用:预计需要其他材料费用约为5,000元。
5.总材料费用:835,000元三、人工费用1.制作工人工资:预计制作工人工资约为50,000元。
2.安装工人工资:预计安装工人工资约为80,000元。
3.管理人员工资:预计管理人员工资约为25,000元。
4.总人工费用:155,000元四、设备费用1.加工设备租赁费用:预计加工设备租赁费用约为35,000元。
2.起重设备租赁费用:预计起重设备租赁费用约为45,000元。
3.其他设备租赁费用:预计其他设备租赁费用约为25,000元。
4.总设备费用:105,000元五、运输费用根据工程地理位置和构件重量,预计运输费用约为50,000元。
六、安装费用根据工程难度和安装时间,预计安装费用约为125,000元。
七、保险费用根据工程规模和保险种类,预计保险费用约为35,000元。
八、其他杂费包括临时设施费、勘察设计费等,预计其他杂费约为25,000元。
九、税金根据国家相关税收政策,预计税金约为83,500元。
十、总预算根据上述各项预算,该工程的总预算约为1,478,500元。
【引言】钢结构施工预算是指对钢结构工程进行预估和计算,确定项目的施工成本,为项目的顺利进行提供经济保障。
本文将继续深入探讨钢结构施工预算的相关内容,以帮助读者更全面了解该领域。
【概述】钢结构施工预算是建筑工程中重要的一环,它主要通过对材料、人工、机械设备、施工工艺等方面进行预算,并结合项目实际情况进行有针对性的调整。
钢结构施工预算的准确性和科学性直接影响到工程的质量和进度。
【正文】一、钢结构材料预算1.材料种类和数量估算:钢结构材料的种类繁多,包括钢梁、钢柱、钢板、焊材等,预算时需要准确估算每种材料的数量。
2.材料价格调查和对比:通过市场调研,了解钢结构材料的实时价格,并对不同供应商的价格进行对比,选择性价比最高的供应商。
3.材料损耗估算:在运输、切割、焊接等过程中,钢结构材料会有一定的损耗,需要根据经验估算损耗率。
4.材料采购计划:根据施工进度和工期安排,制定合理的材料采购计划,避免材料积压或不足。
5.材料质量控制:选择质量可靠的材料供应商,并对每批材料进行验收检查,确保材料质量符合工程要求。
二、施工人工预算1.人工需求估算:根据工程量和施工进度,合理估算所需工人数量。
2.人工费用计算:根据工人的工种和工作量,结合当地的工资标准,计算出人工费用。
3.人工调配计划:合理安排工人的工作时间和工作任务,确保施工进度的顺利进行。
4.人工培训和技能提升:加强对施工人员的培训和技能提升,提高工作效率和质量。
5.人工安全保障:制定科学的劳动安全制度,提供必要的防护设施和培训,保障施工人员的安全。
三、机械设备预算1.设备需求估算:根据工程特点,合理估算所需机械设备的种类和数量。
2.设备租赁费用计算:根据设备种类和租赁时间,结合市场价格,计算出设备租赁费用。
3.设备维护保养成本:对设备进行定期维护保养,延长设备寿命,减少维修费用。
4.设备安全管理:严格按照设备使用规程进行操作,确保设备和施工人员的安全。
5.设备采购计划:根据施工进度和工期安排,制定合理的设备采购计划,避免设备闲置或不足。

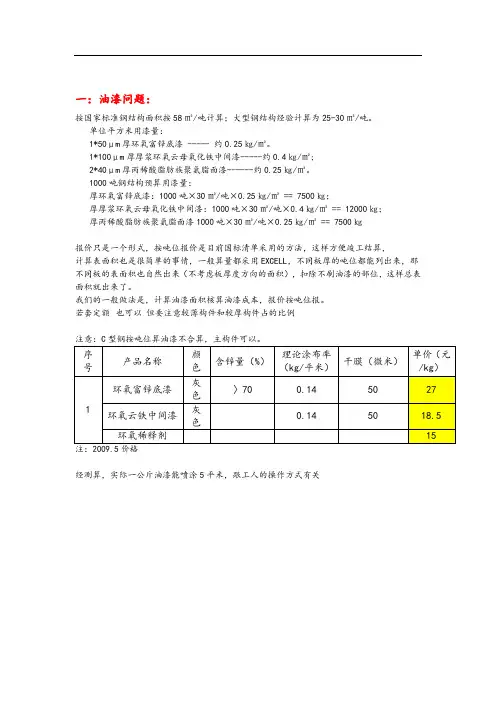

一:油漆问题:按国家标准钢结构面积按58㎡/吨计算;大型钢结构经验计算为25-30㎡/吨。
单位平方米用漆量:1*50μm厚环氧富锌底漆 ----- 约0.25㎏/㎡。
1*100μm厚厚浆环氧云母氧化铁中间漆-----约0.4㎏/㎡;2*40μm厚丙稀酸脂肪族聚氨脂面漆------约0.25㎏/㎡。
1000吨钢结构预算用漆量:厚环氧富锌底漆:1000吨×30㎡/吨×0.25㎏/㎡ == 7500㎏;厚厚浆环氧云母氧化铁中间漆:1000吨×30㎡/吨×0.4㎏/㎡ == 12000㎏;厚丙稀酸脂肪族聚氨脂面漆1000吨×30㎡/吨×0.25㎏/㎡ == 7500㎏报价只是一个形式,按吨位报价是目前国标清单采用的方法,这样方便竣工结算,计算表面积也是很简单的事情,一般算量都采用EXCELL,不同板厚的吨位都能列出来,那不同板的表面积也自然出来(不考虑板厚度方向的面积),扣除不刷油漆的部位,这样总表面积就出来了。
我们的一般做法是,计算油漆面积核算油漆成本,报价按吨位报。
若套定额也可以但要注意较薄构件和较厚构件占的比例注:2009.5价格经测算,实际一公斤油漆能喷涂5平米,跟工人的操作方式有关二:一个典型厂房数据轻钢厂房工程概算序号项目工程量单位单价(元)总价(万元)备注============================================================================== ==========1基础垫层(C10) 462.35平米 1 0.052基础混凝土(C25) 159.97立米 1 0.023基础钢筋 9.23吨 1 0.004基础土方 794.88立米 1 0.085地面 4044.00平米 1 0.40含垫层结构层面层6刚架柱(Q345) 38.48吨 1 0.00用钢量 4.76 (㎏/㎡)7刚架梁(Q345) 31.22吨 1 0.00用钢量 3.86 (㎏/㎡)8平台梁(Q345) 110.07吨 1 0.01用钢量 13.61 (㎏/㎡)9平台柱(Q345) 29.28吨 1 0.00用钢量 3.62 (㎏/㎡) 10屋面支撑(Q235) 2.05吨 1 0.00用钢量 0.25 (㎏/㎡) 11柱间支撑(Q235) 4.15吨 1 0.00用钢量 0.51 (㎏/㎡) 12隅撑(Q235) 0.33吨 1 0.00用钢量 0.04 (㎏/㎡)13檩条(Q235) 17.44吨 1 0.00用钢量 2.16 (㎏/㎡)14墙梁(Q235) 10.59吨 1 0.00用钢量 1.31 (㎏/㎡)15系杆(Q235) 3.28吨 1 0.00用钢量 0.41 (㎏/㎡)16拉条(Q235) 0.97吨 1 0.00用钢量 0.12 (㎏/㎡)17钢结构防火 247.86吨 1 0.0218屋面工程 4049.05平米 1 0.40含屋面板及保温层19墙体工程(板材) 2410.48平米 1 0.24含墙板及保温层20墙体工程(砖墙) 338.64平米 1 0.03双面抹灰21收边包角天沟等 4049.05平米 1 0.40含落水管22高强螺栓(M20) 2000.00套 1 0.20大六角(10.9级)23高强螺栓(M16) 1508.00套 1 0.15大六角(10.9级)24地脚螺栓(M20) 372.00套 1 0.04 Q235============================================================================== ==========小计 2.07(万元)不可预见费(3.0%) 0.06(万元)合计 2.13(万元)单方造价 2.64(元/平米)总建筑面积 8088.0(平米)单位用钢量 30.65(千克/平米)总用钢量 247.9(吨)三:关于损耗问题1.客户报价时一般最多加5%损耗,用Xsteel出图,加上有套料软件专人套料,买材料时板材最多取3%,型材就1%,很少出问题。
引言概述:钢结构预算是钢结构设计和施工中的重要环节,对于项目的成功实施和成本控制起着至关重要的作用。
本文旨在分享钢结构预算的入门知识和精通技巧,帮助读者更好地进行钢结构预算。
正文内容:一、预算的基本概念和原则1.1钢结构预算的定义和目的1.2预算编制的原则和要求1.3预算编制的流程和步骤1.4预算编制的相关法律法规二、预算的基础数据和信息收集2.2钢结构材料的价格和规格查询2.3相关工程量数据的准备和计算2.4施工单位的报价和参考数据收集2.5参考案例的分析和借鉴三、预算的基本要素和计算方法3.1钢结构材料费用的计算3.2施工机械设备费用的计算3.3人工和施工工艺费用的计算3.4工程管理和其他费用的计算3.5预算结果的核对和修正四、预算中的风险分析和控制4.1预算中的风险因素分析4.2风险评估和控制措施4.3预算变更和调整的处理方法4.4风险应对方案的制定和实施4.5风险管理的优化和改进五、预算的实施与监控5.1预算的实施步骤和流程5.2预算执行的监控和评估5.3预算调整和优化的方法5.4预算执行情况的报告和总结5.5绩效评价和反馈机制的建立总结:钢结构预算作为钢结构设计和施工过程中的重要环节,在项目实施和成本控制中起着至关重要的作用。
本文从预算的基本概念和原则、基础数据和信息收集、基本要素和计算方法、风险分析和控制,以及实施与监控等方面进行了详细阐述,希望能对读者更好地进行钢结构预算提供帮助。
钢结构预算需要综合考虑各项因素,注重风险分析与控制,并在实施过程中不断进行监控和调整,以确保项目顺利完成并达到预期的成本控制目标。
通过不断学习和实践,读者可以逐渐掌握钢结构预算的秘诀,提高预算编制水平,为钢结构项目的成功实施贡献力量。
精品文档如何计算钢结构安装预算如何计算钢结构安装预算?钢结构是未来发展的方向,如何才能做好钢结构的安装预算,下面就跟大家介绍一下小蚂蚁算量工厂计算钢结构安装预算的方法。
一、做预算前的准备工作首先要知道钢结构的施工工艺,具体每道工序是如何领料、如何下料、如何施工的,这样可以使以后计算工程量时不露,还可以知道哪里损耗多一些;还要了解定额,知道工艺金属结构制作安装定额有哪些定额子目,具体某一工程量该套哪个子目,以便在计算底稿上清楚的标明不同子目的工程量,以方便以后的查看。
看完定额,知道了定额有哪些子目在去学习工程量计算规则,根据所学的定额子目,再学习计算规则,在计算规则中学习每项子目在计算时应该注意什么,比如计量单位是m还是m2,比如钢结构超探以焊缝长度以“m”为计量单位,金属板材板面探伤,以板材面积“m2”为计量单位;尤其要记住什么是联合平台,因为联合平台子目费用比较高,套此项比较合适,联合平台是指两台以上设备的平台相互连接组成的便于检修使用的平台,计算工程量时应包括平台的梯子、栏杆、扶手的重量。
比如我们计算框架上的平台时,除了柱和主梁,剩下所精品文档.精品文档有的工程量都可以算作是联合平台;还要仔细看钢结构施工技术措施,如框架是如何分片或分段吊装的,用什么进行加固,以便算出钢结构吊装加固的工程量,还可以根据措施计算出吊装时所需吊耳的规格以及数量,还要看技术措施里进行钢结构预制时铺设什么样的平台,多大等,在算工程量时把这些也捎带算出来。
二、如何扒图纸的工程量及应注意的问题接下来可以拿起图纸看图了,首先不要怕,不要被厚厚的图纸吓倒,其实钢结构图纸很简单,只要你静下心来认真去看很容易看懂,但拿到图纸后先不要去急着拿起图纸去扒图,小蚂蚁算量工厂认为首先要先从头到尾看一看图纸是否齐全,看看自己所要扒的图纸是哪一部分的,是管廊、框架、梯子等,在仔细看该图纸的技术说明要求,还有每一页的标注,在从头到尾看图纸,如果哪些地方看不懂,要前后仔细结合着看,直到看明白。
钢结构安装预算初学者入门
浅谈初学者如何做钢结构安装预算
一、做预算前的准备工作
对于一个初学者做钢结构预算前应该必备一些知识,首先要知道钢结构的施工工艺,具体每道工序是如何领料、如何下料、如何施工的,这样可以使以后计算工程量时不漏,还可以知道哪里损耗多一些;还要学习钢结构施工规范如柱脚垫铁是如何布置,有什么要求,数量是多少;无损检测,H型钢对接焊缝需要无损检测,知道哪个是H型钢翼板,哪个是H型钢腹板,翼板一级焊缝需要100%超探,腹板二级焊缝需要20%超探等,还要了解定额,知道工艺金属结构制作安装定额有哪些定额子目,具体某一工程量该套哪个子目,以便在计算底稿上清楚的标明不同子目的工程量,以方便以后的查看。
看完定额,知道了定额有哪些子目再去学习工程量计算规则,根据所学的定额子目,在学习计算规则,在计算规则中学习每项子目在计算时应该注意什么,比如计量单位是m还是m2,比如钢结构超探以焊缝长度以“m”为计量单位,金属板材板面探伤,以板材面积“m2”为计量单位;尤其要记住什么是联合平台,因为联合平台子目费用比较高,套此项比较合适,联合平台是指两台以上设备的平台相互连接组成的便于检修使用的平台,计算工程量时应包括平台的梯子、栏杆、扶手的重量。
比如我们计算框架上的平台时,除了柱和主梁,剩下所有的工程量都可以算作是联合平台;还要仔细看钢结构施工技术措施,如框架是如何分
应的支座梁不同其节点板也不同,所以在计算节点板时还要注意所对应支座梁的型号,在计算组合节点的节点板时要注意不要算重,还要把柱顶部和柱中部的节点图区分来算,而且在两个梁的高度大于50和小于50的节点图是不同的,应注意去区分来算。
在计算一些特殊的工程量时顺便把它制作安装的手段工程量算出来,如计算扇形平台工程量时,顺便把制作其角钢圈时所需要的胎具的规格及个数统计出来,以防以后再查找的麻烦。
算完所有的工程量后可以根据规范计算所需超探的H型钢数量,根据技术措施计算钢结构吊装加固的重量等。
二、如何套用定额编制预算及应注意的问题
之后要进行电子文档的录入,以方便以后查找和计算时更方便。
录入完之后要对所算的工程量按不同的定额子目进行汇总,编制出主材表,编制主材表时要在以前所算的工程量基础上乘以个损耗,不同地方的损耗率是不一样的,切记钢隔板没有损耗。
仔细研究定额,把计算出来的工程量套成预算,要记住预算的量是所算出来的净量,在计算防腐刷油时要记住钢隔板不刷油,一般H型钢防火部分只刷底漆不刷面漆,剩下所有部分既刷底漆又刷面漆,但具体的还要看具体的图纸要求。
套完定额并且对其所有的子目汇总后,还要进行防腐超高计算,一般超高部分是防腐部分人机乘以15%,在计算脚手架超高费,按人工费的8%计取,得出定额直接费,在进行取费。
在做出编制依据,取费表。
如果你所在地区甲方要求用软件,可以学习该软件,把Excel形式预算输成软件版,也可以直接把预算输成软件版,软件计算超高费和脚手架搭拆费是非常方便。
三、如何扒图纸的工程量及应注意的问题
接下来可以拿起图纸看图了,首先不要怕,不要被厚厚的图纸吓倒,其实钢结构图纸很简单,只要你静下心来认真去看很容易看懂,但拿到图纸后先不要去急着拿起图纸去扒图,我认为首先要先从头到尾看一看图纸是否齐全,看看自己所要扒的图纸是哪一部分的,是管廊、框架、梯子等,在仔细看该图纸的技术说明要求,还有每一页的标注,在从头到尾看图纸,如果哪些地方看不懂,要前后仔细结合着看,直到看明白。
看明白了以后也不要急着去扒图,要先看所要扒的图纸所指定的结点图,知道什么是柱强轴,什么是柱弱轴,看懂梁与梁连接,梁与柱连接,组合节点图,还要明确一些具体的称为,如悬臂梁:及该梁一端与柱或梁钢接,另一端与梁铰接时,梁型号/F-L,表示左端钢接,梁型号/F-R,表示右端钢接。
扒图纸工程量时底稿要求一定要清晰明了,以备以后在查就知道当初是怎么算的,不同的子目在底稿上一定要标注明确,如哪些量是框架部分,哪些量是联合平台部分,还有底稿中的钢材型号如Q235B、Q345B一定要区分清楚。
下面可以按图纸的编号依次去扒图了,虽说是按顺序一张一张扒图,但在扒图时也要前后结合着来,不要算重也不要算漏。
有固定标高平面图的图纸上的梁在立面图中就不要在计算了,因为在平面图里
计算较为直观,如果在立面图里在算就计算重了,在立面图里有些标高的梁没有具体的平面图,那么在立面图时要计算其工程量,如所有平面图是标高10m,20m,30m,而立面图里有标高12m的,要计算其工程量,但要注意一些具体的小平台有没有这个标高,有这个标高就不要在立面图里计算其工程量,在以后的小平台平面图里计算其工程量就可以了,在平面图里计算比较简单直观而且不会露。
在平面图里没有计算悬臂梁斜撑的工程量,所以在立面图里要计算悬臂的斜撑的工程量。
