措施项目工程工程量的计算建设工程施工中除了构成建筑物实体本身投入的要素费用以外,还存在施工企业管理水平、施工现场情况以及保证顺利实施完成该项目而发生于该工程施工前和施工过程中技术、安全、生活等方面的非工程实体项目,统称为措施项目。
措施项目清单是指由发生于工程施工前和施工过程中不构成工程实体的项目组成,分为通用措施项目和专业工程措施项目。
措施项目费是指为完成该工程措施项目清单施工必须采取的措施所需要的费用总和。
在陕西包括费率计取部分和工程量计取部分。
措施项目清单计价常用公式参数法计价和定额法计价。
※公式参数法计价就是按一定的基数乘以费率计算:~=基数×费率。
这种方法在陕西即为费率计取部分,包括了四个措施项目:安全文明施工措施费;冬雨季、夜间施工措施费、二次搬运费和测量放线、定位复测、检验试验费。
※定额法计价与分部分项工程费用计算方法一样:~=措施项目清单工程量×综合单价、~=定额工程量×基价。
这种方法在陕西即为工程量计取部分,主要是指一些与实体有密切联系的项目,如模板、脚手架、垂直运输及超高降效、机械进出场、施工排水、深基坑防护。

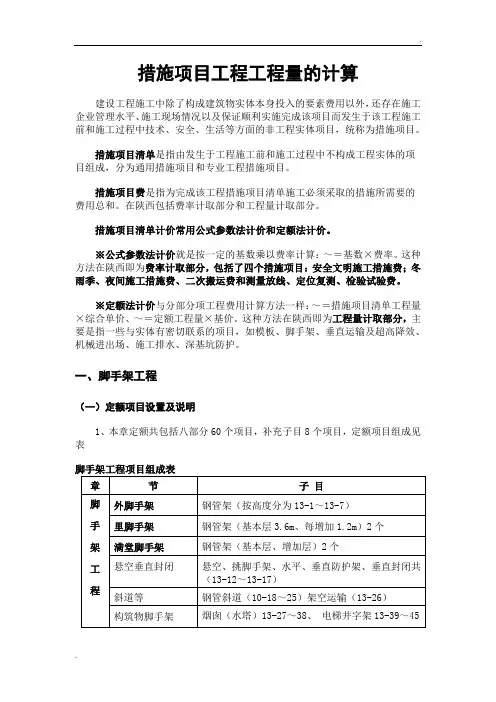

一、脚手架工程(一)定额项目设置及说明1、本章定额共包括八部分60个项目,补充子目8个项目,定额项目组成见表2、熟悉定额说明下册P39 1、2、3条3、注意一般土建脚手架和装饰脚手架的关系下册P39 说明11、124、脚手架发生在工程施工过程中,是指建筑物或构筑物在施工时必须发生的辅助项目,在工程量清单中被列为措施项目。
(二)工程量计算1、外脚手架按外墙外边线总长度乘以设计室外地坪至外墙的顶板面或檐口的高度计算。
※计算公式 S=L外×H+S0※这里的L外包括阳台等凹凸部分长度※屋面有女儿墙者高度算至女儿墙顶面。
※有地下室时,高度从设计室外地坪算至底板垫层底。
※屋面上的楼梯间、水箱间、电梯机房等脚手架工程量并入主体工程量内※同一建筑物檐口高度不同时,应分别计算套定额※计算脚手架时不扣除门窗洞口、空洞等所占面积※有山墙者,以山尖1/2高度计算。
措施项目工程量的计算在工程建设中,除了常规施工项目,还存在着一些特殊的措施项目。
这些措施项目的实施需要特殊的材料、工艺和人力,因此其工程量的计算也有所不同。
措施项目工程量的计算是一个相对复杂的过程,下面我们将讨论措施项目工程量计算的一些常见方法和注意事项。
1. 措施项目工程量的分类措施项目的工程量主要分为以下几类:1.1 特殊材料使用量有些措施项目需要特殊的材料才能实施,因此需要计算这些材料的使用量。
例如,地下室防水措施需要使用防水涂料,这就需要计算防水涂料的使用量。
1.2 特殊工艺消耗量有些措施项目需要特殊的施工工艺才能实施,因此需要计算这些工艺的消耗量。
例如,地下室防水措施需要进行渗透检测,这就需要计算渗透检测的消耗量。
1.3 特殊人力工时有些措施项目需要特殊的人力才能实施,因此需要计算这些人力的工时。
例如,高空作业措施需要使用高空作业人员,这就需要计算高空作业人员的工时。
2. 措施项目工程量计算方法措施项目工程量的计算方法因项目而异,下面我们将分别介绍一些常见的措施项目工程量计算方法。
2.1 特殊材料使用量计算方法特殊材料使用量计算的一般方法是根据施工图纸或技术文件中的要求进行计算。
具体方法如下:•首先需要确定施工图纸或技术文件中所指定的特殊材料的品牌、型号和用量。
•然后根据实际工程情况确定需要使用的特殊材料的使用量。
•最后按照特殊材料的市场价格计算出所需的材料费用。
2.2 特殊工艺消耗量计算方法特殊工艺消耗量的计算方法也与施工图纸或技术文件中的要求有关。
具体方法如下:•首先需要确定施工图纸或技术文件中所指定的特殊工艺以及所需的消耗量。
•然后根据实际工程情况确定需要使用的特殊工艺的消耗量。
•最后按照特殊工艺的市场价格计算出所需的费用。
2.3 特殊人力工时计算方法特殊人力工时的计算方法需要根据不同的措施项目进行特定的计算。
以下是一些常见的措施项目与其特定的计算方法:•高空作业措施:根据高空作业人员的作业时间和数量计算工时。
《建设工程工程量清单计价规范》(GB50500-2008)应如何结算可计量的措施项目摘要:《建设工程工程量清单计价规范》(GB50500-2008)将措施项目分可计量的措施项目与不可计量的措施项目,在计价活动过程中,可计量的项目用分部分项工程量清单的方式采用综合单价,更有利于措施费的确定和调整,但可计量措施项目如何结算无明确的文字内容,只是笼统的说明措施项目费应依据合同约定的项目和金额计算,因此本文主要探讨可计量的措施项目应如何结算。
关键词:工程量清单、可计量、措施项目、结算《建设工程工程量清单计价规范》(GB50500-2008)(简称计价规范)从2008年12月1日开始实施,自开始实施至现在,多数同行认为采用新计价规范,其可计量的措施项目应按实结算,少数同行认为可计量的措施项目应结合合同条款及计价规范来处理,特别是在合同中未约定的情况,对可计量的措施项目应如何结算存在比较大的争议。
笔者经过反复阅读计价规范和在工程管理过程中出现的问题,可以归类为两种情况,第一种情况:在合同中约定了可计量的措施项目结算条款;第二种情况:在合同中未约定可计量的措施项目结算条款,针对上述两种情况,谈谈笔者的想法及观点。
一、在合同中约定了可计量的措施项目结算条款一般情况来说,建设工程施工合同组成及解释顺序为合同协议书、中标通知书、投标函及投标函附录、专用合同条款、通用合同条款、技术标准和要求、图纸、已标价的工程量清单、其他合同文件。
计价规范属于合同的技术标准和要求,解释顺序在专用合同条款、通用合同条款之后,应以专用合同条款、通用合同条款约定为准,所以无论对计价规范的可计量的措施项目结算何种理解,应按合同约定的条款办理结算。
二、在合同中未约定可计量的措施项目结算条款如在合同中未约定,其可计量的措施项目的结算应依据计价规范相关规定执行,因为计价规范属于合同的技术标准。
自计价规范实施至现在,很多同行们认为可计量的措施项目应依据发、承包双方确认的工程量和综合单价计算,同时《建设工程工程量清单计价规范宣贯辅导教材》第67页也这样解释,这是从计价规范的“可计量”三个字得出来的结论,没有全面、系统地阅读与理解。

工程量清单计价中措施费计算
措施费的计算一般分为三个步骤:确定措施费项目,确定项目数量和单价,计算措施费总额。
第一步,确定措施费项目。
根据不同的工程项目和施工特点,需要确定适当的措施费项目。
一般来说,措施费项目包括了施工组织费、机械使用费、人员工资、材料费用、监测费等。
这些费用都是为了确保工程施工符合规范,并能顺利完成。
第二步,确定项目数量和单价。
对于每个措施费项目,需要确定相应的数量和单价。
数量可以根据工程量清单中的工程量和工程施工周期进行估算。
单价则可以通过考虑人工费用、材料费用、设备使用费用等因素进行确定。
第三步,计算措施费总额。
将每个项目的数量乘以其对应的单价,得到各个项目的费用。
然后将各个项目的费用相加,得到措施费的总额。
最后,需要注意对措施费进行合理的调整和审核,以确保其计算的准确性和合理性。
措施费的计算需要结合实际工程情况进行评估,也需要根据国家和地方的工程计价标准进行确定。
在计算措施费时,还需要考虑到工程施工过程中可能发生的变化和风险,并进行相应的调整。
此外,还需要在措施费的计算中考虑到工程质量和安全的要求,以确保工程施工的可持续发展。
总之,措施费的计算在工程量清单计价中占据重要的地位。
合理、准确地计算措施费,是保证工程施工质量和进度的重要手段之一、因此,在进行措施费的计算时,需要综合考虑工程项目的特点和要求,遵循相关的工程计价标准,以确保计算的准确性和合理性。
措施项目费的计价1、技术措施项目——计算工程量脚手架、建筑物超高增加费、模板、垂直运输费、施工排水降水2、组织措施项目——不计算工程量临时设施费、安全文明施工措施费、冬雨季施工增加费、夜间施工增加费、住宅分户验收脚手架工程量计算与定额套用(一)砌墙脚手架(砌筑高度H>1.5m)1、工程量——墙单面垂直投影面积(1)外墙脚手架:(L外+阳台侧壁)*H外。
H外——设计室外地坪至女儿墙顶(2)内墙脚手架:净长*净高2、套定额(1)H≤3.6m:套“里架子”,19-1(2)H>3.6m:套“外架子”19-2、3、4(3)可以利用砌墙脚手架对搭设砌筑脚手的这面墙抹灰。
——外墙面:计算了砌筑脚手,不再计算抹灰脚手——内墙面:计算了砌筑脚手,看施工方案(二)砌柱脚手架(H>1.5m)2、工程量计算(1)柱高H≤3.6m:柱周长*柱高(2)柱高H>3.6m:(柱结构周长+3.6) *柱高3、套定额(1)柱高H≤3.6m:套“里架子”,19-1(2)柱高H>3.6m:套“外架子”19-2、3、4(三)砌基础脚手架(室外地坪至基础底H>1.5m)1、工程量:单面垂直投影面积2、H≤3.6m:套“里架子”,19-1二、抹灰脚手架(室内净高H≤3.6m)1、工程量(1)墙面抹灰脚手架工程量:单面垂直投影面积(2) 天棚抹灰脚手架工程量:天棚水平投影面积2、套定额:墙面、天棚均套用19-10(二)室内净高H>3.6m1、单独墙面抹灰(天棚不抹灰)(1)工程量:单面垂直投影面积(2)套定额:19-11、122、单独天棚抹灰(墙面不抹灰)(1)工程量:天棚水平投影面积(2)套定额:(满堂脚手架子目*0.7)19-7、8、93、墙面、天棚同时抹灰:(1) 工程量:天棚水平投影面积(2) 套定额:满堂脚手架子目19-7、8、9(三)钢筋砼单梁、柱、墙抹灰脚手架:1、单砼梁:梁净长*地坪(或楼面)至梁顶面高度2、砼柱:(柱结构周长+3.6) *柱高3、砼墙:梁净长*地坪(或楼面)至板底高度——套19-10、11、12三、砼浇捣脚手架(层高H>3.6m)(一)封闭式的砼框架1、工程量:轴线围成的面积——分层计算2、套定额:现浇板:满堂脚手架*0.3预制板:满堂脚手架*0.4(二)未封闭的砼框架:分别按单独的柱、梁、墙计算1、砼柱:(柱周长+3.6) *柱高2、砼梁:梁净长*楼、地面至梁顶的高度3、砼墙:墙净长*墙高——均套用19-13(三)砼基础(1)设计室外地坪至垫层顶的高度H>1.5m(2)条基:基础底宽>3.0m独立基础、设备基础或满堂基础:基础底面积>16m22、工程量——按槽或坑底的面积计算3、套定额——套用满堂脚手架*0.3四、其他脚手架1、金属过道防护棚:m22、斜道:座3、高压线防护架:m4、电梯井字架:座5、构筑物脚手架:座五、檐高超过20m脚手架超高材料增加费(檐高>20m)1、工程量——檐高>20m以上的那部分楼层的建筑面积2、套定额(1)楼层全部在20m上:根据檐高选套。
措施项目费计算公式措施项目费是指在工程建设过程中,为完成工程项目而采取的各类技术、生活、安全和环境保护等方面的措施所需费用。
其计算公式主要包括工程量、单位工程造价、措施项目费率和调整系数等因素。
一、工程量的计算工程量是指工程项目中需要采取具体措施的数量,可以是长度、面积、体积等具体的计量单位,通常由设计文件和现场实际情况确定。
在计算措施项目费时,需要根据不同的措施项目,按照相应的计量单位进行计算。
例如,脚手架的工程量可以按搭设面积或高度计算;垂直运输的工程量可以按使用次数或时间计算;混凝土模板的工程量可以按模板接触面积或体积计算等等。
二、单位工程造价的确定单位工程造价代表单位工程工程量所需的费用,可以通过历史数据、市场行情和专业评估等方式来确定。
在确定单位工程造价时,需要考虑以下因素:1. 人工成本:包括工人工资、福利待遇、保险费用等。
2. 材料成本:包括各种建筑材料的价格、运输费用、保管费用等。
3. 设备成本:包括施工机械设备的购置费用、租赁费用、维修保养费用等。
4. 管理费用:包括项目经理、技术人员、质量监督员等的工资、福利待遇、办公费用等。
5. 利润及税金:包括施工单位的利润和应缴纳的税金等。
三、措施项目费率的确定措施项目费率是针对不同类型的措施项目所制定的取费标准,通常由政府或行业协会制定并公布。
在计算措施项目费时,需要根据不同的措施项目,按照相应的费率进行计算。
例如,脚手架的措施项目费率为每平方米10元;垂直运输的措施项目费率为每次200元;混凝土模板的措施项目费率为每立方米50元等等。
四、调整系数的考虑在实际计算措施项目费时,还需要考虑一些调整系数,以反映不同地区、不同季节、不同施工条件下的实际情况。
常见的调整系数包括:1. 地区调整系数:根据不同地区的物价水平、劳动力成本等因素进行调整。
2. 季节调整系数:根据不同季节对施工条件的影响进行调整,如夏季高温多雨需要增加防暑降温设施的费用。
施工技术措施费计价工程量计算方法一、脚手架工程量计算1.综合脚手架面积的计算方法:(1)多层建筑物的综合脚手架,应自建筑物室外地坪以上的自然层为准。
高度超过2.2m(包括2.2m)的管道层亦应计算层数和面积(但走廊部分的局部管道层不计算层数,只计算面积)。
地下室不作层数计算,但应计算建筑面积。
多层建筑物其层高等于2.2时,可按一层建筑面积计算综合脚手架及垂直运输费。
例1如图1所示某办公楼示意图,求该办公楼综合脚手架工程量。
解:根据综合脚手架的工程量计算规则计算如下:综合脚手架工程量=9.84×21.84×5=1074.53m2图1 某办公楼示意图(2)单层建筑物的高度,应自室外地坪至檐口滴水的高度为准。
多跨建筑物如高度不同时,应分别按照不同的高度计算。
单层建筑物以6m高为准,超过6m者,每超过1m再计算一个增加层,增加高度若不足0.6m时(包括0.6m),舍去不计,超过0.6m,按一个增加层计算。
(3)内浇外砌建筑物,按综合脚手架费用乘以0.9计算。
大板、大模板建筑,按综合脚手架费用乘以0.5计算。
如某单层建筑物檐高为7.2m,则增加层数为:7.2-6=1m余0.2m<0.6m舍去不计,即按一个增加层计算。
又如某单层建筑物檐高为8.8m,则增加层数为:8.8-6=2m余0.8m>0.6m按一个增加层计算,最后应计算的增加层数为2+1=3层。
2.单项脚手架:(1)凡捣制梁(除圈梁、过梁)柱、墙,每立方米混凝土需计算13m2的3.6m以内钢管里脚手架;施工高度在6~10m内应另增加计算26m2的单排9m内钢管外脚手架;施工高度在10m以上按施工组织设计方案计算。
(2)围墙脚手架,按相应的脚手架定额计算。
其高度应以自然地坪至围墙顶,如围墙顶上装金属网者,其高度应算至金属网顶,长度按围墙的中心线,以平方米计算。
不扣除围墙门所占的面积,但独立门柱砌筑用的脚手架也不增加。
例2如图2所示,求围墙砌筑脚手架工程量。
图2 围墙示意图解:根据围墙脚手架工程量计算规则计算围墙脚手架的工程量如下:围墙脚手架的工程量=(150+60×2+20)×2×3=1740m2(3)凡室外单独砌筑砖、石挡土墙、沟道墙高度超过1.2m以上时,按单面垂直墙面面积套用相应的里脚手架定额。
(4)室外单独砌砖、石独立柱、墩及突出屋面的砖烟囱,按外围周长另加3.6m乘以实砌高度计算相应的单排外脚手架费用。
例3如图3所示,求独立砖柱脚手架工程量。
解:根据独立砖柱脚手架工程量计算规则计算如下:独立砖柱脚手架工程量=(0.5×4+3.6)×4.5=25.2m2图13.3 独立砖柱示意图(5)砌二砖及二砖以上的砖墙,除按综合脚手架计算外,另按单面垂直砖墙面面积增计单排外脚手架。
例4如图4(a)和4(b)所示,某单层建筑物的墙体为二砖厚的砖墙,求该建筑物脚手架工程量。
解:根据脚手架工程的工程量计算规则,该建筑物的脚手架工程量需列两项进行计算。
(1)综合脚手架工程量=24×32=768m2(2)单排外脚手架工程=(24+32)×2×4.8=537.6m24(a)建筑物立面示意图 4(a)建筑物平面示意图(6)砖、石砌基础,深度超过1.5m时(室外自然地面以下),应按相应的里脚手架定额计算脚手架,其面积为基础底至室外地面的垂直面积。
(7)混凝土、钢筋混凝土带形基础同时满足底宽超过1.2m,(包括工作面的宽度)深度超过1.5m;满堂基础、独立柱基础同时满足底面积超过4m2,深度超过1.5m,均按水平投影面积套用基础满堂脚手架计算。
(8)高颈杯形钢筋混凝土基础,其基础底面至自然地面的高度超过3m时,应按基础底周边长度乘高度计算脚手架,套用相应的单排外脚手架定额。
(9)贮水(油)池及矩形贮仓按外围周长加3.6m乘以壁高套用相应的双排外脚手架定额。
(10)砖砌、砼化粪池,深度超过1.5m时,按池内空的投影面积套用基础满堂脚手架计算。
其内外池壁脚手架按本条第6款规定计算。
(11)室外管道脚手架,高度从自然地面算至管道下皮(多层排列管道时,至最上一层管道下皮为准),长度按管道的中心线,乘以垂直高度计算面积。
3.其他(1)悬空吊篮脚手架以墙面垂直投影面积计算,高度应以设计室外地坪至墙顶的高度计算,长度应以墙的外围长度计算。
(2)外脚手架安全围护网按实挂面积计算。
二、垂直运输工程量计算1.计算建(构)筑垂直运输工程量的一般规则:(1)建筑物按建筑面积计算。
包括计算建筑面积X围和层高2.2m设备管道层等面积。
例5:如图1所示某办公楼示意图,求该办公楼垂直运输工程量。
解:根据XX2003建筑工程预算定额建筑物垂直运输工程量的计算规则,该办公楼垂直运输工程量计算如下:A12-2建筑物垂直运输 20m(6层)以内垂直运输工程量=9.84×21.84×5=1074.53m2同综合脚手架的工程量(2)烟囱、水塔、筒仓等构筑物以“座”计算。
2.建筑物垂直运输(1-6层):凡建筑物层数在6层及其以下或檐高在20m以下时,按6层及其以下建筑面积计算。
包括地下室和屋顶楼梯间等建筑面积。
3.高层建筑垂直运输及增加费:(1)凡建筑物在6层以上或檐高超过20m以上者,均可计取垂直运输及增加费,檐高超过20m以上时,以建筑物檐高与20m之差,除以3.3m为层数(除本条第(5)、(6)款外,余数不计),累计建筑面积计算。
例6:如图1所示某办公楼示意图,如果该办公楼增加层高为3.6m的四层。
求该办公楼垂直运输及增加费工程量。
解:该办公楼增加四层后层数为9层,檐高为:3.6×8+4.2+0.3=33.3m>20m且在本条第(5)、(6)款外。
超过高度为:33.3-20=13.3m ,超高的层数为:13.3÷3.3=4层余数0.03不计。
则根据XX2003建筑工程预算定额,该办公楼增加四层后的垂直运输工程量计算如下: A12-5高层建筑9-12层檐高(40m以内)垂直运输及增加费工程量=9.84×21.84×4=859.62m2(2)当上层建筑面积小于下层建筑面积的50%时,应垂直分割为两部分计算。
层数(或檐高)高的X围与层数(或檐高)低的X围分别按本条(1)款规则计算。
例7如图5所示某建筑物立面示意图,1~8层每层建筑面积为600m2,9~11层每层建筑面积为270m2,计算该建筑物的垂直运输及增加费。
解:首先确定建筑物两个不同标高的建筑面积是否应垂直分割檐口高度24m~33m间:270÷600=0.45<50%,故应垂直分割成两部分。
则建筑物垂直运输及超高增加费的计算如下:(1)7~11层,檐高33m折算层数=(33-20)÷3.3=3.94因此折算层数取为3层。
建筑物垂直运输及超高增加费工程量为:A12-5 S=270×3=810m2图5 某建筑物立面示意图(3)当建筑物在6层(或檐高在20m)以上每层建筑面积不同,又不符合垂直分割计算条件,则按本条款(1)款规定计算层数,乘以建筑物檐高20m以上实际层数建筑面积的算术平均值,计算工程量。
例8如图6所示某建筑物立面示意图,1~8层每层建筑面积为600m2,9~11层每层建筑面积为350m2,计算该建筑物的垂直运输及增加费。
解:首先确定建筑物两个不同标高的建筑面积是否应垂直分割檐口高度24m~33m间:350÷600=0.58>50%,故不应垂直分割成两部分。
则建筑物垂直运输及超高增加费的计算如下:(1)7~11层,檐高33m折算层数=(33-18)÷3.3=3.94因此折算层数取为3层。
每折算层的面积=(350×2+600×2)÷4=475m2建筑物垂直运输及超高增加费工程量为:A12-5 S=475×3=1425m2图6 某建筑物立面示意图(4)当建筑物檐高在20m以下,层数在6层以上时,以6层以上建筑面积套和7-8层子目,6层及其以下建筑面积套1-6层子目。
(5)当建筑物檐高超过20m,但未达到23.3m,则无论层数多少,均以最高一层建筑面积套用7-8层子目。
余下建筑面积套用1-6层子目。
例9:如图1所示某办公楼示意图,如果该办公楼增加层高为3.6m的一层。
求该办公楼垂直运输工程量。
解:该办公楼增加一层后层数为6层,檐高为:3.6×5+4.2+0.3=22.5m<23.3m 则根据XX2003建筑工程预算定额,该办公楼增加一层后的垂直运输工程量计算如下:①定额项目A12-1建筑物20m(6层)以内垂直运输工程量=9.84×21.84×5=1074.53m2②定额项目A12-3高层建筑7-8层檐高(20-28m以内)垂直运输及增加费工程量=9.84×21.84=214.91m2(6)当建筑物檐高在28m以上,但未超过29.9m时,按3个折算超高层计算建筑面积,套用9-12层子目,余下建筑面积不计算。
例10:如图1所示某办公楼示意图,如果该办公楼增加层高为3.6m的三层。
求该办公楼垂直运输工程量。
解:该办公楼增加三层后层数为8层,檐高为:3.6×7+4.2+0.3=29.7m<29.9m 则根据XX2003建筑工程预算定额,该办公楼增加三层后的垂直运输工程量计算如下: 定额项目A12-5高层建筑9-12层檐高(40m以内)垂直运输及增加费工程量=9.84×21.84×3=644.72m24.凡套用了7-8层子目者,余下建筑面积还应套用1-6层子目。
5.地下室及垂直分割后的高层X围外的1-6层(20m以内)裙房面积,套用1-6层子目。
三、现浇混凝土及钢筋混凝土模板工程量计算1.现浇混凝土及钢筋混凝土模板工程量,除另有规定者外,均应区别模板的不同材质,按混凝土与模板接触面的面积,以平方米计算。
例11求图7所示现浇C25混凝土柱基的模板工程量。
解:根据现浇混凝土模板工程量计算规则,按接触面积计算过程如下:构件与模板接触面积=1.5×4×0.3+1.0×4×1.2=6.6m2图7 独立柱示意图2.现浇钢筋混凝土柱、梁、板、墙的支模高度(即室外地坪或地面至板底之间的高度)以3.6m以内为准,高度超过3.6m以上部分,别按超过部分计算增加支撑工程量。
3.现浇钢筋混凝土墙、板上单孔面积在0.3m2以内的孔洞,不予扣除,洞侧壁模板亦不增加,但突出墙、板面的混凝土模板应相应增加;单孔面积在0.3m2以外时,应予扣除,洞侧壁模板并入墙、板模板工程量内计算。
4.杯形基础的颈高大于1.2m时(基础扩大顶面至杯口底面),按柱定额执行,其杯口部分和基础合并按杯形基础计算。
