标养室验收表
- 格式:docx
- 大小:6.80 KB
- 文档页数:1
现场标养室的检查验收:
2.6.1按“上海市建设工程施工现场标准养护室规定”的通知 [沪建建(98)第0144号]及《普通砼力学性能试验方法标准》(GB/T50081—2002)执行。
标养室的房屋要求保温隔热,其面积最小不小于5平方米。
配置冷暖空调、电热棒等恒温装置,温度控制在20±2℃范围;
2.6.2有条件的应配置喷淋装置,使室内湿度大于95%;如采用砌水池养护,须将混凝土试块置于氢氧化钙饱和溶液内养护,水温须到达20±2℃;
2.6.3标养室内应设置水泥混合砂浆试块的立柜,立柜内宜衬海保湿材料以控制湿度为60~80%;
2.6.4 标养室中须配置温度计、湿度计,温、湿度应由专人每天记录2次(上、下午各1次),如采用养护箱养护,其养护箱需编号,并每天记录每只养护箱的温、湿度2次(上、下午各1次);施工方必须建立标养室的管理制度并严格执行;
2.6.5标养室内的照明采用防潮、防爆灯具,插座采用带防潮功能即有盖板的插座;各种拖线箱(板)等不得设置在标养室内;
2.6.6砂浆、砼试块,在终凝前用铁钉刻上制作日期、工程部位、设计强度等,不允许试块终凝后用毛笔、特殊笔等书写;
2.6.7工现场设置标养室作为市文明工地及标准化工地评选的必备条件;
2.6.8检查记录采用:《工地标养室监理检查表》,每周一次。

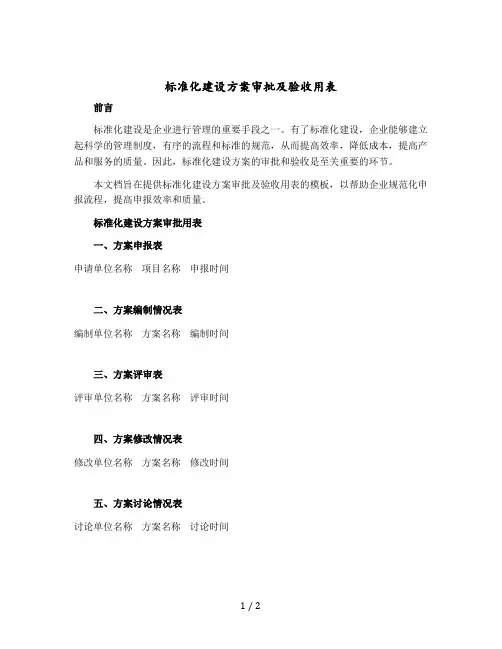

标准化建设方案审批及验收用表
前言
标准化建设是企业进行管理的重要手段之一。
有了标准化建设,企业能够建立起科学的管理制度,有序的流程和标准的规范,从而提高效率,降低成本,提高产品和服务的质量。
因此,标准化建设方案的审批和验收是至关重要的环节。
本文档旨在提供标准化建设方案审批及验收用表的模板,以帮助企业规范化申报流程,提高申报效率和质量。
标准化建设方案审批用表
一、方案申报表
申请单位名称项目名称申报时间
二、方案编制情况表
编制单位名称方案名称编制时间
三、方案评审表
评审单位名称方案名称评审时间
四、方案修改情况表
修改单位名称方案名称修改时间
五、方案讨论情况表
讨论单位名称方案名称讨论时间
六、方案批准表
批准单位名称方案名称批准时间
标准化建设方案验收用表
一、验收申请表
申请单位名称企业名称申报时间
二、验收承诺书
企业名称验收时间
三、验收评分表
验收单位名称企业名称验收时间评分
四、验收意见表
验收意见单位名称企业名称验收时间处理结果
结尾
通过使用本文档提供的标准化建设方案审批及验收用表,企业能够更好地规范标准化建设流程,提高管理效率和质量,从而为企业的可持续发展打下坚实的基础。
物业移交验收表房屋及公用设施等移交验收交接表用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期社区管理资料移交清单移交方(开发商): 接受方(物业服务公司):经办签字: 经办签字:年月日用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期规划验收资料移交清单用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期建筑资料移交清单社区名称用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期园林绿化资料移交清单社区名称_______________用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期设备设施验收单说明:1、大型设备可作更具体补充记录。
2、本记录经双方盖章签字后可作为验收凭证,施工凭此表至建设单位办理结算手续(未办理接管移交的,开发商有权不予办理结算)用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期号楼房屋共用部位查验表项目名称:用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期物业共用设施移交查验表用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期物业共用设备移交查验表用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期社区设备房钥匙移交清单项目名称:移交单位(开发商):接受单位(物业服务公司):经办人:经办人:年月日年月日用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期给排水系统图纸目录项目名称:移交单位(开发商):接受单位(物业服务公司):经办人:经办人:年月日年月日用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期社区施工许可证清单项目名称:移交单位(开发商):接受单位(物业服务公司):经办人:经办人:年月日年月日用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期社区公用场地移交清单项目名称:移交单位(开发商):接受单位(物业服务公司):经办人:经办人:年月日年月日用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期社区管理用房移交接管一览表项目名称:移交单位(开发商):接受单位(物业服务公司):经办人:经办人:年月日年月日启用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期水、电、消防资料移交清单社区名称: 移交楼号:移交单位(开发商):接受单位(物业服务公司):经办人:经办人:年月日年月日启用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期管理用钥匙移交清单移交单位(开发商):接受单位(物业服务公司):经办人:经办人:年月日年月日启用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期园林绿化工程验收单项目名称:验收时间:物业公司验收负责人:开发商:承建商:交接日期:年月日启用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期水电安装工程验收移交单项目名称:楼号:物业公司验收负责人:开发商:承建商:交接日期:年月日启用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期铝合金\塑钢安装工程验收移交单项目名称:楼号:物业公司验收负责人:开发商:承建商:交接日期:年月日启用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期智能安装工程验收移交单项目名称:物业公司验收负责人:开发商:承建商:交接日期:年月日启用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期供暖系统工程验收移交单项目名称:楼号:物业公司验收负责人:开发商:承建商:交接日期:年月日启用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期消防系统验收表格系统竣工表楼号验收时间:物业公司验收负责人:开发商:建造商:交接日期:年月日启用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期工程配套设施施工方/供应商情况一览表社区第期工程启用日期:2023年9月1日保管部门:工程部/社区管理部保存期限:长期供水工程验收移交单项目名称:楼号物业公司验收负责人:开发商:承建商:交接日期:年月日启用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期电梯工程验收移交单项目名称:楼号:物业公司验收负责人:开发商:承建商:交接日期:年月日启用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期土建工程验收移交单项目名称:楼号物业公司验收负责人:开发商:承建商:交接日期:年月日启用日期:2023年5月1日保管部门:工程部/社区管理部保存期限:长期。
建质安总[2011]51号签发人:翟家常关于建立施工现场标养室的通知各建设、施工、监理单位和预拌混凝土生产企业:为进一步加强我市混凝土质量管理,保证施工现场见证留置的混凝土试块能够真实反映工程实体质量状态,确保工程结构质量安全,依据《建筑工程检测试验技术管理规范》等有关规定,结合我市具体情况,现对施工现场建立标养室有关规定通知如下:一、标准养护室设置的范围凡在本市行政区域内新建、扩建和改建的混凝土结构工程,建筑面积(单位工程或成片小区累计)1万平方米以上或工程造价1千万元人民币以上项目的施工现场,必须建立标准养护室;建筑面积小于1万平方米或造价低于1千万元人民币项目的施工现场,如不具备建立标准养护室条件时,可采用养护箱或养护池。
二、标准养护室设置的标准及条件现场标养室(箱、池)应满足《建筑工程检测试验技术管理规范JGJ190-2010》5.2.4条的要求,详见下表。
三、标准养护室设置的时间要求凡新开工项目必须在施工前设置标养室;在建工程项目由监理单位根据工程进度情况确定。
四、标准养护室设置的工作要求(一)现场设置的标养室,应经施工单位技术负责人和项目总监理工程师检查验收,确认全部项目符合相关标准规范规定,填写《天津市建设工程施工现场混凝土试件标养室验收备案表》(见附件一)后方可使用。
此表由施工单位留存,作为工程质量控制和竣工验收的必备资料。
(二)应建立健全标养室管理制度并严格执行。
施工单位必须做好温度、湿度控制工作,每天至少进行两次温度、湿度检查记录。
监理人员也应随机抽查标养室温度、湿度情况,并做好相应记录,工程质量监督人员将不定期对现场养护室进行检查。
(三)混凝土试件制作应在监理单位和预拌混凝土生产企业人员的见证下,由施工单位质量人员完成。
制作方法应符合相关规定,并在试件上做好相应标记,同时需三方人员在《预拌混凝土交付与验收确认书》(见附件二)上签字确认。
确认书一式三份,由施工单位、监理单位和预拌混凝土生产企业各自留存一份,同时该确认书还将作为工程质量控制和竣工验收的必备资料。
现场工地标准养护室方案现场工地标准养护室方案一、编辑目的为进一步加强对施工质量的全面管理,强化结构工程质量控制,根据《混凝土结构工程施工质量验收规范》以及《关于建立现场标养室的通知》(建质安总[2011]51号)的要求,特制定本方案。
二、编制依据根据《关于建立现场标养室的'通知》(建质安总[2011]51号)标准养护室需满足以下要求:1. 养护室应配备温湿度计,每天专人记录2次2. 养护室面积不小于15平方米3. 室内环境温度为20±2℃,相对湿度为95%以上4. 现场设置的标养室,应经施工单位技术负责人和项目总监理工程师检查验收,确认符合相关规定,填写《天津市建设工程施工现场混凝土试件标养室验收备案表》(见附件一)后方可使用。
三、标准养护室技术要求1.标准养护室的温度控制范围为20℃±2℃,相对湿度控制在95%以上2.室内设有试块放置架,试块放在架子上的间隔为10-20mm3.养护水必须雾化,不能用水直接淋刷试件4.养护室面积不小于15㎡四、养护室具体设置方案1、养护室结构、尺寸混凝土标准养护室整体分为两间。
一间为标养室用来放置放置架及养护试块;另一间为操作间用于制作混凝土试块,放置养护室恒温恒湿设备操作仪及试块操作工具。
标养室、操作间长度均为546cm,宽度均为364cm。
2、养护室内部布置标养室放置架四角采用方钢焊制,长度方向采用角钢或方钢焊制,尺寸沿墙长,在长度方向设扁钢做内撑,放置架焊制完成后刷两遍防锈漆。
放置架共3个,每个宽55cm,高度方向设8层,每层间距20cm,第一层距地面5cm,根据试块的长度要求每层内撑的间距为7cm,长度为标养室安装仪器后的剩余空间长度,按照标养室长度方向靠墙设置2个放置架,中间设置1个,两个相邻放置架之间为走道。
标养室另一侧放恒温恒湿控制器的水箱和水雾化设备。
五、养护室设备配置及实验工具配置六、其它1、养护室注意事项(1)养护室应有明显的用电安全警示标识(2)养护室应有满足运送、放置、辨认试件的安全照明条件(手电筒)(3)标养室设有电闸(电闸单独控制温湿度仪和室内照明灯并联),室内照明应采用安全电压,照明灯应采用防水照明(4)标养室应具有保温性能,四周应密封严实(禁止有窗户,室内应是一种阴暗潮湿的环境),考虑到进出标养室时对室内温湿度环境的影响标养室门应设棉布帘(5)标养室应有给排水设施,四周有排水沟(6)养护室试验仪器应按时效验(7)养护室应有管理制度,操作间应有操作间工作制度(8)为方便居住环境应考虑养护室建设位置,为方便放置架的搬运安装应考虑放置架焊制地点2、标养室管理制度(1)标准养护室温度20±2℃、湿度≥95%;每日应测定标养室温湿度,上午下午各测一次共两次,并记录测定时间、测定值;检测人签字。
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
预拌混凝土交货检验记录表
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:
需方代表人:监理(建设)代表人:供方代表人:试验室技术负责人:。

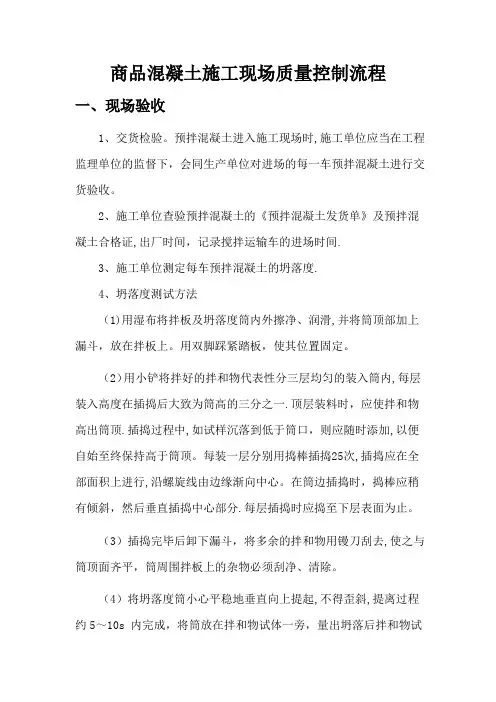

商品混凝土施工现场质量控制流程一、现场验收1、交货检验。
预拌混凝土进入施工现场时,施工单位应当在工程监理单位的监督下,会同生产单位对进场的每一车预拌混凝土进行交货验收。
2、施工单位查验预拌混凝土的《预拌混凝土发货单》及预拌混凝土合格证,出厂时间,记录搅拌运输车的进场时间.3、施工单位测定每车预拌混凝土的坍落度.4、坍落度测试方法(1)用湿布将拌板及坍落度筒内外擦净、润滑,并将筒顶部加上漏斗,放在拌板上。
用双脚踩紧踏板,使其位置固定。
(2)用小铲将拌好的拌和物代表性分三层均匀的装入筒内,每层装入高度在插捣后大致为筒高的三分之一.顶层装料时,应使拌和物高出筒顶.插捣过程中,如试样沉落到低于筒口,则应随时添加,以便自始至终保持高于筒顶。
每装一层分别用捣棒插捣25次,插捣应在全部面积上进行,沿螺旋线由边缘渐向中心。
在筒边插捣时,捣棒应稍有倾斜,然后垂直插捣中心部分.每层插捣时应捣至下层表面为止。
(3)插捣完毕后卸下漏斗,将多余的拌和物用镘刀刮去,使之与筒顶面齐平,筒周围拌板上的杂物必须刮净、清除。
(4)将坍落度筒小心平稳地垂直向上提起,不得歪斜,提离过程约5~10s 内完成,将筒放在拌和物试体一旁,量出坍落后拌和物试体最高点与筒的高度差(以mm为单位,读数精确至5mm),即为该拌和物的坍落度。
从开始装料到提起坍落度筒的整个过程在150s内完成。
(5)当坍落度筒提离后,如试件发生崩坍或一边剪坏现象,则应重新取样进行试验。
如第二次仍然出现这种现象,则表示该拌和物和易性不好,应予记录备案.(6)当混凝土拌合物的坍落度大于220mm时,用钢尺测量混凝土扩展后最终的最大直径和最小直径,在这两个直径之差小于50mm 的条件下,用算术平均值作为坍落扩展度值;否则,此次试验无效。
(7)测定坍落度后,观察拌和物的下述性质,并记录。
①、棍度:按插捣混凝土拌合物时难易程度评定。
分“上”、“中”、“下"三级.“上":表示插捣容易;“中”:表示插捣是稍有石子阻滞的感觉;“下”:表示很难插捣;②、含砂情况:按拌合物外观含砂多少而评定,分“多"、“中”、“少"三级。
标养室验收监理意见摘要:一、引言二、验收监理的基本情况1.验收监理的依据2.验收监理的目的3.验收监理的流程三、标养室验收监理的具体意见1.建筑结构与布局2.设备安装与调试3.系统功能与性能4.安全措施与应急预案5.人员培训与管理四、验收监理中发现的问题及整改建议1.问题描述2.整改措施3.整改期限五、总结正文:一、引言随着我国工程建设行业的不断发展,标养室在工程质量检测中的作用越来越重要。
为确保标养室的正常运行和准确检测,验收监理工作必不可少。
本文将针对标养室的验收监理提出具体意见。
二、验收监理的基本情况1.验收监理的依据标养室验收监理的主要依据为国家相关法律法规、行业标准、设计文件及施工图纸等。
2.验收监理的目的标养室验收监理旨在确保标养室建设质量符合设计要求、行业标准和法律法规规定,保证标养室设备正常运行,为工程建设提供准确、可靠的检测数据。
3.验收监理的流程验收监理流程包括:资料审查、现场检查、设备调试、功能测试、整改验收等环节。
三、标养室验收监理的具体意见1.建筑结构与布局建议严格按照设计图纸施工,保证建筑结构的安全稳定。
同时,合理规划标养室的布局,确保各功能区域划分明确,便于操作和管理。
2.设备安装与调试(1) 设备安装:要求设备安装位置准确,固定牢固,符合设计要求。
(2) 设备调试:设备调试应由专业技术人员进行,确保设备各项参数符合设计要求。
3.系统功能与性能(1) 温度控制:标养室内的温度应严格控制在规定范围内,确保试件的养护条件。
(2) 湿度控制:标养室内的湿度应严格控制在规定范围内,保证试件的养护条件。
(3) 通风换气:保证标养室内空气流通,避免试件受潮、受污染。
4.安全措施与应急预案(1) 安全措施:确保标养室内的设备、设施安全可靠,对可能存在的安全隐患及时整改。
(2) 应急预案:针对可能发生的突发事件,制定应急预案,提高应对能力。
5.人员培训与管理(1) 人员培训:对操作人员进行系统的培训,确保其掌握标养室的操作技能和管理知识。
施工现场标准养护室管理制度根据沪建研[2004]第261号修正《上海市建设工程施工现场标准养护室管理规定》,对金鹿公司施工现场标准养护室管理做如下规定:一、标准养护室的房屋要求保温隔热,养护室面积不小于5平方米。
二、养护室应配置冷暖空调、电热棒等恒温装置和喷淋头,室内温度应控制在20±2℃范围,湿度大于95%。
三、在养护室养护的混凝土试块应放在架上,彼此间隔10—20mm,应避免用水直接冲淋。
四、对大型工程应配置喷淋装置,使湿度大于95%。
对中、小型工程,混凝土试块可放在养护室的静水池中养护,养护水温度控制在20±2℃,与养护池相邻应砌一个与养护池体积相仿的预养水池(或水桶),作为置换水用,水温与室温相同。
每两周更换—次养护池水。
五、养护室应设立水泥混合砂浆试块立柜,立柜内宜衬海绵等保湿材料,以控制湿度在60%~80%。
六、养护室中应配置温度计、湿度计,温、湿度由专人每天记录二次(上、下午各一次),并同时记下养护池的水温。
七、施工现场的标准养护室应有专人管理。
八、本制度根据GB 50204-2002《混凝土结构工程施工质量验收规范》制订。
九、本规定经审议批准,发文之日执行。
附:1、标准养护室平面布置图及说明;2、标准养护室温湿度记录表;3、砼早期拆模试块成型及送样记录表;4、600℃同条件砼试块每天平均温度(累计)记录表;5、砼/600℃同条件砼试块成型及送样记录表;6、砂浆试块成型及送样记录表。
上海金鹿建筑实业有限公司质量部2008年9月4日附:施工现场标准养护室布置图及说明图中1:喷淋头。
当室内湿度偏低时,可打开喷淋,用以保证养护室的湿度。
图中2:冷暖空调。
当标养室面积在5~8平方米时,可选用功率1匹的空调;当标养室面积在8~12平方米时可选用功率l.5匹的空调。
现场标养室面积最小不少于5平方米。
图中3:干湿温度计。
应有出厂合格证和检定合格证书。
图中4:预养水池。
用以备用和更换养护池内用水,养护池水预养池蓄水量约为养护池用水量的2/3。
混凝土标养室第一条(目的与依据)为了进一步加强对建设工程施工质量的全面管理,强化结构工程质量控制,根据GB50204-92《混凝土结构工程施工验收规范》和国家工程施工验收规范的有关规定,结合本市施工现场的实际情况,特制定本规定。
第二条(实施范围)本市行政区域内所有处于桩基及结构施工阶段的在建工程,在施工现场均必须按规定设置砼、砂浆试块的标准养护室。
第三条(管理部门)建筑业管理办公室负责管理本市建设工程施工现场标准养护室工作,市与区县建设工程质量监督站负责监督检查。
第四条(实施单位)标准养护室由桩基和结构施工单位负责建立和管理,建设、监理单位负责督促检查,质量监督站负责监督抽查。
第五条(标准养护室的技术要求)标准养护室的设置必须符合下列技术要求:(一)房屋要求保温隔热,根据工程规模的大小确定标准养护室的面积,最小少于5平方米;(二)配置冷暖空调、电热棒等恒温装置,使室内温度控制在20士3℃范围;(三)条件的大型工程应配置喷淋装置,使室内湿度大于百分之九十。
一般中小型工程可砌水池养护,但须设立体积相仿的另一预养水泥(或水桶)作为置换水用。
为节约面积,预养水池(或水桶)可设置在养护水池的上方,水温须与室温相同;(四)标准养护室室内应设立水泥混合砂浆块立柜,立柜内宜衬海绵等保湿材料,以控制温度为百分之六十至百分之八十;(五)标准养护室中须配置温度计、湿度计,温、湿度应由专人每天记录二次(上、下午各一次),同时必须建立标准养护室的管理制度并严格执行。
第六条(试块制作要求)砂浆、砼试块应按规范标准制作,试块制作后应在终凝前用铁钉刻上制作日期、工程部位、设计强度等,不允许试块在终凝后用毛笔等书写。
第七条(评选条件)工程施工现场设置标准养护室作为本市文明施工及标准化工地评选的必备条件。
第八条(审批规定)个别特殊工程不宜在施工现场设立标准养护室的,由施工企业向工程质量监督站提出书面申请,应经质量监督站批准。
设备标识牌验收记录表
说明:
•“设备名称”列应填写设备的具体名称。
•“设备编号”列应填写设备的唯一编号。
•“规格型号”列应填写设备的规格和型号。
•“安装位置”列应填写设备安装的具体位置或区域。
•“标识牌内容”列应填写标识牌上要显示的内容。
•“制作材料”列应填写用于制作标识牌的材料。
•“颜色”列应填写标识牌的颜色。
•“尺寸(长×宽)”列应填写标识牌的尺寸。
•“制作日期”列应填写标识牌的制作完成日期。
•“验收日期”列应填写标识牌的验收日期。
•“验收人员”列应填写负责验收的人员姓名。
混凝土标准养护室设置方案一、编辑目的为进一步加强对施工质量的全面管理,强化结构工程质量控制,根据《混凝土结构工程施工质量验收规范》以及《关于建立现场标养室的通知》(建质安总[2011]51号)的要求,特制定本方案。
二、编制依据根据《关于建立现场标养室的通知》(建质安总[2011]51号)标准养护室需满足以下要求:1.养护室应配备温湿度计,每天专人记录2次2.养护室面积不小于15平方米3.室内环境温度为20±2℃,相对湿度为95%以上4.现场设置的标养室,应经施工单位技术负责人和项目总监理工程师检查验收,确认符合相关规定,填写《天津市建设工程施工现场混凝土试件标养室验收备案表》(见附件一)后方可使用。
三、标准养护室技术要求1.标准养护室的温度控制范围为20℃±2℃,相对湿度控制在95%以上2.室内设有试块放置架,试块放在架子上的间隔为10-20mm3.养护水必须雾化,不能用水直接淋刷试件4.养护室面积不小于15㎡四、养护室具体设置方案1、养护室结构、尺寸混凝土标准养护室整体分为两间。
一间为标养室用来放置放置架及养护试块;另一间为操作间用于制作混凝土试块,放置养护室恒温恒湿设备操作仪及试块操作工具。
标养室、操作间长度均为546cm,宽度均为364cm。
2、养护室内部布置标养室放置架四角采用方钢焊制,长度方向采用角钢或方钢焊制,尺寸沿墙长,在长度方向设扁钢做内撑,放置架焊制完成后刷两遍防锈漆。
放置架共3个,每个宽55cm,高度方向设8层,每层间距20cm,第一层距地面5cm,根据试块的长度要求每层内撑的间距为7cm,长度为标养室安装仪器后的剩余空间长度,按照标养室长度方向靠墙设置2个放置架,中间设置1个,两个相邻放置架之间为走道。
标养室另一侧放恒温恒湿控制器的水箱和水雾化设备。
五、养护室设备配置及实验工具配置六、其它1、养护室注意事项(1)养护室应有明显的用电安全警示标识(2)养护室应有满足运送、放置、辨认试件的安全照明条件(手电筒)(3)标养室设有电闸(电闸单独控制温湿度仪和室内照明灯并联),室内照明应采用安全电压,照明灯应采用防水照明(4)标养室应具有保温性能,四周应密封严实(禁止有窗户,室内应是一种阴暗潮湿的环境),考虑到进出标养室时对室内温湿度环境的影响标养室门应设棉布帘(5)标养室应有给排水设施,四周有排水沟(6)养护室试验仪器应按时效验(7)养护室应有管理制度,操作间应有操作间工作制度(8)为方便居住环境应考虑养护室建设位置,为方便放置架的搬运安装应考虑放置架焊制地点2、标养室管理制度(1)标准养护室温度20±2℃、湿度≥95%;每日应测定标养室温湿度,上午下午各测一次共两次,并记录测定时间、测定值;检测人签字。
